塔吊安拆安全专项施工方案一、前言塔吊作为一种重要的施工机械设备,在建筑工程中发挥着至关重要的作用。
然而,塔吊的拆除过程同样十分关键,不当的操作可能带来严重的安全隐患。
因此,本文将针对塔吊安拆过程中的安全问题,制定专项施工方案,以确保施工的顺利进行和工人的安全。
二、安拆准备工作1. 安拆方案制定在进行塔吊安拆前,必须制定详细的安拆方案,包括拆除顺序、操作步骤、安全措施等内容,并由专业人员进行审核确认。
2. 安拆区域划分将安拆区域划分为安全区、作业区和限制区,确保周围人员和设备不受危险影响。
3. 安拆场地准备清理安拆区域内的障碍物、确保场地平整,以便塔吊的拆卸工作顺利进行。
三、安拆过程1. 起重机械准备确保使用的起重机械符合安全规定,检查机械设备的工作状态和稳定性,进行必要的维护保养。
2. 拆卸部件逐步进行按照制定的安拆方案,逐步拆除塔吊的各个部件,在拆卸过程中要严格遵循操作规程,确保操作人员和周围人员的安全。
3. 安全监控在拆除过程中,安排专人对安全情况进行实时监控,一旦出现异常情况立即采取措施处理,确保施工安全。
四、安拆结束1. 安拆结束清理拆除工作完成后,对施工现场进行清理,清除残留的材料和设备,恢复现场秩序。
2. 安拆记录和总结对安拆过程进行记录和总结,包括安拆时发生的问题及解决方法,以便今后施工参考和提升工作质量。
五、结语塔吊安拆是一项复杂的工程,安全问题一直是重中之重。
通过制定专项施工方案,加强安全管理和监控,能够有效降低事故发生的风险,保障施工人员和周围环境的安全。
希望本文提供的安拆方案能够为塔吊安拆工作提供一定的参考价值,确保工程施工的安全顺利进行。
塔吊装拆专项安全施工方案
一、前言
在施工现场,塔吊是一种常见的起重设备,用于吊装各种建筑材料和设备。
由于其高度和重量较大,塔吊的安全施工至关重要。
本文就塔吊的装拆过程提出专项安全施工方案,以确保施工过程中的安全。
二、塔吊装拆前的准备工作
1. 检查设备及工具
在进行装拆工作之前,必须对塔吊本身以及相关的操作设备和工具进行检查和保养,确保其完好无损。
2. 制定工作计划
在装拆塔吊之前,应制定详细的工作计划,包括施工过程、人员分工、安全措施等内容。
3. 安排人员
在装拆塔吊时,需安排经过专业培训并持有相应证书的人员来进行操作,确保施工过程中的安全。
三、塔吊的装拆过程
1. 装拆顺序
在进行塔吊的装拆时,应按照规定的顺序进行,先进行拆卸各个部件,然后再进行组装。
2. 安全提醒
在装拆过程中,需要注意安全事项,包括穿戴好安全帽、安全鞋等必要防护装备,避免摔倒和受伤。
3. 操作规范
操作人员必须按照操作规范进行工作,不得违规操作,确保装拆过程的平稳进行。
四、塔吊装拆后的清理工作
1. 检查工作
在装拆完成后,需对工作场地进行彻底清理,并对塔吊进行检查,确保未留下任何遗漏物品。
2. 安全交接
当工作完成后,还需要对相关事项进行交接,确保施工过程中的安全记录和工作计划得以完整。
五、结语
在塔吊的装拆工作中,安全施工是至关重要的。
通过本文提出的塔吊装拆专项安全施工方案,可以有效保障施工人员和设备的安全,确保施工工作顺利进行。
实施过程中请务必严格遵守相关规定,做好安全保护工作。
1、工程概况;2、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求。
安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施。
(2) 塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置;7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10、施工人员配置;(1) 持有安全生产考核合格证书的项目和安全负责人、机械管理人员。
(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号。
11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;14、14、应急预案等.塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。
一、方案背景为确保塔吊施工过程中的安全,预防事故发生,提高施工效率,根据国家相关法律法规和施工现场实际情况,特制定本塔吊施工专项安全方案。
二、安全目标1. 确保施工现场塔吊安装、拆卸、使用过程中,人员、设备安全无事故;2. 塔吊操作人员持证上岗,熟悉操作规程和安全注意事项;3. 加强现场安全管理,确保施工现场安全有序。
三、组织机构及职责1. 项目经理:全面负责塔吊施工安全工作,确保方案的实施;2. 技术负责人:负责编制塔吊施工专项安全方案,监督实施;3. 安全管理人员:负责现场安全检查、监督,发现安全隐患及时整改;4. 塔吊操作人员:严格遵守操作规程,确保操作安全。
四、安全措施1. 塔吊安装、拆卸、使用前的准备工作:(1)塔吊安装前,应检查基础是否平整、坚实,基础尺寸是否符合要求;(2)检查塔吊各部件是否完好,紧固件是否齐全;(3)检查电缆、液压系统、控制系统等是否正常;(4)检查塔吊操作人员是否具备相应资质。
2. 塔吊安装、拆卸、使用过程中的安全措施:(1)塔吊安装、拆卸过程中,应设置警戒区域,严禁无关人员进入;(2)操作人员必须佩戴安全帽、安全带等防护用品;(3)塔吊安装、拆卸过程中,严禁酒后作业、疲劳作业;(4)塔吊操作人员应严格按照操作规程进行操作,不得擅自改变操作程序;(5)塔吊吊装、运输过程中,严禁超载、超速、超范围作业;(6)塔吊作业过程中,严禁无关人员进入吊装区域。
3. 塔吊使用过程中的安全措施:(1)塔吊操作人员应熟悉塔吊性能,掌握操作技能;(2)塔吊作业过程中,应确保吊物平稳、牢固;(3)塔吊作业过程中,严禁吊装易燃、易爆、有毒、有害等危险物品;(4)塔吊作业过程中,应保持操作区域畅通,确保作业安全;(5)塔吊作业过程中,应加强设备检查和维护,确保设备正常运行。
五、应急处理1. 塔吊作业过程中发生事故,立即停止作业,启动应急预案;2. 立即组织人员疏散,确保人员安全;3. 及时报警,请求救援;4. 保护现场,配合相关部门调查事故原因。
塔式起重机安装专项施工方案内容及要求1、工程概况;2、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求.安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施.(2)塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置;7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10、施工人员配置;(1) 持有安全生产考核合格证书的项目和安全负责人、机械管理人员.(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号.11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;14、应急预案等。
塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。

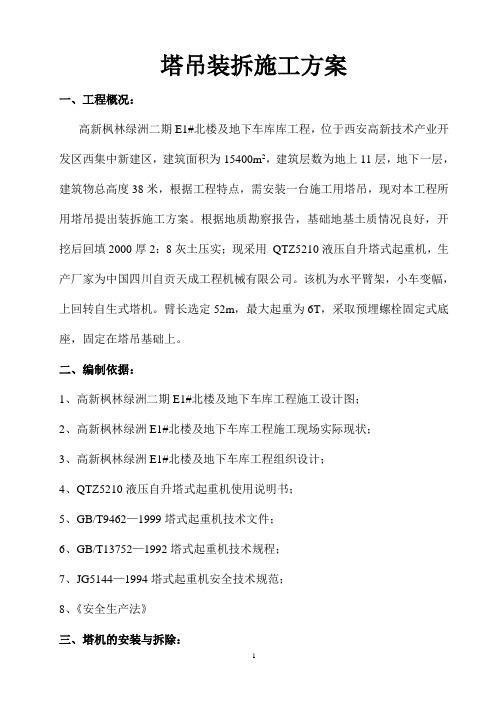

塔吊装拆施工方案一、工程概况:高新枫林绿洲二期E1#北楼及地下车库库工程,位于西安高新技术产业开发区西集中新建区,建筑面积为15400m2,建筑层数为地上11层,地下一层,建筑物总高度38米,根据工程特点,需安装一台施工用塔吊,现对本工程所用塔吊提出装拆施工方案。
根据地质勘察报告,基础地基土质情况良好,开挖后回填2000厚2:8灰土压实;现采用QTZ5210液压自升塔式起重机,生产厂家为中国四川自贡天成工程机械有限公司。
该机为水平臂架,小车变幅,上回转自生式塔机。
臂长选定52m,最大起重为6T,采取预埋螺栓固定式底座,固定在塔吊基础上。
二、编制依据:1、高新枫林绿洲二期E1#北楼及地下车库工程施工设计图;2、高新枫林绿洲E1#北楼及地下车库工程施工现场实际现状;3、高新枫林绿洲E1#北楼及地下车库工程组织设计;4、QTZ5210液压自升塔式起重机使用说明书;5、GB/T9462—1999塔式起重机技术文件;6、GB/T13752—1992塔式起重机技术规程;7、JG5144—1994塔式起重机安全技术规范;8、《安全生产法》三、塔机的安装与拆除:1、安装前准备工作1.1了解施工场地的布局及土质情况,清理现场障碍物。
1.2 根据建筑施工要求,确定起重机的基础位置。
一般情况下该塔机的基础应按图纸要求布景(见附图)并提前18天以上浇筑好砼基础。
1.3配备吊装机械,选用的吊车或其他吊装设备的起升高度不应低于18M,相应起吊能力不少于8T。
(根据安装单位上报吊装机械为25T,汽吊12T。
)1.4 准备辅助索具和常用起吊工具。
(作业人员安排附后)2、塔吊装拆基本要求2.1 起重机的安装与拆卸应严格按说明书规定的顺序和要求进行。
尤其是安装时先装平衡臂,再装起重臂,最后装平衡重;拆卸时先拆平衡重,再拆起重臂,最后拆平衡臂。
2.2 作业人员在安装(拆卸)时应戴安全帽,佩安全带,穿工作鞋。
2.3 本机各部件之间的连接销轴、螺栓、螺母、轴端卡板和开口销等必须使用塔机生产厂随机提供的专用件,不得随意代用。
塔吊装拆施工方案一、前言在建筑施工中,塔吊是一种常用的大型施工设备,用于起重和搬运作业。
塔吊的装拆施工是一个重要的环节,直接影响着施工进度和安全性。
本文将介绍塔吊的装拆施工方案,以确保施工顺利进行。
二、施工准备工作1. 施工前检查在进行塔吊的装拆施工前,必须对塔吊和施工场地进行全面检查,确保设备完好,场地平整,无障碍物。
2. 制定施工计划制定详细的塔吊装拆施工计划,包括装拆过程、时间安排、人员分工等内容,确保施工有条不紊。
三、塔吊装拆施工步骤1. 塔吊的装拆1.1 塔吊的组装:•将塔吊吊臂、塔身等部件按照指定的顺序进行组装,确保连接牢固。
1.2 塔吊的拆卸:•拆卸时,按照逆序将塔吊各部分逐步分解,确保安全稳定。
2. 安装基础2.1 基础施工:•在施工现场按照设计要求进行基础的布置和浇筑,确保基础牢固。
2.2 安装支架:•将塔吊支架放置在基础上并进行固定,确保支架平稳。
3. 调试验收3.1 塔吊调试:•安装完毕后进行塔吊的调试,确保各部件运转正常。
3.2 静载试验:•进行静载试验,检验塔吊在承载条件下的性能和稳定性。
四、施工安全注意事项1. 作业场地•施工现场应保持整洁,避免有杂物、水坑等危险因素。
2. 作业人员•作业人员必须经过专业培训,配备完整的安全装备。
3. 施工设备•施工设备必须经过检验合格,操作过程中要注意安全。
五、施工结束后1. 塔吊维护•施工结束后,对塔吊进行彻底检查和清洁,并进行日常维护工作。
2. 施工总结•进行施工总结和经验分享,完善施工流程,提高施工效率。
六、结语通过本文对塔吊装拆施工方案的介绍,希望能够帮助施工人员更好地进行塔吊的装拆作业,确保施工安全顺利进行。
愿施工工作顺利,万事如意!。
塔吊装拆施工方案编制:审核:批准:浙江省一建建设集团有限公司塔吊装拆施工方案一、工程概况二、塔机设置本项目设一台QTZ60塔吊,为满足塔吊的覆盖律,并考虑不影响门厅主体的施工,塔吊具体位置放置在建筑物(C)轴以南5.5米,(2)轴以东5米位置。
1、塔机支承方式塔机尺寸为3m*3m,C25混凝土,置于-0.300标高处,下用四根钢构件与桩相连接,基础开挖后钢构件露出2m加设L90*9斜撑、水平撑杆,待加固后,塔机才能使用。
塔吊支撑采用4根Ф800钻孔灌注桩。
2、根据地质勘探报告,桩座落于(3)-3层砂质粉土。
桩身经过(2)-1层砂质粉土、(2)-2层粉质粘土、(2)-3层粉细砂、(3)-1层粉砂、(3)-2层粘质粉土,(3)-3砂质粉土夹粉砂,根据各层土的物理力学性质。
1)桩基荷载计算参数上部塔身在基础上竖向应力F=450K(塔身70米)基础重力(1*3*3m)*25 G1=225KN(基础3m*3m*1m高)钢构件G2=8KN桩自重G3=182KN上部塔身在基础弯距(厂家提供)M=1820KN-M上部塔身作用在基础水平荷载V=50KN基础轴向压力T=F+G1+G2+G3=450+225+8+182=865KN基础最大弯距:M max=1820KN-M经分析可知:当塔吊位于对角线时,另一对角线上的二只桩,受力最不利。
单桩最大、最少轴向力:Q min max=T/n±M max/√2 a=865/4±1820/(√2 *2.10)=216±612则单桩最大轴向压力:Q max=829KNQ min=-397KN当塔吊平行于基础边长时Q min max = T/n±0.5M/a=865/4±0.5×1820/2.10=216±433则单桩最大轴向力: Q max=694.6KNQ min=-217KN两者取最大值Q max=829KN(2)单桩承载力验算根据建筑地基设计规范单桩轴向承载力标准值R k可按下式确定: R=1.1R k, Q max≤1.2RQ max /1.2/1.1=829/1.2/1.1=628KNR k =1414.6KN>628KN符合要求抗拔验算, R’k =480*0.9=432KN>102KN符合要求(3)桩身设计桩身强度要满足下式:F c+FyAs≥ηR k式中FcA=—砼的轴心抗压设计强度Ap—桩身横断面积(按等断面)Fy—纵向钢筋抗压强度As—纵向钢筋面积η—安全系数,取η=2.0砼等级C25,Fc=12.5N/mm 2,Ⅱ级钢筋Fy=310N/mm 2 Fc.Ap=6.28*103KN ηR k =2*519=1.038*103KN则按构造配筋,取最小配筋率0.4%。
塔吊(装拆)施工方案
一、前言
在建筑施工中,塔吊扮演着重要的角色,它可以高效地吊装各类建筑材料,提
高工作效率。
本文将探讨塔吊在施工过程中的装拆方案,以确保施工过程顺利进行。
二、装配前准备工作
1. 选址
在选择塔吊的安装位置时,应考虑到周围的环境情况和工程要求,确保安全可靠。
2. 地基施工
在安装塔吊之前,需要进行地基的施工,以保证塔吊的稳定性和安全性。
3. 物料准备
准备好需要使用的吊装设备、工具和配件,保证施工过程的顺利进行。
三、塔吊装配方案
1. 组装塔吊主体
首先需要搭建塔吊的主体部分,包括塔身、臂架、顶部组件等。
2. 安装电气设备
连接好塔吊的电气设备,确保其正常运行。
3. 调试检测
在完成组装后,需要对塔吊进行调试和检测,确保其各项功能正常。
四、塔吊拆除方案
1. 拆卸电气设备
首先需要拆除塔吊的电气设备,断开电源。
2. 拆卸主体结构
拆卸塔吊的主体结构,逐步进行拆卸作业,确保安全。
3. 清理整理
最后需要对拆卸后的塔吊零件进行清理整理,做好材料的归置工作。
五、安全注意事项
在进行塔吊的装配和拆除过程中,务必严格按照相关规定操作,确保施工安全,避免意外发生。
六、结语
塔吊在建筑施工中扮演着重要的角色,正确的装拆方案对于施工的顺利进行至
关重要。
通过本文对塔吊的装配和拆除方案的介绍,希望能够为相关施工人员提供参考,确保施工过程的安全高效进行。
塔吊装拆、顶升作业专项施工方案一、引言在建筑施工中,塔吊装拆和顶升作业是常见的操作。
正确的施工方案和操作流程对于提高施工效率、保障施工质量至关重要。
本文将就塔吊装拆和顶升作业的专项施工方案进行详细介绍,旨在为从事相关施工工作的人员提供指导。
二、塔吊装拆作业1. 准备工作在进行塔吊装拆作业之前,必须做好充分的准备工作。
包括但不限于以下内容:- 确认周围环境是否安全,避免发生事故。
- 检查塔吊设备的工作状态和机械结构,确保符合施工要求。
- 安排好操作人员,保证每个环节都有专人负责。
2. 装拆步骤拆卸步骤1.解除塔吊连接螺栓,并确保连接杆已拆除。
2.使用起重机吊车将塔吊吊升至预定位置,安全放置。
3.拆卸吊臂和塔台各部件,依次顺序拆卸,注意保持平衡。
装配步骤1.将各部件组装好后,用吊车将塔吊吊升。
2.安装连接螺栓并紧固,检查吊臂和塔台各部件是否完好。
3.确认各部件安全后,进行调试和检测,保证塔吊正常运行。
三、塔吊顶升作业1. 顶升前准备在进行塔吊顶升作业前,必须进行详细的准备工作: - 确保塔吊设备符合顶升要求。
- 安排专门的顶升人员,具备相应的技术和经验。
- 制定详细的操作方案,包括顶升高度、顶升速度等。
2. 顶升操作流程顶升步骤1.将塔吊设备接通电源,启动设备。
2.按照预定的顶升高度进行操作,注意观察周围环境,确保安全。
3.在顶升过程中,注意塔吊设备的运行状态,随时准备应对可能的突发情况。
完成顶升1.当塔吊设备达到预定的顶升高度后,停止操作。
2.对顶升后的塔吊设备进行检查,确保各部件安全可靠。
3.完成顶升后,及时清理现场,保持施工环境整洁。
结语通过对塔吊装拆和顶升作业专项施工方案的详细介绍,我们可以看到正确的操作流程和注意事项对于保障施工安全和提高效率具有重要意义。
施工人员应严格按照相关规定进行操作,确保施工顺利进行,达到预期效果。
愿本文内容对从事相关工作的人员提供帮助与指导。
塔吊装拆专项方案一、编制依据1、《塔式起重机设计规范》(GB/T13752-1992)2、《地基基础设计规范》(GB50007-2002)3、《建筑结构荷载规范》(GB50009-2001)4、《建筑安全检查标准》(JGJ59-99)5、《混凝土结构设计规范》(GB50010-2002)6、《建筑桩基技术规范》(JGJ94-94)7、《建筑机械使用安全技术规范》(JGJ33-2001)8、本工程施工图及工程勘察报告等编制。
二、工程概况华发雅苑一期工程由嘉兴市华发置业有限公司投资建设;工程建地位于嘉兴市祁阳路南侧、新气象路东侧,本工程由1#楼、2#:楼、3#:楼、5#:楼、6#:楼、 7#:楼、2#地下车库组成,总建筑面积约13630.14㎡,砖混及框架结构,由浙江宏嘉建设工程有限公司承建。
三、塔吊布置(见平面布置图)由该工程结构砼均采用商品砼,所以根据工程砖块、模板、钢筋等材料的用量,在主体施工阶段,在本工程的南、中面中布置安装二台QTZ40固定式塔式起重机,塔吊起重臂长48m最大起重量为5T,额定起重力矩为480kN·m,总功率为36kw。
安全高度为40.5M。
为方便工程吊运物料,在使用过程中对塔吊进行二次顶升,第一次顶升时高度约25m,再经过顶升安装到需要高度,并在22m及35m 处各设置一道附墙架。
基础下打桩:PHC-400(60)--长6m;4根,桩间距:a=4m。
下部承台厚度:h=1.1m;承台宽度:b=4.5m。
混凝土强度等级: C30;保护层厚度:50mm,基础板底板面各双向14@250,板底板面双层连接(竖向)钢筋14@500,端部设水平弯钩。
地脚螺栓按使用说明书要求埋设。
四、塔吊装拆注意事项1、QTZ40自升塔式起重机的安装,最适宜的吊装机械是汽车式起重机,吊装灵活、机动,只需一台16t的汽车吊就可以胜任其吊装任务,安装时风力不得高于四级;了解施工现场布局和土质情况,清理现场障碍物;根据建筑物的布置决定塔机基础相对于建筑物的位置,然后按混凝土基础图上所规定的技术要求进行施工;配备吊装机械,需16t的汽吊,起升高度不低于23m的起重机械;混凝土基础必须预先浇好,而且要过10天以上才能安装;电源配置合理、安全、方便,不得与安装场地相距过远。
2、装卸要求注意事项:起重机的安装与拆卸应严格按本书说明所规定的顺序和要求进行。
装拆单位应按照安全技术标准及安装使用说明书等检查建筑起重机械及现场施工条件,符合要求后方可安装。
在安装过程中,作业人员应佩带安全帽与安全带;各连接销必须涂黄油后进性安装,装好后的连接销轴孔开口销必须张开,轴端卡板必须紧固,连接螺栓必须销紧;本机各部件之间的连接销轴、紧固螺栓、螺母必须使用生产厂随机专用件,不得随意自行代用,本机的电气操作部分,必须严格按线路图执行,不得任意更改。
3、安装前了解现场布局和土质情况,清理障碍物,做好临时运输道路。
4、准备吊装机械、枕木、木楔以及足量的铁丝、杉木、旧钢丝绳、绳子扣等常用工具。
5、参加高空作业的人员要严格遵守高空作业的安全技术规程,必须思想集中,注意安全,戴好安全帽和安全带,装、拆作业要有专人指挥,相互配合,确保安全生产。
6、安装作业区内禁止闲人逗留,拆除影响安全作业障碍物。
7、对吊装用的钢丝绳套,卡环要认真检查,严格按新标准及时更新。
8、在用汽车起重机将平衡臂和吊臂起吊之前,用小锤敲击各联接螺栓,松动的及时上紧,发现螺栓、销轴损坏或疲劳裂纹的要及时更新,检查吊臂上的电路是否完好,并穿绕好小车牵引钢丝绳。
9、检查电缆,电线的绝缘是否良好,电机接线是否正确,各行程开关动作要灵敏可靠。
10、塔机的拆卸工作顺序与安装时相反,即后装的先拆,先装的后拆,在拆卸过程中不能马虎大意,切实做好安全工作。
五、塔式起重机的安装和拆卸1、安装底架QTZ40的底架为小底架由四根弦杆加水平腹杆和斜腹杆组焊成整体结构;小底架的安装,将已组装好的底架吊装在专用混凝土基础上用水平仪检查底架上的四个主弦杆的上平面,保证在一个水平面上,其平面度允许差为0.5mm,未达到要求允许在底架底板下垫垫板达到要求,用压板与高强度螺栓副将小底架紧固在混凝土基础上。
2、安装下塔身将一个下塔身吊装在连接杆上,用12个M30高强度螺栓副紧固连接,注意顶升板与引进标准节的方向相反;将剩下的塔身依次装上,分别用12个M30高强度螺栓副紧固连接(注意:顶升板在同一侧);装配完并紧固螺栓后,用经纬仪或吊线法检查已立好的部分四根主弦杆翼缘所形成的铅垂平面与底架的四根连接弦杆所组成的支承平面的垂直度为1/1000。
此时测量小底架基础高度为8990 mm。
3、吊装爬升架将爬升架吊套在下塔身的外面(注意:引进标准节方向应与下塔身有顶升支板的方向相反),慢慢放下,到其上端面高于下塔身上平面600 mm为宜;安装爬升架平台,先上后下,然后将液压泵站吊上平台,接好油管,检查泵站运转情况。
4、吊装回转部分回转部分包括:下支座、回转支承、上支座、回转塔身及司机室等部分,并在地面组装好;吊装已组成好的回转部分,用4个Φ40的销轴将下支座与爬升架和用8—M30螺栓将下支座与下塔身连接起来,用4个Φ6的开口销穿入销轴内,并充分张开尾部;在特殊情况下,可以视实际情况分开吊装。
5、吊装塔顶吊装塔顶至回转塔身上,塔顶上焊装有力矩限制器一侧与司机室朝向相同,用4个Φ50的销轴连接起来,并装好开口销,充分张开尾部。
6 、吊装平衡臂在平整的地面上拼装好平衡臂臂节,用高强度销轴连接,并锁紧,装平衡臂站台、栏杆;将平衡臂拉杆连成整根,设有滑轮拉板的一端与平衡臂尾部连接,其余部分平直搁置在平衡臂上,用绳索扎紧,准备起吊;吊装平衡臂,臂根部分插入回转塔身连接板中,装入销轴,张开开口销,然后臂尾上翘,再用伸缩锁紧拉杆的滑拉板,把绳索的另一端穿入塔顶滑轮落至地面,用人工拉引,把拉杆装入塔顶连接销孔,入销轴,张开开口销;平衡臂尾部慢慢放下,拉杆逐步伸直而受张力,直到平衡臂接近水平;若安装的起升机构在平衡臂根部时,则必须先安装一块1.65T配重块.7 、吊装起重臂将起重机各节按顺序装好,并把载重小车装上,穿绕载重小车的牵引钢丝绳,捆扎载重小车于起重臂根部;在连接好起重臂拉杆后,捆扎在其重臂上弦杆上;将其重臂平衡吊起,臂根插进回转塔身的连接耳板中,用销轴连接好,再吊起重臂,使其上翘3°左右,作拉装杆准备;将起升钢丝绳套在起重臂拉杆末端的小滑轮上,慢慢的开动起升机构,提起拉杆,使拉杆与塔顶上的拉板用销轴连接,慢慢松开起升机构钢丝绳。
起重臂拉杆逐步受张力而伸直,起重臂逐步减小上翘而接近水平位置,卸下钢丝绳。
8 、吊装配重块平衡臂尾端平衡臂前端1t1t 2.625t2.625t2.625t2.625t图示状态为55m臂长时配置图49m臂长时去掉尾部最后一块9、穿绕起升钢丝绳起升钢丝绳由起升机构引出,经排绳装置至塔顶滑轮,起重量限制器滑轮,再引向载重小车与吊钩穿绕,最后将绳端固定在起重臂臂端上(未装平衡块之前,严禁穿绕钢丝绳);塔机立塔完毕后进行试运转,并检查各处钢丝绳是否处于正常运作状态,遇有机构摩擦钢丝绳应予以排除。
工作期间亦应每周检查两次,并做好记录。
10、塔身标准节的安装方法及顺序10.1 、吊起一个塔身标准节,启动回转机构,将起重臂旋转到引入塔身标准节的方向。
10..2、在待引的塔身标准节下端的导向连接套孔中插入四个引进滑轮放入引进梁上,并将牵引小车吊起一个塔身标准节,开到20m幅度处,以保持顶升部分的重心大体落在油缸中心线上,调整爬升架顶块与标准节主弦杆之间的间隙(~2.5mm),同时使回转机处于制动状态。
10.3 、详细检查各机械部位连接是否正确,检查电气部分及液压部分,检查油缸横梁的销轴是否已插入标准节的踏步销孔中,经检查确信无误后,再准备顶升。
10.4 、拆开下支座与下塔身之间的连接螺栓副,然后开油泵,操纵手柄使油缸将上部结构顶起,使爬升架的爬爪支承在下塔身的顶升支板上。
10.5 、操纵手柄,使活塞杆收回,这时横梁提升到上一个顶升支板内,再次爬升,待活塞再次伸出全长后,即可引入塔身标准节。
10.6 、将塔身标准节对正下塔身,操纵手柄,徐徐放下塔身标准节,对接后,抽出引进滚轮,用螺旋副将引进的塔身标准节与下塔身连接起来,并拧紧预紧力矩1800N.m,这样就完成了一个塔身标准节的加高工作。
10.7、按以上方法可完成塔身加高工作。
10.8、每次吊装塔身标准节之前,塔身与下支座之间每根主弦杆上至少应紧上一个连接栓副,当吊好一节塔身标准节放在引进梁上,牵引小车开到规定的平衡位置后,再拆开这些螺栓副进行顶升过程。
10.9、顶升工作时风力应低于四级;顶升工作全部完成后,可将爬升架下降到塔身底部并加以固定(或者拆除),以降低整个塔机的重心和减少迎风面积。
六、塔机的顶升作业1、塔吊装拆、顶升,工程项目经理必须先通知公司设备部,并由有相应安装资质的队伍来完成,任何个人和塔吊司机不得私自进行装拆和顶升。
2、在进行顶升作业过程中,必须有专人指挥,专人照管电源,专人操作液压系统和专人紧固螺栓,非有关操作人员,不得登上爬升架的操作平台。
3、顶升作业应在白天进行,若遇特殊情况,需要夜间作业时,必须备有充足的照明设备。
4、只许在四级风以下进行顶升作业,如在作业过程中突然遇到风力加大,必须停止工作,并紧固螺栓,使上下塔身连接成一体。
5、顶升前必须放松电缆,使电缆放松长度略大于总的爬升高度,并做好电缆的固定工作。
6、在顶升过程中,把回转部分紧紧刹住,严禁回转及其它作业。
7、在顶升过程中,如发现故障,必须立即停车检查,未经查明真相和将故障排除,不得继续进行顶升作业。
8、每次顶升前后,必须认真做好准备工作和收尾工作,特别是在顶升以后,各连接螺栓应按规定的预紧力紧固,不得有松动现象,爬升套架滚轮与塔身标准节之间应无阻塞物,操作杆应该回到中间位置,液压系统的电源应切断等。
七、塔机的拆卸塔机的拆卸方法与安装方法基本相同,只是工作程序与安装时相反,即后安装的先拆,先安装的后拆,但在拆卸过程中不能马虎大意,否则将危及人身及设备安全事故。
先拆掉一节塔身标准节后,爬升架回落时,应人工翻转两边爬爪,以便爬升架顺利落到下一个顶升支板上;吊钩吊塔身标准节与其他组件时,下支座与塔身标准节的连接螺栓副应锁紧,不得省事,以免发生意外。
八、塔机使用安全技术措施1、装拆前,起重机械设备装拆单位必须组织对所有安装人员进行安全技术交底并签字确认,所有安装人员必须持有效上岗证。
2、装拆队伍应严格按使用说明书、安全专项施工方案及安全操作规程指导下进行,并分工协作,密切配合,听从指挥,严禁违章操作。
3、塔吊安装完成后,安装单位必须按照安全技术标准及安装使用说明书要求对塔吊自检、调试和试运转,确保安全装置齐全、有效,并做好可靠的避雷接地,自检合格的应当有记录并履行签字手续。
