外墙外岩棉板保温技术交底
- 格式:docx
- 大小:55.84 KB
- 文档页数:14

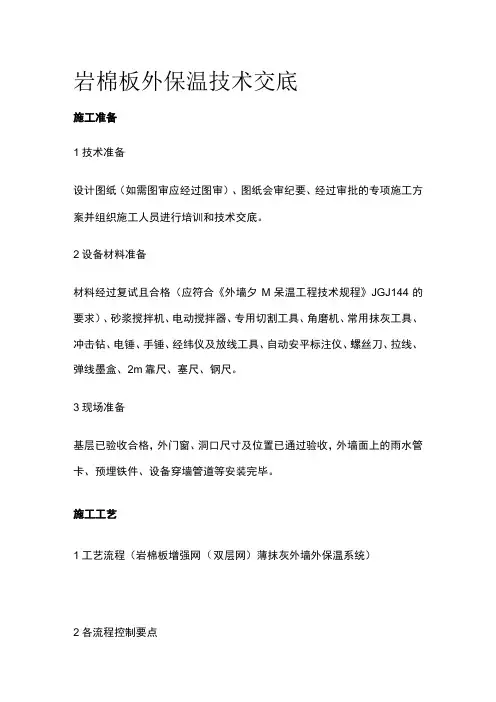

岩棉板外保温技术交底施工准备1技术准备设计图纸(如需图审应经过图审)、图纸会审纪要、经过审批的专项施工方案并组织施工人员进行培训和技术交底。
2设备材料准备材料经过复试且合格(应符合《外墙夕M呆温工程技术规程》JGJ144的要求)、砂浆搅拌机、电动搅拌器、专用切割工具、角磨机、常用抹灰工具、冲击钻、电锤、手锤、经纬仪及放线工具、自动安平标注仪、螺丝刀、拉线、弹线墨盒、2m靠尺、塞尺、钢尺。
3现场准备基层已验收合格,外门窗、洞口尺寸及位置已通过验收,外墙面上的雨水管卡、预埋铁件、设备穿墙管道等安装完毕。
施工工艺1工艺流程(岩棉板增强网(双层网)薄抹灰外墙外保温系统)2各流程控制要点2.1 基层处理控制要点:基层表面应清洁,基层应坚实平整。
2.2 胶粘剂、抹面胶浆的配置控制要点:应严格按供应商提供的配比和制作工艺在现场进行,视不同环境温度条件控制在2小时内或按产品说明书中规定的时间内完成。
2.3 粘贴岩棉板控制要点2.3.1 粘贴岩棉板前,应首先检查岩棉板是否干燥,表面是否平整、清洁;潮湿、表面不平整、有污染的岩棉板不得用于工程。
2.3.2 根据建筑立面设计和外保温技术要求,在墙面弹出水平、垂直控制线,还应在建筑外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
2.3.3 系统底部第一排岩棉板的下侧板端与散水的间距应不小于200mm,且不宜大于600mm,并采用XPS或硬泡聚氨酯等进行保温处理,勒脚部位应使用镀锌膨胀锚栓安装经防腐处理的金属托架。
2.3.4 岩棉板应自下而上,沿水平方向铺设粘贴,竖缝应逐行错缝1/2板长,在墙角处应交错互锁,并应保证墙角垂直度。
2.3.5 岩棉板粘贴宜优先采用无空腔满粘法,不得采用有空腔的粘贴方法;亦可采用条粘法,其涂胶面积不得小于60%o注意清除板边溢出的胶粘剂,板的侧边不得有胶。
相邻岩棉板应紧密对接,不留板缝,且板间高差应不大于L5mm02.3.6 岩棉板长度不宜大于1200mm,宽度不宜大于600mm o局部不规则处粘贴岩棉板可现场裁切,但必须注意切口与板面垂直。

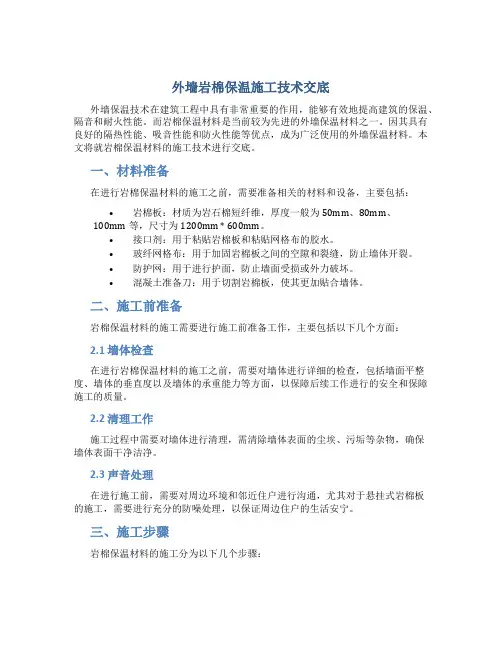

外墙岩棉保温施工技术交底外墙保温技术在建筑工程中具有非常重要的作用,能够有效地提高建筑的保温、隔音和耐火性能。
而岩棉保温材料是当前较为先进的外墙保温材料之一。
因其具有良好的隔热性能、吸音性能和防火性能等优点,成为广泛使用的外墙保温材料。
本文将就岩棉保温材料的施工技术进行交底。
一、材料准备在进行岩棉保温材料的施工之前,需要准备相关的材料和设备,主要包括:•岩棉板:材质为岩石棉短纤维,厚度一般为50mm、80mm、100mm等,尺寸为1200mm * 600mm。
•接口剂:用于粘贴岩棉板和粘贴网格布的胶水。
•玻纤网格布:用于加固岩棉板之间的空隙和裂缝,防止墙体开裂。
•防护网:用于进行护面,防止墙面受损或外力破坏。
•混凝土准备刀:用于切割岩棉板,使其更加贴合墙体。
二、施工前准备岩棉保温材料的施工需要进行施工前准备工作,主要包括以下几个方面:2.1 墙体检查在进行岩棉保温材料的施工之前,需要对墙体进行详细的检查,包括墙面平整度、墙体的垂直度以及墙体的承重能力等方面,以保障后续工作进行的安全和保障施工的质量。
2.2 清理工作施工过程中需要对墙体进行清理,需清除墙体表面的尘埃、污垢等杂物,确保墙体表面干净洁净。
2.3 声音处理在进行施工前,需要对周边环境和邻近住户进行沟通,尤其对于悬挂式岩棉板的施工,需要进行充分的防噪处理,以保证周边住户的生活安宁。
三、施工步骤岩棉保温材料的施工分为以下几个步骤:3.1 喷接界面剂在进行岩棉板粘贴之前,需要先将接口剂喷涂在墙体表面上,铺满地面,并均匀刮平。
3.2 粘贴岩棉板将处理过的岩棉板贴在喷涂了接口剂的墙体表面上,根据需求进行裁剪,尽可能地贴满,可以采用靠半间距固定的方法,即固定前后两块,对剩余的进行切割贴上。
3.3 加固网格布在岩棉板上喷涂接口剂,将纤维网格布覆盖在岩棉板表面上,将网格与墙体表面相贴合,使用平刮子将其敲平,注意纤维网格布的边角处要做处理。
3.4 粘贴岩棉板对于宽度较大的岩棉板,需要采用“拼缝法”粘贴上。
外墙岩棉板保温技术交底一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米,结构形式为_____。
外墙保温采用岩棉板保温系统,以提高建筑物的保温性能,降低能源消耗。
二、施工准备1、材料准备岩棉板:规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K),燃烧性能为_____级。
胶粘剂:与岩棉板配套的专用胶粘剂,粘结强度不小于_____MPa。
抹面胶浆:与岩棉板配套的专用抹面胶浆,抗裂性能良好。
耐碱玻纤网格布:单位面积质量不小于_____g/m²,耐碱断裂强力保留率不小于_____%。
锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm,单个锚栓抗拉承载力不小于_____kN。
2、工具准备电动搅拌器、抹子、靠尺、阴阳角抿子、砂纸、壁纸刀、冲击钻等。
3、作业条件外墙基层墙体应平整、坚实、干燥,无油污、脱模剂等妨碍粘结的附着物。
外门窗洞口应通过验收,尺寸、位置应符合设计要求,门窗框或辅框应安装完毕。
伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。
三、施工工艺1、工艺流程基层处理→弹控制线→配制胶粘剂→粘贴岩棉板→安装锚固件→抹底层抹面胶浆→铺设耐碱玻纤网格布→抹面层抹面胶浆→验收2、基层处理清理基层墙体表面的浮灰、油污、脱模剂等杂物,剔除表面凸起物,使基层墙体表面平整、坚实。
对于墙面平整度不符合要求的部位,应采用 1:3 水泥砂浆进行找平处理,找平层厚度不宜大于_____mm。
3、弹控制线根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
在建筑物外墙阴阳角及其他必要处挂垂直基准线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度。
4、配制胶粘剂将胶粘剂按照产品说明书的要求进行配制,搅拌均匀,静置_____min 后再次搅拌,使其性能达到最佳。

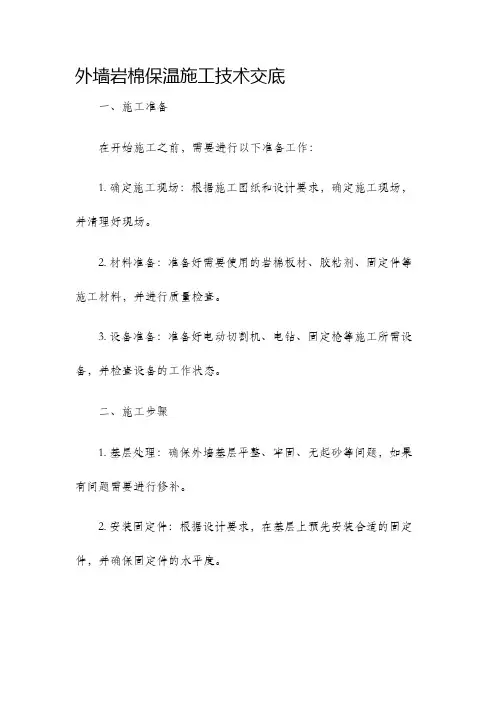

外墙岩棉保温施工技术交底一、施工准备在开始施工之前,需要进行以下准备工作:1. 确定施工现场:根据施工图纸和设计要求,确定施工现场,并清理好现场。
2. 材料准备:准备好需要使用的岩棉板材、胶粘剂、固定件等施工材料,并进行质量检查。
3. 设备准备:准备好电动切割机、电钻、固定枪等施工所需设备,并检查设备的工作状态。
二、施工步骤1. 基层处理:确保外墙基层平整、牢固、无起砂等问题,如果有问题需要进行修补。
2. 安装固定件:根据设计要求,在基层上预先安装合适的固定件,并确保固定件的水平度。
3. 岩棉板材切割:根据施工图纸的尺寸要求,使用电动切割机将岩棉板材按需求进行切割。
4. 岩棉板材固定:将切割好的岩棉板材按照预先安装的固定件位置进行固定,采用固定枪进行固定。
5. 接缝处理:在岩棉板材的接缝处,使用岩棉胶进行密封处理,确保接缝处不会出现漏风、漏水等问题。
6. 罩面处理:对已固定好的岩棉板材表面进行罩面处理,使用专用的聚合物水泥砂浆进行涂抹,增加外墙保温系统的耐久性。
7. 后续处理:在罩面处理完成后,对整个施工区域进行清理,确保现场整洁。
三、施工注意事项在进行外墙岩棉保温施工时,需要注意以下事项:1. 安全第一:在施工过程中,要严格遵守安全操作规程,佩戴好安全防护装备,并保持工作现场的整洁和无障碍。
2. 材料质量:选用质量可靠的岩棉板材和固定件,确保施工质量和外墙保温的效果。
3. 尺寸精确:按照施工图纸和设计要求,进行准确的尺寸测量和岩棉板材的切割,确保施工质量。
4. 接缝处理:接缝处的处理要严密,使用专用的岩棉胶进行密封,确保接缝处不会出现问题。
5. 罩面涂抹:在进行罩面处理时,要注意涂抹的均匀性和整体的美观性。
6. 施工速度:在岩棉板材固定后的接缝处理和罩面涂抹要及时进行,避免材料因长时间的暴露而受到损失。
通过以上施工步骤和注意事项,可以确保外墙岩棉保温施工的质量和效果。
在施工过程中,需严格按照相关规范和标准进行操作,并及时进行施工质量的检查和控制,以保障外墙保温系统的长期使用效果。

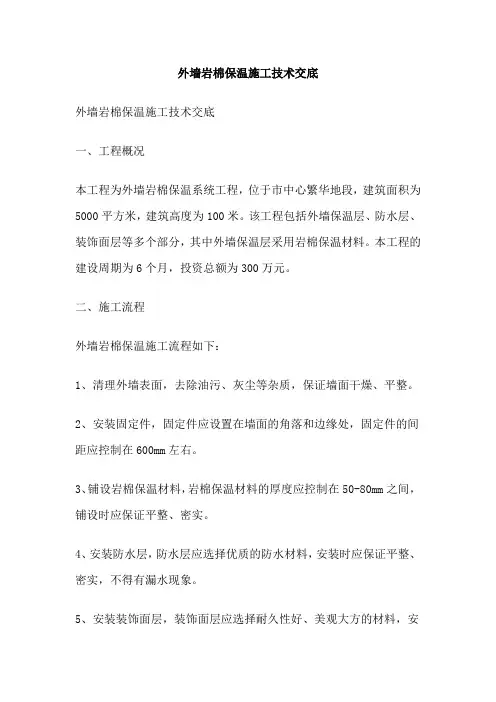

外墙岩棉保温施工技术交底外墙岩棉保温施工技术交底一、工程概况本工程为外墙岩棉保温系统工程,位于市中心繁华地段,建筑面积为5000平方米,建筑高度为100米。
该工程包括外墙保温层、防水层、装饰面层等多个部分,其中外墙保温层采用岩棉保温材料。
本工程的建设周期为6个月,投资总额为300万元。
二、施工流程外墙岩棉保温施工流程如下:1、清理外墙表面,去除油污、灰尘等杂质,保证墙面干燥、平整。
2、安装固定件,固定件应设置在墙面的角落和边缘处,固定件的间距应控制在600mm左右。
3、铺设岩棉保温材料,岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实。
4、安装防水层,防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
5、安装装饰面层,装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
三、技术要点外墙岩棉保温施工技术要点如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。
四、安全要求外墙岩棉保温施工安全要求如下:1、施工人员应佩戴安全帽、安全带等防护用品,确保人身安全。
2、施工现场应设置安全警示标志,防止无关人员进入施工现场。
3、高空作业时应搭设脚手架或使用吊篮等设备,确保作业安全。
4、电气设备应安装漏电保护装置,防止漏电事故发生。
五、质量要求外墙岩棉保温施工质量要求如下:1、岩棉保温材料的厚度应控制在50-80mm之间,铺设时应保证平整、密实,不得有间隙。
2、固定件应选择合适的规格和间距,固定件的间距应控制在600mm 左右。
3、防水层应选择优质的防水材料,安装时应保证平整、密实,不得有漏水现象。
4、装饰面层应选择耐久性好、美观大方的材料,安装时应保证平整、无裂缝。

岩棉板外墙外保温技术交底技术交底记录工程名称施工单位分项工程名称XXXXXX外墙外保温交底日期交底级别交底内容:本工程保温设计采用岩棉保温,厚度30mm,固定方式采用8×100锚固螺栓固定,具体内容如下:1.岩棉材料进场后必须有出厂合格证、检验报告单,进场后进行复试合格进行安装施工。
2.龙骨施工完毕后,在龙骨夹层中铺贴防火岩棉保温层,岩棉外保温墙体是由功能分明的墙体结构层、保温层、饰面层三部分组成,作好外保温墙体的主要技术关键是:保温层与结构层连接方式。
3.保温层与结构层连接方式:保温层与结构层的连接方式采用8×100膨胀螺栓方案固定,每平方岩棉板8-10个锚固螺栓,岩棉板厚度50 mm,为保证锚固螺栓锚入结构层大于25,在钻头上做好标记,保证岩棉板厚度不出现负差,施工方法方便,耐火、安全可靠,而且也有较好的耐久性。
4.岩棉板的安装1)岩棉板的排板要求:自下而上沿水平方向横向交错铺贴。
从墙体拐角处开始垂直交错连接固定板材,包管拐角处顺直且垂直。
阴、阳角处岩棉板交错互锁。
门窗洞口四角处岩棉板不得拼接,应接纳整块岩棉板切割成形切口与板面垂直,墙面的边角处应用同样的保温板粘贴固定。
2)岩棉板使用前先设计好铺设方式。
计算尺寸剪裁下料,剪裁边缘直线误差应小于5mm,拼缝不大于2mm3)岩棉板铺设自上而下相互联接,岩棉板应按顺序铺设,当遇到门窗洞口时,应符合相关图集要求。
5.岩棉板面锚固及表面处理锚固:在安装岩棉板锚固件的安装入布局墙深度不小于50mm。
选8×120mm的锚固螺栓进行锚固,接纳电锤在外墙钻孔,孔径为10mm;孔深为120mm(含保温板厚度),使岩棉板与外墙面精密结适用塑料膨胀螺栓安装并坚固。
锚固点紧固后应低于岩棉板表面1-2mm。
锚固点的布置方式:在岩棉板四角及水平缝中间均设置锚固点。
锚栓件的安装纵向间距300mm,横向间距400mm,梅花形布置,基层墙体转角处加密至间距200mm,并满足设计及相关标准的要求。

技术交底记录2019年8月20日工程名称撮镇镇大费安置点二标分部工程装饰装修工程分项工程名称外墙外保温工程(400mm厚岩棉)交底内容:一、施工准备1.1 机具准备(1)主要机具水桶,剪刀,铲刀,手提式搅拌器,手推车,塑料桶,垂直运输设备,铁锹,铲刀,脚手架或吊篮、锯齿型批刀,平口批刀,美工刀,铝合金刮尺,扫帚,滚筒,冲击钻,螺丝刀,切割机等,靠尺,塞尺,垂直仪,墨斗,钢尺,方尺,探针等。
1.2 材料准备100厚岩棉板、塑料膨胀钉、耐碱网格布。
1.3 作业条件(1)外墙抹灰结束、墙体无起壳和空鼓现象,并经有关部门验收合格;(2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全、复试合格;(3)正式安装前,先试安装样板一道,经验收合格后再正式进行大面积施工。
(4)施工环境温度不得低于5 oC,不得高于40 oC。
(5)雨雪天气不能施工(雨后24小时或施工后24小时会下雨不易施工)。
(6)门窗需用美纹纸进行保护处理。
(7)检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求脚手架或吊篮是否安全可靠,施工人员是否已进行培训等。
二、工艺流程:工艺流程:基层处理→弹线→排板→安装托架→配置胶粘剂→粘贴翻包网→粘贴岩棉板(满粘)→打眼→安装第一遍锚栓(总数量的30%)→抹第一层抹面胶浆→覆翻包网→铺压第一层耐碱网格布(300级)→安装第二遍锚栓(总数量的70%)→抹第二层抹面胶浆→铺压第二层耐碱网格布(160级)→抹第三层抹面胶浆→保温系统验收。
三、施工方法1、基层墙面处理清理主体施工时墙面遗留的钢筋头、废模板;清扫墙面的浮灰,清洗油污;凸出墙面的沙浆、砖、混凝土等清除干净,穿墙孔洞应用膨胀细石砼予以封闭,外墙用1:3水泥防水砂浆粉标准糙。
2、弹控制线、挂基准线2.1 根据设计要求,在粉好的外墙上用墨线弹出距散水标高200 mm的水平线(200mm以下部位用EPS施工),标出岩棉板粘结位置,并根据建筑物高度确定放线的方法,在墙大角、门窗口两边,打直线找垂直。

保温外墙岩棉板技术交底一:保温外墙岩棉板技术交底[正文]本旨在详细介绍保温外墙岩棉板的技术交底,以便确保施工过程中的准确实施和安全性。
一、项目背景和目的1.1 项目背景在保温外墙施工中,岩棉板作为一种重要的保温材料,被广泛应用于建造行业。
1.2 目的确保施工人员了解岩棉板的特性、安装方法以及相关施工规范,提高施工质量和安全性。
二、岩棉板概述2.1 定义岩棉板是一种由岩石纤维和有机胶粘剂组成的板状保温材料。
2.2 特性- 良好的保温性能,有效降低建造物能耗。
- 良好的隔音性能,提供更舒适的室内环境。
- 耐火性能优异,提高建造物的安全性。
2.3 规格- 厚度范围:50mm-200mm- 长度:1200mm- 宽度:600mm三、岩棉板安装方法3.1 准备工作- 清理墙面并确保墙面平整、干燥。
- 确保安全操作,佩戴适当的个人防护设备。
3.2 施工步骤- 按照设计要求精确测量墙面尺寸。
- 使用尺子和刀具将岩棉板剪裁为所需尺寸。
- 将粘合剂均匀涂抹在岩棉板的背面。
- 将岩棉板贴附到墙面,并使用木螺丝固定。
- 确保岩棉板安装平整坚固,无空鼓和松动现象。
四、施工质量控制4.1 可视质量检查- 检查墙面连接处的缝隙和空鼓情况。
- 检查岩棉板的贴附情况,确保无松动现象。
4.2 抗压强度测试- 使用压力仪测量岩棉板的抗压强度。
- 测试结果应符合相关标准要求。
五、施工安全注意事项5.1 个人防护- 在施工现场佩戴安全帽、防护眼镜和防尘口罩。
- 注意避免岩棉板刺激皮肤和呼吸道。
5.2 火灾防范- 施工现场禁止吸烟。
- 确保岩棉板的火灾等级符合安全要求。
[罗列本所涉及附件如下]- 岩棉板施工图纸- 岩棉板质检报告[罗列本所涉及的法律名词及注释]- 建造材料检验标准: 监测建造材料质量的标准。
二:保温外墙岩棉板技术交底[正文]本旨在详细介绍保温外墙岩棉板的技术交底,以便确保施工过程中的准确实施和安全性。
一、项目背景和目的1.1 项目背景在保温外墙施工中,岩棉板作为一种重要的保温材料,被广泛应用于建造行业。

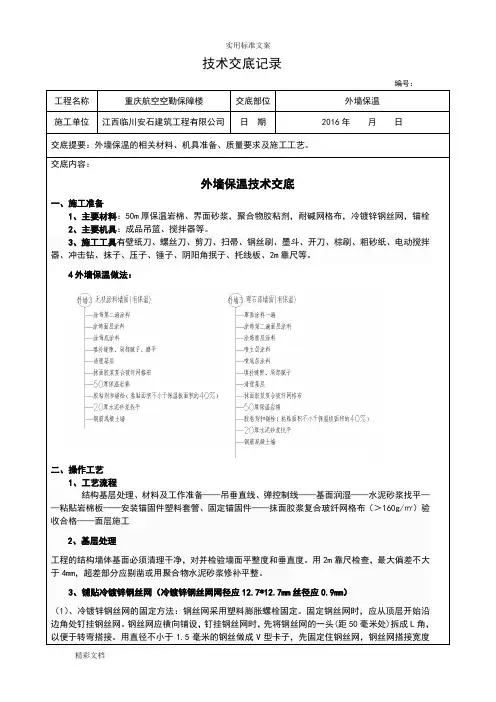

编号:工程名称重庆航空空勤保障楼交底部位外墙保温施工单位江西临川安石建筑工程有限公司日期2016年月日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。
交底内容:外墙保温技术交底一、施工准备1、主要材料:50m厚保温岩棉、界面砂浆,聚合物胶粘剂,耐碱网格布,冷镀锌钢丝网,锚栓2、主要机具:成品吊篮、搅拌器等。
3、施工工具有壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抿子、托线板、2m靠尺等。
4外墙保温做法:二、操作工艺1、工艺流程结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——水泥砂浆找平——粘贴岩棉板——安装锚固件塑料套管、固定锚固件——抹面胶浆复合玻纤网格布(>160g/㎡)验收合格——面层施工2、基层处理工程的结构墙体基面必须清理干净,对并检验墙面平整度和垂直度。
用2m靠尺检查,最大偏差不大于4mm,超差部分应剔凿或用聚合物水泥砂浆修补平整。
3、铺贴冷镀锌钢丝网(冷镀锌钢丝网网径应12.7*12.7mm丝径应0.9mm)(1)、冷镀锌钢丝网的固定方法:钢丝网采用塑料膨胀螺栓固定。
固定钢丝网时,应从顶层开始沿边角处钉挂钢丝网。
钢丝网应横向铺设,钉挂钢丝网时,先将钢丝网的一头(距50毫米处)拆成L角,以便于转弯搭接。
用直径不小于1.5毫米的钢丝做成V型卡子,先固定住钢丝网,钢丝网搭接宽度编号:工程名称重庆航空空勤保障楼交底部位外墙保温施工单位江西临川安石建筑工程有限公司日期2016年月日交底提要:外墙保温的相关材料、机具准备、质量要求及施工工艺。
小于50mm的孔;6.5用手锤把锚固件的胀管打入预先钻好的孔内,保证顶部圆盘与岩棉板齐平;6.6用手锤把钢钉打入胀管内,圆盘陷入岩棉板表面1mm。
6.7为了使系统达到更好的防水保温效果,在安装完毕的锚固件上,批涂抹面胶浆,要求将锚固件充分覆盖。
待胶浆完全干燥后,再进行大面积的抹面胶浆批涂。

外墙岩棉板保温技术交底岩棉板是一种常见的外墙保温材料,其主要特点是具有良好的保温效果和防火性能。
本文将重点介绍外墙岩棉板保温技术的相关知识和应用。
一、岩棉板的优势1.保温性能好岩棉板的密度低、孔隙率高,具有很好的保温效果,能够有效地阻挡外界的热量传递。
同时,岩棉板还可以调节室内温度和湿度,提高居住舒适度。
2.外墙隔音效果好岩棉板具有优异的隔音性能,可有效减缓外界噪声的传递,提高居住环境的品质。
3.防火性能好岩棉板是一种非常安全的保温材料,具有很好的防火性能,可以有效避免火灾的发生。
4.环保性能好岩棉板是一种环保型建筑材料,不含甲醛、苯等有害物质,对人体健康无害。
二、安装岩棉板的注意事项1.建筑表面必须保持干燥、平整、清洁。
如存在孔洞、裂缝等问题,应该先处理好。
2.安装岩棉板时,要注意保持板与板之间的缝隙均匀,并采用专用的保温胶粘剂加固,防止板材掉落。
3.安装岩棉板时,应该采用横向纵向错缝式铺贴,使板材之间错缝斜插,并应保持板面平整。
4.安装完成后,需要对岩棉板进行检查,看是否有裂缝、掉落等问题。
如有异常情况,应及时处理。
三、保温层的厚度保温层的厚度应该根据不同地区的气候条件、建筑结构、使用功能等多种因素来确定。
一般来说,在北方地区,保温层的厚度应该在5厘米左右;在南方地区,则可以根据实际情况适当调整。
四、岩棉板的维护与保养1.岩棉板的表面易吸附灰尘等污物,在日常使用中应该及时清洗,保持表面清洁。
2.岩棉板的遮阳和防潮层也需要经常进行维护和保养,定期检查,发现问题及时修补,以延长保温材料的使用寿命。
五、结语本文介绍了外墙岩棉板保温技术的相关知识和应用,包括岩棉板的优势、安装注意事项、保温层厚度、维护与保养等问题。
相信读者通过本文的介绍,可以更好地了解岩棉板的应用和重要性,进一步提高建筑保温的技术水平和质量。
一施工准备:1.材料要求:1.1、105mm及80mm厚金属岩棉板及配套锚固钉2、主要机具:塔吊、卷尺、锤子、电锯、电刨、水平尺等。
3、作业条件:3.1、外墙柱钢筋绑扎完毕,放置外墙保温。
3.2、梁钢筋绑扎完毕,放置梁部位保温。
二施工工艺:1、金属岩棉板施工: 1.1、工艺流程:金属岩棉板进场→外墙体柱钢筋绑扎完→安装金属岩棉板→安装锚固钉→安装模板→绑扎梁钢筋→安装梁部金属岩棉板→安装飘窗板下部岩棉板→板钢筋绑扎1.2、操作工艺:1.2.1、施工准备:1.2.1.1、岩棉板进场后根据厚度规格尺寸进行摆放。
1.2.1.2、熟悉图纸。
1.2.1.3、外墙钢筋绑扎完毕。
1.2.2、模板安装工艺:1.2.2.1、外墙各阳角、阴角及其他必要处应挂基准线,并在每个楼首层的适当位置弹出水平线,以控制岩棉板的垂直度及水平度。
1.2.2.2、施工时根据建筑物外形和结构特点,进行排版,选择合适的拼接块,应尽量减少拼接,并控制尺寸,避免过大或过小,保证施工高效便捷。
1.2.2.3、安装顺序:先边侧,后中间,先大面后小面。
保证横向、竖向拼缝及阴阳角搭接处平整严密。
1.2.2.4、排版错缝,阴阳角处每层岩棉板应相错互锁,竖缝应逐行错缝,且错缝不小于200mm。
1.2.2.5、安装锚固:安装固定原则:确认排版正确无误后,采用配套专用锚杆通过塑料垫盘锚入钢筋混凝土墙。
三、质量要求:1、岩棉板切割用电锯,严禁手锯和斧子切割。
2、岩棉板拼缝严密,保证平整严密。
3、选择合适的拼接块。
4、排版错缝,阴阳角相错互锁。
5、安装锚固钉按要求施工。
四、成品保护:1、加强成品保护教育,提高施工人员的成品保护意识,贯彻成品保护条例施工中各专业工种紧密配合,合理安排工序,严禁颠倒工序作业。
2、对已经施工完的保温墙体,不得随意开凿孔洞。
不得在金属网岩棉板上放置易燃及溶剂型化学物品,不得在上面加工作业电气焊,应防止重物撞击墙体,如拆除脚手架严禁将窗洞口作为脚手架支点或固定点使用,防止脚手架砸碰损坏。
外墙岩棉保温施工技术交底一、施工流程外墙岩棉保温施工是目前常见的保温施工方式之一。
下面将介绍外墙岩棉保温施工的具体流程。
1. 准备工作在施工前,首先需要进行准备工作。
包括制定施工方案、购买施工材料、准备施工工具等。
2. 清洁墙面清洁墙面是保证施工效果的重要环节。
在施工前,需要将墙面上的灰尘、油污等清除干净。
可以使用清洁剂和水来清洁墙面,确保墙面干净整洁。
3. 打底涂料处理在清洁完墙面后,需要进行打底涂料处理。
打底涂料可以提高墙面的附着力,增强保温层和墙面的粘结力。
涂料的选择应根据实际情况来确定,一般可以选择具有防水和抗碱性能的涂料。
4. 安装保温板在打底涂料干燥后,可以开始安装保温板。
保温板可以选择岩棉板,其具有良好的隔热性能和吸音性能。
安装时需要注意保温板的平整度和垂直度,确保安装质量。
5. 粘贴和加固在保温板安装完成后,需要进行粘贴和加固工作。
在保温板表面涂抹专用的粘结剂,并使用扣子或螺栓将保温板固定在墙面上。
确保保温板与墙面之间无空隙。
6. 防护层处理在保温板固定完成后,需要进行防护层的处理。
防护层可以选择涂料、石材等材料。
涂料应选择优质的防水、防霉、耐候性能好的产品,以增加外墙保温系统的使用年限。
7. 表面处理最后一步是进行外墙表面的处理。
可以选择刷涂、贴瓷砖等方式进行表面装饰,使外墙更加美观。
二、施工注意事项1. 施工安全在进行外墙岩棉保温施工时,需要重视施工安全。
施工过程中应严格遵守安全操作规程,佩戴安全帽、手套等个人防护用具。
2. 保温板安装保温板安装过程中,要确保板与板之间、板与墙之间无空隙,保证保温效果。
安装时需要注意保温板的平整度和垂直度。
3. 防护层施工选择优质的防护材料进行涂抹,确保外墙保温系统的使用年限。
严格按照材料说明书的要求进行施工,确保施工质量。
4. 表面装饰在进行外墙表面的处理时,可以选择不同的装饰方式。
要确保装饰层与保温层之间的粘结力,防止装饰层脱落。
5. 施工环境施工时要保证施工环境的整洁、干燥,避免污染保温材料。
精选文档外墙保温施工一、施工准备(1)主要施工工具电动搅拌机、电钻、两米靠尺、吊线、美工刀或楔形锯、直尺、美工笔、橡皮锤、铁抹子、阳角抹子;阴角抹子、壁纸刀、方尺等。
二、施工工艺流程:基层清理→丈量放线、挂线→安装托架→锚固专用锚固件于基层→洞口粘贴翻包网格布→抹粘结沙浆→粘贴保温板(板两表面及侧面涂刷界面剂)→压入翻包网格布→抹面胶浆压入第一层网格布→胀栓固定岩棉板→抹面抗裂胶浆压入第二层网格布→涂料饰面。
以以下图:.2.1 基层墙体应坚固、平坦,突出物应剔除铲平,垂直度和平坦度在同意误差以内,并保证无空鼓、脱层和裂痕等缺点,凸出过大的部分又非结构性部位尽量剔除平坦。
2.2 依据楼层的高低及墙体部位的不一样合理部署,依据建筑设计及外墙外保温的技术要求,在墙面弹出外门窗的水平、垂直控制线及伸缩缝、装修缝线等。
在建筑的大角(阴角和阳角)及其余必需处挂垂直基准线,每个楼层合适地点挂水平线,以控制岩棉保温板的垂直度和水平度。
布局放线后,基层安装专用的角钢托架,以上部位每三层设一层托架。
.2.3 机械固定件在安装前必定要先做防锈办理后方可安装使用。
固定和安装岩棉板托架,依据施工规范和资料、托架尺寸,用膨胀螺栓将托架固定于基层墙面。
2.4 将岩棉板按托架的地点和尺寸从下向上铺设好。
2.5 粘贴岩棉板(点粘法 +胀栓锚固)岩棉应在施工现场用专用界面剂在岩棉板两表面及侧面均匀涂刷。
界面剂能够采用喷涂、辊涂、刷涂的方式涂覆。
2.6.2 岩棉板的粘贴采纳条粘法,在岩棉板面上抹上已经配置好的粘接沙浆并用专用锯齿抹子均匀涂好后立刻将岩棉板贴在墙面上,粘贴时应柔和、均匀挤压,并随时用托线板检验垂直平坦,每贴完一块板,应实时除去挤出的沙浆。
岩棉板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝1/2 板长,局部最小错缝尺寸不得小于200 mm。
当遇有突出墙面的建筑配件时,应用整幅岩棉板套割,其切割边沿应顺直、平坦,不得用零板拼集。
1 立面垂直 4 3 用2m托线板检查
2 表面平整 4
3 用2m靠尺及塞尺检查
3 阴阳角垂直
4 3 用2m托线板检查
4 阴阳角方正 4 3 用20cm方尺和塞尺检查
5 保温层厚度平均活动厚度不出现负偏差用探针、钢尺检查
(4)质量控制要点
①基层处理。
基层墙体垂直、平整度应达到结构工程质量要求。
墙面清洗干净,无浮土、无油渍,界面均匀,粘结牢固。
②粘结岩棉板要求达到设计厚度,墙面平整,阴阳角、门窗洞口垂直、方正。
③抹面砂浆的厚度控制。
涂料饰面抹面砂浆厚度为3—5mm左右,墙面无明显接茬、抹痕,墙面平整,阴阳角、门窗洞口垂直、方正。
④材料质量控制。
现场设专人收料,对于进厂的材料必须要有材料的出厂合格证及检测报告;不合格的材料拒收。
施工过程中如发现不合格的材料及时退场。
所有材料接收和使用过程均作好相应的记录。
⑤施工过程控制。
施工班组“坚持三检制”,即自检、专检、交接检。
安全质量员进行日检工作,检查技术交底的落实情况,对检查不合格的工程进行处罚,及时填写相关记录。
积极配合总包方进行工程质量的验收及报验工作。
外墙岩棉板保温技术交底一、施工准备1、施工工具:水桶、剪刀、搅拌机、冲击钻、钻头、切割机、手推车、铁锹、锯齿形批刀、平口批刀、铝合金刮杠等;施工材料:岩棉板、粘接剂、钢网、玻纤网、锚栓、抹面胶浆等;2、外架、吊篮搭设完毕并通过验收;3、外门窗框、百叶框安装完毕通过验收并有相应防护措施;4、岩棉板体系正常施工温度5℃以上,风力超过5级或雨天不得施工;施工完毕后应防止阳光直晒;5、施工材料进场、机械安装、防护设施已完成;+二、工艺流程涂料饰面基层处理—墙面弹线——挂基准线——粘贴岩棉板满粘法——安装锚固件8~10个/㎡——抹底层抹面砂浆压入耐碱网格布——安装岩棉板固定件——抹面层抹面砂浆压入耐碱网格布;三、操作工艺1基层墙体的处理:基层墙体表面不得有油污、脱模剂、浮尘等污染物,墙面不平整处可用角磨机打磨或水泥砂浆找平;基层墙面若太干燥,应适当洒水润湿;2墙面弹线:施工前首先读懂图纸,仔细做好每道檐子和造型,确认基层结构墙体的伸缩缝、墙体体型的具体部位,并做出标记;3挂基准线:在建筑物外墙大角阳角、阴角、飘窗沿、阳台沿、平窗窗套及其他必要处挂垂直基准钢线,每个楼层适当位置挂水平线,以控制岩棉板的垂直度和平整度;4粘贴岩棉板:岩棉板尺寸允许误差为±;网格布翻包:门窗洞口、变形缝两侧等处的岩棉板上预粘网格布,总宽度约200mm,翻包部分宽度为80mm,具体做法如下:网格布裁剪长度为180加板厚;首先在翻包部位抹长度为80mm,厚度为2mm的专用粘结剂,然后压入80mm长的网格布,余下的甩出备用;将配制好的专用粘结剂满涂在岩棉板的背面,粘结剂压实厚度约为3mm,为保证粘结牢固,粘结方法必须采用满粘法,有效粘结面达80﹪以上;将抹好的专用粘结剂的岩棉板迅速粘贴在墙面上,以防止表面结皮而失去粘结作用;不得在岩棉板侧面涂抹专用粘结剂;岩棉板贴上墙面后,应用2m靠尺压平操作,保证其平整度及粘贴牢固,板与板之间要挤紧,不得有缝;因切割不直形成的缝隙,用岩棉板条填实;每贴完一块板,应将挤出的专用粘结剂清除岩棉板粘贴应分段自下而上沿水平方向横向铺贴,每排板应错缝1/2板长,局部最小错缝不得100mm;预留洞口位置要留出相应洞口;排版示意见下图:5门窗洞口、建筑外墙阴阳角加强岩棉板粘贴完工 24h 后,进行门窗洞口、建筑外墙阴阳角加强;门窗洞口四角部位的岩棉板应切割成型,不得拼接,岩棉板接缝应离开角部至少200mm,门窗洞口加强是在门窗洞口四角各粘贴一块尺寸为 200mm×300mm 的耐碱玻璃纤维网格布,耐碱玻璃纤维网格布边缘必须正好设置在转角,大约呈 45o如图 ;建筑外墙阴阳角加强采用双层网格布进行处理,处理方法如下图第一遍抹面胶浆内嵌耐碱玻纤网格布施工涂料饰面门窗洞口、建筑外墙阳角加强完成后,即可进行第一遍抹面胶浆的施工,用锯齿抹刀与墙体成 45o方向均匀涂抹抹面胶浆,抹面胶浆厚度4—6mm,随后将耐碱玻璃纤维网格布从上到下顺势埋入,压实无褶皱,搭接宽度为100mm;预留洞口位置要留出相应洞口;7 锚固件施工涂料饰面耐碱玻璃纤维网格布埋入抹面胶浆后,立即进行锚固件施工;锚固件须穿过耐碱玻璃纤维网格布进行锚固;通常来说,每平方米的锚固件数量应不小于8个/m2锚固件施工后用不锈钢抹刀抹平表面;为保证施工效果,耐碱玻璃纤维网格布和锚固件必须在抹面胶浆未干时用抹面胶浆覆盖;网格布外部的胶浆厚度至少1mm,但最多不得大于 2mm;8面层抹面胶浆内嵌耐碱玻纤网格布施工涂料饰面锚固件施工完成后即可进行面层抹面胶浆的施工,用锯齿抹刀与墙体成 45o方向均匀涂抹抹面胶浆,抹面胶浆厚度3—5mm,随后将耐碱玻璃纤维网格布从上到下顺势埋入,压实无褶皱,搭接宽度为100mm;面层完成后平整度偏差不大于5mm;预留洞口位置要留出相应洞口;预留洞口位置要留出相应洞口;9 工艺流程图1涂料饰面做法保温系统两布两胶的安装施工程序如下图所示:;;岩棉板必结牢固,无松动和虚粘现象;需安装锚固件的墙面,锚固件总数量每平方米12个和锚固深度大于45mm;6岩棉板安装应上下错缝;各岩棉板间应挤紧挤严,不得有“碰头灰”,超出2mm的缝隙应用相应宽度的岩棉板条填满,不得用砂浆填塞;7网格布应竖向铺设,压贴密实,不得有空隙、皱褶、翘曲、外露等现象,搭接宽度不得小于100mm;8抹面胶浆总厚度宜为8—10mm;质量检验主控项目:1保温层与墙体以及各构造层之间必须粘结牢固,无松动和虚粘现象;检查数量:按楼层每20m长抽查一处,每处3延米,但不少于三处;检查方法:在粘贴岩棉板48h后观察,用手推拉检查;必要时可揭开岩棉板,如破坏在岩棉板上则表示粘结良好,破坏在其它部位则不合格;2抹面砂浆与岩棉板粘贴牢固,无脱层、空鼓、裂缝,面层无粉化、起皮、爆灰;检查数量:按楼层每20m长抽查一处,每处3延米,但不少于三处;检查方法:用橡胶小锤轻击和观察检查;质量检验一般项目:1保证粘结面积不小于板面积的80%;检查数量:按楼层每20m抽查一处,最低不少于三处,每处不少于两块;检查方法:在胶粘剂凝结前用尺量取其平均值;2专用锚栓全部进入结构墙体,螺丝进入胀塞不少于45mm,每平方锚栓数量不低于10个;检查数量:按楼层每20m长抽查一处,但最低不少于三处,每处不少于两块;检查方法:退出木螺丝,观察检查;3岩棉板碰头缝不抹胶粘剂;检查数量:按楼层每20m长抽查一处,每处3延米,但不少于三处;检查方法:观察检查;4网格布应竖向铺设,压贴密实,无空鼓、皱褶、翘曲、外露现象,搭接宽度不得小于100mm;检查数量:按楼层每20m长抽查一处,每处3延米,但不少于三处;检查方法:尺量检查;5抹面砂浆保护层总厚度8-10mm;检查数量:按楼层每20m长抽查一处,每处3延米,但不少于三处;检查方法:在抹面砂浆凝结前用尺量检查;允许偏差项目:1岩棉板安装的允许偏差应符合表的规定表岩棉板安装的允许偏差及检验方法2保温体系的允许偏差应符合表的规定五、安全、环境保证措施1、现场建筑材料及周转材料必须按施工总进度计划准备,按计划分类分批进场,堆放整齐,做到随做随清,不用的材料及时退场,不占用主要交通道路,严禁乱堆乱放保护好施工现场的环境;2、高处作业时,必须栓挂好安全带,施工地点如无法栓挂安全带时,应设置临时拉绳供栓挂安全带用或设置防护栏杆,否则禁止施工;3、五级以上大风、大暴雨、大雪、浓雾天,应停止高处作业;夜间进行高处作业时,必须有足够的照明;4、高处作业人员严禁搭爬各种脚手架、结构框架等或乘坐非载人的垂直运输设备;严禁在未设防的外墙和外壁板及未安装牢固的模板、设备、管道、构件上通行;。
技1-5
技术交底记录2012年7月20日
6.5均匀施加压力使岩棉板充分粘贴到基层,粘结
砂浆压实厚度宜控制在3mm以内;
6.6随时用2m靠尺和托线板检查平整度和垂直
度,不符合要求时立即更正;
6.7贴好后应立即刮除板缝和板侧面残留的粘结砂浆;
6.8岩棉板间缝隙应控制在1.5mm以内,接缝处高差应控制在1mm以内;
6.9如果岩棉板接缝宽度超过1.5mm,则用适当宽度的岩棉板条将缝塞满,板条不得
粘结。
7.安装锚固件
7.1粘贴岩棉板24小时后开始安装锚固件,根据各单体工程的岩棉板材质厚度来选择相应的锚固件且直径为?8,锚固件深入墙体内部有效锚固深度应不小于30mm。
7.2凡是三块相邻岩棉板接触的“T”型接缝处必须设一个锚固件。
11.4铺设网格布时网格布的弯曲面应应朝向墙面,并
从中央向四周用抹子抹平,直至网布完全埋入抹面胶
浆内。
11.5标准网格布需要搭接时,必须满足65mm的搭接
长度要求;加强型网布只需对接,其对接边缘应紧密。
11.6在转角部位,网格布应该是连续的,并从每边双
向绕角后包墙的宽度不小于200mm,标准网格布重
叠部分中间必须有抹面砂浆,严禁干搭接。
11.7保温墙体与非保温墙体(分户墙等)连接处,网格布应转包不小于200mm,如右图所示。
11.8 主楼底层外墙保温耐碱网格布按规范要求进行双层铺设。
12.面层抹面胶浆
12.1等底层抹面胶浆表干(可碰触)后再抹一道2.0~3.0mm厚的抹面胶浆,抹面
郑州市重点建设工程质量监督站监制。
