钢结构厂房设计常见细节问题及其解决对策1、钢结构连接问题:钢结构中的连接是关键,常见的问题包括连接件设计不合理、连接件选择不当等。
解决对策是合理选用适合的连接件,例如高强螺栓连接、焊接连接等,并进行充分的连接设计和计算。
2、螺栓松动问题:螺栓在运输、安装等过程中容易出现松动的情况,这会影响钢结构的稳定性和安全性。
解决对策是选择适当的螺栓材质和型号,并在施工中采取正确的螺栓预紧力和紧固方法。
3、钢材质量问题:钢结构厂房需要使用高强度钢材,在购买过程中需要注意钢材的质量和合格证明。
解决对策是选择信誉好的供应商,并对所购买的钢材进行质量检测。
4、防火阻燃问题:钢结构厂房在设计中需要考虑防火阻燃的要求,以确保生产过程中不发生火灾。
解决对策是使用阻燃涂料或涂层对钢结构进行防火处理,并设置防火墙等安全设施。
5、地震抗震问题:钢结构厂房需要具备一定的地震抗震性能,以确保在地震发生时能够保持安全。
解决对策是在设计中采用适当的抗震措施,如设置抗震支撑、加强结构刚度等。
6、排水问题:钢结构厂房需要合理设计排水系统,以确保雨水排出畅通,并避免积水对钢结构造成损坏。
解决对策是设计合理的排水斜度和排水设备,并合理布置雨水管道。
7、消防安全问题:钢结构厂房在设计中需要考虑消防安全要求,包括设置疏散通道、灭火设备等。
解决对策是合理布置消防通道、安装消防设备,并符合相关消防规定。
8、气候适应性问题:钢结构厂房需要在各种气候条件下运行,需要考虑气候适应性。
解决对策是在设计中考虑保温隔热措施、防潮防腐措施等,以适应不同气候条件下的使用需求。
9、钢结构防腐问题:钢结构易受到腐蚀的影响,需要进行合理的防腐处理。
解决对策是选择适当的防腐涂料、防腐措施,并定期检查和维护钢结构的防腐层。
10、负荷分析问题:钢结构厂房设计需要进行负荷分析,包括垂直荷载、水平荷载等。
解决对策是合理计算和分析各种负荷的作用,以确保结构的安全性和稳定性。
钢结构厂房设计中的细节问题及其解决对策不尽上述十个,还有其他一些细节问题需要考虑,但以上列举的问题是设计中比较常见的,解决对策可提供一定的参考。
轻钢结构厂房设计问题及对策摘要:轻钢结构厂房是一种新型建筑体系,因其造型美观、施工速度快、绿色环保等优点而备受青睐。
国内外实践证明,轻钢结构厂房在工业化进程中起着举足轻重的作用。
本文通过总结自己平时在轻钢结构厂房设计时碰到的问题,得出轻钢结构厂房的设计注意点。
关键词:问题;对策1.引言本人从事轻钢结构厂房设计有十多年之久,对平常设计中的一些问题进行了总结,并提出了自己的一些解决办法,希望各位钢结构专家批评及指正。
2.设计问题及对策(1)、屋面梁接托架柱用扭剪型高强度螺栓,其中在对应柱上位置接托梁时,由于连接板(或加劲板)的关系,造成施工时较多高强度螺栓未能扭断,在今后设计中,类似这种结构主、次梁体系,屋面梁为主梁且截面高度较小,屋面梁接托梁处为铰支座,主要承受屋面风吸力所产生的上拔力,水平力较小,该处螺栓可改为普通螺栓即可便于施工;(2)、刚接柱脚锚栓通常都使用φ≥30mm的圆钢,由于工厂未能将锚栓底部弯折4d的长度,设计时在锚栓底部通常使用边长为3d且不小于20mm厚的锚板,但在实际工程中,由于混凝土柱头(或基础梁中)钢筋较多,在土建将钢筋都扳扎好后,由于端部设一较大的锚板,柱脚锚栓往往无法顺利的插入预埋的混凝土柱头(或基础梁)中,现场只有将锚板割成同锚栓直径大小相等的宽度后方可预埋,预埋深度不变,锚板面积变小。
由此带来锚栓的设计承载力降低,严重的则会引起结构偏于不安全。
解决的办法为:将锚板做成1.5d宽的矩形板,锚板形状由正方形变成长方形,锚板的截面积保证不变;(3)、天沟托架处C型檩条之间未设置撑杆或拉条,由于檩条弱向刚度较差所以檩条的变形较大,如未能处理好从而直接影响到天沟处的收边效果。
设计人员应在结构设计时充分考虑檩条的变形问题,如增设撑杆或拉条的型式解决檩条的侧向变形,原则上檩条之间都需设置拉条、撑杆及斜拉条,保证其完整的受力体系。
以往工程较易漏设檩间拉条的位置:a、天沟托架处檩条(或外伸式女儿墙间檩条);b、雨篷檩条之间;c、墙面圆弧转角处檩条之间;(4)、当柱两侧的梁高度不等,或垂直相交的两个方向的梁高度不相等时,柱在对应每根梁上、下翼缘位置处,均应设置水平加劲肋,或将截面高度较小梁的腹板局部加高(当梁高差<100mm),或适当调整有相互关连的梁的截面高度,以协调和简化水平加劲肋的设置,改善节点的构造和连接;(5)、设计中将气楼槽钢兼作固定屋面彩板用途,由于屋面系统固定都是用自攻螺钉固定,自攻螺钉的自钻能力通常要求被固定件的厚度t≤6mm方可,而槽钢的板件厚度往往较大,自攻螺钉都不能“自攻”,现场先预钻孔后方可用自攻螺钉固定。
钢结构厂房重点难点,及解决措施钢结构厂房重点难点及解决措施在现代工业建筑中,钢结构厂房因其具有强度高、自重轻、施工速度快等优点而被广泛应用。
然而,在钢结构厂房的建设过程中,也存在着一系列的重点难点问题。
本文将对这些问题进行详细的探讨,并提出相应的解决措施。
一、钢结构厂房的重点难点(一)钢结构设计钢结构的设计是整个厂房建设的基础,其合理性直接影响到厂房的安全性、稳定性和经济性。
设计过程中需要考虑的因素众多,如厂房的使用功能、荷载情况、抗震要求、防火要求等。
同时,还需要对钢结构的构件尺寸、连接方式、节点构造等进行精确计算和设计,以确保结构的强度和稳定性。
(二)钢结构制作与加工钢结构的制作与加工质量直接关系到厂房的整体质量。
在制作过程中,需要保证钢材的材质符合要求,切割、焊接、打孔等工艺精度要高。
同时,还需要对构件进行防腐处理,以延长其使用寿命。
然而,由于钢结构构件的尺寸较大、形状复杂,制作过程中容易出现尺寸偏差、焊接缺陷、防腐层不均匀等问题。
(三)钢结构安装钢结构的安装是整个建设过程中的关键环节。
安装过程中需要保证构件的垂直度、平整度和水平度,同时要确保构件之间的连接牢固可靠。
由于钢结构厂房的跨度大、高度高,安装过程中需要使用大型起重设备,如吊车、塔吊等,这就对施工场地、起重设备的选型和操作提出了很高的要求。
此外,安装过程中还需要考虑天气因素的影响,如大风、大雨等,会给施工带来很大的困难。
(四)防火与防腐钢结构的防火和防腐性能是影响厂房使用寿命和安全性的重要因素。
由于钢材的导热系数大,在火灾发生时,钢结构容易迅速升温,导致结构强度下降甚至倒塌。
因此,需要对钢结构进行有效的防火处理,如涂刷防火涂料、安装防火板等。
同时,钢材在潮湿的环境中容易发生锈蚀,影响结构的稳定性和耐久性,所以必须采取有效的防腐措施,如涂刷防腐涂料、采用热浸镀锌等。
(五)施工安全钢结构厂房的施工过程中,存在着高空作业、起重作业、焊接作业等多种危险因素,容易发生安全事故。
钢结构重难点钢结构作为一种广泛应用于建筑、桥梁、工业厂房等领域的结构形式,具有强度高、自重轻、施工速度快等诸多优点。
然而,在钢结构的设计、施工和使用过程中,也存在着一些重点和难点问题需要我们关注和解决。
首先,钢结构的设计是确保其安全性和可靠性的关键环节。
在设计过程中,需要充分考虑荷载的作用,包括静荷载、动荷载、风荷载、地震荷载等。
准确计算这些荷载,并合理地分配到钢结构的各个构件上,是一项复杂而艰巨的任务。
同时,还需要考虑钢结构的稳定性问题。
钢结构的稳定性与构件的长细比、截面形状、支撑条件等因素密切相关。
如果设计不当,可能会导致钢结构在受力过程中发生失稳现象,从而引发严重的安全事故。
另外,钢结构的连接设计也是至关重要的。
连接节点的强度和刚度直接影响着整个结构的性能。
常见的连接方式有焊接、螺栓连接和铆钉连接等。
焊接连接具有较高的强度和刚度,但焊接质量容易受到焊接工艺、焊工技术水平等因素的影响。
螺栓连接施工方便,但在高强度螺栓连接中,螺栓的预紧力控制不当可能会影响连接的可靠性。
铆钉连接在现代钢结构中应用较少,但在一些特定的场合仍有其优势。
在施工方面,钢结构的制作和安装精度要求较高。
钢结构构件通常在工厂预制,然后运输到施工现场进行安装。
在制作过程中,需要严格控制构件的尺寸偏差、平整度、垂直度等参数,以确保构件能够顺利安装。
安装过程中,需要精确测量和定位,保证各个构件之间的连接准确无误。
同时,钢结构的施工还需要考虑施工顺序和施工方法的合理性。
例如,在大跨度钢结构的施工中,常常采用分段吊装、高空拼装等方法,需要制定详细的施工方案,以确保施工过程的安全和质量。
钢结构的防腐和防火处理也是不容忽视的重难点。
钢材在大气环境中容易发生锈蚀,降低结构的承载能力和耐久性。
因此,需要采取有效的防腐措施,如涂刷防腐涂料、采用镀锌钢材等。
同时,钢结构的耐火性能较差,在火灾发生时容易迅速升温失去强度。
为了满足防火要求,需要对钢结构进行防火处理,如喷涂防火涂料、包裹防火板材等。
关于钢结构厂房施工中有关问题的探讨摘要:在现代的厂房建设中,钢结构厂房已经成为时代的主流,具有投资少,效益快,安全,施工周期短等特点,在工厂、公共建筑建设施工中起着举足轻重的作用。
钢结构厂房跨度大,装配施工工艺复杂、施工中存在质量问题具有多发性。
如何控制关键工序质量,以及对钢结构施工中常见的质量问题防治加以总结。
关键词:钢结构厂房;装配施工;质量控制钢结构技术以其强度高、重量轻、塑性和韧性好、制造方便、材质均匀、密封型好等优点,已在大型工业厂房、公共建筑中得到广泛应用。
1 钢结构厂房装配工序重点与质量控制钢结构厂房建设中,装配环节在装配工艺中占据了很大的比重,装配质量的好坏直接关系到建设厂房的质量。
其中装配工序是装配的重要组成部分,对装配工序重点进行控制,可以有效地缩短建设周期及其保障质量。
c)本工序的质量控制重点为:保证在承压拼接的环节中,接触面是完全接触,保证承压地面与柱面地轴线之间角度为90度。
1.2 梁的拼接a)梁的拼接包含了箱型状、t型状,工字型,其中工字型的应用在焊接梁中比较广泛,需要保证翼板与腹板两者的中心线的位置。
b)本工序的控制的重点为:检查上述两者的中心线的位置是否满足90度夹角;保证装配的公差在规定的范围之内,中心线偏差量为小于2mm;1.3 屋子架构结构装配在屋架结构的组成中可以分为梯形、球形与三角形屋架结构,其中三角形屋架应用最为广泛,如图1-3所示:a)装配过程中,进行放样时候应该进行一定的收缩量的预留;然后进行起拱线的描绘,将放样的连接板通过电焊定位将其放置在平台上,同时型钢的定位通过一些挡铁来完成。
当进行第二个屋架施工时,以第一拼装的屋架的底模为基准,在底模上将连接板按照大小的位置放置,型钢通过找正、对其并与连接板与定位焊之间进行固定。
当完成后,吊车将其翻转180度,以此为基准可以进行屋架的装配焊接。
b)此工序的质量控制要点:在放样中预留的收缩量需要符合所规定的技术要求;定位尺寸要求必须符合公差;完成基准屋架后必须进行一次整体尺寸的检验。
厂房钢结构工程施工技术的经验总结解决实际问题提升施工质量一、引言钢结构工程在厂房建设中扮演着重要的角色,其施工质量直接影响着厂房的稳定性和耐久性。
本文旨在总结厂房钢结构工程施工中的经验,解决实际问题,提升施工质量。
二、前期准备工作1.设计规范在钢结构工程施工之前,必须根据相关设计规范进行详细设计。
常用的设计规范包括GB 50017-2003《钢结构设计规范》和GB 50009-2012《建筑结构荷载规范》等。
设计规范的合理应用能够保证工程的安全可靠性。
2.施工图纸施工图纸是施工过程中不可或缺的重要文件,包括基础图纸、主体结构图纸、节点连接图纸等。
确保图纸的准确性和完整性,可以避免施工过程中的问题。
3.材料准备根据设计要求和工程规模,提前计划材料的采购和调配工作。
同时,要确保材料的质量符合相关规范,并进行检测和验收。
4.人力资源钢结构施工需要熟练的技术工人和有经验的监理人员。
在前期准备工作中,要确保施工队伍的配备和技能培训,以提高工人的素质和施工水平。
三、施工过程控制1.施工流程钢结构工程的施工流程一般包括基础施工、钢柱安装、钢梁安装、节点连接等。
在施工过程中,要严格按照流程进行,确保施工有条不紊。
2.质量控制质量控制是保障施工质量的重要环节。
应根据设计要求,对焊接、切割、磨削、喷漆等工序进行严格的质量检查。
同时,进行必要的质量抽查和试验,及时发现和解决问题。
3.安全管理钢结构工程存在一定的安全风险,因此在施工过程中要重视安全管理。
做好安全技术交底,落实施工现场的安全措施,提高工人的安全意识和防护意识。
四、实际问题解决1.处理连接不牢固的问题在钢结构工程中,连接的牢固性直接影响到结构的稳定性。
针对连接不牢固的问题,可以采用增加焊缝长度、增大焊缝截面积、采用螺栓连接等方法来解决。
2.解决分段施工接口的问题由于大型钢结构的制作和运输限制,施工过程中常常需要进行分段施工。
分段施工接口的连接应采用可靠的连接方法,如焊接、螺栓连接等,并进行严格的质量控制。
钢结构施工常见问题及解决措施钢结构因其自身优点,在桥梁、工业厂房、高层建筑等现代建筑中得到广泛应用。
在大量的工程建设过程中,钢结构工程也暴露出不少质量通病。
本文主要针对辽宁近年来在钢结构主体验收及竣工验收中的常见问题及整改措施谈一些看法。
一、钢结构工程施工过程中的部分问题及解决方法1、构件的生产制作问题门式钢架所用的板件很薄,最薄可用到4毫米。
多薄板的下料应首选剪切方式而避免用火焰切割。
因为用火焰切割会使板边产生很大的波浪变形。
目前H型钢的焊接大多数厂家均采用埋弧自动焊或半自动焊。
如果控制不好宜发生焊接变形,使构件弯曲或扭曲。
2、柱脚安装问题(1)预埋件(锚栓)问题现象:整体或布局偏移;标高有误;丝扣未采取保护措施。
直接造成钢柱底板螺栓孔不对位,造成丝扣长度不够。
措施:钢结构施工单位协同土建施工单位一起完成预埋件工作,混凝土浇捣之前。
必须复核相关尺寸及固定牢固。
(2)锚栓不垂直现象:框架柱柱脚底板水平度差,锚栓不垂直,基础施工后预埋锚栓水平误差偏大。
柱子安装后不在一条直线上,东倒西歪,使房屋外观很难看,给钢柱安装带来误差,结构受力受到影响,不符合施工验收规范要求。
措施:锚栓安装应坚持先将底板用下部调整螺栓调平,再用无收缩砂浆二次灌浆填实,国外此法施工。
所以锚栓施工时,可采用出钢筋或者角钢等固定锚栓。
焊成笼状,完善支撑,或采取其他一些有效措施,避免浇灌基础混凝土时锚栓移一位。
(3)锚栓连接问题现象:柱脚锚栓未拧紧,垫板未与底板焊接;部分未露2~3个丝扣的锚栓。
措施:应采取焊接锚杆与螺帽;在化学锚栓外部,应加厚防火涂料与隔热处理,以防失火时影响锚固性能;应补测基础沉降观测资料。
3、连接问题(1)高强螺栓连接1)螺栓装备面不符合要求,造成螺栓不好安装,或者螺栓紧固的程度不符合设计要求。
原因分析:①表面有浮锈、油污等杂质,螺栓孔璧有毛刺、焊瘤等。
②螺栓安装面虽经处理仍有缺陷。
解决方法:①高强螺栓表面浮锈、油污以及螺栓孔璧毛病,应逐个清理干净。
钢结构工程存在的质量问题及预防措施摘要:文章针对钢结构工程在制作和安装过程中存在的质量问题进行了分析,并提出了相应的预防措施。
关键词:钢结构;制作;安装;预防措施钢结构以质量轻、抗震性能好、强度高、塑性韧性好、施工速度快等优点在工业厂房、高层住宅、豪华写字楼等项目中广泛应用,但钢结构工程也暴露出不少质量通病。
笔者结合自己的经验,谈谈钢结构工程中存在的质量问题并提出相应的预防措施。
一、钢结构工程在制作过程中存在的问题及预防措施(一)钢结构制作过程存在的问题1、在切割、下料时,翼缘板尺寸宽窄不一,造成h型钢与牛腿的尺寸不一致,与牛腿联系的钢梁上下翼缘板错位约一个板厚;切割边缘有较深的切痕,板边有明显的凹陷,或有较深的锯齿印,切割粗糙度超标,拼板边缘切割不垂直度,拼接错边等超标。
2、在组装时,焊接h钢无组装胎架,造成h型钢高度尺寸有偏差,腹板偏中心;翼腹板对接后,焊缝未矫平,有明显凹凸;轻钢腹板不平整,组装前未矫正。
3、除锈与油漆方面,除锈马虎,未达到等级要求,油漆不久就出现返锈、剥落;漆膜厚度不均匀,阳面厚度普遍超厚,可达250μ m,但阴面往往在90μm左右(室内漆膜厚度规定为125μ m);油漆前杂质未清除干净,污物多,高低不平,流挂现象较普遍。
4、在构件运输和堆放过程中,无搁置件垫平堆放,而是随意卸车,杂乱堆放,甚至让构件埋入泥堆水沟中,造成构件变形、碰伤和污染。
5、构件出厂时,钢柱、钢梁的中心线标记未标示,相当普遍,给安装施工矫正检测带来困难。
6、翼腹板拼接长度不符合要求。
如翼板拼接长度不应小于翼板宽度的2倍,翼缘板与腹板拼接焊缝应错开200mm以上,腹板拼接长度不小于600mm。
但实际往往未达到上述要求。
(二)制作阶段的预防措施切割应提高操作技能和参数正确,防止割缝、啃边、塌边、熄火、粗糙度过大等。
h型钢组装时,应有组装胎架。
如是组立机组装,也应随时检查调整。
钢板应整张大板拼接,采用埋弧焊焊接改善焊缝质量,既省时又省料。
钢结构厂房设计常见细节问题及其解决对策钢结构厂房设计常见的细节问题主要涉及到以下几个方面:承重结构、防火问题、温湿度控制、采光和通风、隔音、污水处理等。
下面是对这些问题及其解决对策的详细说明。
一、承重结构问题:1. 梁柱节点的连接问题:连接部位容易产生应力集中,导致节点区域发生变形或裂缝。
解决对策是采用合理的节点设计,如采用剪力板连接,并设置合适的剪力钢板尺寸和数量,增加节点的刚度和强度。
2. 大跨度钢梁的设计:大跨度钢梁容易发生挠度过大的问题,影响厂房的使用安全。
解决对策是合理选择梁的截面形状和尺寸,增加梁的刚度,或者通过增加梁的支撑和加强连接部位,提高整体结构的稳定性。
二、防火问题:1. 防火涂料的选择和施工:钢结构在火灾中容易失去强度,因此需要进行防火处理。
解决对策是选择合适的防火涂料,进行防火处理,确保钢结构在火灾中具有一定的抗火能力。
2. 防火分区的设置:厂房内部可以根据不同的防火要求进行分区,将具有较高的火灾危险性的区域和比较安全的区域进行有效的隔离。
解决对策是根据实际情况合理设置防火分区,并采取相应的防火措施,如设置防火墙、防火门等。
三、温湿度控制:1. 冬季保温问题:钢结构厂房在冬季容易受到气温的影响,导致室内温度过低。
解决对策是在建筑外墙和屋顶采用保温材料,增加建筑的保温性能,并加强室内采暖设备的布置和维护,保持室内舒适的温度。
2. 夏季降温问题:钢结构厂房在夏季容易受到高温的影响,导致室内温度过高。
解决对策是通过增加采光窗和通风设备,增加建筑的通风性能,降低室内温度,并加强室内空调设备的布置和维护,保持室内舒适的温度。
四、采光和通风:1. 采光问题:钢结构厂房拥有大面积的开间,容易导致室内采光不足。
解决对策是通过增加采光窗和采光板,增加室内的自然采光,减少对人工照明的依赖。
2. 通风问题:钢结构厂房在生产过程中会产生大量的废气和热量,需要及时排除。
解决对策是增加通风口和通风设备,增加室内的通风量,保持室内空气的清新和流通。
门式刚架轻型钢结构设计及施工中一些问题和措施摘要:本文根据本人实际工程经验,阐述门式刚架结构设计及施工中常出现的问题,针对类似问题提出改进措施及建议,以供大家参考。
关键词:门式刚架钢结构结构设计施工安装0 引言钢结构在我国已经发展几十年,尤其近十年日趋发展完善,门式刚架轻型房屋钢结构更是从理论、设计规程到加工、安装日益成熟。
近几年来门式刚架钢结构工程以其造价低,施工进度快深受人们的喜欢,厂房、车间如雨后春笋,遍地开花。
但随之在设计及施工环节也爆出一些问题,如钢梁变形过大、悬挑构件下挠严重、结构不稳等等。
针对此类常见问题,结合本人经验进行分析,提出建议及改进措施。
1. 设计中常出现的问题1.1 门式刚架钢结构变形过大1.1.1 恒荷载、活荷载取值偏小门刚压型钢板屋面的恒荷载取值一般是靠经验和《建筑结构荷载规范》附录A确定的,通常单层板自重为0.08~0.14kN/m2,当有保温隔热要求时,采用的双层钢板中间夹保温层(超细玻璃纤维棉或岩棉等)或夹芯板亦不会超过0.4 kN/m2。
活荷载规定不上人屋面为0.5kN/m2,但构件的荷载面积大于60m2的可乘折减系数0.6.,门式刚架一般符合此条件,所以可用0.3kN/m2。
有些钢厂设计人员为了一味减低含钢量、降低成本,荷载取值都采取极限最小值,甚至一些附加荷载也省略掉了,比如屋面的风机荷载。
活荷载要考虑当地雪荷载,积雪多的一般在常阴面、檐口、高低屋面、女儿墙遮挡范围内,因此计算此范围结构时要增加荷载,有些设计人员却按统一的均布荷载考虑。
积灰大的屋面更应同时考虑积灰荷载,忽略一方面都可能荷载取值与实际不符。
最后设计出的钢柱、钢梁偏小太细,安装完成后,在实际荷载下变形厉害,尤其冬天屋面积雪过厚后。
1.1.2 风荷载考虑不当门式刚架的风荷载标准值采用公式Wk=βzμsμzw0确定,关于门式刚架风荷载系数μs取用,目前有两种。
一种是《门式刚架轻型房屋钢结构技术规程》,一种是《建筑结构荷载规范》。
钢结构厂房设计常见细节问题及其解决对策钢结构厂房设计是工程项目的重要环节,设计中常常会出现一些细节问题,需要及时解决。
本文将就钢结构厂房设计中常见的细节问题及其解决对策进行探讨。
1. 接缝问题:在钢结构厂房的搭建过程中,常会出现接缝不平、接缝宽度不一致等现象。
这可能导致结构不稳定,影响工厂的使用寿命。
解决对策是在设计初期就要充分考虑接缝问题,将关键部位的接缝设置为精确的尺寸,确保接缝完全贴合。
2. 防腐问题:由于厂房通常处于高湿度的环境中,钢材容易出现腐蚀现象,从而影响工厂的使用寿命。
解决对策是在设计过程中选择合适的防腐措施,如喷涂防腐漆、热浸镀锌等,以延长钢结构的使用寿命。
3. 隔热问题:钢结构在高温环境中易导热,造成厂房内温度过高。
解决对策是在设计过程中考虑隔热措施,如在钢结构外墙上加装隔热层,选择具有良好保温效果的材料,如聚苯乙烯板、岩棉板等,以提高厂房的隔热性能。
4. 风荷载问题:钢结构厂房常常面对强风荷载的挑战,如果没有正确预估和应对风荷载,可能导致厂房结构不稳定,甚至倒塌。
解决对策是在设计过程中准确评估厂房所面临的风荷载,合理选择材料和结构形式,确保钢结构的抗风能力。
5. 地基问题:合理的地基设计对钢结构厂房的安全使用非常重要。
如果地基设计不合理,可能导致厂房下沉、倾斜等问题。
解决对策是在设计过程中充分考虑地基的承载能力和稳定性,进行必要的地质勘探和地基改良,确保厂房地基的安全性。
6. 排水问题:钢结构厂房设计中通常需要考虑排水问题,以防止厂房内出现积水导致设备损坏。
解决对策是在设计过程中合理设置排水系统,如排水沟、雨水管道等,确保及时排除雨水和污水。
7. 消防问题:钢结构厂房属于重点防火建筑物,若在设计中忽略消防要求,可能给企业带来严重的安全隐患。
解决对策是在设计过程中遵守消防法规,合理设置防火分区、防火墙、疏散通道等,确保厂房具备良好的消防安全性能。
钢结构厂房设计中常见的细节问题包括接缝问题、防腐问题、隔热问题、风荷载问题、地基问题、排水问题和消防问题。
浅析钢结构厂房中的设计施工问题摘要:本文论述了钢结构工业厂房在施工和设计过程中应注意的问题,并要求及时的避免,以便充分的发挥钢结构强度高、质量轻、塑性韧性好和施工速度快等优点。
关键字:钢结构;工业厂房;工艺要求;设计施工中图分类号:tu391 文献标识码:a 文章编号:正文:钢结构工业厂房的特点随着国家经济的迅猛发展,钢产量的大幅度增加,钢结构也相应的扩展到了许多的应用领域,例如大跨度结构,高耸结构,重型、超高层结构等,在这些建筑中钢结构被大量的使用,这也是近些年来的方向和趋势,钢结构建筑是继钢筋混凝土结构建筑之后的最具革命性的建筑形式。
特别的,钢结构建筑发挥了其抗震性能好、施工速度快、承载力高,结构占有空间面积小等特点,这些优点在钢结构工业厂房中体现的是淋漓尽致。
钢结构工业厂房的主要优点在于:首先,钢结构工业厂房在自重方面:可减轻建筑物结构质量约30%,特别在地基承载力低和地震设防烈度较高的地方,其综合经济优于钢筋混凝土结构体系;其次,在施工速度方面:钢结构构件可以工厂化批量生产,施工简单,安装快捷,大大缩短施工周期;最后,从环保方面考虑:钢结构体系属于环保型绿色建筑体系,钢材本身是一种高强度高效能的材料,具有很高的再循环价值,并且不需要制模施工。
钢结构厂房的主要构成部分钢结构屋盖系统首先,钢结构屋盖的主要承重构件是由细长、壁薄的杆件组成,截面形状比较复杂,并且节点应力集中又有偏心;其次,在设计钢结构屋盖系统时,所建立模型的计算简图、计算荷载较正确,且接近计算极限状态,结构构件的承载力安全储备最小,对温度、腐蚀和超载作用十分的敏感,极其容易因为偶然因素而失效,再加上制造、安装和使用过程中出现的各种影响,钢结构屋盖成为钢结构厂房破坏中最严重的部分。
钢屋盖发生破坏包括桁架杆件断裂(包括与节点板连接断开)、屋盖倒塌、杆件弯曲、屋盖挠曲超标准、节点板弯曲或开裂、屋盖支撑屈曲等类型。
2、吊车梁系统吊车梁系统是钢结构工业厂房的重要组成部分之一,它包括吊车梁、吊车轨道、连接以及制动结构。
浅论轻钢结构厂房设计中的注意问题摘要:近年来,我国的建筑工艺水平不断提高,传统的钢筋混凝土结构已经受到了挑战,轻钢结构是如今在厂房设计建设中的一种新型结构材料,与传统材料相比具有多方面的优势,但是在实际设计过程中,仍然需要注意几方面的问题,保证其性能的最大程度发挥。
本文拟从笔者所在的金凌石化工程设计有限公司土建室工作出发,探讨如何在轻钢结构厂房设计中注意一些具体的问题,希望能够为轻钢结构建筑设计工作提供一些参考意见。
关键词:轻钢结构;厂房设计;注意问题中图分类号:tu391文献标识码: a 文章编号:如今,随着我国的建筑结构生产工艺与技术水平的不断进步,建筑结构中使用的材料也在不断改进,轻钢结构是近年来最新发展的一项新建筑工艺[1]。
如今,轻钢结构已经广泛地应用在各类的工业生产所需要的厂房设计与建设中。
轻钢结构的厂房具有众多其他结构与材料建设厂房所不具备的优点。
传统的建筑施工多数采用钢筋与混凝如混合浇注的方式,这种建设方式带来的缺点是材料使用重量大,性能不如现今的轻钢结构。
如今的轻钢结构已经能够作为一种特殊的绿色环保材料,推动我国的建筑行业技术水平不断提高,因此在将来它将不断发挥其独特优势,越来越广泛地应用开来。
但是在实际的设计与施工过程中,轻钢结构仍然具有一些需要注意的要点,如果不科学地进行设计则有可能无法发挥轻钢结构的最大优势。
轻钢结构厂房具备的优点轻钢结构一般都是运用一些特殊的钢材使整个结构达到轻量化的目标,一般来说,这些钢材为薄壁型、焊接型、钢管型或者组合型,这些结构都可以在传统钢材结构的基础上进一步达到轻量化,如今这些轻钢结构已经广泛地运用于工业生产中的各种形状厂房设计与施工。
首先,轻钢结构的零件本身均为成品,在实际施工中只需要将各类结构组装成为设计的厂房结构即可,因此施工速度较快;其次建设好的轻钢结构厂房不许等待就可以立即投入使用,机构本身成本低,外形优雅,各项建筑性能都能超越传统建筑,使用寿命也更长,帮助工厂节省资金;再次,轻钢结构自身稳固性能好,能够承受各类自然灾害带来的影响,保护厂房内的生命财产安全;最后,轻钢结构在需要修改与变动时仍然可以进行拆卸,并且在其它地点进行重新组装,实现重复循环利用,灵活多变[2]。
钢结构厂房重点难点,及解决措施
本工程为钢结构工程,质量要求高,需要保证加工精度和现场安装质量,同时还需要考虑施工过程中的安全问题。
对策:
a、加工精度保证:
我公司在工程施工前期调动资源的优势,采用先进数控设备保证加工精度,同时对加工过程进行监控和质量控制,确保加工精度符合相关规范和甲方要求。
b、现场安装质量保证:
针对本工程的特点,我公司编制详细的有针对性的安装方案,并做好测量监测和精度控制,同时加强与总包单位和其它相关专业的协调与沟通,确保现场安装质量符合相关规范和甲方要求。
c、安全保证:
我公司建立健全的安全管理体系,制定详细的安全管理方案,加强安全教育和培训,确保施工过程中的安全问题得到有效控制和解决。
同时,加强对施工现场的监督和管理,确保施工过程中的安全问题得到及时发现和处理。
本工程的构件数量众多,单个构件重量较大,施工后的承重能力也很重要。
同时,施工工序繁多,各个环节需要紧密配合。
因此,如果某个工序存在质量问题,将对整个工程的施工质量产生重大影响。
因此,必须高标准、严要求、精心施工。
为了确保工程质量,我们采取以下措施:
1.严格按照设计图纸和技术要求施工,确保每个构件的尺寸和质量符合标准。
2.在施工前,对每个工序进行充分的准备工作,包括材料准备、设备调试、施工方案制定等。
3.在施工过程中,设立专人负责监督和检查,及时发现和解决问题。
4.对施工过程中发现的问题,及时进行整改和记录,确保不会再次出现同样的问题。
通过以上措施,我们相信可以确保本工程的高质量施工和安全运行。
钢结构厂房施工中的常见问题及解决措施1、柱脚安装(1)预埋件问题:整体或布局偏移;标高有误;丝扣未采取保护措施。
直接造成钢柱底板螺栓孔不对位,造成丝扣长度不够。
解决措施:钢结构施工单位协同土建施工单位一起完成预埋件工作,混凝土浇捣之前。
必须复核相关尺寸及固定牢固。
(2)锚栓垂直度问题:框架柱柱脚底板水平度差,锚栓不垂直,基础施工后预埋锚栓水平误差偏大。
柱子安装后不在一条直线上,东倒西歪,使房屋外观很难看,给钢柱安装带来误差,结构受力受到影响,不符合施工验收规范要求。
解决措施:锚栓安装应坚持先将底板用下部调整螺栓调平,再用无收缩砂浆二次灌浆填实。
锚栓施工时,可采用钢筋或者角钢等固定锚栓,焊成笼状,完善支撑,或采取其他一些有效措施,避免浇灌基础混凝土时锚栓移位。
(3)锚栓连接问题:柱脚锚栓未拧紧,垫板未与底板焊接;部分未露2~3个丝扣的锚栓。
解决措施:应采取焊接锚杆与螺帽;在化学锚栓外部,应加厚防火涂料与隔热处理,以防失火时影响锚固性能;应补测基础沉降观测资料。
2、钢结构安装(1)钢柱底脚有空隙。
解决措施:钢柱吊装前,应严格控制基础标高,测量准确,并按其测量值对基础表面仔细找平;如采用二次灌浆法,在柱脚底板开浇灌孔(兼作排气孔),利用钢垫板将钢柱底部不平处垫平,并预先按设计标高安置好柱脚支座钢板,然后采取二次灌浆。
(2)钢柱位移。
解决措施:浇筑混凝土基础前,应用定型卡盘将预埋螺栓按设计位置卡住,以防浇灌混凝土时发生位移;柱低钢板预留孔应放大样,确定孔位后再作预留孔。
(3)柱垂直偏差过大。
解决措施:钢柱应按计算的吊挂点吊装就位,且必须采用二点以上的吊装措施,吊装时应进行临时固定,以防吊装变形;柱就位后应及时增设临时支撑;对垂直偏差,应在固定前予以修正。
3、构件的连接(1)高强螺栓连接问题:1)螺栓表面有浮锈、油污等杂质或螺栓孔璧有毛刺、焊瘤等造成螺栓不好安装,或者螺栓紧固的程度不符合设计要求。

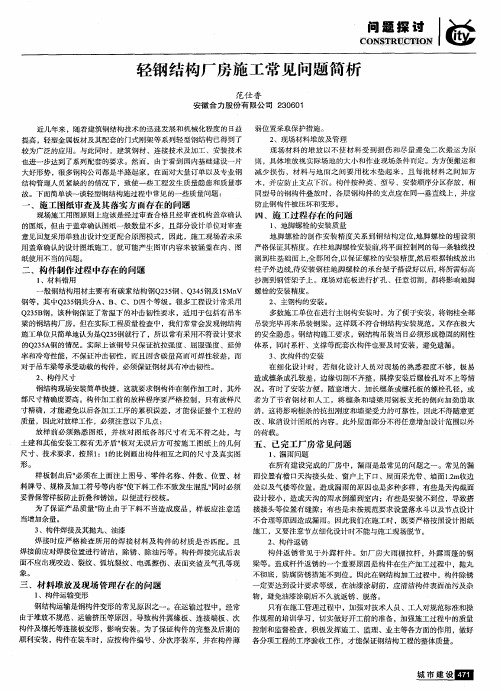

解决措施:逐个清理高强螺栓表面浮锈、油污以及螺栓孔璧毛病;使用前必须经防锈处理;螺栓由专人保管和发放;处理装配面时防止重复进行,并尽量在吊装之前处理。
