路基排水工程施工方案(K164204~K165010)
- 格式:docx
- 大小:25.21 KB
- 文档页数:5
路基排水工程施工方案一、前言。
路基排水工程是公路工程中非常重要的一部分,它直接关系到路面的使用寿命和行车安全。
因此,合理的路基排水工程施工方案对于公路工程具有重要的意义。
本文将就路基排水工程施工方案进行详细的介绍,以期为相关工程人员提供参考。
二、施工前准备。
1. 路基勘察。
在施工前,必须进行路基勘察,了解路基的地质情况、地下水情况以及周边环境等信息,为后续施工提供可靠的数据支持。
2. 施工材料准备。
根据实际情况,准备好所需的施工材料,包括排水管道、过滤材料、填料等。
3. 施工人员配备。
合理配置施工人员,包括施工队长、技术人员、作业人员等,确保施工过程中能够高效有序地进行。
三、施工方案。
1. 排水管道敷设。
根据路基的设计要求和地形地貌情况,合理确定排水管道的敷设位置和坡度,确保排水畅通。
2. 排水管道连接。
排水管道的连接要牢固可靠,确保不会出现渗漏或断裂的情况。
3. 排水沟清理。
清理路基排水沟,确保排水通畅,避免因排水不畅导致路基沉降或损坏。
4. 排水沟覆盖。
对排水沟进行覆盖,采用透水性材料,保护排水系统不受外界影响。
5. 排水系统检测。
施工完成后,对排水系统进行检测,确保排水系统的正常运行和效果。
四、施工注意事项。
1. 施工过程中要严格按照设计要求进行,不得擅自改动。
2. 施工现场要保持整洁有序,材料堆放要合理,避免影响施工进度和质量。
3. 施工人员要做好安全防护工作,遵守相关的安全规定,确保施工过程中不发生安全事故。
4. 施工后要对排水系统进行验收,确保施工质量符合要求。
五、结束语。
路基排水工程施工方案的制定和实施,对于公路工程具有重要的意义。
只有合理的施工方案和严格的施工管理,才能保证路基排水工程的质量和效果。
希望本文所述内容能够对相关工程人员有所帮助,为公路工程的建设贡献一份力量。
六、参考文献。
1. 《公路工程施工技术规范》。
2. 《路基排水工程设计规范》。
3. 《公路工程施工组织设计规范》。
1. 简介路基排水工程是道路建设中的重要环节,主要是通过采取一系列措施,确保路基在降雨等环境下具有良好的排水功能,从而保证道路的安全和可靠性。
本文档将介绍路基排水工程的施工方案,包括工程准备、材料选择、施工步骤等内容。
2. 工程准备在进行路基排水工程施工前,需要进行充分的工程准备工作,包括以下几个方面:2.1 资料收集收集与该工程相关的资料,包括设计图纸、规范要求、施工方案等,在施工前对资料进行仔细研究和分析。
2.2 施工人员培训进行施工人员的培训,使他们了解路基排水工程的基本原理和施工要求,掌握相应的操作技能。
2.3 施工设备准备准备需要用到的施工设备和工具,包括挖掘机、砂石车、压路机等,确保施工设备的完好性和操作性。
2.4 施工材料准备根据设计要求,准备需要用到的施工材料,包括排水管、过滤材料、填料等,确保材料的品质和数量满足施工需要。
3. 施工步骤3.1 清理现场在施工前,需要清理施工现场,清除杂草、碎石等障碍物,确保施工区域干净整洁。
3.2 挖掘沟槽根据设计要求和施工方案,在路基上挖掘出排水沟槽,沟槽的宽度和深度根据设计要求进行调整。
3.3 安装排水管将预先准备好的排水管放入挖好的沟槽中,确保管道与沟槽底部有一定的埋深,并根据需要进行连接和固定。
3.4 过滤层处理在排水管上方的沟槽中铺设过滤材料,确保排水管畅通,并能有效过滤固体颗粒。
3.5 填料夯实在过滤层上方铺设填料,可以选择石方、沥青混凝土等材料,并使用压路机进行夯实,从而确保填料的稳定性和均匀度。
3.6 水泥砂浆抹面施工完成后,在填料表面进行水泥砂浆抹面,增加路基的平整度和表面硬度。
4. 施工质量控制在施工过程中,需要进行质量控制,确保施工质量符合设计要求和规范要求。
主要包括以下几个方面:•施工现场巡视,及时发现和解决施工中的问题。
•施工材料的检验和验收,确保材料符合要求。
•工艺操作的质量检查,包括排水管连接、过滤层铺设、填料夯实等环节的检查。
第1篇一、工程概况路基工程排水施工是确保路基稳定性和耐久性的关键环节。
本方案针对某具体路基工程项目,结合工程特点、地理环境和气候条件,制定合理的排水施工方案。
二、施工范围及内容1. 施工范围:本方案适用于本工程路基范围内的排水设施施工,包括排水沟、涵洞、排水井等。
2. 施工内容:- 排水沟施工- 涵洞施工- 排水井施工- 排水系统检查与验收三、施工准备1. 人员准备:- 组建排水施工队伍,明确各岗位人员职责。
- 对施工人员进行技术培训和安全教育。
2. 材料准备:- 购置排水沟、涵洞、排水井等所需材料,确保材料质量符合规范要求。
- 准备施工工具和设备,如挖掘机、装载机、运输车辆等。
3. 施工方案:- 根据工程设计图纸和相关规范,编制详细的排水施工方案。
- 明确施工顺序、施工工艺、质量控制要点等。
四、施工工艺1. 排水沟施工:- 测量放样:根据设计图纸和现场实际情况,进行测量放样,确定排水沟的走向、尺寸和埋深。
- 土方开挖:采用挖掘机进行土方开挖,确保排水沟的尺寸和埋深符合设计要求。
- 基础处理:对排水沟底部进行平整处理,确保基础坚实。
- 铺设排水沟:根据设计要求,铺设排水沟,确保排水沟的坡度和连接顺畅。
- 回填土:对排水沟进行回填土,分层夯实,确保排水沟的稳定性和耐久性。
2. 涵洞施工:- 测量放样:根据设计图纸和现场实际情况,进行测量放样,确定涵洞的走向、尺寸和埋深。
- 基础处理:对涵洞基础进行平整处理,确保基础坚实。
- 涵洞制作:根据设计要求,制作涵洞,确保涵洞的尺寸和结构符合规范要求。
- 涵洞安装:将制作好的涵洞安装到预定位置,确保涵洞的连接和稳定性。
- 回填土:对涵洞周围进行回填土,分层夯实,确保涵洞的稳定性和耐久性。
3. 排水井施工:- 测量放样:根据设计图纸和现场实际情况,进行测量放样,确定排水井的位置和尺寸。
- 土方开挖:采用挖掘机进行土方开挖,确保排水井的尺寸和埋深符合设计要求。
- 井筒制作:根据设计要求,制作井筒,确保井筒的尺寸和结构符合规范要求。

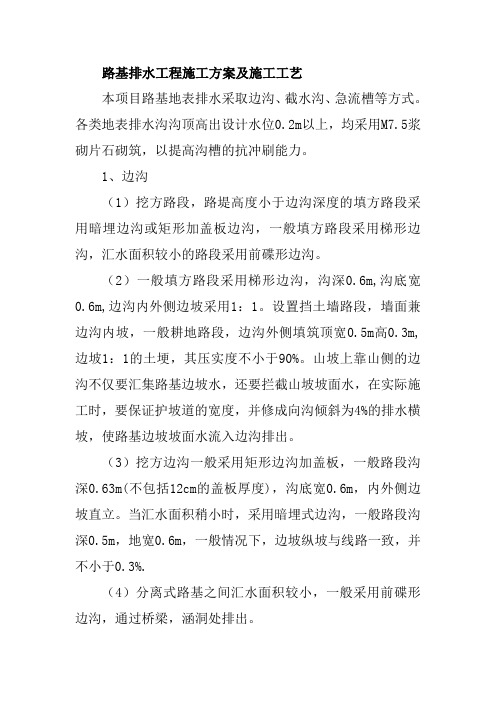

路基排水工程施工方案及施工工艺本项目路基地表排水采取边沟、截水沟、急流槽等方式。
各类地表排水沟沟顶高出设计水位0.2m以上,均采用M7.5浆砌片石砌筑,以提高沟槽的抗冲刷能力。
1、边沟(1)挖方路段,路堤高度小于边沟深度的填方路段采用暗埋边沟或矩形加盖板边沟,一般填方路段采用梯形边沟,汇水面积较小的路段采用前碟形边沟。
(2)一般填方路段采用梯形边沟,沟深0.6m,沟底宽0.6m,边沟内外侧边坡采用1:1。
设置挡土墙路段,墙面兼边沟内坡,一般耕地路段,边沟外侧填筑顶宽0.5m高0.3m,边坡1:1的土埂,其压实度不小于90%。
山坡上靠山侧的边沟不仅要汇集路基边坡水,还要拦截山坡坡面水,在实际施工时,要保证护坡道的宽度,并修成向沟倾斜为4%的排水横坡,使路基边坡坡面水流入边沟排出。
(3)挖方边沟一般采用矩形边沟加盖板,一般路段沟深0.63m(不包括12cm的盖板厚度),沟底宽0.6m,内外侧边坡直立。
当汇水面积稍小时,采用暗埋式边沟,一般路段沟深0.5m,地宽0.6m,一般情况下,边坡纵坡与线路一致,并不小于0.3%.(4)分离式路基之间汇水面积较小,一般采用前碟形边沟,通过桥梁,涵洞处排出。
2、截水沟(1)为了汇集并排除路基边坡上侧的地表径流,需在挖方边坡坡顶外5.0m的位置设置截水沟,截水沟结合地面横坡设置成矩形或梯形,挖方路段的边坡平台上亦设有纵向平台截水沟。
一般截水沟采用0.5m×0.5m的矩形或梯形7.5号浆砌片石铺砌沟。
截水沟挖出的土,用于路堑与截水沟之间修成土台并夯实,台阶应筑成2%倾向截水沟的横坡。
(2)每段截水沟的设置长度不大于500m,截水沟应有牢靠的出水口,其水流通过跌水、急流槽、排水沟引至山坡侧的自然沟中或桥涵进水口,或通过路堑边坡跌水引入边沟。
截水沟的出水口必须与其他排水设施平顺衔接。
(3)挖方边坡平台上截水沟一般底宽0.4m,深0.4m,沟壁厚0.3m,结合现场实际,为便于施工和防止水下渗,土质边坡采用下挖式7.5号浆砌片石铺砌的形式,内外侧为直立边坡,石质挖方边坡采用砌筑凸起式。
路基排水工程施工方案一、路基排水沟、截水沟、急流槽施工方案1、施工放样按施工进度,由测量班用全站仪对排水沟进行准确放样,测放出基础的准确位置并初步控制标高并用经纬仪引出护桩,以便进行基坑开挖。
2、施工方法(1)碾压在放好坡脚以后按护坡道或碎落台高程将护坡道及边沟位置推平,振动压路机碾压2遍。
(2)沟槽开挖碾压以后,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
如遇岩石,则用风搞凿除,岩层较硬时可采取小型弱爆破方法施工。
开挖清理完毕后,然后请监理检验。
(3)片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
3、材料要求(1)、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
(2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
(3)、施工现场不堆放不合格材料,废弃的材料及时清理出场。
4、沟体片石砌筑排水沟采用挤浆法分层砌筑每分层高度10~15cm,分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。
路基排水工程施工方案路基排水工程施工方案是指在道路建设中,对路基进行排水工程的施工,以保证道路排水畅通,防止涝灾发生。
下面是一个700字的路基排水工程施工方案。
一、施工目标本工程施工目标是在道路建设中,对路基进行排水工程的施工,确保道路排水畅通,防止涝灾发生,以保证道路的正常通行和安全。
二、施工内容1. 路基清理:清理施工现场上的杂物和垃圾,确保施工区域清洁。
2. 路基开挖:按照设计要求,在施工区域进行路基的开挖工作,确保路基的宽度和深度符合设计要求。
3. 排水管道敷设:按照设计要求,在路基开挖的底部设立排水管道,确保排水管道的坡度和位置符合要求。
4. 排水井建设:在路基开挖的低洼处,按照设计要求建设排水井,用于收集和排放路面积水。
5. 排水管道连接:将排水管道与排水井连接起来,保证排水的畅通。
6. 排水板铺设:在路基上铺设排水板,用于收集和排放路面积水。
7. 路面回填:在排水工程施工完成后,将路基进行回填,并按照设计要求进行夯实和压实,确保路面的平整和牢固。
8. 工程验收:完成施工后,进行工程验收,确保施工质量符合设计要求。
三、施工方法与工艺1. 路基清理:采用人工清理和机械清理相结合的方式,清理施工区域上的杂物和垃圾。
2. 路基开挖:采用机械挖掘的方式进行路基开挖,确保路基的开挖尺寸符合设计要求。
3. 排水管道敷设:采用机械敷设的方式进行排水管道的敷设,确保排水管道的坡度和位置符合要求。
4. 排水井建设:采用模板浇筑的方式进行排水井的建设,确保排水井的形状和尺寸符合要求。
5. 排水管道连接:采用橡胶接头或焊接的方式将排水管道与排水井连接起来,确保连接处的密封性和牢固性。
6. 排水板铺设:采用橡胶板铺设的方式进行排水板的铺设,确保排水板的平整和牢固。
7. 路面回填:采用机械回填的方式进行路面的回填,回填后进行夯实和压实,确保路面的平整和牢固。
8. 工程验收:由专业的工程验收人员进行工程的验收,验收合格后方可结束施工。
路基路面排水工程施工方案及质量安全保证措施4.1工程概况路基路面排水系统由路侧截水、排水和地下排水等部分组成,其中路侧排水通过路堑边沟、路堤边沟以及过渡段的跌水和急流槽等设施实现,坡面截水通过平台截水沟实现,地下排水通过渗沟实现。
本标段排水工程主要含Ⅰ-1型路堤边沟、Ⅰ-3型路堑边沟及纵向圆管涵。
4.2Ⅰ-1型路堤边沟施工方案及质量安全技术保证措施一、Ⅰ-1型路堤边沟构造形式Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,沟底宽0.6m,顶宽0.9m,深0.6m。
混凝土预制块接缝处采用细粒混凝土勾缝,表层采用砂浆抹缝,厚度1cm。
其构造形式见图5-8。
图5-8Ⅰ-1型路堤边沟二、Ⅰ-1型路堤边沟施工工艺流程图Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,其施工工艺流程见图5-9;图5-9Ⅰ-1型路堤边沟施工工艺流程图三、施工方法1、施工准备按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使影响砌体的整体稳定性。
坡面整修经验收合格后,方可进行下道工序施工。
2、测量放线依据设计图纸,结合边沟基础设计尺寸,进行施工放线,对沟槽开挖位置准确定位。
对于弧形部分应定出圆心位置然后撒白灰画出弧线。
3、沟槽开挖:边沟基础因事先已将路槽整成型,因此边沟基础开挖方量不大,边沟基础开挖拟采用机械配合人工开挖成型。
基槽开挖时应注意几何尺寸位置的准确,对于弧形部分基槽的开挖,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。
4、验槽对开挖沟槽进行自检,检验槽底地基、高程、位置、纵坡等要求,自检合格后报监理工程师检验,合格后进行下道工序施工。
5、C25混凝土预制块砌筑(1)铺筑槽底5cm砂砾垫层及5CM找平砂浆及两侧5cm水泥砂浆。
(2)将事先预制好的C20砼预制块装运到施工现场安装,各预制块的砌缝应相互错开,不得有通缝和空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。
路基排水施工方案一、背景介绍随着城市化进程的加快,道路建设和交通网络不断拓展,路基排水工程越来越重要。
路基排水施工方案是在道路工程中,按照一定的工程技术规范和标准,对路基进行排水系统的设计和建设,以保证路面的稳定性和安全性。
二、施工目标路基排水施工的目标是解决道路工程中的排水问题,确保路面排水系统的正常工作。
具体目标包括: - 提高道路的排水能力,防止积水和污水对道路带来损害;- 保证路基的稳定性,防止路基受水侵蚀造成沉降和变形; - 减少道路结冰和积水所带来的交通事故; - 提高道路使用寿命,减少维修和养护成本。
三、施工原则在进行路基排水施工时,应遵循以下原则: 1. 结合实地条件,进行科学合理的排水设计; 2. 采用适当的材料和工艺,确保排水系统的稳定性和耐久性; 3. 遵循环保原则,减少对周边环境的影响; 4. 严格按照相关法律法规进行施工,确保施工质量和安全。
四、施工步骤及方法1. 路面或路基准备在进行路基排水施工前,需要对路面或路基进行准备工作。
这包括清理道路上的杂物、卸载多余的土方以及进行必要的平整和压实。
2. 定位和设计排水系统根据道路的位置、形状和地势,确定适当的路基排水系统。
这有赖于避开地下水位高和无法排放的地形区域。
设计合适的排水沟、管道和出水口位置,以确保排水系统的高效运行。
3. 挖掘排水沟和建设排水管道根据设计要求,进行排水沟和排水管道的挖掘工作。
排水沟的宽度、深度和倾斜度要符合规范要求。
排水管道的材料和尺寸应根据设计要求进行选择,然后进行连接和安装。
4. 进行排水沟和管道的回填和压实在排水沟和管道完成安装后,需要进行回填和压实作业,以确保排水系统的稳定性和耐久性。
回填材料应选择符合规范的土方,并逐层压实。
5. 进行排水系统的测试和调试施工完成后,需要进行排水系统的测试和调试。
通过注水或排水试验,检查排水沟、管道和出水口是否正常工作。
必要时,进行调整和修复。
五、材料和技术1. 排水材料常用的排水材料包括黑色土方、沙子、碎石、聚乙烯排水板等。
路基排水工程施工方案路基排水工程施工方案一、工程概况本工程是某高速公路路基排水工程,主要包括挡土墙、横向排水系统、纵向排水系统等。
二、施工准备工作1. 编制施工组织设计,明确施工任务、分工和施工计划。
2. 充分了解现场情况,测量勘测现场地形、水流和土质状况,确定排水设施的布置和型式。
3. 准备主要机械设备和工具,包括挖掘机、卡车、水泵、管道等。
4. 采购施工所需材料,包括排水管、灌浆材料等。
5. 横竖向排水工程的施工要与土建工程、路基工程协调进行,确保施工顺利进行。
三、挡土墙施工1. 在挡土墙的基础上,采用爆破法或挖掘法开挖基坑。
2. 进行基础处理,包括地基改良、清理基底杂物等。
3. 进行挡土墙的施工,根据设计要求,采用钢筋混凝土施工,确保挡土墙的稳定性和耐久性。
四、横向排水系统施工1. 开挖横向排水沟槽,注意保持沟槽的均匀和平整。
2. 确保槽底排水,施工时进行坡度控制,保证水能够自然流动。
3. 安装排水管道,根据设计要求进行连接和固定。
4. 进行排水系统的联通,确保水能够顺畅流入下游水体。
五、纵向排水系统施工1. 进行开挖纵向排水沟槽,保持沟槽的均匀和平整。
2. 确保槽底排水,施工时进行坡度控制,使水能够自然流动。
3. 安装排水管道,连接和固定排水管道。
4. 布置孔隙排水材料,如研磨球、碎石等,提高排水效果。
5. 进行纵向排水系统的联通,将水顺利引流到下游水体。
六、施工安全措施1. 组织施工人员参加安全教育培训,确保施工人员了解安全生产法律法规和安全操作规程。
2. 设置合理的安全警示标志,加强现场安全管理。
3. 对施工机械设备进行定期维护和检查,确保设备的正常运行和安全使用。
4. 使用安全工具和个人防护用品,对施工现场进行适当的防护措施。
5. 定期组织施工人员进行安全检查和事故隐患排查,及时采取措施解决问题。
以上是本工程的施工方案,通过合理的组织和施工措施,确保工程顺利进行,达到设计要求。
同时,注重施工安全,确保工程人员的安全和生产过程的安全。
路基排水工程施工方案xxxxxxxxxx项目经理部2007年6月1日路基排水工程施工方案一、工程概况本标段排水工程有截水沟、浆砌边沟、碟型边沟、急流槽、引水沟、中间排水沟、集水井、纵向排水沟、横向渗沟、纵向排水渗沟。
二、施工准备1、测量放样根据设计放出排水沟的位置、平面尺寸和高程。
测量采用经过复核的水准点和导线点。
2、机械准备按施工需要进场机械设备。
混凝土和砂浆拌和在拌和站拌和,运输采用罐车运输。
3、材料准备按施工需要进场足够数量的水泥、砂子、碎石、片石等材料。
材料满足规范要求。
进场数量能保证施工连续进行。
4、工期计划计划开工日期:2007年6月5日,计划完工日期2008年5月13日。
三、施工工艺排水工程施工基础采用挖掘机进行开挖。
浆砌砌体排水工程有截水沟、填挖方边沟、急流槽。
挖方段落在坡体表面设计有排水系统。
每级边坡平台均设置平台截水沟。
当堑顶山坡有较大的汇水面积时,在坡顶外大于5m处设0.5m深、底宽0.5m 的矩形截水沟。
自然山坡凹槽处的相应坡面设置急流槽。
截水沟和急流槽均采用M7.5浆砌片石砌筑,每级边坡平台截水沟两端通过急流槽引入截水沟。
挖方、填方砌石边沟采用7.5M浆砌片石。
砌石厚度30㎝。
边沟开挖时用水准仪跟踪测量,保证能够顺水。
浆砌片石砌筑时,砂浆配合比采用试验室出据的配合比,在拌和站拌和。
用罐车运输到现场。
浆砌片石坐浆挤密,砂浆饱满,不允许出现贯缝。
砂浆砌片石。
浆砌片石的最小边厚度不得小于15cm。
风化剥落、受腐蚀的石料不得用于工程。
片石在使用前必须浇水湿润,表面如有泥土、水锈,应清洗干净。
砌体分层座浆砌筑,各砌层的片石应安放稳固,片石间应砂浆饱满,粘结牢固,不得干砌、堆砌或架空。
砌筑时,底浆应铺满。
竖缝砂浆应先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆。
砌筑工作中断而恢复砌筑时,要将已砌筑的砌层表面应加以清扫和湿润。
砌体勾缝可采用平缝或凹缝,M10水泥砂浆勾缝,勾缝时, 应将砌缝扫净,松浮砂浆去除,并保持湿润,以利砂浆与砌缝粘接。
路基排水工程
施工方案
一、工程概况
本段填方路段设置坡脚排水沟或边沟,均为浆砌水沟,填方段沟型为梯形(60 WOcm ),挖方段设矩形边沟,沟内的水通过沟底纵坡导入桥涵或天然沟渠内。
二、施工方法
路基基本形成后,即可进行边沟施工,施工前根据地形,采用反铲配合推土机进行护坡道整平施工,并用振动碾将护坡道压实,再根据设计边沟高程和水流方向进行放样,定出边沟开口中线和高程,然后,用反铲配合人工根据边沟开口中线和高程进行边沟沟槽开挖,沟槽开挖完成后,人工修整沟底和沟坡、夯实、使之坚实平整,线性顺畅。
浆砌石砌筑采用人工砌筑,先砌沟底,再自下而上砌筑沟坡,每2〜
3 层组成一个工作层,砌体内侧及沟底保持平顺,整齐、无阻水,排水沟与其它水道联接做到顺畅。
砌筑砂浆采用现场机械拌制,砂垫层施工与浆砌施工同时进行。
排水沟砌筑完成后,进行勾缝,勾凹缝,采用©12圆钢
摸压而成。
一般在砌筑、摸面、勾缝完成后,及时进行撒水养护,时间一般为7 天,撒水次数以能保持表面经常湿润状态为度。
三、施工技术要求
3.1边沟施工中复核全线排水系统的设计是否完备和妥善,必要时予以补充和修改,使全线的沟渠、管道、桥涵构成完整的排水体系。
3.2边沟不应作为农业排灌渠道,排水沟的进出水口,根据水系地质情况采取适当加固。
3.3边沟等排水设施的位置、断面、尺寸、坡度、标高及使用材料应符合设计要求。
3.4沟渠边坡平整、稳定、严禁贴坡,边沟纵坡顺适,沟底平整、排水通畅,无冲刷和阻水现象。
3.5边沟线型美观,直线线型顺直,曲线线型圆滑,转弯处做到弧形渐变,其半径不小于10m。
3.6浆砌排水沟允许偏差和频率:
四、施工组织及人员投入
组成边沟施工小分队,每队人员编制40〜50人,施工负责人为朱社芳,技术负责人为宋丹成,质检负责人为陈世清,其它人员投入见下表(每队):
五、施工工艺流程图。
