道路排水工程施工方案
- 格式:docx
- 大小:214.42 KB
- 文档页数:23
道路及排水工程专项施工方案一、项目背景在城市建设过程中,道路及排水工程是重要的基础设施工程,不仅可以改善城市的交通流动性,更能确保城市排水系统的正常运行,提高城市环境的品质。
本项目拟在城市对现有的道路进行改造和新增排水设施,以满足城市发展和居民需求。
二、项目目标1.改善道路交通流动性,提升城市交通效率;2.构建完善的城市排水系统,防止雨水涝害;3.提高城市道路的舒适度和安全性。
三、项目内容1.道路改造(1)选择重要道路和交通枢纽进行改造,优化车道布局,增加车辆通行能力;(2)铺设新的道路材料,提高道路平整度和耐久性;(3)设置合理的交通标志和信号灯,提高交通安全性。
2.新增排水设施(1)建设雨水污水分流系统,分开收集和处理雨水和污水;(2)设计合理的雨水管网,确保雨水的快速排除;(3)增设雨水口和雨水花园,减少雨水对道路的冲刷和积蓄。
四、施工方案1.施工前准备(1)制定详细的施工计划和进度安排;(2)聘请专业的勘察和设计团队对工程区域进行详细勘察和设计,并提出合理的道路改造和排水设施建设方案;(3)采购所需的施工材料和设备,并进行质量检验和备案。
2.道路改造施工(1)按照设计方案拆除旧有道路材料,清除垃圾和残渣;(2)调整车道布局,施工新的道路基础,并进行压实和养护;(3)铺设新的道路材料,确保道路平整度和耐久性;(4)标明交通标志和信号灯,确保交通安全。
3.排水设施建设施工(1)按照设计方案进行排水设施的施工,包括雨水管网、雨水污水分流系统的建设;(2)设置雨水口和雨水花园,加强雨水的快速排除和降低对道路的冲刷。
4.施工结果评估(1)对道路改造和排水设施进行验收,确保符合设计要求,功能正常;(2)对施工质量进行评估,解决可能存在的问题和隐患。
五、施工注意事项1.施工期间要遵守相关的法律法规,确保施工安全和环境保护;2.实施临时交通管控措施,确保施工区域交通畅通;3.施工过程中要确保施工质量,合理使用材料和人力资源;4.加强与相关部门和社区的沟通,及时解决可能存在的问题和纠纷。
道路及排水工程施工方案一、工程概况道路及排水工程作为城市建设的重要基础设施,对于改善民生、促进经济发展具有重要意义。
本工程主要包括道路工程、排水工程两部分,道路全长约5公里,规划红线宽度40米,双向六车道,设计时速60公里/小时;排水工程主要包括雨水管网、污水管网及泵站建设。
二、施工目标1.确保工程质量达到国家相关标准,满足使用要求。
2.按照合同约定的时间节点完成工程,确保工程进度。
3.严格遵守安全生产规定,实现零事故目标。
4.做好环保工作,减少对周边环境的影响。
三、施工安排1.工程划分为三个阶段:前期准备阶段、施工阶段、验收阶段。
2.前期准备阶段:主要包括项目招投标、施工图纸审查、施工队伍选拔、施工材料采购等。
3.施工阶段:主要包括道路工程、排水工程、绿化工程等施工。
4.验收阶段:主要包括工程验收、资料整理、工程交付等。
四、施工重点与难点1.道路工程:路基施工、路面施工、交通组织。
2.排水工程:管网施工、泵站建设、排水设施安装。
3.施工环境复杂:涉及多个单位、部门协调,周边环境复杂。
4.工期紧张:按照合同约定,工期仅为6个月。
五、施工方法及措施1.道路工程:(1)路基施工:采用分段施工,挖填方平衡,确保路基稳定。
(2)路面施工:采用沥青混凝土路面,分层施工,确保路面平整、光滑。
(3)交通组织:制定详细的交通导行方案,确保施工期间交通顺畅。
2.排水工程:(1)管网施工:采用顶管施工、明挖施工等多种方法,确保管网安装质量。
(2)泵站建设:严格按照设计要求,确保泵站设备安装到位。
(3)排水设施安装:采用高品质材料,确保排水设施使用寿命。
3.施工环境协调:(1)加强与相关部门、单位的沟通协调,确保施工顺利进行。
(2)制定应急预案,应对突发情况。
4.工期保障:(1)制定详细的施工计划,分解施工任务。
(2)加强现场管理,提高施工效率。
(3)合理安排施工队伍,确保人力资源充足。
六、安全生产及环保措施1.安全生产:(1)加强安全教育,提高施工人员安全意识。
公路排水工程施工方案
一、前言
在公路建设中,排水工程是非常重要的一环,直接关系到道路的使用寿命和安
全性。
本文将就公路排水工程施工方案进行详细说明和建议。
二、施工准备
1. 资料准备
在施工前,需要收集相关设计图纸、技术规范和验收标准等资料,确保施工按
照要求进行。
2. 设备准备
准备好施工所需的机械设备、工具和材料,确保施工过程中的连续性和有效性。
三、施工方案
1. 施工步骤
1.1 清理现场:清除施工场地上的杂物,确保施工顺利进行。
1.2 进场定位:根据设计要求和标志,确定排水系统的位置和高程。
1.3 开挖沟槽:按照设计图纸提供的要求和标高,在道路两侧开挖沟槽。
1.4 安装管道:将排水管道沟槽顺利铺设,并进行连接和固定。
1.5 硬化处理:对排水管道进行硬化处理,保证其稳定性和耐久性。
2. 施工注意事项
2.1 施工过程中要注意安全,避免发生意外事故。
2.2 施工人员要严格按照设计要求和标准进行操作,确保工程质量。
2.3 施工过程中要及时清理现场,保持工地整洁。
四、施工质量控制
1. 工程验收
在施工结束后,需进行工程验收,确保排水系统符合设计要求和技术标准。
2. 质量监督
需要建立质量监督机制,对施工过程进行监督和检查,及时发现和解决问题。
五、结语
公路排水工程施工是一项复杂且重要的工作,需要施工方、监理单位和设计单位密切合作,共同确保工程顺利完成。
希望通过本文的施工方案,对相关人员有所帮助,提高工程施工质量和效率。

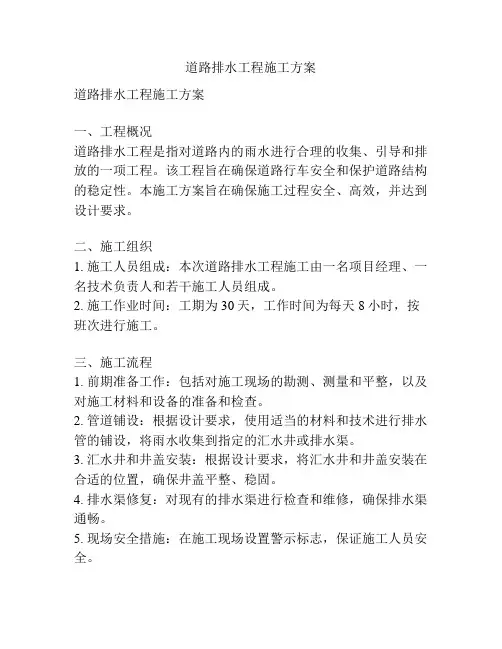

道路排水工程施工方案1. 工程背景道路排水工程是城市根底设施建设的重要组成局部,它的目的是确保道路运输平安和畅通。
本文将介绍道路排水工程的施工方案,包括施工目标、施工步骤和施工要点。
2. 施工目标•提高道路的排水能力,确保雨水能够迅速排除,防止积水现象的发生。
•减少道路因雨水侵蚀而导致的损坏,延长道路的使用寿命。
•提高道路的平安性和通行舒适度,减少交通事故的发生。
3. 施工步骤3.1 前期准备工作•进行场地勘察,确定地势和土壤情况。
•制定详细的施工方案,包括施工路线、排水设施布置等。
•准备施工材料和设备,包括管道、排水排污设备等。
3.2 排水管道施工•根据设计方案,在道路两侧挖掘出适当的沟槽。
•安装排水管道,注意管道的坡度和连接方式。
•保证管道与道路的紧密连接,防止渗水和漏水现象的发生。
•在沟槽两侧填充土壤,使之平整并与道路外表对齐。
3.3 排水设施安装•安装雨水井和雨水篦子,确保雨水能够顺利进入排水管道。
•安装检查井,便于后期维护和清理。
•设置雨水径流管,将雨水引导到排水管道。
•安装沉砂池和沉淀池,用于过滤和沉淀道路外表的污物和杂质。
3.4 施工验收•检查排水设施的安装质量和可靠性。
•进行管道试验,确保排水管道的畅通性。
•检查道路外表是否有积水现象。
•编制施工验收报告,保存相关记录和材料。
4. 施工要点•施工过程中要严格按照设计方案进行施工,不得随意变更。
•施工人员要具备一定的技术和平安知识,遵守相关的操作标准。
•施工现场要保持整洁,确保施工材料和设备的平安和完好。
•施工期间要与相关部门和业主进行有效沟通,及时解决问题。
•施工完成后要进行验收,并对整个施工过程进行总结和评估。
5. 平安考前须知•施工期间要做好现场平安防护工作,包括施工区域的标识和警示、施工人员的平安防护用具等。
•施工过程中要注意材料和设备的平安使用,确保不对施工人员和周围环境造成伤害。
•如果遇到恶劣天气或其他突发情况,要及时采取相应措施进行应对,确保施工平安。

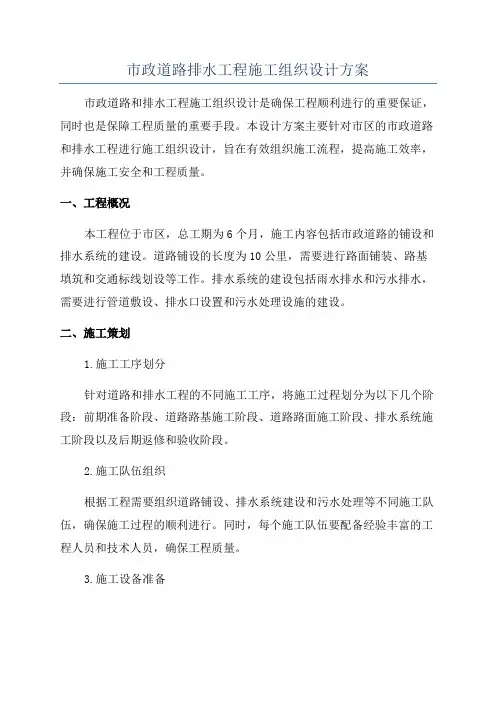

市政道路排水工程施工组织设计方案市政道路和排水工程施工组织设计是确保工程顺利进行的重要保证,同时也是保障工程质量的重要手段。
本设计方案主要针对市区的市政道路和排水工程进行施工组织设计,旨在有效组织施工流程,提高施工效率,并确保施工安全和工程质量。
一、工程概况本工程位于市区,总工期为6个月,施工内容包括市政道路的铺设和排水系统的建设。
道路铺设的长度为10公里,需要进行路面铺装、路基填筑和交通标线划设等工作。
排水系统的建设包括雨水排水和污水排水,需要进行管道敷设、排水口设置和污水处理设施的建设。
二、施工策划1.施工工序划分针对道路和排水工程的不同施工工序,将施工过程划分为以下几个阶段:前期准备阶段、道路路基施工阶段、道路路面施工阶段、排水系统施工阶段以及后期返修和验收阶段。
2.施工队伍组织根据工程需要组织道路铺设、排水系统建设和污水处理等不同施工队伍,确保施工过程的顺利进行。
同时,每个施工队伍要配备经验丰富的工程人员和技术人员,确保工程质量。
3.施工设备准备包括道路施工所需要的机械设备,如压路机、铣刨机、路面摊铺机等,以及管道敷设和排水口安装所需要的挖掘机、起重机、排水泵等设备。
确保施工设备的正常运行,提高施工效率。
三、施工措施1.前期准备措施在施工前做好各项准备工作,包括办理施工许可手续、设立施工指挥部、制定施工组织设计方案、确定施工人员和设备需求等。
2.道路路基施工措施按照设计要求进行土方开挖和填筑,保证路基的稳定性和平整度。
同时,设置排水沟和雨水集水井,确保道路排水畅通,防止积水。
3.道路路面施工措施进行道路路面铺装前,首先要进行基层处理,包括夯实、碾压等工作。
然后进行沥青混凝土或水泥混凝土的铺装,确保道路路面的平整度和抗压能力。
4.排水系统施工措施5.返修和验收措施在施工完成后,对道路和排水系统进行验收,检查工程质量和施工质量,及时进行返修和调整。
四、施工安全措施1.做好施工区域的围挡和警示标志,保障施工现场的安全。

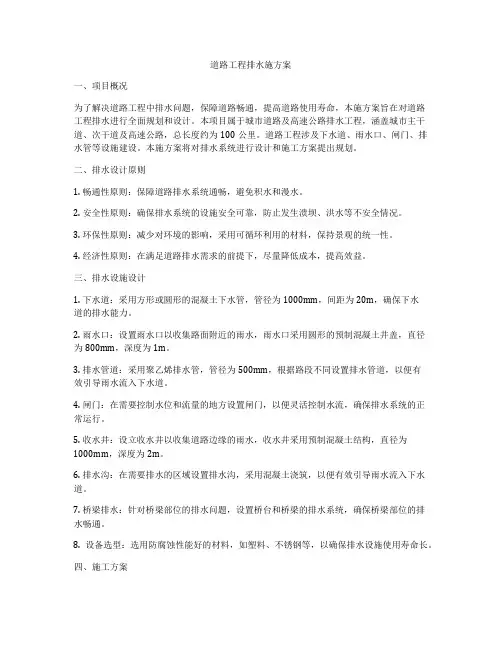

道路工程排水施方案一、项目概况为了解决道路工程中排水问题,保障道路畅通,提高道路使用寿命,本施方案旨在对道路工程排水进行全面规划和设计。
本项目属于城市道路及高速公路排水工程,涵盖城市主干道、次干道及高速公路,总长度约为100公里。
道路工程涉及下水道、雨水口、闸门、排水管等设施建设。
本施方案将对排水系统进行设计和施工方案提出规划。
二、排水设计原则1. 畅通性原则:保障道路排水系统通畅,避免积水和漫水。
2. 安全性原则:确保排水系统的设施安全可靠,防止发生溃坝、洪水等不安全情况。
3. 环保性原则:减少对环境的影响,采用可循环利用的材料,保持景观的统一性。
4. 经济性原则:在满足道路排水需求的前提下,尽量降低成本,提高效益。
三、排水设施设计1. 下水道:采用方形或圆形的混凝土下水管,管径为1000mm,间距为20m,确保下水道的排水能力。
2. 雨水口:设置雨水口以收集路面附近的雨水,雨水口采用圆形的预制混凝土井盖,直径为800mm,深度为1m。
3. 排水管道:采用聚乙烯排水管,管径为500mm,根据路段不同设置排水管道,以便有效引导雨水流入下水道。
4. 闸门:在需要控制水位和流量的地方设置闸门,以便灵活控制水流,确保排水系统的正常运行。
5. 收水井:设立收水井以收集道路边缘的雨水,收水井采用预制混凝土结构,直径为1000mm,深度为2m。
6. 排水沟:在需要排水的区域设置排水沟,采用混凝土浇筑,以便有效引导雨水流入下水道。
7. 桥梁排水:针对桥梁部位的排水问题,设置桥台和桥梁的排水系统,确保桥梁部位的排水畅通。
8. 设备选型:选用防腐蚀性能好的材料,如塑料、不锈钢等,以确保排水设施使用寿命长。
四、施工方案1. 施工过程中,对排水设施的基础进行加固,确保设施的安全和稳定性。
2. 对于复杂地形和交通繁忙的区域,采取夜间施工,减少对道路交通的影响。
3. 在施工过程中,遵守相关的环保法规,对施工废弃物进行妥善处理,减少对环境的影响。
第1篇一、项目背景随着我国城市化进程的加快,道路建设日益增多,道路排水系统作为城市基础设施的重要组成部分,其施工质量直接关系到城市排水系统的正常运行和人民群众的生活质量。
本方案旨在为道路排水沟施工提供一套科学、合理、可行的施工方案,以确保工程质量和施工进度。
二、工程概况1. 工程名称:某城市道路排水沟施工工程2. 工程地点:某城市XX区XX路3. 工程规模:道路全长5000米,排水沟全长3000米4. 施工工期:60天5. 施工单位:XX建筑工程有限公司三、施工准备1. 施工图纸及技术资料:根据设计图纸和施工规范,编制施工组织设计,明确施工工艺和施工技术要求。
2. 人员准备:组织专业施工队伍,包括施工管理人员、技术人员、施工人员等。
3. 材料准备:提前采购排水沟施工所需的各类材料,如混凝土、钢筋、防水材料、排水管道等。
4. 施工设备准备:提前准备施工设备,如挖掘机、装载机、混凝土搅拌机、泵车、运输车辆等。
5. 施工现场准备:平整施工现场,设置临时设施,如施工办公室、材料堆场、施工道路等。
四、施工工艺及方法1. 施工流程(1)施工准备:按照施工图纸和技术要求,进行施工图纸会审、技术交底,明确施工工艺和施工技术要求。
(2)测量放样:根据设计图纸,进行测量放样,确定排水沟的位置、尺寸和坡度。
(3)土方开挖:按照设计要求,进行土方开挖,确保排水沟底部平整、坡度符合设计要求。
(4)基础处理:对排水沟底部进行处理,确保基础坚实、平整。
(5)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保钢筋间距、锚固长度等符合规范要求。
(6)模板安装:根据设计要求,进行模板安装,确保模板稳固、平整。
(7)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保混凝土强度、密实度等符合规范要求。
(8)防水施工:按照设计要求,进行防水施工,确保排水沟防水效果。
(9)排水管道安装:按照设计要求,进行排水管道安装,确保管道连接牢固、坡度符合要求。

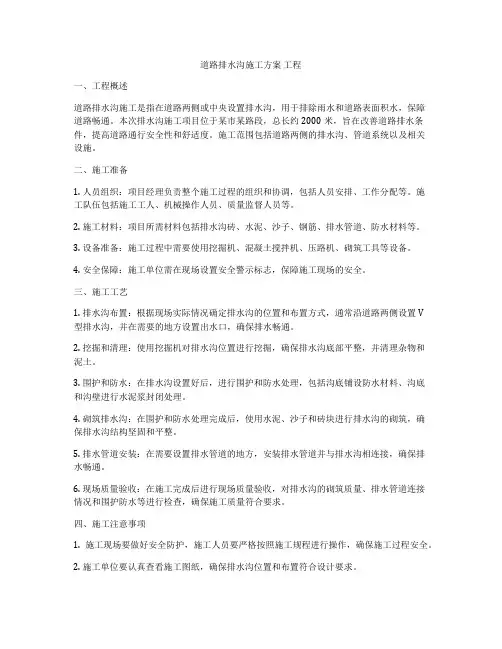

道路排水沟施工方案工程一、工程概述道路排水沟施工是指在道路两侧或中央设置排水沟,用于排除雨水和道路表面积水,保障道路畅通。
本次排水沟施工项目位于某市某路段,总长约2000米,旨在改善道路排水条件,提高道路通行安全性和舒适度。
施工范围包括道路两侧的排水沟、管道系统以及相关设施。
二、施工准备1. 人员组织:项目经理负责整个施工过程的组织和协调,包括人员安排、工作分配等。
施工队伍包括施工工人、机械操作人员、质量监督人员等。
2. 施工材料:项目所需材料包括排水沟砖、水泥、沙子、钢筋、排水管道、防水材料等。
3. 设备准备:施工过程中需要使用挖掘机、混凝土搅拌机、压路机、砌筑工具等设备。
4. 安全保障:施工单位需在现场设置安全警示标志,保障施工现场的安全。
三、施工工艺1. 排水沟布置:根据现场实际情况确定排水沟的位置和布置方式,通常沿道路两侧设置V型排水沟,并在需要的地方设置出水口,确保排水畅通。
2. 挖掘和清理:使用挖掘机对排水沟位置进行挖掘,确保排水沟底部平整,并清理杂物和泥土。
3. 围护和防水:在排水沟设置好后,进行围护和防水处理,包括沟底铺设防水材料、沟底和沟壁进行水泥浆封闭处理。
4. 砌筑排水沟:在围护和防水处理完成后,使用水泥、沙子和砖块进行排水沟的砌筑,确保排水沟结构坚固和平整。
5. 排水管道安装:在需要设置排水管道的地方,安装排水管道并与排水沟相连接,确保排水畅通。
6. 现场质量验收:在施工完成后进行现场质量验收,对排水沟的砌筑质量、排水管道连接情况和围护防水等进行检查,确保施工质量符合要求。
四、施工注意事项1. 施工现场要做好安全防护,施工人员要严格按照施工规程进行操作,确保施工过程安全。
2. 施工单位要认真查看施工图纸,确保排水沟位置和布置符合设计要求。
3. 施工前要进行现场勘察和踏勘,对现场环境进行评估,确定施工方案。
4. 施工过程中需保持良好的现场秩序,材料摆放整齐,施工设备操作规范。
道路排水工程施工方案一、施工前准备1. 现场勘察:在开始施工之前,首先需要对道路进行现场勘察,确定道路的坡度、横坡和纵坡等情况。
同时还需要对附近的排水设施和地形地势进行详细的调查,为后续的设计提供必要数据。
2. 设计方案确认:根据现场勘察的情况,确定最佳的排水系统设计方案。
确定主要的排水管道、雨水口、检查井等位置和规格,确定排水系统的布局和施工工艺。
3. 材料准备:根据设计方案确定所需的材料,包括排水管道、雨水口、检查井等设施的规格和数量。
同时需要对材料进行验收,确保质量符合要求。
4. 施工队伍组建:根据施工计划确定所需的施工人员和施工队伍,确保施工的正常进行。
5. 施工设备准备:准备好所需的施工设备,包括挖掘机、推土机、运输车辆等,以确保施工的顺利进行。
6. 施工计划制定:根据设计方案和现场情况制定详细的施工计划,确定施工的进度和工期,确保施工质量和进度。
二、排水系统设计1. 排水管道:根据道路的坡度和地形地势确定排水管道的位置和铺设方向。
排水管道的材料一般选择耐腐蚀、耐压力的塑料管道,保证排水系统的稳定和畅通。
2. 雨水口:根据排水管道的位置和需求确定雨水口的位置和规格。
雨水口需要设置在道路最低点,保证雨水能够迅速排放。
3. 检查井:根据排水管道的长度和走向确定检查井的位置和规格。
检查井的作用是便于检查排水管道的运行状况,及时清理堵塞物。
4. 排水槽:在某些特殊情况下,需要在道路两侧设置排水槽,用于收集道路两侧的雨水。
排水槽的设计要考虑到排水效果和道路通行的方便。
5. 蓄水池:在需要设置蓄水池的地方,要合理设计蓄水池的位置、形状和容积,确保蓄水池能够有效地收集雨水,减少对道路的冲击。
三、施工工艺1. 挖掘:根据设计方案和施工计划进行挖掘工作,保证排水管道的顺利铺设。
在挖掘过程中要注意保护周围的建筑物和植被,避免造成损坏。
2. 管道铺设:根据设计方案将排水管道沟槽内,确保管道的顺利铺设。
在铺设过程中要注意保证管道的坡度和连接的牢固性。

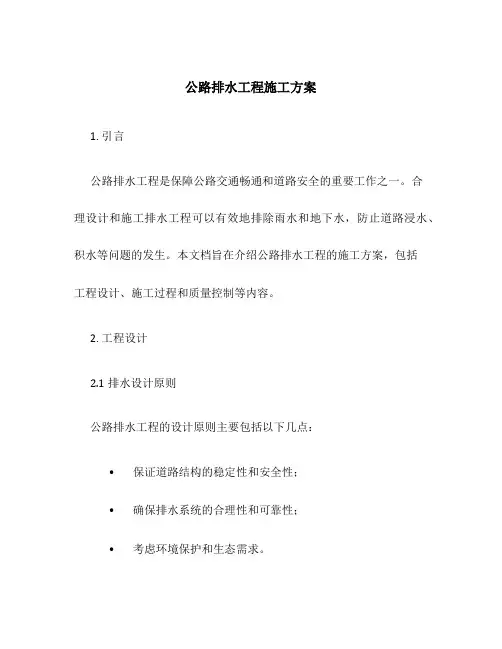

公路排水工程施工方案1. 引言公路排水工程是保障公路交通畅通和道路安全的重要工作之一。
合理设计和施工排水工程可以有效地排除雨水和地下水,防止道路浸水、积水等问题的发生。
本文档旨在介绍公路排水工程的施工方案,包括工程设计、施工过程和质量控制等内容。
2. 工程设计2.1 排水设计原则公路排水工程的设计原则主要包括以下几点:•保证道路结构的稳定性和安全性;•确保排水系统的合理性和可靠性;•考虑环境保护和生态需求。
2.2 排水系统设计2.2.1 雨水排水系统雨水排水系统用于排除降雨过程中的雨水,主要包括路面排水、路缘石排水和雨水收集处理。
•路面排水:采用横向和纵向排水系统,通过设置横向坡度和纵向坡度来引导雨水流向下水道。
•路缘石排水:设置路缘石沿道路边缘,用于引导雨水流入下水道。
•雨水收集处理:设置雨水收集设施,将雨水收集和处理后再排放。
2.2.2 地下水排水系统地下水排水系统用于排除道路基础及路基内的地下水,主要包括砂井、地下水泵站和管网。
•砂井:设置砂井用于收集并引导地下水流入地下水泵站。
•地下水泵站:通过泵站将地下水抽出并引导到排水管网中。
•管网:设置排水管网用于收集和排除地下水。
3. 施工过程3.1 施工准备•根据施工图纸确定施工范围和工作任务。
•合理配置施工人员和机械设备。
•准备施工所需要的工具和材料。
3.2 施工步骤3.2.1 预处理对施工区域进行清理,清除障碍物和杂物,保证施工区域的整洁。
3.2.2 地面处理根据设计要求,施工人员将进行地面平整、推土和回填,确保地面结构的稳定性。
3.2.3 排水系统施工按照设计图纸要求,先进行雨水排水系统的施工,包括路面排水、路缘石排水的安装和雨水收集设施的搭建。
随后进行地下水排水系统的施工,包括砂井、地下水泵站和管网的安装。
3.2.4 检测和调试完成排水系统的施工后,对施工质量进行检测和调试,确保排水系统的正常运行和可靠性。
4. 质量控制4.1 材料选择选择符合相关标准和要求的排水材料,确保其质量和可靠性。
道路排水工程施工方案本工程雨水管道dn1350以下雨水管道(不含dn200及dn300雨水口连接管)采用承插式、II级钢筋混凝土管,接口采用O型氯丁橡胶,dn1350以上的雨水管道采用企口式、II级钢筋混凝土管,接口采用q型氯丁橡胶胶圈密封,具体做法详参国标04s516(23页);污水管道采用高密度聚乙烯(HDPE)缠绕增强管(B型),接口采用电容连接,雄溪河-105国道段:dn1000及dn800管道管材环刚度≥10KN/㎡,其余管材要求环刚度≥8KN/㎡。
dn200及dn300雨水口连接管采用高密度聚乙烯(HDPE)缠绕增强管(A型管),管材要求环刚度8KN/㎡;迎宾大道-莲塘大道段污水管材环刚度≥10KN/㎡。
1.1工艺流程沟槽开挖→管道基础施工→管道安装→检查井浇筑→污水闭水试验→检查井和雨水口加固→管线加固→沟槽回填1.2施工方法1、沟槽开挖(1)沟槽开挖前对现状管线进行调查,并做出明显标记,在无地下管线影响的情况下,尽量以机械开挖为主,辅以人工配合。
机械挖槽至设计基底标高以上300mm时,改用人工清底,如果地基土被扰动,应采取如下处理措施:1)扰动150mm以内,可原状土夯实,压实系数>0.95。
2)扰动150mm以上,可用3:7灰土、卵石、碎石、毛石等填充夯实。
(2)对于地下管线复杂的情况下,必须确保沟槽开挖时现况管线的安全,采取以人工开挖为主、机械开挖为辅的方式进行开挖。
(3)开挖前做好测量放线工作,按要求放出上口开挖线。
管槽要求沟底平直,沟内无塌方、积水,转角符合要求,如遇淤泥等软性土时,应采用换填等地基加固处理措施。
(4)所挖土方经试验可用做回填的,选择妥善位置进行堆放,并不得覆盖测量等标志。
(5)当沟槽开挖过程中有地下水回渗时,必须将地下水降至槽底以下不下于0.5m,做到干槽施工,当降水不利、地基被扰动时,应进行地基处理,达到要求的承载能力,沟槽内排水采用以下方法:在沟槽两侧开挖40cm深50宽的明沟,将水引至距离100-150m外的集水井用泵排出,集水井比排水沟低1m以上。
(6)根据地勘报告,粉质粘土、淤泥质粉质粘土、中砂均采用1:1.5放坡开挖,开挖原则:一般从现状地面开始开挖,如自然标高低于管底标高时,先按要求回填至管顶以上1m处再进行反开挖,现场地质情况如有不符,应通知甲方、地勘单位及设计单位协商确定。
(7)雨水管道槽底开挖宽度=设计条形砼基础宽度B+2*工作面宽度b,单位mm。
污水管道槽底开挖宽度=管外径+2*工作面宽度b(b均为400mm)(8)沟槽开挖过程中,沟槽两侧3m范围内不得堆土,5m范围内不得停放机械设备。
(9)沟槽开挖过程中,如发现地下水回渗严重,依据设计污水管线走向,纵向方向每隔20m设置一座降水井(大孔径井点降水),呈梅花型布置在沟槽两侧,沟槽开挖前3天进行降水,直到污水管线回填至雨水槽底时停止,降水持续时间为8天,以每200m作为一个施工段依次进行降水作业,降水作业采用2台28KW发电机和20台2寸水泵组合。
详见降水井平面示意图如下图所示2、管道基础施工(1)沟槽开挖后,沟槽底进行地基承载力检测,要求地基承载力不得小于120kpa,如果地基承载力不满足要求,需进行人工夯实或采取换填再夯实的方法,直到地基承载力满足要求为止。
(2)雨水管道采用当地管用做法“二次浇注”基础,混凝土条形基础采用C20混凝土进行浇筑,不同管径采用不同尺寸的条形基础,本工程条形基础厚度范围150-250mm,宽度为1000-3000mm(如下表)。
条形基础浇筑时,可采用支木模的方法,从而避免混凝土的浪费及保证外形的美观。
浇筑后进行洒水养护,强度达到75%即可进行下一步施工。
(3)污水管道基础采用200mm中粗砂基础,回填砂石基础时,应根据砂石基础的厚度分层回填、夯实,整平砂石后用平板振捣夯夯实,夯实的密实度应达到95%以上,应保持砂石基础的含水量。
3、管道安装(1)雨水管道安装1)下管之前定出管道高程及中心线,本工程要求每5米测一点高程,安管时按给定的高程线下反或上反值控制稳管高程,用边线法或中心线法控制管道中心位置。
垫块应放置平稳,高程应符合质量要求;安管时,管子两侧应设置保险杠,防止管子从垫块上滚下伤人。
2)从下游排向上游,插口朝下游,承口朝上游。
用起重机吊第一节管,将管头放在已弹好线的检查井井墙内壁处(承口放在来水方向,若是插口则放在出水方向),按照井中测桩(既是中心桩又是高程桩)找好中心线及两端高程后,才能松吊回臂。
继续系稳第二、第三节管并随稳随测后端中线和高程直到另一检查井。
带承口的半节管排在检查井的进水方向,带插口的半节管排在检查井的出水方向。
3)为准确控制管位,须在第一节管的两端用支撑控制并固定。
并以此做为调节下一节管端头中线位置及调整后的管头固定方法。
4)管节合拢采用两只3t手扳葫芦方法:手扳葫芦一端用钢丝绳与承口拉钩连接,另一端作为固定反力端,管节合拢时两只手扳葫芦应放置在管节水平直径处,拉钩勾在被合拢管节的承口壁,手扳葫芦反力端可用钢丝绳,卡扣等固定于临时方木,合拢时两只手扳葫芦应同步拉动,使管节合拢。
5)管子承插就位,放松钢丝绳时应进行下列检查:复核管节的高程(标高)和中心线。
高程有误差时利用吊车系管点动找准;高时用特别小铲除去砂层,低时塞入砂料并用△小锺击实。
检查承插口(承口)之间的间隙为9mm~15mm。
6)管道就位后,每节管用2组4个楔形混凝土块以90°支承角,置于管道两侧底角处楔紧,其纵向位置:第一组距插口500mm,第二组距承口内沿350mm。
复核高程及中线偏位无误后,进行嵌缝施工,嵌缝材料采用沥青麻丝,采取人工嵌缝施工,嵌缝应饱满,表面平顺,不得出现漏填情况。
7)管道就位后,复核高程及中线偏位无误后,对管枕处进行二次浇注,混凝土采用C20混凝土,浇筑时配合人工按照1:1的坡度进行抹面,如下图:(2)污水管道安装1)管材检查A.在运输前和货到现场后应对管道进行验收,检查厂商的生产许可证和质量合格证。
B.检查管道的内表面、外表面及接口处是否损坏,管材要求外观一致,管身不得有裂缝,管口不得有破损、裂口等缺陷。
C.管材端面应平整,与管中心轴线垂直,管材内、处径的尺寸及圆度必须符合产品标准的规定。
D.管材环刚度应满足设计要求。
2)管道铺设A.管道安装前,需对基础进行验收,地基承载力合格后方可进行管道安装施工。
B.管材由现场施工人员搬运,搬运时应轻抬轻放。
C.下管采用起重机吊装人工配合进行。
起重机下管吊装时,应用非金属绳索扣系住,不得串心吊装。
严禁将管材由槽顶边滚入槽内。
D.安管时为控制好管底标高和坡度,管材应按顺水流方向安装,安装应由下游往上游进行。
3)安装方法同混凝土管道安装其中迎宾大道-莲塘大道段污水管道DW3-DW4段为倒虹穿过明渠,采用C20砼满包处理,如下图:4)管道连接A.电熔连接机具与电熔管件应符合标准,连接时,通电电源的电压和加热时间应符合电熔管件生产厂的规定,根据使用的电压和电流强度及电源特性提供相应的电保护措施。
B.电熔连接冷却期间,不得移动连接件或连接上施加任何外力。
C.电熔承插连接还应符合下列规定:电熔承插连接管材的连接端应切割垂直,并应用洁净棉布擦净管材和管件上的污物,并应标出插入深度,乱除其表皮。
电熔承插连接前,应校直两对应的待连接件,使其在同一轴线上。
4、检查井浇筑雨、污水检查井均采用钢筋混凝土检查井,参见图集06MS201。
施工前按设计要求放样,放出井位中心点和浇筑位置,并复核基础面高程、平面尺寸是否符合要求。
砼浇筑分两次施工,先进行底板浇筑,待底板达到一定强度后在进行墙体及顶板浇筑。
(1)钢筋工程1)进场钢筋符合设计和规范要求。
用于工程的钢筋无节疤,不弯曲和没有其它破损。
钢筋保持清洁,无锈蚀、锈屑、氧化皮、油、泥土、油漆、混凝土垢及任何可能影响混凝土与钢筋间结合的其它材料。
堆放钢筋的场地上方要遮盖,钢筋放在木板和支墩上,离地净距大于15cm。
2)保持钢筋保护层的垫块用与现浇混凝土同等强度、颜色和配合比的混凝土制成。
3)钢筋的安放要求确保位置正确并牢固地固定,保护钢筋位置的支托为同等钢筋或相适应的其他钢制品。
绑扎钢筋的金属丝为20~22#的软铁丝,所有钢筋的交叉处均用软铁丝扎牢,其端头弯入混凝土中。
4)施工中先将直钢筋切割到要求的长度,由经验丰富的钢筋工进行冷弯。
严格按施工规范的相关规定进行钢筋的切割、冷弯。
5)钢筋焊接及验收规范的规定要求,进行钢筋焊接作业。
6)无论是在混凝土浇筑之前或以后都不得将已绑扎的钢筋弯曲或拉直,加工钢筋的允许误差见下表。
(2)模板工程1)模板采用木模板,在混凝土振捣时,模板缝必须达到不漏浆的要求,模板接缝处加设海绵条,海绵条与模板内表面平齐。
紧固采用Φ48钢管扣件,钢筋混凝土井壁采用对拉螺栓,钢管扣件支撑。
2)根据图纸所示永久工程的真实形状和尺寸测量放样。
模板安装要做到位置正确、支撑稳定,有足够的支柱、撑杆和拉条,并能承受混凝土浇筑及振捣时产生的侧向压力,并不受气候的影响。
立模时,模板要均匀、平直地布置,使接缝处的混凝土表面平整均匀。
模板的接缝设计要与结构物的外观相谐调,使竖向和平面的缝均保持平直。
模板不得与结构钢筋直接连接,亦不得与施工脚手架连接,以免引起模板的变形、错位。
3)模板内表面涂刷脱模剂,以防止与混凝土的粘结和便于拆模。
在进行涂覆操作时,不得污染邻近的混凝土结构或钢筋结构。
混凝土在浇筑前,清除模板成型面上的锯末、刨花、灰尘、其他杂务和滞水。
4)按图纸要求的位置和高程将预埋件或预留管固定在模板上。
浇筑混凝土前,确定预埋件和预留孔洞的位置和数量与设计图一致,安装牢固。
5)模板拆除时的混凝土强度应符合设计规范的有关要求。
已拆除模板和支架的结构,在混凝土强度达到设计混凝土强度等级后,方可承受全部使用荷载。
(3)混凝土工程混凝土采用搅拌站集中拌和,混凝土运输车运输,吊车吊料斗入模,施工要求与注意事项如下:1)浇筑前,对支架、模板、钢筋和预埋件进行检查,模板内的杂物、积水和钢筋上的污垢清理干净;模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。
2)浇注前,检查混凝土的均匀性和坍落度。
3)对浇注混凝土使用的脚手架,应便于人员与料具上下,且必须保证安全。
4)混凝土应按一定厚度、顺序和方向分层浇筑,应在下层混凝土初凝前浇筑上层混凝土,混凝土分层浇筑厚度不超过40cm。
5)浇筑混凝土时,采用插入式振捣棒捣固。
振捣应符合下列规定:使用插入式振动棒时,移动间距不应超过振捣棒作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层混凝土5~10cm;每一处振捣完毕后边振动边徐徐提出振动棒;避免振动棒碰撞模板、钢筋及其他预埋件。
