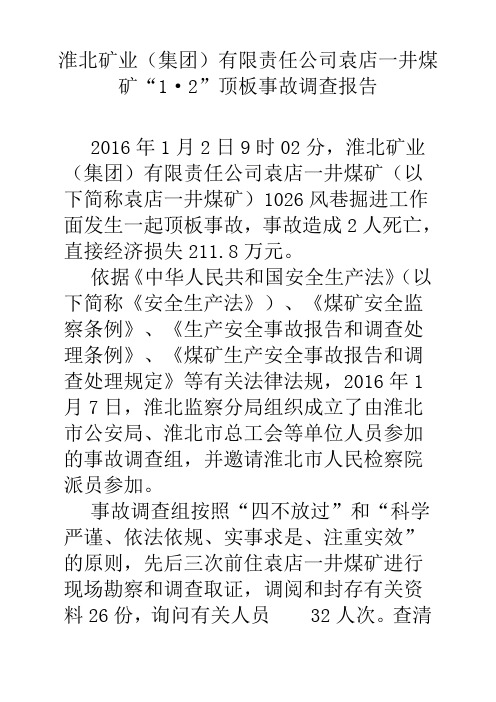

淮北矿业(集团)有限责任公司袁店一井煤矿“1·2”顶板事故调查报告2016年1月2日9时02分,淮北矿业(集团)有限责任公司袁店一井煤矿(以下简称袁店一井煤矿)1026风巷掘进工作面发生一起顶板事故,事故造成2人死亡,直接经济损失211.8万元。
依据《中华人民共和国安全生产法》(以下简称《安全生产法》)、《煤矿安全监察条例》、《生产安全事故报告和调查处理条例》、《煤矿生产安全事故报告和调查处理规定》等有关法律法规,2016年1月7日,淮北监察分局组织成立了由淮北市公安局、淮北市总工会等单位人员参加的事故调查组,并邀请淮北市人民检察院派员参加。
事故调查组按照“四不放过”和“科学严谨、依法依规、实事求是、注重实效”的原则,先后三次前住袁店一井煤矿进行现场勘察和调查取证,调阅和封存有关资料26份,询问有关人员32人次。
查清了本起事故发生的经过和原因,认定了事故性质,提出了对有关责任人员和责任单位的处理建议及防范措施,形成了《淮北矿业(集团)有限责任公司袁店一井煤矿“1·2”顶板事故调查报告》。
一、事故单位基本情况(一)矿井概况袁店一井煤矿隶属淮北矿业(集团)有限责任公司,2011年12月23日建成投产,矿井核定生产能力为180万吨/年。
井田面积37.22km2,矿井布置有主井、副井、中央风井、南风井、东风井五个井筒,采用立井多水平开拓,现开采一水平(标高-74 8m)。
矿井为煤与瓦斯突出矿井,水文地质类型为中等。
通风方式为分区混合式,主、副井进风,中央风井、南风井、东风井回风。
矿井主采煤层为32、72、81、82、10煤,煤层总厚度为12.40m,现回采32煤、10煤,平均厚度分别为1.74m、3.57m。
矿井现有5个采区,其中101、102、33采区为生产采区,82采区为准备采区、103采区为开拓采区。
事故发生时1024、3234两个综采工作面正在回采,1026风巷、1015机巷等5个掘进工作面正在施工。

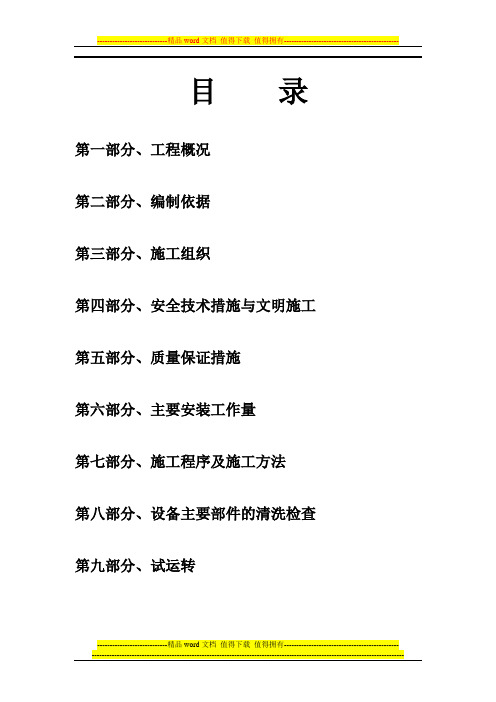

目录第一部分、工程概况第二部分、编制依据第三部分、施工组织第四部分、安全技术措施与文明施工第五部分、质量保证措施第六部分、主要安装工作量第七部分、施工程序及施工方法第八部分、设备主要部件的清洗检查第九部分、试运转第十部分、施工材料、机具一览表第一部分、工程概况淮北矿业集团袁店矿煤矿由中煤集团南京设计研究院设计,由江苏中川建设工程有限公司袁店项目部安装。
安装工程主要有;矿用防爆轴流通风机两台,单台重18吨;主电机两台,单台重9吨;电力液压块式制动器两台,风门绞车及电机两台.电力配电柜14台。
矿用防爆轴流通风机是由航空工业沈阳发动机研究所风机厂制造,型号为AGF-3.2—1。
58—2;风门绞车是由锦州矿山机器(集团)有限公司制造,型号为JMB-4;电气系统高压开关柜是由淮北申正电力电控设备有限公司制造,型号为KYN28。
第二部分、编制依据1、《机械设备安装工程施工和验收规范》GB50231—982、《煤矿安装工程质量检验评定标准》MT5010-953、《压缩机风机泵安装工程及验收规范》GB50274—984、《建筑电气工程质量验收规范》GB50303—20025、航空工业沈阳发动机研究所的轴流式通风机使用说明书6、施工图第三部分、施工组织一、施工管理体系该工程施工难度大,质量要求高,加之现场条件所限,给工程的施工带来了诸多不利因素。
为能更好的创造人为的积极因素,充分发挥每个施工人员的能动性,保证工程的顺利进行,把好质量关,并能适应工期的要求,我们特制定了一套严格的施工管理体系.如下图,各个岗位人员各尽其责,努力做到以工程质量为本,以先进的施工工艺为手段,保证工期的顺利完成。
二、施工现场布置1、施工现场设备、构件及原材料堆放应充分考虑现场实际情况,本着安全可靠,就近使用,利于交通,不污染环境,不破坏矿区整体美观,统一分类堆放,集中管理的原则。
2、施工现场挂设安全警示牌、警示灯,划设安全警戒线,安排专人负责。
袁店一井煤矿3231工作面进风巷支护技术实践
周光;李志
【期刊名称】《中州煤炭》
【年(卷),期】2013(000)010
【摘要】根据袁店一井煤矿的地质概况,采用临时支护和永久支护相结合的方法来控制掘进期间和掘进后巷道的变形,并通过布置测点观测及时调整和优化支护参数,以达到最优的支护效果,减少材料消耗,降低成本,保证矿井的安全生产.
【总页数】3页(P70-72)
【作者】周光;李志
【作者单位】安徽淮北矿业集团公司袁店一并煤矿,安徽淮北235137;安徽淮北矿业集团公司袁店一并煤矿,安徽淮北235137
【正文语种】中文
【中图分类】TD353
【相关文献】
1.袁店一井煤矿3233机巷沿空掘进支护技术研究 [J], 刘文浩
2.袁店一井煤矿3231工作面抽采预评价 [J], 易志刚
3.袁店一井1004风巷支护锚索参数的确定及实践效果分析 [J], 朱成行
4.袁店一井1025风巷锚网索联合支护技术研究与实践 [J], 祁振
5.小峪煤矿8104工作面进风巷支护设计探索 [J], 王伟
因版权原因,仅展示原文概要,查看原文内容请购买。

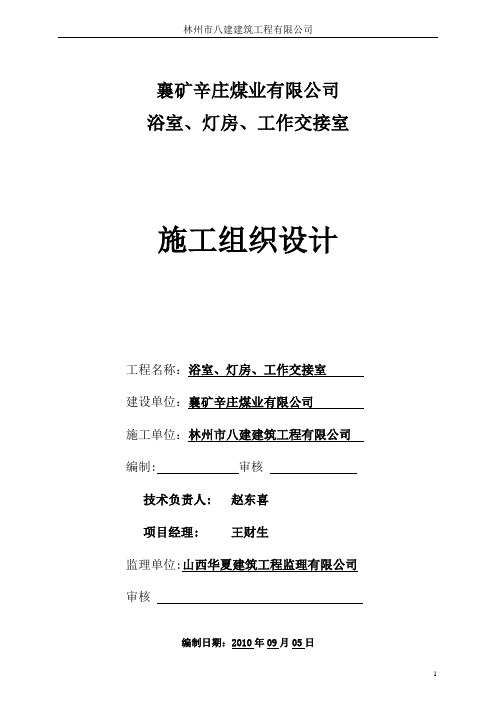

襄矿辛庄煤业有限公司浴室、灯房、工作交接室施工组织设计工程名称:浴室、灯房、工作交接室建设单位:襄矿辛庄煤业有限公司施工单位:林州市八建建筑工程有限公司编制: 审核技术负责人: 赵东喜项目经理: 王财生监理单位:山西华夏建筑工程监理有限公司审核编制日期:2010年09月05日目录第一章编制程序 (1)1 编制依据 (1)2 编制程序 (5)第二章工程概况 (4)1 工程概述 (4)2 建筑特征 (4)3 结构特征 (5)4 工程地质水文情况 (6)第三章施工总体部署 (6)1 施工顺序 (6)2 施工调度 (7)第四章施工方案及主要技术措施 (21)1 土方工程施工........................................................2 基坑排水降水措施 (24)3 地梁施工 (25)4 钢筋工程 (25)5 焊接工程 (27)6 模板工程施工方法 (28)7 混凝土工程施工方法 (36)8 砌体工程施工技术方案 (37)9 装修工程施工技术方案 (39)10 普通门窗工程 (44)11 铝合金窗施工方法 (44)12 施工测量方法 (44)13 地下防水施工方法........................................................... 第五章施工准备工作计划 (49)1 施工准备 (49)林州市八建建筑工程有限公司2 施工技术准备 (50)3 物资条件准备 (51)4 施工组织准备 (52)5 现场施工布置 (55)6 场外组织与管理的准备 (56)第六章施工质量保证措施 (58)1 施工质量管理及保证质量措施 (59)2 质量保证体系实施 (59)3 确保施工质量的技术措施 (60)4 各工序质量保证措施 (60)5 保证质量的管理措施 (61)6 防止质量通病措施 (62)7 土建施工对安装工程的配合措施 (67)8 雨期施工措施 (68)第七章保证安全施工措施 (68)第八章保证工期措施 (70)1 保障措施 (70)2 施工进度的控制 (70)第九章文明施工及保卫措施 (71)1 文明施工措施 (71)2 半成品、原材堆料放 (72)3 现第场场地和道路 (73)4 污水的处理和排放 (73)5 粉尘控制 (74)6 噪音控制 (74)7 运输车辆 (74)8 现场卫生管理 (74)9 保卫措施 (74)10 文明施工教育 (75)11 现场施工人员管理守则 (75)12 本工程节能措施………………………………………………………………………第十章塔式起重机安装维修施工方案………………………………………………林州市八建建筑工程有限公司第一章编制程序1 编制依据一、编制依据1。
袁店一井煤矿煤巷综掘工作面综合防尘技术的应用摘要:随着煤矿机械化程度越来越高,煤巷综掘工作面的普及,粉尘量随之增加,给煤矿的安全和职工的健康带来了严重的危害,对粉尘的分布进行分析,以减少产尘为根本,以降尘为重点,以隔离粉尘为防护手段,采取针对性的措施,有效的降低了巷道内的粉尘含量,大大减少了煤巷综掘期间粉尘危害。
关键词:综掘工作面综合防降尘粉尘隔离矿尘是煤矿生产中的主要灾害之一。
矿尘污染劳动环境,降低了生产场所的可见度,影响劳动效率和操作安全。
工人长期在含矿尘浓度较高的环境中作业,吸入大量矿尘后,轻者能引起呼吸道炎症,重者可导致尘肺病。
矿尘中的煤尘在特定的条件下会发生爆炸,导致重特大事故的发生,给企业和国家带来巨大的灾难和损失。

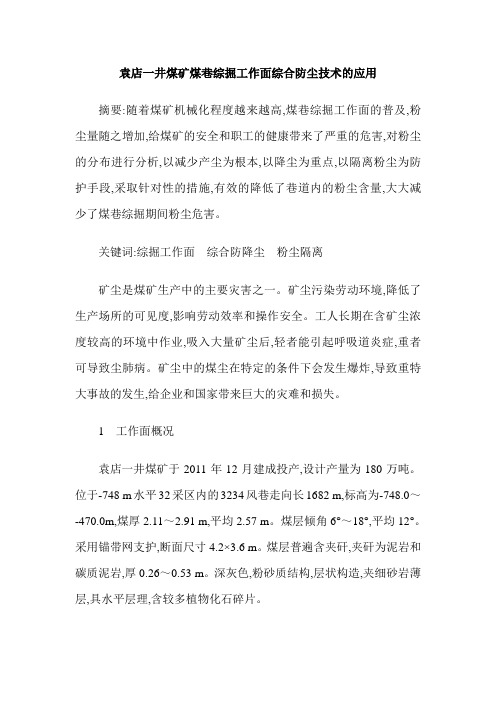

1 工作面概况袁店一井煤矿于2011年12月建成投产,设计产量为180万吨。
位于-748 m水平32采区内的3234风巷走向长1682 m,标高为-748.0~-470.0m,煤厚2.11~2.91 m,平均2.57 m。
煤层倾角6°~18°,平均12°。
采用锚带网支护,断面尺寸4.2×3.6 m。
煤层普遍含夹矸,夹矸为泥岩和碳质泥岩,厚0.26~0.53 m。
深灰色,粉砂质结构,层状构造,夹细砂岩薄层,具水平层理,含较多植物化石碎片。
2 工作面粉尘来源分析掘进机掘进巷道的过程是一产尘过程,在掘进过程中煤岩破碎产生的粉尘,包括煤岩受到截齿的压碎和摩擦产生的粉尘、煤块塌落与机器和地面碰撞产生的粉尘、综掘机扒渣时产生的粉尘、煤岩转载及皮带运输时产生的粉尘;工作面上沉积的粉尘在通风过程中又被扬起而形成的次生粉尘等。
3 综掘工作面综合防尘措施综掘工作面综合防尘措施要包括减少产尘量、降尘、粉尘隔离。
3.1 减少产尘量措施煤层注水是从源头上控制、减少粉尘的产生,是粉尘治理的根本途径。
在煤层未掘进之前打若干孔,通过钻孔注入高压水,使其渗入到煤体的内部增加煤层的水份,以减少掘进作业时的煤尘产生量。
袁店一矿矸石山工作总结个人收集了温度哦精品文档供大家学习==============================专业收集精品文档================================================================================================= =======袁店一矿矸石山工作总结一、工程概况:临时矸石山时淮北矿业集团有限公司袁店一矿矸石临时存放场所,该工程由中煤国际南京设计研究院设计,主要有矿井提升机、翻车机、轨道清车机、移动无轮车、绳轮提升钢丝绳及配电系统组成,年出矸石27万吨,总容量82万吨。
本工程由淮北矿业(集团)工程建设机电安开项目部安装,于3月份开工,计划5月份完工。
二.监理组织机构为保证该工程项目再施工过程中监理工作的顺利实施,公司成立了项目部,对该工程项目进行全面监督管理,参加本工程的监理人员有:序号姓名专业监理职务1 徐福堂总监总监理工程师2 徐吉宽工民建土建监理工程师3 武道林机电机电监理工程师4 桑志敏水电水电监理员5 单征工民建助理工程师==============================专业收集精品文档=============================个人收集了温度哦精品文档供大家学习==============================专业收集精品文档================================================================================================= =======三.监理合同履行情况为明确该工程项目在施工过程中的职责范围,我监理公司与建设单位签订了监理合同。
项目监理按合同约定要求对工程质量、进度、投资进行控制,并基本达到了预期效果,中途中未发生违约情况。
1( 质量控制〈1〉工程材料:本工程所使用的材料、构配件、设备等,均实行报验制度,施工单位在材料进场时必须填写“工程材料单”并应附产品合格证、质量检验许可证,报监理审核。
编号:20100315淮北矿业集团袁店煤矿101回风大巷施工作业规程项目经理:安全经理:生产经理:技术经理:机电经理:编制:中煤七十一处袁店项目部二0一0年三月审查记录措施名称:袁店煤矿101回风大巷施工作业规程审查日期:年月日主持人:前言由我项目部掘进一队施工的1011工作面风巷联巷即将结束,根据袁店一矿筹备处生产进度安排,即将进入101回风大巷施工,101回风大巷设计工程量1106.4m,3‰上坡施工,设计支护形式为锚网喷。
断面净宽×净高=5200×3950mm,锚杆采用Φ20×2400mm等强树脂锚杆,喷厚150mm;钢筋网采用Φ6mm带肋钢筋加工,长×宽=1600×800mm;锚杆间排距700×700mm,喷射砼强度C20。
根据施工101回风石门已揭露岩性及地质资料显示,前方101回风大巷岩石破碎,以泥岩为主,如原设计锚网喷支护形式不能满足安全生产,支护形式采取锚网喷+U36棚复合支护,待岩性稳定后,再采取锚网喷支护形式。
为确保施工质量及安全,特编制本规程。
编制该规程的目的:是为科学性、针对性的指导该工程安全生产,确保所施工的巷道能够满足通风需要。
作业规程编制依据:1、淮北矿业集团公司袁店一井101回风大巷平、断面图、《淮北矿业集团袁店煤矿投产采区巷道及设备布置图》。
2、中华人民共和国国家标准GBJ213-90<<矿山井巷工程施工及验收规范>>。
3、中华人民共和国国家标准MT5009-94<<煤矿井巷工程质量检验评定标准>>。
4、<<煤矿安全规程>>(2007版)<<采掘生产技术管理规定>>。
5、《淮北矿业(集团)公司安全处罚暂行规定》淮矿安监[2008]1号文。
6、《淮北矿业集团公司矿井窄轨运输安全生产管理规定》(淮煤生[1999]272号文。
施工组织设计第一章施工组织编制第一节编制依照和原则1、本施工组织设计编制的依照是:“王台铺煤矿男员工浴池维修工程招标文件”和招标文件规定使用的施工规范,查收标准等,以及承建单位对施工现场的观察认识,结合我公司可投入的施工机具和劳动力状况。
2、国家现行的有关构造设计规范及规程《建筑构造设计规范》 GB50009-2012《建筑抗震设计规范》 GB50011-2010《混凝土构造设计规范》GB50011-2010《混凝土构造加固技术规范》GB50367-2006《建筑设计防火规范》 GB50016-2006《煤矿矿井建筑构造设计规范》GB50592-2010《建筑构造靠谱度设计一致标准》GB50086-2002《混凝土构造工程施工质量查收规范2010》GB50204-2002《钢构造工程施工质量查收规范》GB50205-2001现行的《施工规范》、《建安工程质量监察检验评定标准》、《分项工程施工工艺标准》及《山西省建筑施工安全文明工地评分标准》。
3、从知足招标文件和招标单位的详细要求为基来源则,重点突出优良、高效、文明施工的管理举措。
4、在坚持科学合理,脚踏实地的基础上贯彻技术先进,经济适用的施工目标。
5、密切联合本工程的特色及重点工序,依赖先进的科学和现代化管理手段,推行动态管理。
6、牢牢环绕工期和质量两个重点因素,针对本工程特色,保证施工过程中无安全责任事故,实现洁净生产,文明施工的目标,优化施工方案鼎力推行新技术,提升施工技术科技含量和现代化施工水平。
第二节项目概略1、工程名称:王台铺煤矿男员工浴池维修工程2、实行时间:从动工至完工计划工期30 天3、建设地址:山西晋城王台铺煤矿男员工浴池4、质量标准:合格工程标准5、工程概略:本工程为王台铺煤矿男员工浴池维修工程,包含拆掉墙砖沙浆层,粘贴墙砖,改换面积为:一层 1022m2,维修及改换部分窗帘盒30m,垃圾外运等。
二层: 1215m2,浴池:30m2,垃圾外运等。
Enterprise Development专业品质权威Analysis Report企业发展分析报告安徽壹治建筑工程有限公司免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:安徽壹治建筑工程有限公司1企业发展分析结果1.1 企业发展指数得分企业发展指数得分安徽壹治建筑工程有限公司综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。
该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。
1.2 企业画像类别内容行业住宅房屋建筑资质空产品服务空1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11 土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。
第一章综合说明1.1编制说明首先十分感谢贵业主提供的这次投标机会,我公司以对业主真诚负责的态度和对工程尽善尽美的追求,经过认真的对图纸研究、现场踏勘、标书评审等工作,针对工程实际编制了本施工组织设计。
在本工程施工过程中,我们将以“优质、高速、安全、文明”为施工宗旨,本着对业主高度负责的态度,将积极与质量监督部门配合,服从建设单位及监理工程师的管理,确保在业主要求的工期内完成工程的施工,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工;制定环保措施,控制噪音及杜绝各种声、光、尘污染;制定安全生产措施,建立安全保证体系,确保施工中不发生伤亡事故,创建市级安全文明工地。
同时,在施工中多提合理化建议,力争“少花钱、多办事、办实事”,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。
1.2编制依据淮北矿业(集团)公司袁店一矿灯房浴室联合建筑工程施工图纸、招标文件及答疑等文件;《建设工程质量管理条例》国务院第279号令;《建设工程安全生产管理条例》国务院第393号令;《建筑施工高处作业安全技术规范》(JGJ80-91);《建筑施工安全检查标准》(JGJ59—99);《施工现场临时用电安全技术规范》(JGJ46-2005);《建筑机械使用安全技术规程》(JGJ33-2001);其它有关现行国家和部颁标准、规程以及地方法规的有关规定及要求;实地踏勘现场及周边环境情况所掌握的第一手资料;本公司质量手册、程序文件及其它相关管理文件;其它有关手册及参考文件资料。
1.3本工程采用的技术规范、规程《建筑工程施工质量验收统一标准》 GB50300-2001《建筑地基基础施工质量验收规范》 GB50202-2002 《砌体工程施工质量验收规范》 GB50203-2002 《混凝土结构工程施工质量验收规范》 GB50204-2002 《木结构工程质量验收规范》 GB50206-2002 《屋面工程质量验收规范》 GB50207-2002 《建筑地面工程施工质量验收规范》 GB50209-2002 《建筑装饰装修工程施工质量验收规范》 GB50210-2001 其它有关现行国家和部颁标准、规程以及地方法规的有关规定及要求。
1.4招标文件的响应程度及安全生产、文明施工方面的承诺工程质量:精心施工,科学管理,充分发挥我公司在技术、质量管理的方面的优势,对质量保证体系、施工过程质量管理制度、分部分项工程质量保证措施、质量通病防治以及质量管理等各方面做好严格、详细的规定并贯彻实施,确保本工程质量达到合格标准。
施工工期:本公司结合以往曾施工过的同类工程的施工经验,通过优化施工组织设计,投入足够的劳动力及机械设备,确保本工程在235个日历天完成本次招标范围内所有的施工任务。
施工安全:建立安全文明施工保证体系,项目部按设专职安全员,施工队、班组设兼职安全员,工程处每月一次对项目部进行安全检查,公司每季度一次进行安全大检查,并进行评比,奖优罚劣,对每位进入现场的施工人员必须接受一次安全培训,每周组织一次对所有施工点进行安全检查、评比,奖优罚劣,并布置下周工作注意事项,杜绝重伤以上事故,轻伤事故率控制在0.3%以内,杜绝机械二类以上事故,无重大火灾事故。
文明施工:严格遵守地方政府和有关管理部门对施工现场的管理规定,坚持文明施工,确保施工现场达到市级文明工地标准。
服务目标:在施工过程中积极为业主分忧解难,搞好施工配合协调工作;精心施工,科学管理,建造业主满意工程。
1.5工程概况本工程系淮北矿业(集团)公司袁店一矿灯房浴室联合建筑工程,由中煤国际工程集团南京设计研究院设计,±0.00相当于绝对标高29.15米,结构设计耐久年限50年,安全等级二级,抗震设防烈度7度。
目前,施工现场四通一平已经完成,水电齐全,施工条件具备。
本工程为钢筋砼框架结构,主体四层,局部一、三层,建筑面积10544M2,柱下为钢筋砼独立基础,基础埋深-2.5M,座落在2层粉质粘土层上,地基承载力标准值为150Kpa。
±0.00以下墙体为M7.5水泥砂浆砌MU10多孔砖,±0.00以上墙体为M5混合砂浆砌MU10多孔砖。
砼标号:垫层C10,梁板柱为C30,基础及其他砼构件为C25。
本工程楼地面除灯房及卫生间贴防滑地砖、门厅及楼梯间贴普通花岗岩外,其余为水磨石楼地面;外墙为水泥砂浆找平,聚苯板保温,中档防水弹性涂料饰面;内墙除卫生间、更衣室、浴室贴白色瓷砖外,其余为混合砂浆粉刷后刷乳胶漆饰面;顶棚除走廊、门厅、大厅为轻钢龙骨石膏板吊顶、卫生间为塑钢条板吊顶外,其余为混合砂浆粉刷,乳胶漆饰面;屋面为水泥砂浆找平,水泥膨胀蛭石找坡,挤塑保温板保温,高聚物改性沥青卷材防水;防火门、塑钢门、塑钢窗。
第二章施工总体部署2.1总体施工顺序总体按先地下后地上,先主体后装修的施工顺序组织施工,结合本工程的具体情况,进场后即进行土方工程的施工工作,力争大临建设与工程施工同步进行。
本工程计划分成两个施工段,组织两个土建队施工,形成流水作业。
主体工程结束后,内装修应充分利用空间、平面和时间,组织立体交叉作业,合理安排各专业队伍施工顺序,做到科学统筹,均衡施工。
外装修采用自上而下的顺序,组织好外墙粉刷工作,同时做好塑钢门窗的穿插施工。
本工程施工工艺流程图详见下图。
本工程施工工艺流程图2.2施工管理组织机构2.2.1项目部组织机构一旦中标,我公司将本工程列为公司重点工程,严格按照项目法施工管理的要求组织施工,认真贯彻公司的质量方针,充分发挥公司纵向专业部门服务控制和横向项目法施工交叉管理的矩阵式管理模式优势,对本工程的施工过程实行全面、全员和全过程的监督管理,确保把本工程建设成既满足设计要求又满足使用要求的优质工程。
项目经理部由我公司直接领导和统筹安排,并由我公司指派一名施工经验丰富的同志担任项目经理,全面组织管理本工程施工,专款专用,单项核算,统配协调解决本工程所需的劳动力、机械、材料等问题,并常驻现场统一组织协调指挥,负责实施项目总承包职能。
根据工程的特点,拟为本工程设立的项目组织机构图详见附图3。
2.2.2项目经理部各岗位职责2.2.2.1项目经理职责负责现场项目经理部的全面工作,签订项目承包合同,制定项目管理方针、目标,制定项目总体管理方案以及施工总体设想,对合同目标的实施效果负责,确保公司质量体系和合同要求的活动有计划的实施;负责有关方面的协调工作,负责项目部内部的职能分配,主持项目管理班子成员的考核和分配;全权处理项目管理过程中一切需要解决的问题;定期分析工程成本,并采取相应措施进行控制;对整个项目的质量、进度、安全生产和文明施工负责。
2.2.2.2项目副经理职责协助项目经理对工程进行管理,当项目经理外出时,接受项目经理委托代理行使项目经理职责;负责制定项目部的各项管理规章制度,并对其实施效果负责;负责现场安全生产和文明施工、消防、卫生和安全保卫工作,落实各项具体措施;负责现场施工人员的后勤保障工作。
2.2.2.3项目总工程师职责负责项目部技术、质量方面的活动;负责编制施工组织设计和专项施工方案,并组织实施,及时处理施工中出现的技术和质量问题;负责与建设单位、监理单位和设计单位洽谈有关技术质量事项;组织工程的图纸会审、技术交底和全面质量管理活动,负责工程技术资料(质量记录)审核,使技术和质量活动的进程处于有效控制状态,确保公司质量体系和合同要求的活动有计划的实施。
2.2.2.4工程管理部职责进行工程的施工管理,负责总进度计划、季、月、周计划的编制和落实,负责编制材料和机具设备使用计划,负责现场技术管理,包括包括图纸会审、施工方案编制、技术交底、新技术应用和培训、测量、计量和试验检验、微机管理、工程的技术复核、隐蔽工程验收、质量计划、质量预控、质量检验与评定、施工技术档案等工作。
2.2.2.5质量安全部职责负责施工现场的安全生产、施工质量管理工作以及施工向现场的文明施工、消防保卫、环境保护工作。
2.2.2.6材料供应部职责根据工程部门提出的要求,负责材料设备和工具的计划、采购、供应和管理工作。
进行材料采购,对物资供应商建立档案,货比三家,优质优价,提供满足工程需要的建筑产品,对购进的物资按规定进行检验试验或验证,做好记录和标识;对项目施工过程中的材料进行消耗管理,建立台帐;根据接收物资的质量特性采用适宜的方式、环境妥善贮存,确保接收物资质量不会因保存不当而受损;做好电动工具的保管、借用等工作。
2.2.2.7经营管理部职责负责合同管理及预结算工作,负责成本管理及财务资金管理。
2.2.2.8综合办公室职责负责内外公共关系的协调,包括交通、环卫、环保等方面,负责文明施工、现场保卫及后勤保障等工作。
2.2.3项目经理部的协调管理2.2.3.1与业主的协调尊重业主,加强与业主友好合作,为业主提供满意服务。
施工期间,按工程形象进度分阶段征求业主和施工监理人员对工程建设中的意见。
工程交竣工过程中,按规定向业主有关部门提交检验、验收资料。
交工后做好工程回访保修,定期、不定期的征求业主的意见,为业主和用户提供满意服务。
2.2.3.2与监理工程师的协调严格按照经建设单位、监理工程师批准的施工组织设计组织施工。
分部和分项工程质量在班组“自检”、互检”及项目部“专检”的基础上,接受监理工程师检查验收,并按监理工程师的要求及时认真的整改,决不留隐患。
分部分项以及工序质量检验,严格执行“上道工序不合格,下道工序不准施工”的准则,使监理工程师能顺利地开展工作。
经常与监理工程师勾通,维护监理工程师的权威性。
进入施工现场的成品、半成品和建筑材料以及安装设备均主动向监理工程师提交出厂合格证、产品试验证明,使所有材料和设备始终处于受控状态。
教育全体管理人员和职工,服从监理工程师的检查和监督,尊重监理工程师的工作。
2.2.3.3与设计部门的协调与设计部门加强联系,充分了解图纸设计内容、领会设计意图以及对工程施工的具体要求。
严格按图施工,如发现图纸出现轴线、标高、几何尺寸以及设计不明确等问题,须及时向设计部门提出,待设计部门确认后方可改动和施工。
2.2.3.4施工管理中的协调定期召开现场协调会,解决和处理施工中出现的工种配合、工序衔接、材料供应以及质量,进度、安全生产文明施工中的各种问题。
每周定时召开现场办公会,由项目经理向业主和监理部门报告本周内施工情况,并与业主共同研究解决施工中的各种矛盾。
项目经理部以旬为单位,编制施工简报,向业主监理部门和公司总部报告工程进度状况及需解决的问题,确保施工顺利进行。
2.3施工准备2.3.1施工人员准备针对本工程的特点,我们在招投标期间就做好将参与本工程施工的管理人员及施工人员的组织工作,我公司已组建了一套精干、技术素质高和经验丰富的项目管理班子,努力使管理机构的设置知识化、专业化,满足本工程项目的各项要求。
