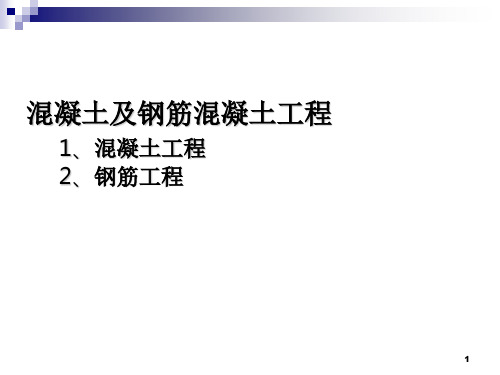

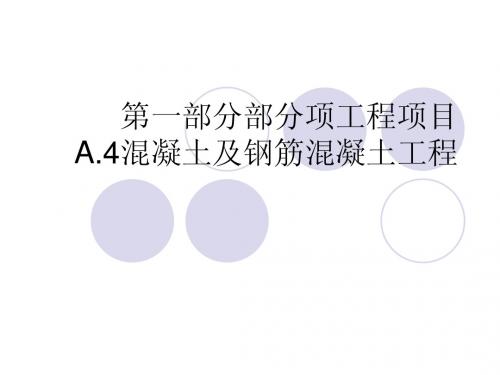

砼及钢筋砼工程(1)
- 格式:ppt
- 大小:3.53 MB
- 文档页数:58
混凝土及钢筋混凝土工程(一)施工程序其施工程序如下:施工准备f材料采运f加工f模板、钢筋制安f砼拌和f运输f浇筑振实f 养护f拆模f养护f检查验收。
(二)模板工程(1)本工程砼施工主要采用定型钢模,其余混凝土施工根据设计图纸中砼构件的尺寸确定合适模板的材料、尺寸及形状,拼制模板时,板边要平直,接缝严密,不得漏浆。
(2)模板材质应符合相应的国家和行业规定,木材的质量应达到III等以上的材质标准,腐朽、严重扭曲或脆性的木材严禁使用。
钢模厚度不应小于3mm, 钢板面应尽可能光滑,不允许有凹坑,褶皱和其他表面缺陷。
模板的金属支撑件材料也应符合有关行业规定。
(3)根据混凝土构件的施工详图进行施工测量放样,重要的结构多设控制点,以便检查校正。
模板安装过程中,必须经常保持足够的临时固定措施,以防倾覆。
安装的模板之间的接缝必须平整严密。
模板安装应符合设计及规范要求。
(4)模板支撑由侧板、立档、横档、斜撑和水平撑组成,支撑必须保证牢固,在混凝土振捣过程中不会产生位移变形。
(5)安装支撑、调整完毕后的模板,在模板与砼接触面涂上防锈保护涂料和脱模涂料。
模板安装合格后方能进行下道工序的施工。
(三)钢筋本工程主要是指钢筋的采购、运输、验收、保管、加工、制作、安装等内容。
1、钢筋的材质(1)所有钢筋均应按施工详图及有关文件、指示进行订购,进场钢筋的外观符合技术规范的要求,并具有出厂证明和试验报告单,钢筋表面或每捆(盘)均有标志并交给工程师审查。
在使用之前按批号及直径依据钢筋试验规程取样试验,如拉伸试验、弯曲试验,凡检验、试验不合格的,一律清退出场,以保证钢筋质量。
(2)钢筋砼结构用的钢筋,其种类、钢号、直径及其它性能指标等均应符合施工详图及有关设计文件的规定。
(3)钢筋必须按不同等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应立牌以资识别。
在贮存、运输过程中应避免锈蚀和污染。
钢筋宜堆置在仓库(棚)内,露天堆置时,应垫高并加遮盖。

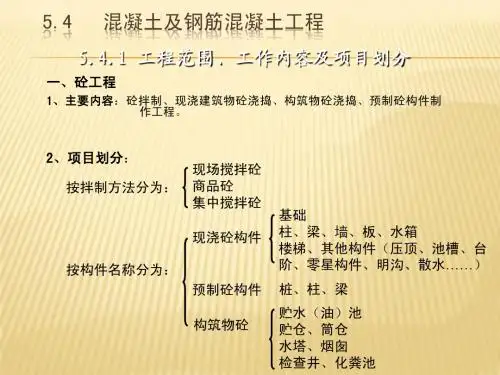

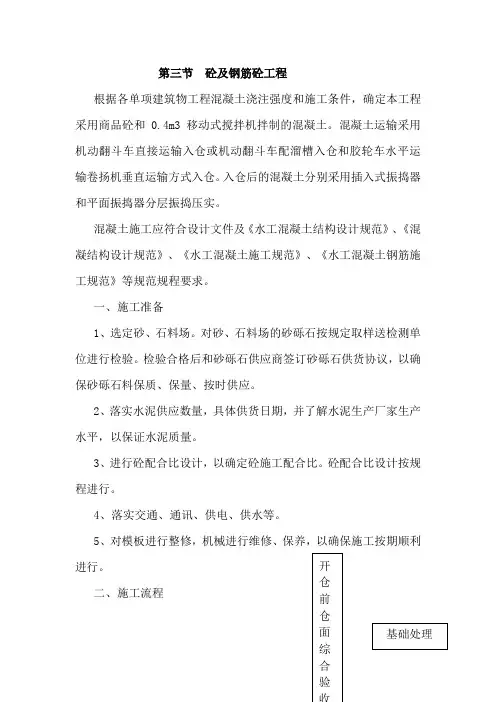

第三节砼及钢筋砼工程根据各单项建筑物工程混凝土浇注强度和施工条件,确定本工程采用商品砼和0.4m3 移动式搅拌机拌制的混凝土。
混凝土运输采用机动翻斗车直接运输入仓或机动翻斗车配溜槽入仓和胶轮车水平运输卷扬机垂直运输方式入仓。
入仓后的混凝土分别采用插入式振捣器和平面振捣器分层振捣压实。
混凝土施工应符合设计文件及《水工混凝土结构设计规范》、《混凝结构设计规范》、《水工混凝土施工规范》、《水工混凝土钢筋施工规范》等规范规程要求。
一、施工准备1、选定砂、石料场。
对砂、石料场的砂砾石按规定取样送检测单位进行检验。
检验合格后和砂砾石供应商签订砂砾石供货协议,以确保砂砾石料保质、保量、按时供应。
2、落实水泥供应数量,具体供货日期,并了解水泥生产厂家生产水平,以保证水泥质量。
3、进行砼配合比设计,以确定砼施工配合比。
砼配合比设计按规程进行。
4、落实交通、通讯、供电、供水等。
5、对模板进行整修,机械进行维修、保养,以确保施工按期顺利二、施工流程三、模板安装1、施工工艺流程模板设计及批准模板、脚手架准备配模(涂脱模剂)测量放线模板安装固定模板缝处理模板验收2、注意事项模板安装按混凝土结构物的施工详图测量放样点安装,重要结构多设控制点,以利检查校正,保证模板安装符合设计要求。
模板在使用之后和浇筑混凝土之前清洗干净,并在立模前模板表面均匀涂刷不会使混凝土留有污点的矿物油。
混凝土模板拆除应征得监理工程师的同意,并能保证其表面及棱角不因拆模而损坏时,才能拆除。
拆模作业使用专用工具,按适当的顺序小心进行,以避免损伤混凝土及模板。
四、混凝土浇筑1、施工工艺流程施工准备仓位验收混凝土拌和混凝土入仓铺料平仓混凝土振捣混凝土养护2、浇筑前施工准备基层面处理,结构混凝土浇筑前,对混凝土垫层面进行冲洗、清理,并经监理工程师验收合格后方可开始混凝土浇筑。
仓面验收,混凝土浇筑前,全面检查模板安设是否做到尺寸无误,定位准确,连接牢靠,并报请监理工程师进行仓面隐蔽工程验收合格,方可开始浇筑作业。
砼及钢筋砼工程施工方案1工作内容与范围完成混凝土配合比设计、混凝土及砂浆生产、运输、浇筑、温控、养护、修整、保护、修复及检测所需要的所有加工厂、材料、设备及劳动力。
a.水泥水泥选用PC32.5级以上普通硅酸盐水泥袋装水泥。
所用水泥的厂家必须报监理工程师批准。
到货的水泥均应附有出厂合格证和化验单,并按水工试验规范要求或监理工程师的指示对每批水泥进行和抽样送检,存放于仓库内的水泥按不同品种、标号和出厂分类存放,每个仓库都附有由负责人签发的供货标签,清楚注明水泥牌号和品种、水泥的签定号或水泥的试验和检验号,入仓的日期和水泥的数量。
袋装水泥出厂日期不应超过3个月,散装水泥不应超过6个月,袋装水泥堆放高度不得超过12袋。
b.细骨料:所需砂、石料,不同粒径骨料分别堆存,设置隔离设施,严禁混杂和混入泥土。
砂料质地坚硬、清洁,级配良好。
砂料中含水量均衡并小于6%。
粗骨料质地坚硬、洁净、级配良好。
粒形尽量为方圆形,避免针片状颗粒。
粗骨料贮存不使破碎、污染和离析。
采用坚硬耐久的粗、中砂,细度模数宜大于2.5,使用时含水率宜不大于6%。
粗骨料采用耐久卵石。
粒径不应大于15mm。
对不同料径的骨料分别堆放,严禁相互混杂和混入泥土;装卸时,料径大于40mm 的粗骨料的净自由落差不大于3m,应避免造成骨料的严重破碎。
c.水:凡适宜饮用水均可使用,不得使用废水,水的PH值、不溶物、可溶物、氯化物、磷酸盐、硫化物的含量应符合表5-6-2的规定。
表4-6-2 物质含量极限2配合比按试验配合比,尽量减少配合比调整。
砼坍落度应根据钢筋含量、砼运输、浇筑方法和气候条件,尽量采用小的坍落度。
混凝土在浇筑地点的坍落度应按表5-6-3选定,水灰比应控制在表5-6-3的范围内。
表5-6-3 混凝土在浇筑地点的坍落度(使用振捣器)表5-6-水灰比最大允许值3拌和砼拌制时,严格遵守砼施工配料单进行配料,严禁擅自更改配料单。
在整个砼生产过程中,拌和设备必须经常检验。
砼及钢筋砼施工程序、施工方法一、概述本项目包括渠道底板砼、节制闸砼、前池底板砼、泵房工程砼以及出水工程所含砼。
二、施工程序1、混凝土工程略2、钢筋混凝土工程略三、施工方法(1)模板制安模板的设计制作安装应使砼得以正常的浇筑和捣实,使其形成准确的形状、尺寸和位置。
模板应有足够强度,能承受砼的浇筑和换捣固的侧压力与振动力,并应牢靠地维护原样,不移位、不变形,模板表面做到光洁平整、接缝严密,不漏浆,以保证砼表面的质量。
主要采用钢模板,局部铺以木模,其允许误差按规范规定,使用前涂刷矿物油或不会使砼留有污点的油剂,以利模板防锈和拆模,拆模的期限在征得监理工程师同意后进行,不承重的侧面模板在砼达到规范要求强度以上,并保证其表面棱角不因拆模损坏时方能进行拆除。
拆模采用专用工具,应严格按照施工程序十分小心地进行,以减少砼及模板的损伤。
(2)模板及支架的要求具有足够的强度、刚度和稳定性。
保证混凝土浇筑后结构手的形状、尺寸和相互位置符合图纸规定,各项误差在允许范围之内。
模板表面光洁模平、接缝严密。
制作简单、装拆方便、经济耐用,尽量做到系列化、标准化。
2、钢筋制安(1)钢筋材料钢筋材料的要求应符合下列规定:钢筋混凝土结构所用的钢筋种类、钢号、直径等,应符合设计文件的规定,热轧钢筋的质量必须符合现行国家标准的规定。
钢筋应有出厂质量保证书;使用前,仍应按规定作拉力、延伸率、冷弯试验。
需要焊接的钢筋,应作焊接工艺试验,钢号不明或使用中发现性能异常的钢筋,经复验合格后方可使用,但不得在承重结构的重要部位上使用。
钢筋需要代换时,应符合现行水工钢筋混凝土结构设计规范的规定,并应征得设计单位的同意。
(2)钢筋的加工和安装钢筋的表面应洁净无损伤,油漆污染和铁锈等应在使用前清除干净。
带有颗粒状或片状老锈的钢筋不得使用。
钢筋应平直,无局部弯折,钢筋的调直应遵守以下规定:采用冷却方法调直钢筋时,Ⅰ级钢筋的冷拉率不宜大于4%;Ⅱ、Ⅲ级钢筋的冷拉率不宜大于1%;冷拔低碳钢丝在调直机上调直后,其表面不得有明显擦伤,抗拉强度不得低于施工图纸的要求。
混凝土及钢筋混凝土工程施工工艺(通用版)1.混凝土及钢筋混凝土工程1.1基础底板施工:基础底板混凝土的施工既要符合大体积混凝土又要符合防水混凝土的施工要求。
(1)原材料: 采用标号不低于425#的矿渣硅酸盐水泥。
混凝土中掺加微膨胀剂、减水剂、缓凝剂, 既可降低混凝土的水化热防止混凝土收缩裂缝的出现, 又可提高混凝土的抗渗能力。
(2)按混凝土强度等级、防水等级要求及含碱量要求, 提前做好混凝土外加剂的选用工作并报请设计、监理同意后, 方可进行砼试配的设计。
(3)为满足混凝土的防水要求, 基础底板与地下室外墙下部500 mm高墙体一起浇筑。
(4)基础底板混凝土从东南角开始以每6 m为一浇筑单位进行连续浇筑, 按顺序循序渐进, 分两层(每层400 mm)浇筑, 分层振捣。
(5)混凝土浇筑时, 铺设砼输送泵管采用边浇筑边拆管的方法。
每作业面后设三根振捣棒, 先分别在斜面上、中、下三处同时振捣摊平, 后再全面振捣, 并严格控制振捣时间, 移动间距不得大于370 mm, 既要保证振捣密实, 又要避免过振造成漏浆跑浆。
边浇筑边成型及抹平底板表面, 标高、厚度采用水准仪定点测平, 用小白线严格控制板面标高和表面平整。
(6)施工缝的留置:基础底板上不留水平施工缝;外墙第一道水平施工缝留置在高于基础底板表面500 mm的墙上, 留成平缝并予埋3 mm厚钢板止水带, 内墙留置在基础底板上皮。
竖向施工缝设在设计预留的混凝土后浇带处。
(7)在外墙水平施工缝上浇筑混凝土前, 应将施工缝处混凝土表面凿毛, 清除松散混凝土及杂物, 用钢丝刷刷并用高水冲洗干净, 在施工缝上涂刷水灰比≤0.4的水泥浆二遍, 浇筑50 mm同配比的无石子水泥砂浆以利于新旧混凝土结合。
(8)该工程基础底板部分混凝土量为3650 m3, 按规范要求, 应每500 m3留置2组抗渗试块, 共留置16组抗渗试块。
(9)混凝土浇筑完6∽12小时, 待混凝土终凝(用手按不起印, 指甲划不出槽)即可覆盖并浇水养护。
