市建设局建筑垃圾处置核准流程图
- 格式:doc
- 大小:32.50 KB
- 文档页数:2

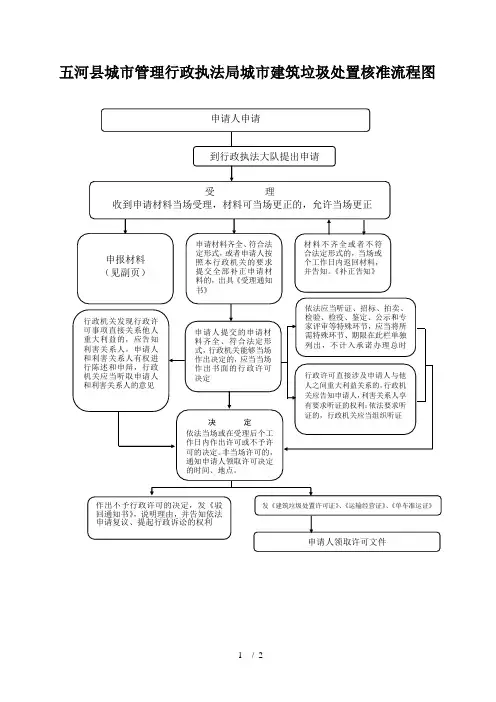

五河县城市管理行政执法局城市建筑垃圾处置核准流程图
流程图下方文字注明内容:
办理部门:五河县城市管理行政执法大队办理地点:老县委大院老档案楼服务电话:监督电话:
投诉电话:
申报材料:
.城市建筑垃圾处置核准申报材料:
《五河县城市建筑垃圾处置证申请表》一份。
建设用地规划许可证复印件一份。
规划部门出具的工程项目建筑面积核算证明。
建筑垃圾处置计划(包括建筑垃圾产生总量、计划处置外运量、土方工程计划施工工期、处置场所)
.城市建筑垃圾运输经营证核发申报材料:
《五河县城市建筑垃圾运输经营证申请表》一份。
工商营业执照副本复印件一份。
运输企业的道路运输经营许可证复印件一份。
工商营业执照注册资金证明
运输设备登记明细表:已购置符合智能环保全密闭标准运输车辆的,应提供车辆行驶证、道路运输证复印件一份;拟投入符合智能环保全密闭标准运输车辆的,应提供投入车辆承诺书,承诺书应当包括车辆数量、类型、技术性能、投入时间、设备照片及合格证复印件一份等内容。
本单位制定的安全运输管理制度。
.城市建筑垃圾车辆单车准运证核发申报材料:
《五河县城市建筑垃圾单车准运证申请表》一份。
建筑垃圾运输经营证复印件一份。
与建设单位或者施工单位签订的委托运输协议复印件一份。
车辆行驶证和道路运输证复印件一份。
单体车辆设备照片一张。
建筑垃圾处置运输作业办理流程为进⼀步规范渣⼟运输作业秩序,根据建筑垃圾处置运输作业办理流程为进⼀步规范渣⼟运输作业秩序,根据 ...2008年10⽉17⽇ ... (4)根据城管⾏政执法⽀队的⾏政处罚的票据和交警部门的处罚票据,由城管⾏政执法⽀队开具《证据先⾏登记保存物品发还单》,发还车辆,并通知当事⼈ ... 建筑垃圾处置运输作业办理流程为进⼀步规范渣⼟运输作业秩序,根据南京市⼈民政府《关于规范建筑垃圾处置作业⾏为的通告》,现就建筑垃圾、⼯程渣⼟处置运输作业办理流程明确如下:1、建设单位应在建筑垃圾处置运输前落实防污染设施和措施,做到“四有⼆不”(有⼯地围栏、有硬质地⾯、有冲洗设施、有专⼈保洁,后挡板不超⾼、车轮车⾝不带泥)。
在落实相关措施后,由建设或施⼯单位向所属⼯程主管部门(建⼯、市政、房产[拆迁]、交通、⽔利等)提出申请,经⼯程所属主管部门审核达标后,由所属主管部门核发《施⼯现场硬件设施验收达标证明》。
2、承运单位凭建设单位出具的证明或介绍信以及⼯商营业执照、经办⼈⾝份证件等⼿续到南京市公安局交通管理局车辆管理所缴纳道路安全卫⽣保证⾦(建筑垃圾处置量在2万⽅以下的交纳20万元,处置量在2万⽅及以上的交纳50万元)。
3、建筑垃圾承运单位凭道路安全卫⽣保证⾦收讫收据和承运单位运输车辆、驾驶员信息资料到施⼯⼯地所在区交警⼤队办理相关⼿续(接受车辆及驾驶员的审核、登记备案),并签订安全运输责任书和承诺书,领取《建筑垃圾运输安全证》。
4、建设单位及建筑垃圾承运单位凭保证⾦收讫收据、《施⼯现场硬件设施验收达标证明》、《建筑垃圾运输安全证》以及⼯程施⼯图纸等到南京市市容局固体废弃物管理处办理建筑垃圾处置核准⼿续,同时接受市容环卫部门的现场勘验(3个⼯作⽇内),并签订市容环境卫⽣责任书和卫⽣保洁协议书,经审核合格后领取《建筑垃圾运输准运证》。
5、建筑垃圾承运单位凭《建筑垃圾运输安全证》、《建筑垃圾运输准运证》,携带机动车⾏驶证等相关⼿续到市公安交通管理局秩序科窗⼝办理《建筑垃圾运输通⾏证》,并按指定的线路与时间从事建筑垃圾处置运输。
城市建筑垃圾处置核准审批流程图
(法定办结时限:20个工作日,承诺办结时限:4个工作日 )
附件2:申请书示范文本
××市建筑垃圾处置许可申请表(排放)
申请单位(盖章):申请日期:
填表说明
1、单位如无法定代表人,可填工程负责人。
2、如建设单位未确定运输单位,可不填此项。
3、建筑垃圾种类项在空格内打√。
4、申请应提交资料:
⑴建筑工程规划许可证(含附件)及施工红线图;
⑵工程预算书(土建部分),需有编制单位、编制人员印章;
⑶工程图纸:
①新建工程:基础平面布置图、基础详图(注:有地下室的提供地下室结构图,如底板配筋、底板基础梁配筋、底板承台大样、建筑剖面图等);
②装修工程:装修总说明、楼层平面图、立面图、各房大样图;
③道路工程:道路平面图、纵断面图;
⑷与取得《××市建筑垃圾处置许可证(运输)》的运输单位签订的运输合同;
注:⒈如工程图纸第②项材料未得,可先以设计红线图、每栋楼的审图单和中标通知书代替,之后补交。
2. 加层:所加楼层平面图,如各楼层相同,只取一份。
××市城市建筑垃圾处置许可申请表(运输)
申请编号:
××市(县)建筑垃圾处置许可申请表(消纳场)。
