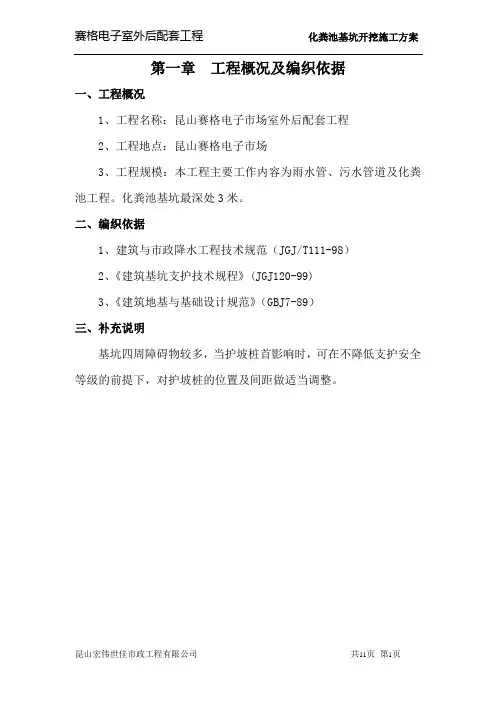

工程

基坑支护及排水施工方案

编制:

审核:

审批:

公司

2010年 月 日

专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== 基坑支护施工方案

1.施工准备阶段

1。1材料准备及要求

(1)水泥:采用符合要求的普通硅酸盐水泥,水泥进场时对其品种、级别、包装、出厂日期等进行检查,并对其安定性、强度及其它必要的性能指标进行复检,其质量必须符合现行国家标准《普通硅酸盐》GB175的规定,厂家或供应商应提供合格证。

(2)砂:采用中砂,粒径不大于2.5mm,含泥量不大于5%,并有检验报告。

(3) 钢筋(锚杆):使用前应复检其各项性能,检查有无油污、锈蚀等情况,并由厂家或供应商提供合格证.

(4) 锚头:应符合有关要求,且锚固力不应低于50KN.

(5) 水:应采用自来水。

1。2作业条件和人员的准备

(1) 施工前根据地质勘察报告,摸清工程区域地质水文情况,同时查明锚杆设计位置的地下障碍物情况,以及钻孔、排水对邻近建(构)筑物的影响。

(2) 根据工程结构、地质、水文及施工机具、场地、技术条件制定可行的施工方案,进行施工平面布置,划分区域,选定并准备钻孔机具和材料加工设备,委托有资质的单位制作锚杆及零件。锚杆支护施工前应熟悉地质资料,设计图纸及周围环境,降水系统应确保正常工作,必须准专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== 备的施工设备应能正常工作。

(3) 进行场地平整,拆迁施工区域内的水、电、通讯线路.

(4) 开挖边坡,按锚杆尺寸取2根进行钻孔、穿筋、灌浆、张拉、锚定等工艺试验,并做拉拨试验,检验锚杆质量,以检验施工工艺和施工设备的适应性。

(5) 在施工区域内设置临时设施,修建施工便道及排水沟,安装临时水电线路,搭设钻机平台,将施工机具、设备运进现场,并安装维修试运转,检查机械、钻具、工具等是否完好齐全。

(6) 摸清锚杆排数、孔位高度、孔距、孔深、锚杆及锚杆件形式,清点锚杆及锚杆件数,并对有关施工人员作详细的技术交底。

(7) 进行施工放线,确定各个锚杆孔的孔位及锚杆的倾斜角。

(8) 按照设计要求进行砂浆配比,并做试块进行试验;锚杆对焊或帮条焊应做连接试验,验证能否满足设计要求.

(9) 各专业施工人员经培训,并持证上岗。

2。基坑土层锚杆支护工艺流程

本工程采用湿作业施工法,其施工顺序如下:

施工准备→移机就位→安钻杆→校正孔位、调正倾角→打开水源→钻孔→反复提内钻杆冲洗→接内套管钻杆及外套管→继续钻进→反复提内钻杆冲洗到预定深度→反复提内钻杆冲洗至孔内出清水→停水→拨内专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== 钻杆→插放锚杆及注浆管→灌浆→用拨管机拨外套管→二次灌浆→养护→安装钢腰梁→张拉

2.施工方法

2。1成孔

(1) 采用湿作业时,先启动水泵,注水钻进,并根据地质条件控制钻进速度,每节钻杆钻进后接钻杆前,一定要反复冲洗外套内泥水,直至清水溢出。

(2) 接内套管时,要停止供水,把丝扣处泥砂清除干净,抹上少量黑油,要保证接的套管与原有套管在同一轴线上。

(3) 钻进的过程中,随时注意速度、压力及钻杆的平直.钻进至离设计要求深度20cm时,用水反复冲洗管内泥砂,直到外管管内溢出清水,然后退出内钻杆。拨出内钻杆后,用塑料管测量钻孔深度等,并做好记录。

2。2灌浆、放锚杆、拨外套管

(1) 拨出钻杆后,把注浆管插入外套管底,开始灌注水泥浆.边灌浆,边活动注浆管,使水泥浆灌到孔口后再拨注浆管。

(2) 外套管内注水泥浆后放置钢筋,放置前应检查分离器、导向架是否绑好,并清除污泥。

(3) 拨管时要在孔口及时用水清洗套管上的泥水,拨到最后两节时要用垫架垫好外管,以防止液压缸着地. 专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== (4) 如在锚固阶段采用压力灌浆,在外套管口戴上灌浆帽进行压力灌浆,第一节压力为0.3~0。5Mpa,以后逐渐增大到1.5~2Mpa,直至孔口套管外皮漏浆为止。

(5) 注浆管要插到孔底,边注浆边拨注浆管,直至浆从孔底向孔口压出为止,注入的浆体向周围土体渗透,还须及时补浆。

(6) 锚体素浆采用32。5级普通硅酸盐水泥,水灰比为1:0.5。

(7) 当天钻的孔应在当天灌浆完毕。

2.3腰梁安装

(1) 腰梁是锚护结构中的传力构件,腰梁的设计应充分考虑锚杆的水平倾角、锚固力和装拆方法等。

(2) 应对每根桩的偏差进行测量,在腰梁加工和安装时,应使腰梁受力符合设计要求。

(3) 腰梁的组装与安装:本工程采用直接组装的方法.

2。4预应力张拉

(1) 锚体一般养护到设计强度的70%时,即可进行预应力张拉,预应力值一般为设计锚固强度的75~80%.

(2) 张拉采用“跳张法”,即隔二拉一.

(3) 锚杆正式张拉前,应取设计拉力10~20%,对锚杆预张拉1~2次,使部位接触紧密,杆体完全拉直。

(4) 正式张拉宜分级加载,每级加载后应持荷3min,记录伸长值,直到设计锚固力的80%时,最后一级荷载应持荷5min,记录伸长值。 专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== (5) 锚体没有明显衰减时,可锁住锚筋。锁定后若发现有明显应力损失时,应重新进行张拉。

(6) 锚杆检验,锚杆须按设计要求进行抗拨试验,用以检验其质量。张拉方法按正式张拉进行,并做好记录。

3.成品的保护

3.1锚杆安装后,不得随意敲击,三天内不得悬挂重物。

3。2锚杆、锚具的贮存、运输、安装均应有保护措施,锚具、锚杆均应存放在室内。

3。3锚体养护达到设计强度的70%时,方可进行预应力张拉。

4。基坑降水与排水施工方案

为了确保基坑工程施工顺利进行,本工程采用在基坑外围埋设井点管,深入含水层内,井点管的上端通过连接弯管与集水总管连接,集水总管再与真空泵和离心水泵相连,启动抽水设备,地下水便在真空泵吸力的作用下,经滤水管进入井点管和集水总管,排出空气后,由离心泵的排水管排出,使地下水位降低到基坑底地下.本方案具有机具设备简便、使用灵活、装拆方便、降水效果好、降水费用较低等优点。

4。1施工方法

4。1。1井点降水

(1) 井点布置根据基坑平面形状与大小、地质和水文情况、工程性质、降水深度等而定,埋深根据降水深度及含水层位置决定,但必须埋入含专业收集整理精品文档

!!!!!!----------------------------------精品文档,值得下载,可以编辑!!!-----------------------------!!!!!==================================================================

====================专业收集精品文档,您的最好选择====================== 水层内,并且比挖基坑(沟、槽)底深1m左右,或者通过计算来确定。

(2) 井点管埋设、成孔用冲击式或回转式钻机成孔,孔径为300mm,井深比井点管设计深50cm,洗井用0。6m3 空压机或水泵将井内泥浆抽出,井点管用机架吊起徐徐插入井孔中央,使其露出地面20mm,然后倒入5~30mm石子,厚500mm,再沿井点管四周均匀投放粗砂,上部1m深度内用粘土填实,以防漏气。

(3) 井点管埋设完毕应接通总管.总管设在井点管外侧50cm处,铺前先挖沟槽,并将槽底整平,将配好的管子逐根放入沟内,在端头法兰穿上螺栓,垫上橡胶密封圈,然后拧紧法兰螺栓,总管端部用法兰封牢。一旦井点干管铺好后,用吸水胶管将井点管与干管连接,并用8#铁丝绑牢。一组井点管配件连接完毕后,与抽水设备连接,接通电源,即可进行试抽水,检查有无漏气、淤塞情况,出水是否正常,如有异常情况,应检修后方可使用,如压力表读数在0.15~0。2Mpa,真空度在60Kpa以上,表明各连接系统无问题,即可投入正常使用。

(4) 井点使用时,应保持连续不断抽水,并配用双电源以防断电。一般抽水3~5d后水位降落基本趋于稳定。
