地下室筏板基础大体积混凝土施工监理监控
- 格式:doc
- 大小:20.00 KB
- 文档页数:2

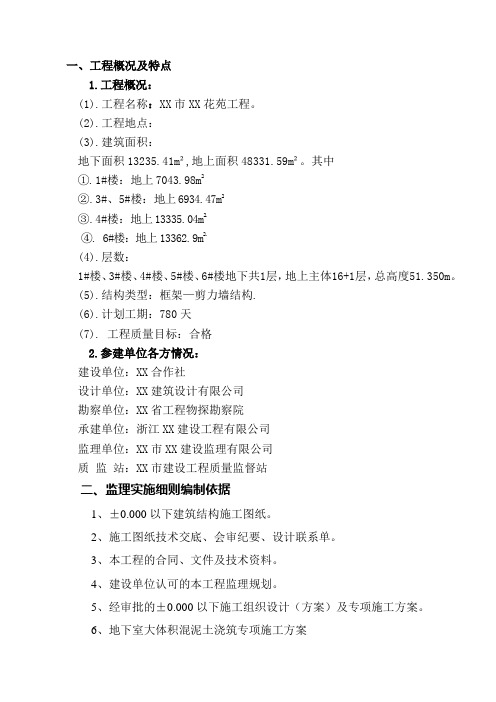

一、工程概况及特点1.工程概况:(1).工程名称:XX市XX花苑工程。
(2).工程地点:(3).建筑面积:地下面积13235.41m²,地上面积48331.59m²。
其中①.1#楼:地上7043.98m2②.3#、5#楼:地上6934.47m2③.4#楼:地上13335.04m2.④. 6#楼:地上13362.9m2.(4).层数:1#楼、3#楼、4#楼、5#楼、6#楼地下共1层,地上主体16+1层,总高度51.350m。
(5).结构类型:框架—剪力墙结构.(6).计划工期:780天(7). 工程质量目标:合格2.参建单位各方情况:建设单位:XX合作社设计单位:XX建筑设计有限公司勘察单位:XX省工程物探勘察院承建单位:浙江XX建设工程有限公司监理单位:XX市XX建设监理有限公司质监站:XX市建设工程质量监督站二、监理实施细则编制依据1、±0.000以下建筑结构施工图纸。
2、施工图纸技术交底、会审纪要、设计联系单。
3、本工程的合同、文件及技术资料。
4、建设单位认可的本工程监理规划。
5、经审批的±0.000以下施工组织设计(方案)及专项施工方案。
6、地下室大体积混泥土浇筑专项施工方案7、《工程建设强制性条文·房屋建筑部分》-20028、《工程测量规范》JB50026-939、《地下工程防水技术规范》GB50108-200110、《钢筋焊接及验收规范》JGJ18-9611、《高层建筑砼结构技术规程》JGJ3-200212、《普通砼用砂标准及检验方法》JGJ52-9213、《普通砼用碎石或卵石标准及检验方法》JGJ53-9214、《硅酸盐水泥、普通硅酸盐水泥》GB175-199915、《钢筋砼用热轧带肋钢筋》GB1499-191816、《钢筋砼用热轧光圆钢筋》GB013-9117、《砼质量控制标准》GB50164-9218、《砼强度检验评定标准》GBJ107-8719、《建筑地基基础工程施工质量验收规范》GB50202-200220、《混凝土结构工程施工质量验收规范》GB50204-200221、《建筑机械使用安全技术规程》JGJ33-8622、《建筑工程施工质量验收统一标准》GB50300-200123、《施工现场临时用电安全技术规范》JGJ46-8824、《建筑施工安全检查评分标准》JGJ59-9925、《地下防水工程质量验收规范》GB50208-200226、《砼凝土泵送技术规范》JGJ/T10-9527、《建筑施工扣件式钢管脚手架安全技术规程》JGJ130-200128、《建筑工程施工质量验收统一标准》GB50300-2001三、专业工程特点1、基础结构形式桩基独立承台、梁板式筏板基础带有一层地下室。
地下室砼施工监理细则一、专业工程的特点:1、本工程地下室底板的主楼部分厚 50cm 砼强度等级 C30。
整个底板设有条纵横 800mm 宽的后浇带,筏基厚 0.5m,地下室砼量约为 6400 立方,承台砼量约为 3500 立方,每段砼量约为1200m。
2、混凝土浇注时间长。
按商品砼的供应能力,每小时最大供应量为 100m3,在能够保证连续供料的情况下,完成一块主楼底板需 12 小时左右。
二、监理工作的流程:监理在施工前要认真审查施工单位报送的专项施工方案,当监理审查通过后,施工单位必须严格按方案实施,不得擅自改动。
首先优化商品砼的配合比,来达到降低水化热的目的。
严格要求混凝土厂商按照优化完成的混凝土配合比组织原材料,并在混凝土浇筑前核查配合比执行情况。
钢筋原材和焊接的试验要合格。
有关轴线,钢筋规格、数量、间距,内外墙板、剪力墙、拄的插筋,水平施工缝的钢板止水带,预留管道等,经各监理工程师验收合格通过,测温系统、施工机具、备用电源、劳力安排完全准备好后,各专业监理工程师签字,再由总监签署砼浇捣令,施工单位方能正式施工。
具体的工作流程见下表:三、 监理工作的控制要点及目标值:对于地下室砼砼的施工,我们的质量要求是控制裂缝的危害程度,减少渗水现象的发生。
为了达到这些要求,就要以降低水化热、保持砼内外温差小1、施工前:(1) 原材料质量控制。
砼的组成材料都是由商品砼厂家提供的,虽然厂家也有具备相应资质的试验室,并按规定对材料进行抽检,但是监理在认为必要时也将随机抽检水泥、外加剂、砂石材料等,保证所使用材料符合配合比及相关规范的要求。
(2) 砼配合比优化。
控制裂缝的产生,就要降低砼内部的水化热,也就是要降低单位体积内的水泥用量,对外加剂的掺入要加以选择,既起到减水缓凝的作用,又不对和易性产生影响。
(3) 严格审查施工单位提交的地下室砼混凝土施工方案。
审查重点放在混凝土运输供应保证、塌落度控制措施、浇筑路线方法、测温手段/频率、保温措施等方面。
基础筏板大体积混凝土施工及测温方案一、项目背景这是一项重要的基础设施工程,筏板大体积混凝土施工是其中的关键环节。
筏板作为建筑物的承重基础,其施工质量直接关系到整个项目的安全性和稳定性。
而大体积混凝土施工,则涉及到混凝土的配制、浇筑、养护等一系列技术要求,稍有不慎,就会导致质量问题。
因此,制定一套科学、合理的施工及测温方案至关重要。
二、施工准备1.材料准备:选用优质的水泥、砂、石等原材料,按照设计要求进行配比,确保混凝土的质量。
2.设备准备:混凝土搅拌车、输送泵、浇筑设备、测温仪器等,确保施工过程中的顺利进行。
3.人员准备:组建一支专业的施工队伍,对人员进行技术培训,确保施工过程中的质量控制。
三、施工流程1.测量放线:根据设计图纸,对筏板基础进行测量放线,确保施工位置准确无误。
2.模板制作与安装:根据测量放线的结果,制作模板,并按照设计要求进行安装。
3.钢筋绑扎:按照设计图纸,对筏板基础进行钢筋绑扎,确保钢筋的位置和数量符合要求。
4.混凝土浇筑:采用泵送方式,将混凝土均匀地浇筑到筏板基础内,确保混凝土的密实性。
5.养护:混凝土浇筑完成后,及时进行养护,防止水分蒸发,确保混凝土的质量。
6.测温:在混凝土浇筑过程中,实时进行温度监测,确保混凝土温度控制在合理范围内。
四、测温方案1.测温点布置:在混凝土浇筑过程中,按照一定的间距布置测温点,确保测温数据的准确性。
2.测温仪器:选用高精度的测温仪器,对混凝土温度进行实时监测。
3.测温频率:在混凝土浇筑过程中,每隔一定时间进行一次测温,确保温度控制到位。
4.数据记录与分析:将测温数据及时记录,进行数据分析,为混凝土的养护提供依据。
五、质量控制1.材料检验:对原材料进行严格检验,确保质量合格。
2.施工过程监控:对施工过程进行实时监控,确保施工质量。
3.质量验收:施工完成后,进行质量验收,确保项目符合设计要求。
4.问题整改:对施工过程中发现的问题,及时进行整改,确保项目质量。
大体积砼施工监理控制要董庆平(石家庄汇通工程建设监理有限公司河北石家庄050000)占一●■、i黧■工程科学[摘要]结合实际工程,阐明对大体积混凝土施工监理的重要意义,并对施工前准备的监理控制,施工质量保证和技术措施以及信息化管理等进行了论述。
对大体积混凝十施工监理有一定的参考价值。
[关键词】大体积水化热极限温差裂缝中图分类号:T U7文献标识码:A文章编号;1671--7597(2008)1020083--01一、工程概况石家庄广播电视采编播综合业务大楼总建筑面积47252平方米。
结构型式为框筒结构。
地基处理采用C FG桩复合地基,主楼筏板基础,基础底板厚度为2’3米,裙楼采用条形基础,采用C40防渗混凝土,抗渗等级为P8,整个基础底板的混凝土晕约为6880立方米。
据石家序建筑上程协会资料,该工程一次性浇筑混凝十量是石家庄市有史以来最大的一次。
=、关于大体积混凝土点工和监理本工程主楼阀板厚度大,属于人体积砼。
由于结构截面大。
施工中水泥用量多,水泥水化所释放的水化热会产生较大的温度变化和收缩作用。
由此形成的温度收缩应力是导致钢筋混凝土产生裂缝的主要原因。
一般有表血裂缝和贯通裂缝,在不同程度上都属有害裂缝。
为了有效地控制有害裂缝的出现和发展,必须从控制混凝土的水化升温、延缓降温速度、减小混凝土收缩、提高混凝土的极限拉伸强度、改善约束条件和设计构造等方面全面考虑,结合实际采取措施。
大体积混凝土施_【中监理的控制主要是浇筑混凝土水化热和内外温差过大采取的技术控制措施。
一是选用低水化热或中水化热的水泥品种配制混凝土。
二是在大体积混凝土中选用中粗砂,石子粒径要求采用连续级配的租骨料5’31.5m来配制混凝土.三是掺加一定量粉煤灰等外加剂代替部分水泥,以便改善混凝上粘靼性,改善可泵性,降低混凝土水化热,改善后期强度。
四是加入适量的外加剂,如膨胀剂、泵送剂等。
五是大体积混凝土的养护和内部温度进行监控,测定浇筑后的混凝士表面温度和内部温度,通过技术措施将温差控制在设计要求的范围以内。
基础筏板大体积混凝土施工和测温方案基础筏板是一种常见的地基基础结构,用于承载建筑物的重量并分散到地基上。
它一般用于土质较差的地区,可以提供更大的基础支撑面积,增加地基承载力和稳定性。
基础筏板的施工和测温是确保基础质量的重要环节,下面将介绍基础筏板大体积混凝土施工和测温方案。
一、基础筏板大体积混凝土施工方案:1.基础筏板设计:根据建筑物的荷载和地基条件,设计合理的基础筏板结构和尺寸。
2.土方开挖:根据设计要求,进行土方开挖和坑底处理,确保地基平整和牢固。
3.编制施工方案:根据设计和施工要求,编制施工方案,包括模板制作、钢筋绑扎、混凝土浇筑等。
4.模板制作:按照设计要求制作模板,保证模板的强度和尺寸的准确性。
模板应采用钢模板或者木模板。
5.钢筋绑扎:按照设计要求将钢筋进行绑扎,确保钢筋的位置和数量符合设计要求。
6.环境准备:在施工前,清理施工现场,确保施工地点的平整和无杂物。
7.混凝土浇筑:在施工前,根据设计要求调配好混凝土,并进行现场试配。
然后,采用泵送或者自卸车进行混凝土的浇筑,同时注意振捣以确保混凝土的密实性。
8.基础养护:混凝土浇筑完毕后,及时进行养护。
一般采取覆盖湿护、喷水养护等方式,保持混凝土湿润,防止过快脱水引起龟裂。
二、基础筏板测温方案:基础筏板施工完毕后,需要对混凝土的温度进行测量和监控,以确保混凝土的质量和强度。
1.温度测量:选择合适的温度测量仪器,如测温棒、光纤测温仪等,在混凝土中各处进行温度测量。
2.测量位置:测量点需要选择在混凝土的各个部分,如表面、内部等位置,以获取全面的温度数据。
3.测量频率:根据混凝土的养护期,设置不同的测量频率,一般可选择每天或每几天测量一次,直至养护期结束。
4.数据记录和分析:将测得的温度数据记录下来,并进行数据分析,以监测混凝土的温度变化和趋势,判断混凝土的养护效果。
5.养护措施调整:根据温度测量结果,对养护措施进行调整,如增加湿护覆盖、加强养护时间等,以提高混凝土的质量和强度。
GD220206□ 口(中国南方电网有限责任公司生产科研综合基地)(筏板基础工程)监理实施细则编写:(总监等编写人员签名) ______________________审批:(企业技术负责人签名) ______________________(监理单位名称)(项目监理机构名称、盖项目章)()年()月()目录一、....................................................... 工程概况及专业工程特点 1二、................................................................. 监理工作目标 1三、............................................................. 监理细则编制依掲 1四、........................................................... 监理工作内容及流程 2五、......................................................... 质量控制的方法及措施 71、土方开挖及回填 (7)2,大体积混凝土 (10)六、投资控制方法、措施和手段 (17)七、进度控制方法、措施和手段 (18)八、安全控制方法、措施和手段 (19)九、验收表格 (19)一、工程概况及专业工程特点1、工程概况:工程名称:中国南方电网有限公司生产科研综合基地项目建设单位:中国南方电网有限责任公司建设地点:广州市萝岗区科翔路建设规模:本项目分为公司总部生产办公区、电力调度通信区、生产科研办公区、餐厅与后勤服务、值班公寓与招待所、展示中心区、会议中心区、职工文体活动区、教育培训区等九部分;总建筑面积35.5万m2,其中地上建筑面积为23.3万m2,地下建筑面积为 12.2 万m2O工程地质情况:场地覆盖层主要为第四系坡积粉质粘土和残积砂质粘性土,局部分布有人工成因的填土,冲洪积成因的粉质粘土和砂土,淤积成因的淤泥质土;下伏基岩为燕山二期花岗岩2、专业工程特点:本工程采用筏板基础,筏板基础约8万m2,厚度60Omm—800mm, 局部加厚底板为IOOOmm—140Omm不等,设计承载力为140KPa O筏板基础持力层可为:粉质粘土、粗砂层(非松散状态)、全风化花岗岩、中微风化花岗岩等。
大体积混凝土施工监理监控要点一、大体积混凝土的定义混凝土结构物实体最小几何尺寸不小于1米的大体量混凝土,或预计会因为混凝土中胶凝材料水化引起的温度变化和收缩而导致有害裂缝产生的混凝土。
二、现代建筑大体积混凝土涉及的主要工程现代建筑中涉及到大体积混凝土施工的主要有水库水利大坝、桥梁、高层及超高层楼房基础、大型设备基础等。
三、大体积混凝土主要的特点体积大,实体最小尺寸大于1m,水泥水化热释放比较集中,内部升温比较快,混凝土内外温差较大时,会使混凝土产生温度裂缝,影响结构安全和正常使用。
四、大体积混凝土施工前准备审查施工单位编制的施工方案,提出自己的意见和建议,要求施1.施工方案要有预见性、针对性和指导性,一经批工单位及时完善,准,大体积混凝土严格按施工方案进行监控。
原材料优选、配合比设计、制备与运输2.大体积混凝土主要防止混凝土因水泥水化热引起的温度差产生技术措施等有关环节要求施工单因此在材料选择上、温度应力裂缝。
.位做好充分的准备工作,以确保大体积混凝土施工质量。
1)原材料优选大体积混凝土一般采用商品混凝土浇筑。
施工单位技术和试验部门要提前与商混站取得联系,对大体积混凝土的原材料进行有效控制。
)水泥:为减少水泥水化热的产生,选择水化热相对较低的(1P.S42.5矿渣硅酸盐水泥。
并应对其强度、安定性、凝结时间、水化热等性能指标及其他必要的性能指标进行复检。
粗骨料:选用粒径较大、级配良好,含泥量不大于1%2)的石(子配制的混凝土,和易性较好,抗压强度较高,同时可以减少用水量及水泥用量,从而减少水化热的产生,降低混凝土温升。
细骨料:采用细度模数大于2.3含泥量不大于3%(3)的中粗砂,比采用细砂拌制的混凝土可减少用水量和水泥用量,使水泥水化热减少,降低混凝土温升,减少混凝土收缩。
粉煤灰:根据当地实际,可采用ⅱ级粉煤灰。
(4)外加剂:掺加的减水剂及纤维膨胀剂。
每批外加剂进场后,5()由施工单位实验部门同商混站一起对外加剂的品种、包装、重量等指标进行复查,并同生产供应单位一起对外加剂进行取样、送检,确保外加剂质量符合相关要求。
筏板基础大体积混凝土施工质量控制摘要:筏板基础因其厚度大、混凝土方量大、浇筑过程时间长等一系列问题,在施工过程中必须重点控制,采取何种措施确保施工质量可靠、施工过程顺利开展是现阶段所面临的关键问题。
施工过程中有效调整大体积混凝土配合比、优化大体积混凝土浇筑方式、养护措施、控温措施等,能够有效保证大体积混凝浇筑的顺利进行,确保混凝土施工质量优良、无温度裂缝等问题的出现。
关键词:筏板基础;大体积混凝土;施工质量;控制1大体积筏板混凝土定义特点大体积混凝土根据相关规范的定义为,混凝土结构实体尺寸不低于1m的大体量混凝土,或者因混凝土水化热容易导致结构裂缝产生的混凝土。
大体积筏板基础混凝土主要的结构特点:(1)因大体积筏板基础比较厚(一般在1m之上),一次浇筑面积大,筏板钢筋配置密集、结构形式复杂(有下翻梁、暗梁等),并受到各部分构件约束作用大,易因内外温差和收缩徐变等影响产生内外部裂缝。
(2)筏板基础一方面作为基础受力的重要构件,另一方面承担着结构自防水的功能,因此混凝土结构强度等级和抗渗等级都比较高,当混凝土浇筑养护过程中产生较大的温度差,易引起筏板构件开裂导致基础发生渗漏等问题。
(3)为满足结构整体性指标,大体积筏板基础在混凝土浇筑过程中要求一次性浇筑,不能留置施工缝,连续浇筑过程中易导致混凝土水化热内部积累,混凝土内部温度上升快,热量扩散慢,产生显著的内外温度差,因大体积混凝土抗压变形能力强、抗拉抗裂强度低,当混凝土浇筑过程中内部混凝土产生的水化热较高外部较低时,产生内外温度差,进而导致混凝土产生温度应力作用,导致混凝土产生开裂等问题。
2筏板基础大体积混凝土施工质量控制的措施本项目建设地点为浙江宁波镇海炼化基地一期项目。
本项目直径60米油罐基础为整个结构混凝土施工过程中控制的重点和难点,基础不仅下部接桩基础,保证结构基础整体受力性能,且筏板基础常年位于地下水位以下,混凝土抗渗要求较高,施工过程中要求不能随意设置施工缝,必须保证筏板基础的整体性和抗渗性能。
大体积混凝土特殊过程过程实施监控记录大体积混凝土在现代建筑工程中应用广泛,然而其施工过程复杂,技术要求高,需要进行严格的监控以确保工程质量。
以下是对某大体积混凝土施工特殊过程的实施监控记录。
一、工程概况本次施工的大体积混凝土结构为某高层建筑的基础筏板,混凝土强度等级为 C40,抗渗等级为 P8。
筏板长_____米,宽_____米,厚_____米,混凝土浇筑总量约为_____立方米。
二、施工准备阶段监控1、原材料监控水泥:选用_____牌普通硅酸盐水泥,检查其出厂合格证、质量检验报告,确保水泥的安定性、强度等指标符合要求。
骨料:粗骨料选用粒径为 5-315mm 的连续级配碎石,细骨料选用中砂,检查骨料的含泥量、级配等指标,含泥量均控制在规定范围内。
掺和料:采用_____级粉煤灰和_____矿粉,以改善混凝土的和易性和降低水化热。
外加剂:使用_____牌高效缓凝减水剂,检查其性能指标和质保资料。
2、配合比设计监控审核混凝土配合比设计报告,确保水胶比、砂率、坍落度等参数符合设计和施工要求。
要求进行试配,并根据试配结果对配合比进行调整优化,以满足混凝土的强度、抗渗性和工作性能要求。
3、施工方案监控审查施工单位提交的大体积混凝土施工方案,包括混凝土浇筑顺序、振捣方式、养护措施、温度控制方案等。
重点检查方案中对混凝土内外温差控制的措施,如埋设冷却水管、保温覆盖等。
4、人员和设备监控检查施工人员的资质和数量,确保施工人员具备相应的技能和经验。
核实混凝土搅拌设备、运输车辆、泵送设备的数量和性能,保证设备能够满足连续浇筑的要求。
三、混凝土浇筑过程监控1、混凝土搅拌监控驻场监督混凝土搅拌过程,检查原材料的计量准确性,搅拌时间是否符合规定。
定期抽检混凝土的坍落度和和易性,发现问题及时调整。
2、混凝土运输监控要求运输车辆采取保温隔热措施,防止混凝土在运输过程中坍落度损失和温度升高。
控制运输时间,确保混凝土在规定时间内运至施工现场。
筏板混凝土施工中的温控监理问题在大体积混凝土的施工过程中,人们把更多的目光锁定在温度的控制上。
对于大体积的筏板混凝土工程,筏板内部温度的控制监管工作显得尤为重要。
因此在施工过程中,监理部门应加强对这一内容的重视,确保工程质量。
本文对大体积筏板混凝土施工过程温度控制监理的相关问题进行分析与讨论。
标签监理;温度控制;大体积筏板混凝土1 引言在建设业高度发达的今天,监理工作直接关系到工程的建设质量,因此监理工程师必须要坚持职业操守,以便充分发挥此项工作的积极作用。
下面就结合大体积筏板混凝土施工对如何做好监理工作进行论述。
2 监理单位对于混凝土施工要求与温度的控制首先是水泥的要求,水泥的品种要按照工程设计和有关标准、规范的要求进行选择,其配合比要通过试验来确定。
其次是对混凝土供货的要求,商品混凝土的供应要与供应单位保持联系,对于所需供应的数量,进度以及混凝土的性能都要有相应的要求,并在施工前将各项准备工作做好。
筏板混凝土要有明确的浇筑顺序,浇筑的时间安排和如何实施都要有严谨的规划。
筏板基础的温度控制要做到全面仔细,包括对测温点的确定,测温时的具体情况分析,如:高度,间距以及如何选择测点,采取怎样的测温方法,测温结束对数据进行无误差记录。
每个环节都要考虑周全,保证工程的质量。
3 监理单位对于混凝土原材料选用的控制混凝土原材料的选择是非常重要的,特别是在大体积筏板混凝土的施工过程中技术要求较高,混凝土会因为水热化引起内外温差而产生应力裂痕,因此应加强材料选择的监管工作,保证混凝土的质量。
3.1 水泥的选取:水泥是混凝土的重要组成部分,选取是否得当直接影响着混凝土质量。
在大体积混凝土中,由于工程项目建设中对水泥的用量较大,因此工程项目建设中一般采用水化热相对较低的矿渣硅酸盐水泥。
这种水泥能够比较明显的降低因水化热引起的裂缝。
3.2 粗骨料的选取:粗骨料是混凝土的骨架。
骨料主要采用碎石,碎石的直径一般要求在5-40mm,实际选取中可以选择直径为13mm的石子,这样的石子可以提高混凝土的抗压性,减少水泥的用量和水的用量。
地下室筏板基础大体积混凝土施工监理控制
大体积砼施工,主要以防裂、抗渗作为重点控制目标,监理质量控制的具体做法:重点审察施工方案中对砼浇筑方案、温度控制方案的落实情况。
大体积砼温度控制
1工厂概况
常州市某商务广场工程,总建筑面积为12.7万㎡,地下2
,地上54层,框剪结构,建筑物高度184m,构架最高处196.8m,抗震设防烈度6度。
本工程采用平板式桩筏基础,筏板厚2.6m,局部厚8.2m(电梯井),采用C35抗渗砼,内渗PCA砼超塑化剂,砼量为7400m³,属于典型的大体积混凝土施工。
2质量控制目标
2.1砼裂缝控制
《钢筋混凝土高层建筑结构设计与施工规定》规定:砼内外温差不应超过25℃,温度陡降不应超过10℃。
筏板大体积砼产生裂缝的主要原因:①水泥在水华过程中产生大量水化热,形成大体积砼内外温差,当温差应力超过砼抗拉极限强度时,大体积砼产生温度裂缝;②砼硬化过程中产生收缩,同时砼内度自约束及地基(桩基)对筏板的约束,使砼产生收缩裂缝。
故本工程砼裂缝控制的监理控制重点是严格控制砼内外温差,控制温差裂缝产生。
2.2砼连续浇筑
确保砼连续浇筑,应做好现场浇筑准备、人员及砼连续供应工作。
同时为了保证筏板整体性及防水作用,施工时应连续浇筑,不留施工缝。
故本工厂浇捣的控制重点是控制好砼浇捣过程中不间歇,确保施工人员、机械、电源及砼的供应稳定。
3监理国产监控要点
3.1施工准备阶段的监理控制要点
3.1.1熟悉施工图纸了解体会设计意图
3.1.2要求施工方编制详细的施工方案(包括控温方案),经专家组进行论证,同时,召开专题会议,制定大体积砼施工注意事项。
3.1.3严格审查施工方报审的施工方案,重点审查砼浇筑时间是否恰当、砼浇筑方案是否合理,大体积砼的温度控制方案是否可行。
3.1.4严格控制原材料质量及施工配合比。
提出具体的砼原材料控制指标如下:
(1)水泥。
为减少水泥的水化热,降低水泥用量,本项目采用双掺法,在规范允许范围内掺入部分粉煤灰和矿粉取代部分水泥。
同时为提高砼性能,掺加适量PCA砼超塑化剂(1.2%~1.3%)。
(2)粗细骨料。
粗估料采用粒径较大、连续级配、含泥量少的石子,细骨料采用平均粒径较大、含泥量少的中粗砂;本工程采用5~25mm连续级配碎石,针片状颗粒含量≤10%,含泥量小于1%。
砂采用中砂、含泥量小于3%,泥块含量小于1%。
(3)掺合料减水剂。
掺加S95级矿渣粉和磨细Ⅱ级粉煤灰掺合料,以代替部分水泥,减少水化热,又改善了砼工作性,减少沁水和离析现象,其掺入量为水泥量的20%。
3.2施工过程中的监理控制要点
3.2.1加强监督管理,落实监理旁站专项方案,督促检查施工方案落实情况。
经专家论证砼浇筑采用“斜面分层浇筑,阶梯式推进”的方式,这种斜面分层浇筑的方式,能保证上下层砼浇筑间隔不超过初凝时间。
分层厚度控制在500mm以内,监理过程中应作为旁站重点。
3.2.2砼浇筑过程中,现场每1h测定塌落度一次,并做好相应记录,便于随时调整塌落度。
浇筑过程中,监理单位和施工单位落实了专人进行砼塌落度的检测。
3.2.3严格控制砼浇筑分层厚度,以加快热量散发,同时也便于振捣密实;在下层砼初凝之
前进行,做好上层砼的覆盖养护工作;监督施工人员及时移动输送管,避免在一处多浇或漏浇,使分层之间出现冷接头,不留任何施工缝和后浇带,确保一次浇筑成型。
3.2.4督促施工人员按施工方案和操作规程振捣砼,对振捣人员进行技术交底。
3.2.5督促施工人员在已浇筑的砼初凝后终凝前适时用木搓压数遍,打磨压实,防止砼表面水泥浆较厚,出现龟裂。
3.2.6入模温度的高低,与出机温度密切相关,还与运输工具、运距、大气温度有关。
施工过程中必须严格控制砼入模温度。
本工程为5月底6月初施工,当地历史气象资料显示,该月份的平均气温为25℃,最低平均气温为15.7℃。
入模温度的测试经有资质的检测单位进行检测,如发现异常现象,及时进行调整。
3.2.7做好全过程施工的旁站,并形成详细记录。
3.3砼浇捣结束后的监理监理监控要点
3.3.1加强砼的养护,这是大体积砼施工中关键环节。
砼养护主要是保持适宜的温度和湿度,以便控制砼的内外温差,保证砼强度的正常增长,防止裂缝的产生和发展。
在此阶段,应严格执行施工组织设计中的养护方案。
砼浇筑完成后,在其表面及时覆盖一层塑料薄膜二层草袋,要求覆盖严密,并经常检查覆盖保湿效果。
3.3.2技术掌握砼内部升温与表面温度的变化情况。
为此要求砼温度检测单位对本工程的温度变化进行监测,并制定详细的监测方案。
本工程根据监测方案,在整块底板内埋入了10个测位,竖向5~11层,共计74个点,更具大体积砼早期升温较快,后期降温较慢的特点,采用先频后疏,即砼浇筑期间每2h测温一次,砼浇筑1~5d内每4h测温一次,砼浇筑6~10d 内每3h测温一次,砼浇筑11~15d内每4h测温一次,砼浇筑16~21d每6h测温一次,浇筑22d后每12h测温一次。
检测期间视温差变化及降温情况,适时调整测温时间。
当砼内外温差小于15℃,可考虑开始撤除保温层,并继续测定两天后停止监测。
4监测结果分析与控制
(1)砼入模温度为26℃,砼浇捣及养护期间环境温度为14~27℃,日平均温度15.7℃。
(2)砼内各根测杆的中心测点热峰值基本在73℃左右,发生在砼浇筑后4d左右。
(3)测点温度的变化规律。
根据本工程的特点,砼浇捣后4d内水化热释放最快,7d后速度最慢,温度继续上升,12d后表面温度开始下降。
(4)从砼整体变化温度来看,各根杆内外温差基本上控制在25℃以内,降温缓慢而稳定,温度陡降未超过10℃。
(5)当筏板温度与气温温差≤15℃时,晒出塑料薄膜和草袋。
5监理体会
5.1大体积砼的施工,是由一系列相互联系、相互制约的工序所构成的系统工程,工序质量是继续,直接影响大体积砼的整体质量,要控制大体积砼质量,首先必须控制工序质量。
从质量控制角度来看,一方面是人、材料、机械、方法和环境的质量时候符合要求;另一方面是每道工序施工完成的工程产品时候达到有关质量标准。
5.2大体积砼采用泵送工艺,在泵送过程中时常发生输送管堵塞故障,故提高泵的可泵性十分重要。
为此,必须合理选择泵送压力,泵管直径,合理布置输送管线,并要求砼中的砂石要有良好的级配。
5.3为了控制大体积砼的裂缝,就必须尽做大可能提高砼本身的抗拉性能。
抗拉强度主要决定于砼的强度等级及组成材料,抗拉强度的关键在于原材料的优选和配合比的优化。
所以优选原材料、配合比和合理养护是控制大体积砼裂缝,保证大体积砼质量的关键。
5.4温度裂缝的产生一般是不可避免的,重要的是如何把其控制在规范允许的范围之内。
