地胶地面施工工艺一、塑胶地板的施工流程施工前准备工作→清理原地面基础上的浮尘和砂粒→专用界面剂处理找平层→清理、修整→自流平水泥浆涂刷→水泥浆面打磨平→清扫灰尘→定号、弹点、试铺→涂刷地板粘合剂→卷材铺贴→开缝与焊缝→收头处理→清理、检查、修整、压平→维护保养。
二、塑胶地板的施工工艺、方法及质量控制1、塑胶地板施工禁止交叉施工,安排所有前期工序均已完工退场后进行或最后涂装前进行。
2、施工前准备工作:保证施工现场必要的水、电、照明和设有安全可靠的材料仓库。
3、地面要求:(1)、地下室或较潮湿的地面必须于土建时备置适当的防水处理。
基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理,找平高度比地面设计高度低5mm;(2)、基层表面硬度要大于1.2兆帕(可使用硬度测试仪检测),故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7天,凝固期达到28天;(3)、根据《建筑地面工程施工及验收规范》(GB50209-2002)对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度2米直尺平整误差不大于2毫米;(4)、根据塑胶地板的施工工艺要求,其基层面含水率须小于8%;(使用含水率测试仪检测或简单测试方法:将15厘米见方的塑料四周用胶3)涂界面处理剂:吸收性地面用界面处理剂按1:1兑水稀释后用羊毛滚毛滚筒充分滚涂,对高吸收性基层须涂刷两遍。
根据地面状况及施工现场、温度、湿度,晾干约0.5—2小时,待表面湿润无积液即可使用自流平;非吸收性地面用界面处理剂,无须兑水,用羊毛滚毛滚筒充分滚涂。
根据地面状况及施工现场、温度、湿度,晾干约4—6小时,待表面湿润无积液即可使用自流平。
涂界面剂的目的是降低基层吸收性能和增强界面附着力。
4)自流平水泥的施工:①待自流平施工12小时后进行,用砂皮机进行修整打磨,目的在于清除自流平施工后遗留在表面的微小颗粒,使施工后的自流平表面更加平整、光洁。
塑胶地板施工工艺流程一、前期准备工作1.确定施工地点和施工方式施工前需确定施工地点和施工方式,如施工地点为地下室或高层建筑,需要提前做好防水、防火等工作。
施工方式根据地面情况和施工需要,可选择干铺、湿铺两种方式。
干铺方式适用于减少施工对环境污染的场所,如学校、医院等;湿铺方式适用于密封性和平整度要求较高的场所,如实验室、手术室等。
2.准备施工材料和工具施工前需要准备好施工所需的材料和工具。
主要材料包括塑胶地板、底层材料、接缝材料、底板、腻子、底漆等。
工具包括地铺刀、台面刀、橡皮锤、线、量尺、扳手、混凝土钻等。
3.安全措施施工前需确定施工现场的安全措施,如悬挂警示牌、摆放隔离带、穿戴安全帽、手套等。
二、基础处理1.清除杂物和污垢施工前需要清除施工场地的杂物和污垢,保持场地干净整洁,确保施工质量。
2.检查地面平整度检查地面平整度,如不平整需进行整平处理。
若平整度不高,需选择湿铺方式。
3.处理裂缝和凹凸不平若地面存在裂缝和凹凸不平,需进行修补和处理。
对于裂缝较大的地面,可使用底层材料或水泥进行填充,确保地面光滑、平整。
三、底层处理1.切割底层材料根据地面情况选择相应的底层材料,如有防潮要求可选择EVA材料,如有保温要求可以选择发泡材料。
将底层材料切割成所需大小,与地面对齐,铺贴上。
2.固定底层材料在底层材料铺贴好后,使用地铺刀将其固定在地面上,确保底层材料牢固固定,不易松动。
3.处理底层材料接缝底层材料铺贴完毕后,需对接缝进行处理。
使用接缝材料填充底层材料接缝,并使用刮板将接缝倒平,确保底层平整。
四、面层处理1.铺贴面层材料将塑胶地板按照施工方式铺贴上。
将地板放到待铺贴的位置,与前一张地板顶头移动,接头部位需留出一定的缝隙。
2.打捆固定在铺贴完一定长度的地板后,用线将地板打捆固定,避免铺贴时出现移动或错位。
3.处理地板接头将边缘紧贴,确保接缝平整顺滑,无空隙,对接缝进行处理,使用接缝材料填充地板接头。

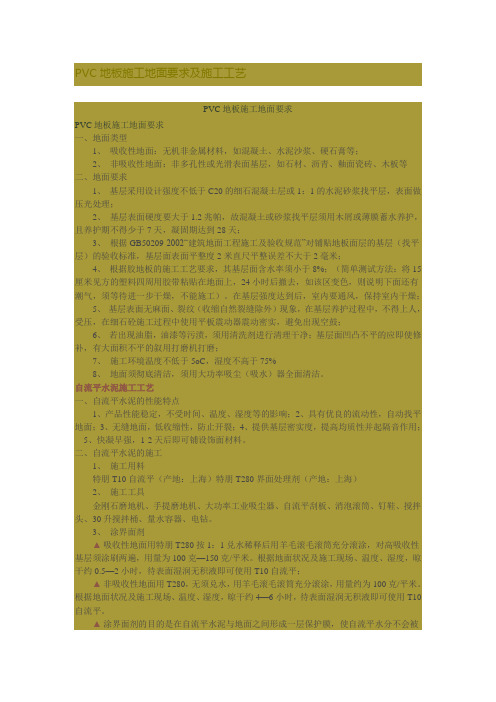

PVC地板施工地面要求及施工工艺PVC地板施工地面要求PVC地板施工地面要求一、地面类型1、吸收性地面:无机非金属材料,如混凝土、水泥沙浆、硬石膏等;2、非吸收性地面:非多孔性或光滑表面基层,如石材、沥青、釉面瓷砖、木板等二、地面要求1、基层采用设计强度不低于C20的细石混凝土层或1:1的水泥砂浆找平层,表面做压光处理;2、基层表面硬度要大于1.2兆帕,故混凝土或砂浆找平层须用木屑或薄膜蓄水养护,且养护期不得少于7天,凝固期达到28天;3、根据GB50209-2002“建筑地面工程施工及验收规范”对铺贴地板面层的基层(找平层)的验收标准,基层面表面平整度2米直尺平整误差不大于2毫米;4、根据胶地板的施工工艺要求,其基层面含水率须小于8%;(简单测试方法:将15厘米见方的塑料四周用胶带粘贴在地面上,24小时后撤去,如该区变色,则说明下面还有潮气,须等待进一步干燥,不能施工)。
在基层强度达到后,室内要通风,保持室内干燥;5、基层表面无麻面、裂纹(收缩自然裂缝除外)现象,在基层养护过程中,不得上人,受压,在细石砼施工过程中使用平板震动器震动密实,避免出现空鼓;6、若出现油脂,油漆等污渍,须用清洗剂进行清理干净;基层面凹凸不平的应即使修补,有大面积不平的叙用打磨机打磨;7、施工环境温度不低于5oC,湿度不高于75%8、地面须彻底清洁,须用大功率吸尘(吸水)器全面清洁。
自流平水泥施工工艺一、自流平水泥的性能特点1、产品性能稳定,不受时间、温度、湿度等的影响;2、具有优良的流动性,自动找平地面;3、无缝地面,低收缩性,防止开裂;4、提供基层密实度,提高均质性并起隔音作用;5、快凝早强,1-2天后即可铺设饰面材料。
二、自流平水泥的施工1、施工用料特朋T10自流平(产地:上海)特朋T280界面处理剂(产地:上海)2、施工工具金刚石磨地机、手提磨地机、大功率工业吸尘器、自流平刮板、消泡滚筒、钉鞋、搅拌头、30升搅拌桶、量水容器、电钻。
塑胶地面施工工艺方法一、引言塑胶地面,作为一种广泛应用于室内和室外的地面材料,具有耐磨、耐候、抗UV 辐射、安全舒适等优点,被广泛应用于体育馆、游乐场、幼儿园等场所。
然而,为了确保塑胶地面的质量和寿命,正确的施工工艺方法至关重要。
本文旨在介绍塑胶地面施工工艺方法,以提供一个参考指南。
二、材料准备在施工之前,首先需要准备好所需的材料。
这些材料包括塑胶地板、胶粘剂、胶带、防水层等。
确保这些材料的质量合格,并在施工过程中妥善保管。
三、地面准备在施工之前,需要对施工地面进行准备工作。
首先,清除地面上的杂物和尘土,确保地面平整干净。
然后用排水工具检查地面的排水情况,确保有良好的排水系统。
如果地面存在严重的凹凸不平情况,需要进行修补和调整。
四、施工工艺方法1. 测量和布局在施工之前,需要进行测量和布局,确定地面的尺寸和形状。
根据测量结果,可以确定地面铺设的方向和布局方式。
确保测量的准确性,避免浪费材料和时间。
2. 地板铺设在地面准备完成后,可以开始地板的铺设。
首先,在地面上涂抹一层胶粘剂,然后将塑胶地板放置在胶粘剂上。
根据铺设的方向和布局,确保地板的平整度和紧密度。
在铺设过程中,可以用锤子和重锤敲打地板,以确保地板与胶粘剂之间的黏合程度。
3. 胶带固定在地板铺设完成后,可以使用胶带进行固定。
将胶带的一端固定在地板的边缘,然后小心地拉紧胶带,将其固定在地面上。
确保胶带固定牢固,避免地板松动和移位。
4. 防水处理为了增加塑胶地面的防水性能和稳定性,可以在地板施工完成后进行防水处理。
在地板上涂抹防水涂料,确保地板表面均匀涂覆并干燥。
防水涂料的选用应根据具体环境和需求进行选择。
五、施工注意事项1. 施工环境在施工过程中,应注意环境的湿度和温度。
确保施工环境适宜,避免材料受潮和胶粘剂干燥不良。
2. 施工工具选择适当的施工工具,包括刷子、锤子、重锤、尺子等。
保持工具的干净和良好状态,以确保施工的质量和效率。
3. 安全措施在施工过程中,确保工作人员穿戴适当的个人防护装备,如手套、口罩和护目镜等。
防滑塑胶地板施工工艺.txt 防滑塑胶地板施工工艺1. 准备工作在进行防滑塑胶地板施工之前,需要进行一些准备工作。
以下是准备工作的步骤:- 清理地面:将施工区域的地面清理干净,清除任何杂物和污垢。
- 平整地面:确保地面平整,没有凹陷或突起。
如有不平整的地方,需要进行修补或砂浆填充。
- 检查地面湿度:使用湿度测试仪检查地面的湿度。
如果湿度超过规定范围,需要进行干燥处理。
- 铺设地板基层:根据地板类型的要求,铺设适当的地板基层材料。
2. 施工步骤防滑塑胶地板的施工步骤如下:- 粘贴地板:使用专用胶水将防滑塑胶地板粘贴在地面上。
确保地板与地面接触牢固,没有气泡和空隙。
- 铺设边角:将地板边角部分切割成适当的形状,并粘贴在地面上。
- 热焊接:使用热焊机对地板的接缝进行热焊接处理,确保接缝紧密牢固。
- 美化处理:根据需要,对地板进行美化处理,如添加花纹图案或施加光泽。
- 防护层施工:根据需求,对地板施加防护涂层,增加地板的耐磨性和防滑性能。
3. 注意事项在进行防滑塑胶地板施工时,需要注意以下事项:- 操作安全:施工人员应佩戴适当的防护装备,避免使用有毒化学物质,并遵循施工安全规范。
- 施工环境:确保施工环境通风良好,温度适宜,并避免施工区域有明火或其他危险物品。
- 施工期限:根据地板类型和施工工艺,合理规划施工期限,并确保施工过程顺利进行。
- 质量控制:施工完成后,进行质量检查,确保地板质量符合规定标准。
以上是防滑塑胶地板施工的工艺步骤和注意事项。
根据具体项目和要求,施工过程可能会有所不同,应根据实际情况进行调整和改进。
LVT塑胶地板粘贴施工工艺施工步骤1. 准备工作:- 确保施工地面平整、干燥、清洁,无油污和碎屑。
- 检查地板尺寸和数量,确保与施工区域匹配。
- 验收地板材料,确认无损坏和缺陷。
2. 布局规划:- 根据实际施工区域大小和形状,确定地板的铺设方向和起始位置。
- 使用直尺和粉笔,将地板安装的起始线标记在地面上。
3. 粘贴地板:- 混合环氧树脂胶粘剂和固化剂,按照制造商的说明进行配比和搅拌。
- 使用批刀或抹刀,在施工区域涂抹一层胶粘剂,确保整个区域均匀覆盖。
- 将第一块地板放置在起始线上,确保与起始线平行,并轻轻按压以确保与胶粘剂紧密结合。
- 沿着起始线继续安装地板,每块地板之间要有合适的间隙,以容纳热胀冷缩。
- 在需要的位置使用胶粘剂进行切割和修整地板,确保符合施工要求。
4. 压实地板:- 使用专用滚筒或胶黏棒,在地板表面上均匀滚压,以确保地板与胶粘剂之间的紧密结合。
- 检查地板是否平整,若有不平整的情况,及时进行调整和修正。
5. 清洁和保护:- 清理施工现场,清除胶粘剂和其他杂物。
- 使用地板保护膜或垫子,保护地板免受施工期间的污损和划伤。
- 根据需要,使用特殊的清洁剂和工具进行日常清洁和维护。
注意事项- 施工前应仔细阅读地板材料的使用说明和施工要求,确保操作正确。
- 在施工过程中,需要穿戴适当的安全装备,如手套和防护眼镜。
- 在胶粘剂干燥之前,避免踩踏地板,以免造成损坏。
- 施工完成后,应避免长时间浸泡地板,防止胶粘剂受潮和地板变形。
- 如有需要,可以请专业施工人员进行施工,确保施工质量和效果。
以上是LVT塑胶地板粘贴施工工艺的简要介绍和步骤,希望对您有所帮助!。
地胶板铺设施工工艺及施工方法要点
1、施工工艺
清理基层→弹线分格→裁切试铺→刮胶→铺贴→清理。
2、施工方法要点
(1)清理基层
根据墙面水平基准线,在四周墙面上弹出地面与楼面面层标高线,检查基层平整度和标高是否符合设计要求,偏差较大的应事先凿平修补清扫干净,并按设计要求达到片装胶地板的铺设条件;
(2)弹线分格
按片装塑胶地板的尺寸、颜色、图案弹线分格,弹线时,以房间中心点为中心,弹出两条相互垂直的定位线。
同时,要考虑板块尺寸和房间的关系,尽是少出现小于1/2板宽的窄条;
(3)裁切试铺
片装胶地板试铺前应进行脱脂除蜡处理,按正确的方法裁剪。
试铺时以弹线为依据,按线试铺,合格后按顺序编号,以备正式铺贴;
(4)刮胶
先在基层表面涂刷一层薄而均匀的底子胶,再用“R710”专用胶涂刷片装胶地板表面,涂胶时应做到无效一致,不得漏刷;
(5)铺贴
铺贴是片装胶地板施工的关键工序。
主要控制三个要点,一是片装胶地板要贴牢固,不得有脱胶、空鼓现象;二是缝格顺直,避免错缝发生;三是表面平整,干净,不得有凹凸不平及破损污染。
切忌整张一次贴上。
(6)清理
铺贴完毕后,应及时清理片装胶地板表面并涂上地板蜡;
(7)养护
片装胶地板铺贴完毕后要养护1~2天时间,养护期满后还要做好成品保护。
PVC地板施工工艺一、材料准备1、PVC地板:选择适合的PVC地板,要求材质均匀,无裂纹、气泡等缺陷。
2、粘合剂:选择高强度、耐磨损的粘合剂。
3、焊缝条:用于焊接地板接缝,要求材质与地板相同,颜色相近。
4、清洁剂:用于清洁地面,要求不损伤地板。
二、施工前准备1、清理地面:清除地面上的污垢、油渍、水渍等杂质,保持地面干燥、平整。
2、测量尺寸:准确测量地面的尺寸,确定地板铺设的方向和焊缝的位置。
3、确定基准线:根据测量结果,在地面确定基准线,作为铺设地板的基准。
三、PVC地板铺设1、涂胶:在地面和PVC地板背面涂上适量的粘合剂。
2、铺设:将PVC地板放置在涂有粘合剂的地面上,确保地板平整、无气泡。
3、焊接:将焊缝条放置在两片地板的接缝处,使用专用焊机进行焊接。
4、修整:用砂纸或刀具修整焊缝,使其平滑过渡。
四、维护保养1、避免硬物刮擦:在使用过程中,应避免硬物刮擦地板,以免造成划痕或损坏。
2、定期清洁:定期使用清洁剂清洁地板,保持干净整洁。
3、注意防晒:长时间暴露在阳光下会使地板老化,应尽量避免。
4、防潮处理:在潮湿的环境下,应采取防潮措施,以免地板变形或损坏。
5、定期检查:定期检查地板的平整度、焊缝等部位,发现问题及时处理。
总之,PVC地板施工工艺需要注意细节和材料的选择,正确的施工和维护保养可以使地板更加美观耐用。
PVC地板施工工艺一、材料准备1、PVC地板:选择适合的PVC地板,要求材质均匀,无裂纹、气泡等缺陷。
2、粘合剂:选择高强度、耐磨损的粘合剂。
3、焊缝条:用于焊接地板接缝,要求材质与地板相同,颜色相近。
4、清洁剂:用于清洁地面,要求不损伤地板。
二、施工前准备1、清理地面:清除地面上的污垢、油渍、水渍等杂质,保持地面干燥、平整。
2、测量尺寸:准确测量地面的尺寸,确定地板铺设的方向和焊缝的位置。
3、确定基准线:根据测量结果,在地面确定基准线,作为铺设地板的基准。
三、PVC地板铺设1、涂胶:在地面和PVC地板背面涂上适量的粘合剂。
塑胶地板铺贴工艺流程1).铺设塑胶地板主要施工工艺流程。
(1)塑胶地板块:基层处理→弹线→塑胶地板脱脂除蜡→预铺→刮胶→粘巾→滚压→养护。
(2)软质塑胶地板块:基层处理→弹线→塑胶地板脱脂除蜡→预铺→坡口下料→刮胶→粘贴→焊接→滚压→养护。
(3)卷材塑胶:裁切→基层处理→弹线→刮胶→粘贴→滚压→养护。
2).施工要点。
(1).基层应达到表面平整、光滑手摸无粗糙感。
不符合要求的,应先处理地面。
(2).弹出互相垂直的定位线,并依拼花图案预铺。
(3).基层与塑料地板块背面同时涂胶,胶面不粘手时即可铺贴。
(4).块材每贴一块后,将挤出的余胶要及时用棉丝清理干净。
(5).铺装完毕,要及时清理地板表面,使用水性胶粘剂时可用湿布擦净,使用溶剂型胶粘剂时,应用松节油或汽油擦除胶痕(6).地板块在铺装前应进行脱脂、脱蜡处理。
3).注意事项(1)对于相邻两房间铺设不同颜色、图案塑料地板,分隔线应在门框踩口线外,使门口地板对称。
(2)铺贴时,要用橡皮棰从中间向四周敲击,将气泡赶净。
(3)铺贴后3天不得上人。
(4)塑胶地面卷材应在铺贴前3~6天进行裁切,并留有0.5%的余量,因为塑胶在切割后有一定的收缩。
地砖铺设施工(一).施工工序:基层清理→基层找平→铺设→沟缝清洁。
基层清理:基层找平之前,基层必须清理干净,如基层是混凝土预制板需凿毛;基层找平:根据楼地面的设计标高,用1:2.5(体积比)干硬性水泥砂浆找平,如地面有坡度排水,应做好找坡,并做出基准点,在基准点拉水平通线进行铺设。
在基层铺抹干硬性水泥沙浆之前,应先在基层表面均匀抹素水泥浆一遍,增加基层与找平层之间的粘结度;铺设:铺设地砖之前,在底子灰面层上先撒一层水泥,在稍洒水随即铺设地砖,具体有两种铺设方法。
其一,留缝铺设法,根据尺寸弹线,铺缝均匀,不留半砖,从门口开始在已经铺好的地砖上垫木板,人站在木板上铺设。
铺横缝时用米厘条铺一皮放一根,竖缝根据弹线走齐。
随铺随用棉纱布檫洗干净。
橡胶地面施工工艺方法1、工艺流程:检查基层→修补基层→弹线→刮胶→铺贴橡胶地板→清理→养护→粘贴踢脚板2、施工方法:1)弹线:根据铺贴部位的实际情况,按照材料的规格,弹好分格线。
2)刮胶:在弹线完毕的情况下,随铺随刮,胶不能刮得过早。
刮胶前,应先在基层刮一层底子胶,其目的是增强橡胶地板与基层之间的粘结力。
刮胶从一个方向刮向另一端,粘结剂的厚度不宜太厚,一般控制在1mm以内。
刮胶的速度铺贴的速度相协调,刮过胶的表面,应停静一段时间,使其溶剂得以挥发。
一般应掌握粘结剂表面不粘手指时铺贴即可。
3)铺贴地板:铺贴主要控制三个问题,一是橡胶地板铺贴牢固,不得有脱胶空鼓现象;二是缝格的顺直,避免错缝发生;三是表面平整、干净,不得有凹凸不平及破损与污染。
①橡胶地板就位后,先用拍板轻轻拍打,然后用小辊子滚压。
滚压时注意滚压的方向,一般宜横竖交替进行。
对于拼缝时挤出的粘结剂,要及时用棉纱清理干净。
②铺贴时掌握好铺贴的速度,每贴一块,都要照顾前、后、左、右之间的关系,使之在接缝高低及缝格顺直等方法符合要求。
③当有异形块时,可用裁刀裁割。
但要注意尺寸准确及裁口平直。
④要格外注意边角部位及墙边部位的铺贴。
因为这些部位容易积灰尘,甚至表面有残留的灰迹。
清理时也因边角部位较难操作而忽略,所以,此处刮胶可较其他部位适当多刮,拍打时,宜用力反复拍打,直到气体赶出,粘结牢固即可。
⑤清理:铺贴完毕及时清理表面。
⑥养护:橡胶地板铺贴完毕后,要有一定的养护时间。
一是禁止行人在刚铺好的地面上大量行走;二是在养护期间避免沾污或用水清洗表面。
4)粘贴踢脚板:踢脚板的粘贴应与地面铺贴同时进行。
一是上口平直;二是粘结牢固;三是踢脚板的拼缝宜同地面的拼缝协调一致。
3、成品保护1)橡胶板地面完工后,应进行遮盖和拦挡,避免受侵害。
2)严禁直接在橡胶板地面上动火、焊接、和灰、调漆、支铁梯、搭脚手架等,进行上述工作时,必须采取可靠的保护措施。
胶地板铺设施工工法
(JSGF10-2001)
1、适用范围
适用于电子住处类厂房、办公、医院等一般工业与民用建筑工程中净人要求的楼地面分项工程。
2、工艺原理
在水泥楼地面施工后,运用自流平的自身特性,来确保胶地板基层的平整度及强度,通过胶粘剂,把胶地板铺贴于自流平地坪上,从而提高楼地面的装饰效果。
3、工艺流程
基层测量、检测→清理、修整地面→打磨地面→吸尘
^
自流平施工→自流平表面打磨→吸尘→生摆、铺贴、裁割
清理吸尘→刮胶水→粘接铺贴→排气、压辊→开槽、焊线
检查、清洗除蜡
(以上无自流平施工部分5-7项流程跳过)。
—
4、施工要求
基层水泥楼地面抗压强度等级≥C30,表面硬强度指标≥,含水率≤3%,平整度≤2mm/2m。
房间水泥地坪与走道标高,落差与胶地板铺设后的标高基本一致。
水泥楼地面必须清理干净。
室内其它装饰工程基本结束后,方可进行封闭式胶地板铺设施工。
确保胶地板铺设质量及使用效果。
5、施工方法
自流平施工
5.1.1检测地坪:用地坪检测器在需施工的地坪上检测任意2平方米范围内的不平整度。
如自流平的施工厚度为2mm,则地坪的不平整度不能大于3mm,如大于3mm,则需用磨地机处理。
、
5.1.2处理地坪:用吸尘机、铲刀除去全部的杂物、砂粒及前道施工的残留物。
5.1.3上底油:把多用途界面处理剂R777按1:1加水稀释后,用滚筒满涂地坪,不可遗漏。
5.1.4用搅拌桶、电钻制作的搅拌器等工具搅拌自流平;用量杯将清水入桶内,再倒入自流平水泥,两者重量比为1:4,用搅拌器搅拌均匀。
5.1.5将自流平分批倒入地坪,用专用刮板将自流平推刮均匀,并用放气滚筒进行放气。
5.1.6待24小时自流平干透后,用砂皮机进行修整打磨,目的在于消除自流平施工后遗留在表面微小颗粒,使施工后的自流平表面更加平整、光洁。
胶印板铺贴施工
5.2.1涂刮胶前,将自流平表上,再用毛巾抹一遍,去掉灰尘。
5.2.2刮胶与铺设宜由3-4人流平表面上,再用毛由抹一遍,去掉灰尘。
~
5.2.2.1铺贴前,先将胶地板进行试铺,接缝裁割处理,用专用刀具将侧边切割成45靶ū摺
5.2.2.2铺贴时,先将胶地板一端及另一侧与前块及邻块对齐,随后整块慢慢放下,顺手平抹使之初粘,依序赶走板下空气,务求一次就位准确,密合。
5.2.2.3用胶滚从起始边向终边循序滚压密实。
挤出的胶液随手用毛巾擦抹干净。
5.2.3铺贴完后,如发现局部空鼓,个别边角粘贴不牢,可用大号医用注射器刺孔,排水、排气后,从原钻孔中注入胶粘剂,再压合密实。
5.2.4铺设完后,在温度10~30℃,湿度小于80%的环境中,养护一般不少于24h。
施焊施工
5.3.1施焊对接缝进行裁缝处理,焊缝成倒“八”字形,宽2mm左右。
5.3.2施焊:施焊温度控制在450℃~600℃。
:
5.3.3施焊时,按二人一组流水作业,一人持枪施焊,一人用压辊推压。
5.3.4焊接时用专用焊枪将Φ4塑料焊条(每根长100m)饱满地焊入缝内,焊枪焊咀与地面夹角为30℃~45℃,焊枪的移动速度一般为0.5m左右/min。
5.3.5修整:施焊10~20min后开始将突出面层的凸起部分用刨分削平、削光,一般两小时内要及时铲掉。
清洗打蜡:
5.4.1每楼层铺贴24h后,用干毛由擦净表面、灰尘及杂物。
5.4.2用毛巾包住已配好的上光地板蜡反复满涂。
揩擦3-4遍,直至表面光滑、亮度一致为止,隔3h后,即可走入。
施工注意事项:
5.5.1地坪的处理很重要,前期施工的残留物一定要清理干净,尤其是小凹坑内,门墙角处不可遗漏。
/
5.5.2上底油一定要注意,不能遗漏任何地方,如果气温高时还必须关闭门窗,以减少底油的挥发,如地坪有很强的吸水性,必要时需上二遍底油。
5.5.3自流平在施工时的搅拌,施工时期不能过长,一般每桶搅拌时间为3~5min,否则会影响自流平的流淌性,自流平施工时应关闭门窗,夏季应避免高温施工,一般施工温度为15℃~35℃。
5.5.4刮胶后,胶地板铺贴时间要掌握恰当,除水性型胶粘剂可随刷胶随铺贴外,其它均待胶不粘手时才能铺贴。
5.5.5施焊操作时应细致,严禁损伤两边胶地板,烧焦或焊接不平、不牢的缝隙,应切除重新焊接。
5.5.6胶地板铺贴完后,请专人看管,非工作人员严禁入内,必须进入室内时应穿拖鞋。
5.5.7及时做好成品保护工作,用彩条布覆盖,以防污染。
6、原材料选用
原材料质量的好环,直接影响整个楼地面的施工质量,因此原材料选用比较重要。
$
自流平:
自流平低中档中高档高档
强度等级C20~C30 C30~C40 C40~C60
适用范围办公室等房间走廊、大厅等大型超市、机场候机厅、仓库等底油:
地坪类型多孔吸收型密实型抗静电地坪防腐地坪
底油R777 R760 R762 R755
\
多用途界面处理剂R777技术参数
基本材料中性树脂分散剂和添加剂
比重 1.0千克/升
施工温度+5℃至35℃
干固时间1至4小时
PH值约7
胶地板物理性能(顺丁橡胶地板)
项目指标。
比重
容重
硬度(邵氏)60-65
抗拉强度(MPa)
断裂伸延率(Z)500
颜色各色
针孔无
使用材料用量:
~
材料名称型号控制值
界面处理/底涂R777 1:1稀释单耗:100-150g/m2
自流平AGL-DD(低中档)厚度:2mm
胶粘剂K188E 单耗:30g/m2
7、机具设备
名称数量用途
金刚石磨地机1台磨去地坪大面积超高部分
手提磨地机2台磨去地坪小面积超高部分
(
砂皮机1台自流平施工完毕后的表面处理
地坪检测器1台检测地坪不平整度
吸尘机2台 1200W吸地坪灰尘
其它工具专用刮板、放气滚筒、量杯、电钻、搅拌器、水桶、搅拌桶、底油滚筒、压辊、钢尺(1m)、裁刀、刨刀、开槽机、地坪检测仪、温度表(空气)、含水率检测仪
8、劳动组织
根据工程量、施工工期要求配备足够的施工机具及工具,合理安排劳动力,尽量做到连续施工,分二个作业班组,每组10人,其中技术人员1人,机械操作手2 人,电工1人,抹涂工2人,施焊工1人,辅助工3人。
9、质量要求
除必须符合(GB20209-95)《建筑地面工程施工及验收规范》、(JGJ73-91)《建筑装饰工程施工及验收规范》、《建筑安装工程质量检验评定标准》外,应特别注意以下几项:
`
铺设后地板表面无皱折、破损;
焊线平、直、铲焊光滑,焊接牢固;
无气泡、砂粒,砂粒允许值为粒/m2;
表面平整,平整度不大于1mm/2m;
无刮胶波浪。
10安全技术措施
施工时除要遵照国家颁发的“建筑工程安全技术规程”和本公司颁发的各项安全生产规定外,还应注意下列安全措施。
现场用电设备必须符合用电规程。
施焊工、机械操作手、电工必须持证上岗,现场安全员不准随便离岗。
施工操作前必须在技术交底的同时进行安全交底。
未经三级安全教育的新工人不准上岗。
现场机械设备必须定机、定人、定责任、专人操作、定期维护、保养,做好运转记录。
合理安排夜间施工,增加照明,加强质量、安全检查。
施工现场应备有防火设施。
