LXTJ-3公路桥梁与隧道工程施工安全风险评估报告
- 格式:pdf
- 大小:11.12 MB
- 文档页数:31
隧道施工安全风险评估报告一、编制依据1、《公路桥梁和隧道工程施工安全风险评估试行》交质监发【2011】217号。
2、《高速公路施工合同段合同文件》、施工图纸及技术规范。
3、交通部颁发的《公路工程国内招标文件范本(2009年版)》、《标准施工招标文件(2007年版)》、现行《公路工程技术标准》、现行《公路隧道施工技术规范》、现行《公路工程施工安全技术规程》等相关规范。
4、现行《公路施工手册》、现行《工程建设标准强制性条文·公路工程部分》。
5、现场踏勘调查、搜集的实地资料。
6、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。
7、依据以上文件、规范、标准及工程实地勘察情况,结合我公司现有技术装备、施工能力、管理水平,以及多年从事复杂地形地质条件隧道施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本实施性施工组织设计。
二、工程概况1、隧道工程概况王家沟隧道位于***内,隧道为双洞四车道,采用左右线分离式布设,其中左线隧道长度为2957m,起止里程为ZK33+539~ZK36+496,右线隧道长度为2984m,起止里程为K33+504~K36+488,属全线重点控制性工程。
隧道设有行车通道3处,人行通道8处。
2、工程地质概况(1)、地层岩性隧址内范围出露地由老到新寒武系崮山组、奥陶系冶里组、第三系上新统静乐组、第四系上更新统马兰组地层;各组段地层岩性特征及分布如下:寒武系崮山组、奥陶系冶里组岩性主要为石灰岩,岩性变化相对较小,地貌上表现为中缓坡。
工程性质较好。
第三系上新统静乐组岩性岩性为粉质粘土,褐红色,可塑~凝塑,土质均匀,局部夹卵石土透镜体,工程性质相对较差。
第四系上更新统马兰组地层岩性主要为粉土,褐黄色,含少量小钙质结核,土质均匀,工程性质较差。
(2)、围岩级别划分隧道围岩级别划分统计表围岩级别ⅢⅣⅤ总长(m)右线围岩长度(m)1580 1110 294 2984 所占比列52.95% 37.2% 9.85%左线围岩长度(m)1620 1040 297 2957 所占比列54.79% 35.17% 10.04%(3)、不良地质及特殊岩土本隧道不良地质主要为隧道出口洞口地层为浅埋黄土段。
公路工程施工安全风险评估报告目录1. 内容简述 (2)1.1 目的和范围 (3)1.2 术语和定义 (3)1.3 报告依据和参考资料 (5)2. 公路工程施工概述 (6)2.1 工程概况 (8)2.2 施工特点和难点分析 (9)2.3 施工环境和条件 (9)3. 风险识别 (10)3.1 风险识别方法 (13)3.2 危险源分析 (14)3.3 风险类别和层次划分 (16)4. 风险评估 (17)4.1 风险概率评估 (18)4.2 风险影响评估 (20)4.3 风险综合评估 (21)5. 风险控制措施 (22)5.1 预防措施 (23)5.2 应急措施 (24)5.3 保险和赔偿措施 (25)6. 具体风险描述和评估 (26)6.1 机械设备安全风险评估 (27)6.2 作业人员安全风险评估 (29)6.3 环境保护风险评估 (31)6.4 交通安全风险评估 (32)6.5 其他特殊风险评估 (34)7. 结论与建议 (35)7.1 风险评估总结 (36)7.2 施工安全风险控制建议 (38)7.3 需要进一步研究的问题 (39)1. 内容简述本报告旨在为公路工程施工提供一套全面的安全风险评估框架,以确保施工过程的安全性和效率。
报告的主要内容将包括工程的基本情况介绍、施工环境和条件分析、安全风险的识别与分类、风险评估方法的选择与应用、风险控制措施的制定以及预期风险管理效果的预测。
报告将详细阐述工程项目的总体规划、施工现场的物理环境、施工技术的复杂性、施工人员的能力和经验以及可能遇到的环境因素。
通过实地考察和资料收集,我们将识别出可能导致作业人员伤亡、设备损坏、工程延期或成本超支的各种潜在风险,并将其归类为人为风险、技术风险、环境风险和自然风险。
风险评估方法将依据国际标准和行业实践,选择合适的工具和技术,如专家打分法、故障树分析、安全检查表和敏感性分析等,以确保评估的准确性和实用性。
基于风险评估的结果,我们将为施工过程中可能的风险点制定相应的预防措施,包括但不限于规范施工行为、加强安全教育、改进施工技术和采购安全设备等。
桥、隧施工安全总体风险评估报告一、编制依据1、《公路桥梁和隧道工程施工安全风险评估指南》(试行)交质监发【2011】217号;2、《京台线建瓯至闽侯高速公路南平段施工合同文件》、施工图设计;3、交通部颂发的《公路工程标准施工招标文件(2009年版)》、现行《公路工程技术标准》(JTG B01-2003)、现行《公路隧道施工技术规范》(JTG F60―2009),、现行《公路工程施工安全技术规程》(JTJ76-95)等相关规范;4、《公路施工手册》2006版、现行《工程建设标准强制性条文·公路工程部分》交通部办公厅发‘厅公路字[2002]217号’;5、现场踏勘调查、搜集的实地资料;6、我单位在类似工程中的施工经验和相关工程的技术总结、工法成果等。
7、依据以上文件、规范、标准及工程实地勘察情况,结合我公司现有技术装备、施工能力、管理水平,以及多年从事复杂地形地质条件隧道、桥梁施工的丰富经验,并针对本工程施工特点,以“保质量、保工期、保安全、创精品”为目标,编制本施工安全总体风险评估报告。
二、工程概况(一)义安大桥义安大桥位于建瓯市南东侧约25km的南雅镇义安村,横跨该村庄的宽大沟谷部位。
设计为左右分幅桥梁,左幅中心桩号为Z3K21+655,孔数及孔径为13×40+5×30m,桥梁全长670m;右幅中心桩号为K21+625,孔数及孔径为16×40,桥梁全长640m。
①地形地貌桥址区位于闽北沟谷区,线路穿越沟谷、斜坡地,基本呈南北向展布。
地面标高148.80~223.88m,相对高差75.08m。
自然坡度约27°~29°,地形起伏较大。
桥梁横跨山间谷地,桥台均位于山坡上,坡上多为针阔叶混杂林地,植被较发育;谷地多为农田耕地。
山丘大部地段被第四系残坡积层覆盖。
②地层岩性据区域地质资料及工程地质调绘,桥址区地层结构简单,主要为第四系全新统冲洪积层(Q4al+pl)及残坡积(Q el+dl)堆积层。
施工安全风险评估报告目录一、编制依据 (1)1、评估对象目标及范围 (1)1.1 评估对象 (1)1.2 评估范围 (1)2、评估目的 (1)二、工程概况 (1)2.1工程概况 (2)2.2地层岩性 (2)2.3地质构造 (3)2.4地震动参数 (3)2.5.自然地理特征 (4)三、评估过程和评估办法 (5)3.1成立风险评估小组 (5)3.2评估办法 (6)四、公路工程风险评估 (6)4.1总体风险评估 (6)4.2专项风险评估 (7)4.3风险分析 (10)4.4安健环危害因素分析 (12)4.5风险估测 (14)五、活动风险源辨识 (15)5.1活动风险等级划分 (15)5.2风险等级判断 (17)七、风险控制 (18)八、评估结论 (19)一、编制依据(1)《公路桥梁和隧道工程施工安全风险评估指南》(中国交通部【2011.5】)。
(2)《进场公路工程施工图设计文件(全四册)》(3)《进场公路工程施工总说明文件》(4)梅蓄电站业主及监理要求(5)现已提供的设计文件(6)梅蓄电站进场公路工程I标段实施性施工组织设计1、评估对象目标及范围1.1 评估对象评估的对象是XXX公路KXXX~KXXX工程X标段。
1.2 评估范围评估范围为梅蓄电站进场公路KXXX~KXXX所属工程施工阶段的风险评估,包括对安全、工期、环境以及第三方风险进行评估。
风险评估与管理必须本着安全第一的原则,环境、质量、投资、工期等都应服从于安全。
尤其要重视可能导致突发性、灾害性的风险事件。
2、评估目的对XXX公路的可行性、充分性、有效性进行评价,通过对该桥梁施工风险的识别、估计和评价,确定风险等级。
合理使用多种管理方法和技术手段对项目风险实行有效控制,将各类风险降到可接受水平,达到保安全、保护环境、保证建设工期、控制投资、提高效益、实现建设项目的总目标。
二、工程概况2.1工程概况XXXXXX公路工程,全长XX公里进行公路新建。
公路桥梁隧道安全风险评估
公路桥梁和隧道是公路交通的重要组成部分,但也存在一定的安全风险。
为了有效识别和评估这些风险,可以从以下几个方面进行评估。
首先,需要对公路桥梁和隧道的结构进行评估。
对于桥梁来说,需要考虑桥梁结构的承载能力、结构是否存在破损、钢梁的锈蚀程度等情况。
对于隧道来说,需要考虑隧道的衬砌是否存在开裂、掏洞等情况。
通过检查和测试这些结构,可以了解其安全状况。
其次,需要考虑交通量和流量对桥梁和隧道的影响。
如果交通量大,可能会对桥梁和隧道的使用造成影响,可能会导致桥梁和隧道过载、交通拥堵等问题。
因此,需要通过交通统计数据和流量预测分析来评估交通量对桥梁和隧道的影响。
第三,需要考虑自然灾害对桥梁和隧道的影响。
例如,地震、洪水等灾害可能会导致桥梁和隧道的倒塌或损坏。
通过研究地质条件、气象数据和历史灾害情况,可以评估自然灾害对桥梁和隧道的潜在影响,并采取相应的预防措施。
最后,需要考虑人为因素对桥梁和隧道的影响。
例如,超载车辆的使用可能会对桥梁结构造成损坏,不当的施工或维修工作可能会导致桥梁和隧道的安全隐患。
通过加强法规和监督管理,可以减少人为因素对桥梁和隧道的影响。
综上所述,公路桥梁和隧道的安全风险评估需要综合考虑结构、
交通量、自然灾害和人为因素等因素。
通过对这些因素的评估,可以建立相应的风险管理措施,保障公路桥梁和隧道的安全运营。

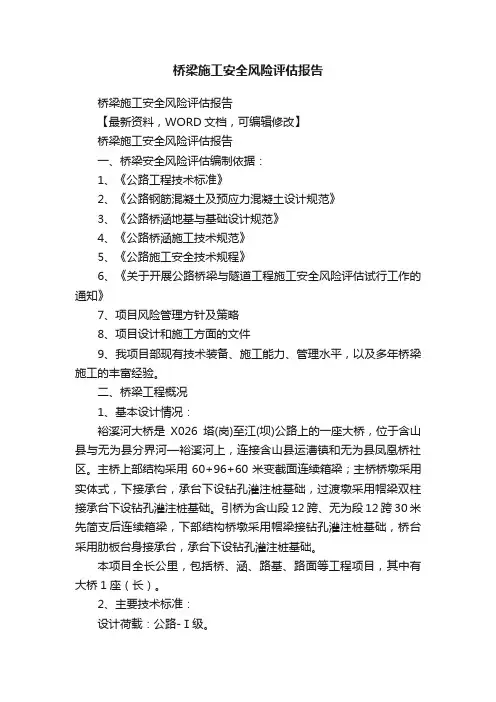

桥梁施工安全风险评估报告一、桥梁安全风险评估编制依据《公路工程技术标准》《公路钢筋混凝土及预应力混凝土设计规范》《公路桥涵地基与基础设计规范》《公路桥涵施工技术规范》《公路施工安全技术规程》《公路工程抗震设计规范》《河南省公路水运工程复杂构造物设计和施工方案安全评审制度》《关于开展公路桥梁与隧道工程施工安全风险评估试行工作的通知》项目风险管理方针及策略项目设计和施工方面的文件设计阶段风险评估成果我项目部现有技术装备、施工能力、管理水平,以及多年从事山区复杂地形地质条件公路路基、高墩、技术复杂型特大桥梁和黄土隧道施工的丰富经验.二、桥梁工程概况1、基本设计情况柳家凹大桥位于卢氏县东明镇党家河村境内,跨越十组和十四组附近两条天然冲沟,设计为左右两幅,左幅中心桩号为ZK73+177.5,,孔跨为15*25m,桥长为381m,右幅中心桩号为K73+170,孔跨为14*25m,桥长为356m。
本桥上部为装配式预应力混凝土连续箱梁,梁底宽1m,顶宽边梁2.845m、中梁2。
4m,梁高1.424m,梁体混凝土为C50,桥梁下部结构为圆形实体墩,墩台均采用桩基础,桩基直径分1.6m、1.8m两种形式,采用钻孔灌注桩基础。
李家沟大桥位于卢氏县东明镇党家河村十七组旁边,跨越十七组附近的一条天然深沟,设计分左右幅,左幅中心桩号为ZK74+047.5, 孔跨为9*25m,桥长为231m,右幅中心桩号为YK73+997。
5,孔跨为7*25m,桥长为181m。
本桥上部为装配式预应力混凝土连续箱梁,梁底宽1m,顶宽边梁2.845m、中梁2.4m,梁高1。
424m,梁体混凝土为C50,桥梁下部结构为圆形实体墩,墩台均采用桩基础,桩基直径分1。
6m、1.8m两种形式,采用钻孔灌注桩基础.2、主要技术标准及工程数量表1、主要技术标准汽车荷载等级:公路—I级桥面净宽:左幅净12。
2米,右幅净12。
2米;设计洪水频率:1∕300地震峰值加速度为:0。
桥梁施工安全风险评估报告报告目的:本报告旨在对某桥梁施工项目进行安全风险评估,以保障施工过程中的安全。
项目背景:本项目位于某城市的主要交通干道上,属于重要的道路工程项目。
该桥梁的建设是为了提升城市道路交通的通行能力以及解决交通堵塞问题而进行的。
安全风险评估方法:本评估依据国家标准和行业规范,采用多种方法结合实地勘查和数据收集的方式进行。
风险评估结果:1. 施工场地选择与准备:风险等级:中施工现场选择过程中需要考虑附近的建筑物、地下管线和其他障碍物的位置,以避免对其造成损害或影响。
同时,施工场地的准备工作需确保工人的人身安全和机械设备的安全操作。
2. 施工物料运输和堆放:风险等级:中在物料运输和堆放过程中,必须确保物料的稳固性和堆放位置的合理性,以防止物料滑落、掉落或堆垛倒塌导致安全事故。
3. 桥梁结构施工过程:风险等级:高桥梁结构施工过程中的高风险活动包括拆除旧桥梁、浇筑混凝土、安装钢筋等。
在这些施工过程中,应严格执行建设方案和操作规程,确保工人的安全,防止人员伤亡和施工质量不达标。
4. 施工现场管理:风险等级:中施工现场的管理涉及到施工人员的工作安排、劳动保护、临时设施的设置等。
必须确保施工现场的安全环境,并且进行必要的安全教育和培训,以提高工人的安全意识和应急能力。
5. 高风险天气条件:风险等级:高在桥梁施工过程中,恶劣的天气条件可能导致施工人员的安全受到威胁。
需要制定相应的应急预案,并加强对施工现场的监测和预警。
结论:根据本次安全风险评估结果,我们建议在施工过程中加强施工现场的管理和工作人员的培训,完善相关的安全制度和流程,并随时关注天气变化,确保施工过程的安全性。
同时,需要定期进行风险评估的复核,以及定期开展安全隐患排查,及时解决问题,确保施工项目的安全顺利进行。
继续写相关内容:1. 施工现场选择与准备:对于施工现场的选择和准备工作,应该详细了解周边环境和地质条件,包括地下管线、附近建筑物的稳定性,以及土地的承载能力等。
音德尔至江桥(蒙黑界)XX标段施工安全风险评估报告编制单位:XX第六市政公路工程有限公司评估小组负责人:XX市第六市政公路工程有限公司2011年9月2日一、编制依据1、《关于开展公路桥梁隧道工程安全风险评估实行工作的通知》(兴交发[2011]232号)2、《关于开展公路桥梁隧道工程安全风险评估实行工作的通知》(内交发[2011]300号)3、《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》(交质监发[2011]217号)二、工程概况项目总体长约61.937公里,本工程为第一合同段,长14.4km,起点位于乌兰浩特至扎兰屯高速公路扎赉特旗连接线终点处,采用一级公路标准,设计行车速度80Km/h,按一级全幅路基全宽24.5m和新建一幅12.25m分段设计。
采用沥青混凝土路面,桥涵设计荷载采用公路I级。
终点位于怒文木仁乡西南约一公里内蒙古与黑龙江省交界处。
主要工程量为道路和互通立交桥两部分。
道路长14.4km,起止桩号为K0+600-K15+000,在K1+377.259处设一座互通立交。
该立交由一座四跨4×25米预制小箱梁结构桥和八条土闸道组成。
在沿线道路范围还有四座一跨小桥涵和21道暗板涵、9道圆管涵。
三、工程地质和水文地质特征该立交的地层主要为第四系全新统风积细砂、坡积粗角砾土,洪积促圆砾土,基岩为燕山期闪长岩。
(一)、工程地质特征1、细砂:主要分布于进口,厚6~12m,灰黄色,主要成分以云母、石英、长石为主,砂质较纯、稍湿-潮湿,松散、Ⅱ级普通土,σ0=80kPa。
2、粗圆砾土:主要分布于隧道出口表层风积砂层下,厚度>1m,灰色、青灰色,浑圆状,成分以花岗岩、闪长岩、石英岩等为主,粒径大于60mm约占10%,20~60mm约占50%,2~20mm约占20%,余为砂土充填,中密、饱和,Ⅲ级硬土,σ0=550kPa。
3、粗角砾土:主要分布于隧道进口表层风积砂层下,厚3~4m,灰色、浅灰色,成分以闪长岩、石英岩为主,粒径>100mm约占5%,60~100mm约占20%,20~60mm约占40%,2~20mm约占15%,余为杂砂土充填,潮湿,稍密Ⅲ级硬土σ0=450kPa。
三淅高速公路LXTJ- 3标施工阶段公路桥梁与隧道安全风险评估报告日期:2012年9月18日三淅高速公路LXTJ- 3标施工阶段公路桥梁与隧道安全风险评估报告编制单位:中铁五局(集团)有限公司评估小组负责人:日期:评估小组人员名单及职称概述此次公路桥梁与隧道安全施工的风险评估根据三淅高速公路卢氏至西坪段项目有限公司下发《关于加快安全管理前期工作的通知》的要求,由三淅高速公路卢氏至西坪段LXTJ-3合同段项目部组织,并负责收集、整理、提供资料,由LXTJ-3合同段项目部参加评估人员参与,共同完成了本项目的桥梁和隧道工程施工安全风险评估。
通过评估小组成员的认真讨论、听取项目部评估领导意见,先对项目桥梁和隧道工程施工风险源进行识别,然后对各种风险发生的概率大小与风险损失大小进行了分析,确定了风险等级,根据风险等级大小制定了相应风险施工控制措施,最后得出项目公路桥梁与隧道安全施工的风险评估总结,并依据《关于开展公路桥梁和隧道工程施工安全风险评估试行工作的通知》和制定了本项目公路桥梁与隧道安全施工的风险评估报告。
目录1编制依据 (6)2工程概况 (6)3工程地质和水文地质特征 (6)3.1地质资料 (6)3.2气象资料 (7)4项目安全风险评估过程与方法 (7)4.1风险源的识别 (7)4.2风险发生概率与损失的评估 (13)4.3风险等级的确定 (15)4.4风险的应对措施 (17)4.4.1高度风险源应对措施 (17)4.4.2一般风险源的控制措施 (29)5项目公路桥梁与隧道安全风险评估总结 (30)1编制依据《三淅高速公路LXTJ-3合同段施工图设计》以及LXTJ-3合同段的招投标文件。
国家和交通部现行有关标准、规范、导则、规程、办法等,主要有:(1)《公路工程施工安全技术规程》(JTJ076-95)中华人民共和国交通运输部;(2)《高速公路交通安全设计及施工技术规范》(JTGD81-2006)中华人民共和国交通运输部;(3)《建设工程安全生产管理条例》(中华人民共和国国务院令第393 号)中华人民共和国建设部。
