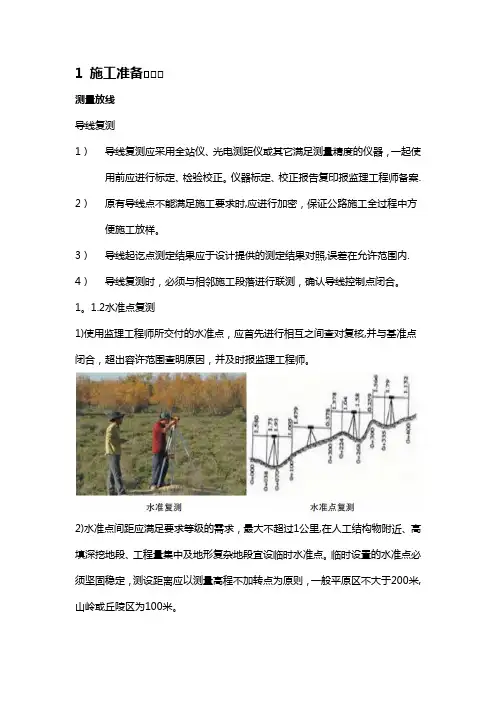

目录1 施工准备 (1)1.1施工便道 (1)1.2水源解决 (1)1.3取土场选择 (1)1.4场地清理 (2)1.5清表 (2)1.6填前碾压 (3)2 路基施工 (3)2.1试验路段 (3)2.2 挖方路基 (5)2.3路基填方 (6)2.4上料 (8)2.5摊铺填料 (9)2.6洒水 (9)2.7碾压 (10)2.8检测方法 (11)2.9路基封层施工 (12)3 排水及防护 (12)3.1一般要求 (12)3.2边坡防护 (14)4 特殊路基的处理 (18)4.1填挖交界、半填半挖及陡坡路基 (18)4.2台(涵)背回填 (20)4.3新旧路基衔接处理 (22)5 交接前路基整修 (22)5.1一般要求 (23)6 取弃土场的开挖和整治 (23)6.1取土场 (23)6.2弃土场 (25)6.3路基监测 (25)路基施工标准化1 施工准备1.1施工便道在风积沙上运输车辆几乎无法行走,施工便道修筑特别重要。
沿路线走向及取土场至路基间应设置施工便道,便道宽度以7米为宜,为了加强环境保护,施工便道应尽量修建在征地线以内,少占农田。
先用推土机粗平,再用平地机精平,为提高便道的承载力,宜铺筑30--50cm厚粘土路基,面层铺筑20cm厚石渣或碎石土,有条件的路段也可以铺筑山皮土,洒水碾压密实。
1.2水源解决选择距施工现场较近的沙丘间湿洼地钻井,井深一般10~40m,配备15~24Kw柴油发电机组,5.5-7.5Kw潜水泵从井中抽水。
考虑到沙漠地区气候炎热、蒸发量大,风积沙路基施工用水量大等特点,原则上沿路基每隔150~300米布设一处供水点。
1.3取土场选择采用集中取土场取土,取土场选择应尽量避免对荒漠植被造成破坏并尽量设在路基两侧,距路基尽量较近,减少运距,且根据路基设计图做到移挖作填,合理利用,避免弃土。
在取土完毕后,对取土场进行平整,与原有地貌相协调并恢复植被。
1.4场地清理原则上路基用地范围内的树木及灌木丛等均应在施工前砍伐或移植,出于环保和景观需要,对不影响路基施工的诸如:路堑边坡开挖线至占地界范围之间、填方坡脚线以外(碎落台)部分、分幅路基间、分离隧道进出口等部分的植被和树木不予砍伐,并在施工中做好保护。
路基土石方工程标准化施工管理要点一、路基放样1、在路基施工前,应对原地面进行复测,核对或补充横断面,发现问题应及时处理。
2、在路基施工前,应设置标识桩。
对路基用地界、路堤坡脚、路堑坡顶等具体位置应标识清楚。
在横断面施测中,还应反映地形、地物、地质的变化,标出相关水位、土石分界等。
3、在施工过程中,应保护好所有控制桩点,对破坏的桩位点应及时恢复。
二、场地清理1、路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。
将原路堤外侧的平台及边沟表面的杂草、树根、种植土、有机物残渣、垃圾清除,清理深度0。
3m,特殊路段清理深度按照设计图纸要求。
2、对属耕作层土壤的地面,承包人应将原地面以下按设计深度要求应予清除的耕作层土壤挖出集中堆集在指定的储藏地点,以利再用.3、应对取土坑的原地面表层腐殖土、表土、草皮等进行清理,填方地段还应按设计要求整平压实,使压实度应达到设计图纸的规定要求。
三、填方路基1、路基开工必须获得已经批复的相应的路基开工报告(含填方段试验段总结)。
2、路基填前压实时,应先将路基基底翻挖30cm,充分晾晒后再进行压实,压实时用重型压路机静压和小振;路基基底填前压实时不得用冲击碾压和液压冲击夯进行补强压实,以免出现路基基底液化的现象.3、严禁使用含草皮土、生活垃圾、树根和腐朽物质的土。
淤泥、高液限土、强膨胀土、有机质土,不得直接用于路堤填筑。
4、承包人应按正常的压实程序做好路基清表后地面的压实工作,保证压实后地面的压实度达到90%以上并经验收合格.5、路基填筑过程中,每填高不超过2m应对下边坡进行修整。
6、拼接台阶开挖要求,需按设计图纸进行设置,按照每填筑一个台阶开挖一级.7、路堤填土宽度每侧应宽于填层设计宽度50cm。
压实宽度不得小于设计宽度,以确保路基修整边坡后路基边缘压实度满足规范和设计要求.8、土方路堤,必须根据设计断面分层填筑、分层压实。
分层最大松铺厚度应不得超试验段总结批复的松铺厚度.路床顶面最后一层填筑,最小压实厚度不应小于10cm。
路基填筑标准化施工工艺一、施工理念要把路基工程当成土工结构物来施工。
要确保路基的强度、稳定性、耐久性,要能够抵住各种自然因素作用的影响。
二、路基总体施工工艺三阶段:准备阶段、施工阶段、整修验收阶段四区段:填筑区段、平整区段、碾压区段、检验区段,均需进行流水作业。
八流程:施工准备、基底处理、分层填筑、摊铺平整、洒水晾晒、碾压夯实、检验签证、路基整修。
路基要做到轮廓分明、路肩边线、路拱大面平整、曲线地段要圆顺,路拱每层做完之后,路肩洒白灰线。
三、路基设计标准新建客货共线铁路设计暂行规定:线下设计标准:200Km/h,线上设计标准:160Km/h。
路基宽度:直线段7.7米,曲线段根据曲线半径不同进行加宽, 曲线半径大于6000米,曲线外侧加宽值为0.2米;R小于3500米,曲线外侧加宽0.4米;R界于二者之间,加宽0.3米;路基形状:三角形4%横向排水坡;路肩宽度不小于1米;路基填料:基床表层0.6米级配碎石,基床底层1.9米AB组填料;路堤基床以下为ABC组填料或改良土。
在涵洞和桥梁缺口地段填筑级配碎石,涵洞缺口,路基施工中要做成台阶,两侧的级配碎石要分层、均匀填筑。
四、路基填筑施工标准化施工工艺1.施工放样开工前,先进行导线、中线、水准点的复测,并把重要的中线点引出路基外,设置护桩,护桩每边的数量不少于3根。
测量成果需报监理工程师审核后,再按图纸放出路基中线、坡脚、边沟等位置。
路堤每填筑一层应测设一次边桩,并用石灰标出边线(应含加宽值),路堤每填筑1.5-2.0m后测设一次中桩。
2.基底处理及清表(1)基底处理填筑前认真做好基底处理,软土路基地段应得前做好桩基处理、砂垫层等、并检查验收。
(2)清表施工前需清除路基范围内原地面表层植被、树根、并做好临时排水设施。
将原地面腐、松土清除,并换填好土。
具体施工方法:用推土机、平地机、挖掘机对路基填筑范围内表土清除深度10〜30cm,清除的表土杂物堆弃于施工范围之外。
市政道路标准化施工指南(路基+基层+面层)工程施工质量标准化管理必须遵循责任承诺、方案先行、样板示范、班前讲评、过程控制、量化评价、持续改进的要求,按照PDCA 循环运行,严格控制、持续改进、科学组织、规范管理,最终实现市政道路工程质量的全面稳定可控。
以下为市政道路路基、基层、面层等标准化管理进行了详细的总结。
一、路基工程1、挖方路基(1)在路基挖方开工前,将开挖工程断面图报监理工程师批准,否则不得开挖。
(2)挖方作业应保持边坡的稳定,做到不得对邻近的各种结构物及设施产生损坏或干忧。
(3)路基挖方材料应尽量予以利用,除图纸规定或被定为非适用材料外,不得任意废弃。
(4)在整个施工期间,必须始终保证路基排水畅通。
(5)必须注意对图纸未示出的地下管道、缆线、文物古迹和其他结构物的保护,开挖中一旦发现上述结构物应立即上报,且应停止作业并保护现场听候处理。
(6)居民区附近的开挖,应采取有效措施,以保护居民区房屋及保证居民和施工人员的安全,并为附近居民的生活及交通提供临时便道或便桥。
2 、填方路基(1)路堤填筑以机械作业为主,人工配合。
为保证施工质量,提高施工效率,按“三阶段、四区段、八流程”的作业程序组织施工,即:三阶段:准备阶段T施工阶段T验收阶段;四区段:填筑区段T平整区段T碾压区段T检验区段;八流程:施工准备T基底处理T分层填筑T摊铺整平T洒水或晾晒T机械碾压T检验签证T路基面整修;(2)地基处理应按相关规定处理完毕并检验合格。
(3)路基填料应通过试验确定,符合规范及设计要求后方可使用。
(4)在填方路基开工前,应进行路堤试验路段的施工。
现场试验应进行到能有效地使该种填料达到规定的压实度为止;试验路段原则上一般不小于100 米;试验时应记录:压实设备的类型、最佳组合方式;碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水率等,试验结果报经监理工程师批准后,即可作为该种填料施工控制的依据;试验结束时,试验段若达到质量检验标准,可作为路基的一部分,否则,应予挖除,重新进行试验。
1 施工准备测量放线导线复测1)导线复测应采用全站仪、光电测距仪或其它满足测量精度的仪器,一起使用前应进行标定、检验校正。
仪器标定、校正报告复印报监理工程师备案. 2)原有导线点不能满足施工要求时,应进行加密,保证公路施工全过程中方便施工放样。
3)导线起讫点测定结果应于设计提供的测定结果对照,误差在允许范围内. 4)导线复测时,必须与相邻施工段落进行联测,确认导线控制点闭合。
1。
1.2水准点复测1)使用监理工程师所交付的水准点,应首先进行相互之间查对复核,并与基准点闭合,超出容许范围查明原因,并及时报监理工程师。
2)水准点间距应满足要求等级的需求,最大不超过1公里,在人工结构物附近、高填深挖地段、工程量集中及地形复杂地段宜设临时水准点。
临时设置的水准点必须坚固稳定,测设距离应以测量高程不加转点为原则,一般平原区不大于200米,山岭或丘陵区为100米。
3)临时水准点和因施工影响需移动的水准点,其标高与原水准点闭合,精度应满足规范要求。
1.1.3中线复测1)路基开工前应采用坐标法恢复公路中心桩,并采取一定保护措施,固定路线主要控制桩.2)恢复中线时应注意与结构物中心、相邻施工段的中线闭合,发现问题应及时查明原因,并及时报监理工程师协调解决。
3)如发现设计中线长度丈量错误,应及时上报业主,由业主组织设计单位重新核查完善。
1。
1.4横断面复测1)横断面测量应采用水准仪-皮尺法、横断面仪、全站仪或经纬仪视距法;测量纵向为线路前进方向,横向当路基中线处在直线处在直线段时为中线垂直线方向,曲线段时为测点切线的垂直线方向。
2)横断面测量应逐桩施测,断面布置数量及横向测点应与设计对应,当地形发生变化时应适应适当加密。
3)横断面的施测宽度应满足路基及给排水设施的需要。
在横断面施测中应反映地形、地物、地质的变化,并标出相关水位、建筑物等位置。
1。
2场地清理1.2.1砍树挖根及表土清除1)路基范围内的乔木、灌木等均应在清表前砍伐或移植,砍伐的树木应堆放在路基之外,并妥善处理。
.路基施工标准化图文详解一、“工欲善其事,必先利其器”(优良工程质量目标解读)二、“知者行之始,行者知之成”(图文标准化施工过程)三、“术有专攻,道无止境”(总结)一、明确优良工程质量目标路基优良工程质量目标:路基宽度、分层压实层厚及压实度、顶面弯沉等指标合格率达到 100% ,排水及支挡工程的混凝土(沙浆)强度合格率为 100 %,排水工程铺砌厚度、基础垫层宽厚、断面尺寸合格率≥ 90%,支挡工程断面尺寸合格率≥ 90%。
二、图文解读标准化施工过程内容包含:土方路基填筑、湿润路基填土翻晒办理、路基填土强夯办理、石方路基填筑、台阶开挖、台背回填、预制管桩托板施工、石方路堑边坡光面爆破、填石路堤码砌边坡、边坡防备、混凝土挡土墙、排水工程、绿化工程2-1 土方路基填筑填方路基采纳打方格方式控制卸土量,压路机整平后采纳带刻度插扦检测填土松铺厚度,控制填土厚度;松铺厚度切合要求后,采纳平川机精平,最后碾压密实。
该做法既简单适用,又能把路基重点环节控制好,有效提升填筑质量。
路基填筑过程中,及时修建暂时排水设备保护边坡,保证路基边坡的密实稳固。
1.依据装载车辆装土量计算堆土间距,用石灰打方格,人工指挥卸土,从源泉控制好分层填土厚度。
2.采纳平川机精平,有效控制填土表面平坦度,并形成路拱。
3.采纳上述工艺流程施工的填方路基密实平坦、路拱横坡顺适。
4.路基边沿设置拦水土埂,集水经过暂时急流槽清除,起到防备雨水漫流冲洗边坡的作用。
5.达成的暂时急流槽较坚固稳固,知足施工期内暂时排水要求。
2-2 湿润路基填土翻晒办理联合雨季长、雨量大的特色,某高速项目装备有犂钯翻土机,对受雨水浸泡的路基填土进行犂钯翻晒晾干,从头碾压,有效地解决了路基受雨水浸泡后含水量过大及强度降低的问题,保证了路基每层填土的密实稳固。
犂钯翻松受浸路基填土翻松受浸填土凉晒至最正确含水量2-3 路基填土强夯办理某高速在路基填筑施工中,关于高填方路基,在分层填筑 3 ~ 5 层填土后,再采纳冲击式压实设备对填土进行增补压实,保证了路基填土压实度,达到减少工后沉降的目的;关于路基填挖交界、分阶段前后填土的路基联合部等压实质量控制单薄部位,采纳自动落锤式强夯锤进行增补夯实,保证了该部位的路基填土密实稳固。
公路路基工程安全及文明施工措施1、驻地建设、施工现场、临时设施、施工便道(桥)严格执行业主及公司标准化工地管理规定。
2、施工前对施工人员进行全面的有针对性的安全技术交底,作业人员必须遵守安全技术操作规程,必须按规定佩戴和使用劳动防护用品。
人工配合机械作业时,严禁在机械正在作业范围内停留。
3、机械操作人员必须听从管理人员的正确指挥,精心操作,但对管理人员违反操作规程和可能引起危险事故的指挥,操作人员有权拒绝执行。
4、多台机械同时作业时,各机械之间应注意保持必要的安全距离。
机械在路基边坡、边沟、基坑边缘、不稳定体(地段)上作业时,采取必要的安全措施。
5、清除表土上的杂草、树木时严禁焚烧,以免造成火灾。
6、路基工程开工后,要有措施保证路田分家,及时整理路容路貌,保持施工现场干净整洁,施工层次分明有序。
7、路堑开挖、路基填筑要做好截排水措施和坡面临时防护措施,防止水土流失。
8、高陡边坡防护工程施工必须系安全带,搭设脚手架,自下而上砌筑,禁止在同一坡面上下重叠作业,墙下严禁站人。
9、处于交通要道处的开挖地段,有塌方、滚石等危险的地段,要设警告牌,并配备专人看护管理。
10、有滑坡迹象的地段,路基开挖时从滑坡两侧向中间自上而下进行,严禁全面拉槽开挖,施工中设专人观察,严防塌方;支挡构造物施工时,采取有效的临时支挡措施并进行分段开挖基坑、分段施工,以防上方边坡滑塌。
11、石方爆破作业及爆破器材的运输、存储、使用和销毁等工作,均应按国家现行的《爆破安全规程》及筹建处相关规定执行。
12、施工现场多余的材料及时运走,废弃的材料及时清理,保持整洁,做到场地清理不过夜。
13、城市区域施工场地出入口,设置冲洗设备,对施工车辆进行冲洗,确保城市道路清洁。
14、运输易产生扬尘的建筑材料或土石方时,运输车辆应装料适中,并采用蓬布覆盖严密。
15、城市地带的施工场地裸露地表或集中堆放的土方表面,应采取临时覆盖措施,防止扬尘。
16、临近居民区、学校和医院等噪声敏感地带的施工,要严格控制机械作业噪音;噪声大的施工作业应尽量安排在白天,需要夜间施工的,要做好对周边居民的公告、宣传和沟通工作。
路基施工标准化一、施工准备(一)一般要求1、路基施工开工前,应编制切实可行的实施性施工组织设计,并按规定报批。
2、在开工前,必须建立健全质量、环保、安全管理体系和质量检测体系,并细化到各施工工点;对各类施工班组、施工人员进行岗前培训和技术、安全交底。
3、按计划组织施工人员、队伍、机械设备进场,并满足工程实际需要。
4、编制总体(分项)开工报告,规划落实取、弃土场的位置选择,取样试验。
对原地表土样进行相关试验,每公里至少取3点(1点做比对试验);土质变化较大时,视具体情况增加取样点数。
5、施工队伍的特殊工种作业人员,必须具有安检部门颁发的特种作业许可证。
(二)技术准备1、开工前应将现场调查和核对的情况在接管工地14天之内书面通知监理工程师,然后根据监理工程师提供的测设资料和测量标志,在28天内将复测结果提交给监理工程师。
2、经过复核,对存在异议的导线控制点,要及时给监理工程师提交书面报告,确认最终解决办法;对存在异议的水准点,应向监理工程师提交一份列有勘误高程的修正表,核对正确高程。
3、应将施工中全部控制桩进行加固保护,并在水准点、三角网点等处竖立易于识别的标志。
4、所有导线、中线、水准点、横断面复测和补测等工作,测量精度、技术要求应符合《公路勘测规范》和《公路路基施工技术规范》的要求。
5、对每项测量成果必须报监理工程师复核并签字认可,原始记录应存档。
6、测量仪器使用前必须进行标定。
7、路基填料使用前需进行试验,料场填料第一次试验应做全项检测。
8、路基填料每5000m3或土质变化时,必须重新取样进行试验。
二、路基清表1、路基用地范围的垃圾、有机物残渣及原地面以下至少100-300mm 内的草皮、农作物的根系和表土应予以清除,并且达到规范要求。
2、路基清除表土后进行压实,压实度应符合图纸规定要求且不应小于90%,应重测地面高程及横断面,作为路基计量的依据。
三、试验路段1、路基试验路段不宜小于100m。
市政道路标准化施工公路路基是公路工程中非常重要的一个组成部分,足够的稳定性和耐久性是必不可少的,它一方面是通过完善的设计予以保障,另一方面则是依靠科学严谨的施工方法得以实现,路基的质量好坏同样也决定了路面的质量,最直接影响的就是交通与我们的人生安全,今天小编就和各位一起来学习公路路基如何做到标准化施工吧!一、施工准备1.总体要求路基开工前,应在全面理解设计要求和设计交底的基础上,进行现场调查和核对。
在做好现场调查后,应根据设计要求、合同和现场的实际情况,编制实施性施工组织设计及专项施工方案,并报批。
在开工前必须建立健全质量、环保、安全管理体系和质量检测体系,并对各类施工班组、施工人员进行岗前培训和技术、安全交底。
场地规划、三通一平、现场的标示标牌等。
做好现场取、弃土场的位置选择。
2.技术准备技术交底、岗前技术培训各种试验、检测、工序交验等表格的补充及统一,编制收集各种资料目录测量放样:导线复测、水准复测、中线复测、横断面复测选择代表性路段进行试验,总结施工工艺、质量控制措施。
3.施工机具及人员进场施工机具的类型、数量满足现场要求;各类技术人员及操作工人满足投标承诺。
4.施工场地清理路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。
应对路幅范围内的原地面表层腐殖土、表土、草皮等进行清理,填方地段还应按设计要求整平压实。
对于路堑路段的边坡开挖线至截水沟范围的原生植被应予以保留。
二、一般路基施工1.土质路堑开挖①临时排水常见问题:标准化施工要求:完成临时排水设施,确保施工作业面不积水,截水沟应与排水系统接顺,水流通畅。
②开挖方法:常见问题:标准化施工要求:土方挖运必须自上而下顺序放坡进行,不得乱挖超挖欠挖,严禁掏底开挖,弃土下方和有滚石危及范围内的道路应设警告标志,作业时坡下严禁通行。
③边坡修整常见问题:标准化施工要求:开挖高度每在3-4米时对开挖面进行一次修整,边坡自上而下层层修整,每层坡面达到设计边坡坡率要求时,方可继续施工。

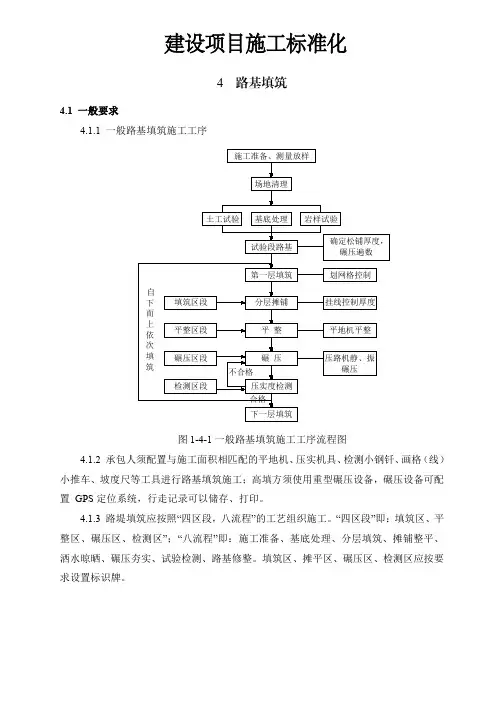

建设项目施工标准化4路基填筑4.1一般要求4.1.1一般路基填筑施工工序图1-4-1一般路基填筑施工工序流程图4.1.2承包人须配置与施工面积相匹配的平地机、压实机具、检测小钢钎、画格(线)小推车、坡度尺等工具进行路基填筑施工;高填方须使用重型碾压设备,碾压设备可配置GPS定位系统,行走记录可以储存、打印。
4.1.3路堤填筑应按照“四区段,八流程”的工艺组织施工。
“四区段”即:填筑区、平整区、碾压区、检测区”;“八流程”即:施工准备、基底处理、分层填筑、摊铺整平、洒水晾晒、碾压夯实、试验检测、路基修整。
填筑区、摊平区、碾压区、检测区应按要求设置标识牌。
图1-4-2四区段,八流程工艺图图1-4-3路基填筑分区施工4.1.4路基填筑应根据试验路总结或技术规范规定的每层土(石)松铺厚度、工作面每层填土总数量和运料车装土(石)量,用石灰在填土工作面上化成方格,以指导运料车正确倒土(石),确保每层填土(石)不超过规定的松铺厚度。
4.1.5路堤填筑坡率的控制(1)对于填土高度大于2m的路堤,应在路床填土顶面以下1.0m左右,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(2)对于填筑高度小于2m的路堤,应在地基处理时将纵、横坡度基本调至接近设计要求,然后在第一层填土(或垫层)时,将该层填土表面的纵、横坡调整至与该路段设计的纵横坡度一致。
(3)每填筑2m高,边坡应进行刷坡整修;刷坡前,施工单位应准确测量放好边线桩位,打桩并洒灰线;路基宽度、中线偏位须经监理验收,合格后施工单位方可进行刷坡修整,坡率用坡度尺控制。
4.1.6高路堤宜每填筑2m冲击补压一次,或每填筑4〜6m强夯补压一次。
为保证路基宽度,填筑时路堤应超宽填筑;当地形受征地限制无法加宽时,可采用振动压路机对路堤边缘2~3m加大压实遍数。
(1)强夯或冲压施工方案及与已建构造物(包括桥台、涵洞、通道、挡土墙、路外地下管道、电杆及其他建筑物、永久性导线点、水准点等)保持的水平安全距离、与路基中已建构造物的竖向安全距离均应经论证确定,承包人应将包含以上内容的施工方案上报监理和业主,经批准后才能组织施工。
公路路基标准化施工技术及质量控制措施摘要:伴随着我国经济和社会的迅速发展,道路交通在国民经济中占有越来越重要的地位。
道路建设项目的建设质量直接关系到路网的安全和畅通。
在道路建设中,路基是道路建设的主要组成部分。
在我国,高速公路建设中,由于其特殊的地理位置、地理位置、地形地貌、地形地貌等因素的综合作用,使得我国高速公路建设面临着严峻的挑战。
所以,在道路工程的建设过程中,要注意规范的路基工程。
关键词:公路工程路基;标准化施工;质量控制1公路路基标准化施工的特点及重要性1.1公路路基标准化施工的特点路基规范化施工是公路项目的重要组成部分,其技术指标高,计划复杂。
首先,规范建设的道路基础设施建设非常困难。
在道路施工过程中,路基的施工质量直接影响到道路行车的安全性和安全性。
其次,有很高的计划困难。
道路路基是一个复杂的项目,它牵扯到许多问题,具有较高的系统性和较高的可操作性。
这就需要建筑公司做好计划,对项目进行全面的计划,对项目进行整体的安排,将项目的进度进行协调,将一些无法预料的因素对项目的影响减到最小。
1.2公路路基标准化在道路工程中,路基工程占有十分重要的地位。
道路项目具有投资大、工期长等特点。
要确保项目的高效运作,必须做好项目的顶层设计。
规范的道路工程建设是工程建设中的一项重大工程,它的实施受到许多人为和自然因素的制约。
1.3公路路基标准化施工的重要性在进行地基建设之前,首先要对工地进行实地调研,调研的基础上,要对设计要求和交底进行全面的理解和把握,调研工作结束后,要按照调研的情况,按照合同和设计的要求,制定出一套完整的质量和安全检测体系,并进行技术和安全培训,同时,还要对建设区域内的桥梁、通道、涵洞、排水系统等进行调研,看有没有可能会对沿途的工厂和农村造成什么影响,让整个线路的结构达到使用要求,保证在建设结束之后,不会给沿途的工厂和农村带来任何的麻烦。
2路基标准化施工技术要点2.1公路挤压式处理技术在规范的基础上,通过挤出工艺,结合机械,实现路基的压实,达到路基平整密实的目的。
第1篇一、施工前的准备工作1. 设计方案的完善:在施工前,要确保设计方案的科学性、合理性和可行性,充分考虑地质条件、地形地貌、环境因素等因素,为后续施工提供有力保障。
2. 施工图纸的审核:对施工图纸进行严格审核,确保图纸的准确性、完整性和一致性,避免因图纸问题导致施工过程中出现偏差。
3. 材料设备的准备:根据工程需求,提前采购、检验、储存各类建筑材料、机械设备和施工工具,确保施工过程中所需物资充足。
4. 施工现场规划:对施工现场进行合理规划,明确各施工区域、施工道路、临时设施等,确保施工有序进行。
二、施工过程中的措施1. 质量控制:严格按照设计要求和规范标准进行施工,加强对原材料、施工过程、施工成果的质量控制,确保工程质量。
2. 安全管理:建立健全安全生产责任制,加强施工现场安全管理,严格执行各项安全操作规程,确保施工人员生命财产安全。
3. 施工进度管理:制定合理的施工进度计划,合理安排施工工序,确保工程按期完成。
4. 环境保护:在施工过程中,注重环境保护,采取有效措施减少施工对周边环境的影响,确保施工与环境保护协调发展。
5. 雨季施工:针对雨季施工特点,做好排水系统建设,确保施工现场排水畅通;合理安排施工工序,避开雨季施工,降低雨季施工对工程进度的影响。
6. 冬季施工:针对冬季施工特点,做好保温、防冻措施,确保施工质量和安全。
7. 标准化施工:推行标准化施工,建立健全质量、安全、文明、环保等保证体系,提高施工效率和质量。
三、施工后的验收与交付1. 施工验收:在工程完成后,按照设计要求和规范标准进行验收,确保工程质量达到预期目标。
2. 工程交付:验收合格后,及时办理工程交付手续,确保工程顺利交付使用。
3. 工程维护:对交付使用的公路工程进行定期检查、维护,确保工程长期稳定运行。
总之,公路工程施工措施贯穿于整个施工过程,涉及设计、施工、管理等多个方面。
只有充分认识到施工过程中的各种风险和挑战,采取切实有效的措施,才能确保公路工程顺利进行,为我国交通事业发展做出贡献。
第1篇一、前言为了提高公路工程施工质量,确保施工安全,促进公路建设行业健康发展,特制定本施工指南。
本指南适用于新建、改建、扩建公路工程施工全过程,包括路基、路面、桥梁、隧道、交通工程等各个领域。
二、施工标准化原则1. 安全第一:施工过程中,确保人员生命财产安全,预防事故发生。
2. 质量为本:严格按照设计要求和规范标准施工,确保工程质量。
3. 绿色环保:合理利用资源,减少污染,保护生态环境。
4. 效率优先:优化施工组织,提高施工效率,缩短工期。
5. 信息化管理:运用现代信息技术,实现施工管理信息化、智能化。
三、施工标准化内容1. 施工准备(1)编制施工组织设计,明确施工方案、进度计划、资源配置等。
(2)落实安全生产责任制,制定安全生产规章制度。
(3)进行施工场地布置,确保施工环境整洁、有序。
(4)组织施工人员培训,提高人员素质。
2. 路基工程(1)严格按照设计图纸和规范要求进行施工。
(2)做好路基土方开挖、填筑、压实等工作。
(3)确保路基排水畅通,防止路基沉降。
(4)加强路基施工过程中的质量控制,确保路基质量。
3. 路面工程(1)按照路面设计要求进行施工,确保路面平整、坚实。
(2)严格控制路面基层、面层施工质量。
(3)做好路面施工过程中的排水、防水处理。
(4)加强路面施工过程中的质量控制,确保路面使用寿命。
4. 桥梁工程(1)严格按照桥梁设计图纸和规范要求进行施工。
(2)确保桥梁结构安全、稳定。
(3)加强桥梁施工过程中的质量控制,确保桥梁质量。
(4)做好桥梁施工过程中的安全防护措施。
5. 隧道工程(1)严格按照隧道设计图纸和规范要求进行施工。
(2)确保隧道结构安全、稳定。
(3)加强隧道施工过程中的质量控制,确保隧道质量。
(4)做好隧道施工过程中的安全防护措施。
6. 交通工程(1)按照交通工程设计要求进行施工。
(2)确保交通设施功能完善、美观。
(3)加强交通工程施工过程中的质量控制,确保交通工程质量。
路基工程施工标准化一、前言路基工程是道路工程中的重要组成部分,它直接关系到道路的使用性能和安全性。
因此,路基工程的施工质量直接影响着道路的使用效果,对能否保证道路的安全、舒适、持久使用具有重要的意义。
为了规范路基工程施工行为,提高施工质量,保证道路使用的安全性和可靠性,必须对路基工程的施工进行标准化管理。
二、施工前准备1.施工方案的编制在路基工程施工前,施工单位需对施工方案进行认真的编制。
施工单位要评估地质、水文、气象等情况,结合设计要求和实际情况,制定合理可行的施工方案。
方案要注重施工的技术性、经济性和安全性,做到合理施工,确保施工质量。
2.施工人员的准备在施工前,施工单位需要对施工人员进行培训和考核,确保施工人员具备相关的专业知识和操作技能。
同时,还需对施工人员进行安全教育和安全意识培养,使他们充分认识到安全生产的重要性。
3.施工材料的准备在施工前,施工单位需要对所需的施工材料进行统一采购和验收,确保施工材料的质量符合要求,避免施工中因材料质量问题而影响施工质量。
4.施工设备的准备在施工前,施工单位需要对施工所需的设备进行检查和调试,确保施工设备的正常运转。
同时,还需对设备进行定期维护和保养,保证施工设备的安全可靠性。
三、施工过程管理1.施工现场管理在施工过程中,施工单位需要对施工现场进行严格的管理。
首先,要确定施工现场的界限,确保施工现场的安全。
其次,要对施工现场进行清理,清除杂物和垃圾,保持施工现场的整洁。
同时,还要对施工现场进行标识和警示,确保施工现场的安全。
2.施工作业管理在施工过程中,需要对施工作业进行严格的管理。
施工单位需要严格按照施工方案和设计要求进行施工作业,确保施工作业的质量。
同时,还要对施工作业进行监督和检查,及时发现并纠正施工中的质量问题。
3.施工质量控制在施工过程中,需要对施工质量进行严格的控制。
施工单位需要对施工质量进行抽检和检测,确保施工质量符合设计要求。
如果发现施工质量存在问题,需要及时进行整改,保证施工质量的达标。
目录1 总则 (1)1。
1 目的和范围 (1)1.2 编制依据 (1)1.3 主要内容 (1)2 术语 (2)3 施工准备 (4)3。
1一般规定 (4)3.2人员组织 (5)3.3 主要设备及管理 (5)3.4 临时设施 (6)3。
5 技术准备 (6)3.6 场地清理 (8)4 施工工序 (10)4.1 路堤施工 (10)4.2 路堑施工 (25)4。
3 冬、雨季施工 (31)4.4 路基排水 (32)4。
5 特殊路基施工 (36)4。
6 路基防护与加固 (46)4.7 取、弃土场整治 (54)5 安全生产、环境保护及文明施工 (56)6 资料管理及交工验收 (58)6.1 资料管理 (58)6.2 交工验收 (58)7 首件工程认可制和工法管理 (62)7.1 首件工程认可制 (62)- 1 -7.2 工法 (63)附录示意图 (67)1总则1.1目的为提高高速公路建设管理和工程质量水平,促进项目建设管理的标准化、科学化和规范化,确保各环节工作到位,质量优良,结合本工程项目的实际情况,制定河北省茅荆坝(蒙冀界)至承德公路施工标准化管理实施细则(路基篇).1。
2 编制依据1。
2。
1国家、工程建设标准化协会、交通运输部等工程建设标准主管部门发布的与路基工程相关的文件、标准、规范、规程和指南.1。
2.2 河北省高速公路建设指挥部办公室关于在“大广公路蒙冀界至承德段高速公路建设项目上全面推广精细化管理试点工作的通知”,冀高指办【2010】4号。
1.2。
3行业内通行的先进施工工艺和管理办法.1。
2.4《河北省高速公路管理局高速公路建设质量管理指导意见》。
1。
2。
5《高速公路建设质量年活动文件汇编》,(河北省高速公路管理局)2009年4月。
1.2.6《河北省高速公路承赤筹建处精细化管理实施细则》。
1。
2。
7《高速公路平安工地建设施工安全防护设施量化标准》(河北省高速公路管理局)2010年6月。
1。
3主要内容本指导书共7章,分别为总则,术语,施工准备,施工工序,安全生产、环境保护及文明施工,资料管理及交工验收,首件工程认可制和工法管理。
AAA.标准化施工措施
AAA.1布置基本原则
施工总体布置设计的基本原则为,应在因地制宜、因时制宜和利于生产、方便生活、快速安全、经济可靠、易于管理的原则指导下进行: 1、施工场地选择应综合考虑地形、地质条件,场内外交通布置,给水、供电、排水等要求,尽量选择地形平坦宽阔、靠近工程位置、地质条件好的场地。
2、场地划分和布置应符合国家有关安全、防火、卫生、环境保护等规定。
3、各种施工设施的布置,应能满足主体工程施工工艺要求,避免干扰,避免和减少料场的重复、往返运输,并为均衡生产创造条件。
4、分期布置应适应各施工期的特点,注意各施工期之间工艺布置的衔接和施工的连续性,避免迁建、改建和重建。
5、用合适的防洪、排水标准,其系统布置应能保证施工场地和施工设施的安全。
AAA.2施工总体布置的基本任务
根据工程规模、特点和施工条件,研究解决主体工程施工期间所需的辅助企业、交通道路、仓库、临时房屋、施工动力、给排水管线及其它施工设施等总体布置的问题,即正确解决施工地区的空间组织问题,以期在规定期限内完成整个工程建设任务。
施工总体布置主要内容: 1、选择给水、供电以及通讯等系统的位置,布置干管、干线。
2、配合选择对外运输方案,选择场内运输方式,布置线路,组织场内运输。
3、选择合适的施工场地,确定场内区域划分原则,布置各施工辅助企业及其他生产辅助设施,布置仓库站场、施工管理及生活福利设施。
4、确定施工场地排水、防洪标准,规划布置排水、防洪沟等系统。
5、研究环境保护措施。
AAA.3临时设施建设
AAA.3.1生产生活房屋严格按照江苏省高速公路建设项目标准化管理规定:临时建设标准化和项目经理部驻地标准化。
1、场地选址(1)项目经理部驻地房屋采用自建活动板房,宿舍不得建在尚未竣工的建筑物内,项目驻地建设应包括民工营地建设。
(2)自建房屋的选择应避免设在可能发生坍方,泥石流、水淹等地质灾害区域及高压线下面(与高压线水平距离不小于8米)。
(3)试验室应合理选址。
2、场地建设(1)项目经理部办公区、生活区及车辆、机具停放区等功能设置科学合理,必须分区设置。
(2)项目经理部办公、生活用房建
筑面积一般不小于3000m2。
(3)项目经理部生活饮用水如条件允许,尽可能使用自来水;如自找饮水源,应对水源进行专门机构化验鉴定。
3、办公生活用房。
4、实验室设置。
AAA.3.2砼拌和站严格执行混凝土搅拌站标准化。
1、场地选址(1)拌和站尽量靠近主体施工部位,减少混凝土运输距离,距离不得小于300m。
(2)拌和站周围必须有满足施工需要的水源,且远离居民区。
2、场地布置搅拌站面积根据搅拌站规模确定,且必须满足材料存放和节间备料的需要。
总面积不小于5400m2。
3、场地建设搅拌站需修建围墙封闭(采用Mu10号砂浆砖砌围墙,墙厚为24cm,基础为7.5号浆砌片石);场地必须使用C20标号混凝土全硬化,厚度不小于20cm;进出搅拌站的便道50m范围采用20cm厚C25混凝土硬化。
4、搅拌机及部件(1)搅拌机的配置应根据搅拌站规模确定。
(2)搅拌机为封闭式强制型;料仓不少于3个,需设防雨棚,且料仓间挡板具有足够的高度,防止串料;配料机应支腿加固。
(3)搅拌站应配置不少于3个水泥灌,且水泥罐应设置冷却设备,确保水泥搅拌温度,做到检验合格后后再用。
水泥储存罐应配备必要的除尘设置。
5、材料存放(1)、砂石料场必须设防雨棚(采用钢结构彩钢瓦为顶棚结构),高度满足机械设备操作空间,不同规模砂石料场地需进行硬化,应分区存放,严格分档。
(2)、袋装水泥,减水剂等分库存放在库房内。
AAA.3.3预制场严格执行预制场标准化。
预制场的选址、规划必须满足以下规定,并上报总监办审核后报业主审核 1.厂址选址(1)结合标段预制梁板的尺寸、数量和具体架设要求等选址。
(2)预制场除用地困难情况并由业主批准外,一般不应设在主线上,以方便、合理、安全、经济和满足工期为原则。
2、场地布置预制场一般设置办公区、生活区、材料堆放区、钢筋加工区、预制区、存梁区等各施工区域布置应合理,场地占地面积应满足施工需要。
AAA.3.4小型构件预制场严格执行小型构件预制场标准化。
小型构件预制场的选址、规划必须满足标高速公路建设准化管理规定。
AAA.3.5施工便道、便涵我公司严格执行高速公路建设准化管理规定中的施工便道标准化。
AAA.3.6施工用电我公司严格执行高速公路建设准化管理规定中的临时用电管理标准化。
AAA.4标准化管理保障措施 1、提高思想认识:要认识到质量的极端重要性,认识到标准化施工是质量取得新进步的必由之路和根本保证,是施工合同的组成部分,标准化施工执行不足,可认为违约。
2、要认真学习、熟悉我省已实施的四项标准化施工指南:推行标准化施工不仅仅是建立完善组织机构及质量、安全文明、环保等保证体系以及施工场地规划、三通一平建设、驻地建设、拌和站、预制场等按标准化的建设,当然这些是基础是保证;但最重要的是按标准化指南的“施工前提条件、工序、施工技术、施工工艺、施工质量、安全文明环保”等要求进行施工过程控制,具体措施是加强企业自检,严格执行企业内部“自检、互检、交接检”,真正建立起“横向到边、纵向到底、控制有效”的质量控制体系。
3、施工监理、项目业主要严格把关:严格监控施工的每一过程、每一工序,使质量管理实现标准化,监控的首要手段变施工质量的事后检验为施工过程的质标准化施工领导小组组长:项目副经理副组长:工区负责人副组长:技术负责人施工技术部环境保护部综合办公室施工队负责人工班负责人全体施工人员安全质量部各专业施工队
量控制,监控的首要目标是预防质量问题和改进质量 4、建设和谐高速公路:要提高参建人员质量意识的主动性、积极性;建立质量控制有序、安全文明环保、心情舒畅的施工环境。
