电力建设工程预算定额版章节说明及计算规则公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]第1章土石方工程1.土壤分类见附录G。
定额中的普土为附录G中所列一、二类土壤;土壤中的坚土为附录G中所列三、四类土壤。
2.人工挖地槽、地坑定额深度为6m,若所挖深度超过定额规定时,可分别按相应定额,每增加1m,增加用工9%(不足1m者按1m算)。
3.干土、湿土、淤泥(或流砂)的划分应根据地质资料确定。
含水率≥25%为湿土;或以地下水位标高为准,地下水位标高以上为干土,以下为湿土。
堆积起来不能成形或具有流动性的为淤泥(或流砂)。
人工土方定额是按干土编制的,如挖湿土时人工乘以系数1.16,干、湿土工程量应分别计算,采用降水措施的土方按干土计算。
4.大面积换土套用填料碾压相关子目。
5.土石方定额中未包括地下水位以下的施工降、排水费用,发生时套用相应定额另行计算。
施工中如有地表水(雨水除外)需要排除时,亦应另行计算。
6.支挡土板定额项目,分密撑和疏撑。
密撑是指满支挡土板,疏撑是指间隔支挡土板,实际间隔不同时不作调整。
7.在有挡土板支撑下挖土时,按实际体积,人工工日数乘以系数1.39。
8.挖桩间土方时,按实挖体积计算(扣除桩体占用体积),人工工日数乘以系数1.45。
9.计算场地竖向布置挖填土方后,不再计算平整场地工程量。
10.石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料应另行计算。
11.石方爆破材料定额是按电雷管导电起爆编制的。
如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶管导线,换为导火索。
导火索的长度按每个雷管2.12m计算。
12.人工挖冻土如需爆破时,每100m3冻土的人工工日数乘以系数0.5,同时增加实心工具钢6.6kg,硝胺2号炸药27.86kg,火雷管64个,导火索132.06m。
13.人工挖土方超过2m时,深度4m以内者,在"深2m以内"定额基础上每100m3增加11.06工日;深度4m以外者,在"深2m以内"定额基础上每100m3增加21.6工日。
总说明一、《电力建设工程预算定额(2006年版)》共六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第二册《热力设备安装工程》(以下简称本定额)。
适用于容量为50~100MW级国产燃煤机组的锅炉、汽轮发电机及其附属机械和辅助设备,相应的化水、供水、燃料(煤、油)、除灰等配套系统及管道、炉墙、保温、油漆、防腐等新建、扩建的安装工程。
同事,也适用于燃机单机容量为36~275MW的燃气-蒸汽联合循环电厂和燃汽轮机简单循环电厂的新建和扩建工程。
三、本定额编制时所依据的主要技术规程、规范有:1.DL/T 5047-1995 电力建设施工及验收技术规范锅炉机组篇2.DL 5011-1992 电力建设施工及验收技术规范汽轮机组篇3.DL/T869-2004 火力发电厂焊接技术规程4.DL/T51904-2004 电力建设施工及验收技术规范第4部分:电厂化学5.DL5031-1994 电力建设施工及验收技术规范管道篇6.DL/T820-2002 管道焊接接头超声波检验技术规程7.DL/T 821-2002 钢制承压管道对接焊接接头射线检验技术规范8.活力发电厂基本建设工程启动及竣工验收规程(1996年版)9.DL 5009.1-1992 电力建设安全工作规程第1部分:火力发电厂部分10.电力建设工程工期定额(2006年版)四、定额中按设备、器材按完整无损、符合质量标准和设计要求、具有合格证书和试验记录考虑。
定额工作内容中所列设备检修是指按施工技术验收规范要求而对质量合格设备所做必要的检查、测量和调整工作,不包括设备质量缺陷而作的处理工作。
五、定额中考虑的工作内容,除各章另有说明者外,均包括施工准备、场内运搬、安全措施设置、脚手架搭拆、施工操作、质量自检及配合验收、完工清理等。
其中的场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的运搬。
电力建设工程预算定额-第四册_送电线路工程电力建设工程预算定额第四册《送电线路工程》是根据国家有关规定和经济建设的需要编制的,主要用于电力建设工程的预算估价和施工审核等工作。
本册预算定额共包括14个章节,包括线路基本预算定额、庇护工程预算定额、电缆预算定额等,并详细列出了每个定额的名称、定额编号、工料秒速、工程量计算方法、单位、人工量系数、材料单价、单车材料配比、设备与材料损耗、模板支出比例等相关内容。
以下为具体章节内容介绍:
第一章线路基本预算定额
该章节详细介绍了各类送电线路的基本预算定额,包括220kV、
110kV、35kV、10kV、6kV及以下等不同电压等级的线路,并给出了每个线路的单位工程量和材料单价,以及根据不同线路型号规格的工程量计算方法。
第二章庇护工程预算定额
该章节主要介绍了送电线路工程中的庇护工程的预算定额,包括线路沿线的绿化、护坡、排水等工程的预算定额,并详细说明了各个工程的单位工程量和材料单价。
第三章电缆预算定额
该章节介绍了送电线路中常用的电缆工程的预算定额,包括电缆线路敷设、接地、保护、标志等的预算定额,并给出了各个工程的单位工程量和材料单价。
其他章节还包括线路材料与设备预算定额、架空线路预算定额、弧光接地预算定额、河道预算定额、农田预算定额、特殊工程预算定额、设备及工程直接费用预算定额等等。
以上只是《送电线路工程》这本预算定额的简要介绍,具体内容非常丰富。
通过使用该册预算定额,可以帮助工程师进行工程的预算估价,确保工程的质量和经济效益。
预算定额的编制是在长期的工程实践和经验总结的基础上进行的,因此具有较高的实用性和准确性。
希望以上介绍能对您有所帮助。
电力建设工程概算定额总说明一、《电力建设工程概算定额》(2013年版)共分五册。
包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程笫四册调试工程第五册通信工程二、本册为第一册《建筑工程》(以下简称本定额)。
本定额适用于单台汽轮发电机发电容量50~l000Mw级机组新建或扩建工程和变电电压等级35~100k新建或扩建工程、换流站新建或扩建工程、通信站新建或扩建工程、串补站新建或扩建工程。
上述工程以外的项目可以参照执行三、本定额是初步设计阶段工程概算编制的依据:是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算施工图工程量进行工程结算和决算的依据。
四、本定额编制主要依据1.《火力发电工程建设预算编制与计算规定》(2013年版)。
2.《电网工程建设预算编制与计算规定》(2013年版)。
3.《电力建设工程预算定额第一册建筑工程(上册、下册)(2013年版)。
4.2006年以来电力工程施工图设计图纸(包括发电厂、变电站、换流站、通信站、串补站等工程施工图纸)。
5.电力工程施工方案(包括施工组织设计、施工技术方案、施工措施等)五、定额子目的范围及内容在各章节说明中阐述,有关施工工序的范围及内容详见《电力建设工程预算定额第一册建筑工程(上册、下册)》的有关说明六、定额消耗量是通过计算各地区有代表性的、不同类型工程的施工图预算工程量,在综合分析概算定额子目工程量的基础上,应用预算定额工料分析程序计算形成的。
1.人工消耗量分建筑技术工、建筑普通工,以工日表示。
包括基本用工、超运距用工、辅助用工及施工幅度差。
2.材料消耗量是用于完成定额工作内容所需的全部材料、成品、半成品的用量(包括周转性材料工具性材料)。
包括材料自现场仓库或材料堆放点至完成建筑成品过程中的运输、施工、堆放等工序损耗。
对于材料用量小、材料费低的零星材料,合并为“其他材料费”,以“元”表示。

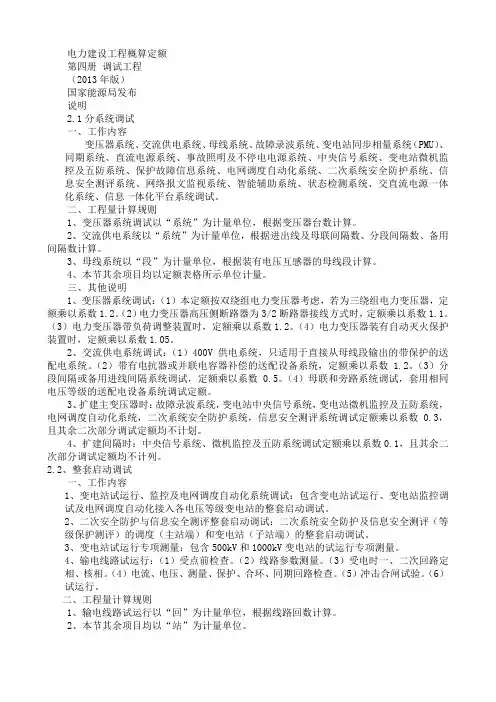

电力建设工程概算定额第四册调试工程(2013年版)国家能源局发布说明2.1分系统调试一、工作内容变压器系统、交流供电系统、母线系统、故障录波系统、变电站同步相量系统(PMU)、同期系统、直流电源系统、事故照明及不停电电源系统、中央信号系统、变电站微机监控及五防系统、保护故障信息系统、电网调度自动化系统、二次系统安全防护系统、信息安全测评系统、网络报文监视系统、智能辅助系统、状态检测系统、交直流电源一体化系统、信息一体化平台系统调试。
二、工程量计算规则1、变压器系统调试以“系统”为计量单位,根据变压器台数计算。
2、交流供电系统以“系统”为计量单位,根据进出线及母联间隔数、分段间隔数、备用间隔数计算。
3、母线系统以“段”为计量单位,根据装有电压互感器的母线段计算。
4、本节其余项目均以定额表格所示单位计量。
三、其他说明1、变压器系统调试:(1)本定额按双绕组电力变压器考虑,若为三绕组电力变压器,定额乘以系数1.2。
(2)电力变压器高压侧断路器为3/2断路器接线方式时,定额乘以系数1.1。
(3)电力变压器带负荷调整装置时,定额乘以系数1.2。
(4)电力变压器装有自动灭火保护装置时,定额乘以系数1.05。
2、交流供电系统调试:(1)400V供电系统,只适用于直接从母线段输出的带保护的送配电系统。
(2)带有电抗器或并联电容器补偿的送配设备系统,定额乘以系数 1.2。
(3)分段间隔或备用进线间隔系统调试,定额乘以系数0.5。
(4)母联和旁路系统调试,套用相同电压等级的送配电设备系统调试定额。
3、扩建主变压器时:故障录波系统,变电站中央信号系统,变电站微机监控及五防系统,电网调度自动化系统,二次系统安全防护系统,信息安全测评系统调试定额乘以系数0.3,且其余二次部分调试定额均不计划。
4、扩建间隔时:中央信号系统、微机监控及五防系统调试定额乘以系数0.1,且其余二次部分调试定额均不计列。
2.2、整套启动调试一、工作内容1、变电站试运行、监控及电网调度自动化系统调试:包含变电站试运行、变电站监控调试及电网调度自动化接入各电压等级变电站的整套启动调试。
第四册输电线路工程第1章工地运输说明一、内容包括:人力运输、拖拉机运输、汽车运输、船舶运输、索道运输。
二、工作范围:工地运输是指装置性材料自工地集散仓库(材料站)运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
其中,索道运输的工作范围包括上料点和下料点材料堆放、场地平整。
三、各类材料的含义:1.“混凝土杆”是指以离心式机制的整根及分段混凝土杆、混凝土套筒及混凝土横担等。
2.“混凝土预制品”是指以人工浇制、机械振捣的混凝土制成品或半成品,如底盘、拉盘、卡盘、叉梁、盖板等。
3.“线材”是指导线、避雷线、耦合屏蔽线、拉线、电缆、光缆。
4.“塔材”是指铁塔钢材,分为角钢塔材和钢管塔材。
5.“钢管杆”是指以钢板压制、焊接形成的整根或分段钢管杆。
6.“金具、绝缘子、零星钢材”是指金具、绝缘子、电杆用的横担、地线支架、拉棒、拉杆、抱箍、连接金具、防振锤、间隔棒、铸铁重锤、接地管(带)材、螺栓、垫圈、地脚螺栓等。
7.“超长合成绝缘子”是指用于交流电压等级750kV及以上、直流电压等级±500kV及以上输电线路的合成绝缘子。
四、装置性材料的单位运输重量按表1-1计算。
注1.表中未列入的其他装置性材料按净重计算。
2.W为理论重量。
五、其他说明。
1.工地运输的平均运距计量单位为“km”。
凡用汽车、船舶运输时,其平均运距不足1km者,按1km计算;用拖拉机、人力运输时,其平均运距保留两位小数。
2.船舶、拖拉机、汽车运输中均已综合考虑了车、船型式,路面、河流级别和一次装、分次卸等因素,使用定额时不得另行换算。
3.采用张力架线,线材不计人力运输。
4.计算塔材装卸、运输重量时,铁塔用螺栓、脚钉、垫圈等计入塔材重量。
5.索道运输按水平运输考虑,索道运输距离为上料点到下料点之间的水平投影距离。
弦倾角是指索道承载索上料点、下料点之间连接线与水平面之间的夹角。
弦倾角超过10°时,索道运输人工、机械可按表1-2中系数调整,装卸不做调整,初步设计无法确定弦倾角时,亦可按采用索道运输线路段的相应地形进行调整。
表1-2 弦倾角增加系数6.索道运输中的荷载是指设计索道承载运输物料的单次运输最大重量,本定额包括1、2、5t。
7.索道运输中的“处”是指配有一台索道牵引机,并能够独立运转、运输物料的一处索道。
第2章土石方工程说明一、内容包括:线路复测及分坑,电杆坑、塔坑、拉线坑人工挖方(或爆破)及回填,电杆坑、塔坑、拉线坑机械挖方(或爆破)及回填,挖孔基础挖方(或爆破),接地槽挖方(或爆破)及回填,排水沟挖方,尖峰及施工基面挖方。
二、土、石质分类定义。
1.普通土:指种植土、黏砂土、黄土和盐碱土等,主要用锹、铲、锄头挖掘,少许用镐翻松后即能挖掘的土质。
2.坚土:指土质坚硬难挖的红土、板状黏土、重块土、高岭土,必须用铁镐、条锄挖松,部分须用撬棍,再用锹、铲挖出的土质。
3.松砂石:指碎石、卵石和土的混合体,各种不坚实砾岩、叶岩、风化岩,节理和裂缝较多的岩石等(不需要用爆破方法开采的),需要镐、撬棍、大锤、楔子等工具配合才能挖掘的土质。
4.岩石:指不能用一般挖掘工具进行开挖的各类岩石,必须采用打眼、爆破或部分用风镐打凿才能挖掘的土质。
5.泥水:指坑的周围经常积水,坑的土质松散,如淤泥和沼泽地等,挖掘时因水渗入和浸润而成泥浆,容易坍塌,需用挡土板和适量排水才能挖掘的土质。
6.流砂:指土质为砂质或分层砂质,挖掘过程中砂层有上涌现象并容易坍塌的土质,挖掘时需排水和采用挡土板或采取井点设备降水才能挖掘的土质。
7.干砂:指土质为含水量低的砂质或分层砂质,挖掘时不需排水,但需采用挡土板挖掘的土质。
8.水坑:指土质较密实,开挖中坑壁不易坍塌,但有地下水涌出,挖掘过程中需用机械排水才能施工的土质。
三、施工操作裕度按基础底宽(不包括垫层)每边增加量:1.普通土、坚土坑、水坑、松砂石坑:0.2m。
2.泥水坑、流砂坑、干砂坑:0.3m。
3.岩石坑:有模板0.2m,无模板0.1m。
4.挖孔基础基坑不计施工操作裕度。
四、各类土、石质的边坡系数见表2-1和表2-2。
五、土石方工程量的计算。
以下各计算公式中字母含义:V—土石方体积(m3):h—坑深(m);r—半径(m);a(b)—坑底宽(m)=基础宽+2×每边操作裕度;a1(b1)—坑口宽(m)=a(b)+2×h×边坡系数。
1.杆坑、拉线坑、塔坑的土石方量。
(1)正方体(不放边坡)(见图2-1)。
V=a2×h (2-1)(2)长方体(不放边坡)(见图2-2)。
(3)平截方尖柱体(放边坡)(见图2-3)。
V=h/3×(a2+aa1+a21)(2-3)(4)平截长方尖柱体(放边坡)(见图2-4)。
V=h/6×[ab+(a+a1)(b+b1)+a1b1] (2-4)(5)圆柱体(不放边坡)(见图2-5)。
V=π×r2×h(2-5)(2-5)(6)圆柱体连平载圆锥体(不放边坡)(见图2-6)V=πr21h1+πh2(r21+r22+r1r2)/3 (2-6)(1)无底盘、卞盘的电杆坑V=0.8×0.8×h (2-7)如果h≥1.5m时,按放坡计算。
(2)带卡盘的电杆,如原计算坑的尺寸不能满足安装时,因卡盘超长而增加的土石方量另计。
(3)电杆坑和拉线坑的土石方量,未包括马道的土石方量,需要时按每坑0.6m3另行计算。
(4)接地槽土石方量的计算。
V=0.4×长度×槽深(2-8)(5)采用井点施工的土石方量计算,按普通土计量原则执行。
(6)挖孔基础土石方量计算,按基础设计混凝土量扣除基础露出地面部分的混凝土量作为基坑开挖土石方总量。
3.尖峰及施工基面。
尖峰及施工基面土石方量计算,应按设计提供的基面标高并按地形、地貌以实际情况进行计算。
常见的计算方法如下:(1)塔位立于山坡的施工基面(见图2-7)。
1)不放边坡部分的体积(ABCDEF体积)。
Va=l·n·h’ (2-9)2)放边坡部分体积由三个部分组成,即上坡方向体积(CDEFJK体积)。
V2=μh·h·n/2=μh2·n/2 (2-10)左右两侧(ADMJA+BCKNB)体积。
V3=2×(μh·h·l/6)=μh2·l/3 (2-11)式中μ—边坡系数。
3)基面总体积。
V=Va+V2+V3 (2-12)(2)塔位立于圆形山顶上的施工基面(见图2-8)(可按近似椭圆球体积的一半计算)。
(3)塔位立于山脊上的施工基面(见图2-9)。
V=K·l·n·h+μh·h+n=Klnh+μh2n(2-14)式中u—边坡系数;K—修正系数,按山脊两侧坡度不同取定,一般取0.4~0.6。
六、其他说明:1.各类土、石质按设计地质资料确定,除挖孔基础和灌注桩基础外,不作分层计算。
同一坑、槽、沟内出现两种或两种以上不同土、石质时,则一般选用含量较大的一种土、石质确定其类型。
出现流砂层时,不论其上层土质占多少,全坑均按流砂坑计算。
2.挖孔基础是指掏挖基础、岩石嵌固式基础、挖孔桩基础。
挖孔基础和灌注桩基础,同一孔中不同土质,按地质资料分层计算工程量,套用子目时坑深为分层土质的底部至孔口地面的高度。
挖孔基础最底层土石方量为基坑总土石方量减去分层土石方量。
3.挖掘过程中因少量坍塌而多挖的,或石方爆破过程中因人力不易控制而多爆破的土石方工作量已包括在定额内。
4.接地槽土石方量计算中,如遇接地装置需加降阻剂时,当设计无规定时,槽宽可按0.6m计算。
5.回填土均按原挖原填和余土就地平整考虑,不包括100m以上的取(换)土回填和余土外运。
需要时可按设计规定的换土比例和平均运距,另行套用尖峰挖方和工地运输定额。
6.余土处理,一般工程不予考虑,需要时,可考虑余土运至允许堆弃地,其运距超过100m以上部分可列入工地运输。
余土运输量的计算:(1)灌注桩钻孔渣土按桩设计0m以下部分体积(m3)×1.7t/m3(其中0.2t/m3为含水量)计算;(2)现浇和预制基础基坑余土按地面以下混凝土体积(m3)×1.5t/m3计算;如基础土质为湿陷性黄土,按地面以下混凝土体积(m3)×1.5t/m3×30%计算;(3)挖孔基础基坑余土按地面以下混凝土体积(m3)×1.5t/m3计算。
7.泥水、流砂、干砂坑的挖填方,定额已分别考虑了必要的排水和挡土板的装拆工作量,套用定额时,不再另计。
8.人力开凿岩石坑是指在变电站、发电厂、通信线、电力线、铁路、居民点以及国家级的风景区等附近受现场地形或客观条件限制,设计要求不能采用爆破施工者。
9.机械挖土石方适用于电杆、拉线塔、拉线坑、铁塔坑挖方及回填,不适用接地槽开挖。
10.几种特殊条件的规定:(1)如冻土厚度不小于300mm,冻土层的挖方量,按坚土挖方定额乘2.5的系数,其他土层仍按地质规定套用原定额。
(2)岩石坑如需要排水,可按相应定额的人工乘1.05的系数。
(3)在线路复测分坑中遇到高低腿杆、塔按相应定额的人工乘1.5的系数。
(4)机械挖湿土时,定额乘1.15的系数。
湿土是指含水量在25%以上的土方,当含水量超过50%以上时,排水费另计。
(5)机械挖方中,挖掘机在垫板上作业时,定额乘1.25的系数,垫板铺设费用另计。
第3章基础工程说明一、内容包括:预制基础,现浇基础,岩石锚杆基础钻孔浇灌,钻孔灌注桩,树根桩基础,预制桩基础,钢管桩基础,人工控孔桩基础护壁,护坡、挡土墙及排洪沟砌筑,喷射混凝土护坡,混凝土基础防腐,拉线棒防腐,接地安装及测量。
二、本章不包括桩基检测三、预制基础1.“底盘安装”定额中,如遇有绞结连接的底盘,每基应增加技工工日:单为0.37工日,双杆为0.74工日。
2.“底盘安装”、“拉线盘安装”中的“每块复”,取每组各块重量加权平均的原则计算。
三联杆的预制基础安装定额,套相应的单杆定额乘2.5的系数。
3.“底盘安装”、“拉线盘安装”定额中,如组合块(每组或每基)超过子目的规定时可按单块同重量和相应组合块的倍数调整定额4.“套筒安装”定额中,已包括二次灌浆工作,但未包括基础的底盘安装,如发生时应另外套相应的底盘安装定额四、现浇基础。
1.基础钢筋加工及制作不包括热镀锌。
2.基础垫层“铺石”、“铺石灌浆”、“铺石加浇混凝土”、“灰土垫层”定额中,石灰、砂浆或混凝土的用量应按设计规定计算,如设计未规定时,石灰、砂浆的用量可以按垫层体积的20%计列,混凝土的用量可以按垫层体积的30%计列。
3.混凝土及垫层砂浆现场浇制中,养护、浇制用水的平均运距按100m计算,如果运距超过时,可按每立方混凝土500kg用水量另套“工地运输”定额。
