2013年版电气安装工程预算定额各章节说明
- 格式:pdf
- 大小:229.42 KB
- 文档页数:20
2013定额解析建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费、税金组成。
先明确:人工工日单价63.88元/工日;燃料动力费:汽油(90号以上)9.10元/KG,柴油8.26元/KG,电0.73元KWH,煤0.50元/KG,木材0.65元/KG,水5.60元每立方(包括了排污费)先说这个是:调整机械费(主要是燃料动力费),人工费价差。
调整的人工费、机械费计入工程造价,但不作为计算管理费和利润、给定费率的总价措施项目费、规费的计费基础。
即:调整的人工费、机械费仅计算调整的价差及税金分部分项工程费、措施项目费、其他项目费包含人工费、材料费(含工程设备费)、机械费、管理费、利润。
说说与03规则的不同之处:1、13计价方法,统一按专业工程取费;管理费、利润等主要费用的取费基数按100%的人工费和8%的机械费取定;管理费、利润计费基础由原建筑类工程按人工费+机械费,安装工程按人工费取费,改为统一以“定额人工费+定额机械费*8%”为计费基础4、安全xx施工费计费基础由原分部分项工程费中人工费、机械xx和或人工费、材料费、机械xx和改为:分部分项工程费中定额人工费+分部分项工程费中定额机械费*8%,同时,安全xx施工费调整为按专业取费;5、规xx和社会保险xx、住房公积金、残疾人保证金计xx基础由原分部分项工程xx人工xx改为:定额人工xx取xx。
即将分部分项工程xx、措施项目xx、其他项目xx人工xx作为计xx基础。
将规xx危险作业意外伤害险计xx基础由原分部分项工程xx+措施项目xx+其他项目xx改为定额人工xx;6、税金计税基础为:分部分项工程xx+措施项目xx+其他项目xx+规xx-按规定不计税的工程设备xx本定额中的机械xx单价按8小时工作制计算,实际签证xx按一下规定执行1、签证时间不足2小时者不计算xx数量;2、签证时间超过2小时不足4小时者按0.5xx计算3、签证时间超过4小时不足8小时按1xx计算在总价措施费里面增加了“特殊地区施工增加费:(定额人工费+定额机械费)*费率”,所谓总价措施费,对不能计算出工程量的措施项目,采用总价项目的方式,以“项”为计量单位进行编制,简单说就是以前的以费率形式的措施项目。

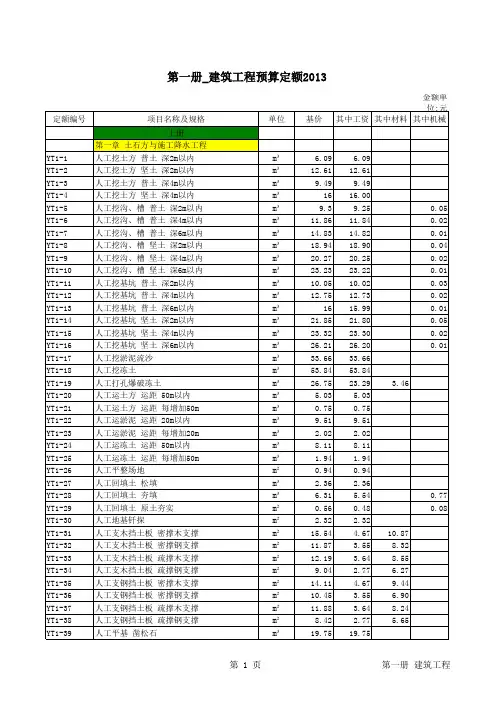

第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元。
第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元。
电力建设工程概算定额总说明一、《电力建设工程概算定额》(2013年版)共分五册。
包括:第一册建筑工程第二册热力设备安装工程第三册电气设备安装工程笫四册调试工程第五册通信工程二、本册为第一册《建筑工程》(以下简称本定额)。
本定额适用于单台汽轮发电机发电容量50~l000Mw级机组新建或扩建工程和变电电压等级35~100k新建或扩建工程、换流站新建或扩建工程、通信站新建或扩建工程、串补站新建或扩建工程。
上述工程以外的项目可以参照执行三、本定额是初步设计阶段工程概算编制的依据:是初步设计阶段工程招标标底、投标报价编制的参考依据;是施工图阶段通过合同约定,按照概算定额工程量计算规则计算施工图工程量进行工程结算和决算的依据。
四、本定额编制主要依据1.《火力发电工程建设预算编制与计算规定》(2013年版)。
2.《电网工程建设预算编制与计算规定》(2013年版)。
3.《电力建设工程预算定额第一册建筑工程(上册、下册)(2013年版)。
4.2006年以来电力工程施工图设计图纸(包括发电厂、变电站、换流站、通信站、串补站等工程施工图纸)。
5.电力工程施工方案(包括施工组织设计、施工技术方案、施工措施等)五、定额子目的范围及内容在各章节说明中阐述,有关施工工序的范围及内容详见《电力建设工程预算定额第一册建筑工程(上册、下册)》的有关说明六、定额消耗量是通过计算各地区有代表性的、不同类型工程的施工图预算工程量,在综合分析概算定额子目工程量的基础上,应用预算定额工料分析程序计算形成的。
1.人工消耗量分建筑技术工、建筑普通工,以工日表示。
包括基本用工、超运距用工、辅助用工及施工幅度差。
2.材料消耗量是用于完成定额工作内容所需的全部材料、成品、半成品的用量(包括周转性材料工具性材料)。
包括材料自现场仓库或材料堆放点至完成建筑成品过程中的运输、施工、堆放等工序损耗。
对于材料用量小、材料费低的零星材料,合并为“其他材料费”,以“元”表示。

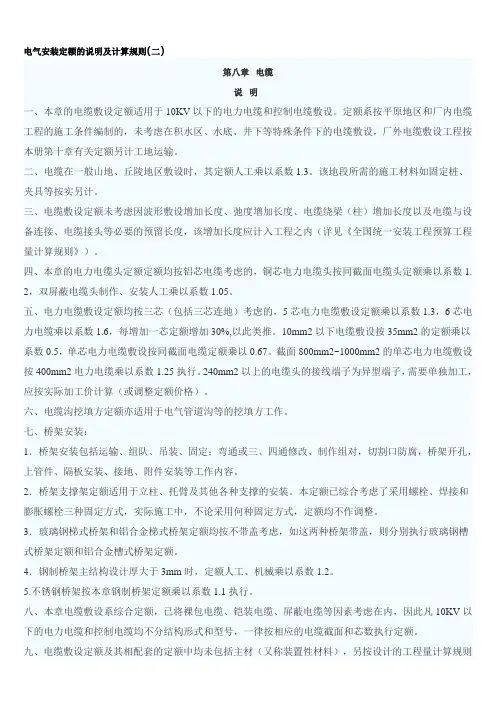

电气安装定额的说明及计算规则(二)第八章电缆说明一、本章的电缆敷设定额适用于10KV以下的电力电缆和控制电缆敷设。
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。
二、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实另计。
三、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程之内(详见《全国统一安装工程预算工程量计算规则》)。
四、本章的电力电缆头定额定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数1. 2,双屏蔽电缆头制作、安装人工乘以系数1.05。
五、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3,6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
10mm2以下电缆敷设按35mm2的定额乘以系数0.5,单芯电力电缆敷设按同截面电缆定额乘以0.67。
截面800mm2~1000mm2的单芯电力电缆敷设按400mm2电力电缆乘以系数1.25执行。
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。
六、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。
七、桥架安装:1.桥架安装包括运输、组队、吊装、固定;弯通或三、四通修改、制作组对,切割口防腐,桥架开孔,上管件、隔板安装、接地、附件安装等工作内容。
2.桥架支撑架定额适用于立柱、托臂及其他各种支撑的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。
3.玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
电力建设工程预算定额国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知国能电力[2013]289号各有关单位:为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,我局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》、《火力发电工程建设预算编制与计算规定》、《电力建设工程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》。
现印发你们,请遵照执行。
国家能源局(印)2013年8月1日电力建设工程预算定额第六册通信工程总说明一、《电力建设工程预算定额》(2013年版)共分七册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册输电线路工程第五册调试工程第六册通信工程第七册加工配制品二、本册为第六册《通信工程》(以下简称本定额),适用于电力专用通信网、信息网及视频监控、电子围栏、门禁系统、输电线路在线监测、光纤入户等相关工程建设。
三、本定额是编制施工图预算的依据,是编制概算定额的基础,也是编制标底、最高投标限价和投标报价的参考依据。
