电力建设工程预算定额说明第四册送电线路安装工程(2006年版)中国电力企业联合会发布2007-03-01实施目录总说明一、《电力建设工程预算定额(2006版)》共分六册,包括:第一册建筑工程(上册、下册)第二册热力设备安装工程第三册电气设备安装工程第四册送电线路工程第五册加工配制工程第六册调试工程二、本册为第四册《送电线路工程》(以下简称本定额)。
适用于由送电端变电站(或发电厂)构架的引出线起至受电端变电站(构架或穿墙套管)的引入线止的35~750kV交流电力架空线路、±500kV直流电力架空线路和35~220kV电力电缆线路的新建、扩建工程。
三、本定额共分八章,依次为工地运输、土石方工程、基础工程、杆塔工程、架线工程、附件工程、电缆工程、电缆排管工程,其中第八章电缆排管工程为参考定额。
四、本定额是根据国家和国家有关部门发布的设计标准、技术规程、规范、质量评定标准和安全技术操作规程,按正常的施工条件及合理的施工组织设计进行编制的。
1.依据中华人民共和国国家标准:(1) GB 50217-1994 电力工程电缆设计规范(2) GB 50173-1992 电气装置安装工程35kV及以下架空电力线路施工及验收规范(3) GB 50233-2005 110~500kV架空送电线路施工及验收规范(4) GB 50168-2006 电气装置安装工程电缆线路施工及验收规范2.依据中华人民共和国电力行业标准:(1) DL/T 5146-2001 35kV~220kV架空送电线路测量技术规程(2) DL/T 5122-2000 500kV架空送电线路勘测技术规程(3) DL/T 5219-2005 架空送电线路基础设计技术规定(4) DL/T 5154-2002 架空送电线路杆塔结构设计技术规定(5) DL/T 5130-2001 架空送电线路钢管杆设计技术规定(6) DL/T 5092-1999 110~500kV架空送电线路设计技术规程(7) DL/T 5217-2005 220kV~500kV紧凑型架空送电线路设计技术规定(8) DL/T 5049-2006 架空送电线路大跨越工程勘测技术规程(9) DL/T 5221-2005 城市电力电缆线路设计技术规定(10) DL/T 5168-2002 110kV~500kV架空电力线路工程施工质量及评定规程(11) DL/T 436-2005 高压直流架空送电线路技术导则(12) DL/T 621-1997 交流电气装置的接地(13) DL/T 832-2003 光纤复合架空地线(14) DL/T 788-2001 全介质自承式光缆(15) DL/T 5161.5-2002 电气装置安装工程质量检验及评定规程第5部分:电缆线路施工质量检验(16) DL/T 5161.10-2002 电气装置安装工程质量检验及评定规程第10部分:35kV及以下架空电力线路施工质量检验(17) DL 5033-2006 输电线路对电信线路危险和干扰影响防护设计规程(18) DL 5009.2-2004 电力建设安全工作规程第2部分:架空电力线路(19) DL 453-1991 高压充油电缆施工工艺规程(20) DL 409-1991 电业安全工作规程(电力线路部分)(21)SDJ 226-1987 架空送电线路导线及避雷线液压施工工艺规程(22)SDJ 277-1990 架空电力线路内爆压接施工工艺规程(23)SDJJS 2-1987 超高压架空输电线路张力架线施工工艺导则3.参考中华人民共和国国家电网公司企业标准:(1)Q/GDW 102-2003 750kV架空送电线路设计暂行技术(2)Q/GDW 112-2004 750kV架空送电线路铁塔组立施工工艺导则(3)Q/GDW 113-2004 750kV架空送电线路张力架线施工工艺导则(4)Q/GDW 115-2004 750kV架空送电线路施工及验收规范(5)Q/GDW 121-2005 750kV架空送电线路施工质量检验及评定规程五、本定额是编制送电线路工程初步设计概算、施工图预算的依据,编审标底和投标报价的参考依据。
输电线路工程概预算(doc 30页)更多企业学院:《中小企业管理全能版》183套讲座+89700份资料《总经理、高层管理》49套讲座+16388份资料《中层管理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座《人力资源学院》56套讲座+27123份资料《各阶段员工培训学院》77套讲座+ 324份资料《员工管理企业学院》67套讲座+ 8720份资料《工厂生产管理学院》52套讲座+ 13920份资料改委批准。
小型项目由各地、市发改委审查,各省(直辖市)发改委批准。
(问题解析)(3).工程项目划分工程项目划分为单位工程、分部工程和分项工程几个层次,具体定义及说明如下:①. 单位工程具备独立施工条件并能形成独立使用功能的建筑物及构筑物为一个单位工程。
单位工程是工程建设项目的组成部分,一个工程建设项目有时可以仅包括一个单位工程,也可以包括许多单位工程。
从施工的角度看,单位工程就是一个独立的交工系统,在工程建设项目总体施工部署和管理目标的指导下,形成自身的项目管理方案和目标,按其投资和质量的要求,如期建成交付生产和使用。
对于建设规模较大的单位工程,还可将其能形成独立使用功能的部分划分为若干子单位工程。
由于单位工程的施工条件具有相对的独立性,因此,一般要单独组织施工和竣工验收。
单位工程体现了工程建设项目的主要建设内容,是新增生产能力或工程效益的基础。
送电线路工程的总体项目为一个单位工程,某一标段工程即为一个子单位工程。
②. 分部工程分部工程是建筑物按单位工程的部位、专业性质划分的,亦即单位工程的进一步分解。
送电线路工程的基础工程、杆塔组立、放线施工、紧线与附件安装工程即为分部工程。
一般工业与民用建筑工程可划分为基础工程、主体工程(或墙体工程)、地面与楼面工程、装修工程、屋面工程等分部工程,建筑设备安装工程由建筑采暖工程与煤气工程、建设电气安装工程、通风与空调工程、电梯安装工程等分部工程组成。
当分部工程较大或较复杂时,可按材料种类、施工特点、施工程序、专业系统及类别等划分为若干子分部工程。
电力建设工程预算定额(2006年版)第三册电气设备安装工程一、适用范围:2006年版电气设备安装工程预算定额适用于35~500kV变电站、50~l000MW火力发电机组的电气装置、设备专用照明、10kV以下架空线路、通信、热工控制装置、新建以及扩建的安装工程,±500kV换流站安装工程。
二、定额编制依据:以国家和有关部门颁发的现行有关电力工程建设的技术规程、规范及施工质量验评标准为依据。
三、定额编制原则:1、定额考虑的施工条件:(l)在正常的气候、地理、环境条件下施工。
未考虑冬、雨季等特殊条件下施工的因素。
(2)具备完整的施工图纸及说明。
(3)按照电力建设工程现阶段施工组织设计、施工机械配备、合理的工期与正常的工作条件进行编制的。
(4)设备、器材完整无损,符合质量标准和设计要求,并附有制造厂出厂检验合格证和试验记录。
2、定额考虑的工作内容:(1)除各章另有说明者外,均包括施工准备,设备开箱检查,场内运搬,脚手架搭拆、设备安装,施工结尾、清理,质量检验及配合检验等。
(2)场内运搬指设备、器材从施工组织设计规定的现场仓库(堆放地点)运至施工地点的水平运搬及垂直运搬。
(3)设备本体接地按扁钢考虑。
(4)设备安装定额不包括设备本体的现场整体喷漆。
3、人工:(l)定额中的人工包括基本用工和其他用工,不分列工种和级别,均以综合工日表示。
(2)定额中每个工日按8h工作制计算。
(3)施工机械的操作人工,在《电力建设工程施工机械台班费用定额(2006年版)》费用组成内容中已包括的施工机械的操作人工,不再计入安装定额的人工工日消耗中。
(4)人工工日单价定额按电力行业定额基准工日单价31元/工日。
在编制变电工程预算时定额人工费每工日增加1元。
(5)定额内工日均包括安装与单体调试之间的相互配合用工。
4、材料:(l)定额中的材料用量均已包括场内运搬损耗、施工现场堆放损耗、施工操作损耗。
(2)定额对施工中周转性材料,如脚手架、枕木、干燥用绝缘导线、石棉布等,均按摊销量考虑。

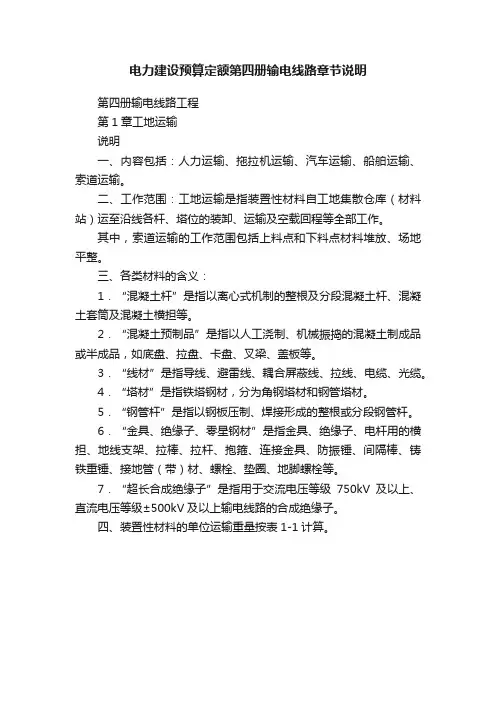

电力建设预算定额第四册输电线路章节说明第四册输电线路工程第1章工地运输说明一、内容包括:人力运输、拖拉机运输、汽车运输、船舶运输、索道运输。
二、工作范围:工地运输是指装置性材料自工地集散仓库(材料站)运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
其中,索道运输的工作范围包括上料点和下料点材料堆放、场地平整。
三、各类材料的含义:1.“混凝土杆”是指以离心式机制的整根及分段混凝土杆、混凝土套筒及混凝土横担等。
2.“混凝土预制品”是指以人工浇制、机械振捣的混凝土制成品或半成品,如底盘、拉盘、卡盘、叉梁、盖板等。
3.“线材”是指导线、避雷线、耦合屏蔽线、拉线、电缆、光缆。
4.“塔材”是指铁塔钢材,分为角钢塔材和钢管塔材。
5.“钢管杆”是指以钢板压制、焊接形成的整根或分段钢管杆。
6.“金具、绝缘子、零星钢材”是指金具、绝缘子、电杆用的横担、地线支架、拉棒、拉杆、抱箍、连接金具、防振锤、间隔棒、铸铁重锤、接地管(带)材、螺栓、垫圈、地脚螺栓等。
7.“超长合成绝缘子”是指用于交流电压等级750kV及以上、直流电压等级±500kV及以上输电线路的合成绝缘子。
四、装置性材料的单位运输重量按表1-1计算。
注1.表中未列入的其他装置性材料按净重计算。
2.W为理论重量。
五、其他说明。
1.工地运输的平均运距计量单位为“km”。
凡用汽车、船舶运输时,其平均运距不足1km者,按1km计算;用拖拉机、人力运输时,其平均运距保留两位小数。
2.船舶、拖拉机、汽车运输中均已综合考虑了车、船型式,路面、河流级别和一次装、分次卸等因素,使用定额时不得另行换算。
3.采用张力架线,线材不计人力运输。
4.计算塔材装卸、运输重量时,铁塔用螺栓、脚钉、垫圈等计入塔材重量。
5.索道运输按水平运输考虑,索道运输距离为上料点到下料点之间的水平投影距离。
弦倾角是指索道承载索上料点、下料点之间连接线与水平面之间的夹角。
弦倾角超过10°时,索道运输人工、机械可按表1-2中系数调整,装卸不做调整,初步设计无法确定弦倾角时,亦可按采用索道运输线路段的相应地形进行调整。
输电线路工程概预算第一章电力工程预算体系与造价管理基本知识一.电力工程预算体系分类电力工程预算体系按专业内容划分为不同的预算定额体系: 1. 建筑工程针对火力发电厂的建筑物和构筑物、变电站(所)的建筑物和构筑物、输电线路的辅助设施等工程内容2.热力设备安装工程针对火力发电厂热力系统和供汽系统、锅炉及辅助设备、汽轮机及辅助设备、燃料供应系统、除灰系统、水处理系统、供水系统等工程内容 3.电气设备安装工程针对火力发电厂和变电站(所)的电气接线、变压器安装、配电装置、接地装置、控制、保护及测量装置、10KV及以下配电线路等工程内容 4.送电线路工程针对35-750KV交流电力架空线路、500KV直流电力架空线路、35-220KV电力电缆线路等工程内容5.加工配制工程6.调试工程解析说明:(1).以上各预算定额体系是各自独立的,应根住实际工程内容分别选择使用不同的定额体系。
(各家人各进各门)(2). 各预算定额体系均有独立配套使用的预算编制办法和独立(不同)的计算标准,互不相同。
因此,不同定额体系之间不得交叉使用。
(各家人各带各客)(3).注意:工程项目名称和内容相同,可能因工程项目大类划分不同而使用不同的定额体系。
同一工程项目大类因项目内容不同而使用不同的定额体系。
* 10KV以下线路和35KV及以上线路* 发电厂工程中有建筑工程、热力设备安装工程、电气设备安装工程、调试工程等(舞伴衣服身材)二、电力工程管理制度及若干问题解析1.电力工程建设纳入国家基本建设工程管理范畴,国家基本建设工程管理制度均应在电力工程中得到执行。
(1). 基本建设工程基本建设工程是指利用国家预算内基建拨款,自筹资金,国内外基本建设贷款以及其他专项资金进行的以扩大生产能力或新增工程效益为主要目的,形成新的可以独立发挥作用的整体性固定资产的社会经济活动。
(解析) 2. 基本建设工程按工程项目实施管理(1). 工程项目是指在一个总体设计范围内,由一个或几个单位工程组成,在经济上实行统一核算,行政上具有独立的组织形式,并实行统一管理的建设单位。
