现浇箱梁的质量控制一、引言现浇箱梁是建筑工程中常见的构件之一,其质量直接关系到工程的安全和稳定性。
因此,对现浇箱梁的质量控制非常重要。
本文将从设计、材料选用、施工工艺等方面详细介绍现浇箱梁的质量控制要点。
二、设计要点1. 结构设计:现浇箱梁的结构设计应符合相关标准和规范要求,确保其承载能力和稳定性。
2. 尺寸设计:根据工程实际需求,合理确定现浇箱梁的尺寸,确保其与其他构件的连接和协调。
三、材料选用1. 混凝土:选择符合工程要求的高强度混凝土材料,确保混凝土的强度和耐久性。
2. 钢筋:选用符合设计要求的钢筋,确保其强度和粘结性能。
3. 模板:选择合适的模板材料,确保模板的平整度和稳定性。
四、施工工艺1. 模板安装:根据设计要求,正确安装模板,确保模板的稳定性和密实性。
2. 钢筋布置:按照设计图纸要求,正确布置钢筋,确保钢筋的位置准确和连接牢固。
3. 浇筑混凝土:在浇筑混凝土前,应进行充分的浇筑前检查,确保模板和钢筋的质量符合要求。
同时,控制混凝土的浇筑速度和均匀性,避免产生空洞和夹杂物。
4. 养护措施:在混凝土浇筑完成后,应及时进行养护,确保混凝土的强度和耐久性。
五、质量检验1. 模板检查:对模板进行检查,确保其平整度和稳定性。
2. 钢筋检验:对钢筋进行检验,包括尺寸、数量和连接等方面,确保钢筋的质量符合要求。
3. 混凝土检验:对浇筑的混凝土进行抽检,检测混凝土的强度和密实性。
4. 结构检验:对现浇箱梁的结构进行检验,确保其承载能力和稳定性。
六、质量控制措施1. 严格执行相关标准和规范要求,确保施工过程中的质量。
2. 加强施工现场的管理,确保施工人员的素质和责任心。
3. 建立健全的质量控制体系,包括质量计划、质量检验和质量记录等方面。
4. 加强与监理单位的沟通和协调,及时解决施工中的质量问题。
七、总结现浇箱梁的质量控制是确保工程安全和稳定性的关键。
通过合理的设计、材料选用和施工工艺,加强质量检验和质量控制措施,可以有效提高现浇箱梁的质量。
现浇箱梁的质量控制一、引言现浇箱梁是建造工程中常见的梁类型之一,其质量控制对于确保工程的安全和稳定性至关重要。
本文将详细介绍现浇箱梁的质量控制标准,包括材料选择、施工工艺、检验方法等方面的内容。
二、材料选择1. 混凝土:选择符合国家标准的高强度混凝土,确保其抗压强度不低于设计要求。
2. 钢筋:选用符合国家标准的高强度钢筋,保证其抗拉强度和抗弯能力满足设计要求。
3. 模板:选择高质量的模板材料,确保其平整度和刚度符合要求,避免在浇筑过程中浮现变形或者渗漏现象。
三、施工工艺1. 模板安装:模板安装前应进行检查,确保其完好无损,无明显变形或者裂缝。
安装时应按照设计要求进行定位和固定,确保模板的准确度和稳定性。
2. 钢筋布置:按照设计图纸要求进行钢筋的布置,确保钢筋的位置、间距和连接方式符合要求。
在布置过程中要注意钢筋的防锈处理,避免腐蚀影响其使用寿命。
3. 混凝土浇筑:在浇筑前要对混凝土进行试验,确保其配合比和流动性符合要求。
浇筑时应采取适当的振捣措施,确保混凝土充分密实,避免空洞和裂缝的产生。
4. 养护:浇筑完成后,对现浇箱梁进行养护,保持适宜的湿度和温度,确保混凝土的强度和稳定性发展。
四、质量检验1. 外观检查:对现浇箱梁的外观进行检查,确保其表面光滑平整,无明显裂缝和变形。
2. 尺寸检测:使用测量工具对现浇箱梁的尺寸进行测量,确保其长度、宽度和高度符合设计要求。
3. 强度测试:采用非破坏性检测方法,如超声波检测或者钢筋探伤仪等,对现浇箱梁的强度进行测试,确保其抗压和抗弯强度满足设计要求。
4. 混凝土质量检测:采集混凝土试样进行实验室测试,包括抗压强度、抗渗性能等,确保混凝土质量符合标准要求。
五、质量控制记录1. 施工记录:详细记录现浇箱梁的施工过程,包括模板安装、钢筋布置、混凝土浇筑等环节的操作情况和关键参数。
2. 检验记录:记录现浇箱梁的质量检验结果,包括外观检查、尺寸检测、强度测试和混凝土质量检测等项目的结果和评价。

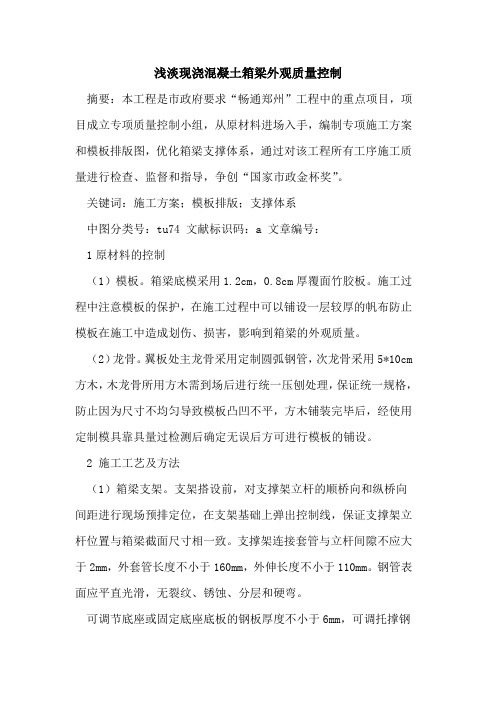

浅淡现浇混凝土箱梁外观质量控制摘要:本工程是市政府要求“畅通郑州”工程中的重点项目,项目成立专项质量控制小组,从原材料进场入手,编制专项施工方案和模板排版图,优化箱梁支撑体系,通过对该工程所有工序施工质量进行检查、监督和指导,争创“国家市政金杯奖”。
关键词:施工方案;模板排版;支撑体系中图分类号:tu74 文献标识码:a 文章编号:1原材料的控制(1)模板。
箱梁底模采用1.2cm,0.8cm厚覆面竹胶板。
施工过程中注意模板的保护,在施工过程中可以铺设一层较厚的帆布防止模板在施工中造成划伤、损害,影响到箱梁的外观质量。
(2)龙骨。
翼板处主龙骨采用定制圆弧钢管,次龙骨采用5*10cm 方木,木龙骨所用方木需到场后进行统一压刨处理,保证统一规格,防止因为尺寸不均匀导致模板凸凹不平,方木铺装完毕后,经使用定制模具靠具量过检测后确定无误后方可进行模板的铺设。
2 施工工艺及方法(1)箱梁支架。
支架搭设前,对支撑架立杆的顺桥向和纵桥向间距进行现场预排定位,在支架基础上弹出控制线,保证支撑架立杆位置与箱梁截面尺寸相一致。
支撑架连接套管与立杆间隙不应大于2mm,外套管长度不小于160mm,外伸长度不小于110mm。
钢管表面应平直光滑,无裂纹、锈蚀、分层和硬弯。
可调节底座或固定底座底板的钢板厚度不小于6mm,可调托撑钢板厚度不小于6mm,可调底座及可调托撑与调节螺母齿合长度不小于6扣,插入立杆的长度不小于150mm。
搭设支撑架时应保证底层立杆的垂直度,在拼装底步水平杆的同时要注意检查立杆的垂直度,待第一步架体拼装完成,应调整所有立杆的垂直度和水平杆的平整度,待全部调整完毕后方可进行上一步架体的拼装。
竖向剪刀撑设置应从模板支架四周连续设置,中间纵、横向由底至顶连续设置竖向剪刀撑,其间距不大于4.5米,剪刀撑的斜杆与地面夹角应在45°-60°之间,斜杆每步与立杆扣接。
竖向和水平剪刀撑的斜杆应采用旋转扣件与立杆扣接,斜杆与立杆的扣接点距碗口节点的距应不大于150mm。

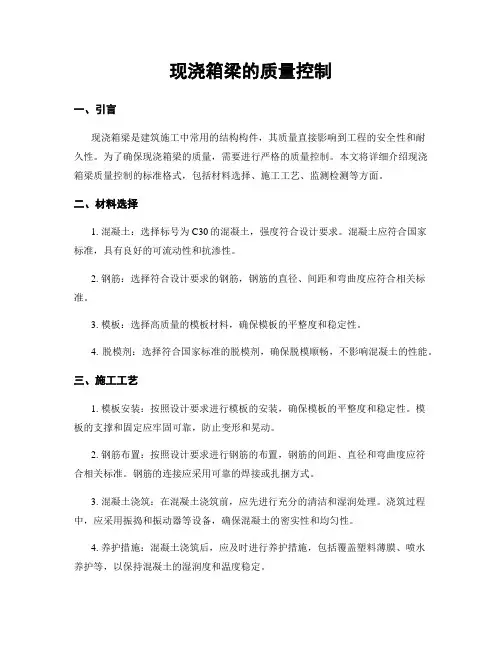

现浇箱梁的质量控制一、引言现浇箱梁是建筑施工中常用的结构构件,其质量直接影响到工程的安全性和耐久性。
为了确保现浇箱梁的质量,需要进行严格的质量控制。
本文将详细介绍现浇箱梁质量控制的标准格式,包括材料选择、施工工艺、监测检测等方面。
二、材料选择1. 混凝土:选择标号为C30的混凝土,强度符合设计要求。
混凝土应符合国家标准,具有良好的可流动性和抗渗性。
2. 钢筋:选择符合设计要求的钢筋,钢筋的直径、间距和弯曲度应符合相关标准。
3. 模板:选择高质量的模板材料,确保模板的平整度和稳定性。
4. 脱模剂:选择符合国家标准的脱模剂,确保脱模顺畅,不影响混凝土的性能。
三、施工工艺1. 模板安装:按照设计要求进行模板的安装,确保模板的平整度和稳定性。
模板的支撑和固定应牢固可靠,防止变形和晃动。
2. 钢筋布置:按照设计要求进行钢筋的布置,钢筋的间距、直径和弯曲度应符合相关标准。
钢筋的连接应采用可靠的焊接或扎捆方式。
3. 混凝土浇筑:在混凝土浇筑前,应先进行充分的清洁和湿润处理。
浇筑过程中,应采用振捣和振动器等设备,确保混凝土的密实性和均匀性。
4. 养护措施:混凝土浇筑后,应及时进行养护措施,包括覆盖塑料薄膜、喷水养护等,以保持混凝土的湿润度和温度稳定。
四、监测检测1. 混凝土强度检测:在混凝土硬化后,应进行混凝土强度的检测。
采用取样试块的方式,按照国家标准进行试块的制备和试验,确保混凝土的强度符合设计要求。
2. 模板拆除检测:在混凝土养护期满后,应进行模板拆除检测。
检查箱梁表面是否有裂缝、麻面、空鼓等缺陷,确保模板拆除后的箱梁表面质量良好。
3. 钢筋质量检测:对已安装的钢筋进行检测,包括钢筋的直径、间距和弯曲度等。
采用金属探伤仪、钢筋直径测量仪等设备,确保钢筋的质量符合相关标准。
五、总结现浇箱梁的质量控制是建筑施工中至关重要的一环,通过严格控制材料选择、施工工艺和监测检测等方面,可以确保现浇箱梁的质量符合设计要求。
现浇箱梁的质量控制引言概述:现浇箱梁是桥梁建设中常见的一种结构形式,其质量直接关系到桥梁的安全和使用寿命。
因此,对现浇箱梁的质量控制至关重要。
本文将从材料选用、施工工艺、施工质量检验、质量管理及验收等五个方面详细介绍现浇箱梁的质量控制。
一、材料选用1.1 选用混凝土:混凝土是现浇箱梁的主要构造材料,应根据设计要求选择合适的配合比和强度等级。
1.2 钢筋选用:钢筋是现浇箱梁的另一重要构造材料,应符合国家标准,具有良好的强度和延展性。
1.3 模板选用:模板的质量直接影响箱梁的外形和尺寸精度,应选用结构稳定、表面平整的模板。
二、施工工艺2.1 浇筑前准备:在浇筑前应对模板进行检查,清理模板表面,检查钢筋的数量和位置是否符合设计要求。
2.2 浇筑过程控制:在浇筑过程中要控制混凝土的坍落度、浇筑速度和浇筑高度,确保混凝土的均匀性和密实性。
2.3 养护措施:浇筑结束后,应及时采取养护措施,保持混凝土的湿润,避免开裂和脱模。
三、施工质量检验3.1 钢筋焊接检验:对焊接的钢筋应进行探伤检测,确保焊接质量符合要求。
3.2 混凝土抗压强度检验:在混凝土养护期结束后,应进行抗压强度检验,确保混凝土的质量符合设计要求。
3.3 尺寸精度检验:对现浇箱梁的尺寸进行精确测量,确保其符合设计要求。
四、质量管理4.1 施工记录管理:对现浇箱梁的施工过程进行详细记录,包括材料使用、施工工艺、检验结果等。
4.2 质量问题处理:如发现质量问题,应及时处理并采取纠正措施,确保箱梁的质量符合要求。
4.3 完工验收:在箱梁施工结束后,进行质量验收,确保箱梁的质量符合设计要求。
五、验收5.1 结构安全验收:对现浇箱梁的结构安全进行验收,确保其承载能力和稳定性符合要求。
5.2 外观验收:对箱梁的外观进行验收,确保其表面平整、无裂缝和变形。
5.3 使用寿命验收:对箱梁的设计寿命进行验收,确保其可以安全使用一定年限。
结论:现浇箱梁的质量控制是桥梁建设中的重要环节,通过严格控制材料选用、施工工艺、施工质量检验、质量管理及验收等方面,可以确保箱梁的质量符合设计要求,保障桥梁的安全和使用寿命。

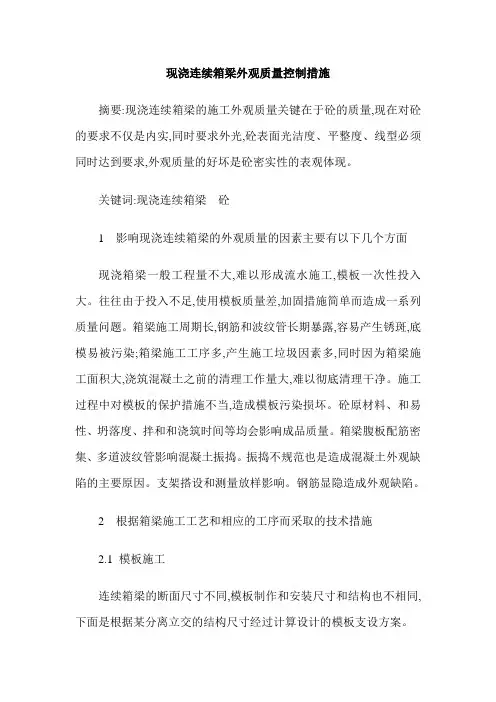

现浇连续箱梁外观质量控制措施摘要:现浇连续箱梁的施工外观质量关键在于砼的质量,现在对砼的要求不仅是内实,同时要求外光,砼表面光洁度、平整度、线型必须同时达到要求,外观质量的好坏是砼密实性的表观体现。
关键词:现浇连续箱梁砼1 影响现浇连续箱梁的外观质量的因素主要有以下几个方面现浇箱梁一般工程量不大,难以形成流水施工,模板一次性投入大。
往往由于投入不足,使用模板质量差,加固措施简单而造成一系列质量问题。
箱梁施工周期长,钢筋和波纹管长期暴露,容易产生锈斑,底模易被污染;箱梁施工工序多,产生施工垃圾因素多,同时因为箱梁施工面积大,浇筑混凝土之前的清理工作量大,难以彻底清理干净。
施工过程中对模板的保护措施不当,造成模板污染损坏。
砼原材料、和易性、坍落度、拌和和浇筑时间等均会影响成品质量。
箱梁腹板配筋密集、多道波纹管影响混凝土振捣。
振捣不规范也是造成混凝土外观缺陷的主要原因。
支架搭设和测量放样影响。
钢筋显隐造成外观缺陷。
2 根据箱梁施工工艺和相应的工序而采取的技术措施2.1 模板施工连续箱梁的断面尺寸不同,模板制作和安装尺寸和结构也不相同,下面是根据某分离立交的结构尺寸经过计算设计的模板支设方案。
(1)铺设底模。
碗扣支架顶托上横桥向铺设12cm×15cm方木,纵桥向用5cm×10cm方木放在横向方木之上,间距20cm。
底模板采用厚15mm 的高强度竹胶板。
底模与侧模接触部位填塞橡胶条并注入密封胶封堵,以防漏浆。
底模除顺直外,考虑到支架及其基础的综合变形及设计预拱度要求,根据预压沉降结果,综合张拉起拱值,确定施工预拱度,按抛物线设置,墩顶为零,保证线型美观顺畅。
(2)腹板和翼板模板制做和安装。
采用大块高强度竹胶板,制做时依据桥梁线型和结构尺寸进行。
安装时采用底模包侧模的原则,接缝处以橡胶垫压实,并用密封胶封堵,模板加固次梁为5cm×10cm方木,间距20cm,加固主梁纵桥向采用15cm×12cm通长方木,间距为45cm,以保证模板刚度。

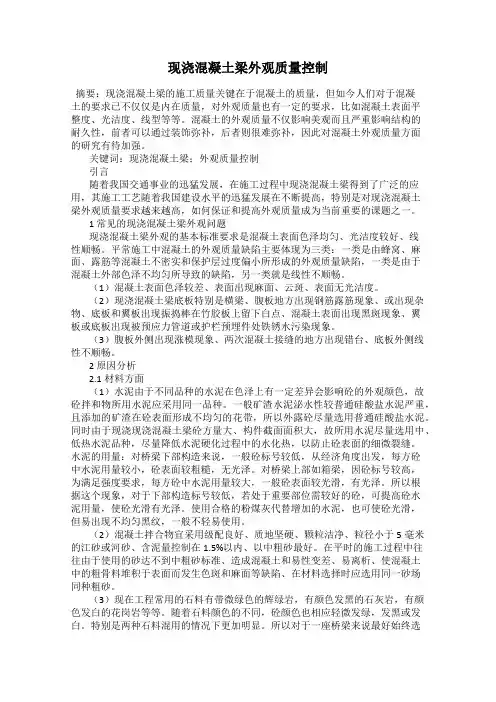

现浇混凝土梁外观质量控制摘要:现浇混凝土梁的施工质量关键在于混凝土的质量,但如今人们对于混凝土的要求已不仅仅是内在质量,对外观质量也有一定的要求,比如混凝土表面平整度、光洁度、线型等等。
混凝土的外观质量不仅影响美观而且严重影响结构的耐久性,前者可以通过装饰弥补,后者则很难弥补,因此对混凝土外观质量方面的研究有待加强。
关键词:现浇混凝土梁;外观质量控制引言随着我国交通事业的迅猛发展,在施工过程中现浇混凝土梁得到了广泛的应用,其施工工艺随着我国建设水平的迅猛发展在不断提高,特别是对现浇混凝土梁外观质量要求越来越高,如何保证和提高外观质量成为当前重要的课题之一。
1 常见的现浇混凝土梁外观问题现浇混凝土梁外观的基本标准要求是混凝土表面色泽均匀、光洁度较好、线性顺畅。
平常施工中混凝土的外观质量缺陷主要体现为三类:一类是由蜂窝、麻面、露筋等混凝土不密实和保护层过度偏小所形成的外观质量缺陷,一类是由于混凝土外部色泽不均匀所导致的缺陷,另一类就是线性不顺畅。
(1)混凝土表面色泽较差、表面出现麻面、云斑、表面无光洁度。
(2)现浇混凝土梁底板特别是横梁、腹板地方出现钢筋露筋现象、或出现杂物、底板和翼板出现振捣棒在竹胶板上留下白点、混凝土表面出现黑斑现象、翼板或底板出现被预应力管道或护栏预埋件处铁锈水污染现象。
(3)腹板外侧出现涨模现象、两次混凝土接缝的地方出现错台、底板外侧线性不顺畅。
2 原因分析2.1材料方面(1)水泥由于不同品种的水泥在色泽上有一定差异会影响砼的外观颜色,故砼拌和物所用水泥应采用同一品种。
一般矿渣水泥泌水性较普通硅酸盐水泥严重,且添加的矿渣在砼表面形成不均匀的花带,所以外露砼尽量选用普通硅酸盐水泥。
同时由于现浇现浇混凝土梁砼方量大、构件截面面积大,故所用水泥尽量选用中、低热水泥品种,尽量降低水泥硬化过程中的水化热,以防止砼表面的细微裂缝。
水泥的用量:对桥梁下部构造来说,一般砼标号较低,从经济角度出发,每方砼中水泥用量较小,砼表面较粗糙,无光泽。
现浇箱梁施工中的质量控制与管理实践摘要:质量控制与管理在现代工程领域中扮演着至关重要的角色。
本文首先阐述了质量控制与管理的定义、重要性以及现浇箱梁施工中的特点和难点,指出了施工过程中的高精度要求和复杂环境下的挑战。
其次,文章介绍了质量管理体系的建立目标、原则以及建立步骤和方法,强调了全员参与、持续改进等原则对于质量管理的重要性。
最后,施工前的准备工作包括设计文件审查、材料设备验收和工艺流程制定,这些步骤为保障施工质量提供了必要的准备和保障。
综上所述,本文为工程质量控制与管理提供了全面的概述和指导。
关键词:质量控制与管理;现浇箱梁施工;质量管理体系引言质量控制与管理是确保产品或工程达到预期质量标准的关键过程,对企业的信誉、客户满意度和长远发展至关重要。
特别是在现浇箱梁等复杂施工中,质量控制面临着高精度、施工技术要求高、环境复杂等挑战。
建立质量管理体系是保障质量的重要途径,其目标在于满足客户需求、提高竞争力、降低风险,并强调全员参与、持续改进等原则。
施工前的准备工作包括设计文件审查、材料设备验收和工艺流程制定,这些步骤为确保施工质量提供了重要保障。
一、质量控制与管理概述(一)质量控制与管理的定义和重要性质量控制与管理的重要性在于其直接影响着企业的信誉和长期发展。
无论是制造业还是建筑工程,产品或工程的质量都是企业竞争力的核心所在。
通过严格的质量控制与管理,企业能够提升产品或工程的质量标准,满足客户的需求和期望,从而增强客户满意度,建立良好的企业形象和口碑。
同时,质量控制与管理也有助于提高生产效率,降低生产成本,优化资源利用,提升企业的经济效益。
另外,质量控制与管理可以及时发现和解决生产过程中的问题和缺陷,降低产品或工程的质量风险,减少质量事故的发生,保障生产安全和人身安全。
综上所述,质量控制与管理是企业可持续发展的重要保障,是实现质量、效益和安全并重的关键路径。
(二)现浇箱梁施工中的质量控制与管理的特点和难点现浇箱梁施工的独特特点和难点使得质量控制与管理成为至关重要的环节。
现浇箱梁的质量控制一、引言现浇箱梁是建筑工程中常用的一种结构构件,其质量直接影响到工程的安全性和使用寿命。
为了保证现浇箱梁的质量,需要进行严格的质量控制。
本文将详细介绍现浇箱梁的质量控制标准及相关要求。
二、现浇箱梁的质量控制标准1. 材料选择(1) 混凝土:应符合国家标准要求,具有足够的强度和耐久性。
(2) 钢筋:应符合国家标准要求,具有足够的强度和抗腐蚀性能。
2. 施工前准备(1) 模板:模板应采用优质的材料制作,表面平整,无明显缺陷。
(2) 模板安装:模板应按照设计要求正确安装,确保箱梁的几何尺寸和线形要求。
(3) 钢筋安装:钢筋应按照设计图纸要求正确安装,确保钢筋的位置和间距符合要求。
3. 现浇施工过程中的质量控制(1) 混凝土浇筑:混凝土应按照设计配合比进行搅拌,浇筑过程中应控制好浇筑速度和浇筑高度,避免产生太多的气泡和夹杂物。
(2) 振捣:振捣应均匀进行,确保混凝土充分密实,排除气泡。
(3) 养护:混凝土浇筑完成后,应及时进行养护,保持湿润环境,避免早期干裂。
4. 箱梁尺寸和线形的检查(1) 尺寸检查:应按照设计要求进行尺寸检查,确保箱梁的尺寸符合要求。
(2) 线形检查:应采用专业的测量工具对箱梁的线形进行检查,确保箱梁的线形平直。
5. 表面质量的检查(1) 表面平整度:应采用专业的测量工具对箱梁的表面平整度进行检查,确保表面平整度符合要求。
(2) 表面缺陷:应对箱梁的表面进行仔细检查,发现缺陷应及时修补。
6. 强度检测(1) 压力试验:应按照设计要求进行压力试验,确保箱梁的强度符合要求。
(2) 钢筋焊接接头的质量检查:应对钢筋焊接接头进行质量检查,确保焊接质量符合要求。
三、现浇箱梁质量控制的方法和要求1. 施工前的准备工作(1) 混凝土和钢筋的检验:应对混凝土和钢筋进行抽样检验,确保其质量符合要求。
(2) 模板的检查:应对模板进行检查,确保其质量符合要求。
2. 施工过程中的质量控制(1) 混凝土浇筑前的准备工作:应对模板、钢筋等进行检查,确保施工前的准备工作符合要求。
预应力混凝土现浇箱梁质量通病及控制要点预应力混凝土现浇箱梁由于其具有较大的跨越能力、良好的结构性能和美观的外形,在桥梁工程中得到了广泛的应用。
然而,在施工过程中,常常会出现一些质量通病,影响箱梁的结构安全和使用性能。
为了确保预应力混凝土现浇箱梁的施工质量,本文对常见的质量通病进行了分析,并提出了相应的控制要点。
一、预应力混凝土现浇箱梁质量通病1、混凝土裂缝混凝土裂缝是预应力混凝土现浇箱梁中最常见的质量问题之一。
裂缝的产生不仅会影响箱梁的外观质量,还会降低其结构的耐久性和承载能力。
裂缝产生的原因主要有以下几个方面:(1)混凝土配合比不合理,水泥用量过大、水灰比过大等,导致混凝土收缩较大。
(2)施工过程中,混凝土振捣不密实,存在蜂窝、麻面等缺陷,削弱了混凝土的抗拉强度。
(3)养护不到位,混凝土在硬化过程中失水过快,导致干缩裂缝的产生。
(4)预应力施加不当,如预应力不足或不均匀,导致箱梁在使用过程中出现裂缝。
2、预应力损失预应力损失是影响预应力混凝土现浇箱梁结构性能的重要因素。
预应力损失过大,会导致箱梁的承载能力下降,影响其使用安全。
预应力损失的主要原因包括:(1)预应力筋与管道壁之间的摩擦损失。
(2)锚具变形和钢筋回缩引起的损失。
(3)混凝土的收缩和徐变引起的损失。
(4)预应力筋的松弛损失。
3、箱梁线形偏差箱梁线形偏差主要表现为箱梁的高程、轴线位置等与设计要求不符。
线形偏差会影响桥梁的外观和受力性能,严重时甚至会影响桥梁的正常使用。
造成箱梁线形偏差的原因主要有:(1)支架基础不均匀沉降。
(2)支架搭设不牢固,在施工过程中发生变形。
(3)模板安装不准确,导致箱梁的尺寸和形状不符合设计要求。
(4)施工测量误差。
4、钢筋布置不符合要求钢筋布置不符合要求主要包括钢筋间距不均匀、钢筋数量不足、钢筋接头位置不正确等。
钢筋布置不符合要求会影响箱梁的承载能力和抗震性能。
其产生的原因主要有:(1)施工人员操作不规范,未按照设计要求进行钢筋的加工和安装。
现浇箱梁的质量控制引言概述:现浇箱梁是建筑工程中常用的结构构件之一,其质量直接关系到整个工程的安全性和稳定性。
因此,在施工过程中,对现浇箱梁的质量控制显得尤为重要。
本文将从五个方面详细阐述现浇箱梁的质量控制方法。
一、材料选择1.1 混凝土材料:选择符合国家标准的混凝土材料,确保其强度和耐久性。
1.2 钢筋材料:选用符合设计要求的钢筋材料,检查其表面是否有腐蚀、锈蚀等缺陷。
1.3 粘结剂:选择适当的粘结剂,确保混凝土与钢筋之间的粘结强度。
二、施工准备2.1 模板安装:确保模板的平整度和稳定性,避免在浇筑过程中产生变形。
2.2 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋的位置和间距符合要求。
2.3 现场调试:在浇筑前进行现场调试,检查模板和钢筋的安装情况,确保无误。
三、浇筑过程3.1 混凝土搅拌:控制混凝土的搅拌时间和搅拌速度,确保混凝土的均匀性和流动性。
3.2 浇筑方式:采用适当的浇筑方式,避免混凝土的分层和气泡等缺陷。
3.3 浇筑速度:控制浇筑速度,避免过快或过慢导致的质量问题,确保混凝土的均匀性和密实性。
四、养护措施4.1 水养护:在浇筑后及时进行水养护,保持混凝土的湿润状态,避免开裂和强度不足。
4.2 温度控制:根据施工环境和混凝土的特性,控制温度变化,避免温度过高或过低对混凝土的影响。
4.3 养护时间:根据混凝土的强度发展情况,合理确定养护时间,确保混凝土的强度和稳定性。
五、质量检验5.1 强度检测:在混凝土养护期结束后,进行强度检测,确保混凝土的强度达到设计要求。
5.2 外观检查:对现浇箱梁的外观进行检查,确保无裂缝、起砂等缺陷。
5.3 尺寸测量:测量现浇箱梁的尺寸,与设计要求进行对比,确保尺寸的准确性。
结论:现浇箱梁的质量控制是建筑工程中不可忽视的重要环节。
通过合理的材料选择、施工准备、浇筑过程、养护措施和质量检验,可以有效控制现浇箱梁的质量,确保工程的安全性和稳定性。
同时,施工人员应具备专业知识和技能,严格按照规范要求进行施工,以确保现浇箱梁质量的稳定和可靠。
现浇箱梁的质量控制引言概述:现浇箱梁是桥梁工程中常见的构件之一,其质量直接关系到桥梁的安全和使用寿命。
因此,对现浇箱梁的质量控制至关重要。
本文将从材料选用、施工工艺、质量检测、施工管理和验收标准等方面进行详细探讨,以匡助工程师和施工人员更好地控制现浇箱梁的质量。
一、材料选用1.1 砂浆:选择符合国家标准的砂浆,控制其含水率和配比,确保砂浆的强度和密实性。
1.2 钢筋:选用质量合格的钢筋,检查钢筋的直径、弯曲度和表面质量,防止钢筋浮现腐蚀和锈蚀。
1.3 混凝土:控制混凝土的配合比和搅拌时间,确保混凝土的坍落度和强度符合要求。
二、施工工艺2.1 模板安装:严格按照设计要求安装模板,检查模板的平整度和尺寸精度,避免模板变形和裂缝。
2.2 浇筑工艺:控制浇筑速度和浇筑厚度,避免混凝土的渗漏和分层现象,确保箱梁的整体性和一致性。
2.3 养护措施:采取适当的养护措施,保持混凝土的湿润度和温度,促进混凝土的早期强度发展,避免龟裂和渗水。
三、质量检测3.1 强度检测:进行混凝土和钢筋的强度检测,确保现浇箱梁的承载能力和耐久性。
3.2 外观检查:检查箱梁的表面平整度和光洁度,避免浮现裂缝和空鼓现象。
3.3 尺寸检验:测量箱梁的尺寸精度和几何形状,确保箱梁的安装和连接符合设计要求。
四、施工管理4.1 施工计划:制定详细的施工计划,合理安排施工进度和施工人员,确保施工质量和安全。
4.2 质量监控:设立专门的质量监控组织,定期检查施工现场和施工过程,及时发现和解决质量问题。
4.3 管理制度:建立完善的施工管理制度,规范施工人员的操作行为和管理流程,提高施工效率和质量。
五、验收标准5.1 强度验收:按照国家标准和设计要求进行强度验收,确保箱梁的承载能力和安全性。
5.2 外观验收:检查箱梁的外观质量和表面光洁度,确保箱梁的美观和耐久性。
5.3 尺寸验收:测量箱梁的尺寸精度和几何形状,确保箱梁的安装和连接符合设计要求。
结论:通过对现浇箱梁的材料选用、施工工艺、质量检测、施工管理和验收标准等方面进行全面控制,可以有效提高现浇箱梁的质量,确保桥梁工程的安全和可靠性。
浅谈现浇箱梁外观质量控制
发表时间:2019-01-11T15:19:39.640Z 来源:《新材料·新装饰》2018年7月上作者:徐军[导读] 结合现浇箱梁实际施工,从模板、混凝土、施工方法、新工艺四方面分析总结了提高现浇箱梁外观质量的控制要点及施工工艺和方法。
江苏省交通工程集团有限公司
摘要:结合现浇箱梁实际施工,从模板、混凝土、施工方法、新工艺四方面分析总结了提高现浇箱梁外观质量的控制要点及施工工艺和方法。
关键词:现浇箱梁,外观质量,模板,混凝土
桥梁现浇混凝土已被广泛应用在城市公路、立交桥、高速跨线立交桥异型桥等工程中,不但解决了大跨度、异型梁的承载设计需要,而且其优美的线形早已成了许多城市中的一-道亮丽风景,而整个混凝土外观质量和线形则是这道风景的主要体现。
因此,现浇箱梁的外观质量控制就成了摆在桥梁工作者面前的一大课题。
结合宁常高速JT-4标桥梁施工过程中所采取的提高现浇箱梁外观质量的施工工艺和方法,从模板选择及安装、混凝土的控制施工方法、新工艺探讨四个方面作简单的阐述。
1模板选择及安装
1)模板的选材。
上部结构现浇箱梁施工采用竹胶板。
选用具有专业模板制造资质的生产厂家订制同一尺寸、规格、颜色的模板。
竹胶板首选质地坚硬,内在材质密实,经久耐用的模板,表面光洁度较模板本身质地质量应放在第二位。
另外在进模板时一定要仔细核对所进的每一批次的模板尺寸、型号,防止因所进模板尺寸不一一致而造成后续施工的麻烦。
2)模板使用前的处理。
竹胶模板使用后应放在比较干燥、温度适中的地方。
使用前要用湿布擦拭模板,对变形及表面损伤的模板应及时调换,一-般情况下竹胶模板的使用期限为2次~3次。
旧模板再次使用前必须先将模板表面清理干净,将表面的水泥浆、灰尘、油渍清理干净,小块残存破损的地方用水泥浆抹平。
挑选颜色一致的模板,不同颜色的模板浇筑成型的外露面混凝土颜色差异很明显。
3)模板拼接。
模板拼接对于整模板制作过程也比较关键,竹胶模板拼接使用0.5 mm双面粘性止水带,宽度与竹胶模板厚度相等。
竹胶板之间的拼缝对大面平整也有很大影响,常用的拼缝方式有平缝、斜口缝、企口缝。
在箱梁施[中模板的拼缝必须整齐划一、横竖一条线,相邻两模板之间错台不超过2mm,表面平整度不超过3 mm,保证相邻两模板接缝处混凝土表面光洁。
4) 模板的固定。
通过对结构荷载的分析,计算模板所需的加周强度和刚度,以达到整个施工时和施工后的支撑体系的固定要求,防止因跑模影响箱梁外观质量。
5)脱模剂的使用。
竹胶板未变形、表面未破损则不需要涂刷任何脱模剂,只要保证将竹胶板表面冲洗干净即可。
表面被污染的竹胶板要及时处理清洗干净,以便下次使用。
表面有破损、有变形的模板必须进行调换。
竹胶板使用过程中严禁涂刷机油。
2混凝土控制
1)原材料控制。
水泥、粗骨料、细骨料、外加剂所进的每一批材料均应经过实验室检验并上报监理组复检。
在桥梁施工过程中上述四种主材不应有更换,防止因主材的更换造成混凝土外观颜色上的差异。
尤其是同一结构物上:相同部位更不可随意更换主材。
2)混凝土配合比及坍落度。
混凝土配合比经过工地实验室反复实验得出7d,28d强度及弹性模量试验结果报监理组、项目办审批通过后方可投入使用。
实际施工中选取适当的坍落度对混凝土结构的外观质量具有较大的影响。
坍落度过小难以振动密实,过大则易出现泌水离析。
因此应根据施工中的实际经验,实际情况选取合宜的坍落度。
3)拌和及运输。
高速公路混凝土的供应均采用混凝土拌合站集中生产。
各种原材料均使用电子秤计量,保证严格按照施T配合比设计进行配料搅拌质最好、效率高,保证了混凝土的拌合质量。
拌合时间的确定必须保证混凝土搅拌均匀,更要严格控制出料混凝土的坍落度。
混凝土坍落度在拌和过程中要考虑到混凝土运送距离、当时的气温以及混凝t士拌和完成到人模的时间等因素影响。
混凝土采用混凝土罐车输送,混凝土的运输能力应适应混凝土凝结速度和浇筑速度的需要,使浇筑工作不间断并使混凝土运到浇筑地点时仍保持良好的和易性和规定的坍落度。
箱梁浇筑开盘后应保证混凝士浇筑的连续,中途不问断。
4)振捣。
现浇箱梁浇筑采用分层、分段浇筑,混凝土浇筑要-气呵成,中间不要出现较长时间的停滞,防止出现冷缝。
混凝土振捣采用插人式振捣器,振捣顺序、时间、插人深度应符合有关规范规定,避免漏振、过振引起混凝土蜂窝、麻面、砂线等表面缺陷。
振捣时应“快插慢提”,控制振速。
3施工方法
1)预压。
箱梁施工过程中为保证浇筑的混凝土线形平滑顺直,无跑模变形的现象,支架搭设后必须对支架进行预压。
支架预压的作用有两点:a.消除因地基沉降对模板和支架产生的影响。
b.压实支架节杆间、方木与方木间方木与槽钢间的间隙。
2)箱梁底模板在预压时的铺设顺序。
支架搭设完毕后,预压过程中直接将沙袋放于支架上的槽钢和方木之上. 即可,预压时可先不铺设模板。
若沙袋加载在模板之上,在预压过程中由于雨水的侵蚀、阳光的照射、沙袋的不均匀放置会造成模板的严重变形、开裂,严重缩短模板的使用寿命,同时影响箱梁外观质量。
3)箱梁两侧腹板施工顺序。
底板铺设完成在两侧腹板尚未铺设前绑钢筋,钢筋绑扎完成后再次对底板进行冲洗,冲洗干净后将两次腹板支上,在浇筑前最后冲洗-一遍即可开始浇筑。
应尽量缩短从底板铺设完成到混凝士浇筑之间的时间。
时间越长,模板损伤越严重,浇筑的混凝土外观质量越差。
4)翼缘板标高调整的先后顺序。
腹板支好后将翼缘板铺上。
若在浇筑底腹板后施工翼缘板时再进行标高调整,就会造成腹板与翼缘板接口处模板的松动。
在养护底、腹板混凝土及浇筑翼缘板前冲洗时冲洗的脏水顺着模板与混凝土之间的缝隙流人其中。
拆除模板后在腹板的顶部就会看见白色的水印从而影响腹板整体的外观颜色。
5)浇筑前准备工作。
浇筑混凝土为保护模板,保证箱梁外观质量还应做的准备工作:a.用油毛毡将翼缘板内边铺开防止在浇筑混凝土时污染模板。
b. 浇筑前最后将底板、腹板冲洗一遍。
6)测量放线。
为保证现浇箱梁的线形美观,顺直,在底板铺设完毕后由测量工程师在箱梁直线段每间隔4m,曲线段每间隔2m一点放出腹板边线;翼缘板铺设好后,同样以直线段每间隔4m,曲线段每间隔2 m一点放出翼缘板边线。
在路线曲线半径较小、曲线弧度较大的情况下要求曲线段按照1 m一点放出翼缘板边线。
这样就保证了箱梁浇筑后线形美观。
4新工艺探讨
在高速建设过程中采用了“地板革”铺设在旧模板表面的施工新工艺,浇筑出来的混凝土表面色泽均匀、内实外光.接缝处平整光洁,完全叮以跟使用新模板浇筑成型的混凝土表面媲美。
既大大提高了施工质最又有效的节约了成本。
使用铺设“地板革”新T.艺应注意以下三点:
1)模板表面清理干净,破损处要用水泥浆补平。
2)选用浓缩801建筑胶水将地板革与模板牢固的粘贴在一起,并且地板革搭接处应从底板从高到低搭接,并且搭接处要多留10cm以上,涂刷胶水粘牢,防止在冲冼底板时杂质顺搭接处流人地板革以下。
3)浇筑前将底板和腹板冲洗干净。
5结语
除混凝士的原材料、拌和运输以及工人的振捣外,施工过程中如何保护好模板是保证箱梁外观质量的关键。
铺设油毛毡、预压时不铺模板、铺设地板革以及腹板模板的先后顺序都是为了保证模板的干净,延长其使用寿命。
先进的施工方案、工艺、有效的管理机制可以有效的保护模板的表面不受破损光洁,延长模板的使用寿命,提高模板的周转次数,有效的节约成本。
在保证外观质量的前提下,为施工单位争取更多的利润。
作者简介:徐军,1994年10月30日出生,男,2017年本科毕业于中国矿业大学徐海学院,专业:土木工程,籍贯:江苏省泰兴市泰兴镇,工作单位:江苏省交通工程集团有限公司。
