主斜井皮带安装技术措施
- 格式:pptx
- 大小:4.31 MB
- 文档页数:27


皮带张紧力保护安装施工方案
皮带张紧力保护安装施工方案「篇一」
为进一步规范我矿各类皮带机保护装置的正常使用和统一管理,全面消除各生产单位在皮带机保护使用方面存在的安全隐患,针对皮带机保护装置、防护栏及过桥的使用现状,特补充制定以下标准,望各单位认真对照执行,皮带机各保护装置安装标准
一、带式输送机需安装的保护装置
1、速度保护;
2、堆煤保护;
3、跑偏保护;
4、温度保护;
5、烟雾保护;
6、超温自动洒水保护;
7、防撕裂保护装置;
8、沿线急停保护装置;
9、机头、机尾、驱动滚筒和导向滚筒处设防护栏及警示牌,行人跨越带式输送机处,应安设的过桥;
10、主要运输巷道的带式输送机还需安设张紧力下降保护装置。
二、各种保护的作用及安装位置:
1、速度保护装置 速度保护装置的作用是当输送带的速度与设计值不一致,发生超速或欠速现象时,使带式输送机自动停机。
磁铁式:将磁铁安装在从动滚筒的侧面,速度传感器要安装在与磁铁相对应的支架上,当皮带机滚筒转速低于设定值并保持5秒钟时,皮带机将自动断电停机。
滚轮式防滑保护:传感器安装在下胶带上面,固定在H架上。
2、堆煤保护装置
堆煤保护装置的作用是当皮带输送机机头发生堆煤时,使带式输送机自动停机。堆煤保护装置安装一般分两种情况:
一种是安装在煤仓上口,堆煤保护传感器(传感器末端)的安装高度,应在低于机头下胶带200mm水平以下,其平面位置应在煤仓口范围之内,距离卸载滚筒距离不得小于1.0米,当煤堆积触及到堆煤保护探头或传感线时,保护器将自动停机报警。
另一种是安装在两部带式输送机搭接处,在两部皮带机搭接处堆煤保护传感器的安装高度,应在后部输送机机头滚筒轴线水平以下,其平面位置应在前部胶带机的煤流方向且距离卸载滚筒约1.0至1.5米的距离,当堆煤触及到堆煤保护探头时,保护器将自动停机报警。
3、防跑偏保护装置
防跑偏保护装置的作用是,在输送带发生跑偏时,使输送带自动纠偏;在严重跑偏时,使输送机自动停机,带式输送机在距离机头卸载滚筒约5-10m的位置处安装一组跑偏保护传感器,安装高度要适中,当胶带运输机的胶带发生跑偏时,胶带推动臂式滚动导杆,当偏离夹角大于200(允许误差±30)时,跑偏开关动作,保护器主机开始报警,但不造成停机;保护器主机经过5-10s延时后,如胶带仍处于跑偏状态,保护器主机将自动切断电源,实现跑偏保护。
煤矿主斜井运输安全技术措施
一、概况
主斜井全长512m,倾角25°,安装一台TYPETZ--315L1-4型皮带,宽1000mm,转速1480r/mih,担负着全矿的煤炭运输和矸石提升系统,又安装一台YR250S-6绞车,轨距400mm。由于人行道宽度小于800mm,行人过程中存在安全隐患,为保证安全行人,防治皮带或平板车伤人施工,特制定本安全技术措施,经矿领导审核签字后生效。
二、安全技术措施
1、绞车司机、信号工、把钩工等作业人员必需遵循“安全第一”的原则,持证上岗,严格根据各工种《安全技术操作规程》和《煤矿安全规程》等相关规定作业;
2、行车时斜巷下方严禁有任何人员作业或逗留,严格执行“行车不行人,行人不行车”的制度。皮带运行时坚持“皮带运行、严禁行人”的原则,以防飞矸伤人;
3、提升前,必需具体检查斜巷内确认无障碍、无其他工作人员或影响提升的担心全隐患,确认安全无误后,方可提升;
4、斜巷提升时,严禁蹬钩、行人;
5、绞车必需设有牢靠的护绳板;
6、必需使用保险绳,保险绳应与主绳直径相同,并且连接牢靠,绳卡无松动;
7、绞车下行时,必需带电运行,严禁放“飞车”。
8、斜巷内提升时必需遵守下列规定:
(1)在倾斜巷道内安设能够将运行终端绳、脱钩的车辆阻挡住的跑车防护装置。
(2)在上部入口安设能够掌握车辆进入摘挂钩地点的阻车器。
(3)在上部平车场接近变破点处,安设能够阻挡未连接的车辆滑入斜巷的阻车器。
(4)在斜井安设能发出警号的信号装置。
上述挡车装置必需常常关闭并牢靠的锁住,放车时方准打开。
9、信号必需声光清楚、打点精确 牢靠。
10、必需使用合格的矿车(材料车)。
11、绞车司机必需根据信号开车,操作平稳、慢上慢下。

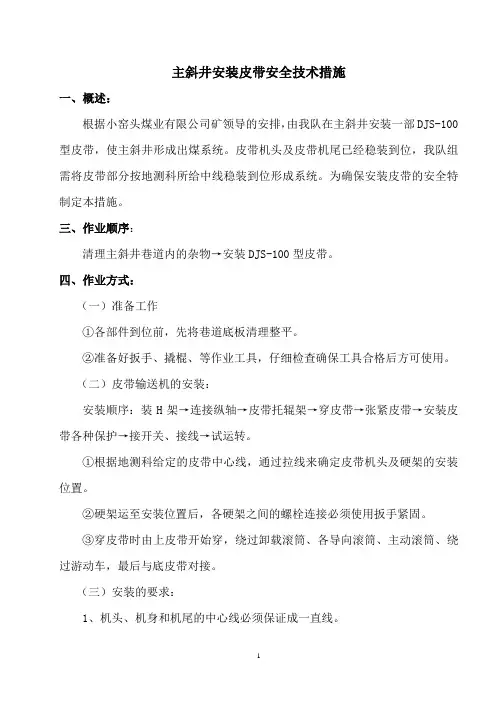

1 主斜井安装皮带安全技术措施
一、概述:
根据小窑头煤业有限公司矿领导的安排,由我队在主斜井安装一部DJS-100型皮带,使主斜井形成出煤系统。皮带机头及皮带机尾已经稳装到位,我队组需将皮带部分按地测科所给中线稳装到位形成系统。为确保安装皮带的安全特制定本措施。
三、作业顺序:
清理主斜井巷道内的杂物→安装DJS-100型皮带。
四、作业方式:
(一)准备工作
①各部件到位前,先将巷道底板清理整平。
②准备好扳手、撬棍、等作业工具,仔细检查确保工具合格后方可使用。
(二)皮带输送机的安装:
安装顺序:装H架→连接纵轴→皮带托辊架→穿皮带→张紧皮带→安装皮带各种保护→接开关、接线→试运转。
①根据地测科给定的皮带中心线,通过拉线来确定皮带机头及硬架的安装位置。
②硬架运至安装位置后,各硬架之间的螺栓连接必须使用扳手紧固。
③穿皮带时由上皮带开始穿,绕过卸载滚筒、各导向滚筒、主动滚筒、绕过游动车,最后与底皮带对接。
(三)安装的要求:
1、机头、机身和机尾的中心线必须保证成一直线。 2 2、机头、机尾各个滚筒,托辊必须保证与运输机的中心线垂直。
3、胶带必须接牢接头。
(四)试运转
1、全面检查各部的安装质量。
2、各润滑部位油量应达到规定量,油质必须保持洁净。
3、按起动按扭、点起动,无异常后方可正常开机运行。
4、试运转时,注意观察各部的运输情况,若有异常,立即停机进行处理。
5、皮带跑偏应调整,先调下皮带,再调上皮带。
五、安全措施:
(一)安装H架安全措施
1、H架及连接轴运至工作面后要稳妥放至,以防滑落伤人。
2、在安装H架时,须有一人将H架扶住,防止倾倒伤人。一人连接纵轴,纵轴和H架连接后,要检查螺栓是否拧紧。
3、工作时,工作人员要站稳扶牢,以防滑倒滚落。
(二)机头穿皮带安全技术措施
1、穿皮带时严禁施工人员用手直接拖拉皮带,防止伤手。
2、并且每帮各用两人,保证皮带受力均匀。
主井安装安全带的安全技术措施
一、准备原因:
根据生产安排,为满足矿井原煤运输正常运行,需对主井皮带进行更换。确保本建设项目安全顺利进行,特制定本安全技术措施
二、施工概况:
主斜井井筒净宽3.7m、净断面10.7m²、倾角21°,井筒斜长440m。原皮带为DTL800/15/2×132型带式输送机。新安装皮带为DTC80/30/2×160型钢丝绳芯胶带机。带宽800mm,带速2.5m/s,机身长度440m,运输量为300t/h,提升高度157.7m;电机型号为YBBP-315L-4,功率2×160KW,转速1488r/min;减速器型号为JS160,速比25;胶带型号为ST1250,采用DYW400-1200液压推杆制动器制动,NJZ040逆止器,机头处采用重锤式涨紧皮带,集中控制系统为KT-200/S型电控系统,采用KJZ18综合保护系统保护皮带。
三、施工顺序
1、主轴皮带头进料。
2、拆下原来的主轴皮带。
3、主轴皮带中间架装配。
4、机头机械、电气设备安装。
5、皮带硫化、安装。
6、机电设备调试。
四、施工前准备
(一)施工前准备
1、机电矿长应组织施工负责人认真熟悉和校对施工图纸和技术资料,以便对整个工程有一个全面的了解,能够有效的指导安装。 2、在施工前,为施工队执行项目内容、质量检验标准、施工工艺、安全技术及规范,随机技术文件进行学习,以保证施工质量。
3、由供货厂家、生产厂家、施工单位依据图纸、合同、技术协议等检查验收设备、配件和材料的数量是否一致,质量是否可靠。
4、准备好安装所用的工具、仪器、仪表,执行安装所用的所有材料。
(二)测量挂线:
1、地勘部门根据主井标出巷道中心线,在机房内标出设备驱动中心线。
2、地质调查部门在主井内标出水平腰线。
(三)拆除主轴的原皮带输送机
1、施工顺序:
1)、拆除胶带、启动皮带机并倒出皮带
2)、托辊、货架并运至指定地点
3)、拆下钢丝绳
