福安市白云山生态停车场工程安全文明施工方案福建华建工程建设有限公司2011年2月15日第一节工程概况一、工程概况工程名称:福安市白云山生态停车场工程建设单位:福安市白云山风景名胜区旅游开发有限公司设计单位:福建省林业勘察设计院建设地点:白云山风景名胜区内建设规模:建设规模:7940473元,总工期90天二、文明施工目标施工现场和环境管理按规范、省市文明施工标准、安全生产工地以及环境管理标准进行布置和管理,实现以下目标:确保文明施工工地,争创市安全文明施工样板工地。
第二节文明施工及环境管理保证措施严格执行《建筑施工安全检查标准》及福建省文明施工规定,做好各项管理工作。
1、制定并严格执行以下文明施工措施和规范,设立专职文明施工现场管理小组责任人,24小时管理以下主要内容:⑴、现场环境卫生管理;⑵、噪音防护处理;⑶、汽车出入高压水枪冲洗;⑷、秋冬物燥防火(如果现场附近多山和树木,更注意周围环境的防火);⑸、周围环境卫生打扫、冲洗、喷水、降尘;⑹、及时清理排污沟淤泥;2、现场文明施工、环境保护管理规定⑴、施工场地:施工现场必须三通一平,有防泥浆、污水外流设置,保持排水畅通,砂浆机位及其它操作地点周围保持清洁;地面按规定实行硬地坪施工。
3、临时供排水:开工前按施工组织设计完成临时水管线的敷设无滴漏和长流水现象,临时排水要按规定自成系统。
4、安全警示标志:加强现场宣传教育工作,在施工现场的醒目位置设有相关的安全警示标志,人员进入施工现场必须戴安全帽。
5、安全防护设施:物料装拆时严禁随意掷物,排栅架子设置必须符合规范要求,临边要按规范要求做好安全防护设施。
6、现场图表规格:施工现场办公室内要有施工平面布置图、施工进度计划表、晴雨表以及各岗位责任制制度等张贴上墙,且要求内容清晰、图实相符,随施工不同阶段及时进行调整。
7、外来工的管理:⑴、建立外来工档案,做好“证卡”登记。
⑵、施工班组人员进场后由安全文明领导小组对其进行安全技术交底,并进行三级安全教育(班组、项目部、分公司),填写新工人入场三级安全教育登记表、“三级”安全教育记录表。
白云山项目施工组织设计施工组织设计项目名称:涞源旅投白石山项目编制人:陈捷刘真杜红彬徐娟批准人:文件编号:JS/JS08-02-02日期:2016年7月7日修订状态:目录第一章编制依据 (2)第一节编制依据 (4)第二节编制说明 (5)第二章工程概况 (4)第三章施工部署及平面布置 (6)第四章施工方案及要紧技术措施 (13)第五章施工工期、施工进度打算及工期保证措施 (32)第六章质量目标及保证措施 (37)第七章项目班子组成情形 (45)第八章施工机械的配备和施工人员的配备 (55)第九章安全生产和文明施工措施施 (61)第十章冬期施工技术措施 (71)第十一章工程服务 (75)第十二章附录 (79)第十三章附表、附图 (81)1.1河北涞源旅投白石山项目施工合同。
1.2河北涞源旅投白石山项目设计施工图纸。
1.3 国家和省市现行建筑施工的有关法律、法规。
1.4 国家现行的施工质量验收规范、规程及施工工艺标准。
1.5 我公司类似工程施工体会总结及相应施工工法。
1.6 我公司质量、职业健康安全及环境“三标一体” C版治理体系文件。
2.1 差不多情形分目录3.1 施工总体部署 (8)3.2 现场筹划 (8)3.3施工机械、材料等治理 (9)3.4 施工平面治理方法 (9)3.5 现场垂直运输 (10)3.6 施工临时用地表 (11)3.7 施工平面布置图文字说明 (11)3.8搞好施工配合 (12)3.1 施工总体部署3.1.1 工程治理目标总体目标要求是:诺守合同保工期;工程质量达合格;安全生产无事故;文明施工不扰民;美化环境没污染。
1)施工总工期30日历天.2)质量目标:合格。
3)安全目标:安全生产无事故。
4) 环境目标:施工过程排放达标,室内环境监测达标。
5)承包方式:包工包料。
3.1.2 工程特点及施工要求1)本工程为旧楼改造装修工程,通过装修达到完善功能,增强美观,该工程任务量较大,工期较短,为保证施工工期,加快施工进度,在生产安排上要统筹考虑,做好详尽的施工作业打算。

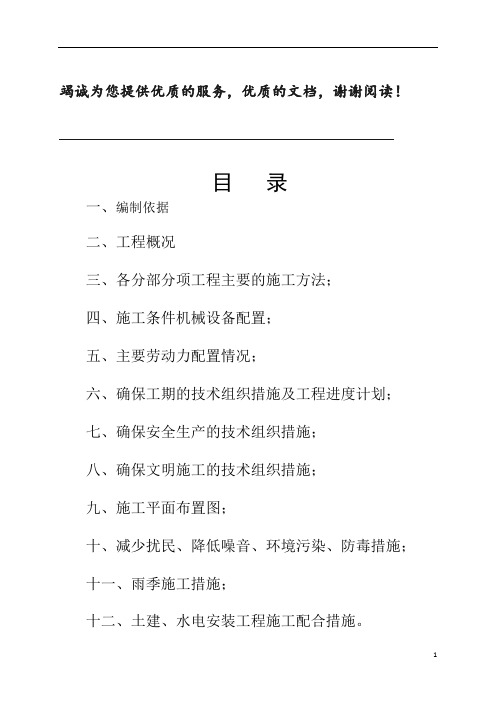

竭诚为您提供优质的服务,优质的文档,谢谢阅读!目录一、编制依据二、工程概况三、各分部分项工程主要的施工方法;四、施工条件机械设备配置;五、主要劳动力配置情况;六、确保工期的技术组织措施及工程进度计划;七、确保安全生产的技术组织措施;八、确保文明施工的技术组织措施;九、施工平面布置图;十、减少扰民、降低噪音、环境污染、防毒措施;十一、雨季施工措施;十二、土建、水电安装工程施工配合措施。
一、编制依据:白云区同心路廉租房(E栋)东、南、北侧(ABCD段)边坡边坡支护工程施工组织设计编制依据如下:1、《白云区同心路廉租房(E栋)东、南、北侧(ABCD段)边坡支护工程施工图》。
2、边坡支护相关的施工规范:《建筑边坡工程技术规程》GB 50330-2002、《钢筋焊接及验收规程》JGJ 18-2003、《建筑地基基础工程施工质量验收规范》GB 50202-2002、《混凝土结构工程施工质量验收规范》GB 50204-2002、《锚杆喷射混凝土支护技术规范》GB 50086-2001、《砌体工程施工质量验收规范》GB 50203-2002等。
3、施工总进度设计对本工程施工的要求。
4、各分部分项工程主要方案要求。
5、施工现场工程地质条件。
二、工程概况:拟建白云区同心路廉租房(E栋)东、南、北侧(ABCD段)边坡勘察工程位于贵阳市白云区同心路东段北侧,交通方便。
该区由5栋建筑物组成,其中A、B、C、D栋为商住楼,E栋为廉租房,总建筑面积11842平方米。
拟建廉租房(E栋)为框架结构,地上部分高为6层,设一层地下室,设计±0.000标高为1305.65m,地下室底板标高为1301.65m。
目前已对拟建物地下室进行整体开挖,地下室开挖过后,将于拟建物东侧、南侧、及北侧形成周长约38.10m,高度约0.0~10.0米的边坡(具体详见支护总平面图)。
所形成边坡于设计±0.000标高以上0.0~5.1米为永久性边坡,设计±0.000标高以下4.90米为临时性边坡。

白云山隧道内管道焊接施工方案a概述本工程隧道为下山隧道,起止桩号 ABJ230 桩~ABJ231 桩,隧道进、出洞口位于湖南省湘西州保靖县野竹坪乡电棚村。
隧道断面初步设计为直壁、半圆拱隧道,直壁高度1.5m,圆拱直径 2.4m,半圆拱高度 1.2m,进口(ABJ230 桩)坐标:X= 3170342.1800,Y= 625250.3300,洞底标高 549.73m;出口(ABJ231 桩)坐标:X=3169449.9500,Y=625384.8800,洞底标高 438.65m;进、出口高差111.08m,斜度约 7°,隧道水平长度902.4m,斜长 909.1322m。
本工程为输气管道隧道穿越,隧道区为山丘地貌,地形条件复杂,隧道穿越段岩土种类较多,性质变化较大。
b管道组装焊接方式根据隧道长度和隧道口外预制场地大小,可分为隧道内管道组装焊接和隧道外管道组装焊接1)隧道内管道组装焊接当隧道较长(大于80m)或隧道口外预制场地较小时,采用隧道内组装焊接的方法。
根据隧道长度及现场实际情况在洞口一侧或两侧各修一长20~30m、宽10m 的临时场地,用以停放管道及机具设备。
从隧道的中部同时向两端布管,如一端无法进管,则由可进管洞口向非进管洞口运管,再由非进管洞口向进管洞口逆向布管。
布管时为防止管道外防腐层受损,应在运管车上加垫柔性物质,并采用砂袋或枕木垫、橡胶板等固定管堆。
布管完成后,用吊管架吊装、外对口器对口,由隧道中部向两端进行管道组对焊接,根据隧道内场地情况,采用手工下向焊或半自动焊焊接,焊接时将100kW发电机置于隧道口外,焊机放于小车上,根据焊口位置随时移动。
2)隧道外管道组装焊接当隧道较短(小于80m),并且隧道口外有较平坦的预制场地时,采用洞外组装焊接。
将穿越段管道分为一段或两段预制,然后拖管就位,在隧道中进行管段组对连头。
根据预制管段长度可采用两种滑道牵引就位方式:◆在隧道内敷设钢轨,将预制好的管道置于钢制小车上,采用卷扬机牵引,沿钢轨将管道拖至隧道中,摆放于指定位置。
大庆路站~徐州火车站站区间下穿铁路白云山铁路桥加固工程项目规划大庆路站~徐州火车站站区间下穿铁路白云山铁路桥加固工程项目规划中国铁路上海局集团有限公司上海工务大修段二〇一九年三月大庆路站~徐州火车站站区间下穿铁路白云山铁路桥加固工程项目规划编制:审核:批准:一、工程概况1.1、项目建设背景现徐州市轨道交通3号线下穿既有铁路京沪四线、东到线白云山立交桥,对既有白云山铁路桥下部结构有较大影响,需进行加固。
1.2、徐州市轨道交通3号线一期工程简述徐州市轨道交通3号线一期工程为一条南北向骨干线,串联了金山桥片区、老城区、翟山片区、铜山新区,涵盖了徐州主城区“双心六组团”中的多个片区,衔接了铁路徐州站交通枢纽以及金山桥副中心、矿业大学、铜山行政中心等重要功能中心。
1.3、白云山铁路桥概况及与隧道相互关系1)白云山铁路桥概况区间隧道在右DK8+302.631~右DK8+318.952处下穿白云山大桥,白云山铁路大桥建于1990年,桥上铁路分别为京沪四线和东到线,对应铁路里程分别为K801+595、K1+091。
白云山桥为两座分离式单线铁路,桥均采用48m钢桁梁,桥墩编号50#、51#,东侧为京沪四线,西侧为东到线。
图1 白云铁路大桥图2 白云山铁路大桥桥下股道图3 白云山铁路大桥桥墩桥址处白云山桥上跨响山路、京沪铁路下行线及小运转线,桥下管线较多,白云山大桥桥墩距小运转铁路股道约3m。
小运转线本身除小运转列车使用外,还兼具机务段出入线作用,连接徐州北站和徐州站,运务繁忙。
经调研,该线停运对铁路运输干扰较大。
白云山桥50#、51#墩采用三柱式轻型墩+钻孔灌注桩基础,墩身截面为1.6m ×0.6m,墩身高分别为8.5m、5.6m,承台尺寸为纵×宽×厚=5m×6.6m×2m,基础采用6Φ0.8m钻孔桩,桩长分别为11.5m、13m。
2)区间隧道与白云山铁路桥位置关系下穿白云山大桥处,徐州轨道交通3号线隧道埋深22m,主要穿越中风化灰岩,拱顶岩层厚约5m,与桥桩水平净距5.66m~17.33m。
福安市白云山生态停车场工程施工组织设计我公司是具有房屋修建工程施工总承包三级、市政公用工程施工总承包三级、修建装修装饰工程专业承包二级、钢结构工程专业承包三级、体育场地设备工程专业承包三级、城市及路途照明工程专业承包三级,是一支拥有雄厚施工技术力气和机械装备的、富有施工阅历的专业性修建装置施工队伍。
近年来,我公司先后承建了少量的项目,赢得了较高的社会声誉,积聚了丰厚的施工阅历和少量的施工技术资料,对承建福安市白云山生态停车场工程,我们具有极大的兴味,对与树立单位的协作充溢诚挚的志愿。
在收到招标文件后,我公司组织有关的工程技术人员和预算人员对文件及施工图纸停止了细致的讨论,并组织有关人员踏勘现场,细心了解现场状况,精心编制了本技术标书供审阅。
本技术标书是指点本工程施工的纲领性文件,编制时对项目管理机构设置、休息力布置、施工进度方案控制、机械设备装备、主要分局部项工程的施工方法、工程质量控制措施、平安保证措施、文明施工及环境维护措施等诸多要素尽能够做了充沛思索,突出其迷信性、可行性及针对性。
并方案在工程实施前还要编制详细的实施性措施及作业指点书,指点工程施工,以确保在招标文件规则的工期内完成全部施工内容,使该工程质量评定等级招标文件要求的验收规范。
如我公司有幸中标承建,我们将其列为我公司重点工程,公司各级指导、有关部门均给予高度注重,决计在以往相似工程施工阅历的基础上,稳固效果,克制缺陷,坚持公司〝严厉任务规范,追求完美质量;坚持以人为本,预防环境污染;确保施工平安,关心员工安康〞的管理方针,运用迷信管理,制定严厉的质量、进度和平安消费的控制措施,鼎力采用新技术、新工艺和新资料,以科技推进消费,降低本钱。
在施工进程中,同树立单位、监理单位、设计单位和总包单位亲密协作,继续推行项目法施工,实施质量、环境、职业安康平安一体化的管理体系。
责任到人,实行目的管理,精心组织施工,确保优质、高效、高速、平安、文明消费。
白云山山塘综合整治工程施工组织设计丽水白云森林公园山塘综合整治工程施工组织设计;浙江赣桥水利水电建设有限公司七月XXXX目录第一章:项目概述第二章: 汇编依据和原则第三章:施工组织的总体规划第四章:施工总平面图........8第五章:施工单位.....................建设规划安排..................................主要工程施工方案和关键技术措施……16第8章:质量保证体系和质量保证措施34第9章:安全保证体系和安全保证措施38第10章:环境保护和文明施工措施41第11章:技术档案的管理。
施工组织设计第一章工程概况第一节工程概况丽水白云山森林公园山塘综合整治工程位于丽水莲都白云森林公园内。
建设内容和规模主要包括三个部分:第一部分是白云山自来水厂的污水通过一条5.9公里的引水管道(使用1.6兆帕的聚乙烯管)通过一个泵站输送到项目区进行二次加压。
包括一个一级泵站、一个二级泵站和一个蓄水量为50M3的高位水箱。
第二部分是白云山白云寺山塘的综合整治,包括坝体加固、溢洪道修复、输水工程、停车场护岸等。
第三部分是白云山五百塘和凤凰山塘的综合整治,包括坝体加固、溢洪道整治、涵洞整治等。
详情如下:白云山自来水厂距离安塘区5.3公里。
水厂利用重力流收集白云山水库的水。
本项目的建设将通过一条长约5.9公里的引水管道(使用1.6兆帕聚乙烯管)将白云山水厂输送至项目区,并通过一个泵站进行二次加压。
白云吴杉白洋山堂:位于莲都白云山森林公园,坝址以上汇水面积为0.049Km2,总容积为45,000m3。
是一座工程等级为六级的山地(1)型山塘。
它建于1972年,没有原始设计数据。
坝型是同质的。
最高坝高为16.7米,坝顶高程为3XXXX。
没有可用的原始设计数据。
坝型是同质的。
最大坝高16.7米,7月坝顶高程3XXXX。
XX湖—白云山景区深度开发研究及修建性详细规划可行性研究报告X X大学人文学院二〇〇五年十二月委托单位:XX省水利水电建设管理总站XX昱龙旅游开发有限公司负责人:董事长高级工程师编制单位:XX大学人文学院规划负责人:教授XX省城市规划委员会专家委员旅游美学硕士生导师参加规划人员:硕导教授所长博士教授副教授副教授副教授讲师讲师讲师讲师教授副院长高级工程师工程师旅游专家总工程师高级工程师总经理工程师目录第1篇基本概况第一章自然地理第二章人文环境第2篇风景区旅游资源评价第一章资源调查与评价第二章各片区综合评价第3篇风景区开发可行性分析第一章产业背景分析第二章区域背景分析第三章可利用条件分析第四章市场分析第五章景区接待容量分析第4篇营销规划第5篇景区规划第一章规划目的与范围第二章规划指导思想第三章主题定位第四章形象标志第五章旅游区划分及功能设置第六章中心旅游区——XX湖修建性规划方案第七章配套游览区规划方案第八章旅游线路组织规划第6篇土地利用及基础设施规划第一章土地利用规划第二章配套设施规划第三章环境保护及生态保育规划第四章安全防灾措施规划第7篇规划实施及效益分析第一章规划实施第二章主要项目投资估算第三章效益分析第8篇风景区经营管理编制说明一、基本情况依据长顺县旅游业发展总体规划,XX湖—白云山风景名胜区涵盖长顺县所有风景点,是长顺县所有旅游风景点的组合体,即所有风景点均属XX湖—白云山风景区范围,并分为XX湖(含广顺古镇)、白云山、青龙山、格凸河四大风景区。
其中:XX湖为国家级水利风景区并省级风景名胜区,格凸河为省级风景名胜区;白云山为中国历史名山、XX佛教名山之一;景区内的广顺写字岩、广顺神仙古人类遗址、交麻洞葬、付家院岩画均为省级文物保护单位,肖国宝烈士陵园为XX省爱国主义教育基地。
风景区的开发以XX湖为中心,本规划以XX湖为重点。
二、编制依据相关技术规范及《XX湖——白云山深度开发研究及规划方案》作为本规划的重要依据。
施工组织设计项目名称:涞源旅投白石山项目编制人:陈捷刘真杜红彬徐娟批准人:文件编号:JS/JS08-02-02日期:2016年7月7日修订状态:目录第一章编制依据 (2)第一节编制依据 (4)第二节编制说明 (5)第二章工程概况 (4)第三章施工部署及平面布置 (6)第四章施工方案及主要技术措施 (13)第五章施工工期、施工进度计划及工期保证措施 (32)第六章质量目标及保证措施 (37)第七章项目班子组成情况 (45)第八章施工机械的配备和施工人员的配备 (55)第九章安全生产和文明施工措施施 (61)第十章冬期施工技术措施 (71)第十一章工程服务 (75)第十二章附录 (79)第十三章附表、附图 (81)第一章编制依据1.1河北涞源旅投白石山项目施工合同。
1.2河北涞源旅投白石山项目设计施工图纸。
1.3 国家和省市现行建筑施工的有关法律、法规。
1.4 国家现行的施工质量验收规范、规程及施工工艺标准。
1.5 我公司类似工程施工经验总结及相应施工工法。
1.6 我公司质量、职业健康安全及环境“三标一体” C版管理体系文件。
第二章工程概况2.1 基本情况第三章施工部署及平面布置分目录3.1 施工总体部署 (8)3.2 现场筹划 (8)3.3施工机械、材料等管理 (9)3.4 施工平面管理办法 (9)3.5 现场垂直运输 (10)3.6 施工临时用地表 (11)3.7 施工平面布置图文字说明 (11)3.8搞好施工配合 (12)3.1 施工总体部署3.1.1 工程管理目标总体目标要求是:诺守合同保工期;工程质量达合格;安全生产无事故;文明施工不扰民;美化环境没污染。
1)施工总工期30日历天.2)质量目标:合格。
3)安全目标:安全生产无事故。
4) 环境目标:施工过程排放达标,室内环境监测达标。
5)承包方式:包工包料。
3.1.2 工程特点及施工要求1)本工程为旧楼改造装修工程,通过装修达到完善功能,增强美观,该工程任务量较大,工期较短,为保证施工工期,加快施工进度,在生产安排上要统筹考虑,做好详尽的施工作业计划。
平面同步展开作业,立体合理穿插施工。
劳力、材料、机具设备保证及时供应,并要有适当储备,确保连续施工。
2)根据图纸设计结合现场原有布局,首先进行拆除及旧有装饰层清除,本着先安装隔墙龙骨和吊顶的吊杆,然后安装隔墙板、吊顶龙骨,再安装顶棚面板,最后地面铺贴、柱面面层,卫生间按先墙面,后顶棚,最后地面顺序施工,其他各分项工程,根据工程的实际进度合理穿插其中进行,电气配管、穿线、灯具、开关、插座安装、给排水管道改造、卫生洁具安装等根据实际进度合理穿插其中进行。
3.2 现场筹划3.2.1施工平面布置原则1)严格按照省级文明工地标准结合现场实际情况进行平面布置;2)在满足施工的条件下,尽量减少施工占地;3)满足施工需要和文明施工的前提下,尽可能减少材料堆放场地;4)在保证场内交通运输畅通和满足施工材料要求的前提下,最大限度地减少场内运输,特别是减少场内二次搬运。
5)在平面交通上,要尽量避免各工种之间相互干扰;6)符合施工现场卫生及安全技术要求和防火规范。
3.2.2 施工现场平面布置1)施工用水、用电布置:现场水源、电源由建设单位指定,安装计量表后引至需用处。
临时用电采用总配电箱、分配电箱和开关箱三级配电两级保护系统。
2)机械设备布置:因本工程不需要大型机具,小型或台式机械现场不作专门布置,根据工程的进度需要进行随机布置。
3)办公区和生活区布置:办公区及临时小型材料库房设在施工区域内或甲方指定点,并随工程的进度进行周转,大宗材料随用随进场。
施工现场不设工人食宿,工人食宿在附近自行租房解决。
利用建设方提供的电源,遵守《施工现场临时用电安全技术规范》(JGJ46-2005),实行三相五线制TN-S系统配电,按照三级配电两级保护及“一机、一闸、一漏、一箱”的原则,编制《施工现场临时用电方案》统一进行部署。
施工楼层内根据消防规定设置足量的干粉灭火器及足量水桶。
材料库内及办公室内各设置不少于一组的灭火器。
灭火器设置点作明显标志。
3.3 施工机械、材料等管理及时整理和安排好所有的施工机械、工器具、材料、建筑垃圾等,做到每日工完场清,未使用完的材料按规定或重新入库或就地堆放整齐。
3.4施工平面管理办法“七牌两图”,即工程概况牌、安全生产纪律牌、三清六好牌、文明施工管理牌、工地消防管理牌、十项安全技术措施牌、佩带安全帽牌和施工现场平面布置图、施工现场安全标志平面布置图。
a)办公室布置;b) 临时材料库布置;c)加工车间d)少量料具堆放场地布置;e)现场警卫室布置;f)消防灭火器材布置;g)配电箱现场布置;3.5 现场垂直运输3.5.2 为保证现场垃圾及时外运及现场装修材料及时供应,我们除采取使用大楼消防电梯外,还采取通过楼梯运输,每5层安排若干运输工人,接力运输。
3.6 施工临时用地表临时用地表3.7 施工平面布置图文字说明3.7.1 施工平面布置严格服从建设单位的有关规定及要求,按照尽量少占用现场空间、避免影响环境的要求进行布置。
3.7.2 现场办公室设置:现场办公室在施工区域内灵活周转,或甲方指定的现场地点。
3.7.3 现场设备及材料仓储布置:临时材料库、加工场、少量料具堆放场地等设在甲方指定地局部场地或施工区域。
3.7.5 现场供水、供电策划:利用甲方提供的指定电源和水源,单独挂表计量。
现场设总配电箱一部,分配电箱四部,充分利用已有给水设施。
现场用电由分配电箱引至电器具开关箱,照明作统一布线,统一控制。
3.7.6 职工生活及卫生部署:工人食宿事宜由我公司自理,施工现场垃圾堆放到甲方指定地点,每天设专人负责清理运走。
3.7.7 我方在工程施工完毕后,所有使用过的临时场所均按照进场时原貌或甲方要求进行完全恢复。
3.7.8 及时整理和安排好所有的施工机械、工器具、材料、建筑垃圾等,做到每日工完场清,未使用完的材料按重新入库或就地堆放整齐。
3.8搞好施工配合第四章施工方案及主要技术措施分目录4.1 施工准备工作 (15)4.2 主要分项工程施工工艺 (16)4.1 施工准备工作施工准备工作作为重要的前期工作。
以合理、迅速为目标,因此,我单位若有幸中标,将立即组织有关人员进入现场,展开准备工作,使各项工作顺利进行。
4.1.1 工程施工准备计划严格控制作业流程,按五大关键环节实施过程管理:材料控制—作业管理—工艺管理—验收标准—产品保护。
4.1.2 组织准备1)为确保优质、高速完成本工程的各项目标,我们将本着精干、实效的原则选派富有施工经验的工程技术管理人员组成项目经理部,自始至终全权负责本工程的施工组织与管理。
2)按部位确定施工员及内部职责分工。
3)施工组按房间编制做法图表,落实每一项做法,解决图纸中存在问题,凡有变更,必须办理变更洽商,复杂部位要按大样图施工。
4)成立消防、保卫、成品保护小组。
4.1.3 技术准备1)在进场后立即仔细阅读施工图纸,了解设计意图及相关细节,开展图纸会审、深化图纸设计、技术交底等技术准备工作。
同时根据施工需要编制更为详细的施工方案,对不清楚和有争议的地方,提前与建设单位、设计单位洽商解决。
2)提前确定各种装修材料使用规格,纹样质感色彩等,以及胶粘剂、紧固螺栓、嵌缝附属材料,以便定货。
4.1.4 资源准备1)机具根据施工做法和进度计划制定详细机具计划,使其按计划分批进场,以使所有进场设备处于最佳运转状态。
2)建筑装饰施工所用机具主要为小型电动工具,如电锤、切割机、电刨、电锯、射钉枪等,这些小型机具配备时应注意与之配套的附件,配套附件的正确选用对施工质量及机具施工寿命均有较大的影响。
3)劳力将根据现场需要或施工顺序的要求分批进场,并在公司内部备足各类专业的施工操作人员。
4)材料将施工图纸尺寸和现场尺寸相比较,所计算出各材料的数量,准备所需的各种材料,在不影响施工用料的原则下,尽量少占施工场地,按照计算出的材料计划分期、分批组织进场,并作好材料的样板挑选、审批及其材料保管工作,确保材料符合规定的质量要求,最后保证工程质量。
4.1.4 现场交接准备迅速组织项目管理人员入驻,与业主进行现场交接,及时办妥进场施工的各项手续。
4.2 主要分项工程施工工艺4.2.1 拆除工程1)在拆除施工现场醒目位置应设施工标志牌、安全警示标志牌,采取可靠防护措施,实行封闭施工。
拆除现场必须设安全监护人员,禁止人员进入拆除区域。
2)拆除施工作业人员应正确穿戴劳动保护用品,戴好安全帽,严禁向下抛掷,拆卸各种材料应及时清理,分别堆放在指定场所。
拆除施工作业现场应当采取降尘措施,避免出现扬尘现象,影响周围环境。
3)合理安排强噪声工序作业时间,一般晚上10点到次日早上6点之间停止强噪声作业。
确系特殊情况必须昼夜施工时,尽量采取降低噪声措施,并会同建设单位协调。
做到施工期间不影响建设单位的日常正常工作。
4)拆除垃圾及时进行清理,将拆除物集中到一处,洒水润湿后,夜间统一外运。
4.2.2 卫生间防水层1)基层表面必须平整光滑,无尘土杂物;2)涂刷基层处理剂时,要均匀地涂刷在基层表面上,不得堆积或露白见底,涂后应干燥5h以上,方能进行下一工序施工。
3) 聚氨酯涂膜防水材料应随用随配,配置好的混合料宜在2h内用完。
用刮板或滚刷刮涂配制好的混合料,均匀地涂刷在基层处理剂已干燥的基层表面上,涂刷时要求厚薄均匀一致,对平面基层涂刷2-3遍,对立面基层涂刷3-4遍,防水涂膜的总厚度以不小于2mm为合格。
涂完第一遍涂膜后,一般需固化5h以上,至指触基本不粘时,再按上述方法进行下道涂刷。
涂刷方向应互相垂直。
4) 精心施工楼地面作法,保证涂膜防水层厚度,管根、阴阳角部位应全数检查,防止漏刷、漏涂。
5)卫生间要进行防水层、面层二次试水。
6) 必要时增加卫生间防水保护层施工完毕后的蓄水试验。
4.2.3 地砖铺贴1)工艺流程墙面超平部分及砂浆落地灰,用钢丝刷刷净浮浆层。
如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。
3)找面层标高、弹线;根据墙上的+50cm(或1m)水平标高线,往下量测出面层标高,并弹在墙上。
4)抹找平层砂浆:a)洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
b)抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高,抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋。
抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于20mm。
c)装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆(水灰比为0.4~0.5)粘结层,要随涂刷随铺砂浆。
然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆(配合比为1:3-1:4)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h 后浇水养护。
