电梯井道护板施工组织设计方案
- 格式:docx
- 大小:17.58 KB
- 文档页数:11
第1篇一、工程概况工程名称:XX项目井道施工电梯工程工程地点:XX市XX区XX项目现场工程规模:XX栋楼,共计XX台井道施工电梯二、工程目的为确保施工电梯在施工过程中的安全、高效运行,提高施工效率,降低施工成本,特制定本施工方案。
三、施工组织与管理1. 施工单位应成立井道施工电梯工程专项管理小组,负责整个施工过程的组织、协调、监督和管理工作。
2. 施工单位应建立健全施工现场管理制度,明确各岗位职责,确保施工过程中的安全、质量、进度和文明施工。
四、施工准备1. 技术准备:施工单位应充分了解井道施工电梯的安装、调试、运行和维护技术,确保施工人员具备相应的技术能力。
2. 材料准备:根据施工图纸和工程需求,准备施工电梯及相关配件、材料,确保施工过程中材料供应充足。
3. 人员准备:组织施工人员参加培训,确保其掌握施工电梯的安装、调试、运行和维护技能。
五、施工工艺1. 施工电梯基础施工:根据施工图纸,确定施工电梯基础的位置和尺寸,进行土方开挖、基础垫层、钢筋绑扎、混凝土浇筑等工序。
2. 施工电梯安装:将施工电梯吊装至基础位置,按照施工图纸进行安装,确保安装精度。
3. 施工电梯调试:完成安装后,对施工电梯进行调试,确保其运行平稳、可靠。
4. 施工电梯试运行:进行试运行,检查施工电梯的运行情况,确保其满足施工需求。
六、施工质量控制1. 严格按照施工图纸和规范要求进行施工,确保施工质量。
2. 加强施工过程中的监督检查,及时发现并解决质量问题。
3. 对施工电梯进行定期检查、维护,确保其安全、稳定运行。
七、施工安全管理1. 施工单位应建立健全施工现场安全管理制度,明确各岗位职责,确保施工过程中的安全。
2. 施工人员应严格遵守安全操作规程,佩戴安全防护用品。
3. 加强施工现场安全管理,防止发生安全事故。
八、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
九、施工验收1. 施工单位完成施工电梯安装、调试、试运行后,组织相关人员进行验收。
电梯井道护板施工方案一、目的为确保电梯井道护板的安装质量,使电梯井道护板安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯运行质量优良,安全平稳。
二、引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
GB 10060-2009 电梯安装验收规GB 7588-2009 电梯制造与安装安全规 GB/T 10058-2009 电梯技术条件GB/T 10059-2009 电梯试验方法三、容1.概述本安装工艺是引用国家相关标准和厂方安装工艺,经过参照、总结、归纳,围绕实现公司安全方针、目标和质量方针、目标而制定的工艺性文件,也是公司电梯安装工程的指导性文件,此工艺对电梯的安装提出了更高的要求,其目的是为了确保电梯的安装质量,并且遵循安全第一的原则,使电梯安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯安装质量优良率能稳步上升。
在实际安装过程中必须遵守此安装方法,如遇特殊情况有必要背离此安装手册所描述的方法,须经项目经理结合相关部门进行风险评估并仔细设计安装方案后,方能进行施工。
为确保高效、安全的安装,以下几点必须做到:施工现场必须符合安装条件部件堆放点到电梯井道必须有一条畅通且距离尽可能短的运输通道项目经理必须先检查井道尺寸电梯部件全部发货到工地与客户确认安装日期现场需有独立且可上锁的主电源配备足够的安装工具备齐个人安全防护用品2. 安全事项2.1 安全概述在整个安装过程中必须严格执行电梯安全施工规定,只有持有效特种作业上岗证的人员才可进行施工.2.2 电器操作安全事项在任何时候,施工人员都必须知道且遵循下列的安全规进行操作。
1.确保所有电源都断开。
2.检查所有电源都没有短路情况。
3.检查所有安装都是在无电情况下进行。

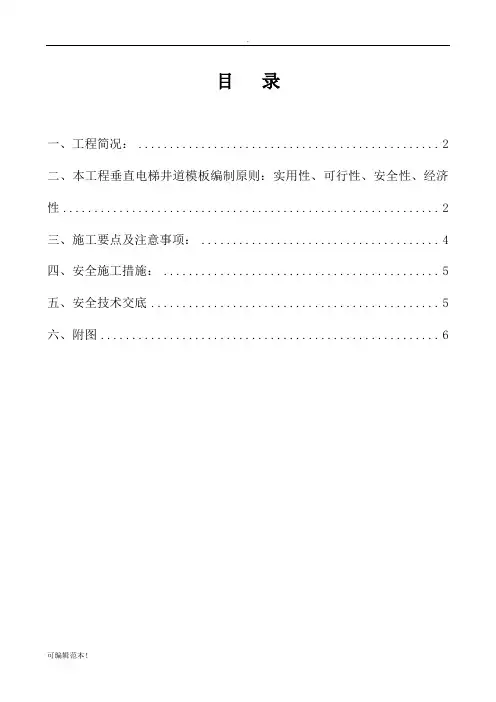

目录一、工程简况: (2)二、本工程垂直电梯井道模板编制原则:实用性、可行性、安全性、经济性 (2)三、施工要点及注意事项: (4)四、安全施工措施: (5)五、安全技术交底 (5)六、附图 (6)电梯井道模板工程施工方案一、工程简况:(一)、工程总体概况(二)、建筑设计概况1、总建筑面积为58478.59㎡,地上建筑面积为22012.53㎡(含阳台面积),地下部分建筑面积为3437.44㎡,户数为969户。
2、建筑层数及层高:1#、2#楼地上24层,地下1层。
4#、6#楼地上20层,地下一层。
二、本工程垂直电梯井道模板编制原则:实用性、可行性、安全性、经济性模板施工工艺:(一)、模板施工1、电梯井内模板安装模板用18厚夹板制作,竖向用40×80枋木贴紧模板,横向用2φ48钢管压实,用穿墙螺栓收紧的方法,夹紧牢固。
40×80枋木间距250,钢管间距450,每边设φ12穿墙螺栓拉固,间距450,以加强模板刚度。
2、安装外墙内侧、内墙模板1)先将阴阳角模吊到作业现场使之就位。
2)按照先横墙后纵墙的安装顺序,按编号、按顺序将模板吊至安装部位,用撬棍按墙线把模板调整到位。
安装穿墙螺栓,对称调整模板、地脚丝杠,用磁力线坠借助支模辅助线,调测模板垂直度,使模板垂直度偏差<2mm,水平标高偏差<2mm,并挂线调整模板上口,使上口顺直偏差<2mm。
然后拧紧地脚丝杠及穿墙螺栓。
3)安装外墙外侧模板:模板放在金属三角平台架上,将模板就位,穿螺栓紧固校正,注意施工缝处连接处必须严密、牢固可靠,防止出现错台和漏浆现象。
4)检查墙体模板、角模与墙模子母口接缝是否严密,如不严密应用泡沫海棉填充缝隙,使之间隙严密,防止出现漏浆,错台等现象。
5)按轴线把模张开,校正垂直后,拧紧穿墙螺栓。
6)所有模板安装调正完毕后,办理模板工程预检验收,才可浇灌混凝土。
3、模板及支撑要求:1)保证结构和构件各部位形状、几何尺寸的正确性,误差应在国家规范规定的允许范围内;2)足够的稳定性、强度和刚度,在砼浇筑过程中不位移,不变形;3)模板接缝不得漏浆;4)模板及支撑在安装过程中,必须设置临时固定装置,防止倾覆;5)模板表面必须刷脱模剂,多次周转使用的模板必须清除杂物,拨去钉子。
电梯井施工方案(一)引言概述:电梯井施工方案(一)是为了确保电梯的安全、高效运行而制定的施工计划。
本文将从五个大点进行阐述,包括地基处理、井道建造、电梯安装、安全系统设置以及检测与验收等。
正文:1. 地基处理:- 进行地质勘察,了解地质状况,制定相应的地基处理方案。
- 清理周围的土石杂物,确保井外的土壤坚实稳定。
- 为避免地下水渗入,采取适当的防水措施,如地下排水系统。
2. 井道建造:- 按照设计图纸,选用适当的材料进行井道墙体的施工。
- 在井道内安装井道门和安全门,确保电梯运行过程中的安全。
- 设置井道消防设施,满足消防安全要求。
3. 电梯安装:- 根据电梯井道的尺寸,安装电梯钢架及相关设备。
- 安装电梯导轨、滑轮、驱动系统等重要部件,确保电梯的顺畅运行。
- 完成电梯井道内的电线布线工作,连接电梯的电力供应与控制系统。
4. 安全系统设置:- 配置电梯井道照明系统,确保井道内有足够的照明。
- 安装电梯紧急救援装置,以应对突发状况。
- 设置电梯防坠器、应急制动装置等安全设备,确保乘客安全。
5. 检测与验收:- 在施工完成后,进行井道与电梯设备的全面检查,确保其符合相关标准与要求。
- 进行电梯的试运行,检验其运行稳定性、载具平稳性等。
- 由相关部门进行安全检测与验收,确保电梯井施工符合规范与要求。
总结:本文从地基处理、井道建造、电梯安装、安全系统设置以及检测与验收等五个大点详细阐述了电梯井施工方案(一)。
通过合理的施工步骤与措施,可以确保电梯的安全可靠性,提高使用效率。
在实际施工过程中,必须严格按照规范要求进行操作,以保证施工质量与安全性。

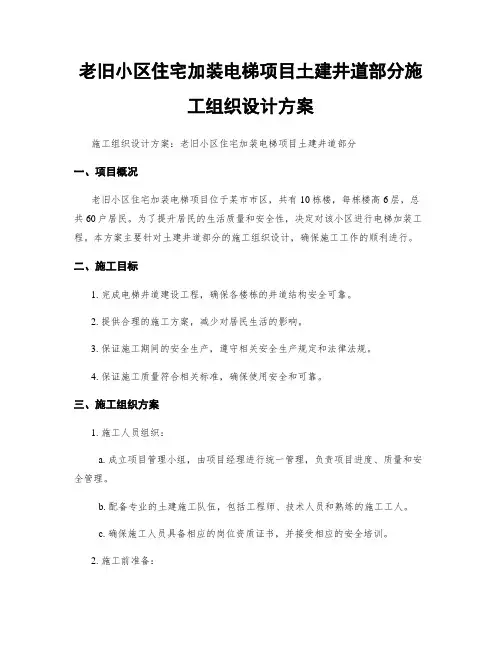

老旧小区住宅加装电梯项目土建井道部分施工组织设计方案施工组织设计方案:老旧小区住宅加装电梯项目土建井道部分一、项目概况老旧小区住宅加装电梯项目位于某市市区,共有10栋楼,每栋楼高6层,总共60户居民。
为了提升居民的生活质量和安全性,决定对该小区进行电梯加装工程。
本方案主要针对土建井道部分的施工组织设计,确保施工工作的顺利进行。
二、施工目标1. 完成电梯井道建设工程,确保各楼栋的井道结构安全可靠。
2. 提供合理的施工方案,减少对居民生活的影响。
3. 保证施工期间的安全生产,遵守相关安全生产规定和法律法规。
4. 保证施工质量符合相关标准,确保使用安全和可靠。
三、施工组织方案1. 施工人员组织:a. 成立项目管理小组,由项目经理进行统一管理,负责项目进度、质量和安全管理。
b. 配备专业的土建施工队伍,包括工程师、技术人员和熟练的施工工人。
c. 确保施工人员具备相应的岗位资质证书,并接受相应的安全培训。
2. 施工前准备:a. 制定详细施工方案,包括井道施工工艺、安全预警措施和施工周期等。
b. 成立专门的工作组进行现场勘测,确保施工图纸的准确性和针对性。
c. 准备施工所需的材料和设备,保证施工过程中的连续性和有效性。
3. 施工流程:a. 施工前,组织人员熟悉施工图纸、设计要求和施工方案。
b. 在施工现场搭建临时安全围护设施,保护周边居民和施工人员的安全。
c. 依照施工方案进行基坑开挖、地基处理和地下水排水等工作。
d. 确保井道结构的严谨施工,包括楼板、墙体和楼梯间等结构的加固。
e. 按照全过程监控要求,对施工质量进行检查,确保符合相关标准要求。
f. 完成土建井道部分施工后,进行必要的验收和整理清理工作。
4. 安全管理:a. 制定详细的安全生产计划,按照国家相关规定进行施工安全管理。
b. 提供安全培训,确保施工人员熟悉安全操作规程和紧急救援措施。
c. 设置安全警示标志,并配备专人负责监督现场安全情况。
d. 每天进行安全巡查,及时排除施工现场的安全隐患。
电梯井道施工方案一、引言电梯井道是电梯系统中的重要组成部分,施工方案的合理性直接影响到电梯的运行效果和安全性。
本文将针对电梯井道的施工方案进行详细介绍,并提供一套合理且可行的施工方案。
二、井道布置电梯井道的布置应考虑到建筑空间、安全以及电梯的使用效率等因素。
一般来说,井道的位置应与建筑的结构和平面布局相吻合,同时留有足够的工作空间,以方便施工人员进行安装和维护工作。
井道的尺寸和深度应符合相关的安全规范,以确保电梯的正常运行和乘客的安全。
三、井道结构电梯井道的结构包括井道墙壁、井道顶板和井道地板等。
墙壁的材料可以采用混凝土、钢铁等材料,以满足结构和防火要求。
井道墙壁应具有足够的强度和刚度,以增加电梯的整体稳定性。
井道顶板和地板应采用防火、耐磨、耐腐蚀的材料,并进行必要的防水处理,以提高井道的使用寿命和安全性。
四、井道门安装井道门是电梯井道的重要组成部分,其安装需要严格遵守相关的安全规范。
井道门应具备自动关闭和紧急开启的功能,以确保乘客的安全。
门的尺寸和材料应与井道相匹配,并考虑到防火、防盗和结构稳定性等要素。
五、井道照明和通风电梯井道的照明和通风系统是确保电梯运行安全和乘客舒适的重要设施。
照明系统应保证井道内部明亮且均匀,采用节能、环保的照明设备。
通风系统应具备良好的换气效果,以保持井道内部的空气质量,并防止积聚有害气体。
六、井道设备安装电梯井道中还需要安装各种设备,如电梯机房、电梯轿厢、导轨等。
这些设备的安装应按照相关的设计要求进行,确保其稳定性和安全性。
电梯机房的安装应考虑到通风、防火和噪音控制等因素,以提供良好的工作环境。
七、施工过程控制在电梯井道的施工过程中,需要严格控制施工质量和进度,以确保施工的顺利进行。
施工人员应按照相关的施工方案进行操作,并进行必要的安全保护措施。
同时,施工方案应充分考虑到现场实际情况,随时做出合理的调整和改进。
八、施工安全措施在井道施工过程中,安全是至关重要的。
施工方案应明确施工人员需要遵守的安全规范,并提供必要的安全设备和培训。
电梯井道护板施工方案.docx电梯井道护板施工方案.docx电梯井道护板施工方案一、目的为确保电梯井道护板的安装质量,使电梯井道护板安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯运行质量优良,安全平稳。
二、引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
GB 10060-2009 电梯安装验收规范GB 7588-2009 电梯制造与安装安全规范GB/T 10058-2009 电梯技术条件GB/T 10059-2009 电梯试验方法三、内容1.概述本安装工艺是引用国家相关标准和厂方安装工艺,经过参照、总结、归纳,围绕实现公司安全方针、目标和质量方针、目标而制定的工艺性文件,也是公司电梯安装工程的指导性文件,此工艺对电梯的安装提出了更高的要求,其目的是为了确保电梯的安装质量,并且遵循安全第一的原则,使电梯安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯安装质量优良率能稳步上升。
在实际安装过程中必须遵守此安装方法,如遇特殊情况有必要背离此安装手册所描述的方法,须经项目经理结合相关部门进行风险评估并仔细设计安装方案后,方能进行施工。
为确保高效、安全的安装,以下几点必须做到:施工现场必须符合安装条件部件堆放点到电梯井道必须有一条畅通且距离尽可能短的运输通道项目经理必须先检查井道尺寸电梯部件全部发货到工地与客户确认安装日期现场需有独立且可上锁的主电源配备足够的安装工具备齐个人安全防护用品2. 安全事项2.1 安全概述在整个安装过程中必须严格执行电梯安全施工规定,只有持有效特种作业上岗证的人员才可进行施工.2.2 电器操作安全事项在任何时候,施工人员都必须知道且遵循下列的安全规范进行操作。
1.确保所有电源都断开。
第1篇一、工程概况本工程位于我国某城市,建设内容包括井道土建工程、井道设备安装工程、井道装修工程等。
井道深度为50米,直径为4米,井道内设有电梯井、排水井、通风井等。
井道施工周期为6个月。
二、施工组织设计1. 施工单位(1)项目经理:负责整个项目的施工管理工作。
(2)施工队长:负责井道施工的具体工作。
(3)施工班组:负责井道施工的具体实施。
2. 施工进度安排(1)前期准备阶段(1个月):完成施工图纸会审、施工方案编制、施工队伍组建、施工材料采购等工作。
(2)土建施工阶段(3个月):完成井道土建工程,包括井壁支护、井底垫层、井道支护等。
(3)设备安装阶段(1个月):完成井道设备安装,包括电梯、排水设备、通风设备等。
(4)装修施工阶段(1个月):完成井道装修工程,包括地面、墙面、顶面等。
三、施工工艺及方法1. 井道土建工程(1)井壁支护:采用钢筋混凝土支护,厚度为0.3米,强度等级为C25。
(2)井底垫层:采用C15混凝土垫层,厚度为0.2米。
(3)井道支护:采用钢筋混凝土支护,厚度为0.3米,强度等级为C25。
2. 井道设备安装工程(1)电梯安装:按照电梯厂家提供的安装指导书进行安装,确保电梯运行平稳、安全。
(2)排水设备安装:按照排水设备厂家提供的安装指导书进行安装,确保排水畅通。
(3)通风设备安装:按照通风设备厂家提供的安装指导书进行安装,确保通风良好。
3. 井道装修工程(1)地面:采用耐磨地砖,颜色为灰色,规格为600mm×600mm。
(2)墙面:采用瓷砖,颜色为白色,规格为300mm×600mm。
(3)顶面:采用石膏板吊顶,颜色为白色。
四、施工质量控制1. 材料质量控制:严格筛选材料供应商,确保材料质量符合国家标准。
2. 施工过程控制:加强施工过程中的质量控制,严格执行施工工艺。
3. 工程验收:按照国家相关标准进行工程验收,确保工程质量。
五、安全文明施工1. 施工现场安全:加强施工现场安全管理,确保施工人员生命安全。
新建电梯井道施工方案一、工程概况与目标本工程旨在新建电梯井道,以满足现代建筑对电梯设施的需求。
工程目标是在确保安全、质量、效率的基础上,按照设计要求,科学合理地完成电梯井道的建设。
工程范围包括井道结构设计、选材、施工安装、质量检验等各个环节。
二、施工准备与条件施工前,应完成井道位置的地质勘探工作,确保井道基础地质条件符合建设要求。
制定详细的施工计划,包括施工周期、人员组织、设备调配等。
确保施工现场安全,配置必要的防护设施,并制定应急预案。
三、井道设计与选材井道设计应遵循相关建筑设计规范,保证结构安全、合理。
选用符合国家标准的高强度材料,如钢筋混凝土等,以确保井道结构稳定。
四、施工工艺流程基础施工:进行井道基础开挖、浇筑混凝土基础。
钢结构安装:按照设计要求,进行井道钢结构的安装。
井壁施工:完成井道墙体的砌筑或混凝土浇筑。
门窗安装:按照设计要求,安装井道门窗。
电梯设备安装:井道完成后,进行电梯设备的安装和调试。
五、安全施工措施严格遵守安全生产法规,确保施工现场安全。
施工人员应佩戴安全帽、安全带等防护用品。
定期对施工设备进行检查和维护,确保设备正常运行。
六、质量保证措施严格执行国家和地方的质量标准,确保施工质量。
施工过程中应进行定期的质量检查,发现问题及时整改。
井道施工完成后,应进行全面的质量验收,确保井道质量符合设计要求。
七、工期与进度安排制定详细的施工进度计划,明确各阶段的任务和时间节点。
加强施工过程中的进度监控,确保工程按计划进行。
如遇不可抗拒因素导致工期延误,应及时调整进度计划并报备。
八、施工后的检验与验收施工完成后,应对井道进行全面的检查,确保无安全隐患和质量问题。
邀请相关部门和专家进行验收,确保井道符合设计要求和相关标准。
验收合格后,办理相关手续并进行交付使用。
本施工方案仅为初步方案,具体施工过程中应根据实际情况进行调整和完善。
同时,应加强与业主、设计、监理等各方的沟通协调,确保工程顺利进行。

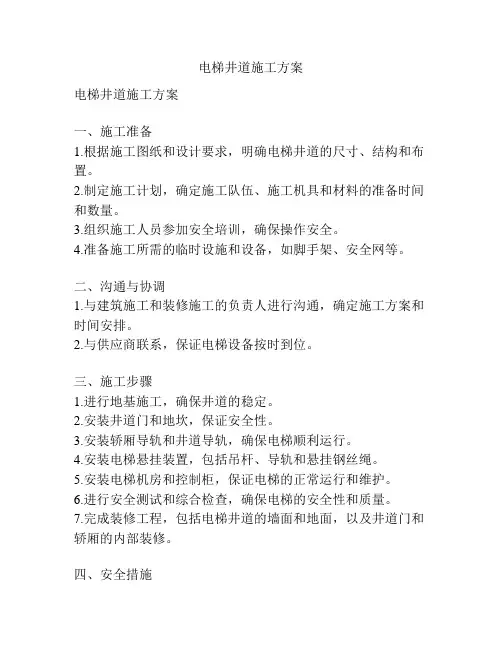

电梯井道施工方案电梯井道施工方案一、施工准备1.根据施工图纸和设计要求,明确电梯井道的尺寸、结构和布置。
2.制定施工计划,确定施工队伍、施工机具和材料的准备时间和数量。
3.组织施工人员参加安全培训,确保操作安全。
4.准备施工所需的临时设施和设备,如脚手架、安全网等。
二、沟通与协调1.与建筑施工和装修施工的负责人进行沟通,确定施工方案和时间安排。
2.与供应商联系,保证电梯设备按时到位。
三、施工步骤1.进行地基施工,确保井道的稳定。
2.安装井道门和地坎,保证安全性。
3.安装轿厢导轨和井道导轨,确保电梯顺利运行。
4.安装电梯悬挂装置,包括吊杆、导轨和悬挂钢丝绳。
5.安装电梯机房和控制柜,保证电梯的正常运行和维护。
6.进行安全测试和综合检查,确保电梯的安全性和质量。
7.完成装修工程,包括电梯井道的墙面和地面,以及井道门和轿厢的内部装修。
四、安全措施1.在施工期间,制定安全操作规程,如穿戴安全帽、安全绳具等。
2.在井道附近设置安全警示牌,提醒施工人员注意安全。
3.安排专人负责电梯井道施工的安全监督和管理。
4.定期检查电梯井道施工的安全情况,及时处理安全隐患。
五、项目管理1.根据施工进度和质量要求,制定项目管理计划,明确各项任务和责任。
2.建立施工日志和施工档案,记录施工过程和结果,以备后续使用。
3.定期召开施工例会,沟通和协调各方面的问题和需求。
六、施工时间和成本1.根据工期和人力资源的情况,合理安排施工时间。
2.控制施工成本,合理利用材料和设备资源,确保施工进度和质量。
以上是一份电梯井道施工方案,旨在确保电梯井道施工的质量和安全。
在施工过程中,应严格按照方案执行,遵守相关法律法规和规范,确保电梯井道的施工顺利进行。

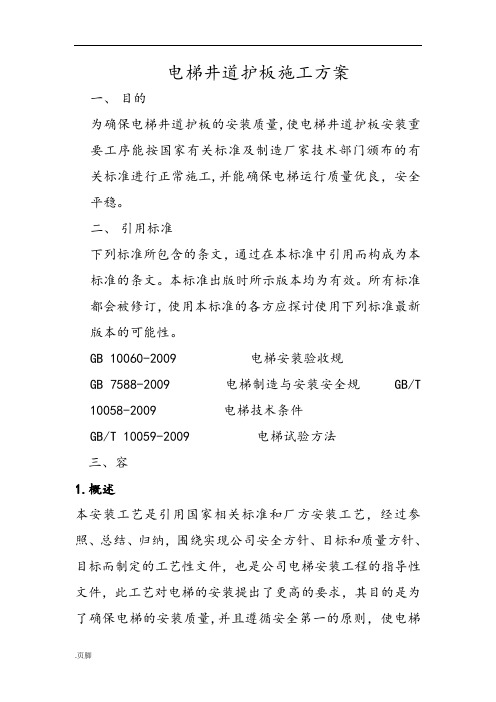

电梯井道护板施工方案一、目的为确保电梯井道护板的安装质量,使电梯井道护板安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯运行质量优良,安全平稳。
二、引用标准下列标准所包含的条文,通过在本标准中引用而构成为本标准的条文。
本标准出版时所示版本均为有效。
所有标准都会被修订,使用本标准的各方应探讨使用下列标准最新版本的可能性。
GB 10060-2009电梯安装验收规范GB 7588-2009电梯制造与安装安全规范GB/T 10058-2009电梯技术条件GB/T 10059-2009电梯试验方法三、内容1.概述本安装工艺是引用国家相关标准和厂方安装工艺,经过参照、总结、归纳,围绕实现公司安全方针、目标和质量方针、目标而制定的工艺性文件,也是公司电梯安装工程的指导性文件,此工艺对电梯的安装提出了更高的要求,其目的是为了确保电梯的安装质量,并且遵循安全第一的原则, 使电梯安装重要工序能按国家有关标准及制造厂家技术部门颁布的有关标准进行正常施工,并能确保电梯安装质量优良率能稳步 上升。
在实际安装过程中必须遵守此安装方法,如遇特殊情 况有必要背离此安装手册所描述的方法,须经项目经理结合 相关部门进行风险评估并仔细设计安装方案后,方能进行施 工。
为确保高效、安全的安装,以下几点必须做到: 施工现场必须符合安装条件部件堆放点到电梯井道必须有一条个人安全防护用品2. 安全事项 2.1安全概述在整个安装过程中必须严格执行电梯安全施工规定 ,只有持有效特种作业上岗证的人员才可进行施工 .2.2电器操作安全事项在任何时候,施工人员都必须知道且遵循下列的安全规范进 行操作。
1. 确保所有电源都断开畅通且距离尽可能短的运输通道 尺寸电梯部件全部发货到工地 现场需有独立且可上锁的主电源 项目经理必须先检查井道 与客户确认安装日期 配备足够的安装工具 备齐2.检查所有电源都没有短路情况。
3.检查所有安装都是在无电情况下进行。
4.检查有需要的接地回路(此项操作只可以有持有操作证的人员,并且和大楼的电气管理员共同执行)5.活动部件的周围进行防护措施。
2.3安全防护措施1.熟悉现场施工环境、安全要求和工地管理规定,保持工作区域清洁无障碍。
2.遵循电梯安装方面相应的国家标准及当地政府部门的安全法规和规定。
3.现场需有独立可上锁的电源。
4.个人防护用品需备齐,且安全可靠,进入施工现场必须穿着工作服、工作鞋及戴好安全帽,进入井道内施工必须佩带好安全带。
5.为了防止在施工进程中不慎坠落致命或受伤,请务必正确地使用安全带及安全带自锁器。
6 .如果在轿顶有坠落的危险,安全带的吊绳必须缩短300mm。
7.在任何时候都不要在吊装物下方区域工作。
&确保电梯井道内所有的部件都放置在合适且安全的部位。
9.按照国家和当地政府规定要求正确使用起重机械。
10.确保使用的工具设备完好,正确合理地使用手动工具,电动工具必须确保在良好的接地状况下使用。
11.定期检查工地的安全状况及工具设备的安全性能。
12.按照国家和当地政府规定要求正确处理施工废弃材料。
3.工地要求在工程开始安装前必须对工地进行以下检查:1.井道壁就平整,不得有凸出异物及与电梯无关的管道或设备。
2.机房、井道内有足够的照明,施工照明必须使用36V (或以下)的行灯。
3.根据电梯布置图在机房或井道顶部设置吊钩,并标明限吊吨位。
4.每个楼层厅门口必须有楼层装饰完成面的标高线。
5.对于群控电梯,在顶层或底层设备置水平和垂直轴线。
6.清理井道及底坑,底坑应无垃圾和积水,且防水层必须完成。
7.根据电梯产品的开箱材料数量合理准备库房的使用面积。
库房应干燥、封闭、可锁并有照明灯。
尽可能将库房靠近其电梯安装位置附近。
&施工现场和道路必须确保安全畅通,并有一个有运送较大电梯部件的通道(便于电梯设备的搬运)9.根据国家及当地政府规定在电梯层门口安装防护板:每个层门入口安装临时的防护板,其尺寸要求高度应》1200 mm,宽度应大于门洞宽度两边加100 mm,而且门能开启和关闭。
10.有适合的地方堆放建筑及施工废弃物。
4.脚手架检查1.脚手架必须根据电梯土建布置图及各部件在井道内的安装位置,并放出安装施工时的操作距离,全面考虑主、付导轨的安装位置再确定脚手架的平面布置。
2 .脚手架材料选用直径48 mm、壁厚3.5 mm的无缝钢管,且无弯曲变形、破裂损坏。
3.脚手架应按国家施工脚手架安全规范搭设,并应有良好的接地,横管顶靠井道壁,不得出现摇摆晃动。
4.在厅门预留位置(根据电梯安装施工布置图)上下各400 mm的厅门位置搭设横管。
厅门口的横管应顶靠井道后壁,以免妨碍厅门的安装。
5.在脚手架上使用的脚踏板厚度不小于40 mm,单板宽度不小于300 mm,长度应稳固于脚手架两端钢管上并至少超出150 mm,踏板两端应钉制防移动横档,并排放置两踏板同时使用6.对于高层电梯井道,每隔4-5楼层应设一个安全网。
7.脚手架高度超过30米时,从顶端30米以下应架设双管或架设一道承重梁加固,避免脚手架因自重过重而引起坍塌。
&脚手架的承载能力应大于每平方米250公斤。
9.脚手架搭建完毕后,应有搭建单位提供验收合格证书或质量保证书面证明。
10.检查各层厅门口的防护栏状况,并在厅门口醒目位置张贴警示标语。
5.电梯安装基本步骤6.材料开箱清点1.库房内物品应分类堆放(电梯材料、计量器具、个人防护用品、急救箱、灭火器等)并予以标识。
2.根据装箱清单逐一进行开箱清点电梯部件及数量,并对装箱清单的电梯部件名称、数量打“确认记号。
电梯部件箱号及装箱清单应专人妥善保管,以免丢失。
3.对于暂时不开箱的电梯部件,应做好电梯设备的防尘、防雨保护措施,并对未开箱部件的堆放场地作围栏措施,以免设备损坏。
4.对开箱后的电梯材料应及时搬运至库房,材料在库房内应堆放整齐,对于易变形的部件,如导轨、轿厢壁、厅门等电梯设备须放置平稳,以防变形。
5.安全部件不得重叠堆放。
6.库房内材料应有专人负责管理。
7 .电梯样板架的制作放样流程控制1 .电梯样板的制作及放样允许误差不得大于0.2MM。
2.样板架的放置和实际操作中,根据多年来的实际操作经验应按图所列进行放样(如图所例、附图),要比其他老办法要准确而省时间。
3.厅门口的样线须平行于楼层参考线。
从顶层厅门口测量样线至四周井道壁的水平距离是否符合电梯布置图的部件安装位置要求,直至最低层的厅门。
4.多台电梯施工中,如电梯的井道成对称形排列,应在服务层划出中心线(轴心线),按中心线划出每台电梯门中心的具体位置。
各台电梯层门中心线相互之间允许误差不得大于5MM,门套与门套之间的误差也不得大于5MM,如发现井道偏差不符合要求,无法根据上述要求进行正常安装时应与用户协商,征求用户意见,根据实际情况提出最佳施工方案(以书面形式提出,画出草图以备查)。
5.无法整改的电梯井道(与设计图尺寸相距很大的电梯井道土建,必须有用户签章并应有技术门认可方可施工,否则,造成后果将严肃处理。
)6.—般井道内应放置上下二副样板,高层应有二副以上的样板,以免造成误差。
样板放线采用0.3-0.5MM钢丝,不得采用铅丝放样。
电梯样板放置后,必须经班组技术负责人复查并经自验人员进行验收合格后方可进行下道工序。
7.并联电梯样板,应根据建筑及门套施工尺寸,做到各梯的门套处墙面等厚、两边宽度一致、两列电梯厅门口相对一致,以保证电梯门套施工的美观要求。
&样板确定后,需将各样板垂线牢牢固定,并保证样板垂线点处无滑移现象。
•将门机支架用螺栓与门额、前壁连接。
•将门机搬入轿顶的安装位置,用螺栓把门机连接到门机支架上。
•调整门机高度至合适位置。
•调整门机的垂直度和门轨的水平度,其偏差应小于0.5/1000mm。
•调整完毕后紧固所有连接螺栓。
8.安装位置及材料和材质1.各建筑物需要安装井道护板数据明细如下:安装井道护板后保证井道壁距离地坎2•安装井道护板工艺说明:强度达到,两边宽度各大于开门宽度50mm距离小于150mm平方厘米上无永久变形或弹性5要求300N分布在GB7588-2003,(防厚镀锌钢板电梯井道护板材质为 1.2mm10mm变形不大于。
,连接采用拉铆角铁作为筋骨,筋骨间距40mm100mm锈)和。
工艺有点:具有防火防钉连接,拉铆钉横向竖向间距100mm锈坚固耐用。
9.检修运行状态:当需要对电梯进行日常维修保养或处理和检查电梯的故 1.障时,就需要电梯处于检修状态。
本电梯的检修运行状态分别通过机房控制柜上的“紧急电动运行转换开关”和轿顶检两者开关相互互锁,“检修运行转换开关”来实现。
修盒上的一旦操纵轿顶检修运行开关,机房操作即可失效,以确保轿顶操作人员的安全。
检修运行状态仍必须把电梯的厅门和轿门全部关闭后方 2.可运行。
3.检修运行状态的使用必须是经过专业培训的检修人员方可操作,其他人员一律不得操作。
10. 机房和井道管理:1.根据使用单位具体情况,在机房内可设专业维修人员值班管理,其他人员严禁入内。
2.机房和井道需保证没有雨水浸入的可能,去机房的通道不得有障碍物。
3 机房内应当干燥,与水箱、水管及烟道隔离,保持通风良好,并有充分的照明,机房的温度不宜过高。
4.机房内不得用作与电梯武官的储藏室,除检查维修电梯所需的工具、仪器、灭火设备和电梯备件外,不应存放其他物品。
5.井道内除电梯设备外,不应有水管、线管等与电梯无关的设备。
6.电梯长期不投入使用时,应将机房的总电源切断。
天津普辉电梯安装工程有限公司2016.6.17 您好,欢迎您阅读我的文章,本WOR 文档可编辑修改,也可以直接打印。
阅读过后,希望您提出保贵的意见或建议。
阅读和学习是一种非常好的习惯,坚持下去,让我们共同进步。
