地铁工程施工进度控制方案
- 格式:docx
- 大小:211.21 KB
- 文档页数:12
地铁车站施工方案与施工要点地铁车站的施工是一个复杂而重要的项目,它直接关系到人们的交通出行和城市的发展。
为了确保施工的顺利进行,并做到安全高效,我们需要制定一个合理的施工方案,并明确施工要点。
一、施工方案1. 现场评估与准备在开展施工前,需要进行现场评估并准备相关资料。
评估内容包括地质条件、周边环境、施工条件等方面的综合分析。
同时,还需要准备施工所需的设备、人员和材料,并编制详细的施工计划。
2. 施工区域划分根据车站规模和施工进度,将整个施工区域进行合理的划分。
确保施工过程中各项工作的有序进行,避免相互干扰。
3. 地基处理与基础施工在地下工程中,地基处理与基础施工是重中之重。
首先要进行地质勘探,确保施工地点的基础条件。
然后根据地质情况选择合适的基础处理方式,如灌注桩、钢筋混凝土桩等。
4. 结构施工地铁车站的结构施工包括框架结构的建设、土木工程的施工等。
调动各种施工设备和人员,按照施工进度和要求进行施工,确保施工质量。
5. 设备安装与调试地铁车站需要安装各种设备,如电梯、自动扶梯、通风系统等。
在安装过程中,需要保证设备的质量,确保其正常运行。
安装完成后,还需要进行调试和测试,确保各项功能的正常工作。
6. 结构填充与装修地铁车站的结构填充和装修是整个工程的最后环节。
在施工过程中,需要按照设计要求进行墙体砌筑、地面铺设、装修装饰等工作。
同时,还要注意施工材料的选择,确保施工质量与施工周期。
二、施工要点1. 安全第一地铁车站施工过程中必须将安全放在首位。
要建立完善的安全管理制度,落实施工人员的安全教育和培训,加强对施工现场的管理和监管,确保施工过程中没有人员伤亡和安全事故。
2. 环保考虑地铁车站施工过程中要注重环保,合理利用资源,减少环境污染。
选择低碳环保的施工材料和设备,控制噪音、震动等对周边环境的影响。
3. 施工质量控制施工质量是地铁车站建设的关键,需要加强对各个环节的质量控制。
建立完善的质量管理制度,进行质量验收和监督,确保施工过程中的各项工作符合相关标准和要求。
地铁项目工程施工管理方案一、项目概述地铁项目是一项大型的基础设施建设工程,对城市的交通运输和发展起着至关重要的作用。
本文将针对地铁项目的施工管理方案进行详细介绍,以保证工程的安全、高效和优质完成。
二、施工前期准备工作1、组建管理团队在地铁项目开始前,需要组建一个专业的施工管理团队,包括工程总监、工程经理、技术负责人、质量监督员等,并确保他们都具备丰富的地铁工程施工管理经验。
2、技术准备在施工前期,施工团队需要详细研究施工图纸和工程设计方案,了解工程的各项技术要求和施工标准,同时做好相关施工工艺和安全技术准备。
3、施工人员培训对施工团队的施工技能和安全意识进行培训,确保施工人员的专业素质和安全意识符合要求。
4、施工计划编制依据项目的总体计划和施工图纸,编制详细的施工计划和进度表,明确施工任务和完成时间,确保施工任务在规定时间内完成。
5、材料、设备准备按照施工图纸和技术要求,准备好所需的施工材料、设备和工器具,确保施工所需物资充足,并符合工程质量标准。
三、施工管理1、项目管理(1)项目管理机构设置:根据项目规模和复杂程度,设立相应的项目管理机构,明确职责和权限;(2)项目总体管理:对项目的总体进度、质量、成本控制等进行全面管理,确保工程的高效、优质完成;(3)项目进度控制:实时监控施工进度并做出及时调整,确保施工任务按时完成;(4)信息管理:建立项目信息管理系统,对施工资料、进度、质量等信息进行及时记录和共享。
2、质量管理(1)质量管理体系:依据地铁项目质量标准,建立质量保证体系,确保施工质量符合设计要求;(2)质量管理计划:编制质量管理计划,明确质量监督检查和验收标准,加强对施工质量的监督和把关;(3)技术交底与质量资料:对施工技术要求进行明确交底,并做好记录和管理,以及时发现和解决施工过程中的质量问题。
3、安全管理(1)安全生产管理机构:建立健全安全生产管理机构,明确各级管理人员的责任和义务;(2)安全生产计划:制定安全生产计划,对施工安全风险进行评估和防范,确保安全生产;(3)安全教育培训:对施工人员进行安全生产教育和培训,提高他们的安全意识和风险防范能力;(4)事故预防与应急处理:做好事故预防和应急处置预案,确保在施工过程中及时处理各类安全事故和突发事件。
地铁既有线施工的时间计划与进度控制进入新世纪以来,我国城市化进程不断加快,城市规模不断扩大。
地铁作为城市交通的重要组成部分,其建设也随之不断推进。
目前,许多城市已经建成多条地铁线路,构建起了较为完善的地铁网络。
但随着城市的发展,地铁既有线路也需要进行持续的维护和改造,以满足日益增长的运输需求。
地铁既有线施工的时间计划与进度控制是确保改造工程顺利进行的关键所在。
一、确定工程的时间目标地铁既有线施工涉及诸多环节,需要进行全面的时间目标确定与控制。
首先,明确整个工程的总工期,并根据工程的具体特点,合理确定各个分项工程的工期。
如果存在关键工序,要特别重视其工期的控制。
其次,将整个工程分解为若干个可操作的任务单元,对每个任务单元都制定详细的时间计划。
在此基础上,还需要建立任务之间的关联关系,分析各个任务的关键路径,以确保整个项目能够按时完成。
二、编制详细的施工进度计划在明确工程时间目标的基础上,需要编制详细的施工进度计划。
首先,根据工程的具体特点,选择合适的进度计划编制方法,如甘特图法、网络计划法等。
其次,结合实际情况,制定切实可行的进度计划,并合理安排各个分项工程的先后顺序。
同时,还要充分考虑一些不确定因素,如气候、材料供应、机械设备等,做好相应的应急预案。
最后,建立健全的进度控制机制,确保施工进度严格按计划执行。
三、加强施工进度的动态监控地铁既有线施工需要长时间、涉及面广,工程进度难以一蹴而就。
因此,需要建立健全的施工进度动态监控体系。
一方面,要细化进度监控指标,如完工进度、工程量完成情况等,并建立监控台账。
另一方面,要加强现场巡查力度,及时发现并解决施工中出现的问题。
同时,还要完善信息反馈机制,确保各参与方能够及时了解工程进度信息。
此外,还要根据监控结果,及时调整施工计划,确保工程进度目标的实现。
四、优化施工组织与资源配置地铁既有线施工组织关系复杂,涉及多方参与。
因此,需要优化施工组织,提高资源配置效率。
第1篇一、项目背景随着城市化进程的加快,城市交通拥堵问题日益严重。
为了缓解这一问题,提高城市公共交通的效率和舒适度,地铁建设成为了许多城市的重要工程。
本方案旨在为某城市地铁工程提供一套科学、合理、可行的施工方案,确保工程顺利进行。
二、工程概况1. 工程名称:某城市地铁1号线2. 线路长度:全长约XX公里3. 车站数量:XX座4. 隧道类型:盾构法、明挖法5. 施工工期:预计XX个月6. 投资总额:预计XX亿元三、施工组织机构1. 项目经理部:负责整个工程的施工管理、协调、监督和决策。
2. 技术质量部:负责施工过程中的技术指导、质量控制和技术创新。
3. 安全环保部:负责施工现场的安全管理和环境保护工作。
4. 物资设备部:负责施工所需物资和设备的采购、供应和管理工作。
5. 人力资源部:负责施工人员的招聘、培训和管理。
四、施工准备1. 现场调查:对施工现场进行详细勘察,了解地质、水文、交通、环境等情况。
2. 施工图纸会审:组织各参建单位对施工图纸进行会审,确保施工图纸的准确性和可行性。
3. 施工组织设计:根据工程特点和施工要求,编制详细的施工组织设计。
4. 施工方案编制:针对不同施工段,编制具体的施工方案,包括施工工艺、施工方法、施工顺序等。
5. 物资设备准备:根据施工方案,准备所需的物资和设备,确保施工顺利进行。
6. 人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
五、施工工艺1. 盾构法施工- 施工前,对隧道地质进行详细勘察,确定盾构机型号和施工参数。
- 进行盾构机组装和调试,确保其性能稳定。
- 针对不同的地质条件,采取相应的地层预加固措施。
- 进行盾构机下井和始发,进行隧道开挖和衬砌施工。
- 盾构机到达接收井后,进行隧道接收和后续施工。
2. 明挖法施工- 对施工现场进行围护结构施工,确保施工安全。
- 进行基坑开挖,根据地质条件采取相应的支护措施。
- 进行隧道结构施工,包括底板、侧墙、顶板等。
地铁工程进度管理与控制措施摘要:随着我国城市化进程的快速发展,地铁工程已然成为城市公共交通的骨干。
地铁工程不仅具有安全高效、节能省地、运量大等特点,而且兼顾绿色环保,因此特别受到大中城市的青睐。
然而,地铁工程的资金投入大、建设工期长、专业交叉多、外部因素复杂、施工风险大,且北京、上海等通车里程排名前列的城市多数面临多线共建、管理人员有限的现状。
所以,如何加强地铁工程进度管理,成为了当前必须研究的重点内容。
关键词:地铁工程;进度管理;控制措施1.地铁工程进度管理地铁工程进度管理是指在合同工期内,制定科学合理的进度计划,并以此作为进度管理目标,对工程实施全过程跟踪检查、对比分析,及时发现偏差并采取有效措施,从而保证工期目标的实现。
地铁工程进度管理贯穿建设全过程的关键环节,它通过把进度计划的关键工作分解为多个紧密衔接的工作环节,并统筹考虑施工过程中人力、材料、机械设备及施工组织、方法等主要因素,从而实现对整个工程进度科学、经济的编排。
1.地铁工程进度管理的方法2.1分层次管理地铁工程进度管理可按照总体、年度、季度、月度及周等5 个层次进行管控。
其中,总体进度管理以工程总体筹划为前提,以控制关键里程碑节点和工期为目标,围绕洞通、轨通、电通、车通等“四通”为控制点,盾构推进、轨道铺设、供电系统合闸送电共“三线”为关键路线开展,通过分段实现各里程碑节点和工期,确保通车目标的实现。
年度进度管理则以工程总体筹划为总纲,在细化分解的基础上,排定年度工程重点环节,并对总体进度目标进行预警和弹性调节。
季度、月度及周进度管理则以年度进度目标为基础,详细制定每季度、每月乃至每周的工程进度计划,并通过跟踪、检查、分析当期完成情况,及时采取措施以纠正年度进度计划的偏差,实现地铁工程进度的动态管控。
2.2全过程管理地铁工程进度全过程管理包括事前管控、事中管控、事后管控。
其中,事前管控主要是指在地铁工程项目前期、施工前期阶段,对报审报批、设计、招标等相关工作提前谋划、尽早谋定,对征地拆迁、绿化移植、管线迁改、交通导改等制约工程进度的外部因素详细排查、全面布局,从而科学编制工程总体筹划及年度、季度、月度、周进度计划。
工程施工方案及措施一、工程概况本项目为某城市地铁线路延长线工程,线路全长约10公里,主要包括隧道、车站、区间、出入场线等工程。
工程地处城市中心区域,周边环境复杂,交通繁忙。
工程预计工期为36个月,总投资约100亿元人民币。
二、工程施工方案1. 隧道工程(1)采用钻爆法施工,根据地质条件及隧道断面尺寸,合理选择钻头、炸药等材料。
(2)严格控制爆破振动、飞石等对周边环境的影响,确保施工安全。
(3)隧道初期支护采用锚喷支护,二次衬砌采用现浇混凝土。
2. 车站工程(1)车站主体结构采用明挖法施工,附属结构采用暗挖法施工。
(2)车站施工过程中,注意对地下管线、建筑物等周边环境的保护。
(3)车站装修工程遵循美观、实用、节能、环保的原则。
3. 区间工程(1)区间隧道采用盾构法施工,选择合适的盾构机型号及参数。
(2)合理设置盾构井,确保盾构施工的顺利进行。
(3)盾构施工过程中,加强对隧道姿态、地面沉降等监测,确保施工安全。
4. 出入场线工程(1)出入场线采用隧道工程,施工方法同隧道工程。
(2)合理设置出入场线接口,确保与正线工程的顺利对接。
三、工程施工措施1. 质量控制(1)严格执行国家及地方相关法规、标准、规范,确保工程质量。
(2)加强施工现场管理,做到文明施工、安全施工。
(3)加强原材料检验、中间验收、竣工验收等环节,确保工程质量。
2. 安全措施(1)建立健全安全生产责任制,明确各级人员的安全职责。
(2)加强施工现场的安全培训、安全检查,提高施工人员的安全意识。
(3)制定应急预案,应对突发事件及突发状况。
3. 环境保护措施(1)严格执行国家及地方环境保护法规,做到文明施工、绿色施工。
(2)加强施工现场噪声、扬尘、废水等污染治理,减少对周边环境的影响。
(3)合理利用资源,降低工程对生态环境的影响。
4. 进度控制措施(1)制定合理的施工组织设计,明确施工顺序、施工进度。
(2)加强施工现场调度,确保工程进度不受影响。
地铁路基工程施工方案一、工程概况地铁路基工程是地铁线路的基础工程,其施工质量和进度直接关系到地铁线路的安全和运营情况。
本施工方案将对地铁路基工程施工中的工程概况、施工组织、施工方案、施工安全、施工质量等方面进行详细的规划和安排。
二、施工组织1.施工队伍组织(1)施工队伍的组织和管理施工队伍应根据工程的特点和施工的需要进行合理的组织和管理,确保施工过程的顺利进行。
施工队伍由工程经理、施工班组、施工人员等组成。
(2)施工队伍的培训和安全意识教育施工队伍应进行相关的培训和安全意识教育,提高施工人员的技术水平和安全意识,确保施工安全。
2.施工机具设备(1)机具设备的准备施工过程中需要使用的各种机具设备应提前准备,确保施工过程中机具设备的顺利使用。
(2)机具设备的维护和保养施工过程中机具设备的维护和保养工作应得到重视,确保机具设备的正常运行。
3.物资准备(1)施工过程中需要使用的各种物资应提前准备,确保施工过程中物资的供应。
(2)物资的保管和使用施工过程中物资的保管和使用应得到重视,确保物资的安全和有效的利用。
三、施工方案1.施工工艺(1)路基填筑采用土石方法进行路基填筑,填方卸载、铺筑、夯实等过程要注意控制坡度和平整度。
(2)路基加固采用地基处理、挖土加宽、路基加铺砾石等方式对路基进行加固。
2.施工工序(1)施工准备工作进行场地勘察、测量等工作,确定施工范围,制定施工图纸和工艺流程。
(2)路基填筑对路基进行填筑并进行夯实和平整。
(3)路基加固对路基进行加固处理,提高路基的承载能力。
3.施工质量控制(1)施工质量控制的标准对施工过程中的各个工序进行质量控制,并制定相应的施工标准。
(2)施工质量控制的措施设立质量监督员,对施工过程中质量进行监督和检查,确保施工质量符合要求。
四、施工安全1.施工安全措施(1)施工过程中加强安全教育,提高施工人员的安全意识。
(2)制定详细的施工安全措施和应急预案,确保施工过程中的安全。
地铁车站土建工程中的施工技术及进度管理措施摘要:随着人们出行要求的日益增加,越来越多的地铁工程投入建设使用。
在进行地铁车站的施工时,不可避免会遇到各种急需解决的施工问题。
基于此,以下对地铁车站土建工程中的施工技术及进度管理措施进行了探讨,以供参考。
关键词:地铁车站;土建工程;施工技术;进度管理措施引言在工程技术日益成熟和市民出行需求不断增加的影响下,现代地铁车站的规模越来越大。
暗挖法具有挖土量少、占地面积少、对周边设施影响小等一系列特点,是现阶段地铁车站施工中常用的技术形式。
对于浅埋大跨度车站工程,现场暗挖施工必须要采取科学的大跨度隧洞的支护方案。
1地铁建设施工的特点地铁施工区域周边的道路条件较复杂,施工推进时会受到不同的外部因素影响。
有一些地铁施工规划不合理,会产生较多噪声和灰尘,造成环境污染,同时影响周边居民的正常生活,使居民用水用电受到干扰。
现代社会对地铁工程的关注度非常高,如果遇到地铁建设安全问题,那么相应的负面舆论也会非常大同时也会给行业带来很多不好的影响。
此外,不同地区的地质条件是不一样的,因此工程推进的过程中也会受到很多不确定因素的影响,这些因素大幅度提高了工程项目的施工难度,容易存在一系列施工漏洞。
2土建施工技术2.1下部各层土方开挖当上部的钢混支撑结构的强度到达设计强度或是钢管支撑搭设完成以后,然后依次对各层土方进行开挖。
下层土方开挖应该配备大挖机、小挖机、长臂挖机,使用长臂挖机将挖出来的土方转运至基坑以外,部分多余无法转运的土方则应该使用渣土车进行转运。
挖机在开挖土方的过程中,应该按照既定方向进行开挖。
针对于支撑间距比较小的区域,可以使用小挖机完成土方开挖。
挖掘机的型号选择应该结合施工现场的实际情况而定。
假若基坑的宽度比较宽时,则可以考虑同时使用多台挖机进行作业。
考虑到基坑开挖过程中的安全性问题,应该尽可能地降低维护结构的暴露时间。
2.2扣拱二次衬砌施工顶纵梁及冠梁完成后,进行扣拱二次衬砌施工,对于施工条件好、断面较大的扣拱车站,可使用简易模板台车进行浇筑;对于施工条件不好的车站,则使用盘扣式脚手架搭配预制钢拱架进行浇筑。
地铁项目工期保证措施及施工进度计划1.1 工期保证措施1.1.1 施工进度保证措施若我单位中标本工程,将依照计划工期安排组织施工,确保总工期目标、关键工期目标以及各主要工程项目的计划工期目标实现,无条件服从业主其它或新增关键工期要求。
从主要项目节点工期控制和关键工期控制入手,充分考虑本工程各种影响因素,结合类似工程施工经验采取有效措施保证整个工期计划。
1.1.1.1 建立高效的施工组织机构,开展项目法管理中标后我公司设立以副总经理为首的项目指挥协调班子,负责对该工程的组织领导和重大问题协调。
并迅速组建本标段现场项目经理部,按项目法管理组织施工。
(1) 配备强有力的项目管理力量,选配懂管理、业务精、能力强、有才能、敢负责的干部担任项目部的项目经理,由项目经理挑选各专业骨干参加项目部的管理。
(2) 集中单位优势兵力,调集技术业务精、素质好的施工队伍,配备足够的各专业施工劳动力,加强分包工程、外协劳动力管理。
(3) 抓好施工中的统筹、控制和协调工作。
把做好工序衔接和抓好各关键工序的进展作为施工管理的中心。
(4) 做好施工后勤服务,并完善竞争机制和激励机制,充分调动全体职工的积极性。
1.1.1.2 缩短施工准备期,尽早进入工程实体施工(1) 成立前期协调领导小组,作好与相关单位的联系和协调工作,及时解决占地、拆迁问题,迅速开展施工围蔽、供水供电等前期施工准备工作。
明挖基坑范围内的管线、树木、房屋尽快改移,为早日进入实际施工打下良好的基础。
(2) 迅速组织施工设备、人员进场。
其主要施工设备从重庆、广州、深圳等地项目调转,个别新购设备提前对设备的货源、性能进行调查,并由公司负责解决新购设备所需资金。
(3) 组织有关人员全力以赴编写切实可行、科学合理的施工组织设计,报监理工程师批准,争取早日开工。
1.1.1.3 落实施工资源,搞好机械保养维修(1) 落实材料供应,保证主材储备量满足施工要求。
开工前,组织专业人员编制各类物资和半成品计划,专人负责落实采购验收工作,做到材料、半成品按时适量供应,杜绝由于物资供应而影响施工进度现象发生。

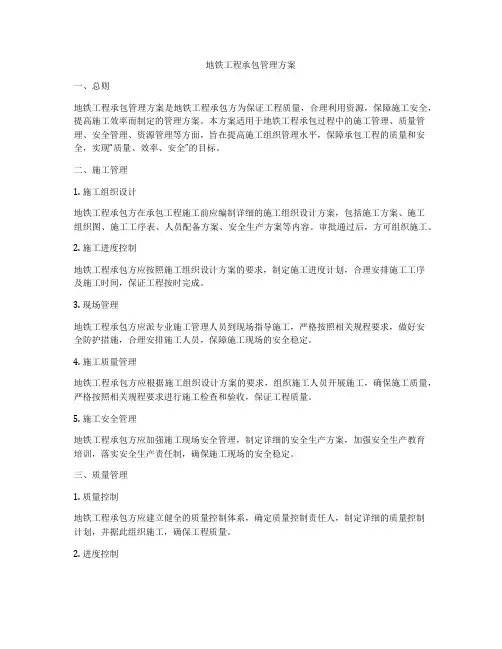

地铁工程承包管理方案一、总则地铁工程承包管理方案是地铁工程承包方为保证工程质量,合理利用资源,保障施工安全,提高施工效率而制定的管理方案。
本方案适用于地铁工程承包过程中的施工管理、质量管理、安全管理、资源管理等方面,旨在提高施工组织管理水平,保障承包工程的质量和安全,实现“质量、效率、安全”的目标。
二、施工管理1. 施工组织设计地铁工程承包方在承包工程施工前应编制详细的施工组织设计方案,包括施工方案、施工组织图、施工工序表、人员配备方案、安全生产方案等内容。
审批通过后,方可组织施工。
2. 施工进度控制地铁工程承包方应按照施工组织设计方案的要求,制定施工进度计划,合理安排施工工序及施工时间,保证工程按时完成。
3. 现场管理地铁工程承包方应派专业施工管理人员到现场指导施工,严格按照相关规程要求,做好安全防护措施,合理安排施工人员,保障施工现场的安全稳定。
4. 施工质量管理地铁工程承包方应根据施工组织设计方案的要求,组织施工人员开展施工,确保施工质量,严格按照相关规程要求进行施工检查和验收,保证工程质量。
5. 施工安全管理地铁工程承包方应加强施工现场安全管理,制定详细的安全生产方案,加强安全生产教育培训,落实安全生产责任制,确保施工现场的安全稳定。
三、质量管理1. 质量控制地铁工程承包方应建立健全的质量控制体系,确定质量控制责任人,制定详细的质量控制计划,并据此组织施工,确保工程质量。
2. 进度控制地铁工程承包方应设立专门的进度控制部门,对工程进度进行全程控制和监督,及时发现问题,及时解决,保障工程按时完成。
3. 质量保证地铁工程承包方应根据承包合同和施工组织设计方案的要求,确保工程质量,按质竣工。
四、安全管理1. 安全生产地铁工程承包方应制定安全管理规章制度,定期组织安全教育培训,建立安全生产档案,组织消防演练等措施,全面提高施工现场的安全生产意识,减少事故发生。
2. 安全防护地铁工程承包方应做好施工现场的安全防护工作,包括设置警示标志,安全防护栏杆等,确保施工现场的安全。
第1篇一、项目概述本项目为XX市地铁XX号线,全长XX公里,共设XX座车站,其中换乘站XX座。
本方案旨在确保地铁项目的顺利实施,提高施工效率,确保工程质量与安全。
二、施工组织与管理1. 组织架构:成立地铁项目施工指挥部,下设工程部、技术部、安全部、物资部、财务部等职能部门,负责项目的整体规划、组织、协调、指挥和监督。
2. 施工计划:制定详细的施工进度计划,明确各阶段工期,确保项目按期完工。
3. 质量管理:严格执行国家及行业标准,加强施工过程中的质量监控,确保工程质量。
4. 安全管理:建立健全安全管理制度,加强安全教育培训,确保施工安全。
三、施工技术方案1. 土建工程(1)车站:采用明挖法、暗挖法、盖挖法等多种施工方法,确保车站结构安全、稳定。
(2)区间隧道:采用盾构法、钻爆法、掘进机法等施工方法,确保隧道结构安全、稳定。
2. 机电安装工程(1)供电系统:采用110kV高压供电,设置降压变电站,确保地铁运行安全、稳定。
(2)信号系统:采用CBTC(移动闭塞)信号系统,实现列车自动驾驶。
(3)通信系统:采用光纤通信,实现语音、数据、视频等多媒体传输。
(4)防灾报警系统:设置火灾报警、防雷接地、防洪排水等设施,确保乘客安全。
3. 轨道工程(1)轨道结构:采用整体道床,确保轨道平稳、可靠。
(2)轨道道岔:采用高速道岔,确保列车运行平稳、可靠。
四、施工措施1. 施工现场管理(1)加强施工现场安全防护,确保施工安全。
(2)规范施工现场秩序,确保施工顺利进行。
2. 施工进度管理(1)合理安排施工计划,确保施工进度。
(2)加强施工过程中的协调与沟通,确保项目按期完工。
3. 施工质量管理(1)严格执行国家及行业标准,确保工程质量。
(2)加强施工过程中的质量监控,及时发现并解决质量问题。
4. 施工安全管理(1)建立健全安全管理制度,加强安全教育培训。
(2)加强施工现场安全巡查,确保施工安全。
五、施工保障措施1. 人员保障:选拔具有丰富经验的施工队伍,确保施工质量。
地铁车站水土保持工程进度控制方案地铁车站水土保持工程进度控制方案1. 项目背景•地铁车站建设规模庞大,施工过程中容易对周边环境造成影响;•水土保持工程是保护周围环境的重要措施;•需要制定进度控制方案,确保水土保持工程按计划进行。
2. 目标确保地铁车站水土保持工程按时完成,保护周边环境免受施工影响。
3. 方案内容规划阶段•制定详细的水土保持工程设计方案;•预测施工期间可能遇到的水土保持问题;•编制施工进度表,明确各项工作的时间节点。
前期准备阶段•确保项目获得必要的审批和许可;•检查施工场地是否符合环境保护要求;•准备所需的材料、设备和人力资源。
施工阶段•按照设计方案进行施工,确保合理使用材料和设备;•在施工过程中采取措施防止土壤侵蚀、水体污染等环境问题;•定期检查施工质量,确保工程进展正常。
监督检查阶段•定期进行水土保持工程的现场检查;•检查施工质量,认真记录问题并及时处理;•与施工单位保持密切沟通,及时解决可能出现的问题。
完工验收阶段•在工程完工前进行最后一次验收,确保水土保持工程达到要求;•如发现问题,将其修复至符合标准;•准备完工报告并上报相关部门。
4. 进度控制制定施工进度表根据施工计划,确定各项水土保持工程的开始时间和完成时间。
工程进度监控持续跟踪水土保持工程的进展情况,及时发现偏差并采取措施加以修正。
问题解决对于施工过程中出现的问题,及时报告并协调解决,确保工程进度不受影响。
总结和评估定期总结水土保持工程的进展情况,评估是否需要调整进度计划。
5. 预期效果•按时完成水土保持工程,保护周边环境;•减少施工过程中可能造成的环境损害;•提高工程质量,确保交付验收合格。
6. 总结本方案旨在通过制定详细的计划和措施,确保地铁车站水土保持工程按时进行并达到预期效果。
通过严格的进度控制和问题解决,保护周边环境,提高工程质量。
同时,在实施过程中要求与施工单位密切合作,确保顺利完成工程。
我们还将采取以下措施来优化方案实施: 1. 建立沟通机制:与相关部门、施工单位和社区居民建立良好的沟通与协调关系,及时了解他们的意见和需求。
第1篇一、项目概述本项目为XX市地铁一号线XX站至XX站区间施工,全长约XX公里。
地铁一号线是XX市城市轨道交通的重要组成部分,对于缓解城市交通压力、提高城市运输效率具有重要意义。
本方案旨在为地铁一号线XX站至XX站区间的施工提供详细的指导。
二、施工准备1. 组织机构成立地铁一号线XX站至XX站区间施工项目部,负责整个施工过程中的组织、协调和管理工作。
项目部下设以下部门:- 技术部:负责施工方案编制、技术指导、质量控制等;- 工程部:负责施工进度管理、施工组织、现场协调等;- 质量安全部:负责施工过程中的质量、安全监督;- 采购部:负责施工材料的采购、验收等;- 财务部:负责施工项目的资金管理。
2. 人员配置根据施工规模和工程特点,项目部配置以下人员:- 项目经理:负责整个项目的组织、协调和管理工作;- 技术负责人:负责施工方案编制、技术指导、质量控制等;- 工程师:负责施工进度管理、施工组织、现场协调等;- 质量安全员:负责施工过程中的质量、安全监督;- 材料员:负责施工材料的采购、验收等;- 财务人员:负责施工项目的资金管理。
3. 施工材料及设备根据施工方案,配置以下施工材料及设备:- 施工材料:钢筋、混凝土、防水材料、电缆、管道等;- 施工设备:挖掘机、搅拌机、泵车、运输车、模板、支撑架等。
4. 施工图纸及技术规范收集整理施工图纸、技术规范、施工标准等资料,确保施工过程中有据可依。
三、施工方案1. 施工顺序本项目施工顺序为:前期准备、土方开挖、基础施工、主体结构施工、装饰装修、设备安装、调试、验收。
2. 土方开挖- 采用机械开挖的方式进行土方开挖,遵循“先地下、后地上”的原则;- 开挖过程中,注意边坡稳定,防止坍塌;- 开挖完成后,进行地基处理,确保地基承载力满足要求。
3. 基础施工- 基础施工采用钢筋混凝土结构,按照设计图纸进行施工;- 施工过程中,严格控制混凝土质量,确保基础结构安全、稳定。
第1篇一、工程概况本工程为某城市地铁项目,线路全长约XX公里,共设XX座车站,XX个区间。
工程包含土建施工、盾构施工、设备安装、系统调试等多个阶段。
为确保工程顺利进行,特制定以下施工方案。
二、施工组织1. 项目管理组织成立项目经理部,负责整个工程的规划、组织、协调、监督和管理工作。
项目经理部下设多个部门,包括工程技术部、质量安全管理部、物资设备部、合同财务部等。
2. 施工队伍组建专业的施工队伍,包括土建施工队伍、盾构施工队伍、设备安装队伍等,确保施工质量、进度和安全。
三、施工方法1. 土建施工- 明挖法施工:适用于地面以上施工,包括车站主体结构、出入口等。
- 暗挖法施工:适用于地下施工,包括车站主体结构、区间隧道等。
- 盾构法施工:适用于地下隧道施工,提高施工效率,降低对周边环境的影响。
2. 盾构施工- 盾构始发:在盾构机安装、调试完成后,进行盾构始发。
- 盾构掘进:盾构机在隧道内掘进,同步进行隧道衬砌施工。
- 盾构接收:盾构机到达接收端,完成隧道施工。
3. 设备安装- 供电系统:包括主变电所、接触网、配电箱等。
- 通信系统:包括PIS、OA、信号等。
- 信号系统:包括列车自动防护、列车自动运行等。
- 综合监控系统:包括视频监控、环境监测、设备监控等。
四、质量控制1. 施工前准备:对施工人员进行技术培训,确保掌握施工工艺和质量标准。
2. 施工过程控制:严格执行施工规范,加强现场巡查,确保施工质量。
3. 质量验收:按照国家标准和规范进行质量验收,确保工程质量。
五、安全管理1. 施工安全:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
2. 消防安全:加强消防安全管理,确保施工现场消防安全。
3. 环境保护:采取有效措施,减少施工对周边环境的影响。
六、进度控制1. 施工进度计划:制定详细的施工进度计划,明确各阶段的施工任务和时间节点。
2. 进度监控:对施工进度进行实时监控,确保工程按计划推进。
地铁工程施工质量管理方案一、引言地铁工程是一项复杂的工程,施工质量关乎城市交通安全和居民出行。
为了确保地铁工程施工质量,提高工程质量控制水平,本方案旨在制定一套科学、严格的地铁工程施工质量管理方案,以保障地铁工程施工质量和安全。
二、施工质量目标地铁工程施工的质量目标为:1. 确保施工过程中的安全生产,防止事故发生,特别是要减少人员伤亡事故;2. 确保工程质量符合国家相关法规和标准;3. 减少工程决策管理错误,保持工程进度和质量稳定;4. 最大程度减少对环境的影响,确保不产生负面的环境影响;5. 提高施工团队的整体施工能力,培养专业人才。
三、施工质量管理机构及职责1. 质量管理委员会负责组织、协调和监督地铁工程的施工质量管理工作,包括审批并指导施工质量计划、审批并指导施工质量管理手册、监督施工过程中的施工质量检查和验收工作等。
2. 质量管理部门负责指导、监督施工现场质量管理工作,控制施工质量进度,确保工程按时按质完成。
3. 施工方项目经理负责组织、管理和监督施工现场管理人员、工程技术人员等,确保施工质量和进度。
4. 施工方质量部门负责施工现场质量管理工作,对施工人员进行质量教育和培训,进行施工现场质量检查,确保施工过程中各项工作符合相关法规和标准。
四、施工质量管理手册1. 本手册的目的本手册的目的是为了规范地铁工程施工质量管理工作,统一施工质量管理标准和流程,提供施工质量管理的依据。
2. 质量管理体系质量管理体系是指根据国家、行业相关法规和标准,组织和管理质量的一套程序、规范和流程。
本手册中包括了施工质量管理组织结构、施工质量管理程序、施工质量管理流程和施工质量管理工作要求。
3. 施工质量管理程序施工质量管理程序包括了施工前筹备、施工过程管理、施工质量控制和施工后检验阶段的施工质量管理程序。
4. 施工质量管理流程施工质量管理流程包括了施工质量计划编制、施工质量检查标准设定、施工质量监督检查、施工质量不合格处理等过程的管理流程。
地铁既有线施工的施工质量与进度协调地铁既有线的施工质量与进度协调地铁交通作为一种高效便捷的城市交通方式,其建设与维护一直备受关注。
而地铁既有线的施工工程,涉及到施工质量与进度的协调问题。
本文将从施工质量控制和进度管理两个方面进行论述。
一、施工质量控制地铁既有线的施工质量是确保工程安全和可靠运营的重要因素。
以下是几种常见的施工质量控制措施:1. 严格遵守施工规范:地铁施工必须按照相关规范和标准进行施工,包括地铁隧道的设计、土质处理、基础工程等。
施工方应加强对施工人员的培训,确保他们了解和遵守规范要求。
2. 质量检测与监控:施工过程中,应加强对关键节点和重要工程的质量检测与监控,确保施工工艺和材料的质量符合要求。
如通过无损检测技术对地铁隧道的结构进行检测,及时发现潜在缺陷。
3. 施工过程管理:建立完善的施工过程管理制度,包括施工记录、质量验收等,以确保整个施工过程的可控性和可追溯性。
二、进度管理地铁既有线的施工工程必须在规定时间内完成,以保证交通的正常运行。
以下是几种常见的进度管理方法:1. 制定详细的施工计划:在施工前制定详细的施工计划,包括施工序列、进度安排等,确保施工按照计划进行。
2. 监控与调度:通过使用先进的监控与调度技术,及时掌握施工进展情况,在发生问题或延误时能够做出相应调整。
3. 流程优化:通过对施工流程的分析与优化,减少施工过程中的浪费和冗余,提高施工效率。
三、施工质量与进度协调施工质量和进度是密切相关的,彼此之间需要协调。
以下是几种协调措施:1. 资源合理配置:合理配置施工资源,如人员、材料、设备等,以满足施工工艺和进度的要求,同时保证施工质量。
2. 风险管理:在施工过程中,及时识别和管理项目风险,防范施工延误和质量问题的发生。
3. 沟通协调:加强与各相关方的沟通协调,包括设计单位、监理单位等,确保施工质量和进度的互相配合。
4. 追溯与总结:及时总结施工过程中的经验教训,对施工质量和进度进行追溯与反馈,以进一步提升施工管理水平。
规范地铁工程管理措施方案1. 引言地铁工程是城市建设中重要的基础设施工程之一,具有重要的经济和社会意义。
为了确保地铁工程进展顺利、质量可控,需要制定规范的地铁工程管理措施方案。
2. 目标与原则2.1 目标制定本方案的目标是规范地铁工程管理,确保工程进度、质量和安全达到满意水平,提高地铁工程建设的整体效率和质量。
2.2 原则本方案制定的管理措施应遵循以下原则: - 安全第一:确保地铁工程施工过程中的安全风险得到充分考虑和控制。
- 质量导向:注重施工质量把控,保证地铁工程达到设计要求和预期效果。
- 进度控制:合理安排施工计划,严格按照工期要求执行,确保工程进度。
- 环境友好:减少对周边环境的影响,采取适当的环境保护措施。
3. 工程组织管理3.1 组织结构地铁工程管理应建立清晰的组织结构,包括项目经理、技术负责人、施工队长等角色,明确各自职责和权限。
3.2 人员培训与管理为了保证施工人员技术水平和安全意识,应进行定期培训,包括工程技术、安全操作规程等方面的培训。
同时,建立相应的绩效评估和激励机制,提高人员工作积极性和责任感。
3.3 文件管理建立完善的地铁工程文件管理体系,包括工程设计文件、施工图纸、质量检测报告等,确保文件管理规范、完整和可追溯。
4. 施工管理措施4.1 施工准备施工前需进行详细的施工准备工作,包括开展现场勘测、制定详细的施工方案和施工组织设计等,确保施工前的准备工作完备。
4.2 质量监控建立质量监控体系,包括质量检测计划、检测方法、检测频次等,对关键节点进行全面监控和检测,确保地铁工程质量达标。
4.3 安全管理制定完善的安全管理制度和规范操作规程,进行安全教育和培训,实施安全巡查和监督,加强施工现场安全管控,确保施工过程中的安全。
4.4 进度控制制定合理的施工计划,包括时间节点、工序安排等,进行进度跟踪和控制,确保施工进度按计划进行。
5. 环境保护措施5.1 噪音控制采取噪声隔离措施,使用降噪设备,减少施工噪音对周边环境的影响。
1、地铁施工进度控制1.1 洞通1.1.1 施工图设计至少2个月后才能开工轨道交通设计,前期需经过建设规划的中间会审、国务院审批、国家发改委审批工程可行性研究、省发改委审批初步设计、勘测单位的详勘等程序,如此环环相扣的程序结束后才能最终进入施工图设计阶段。
一般水平的设计院在3个月和6个月内,可以分别完成工程可行性研究和初步设计。
从工程可行性研究到项目开工一般要1年时间。
施工图设计至少进行2个月后,才能给施工单位提供围护结构图纸,以满足开工需求。
全线首批开工车站最好以2~3个为宜,一旦开工,车站设计基本不允许有大的修改。
1.1.2 施工前期至少准备3个月才能开工施工前期的准备工作主要指征地、房屋拆迁、管线迁改、施工现场的“三通一平”等。
建设用地的征收、施工用地的租借和施工范围内建筑物的拆迁是一项涉及面广、制约关系复杂的系统工程,直接影响到工程建设的顺利开展。
此项工作应由专门机构来重点协调,并对征地、房屋拆迁费用补偿等问题进行妥善安排。
施工范围内的各种市政管线涉及到给水、排水、燃气、通信、电力、路灯等六大管线,以及数十家业主,需进行大量的调查和探测工作,需和各种管线的管理部门协商,以确定管线改移或保护方案,工作非常繁杂。
施工场地的“三通一平”工作重点要落实施工用水和施工用电,并向有关管理部门报装水电容量。
表3.1.1 杭州地铁1号线城区段车站施工前期准备时间统计表根据上表统计情况,城区内由于交通量较大、管线较密,管线迁改难度较大。
且受一些大管径雨污水管等控制性管线影响,城区内车站管钱迁改一般至少为2期或者更多,对车站总工期有一定的影响。
例如闸弄口站东北侧附属结构施工由于二期管线迁改耗时4个月,总工期亦增加4个月时间1.1.3 地铁车站施工耗时1、高架车站高架车站面积相对较小,施工条件好,施工时间一般为9~11个月,不控制总工期。
高架区间根据区间长度及现场施工条件,一般施工时间一般为20~25个月。
杭州地铁1号线南、北段高架开工工期较早,但由于土地征用为解决,造成工期的延迟。
表3.1.2 杭州地铁1号线高架段施工时间统计表2、地下车站地下车站施工的影响因素较多,如车站所处位置、车站的结构形式、施工工法等都能对车站的施工工期产生较大影响。
一般情况下,一个标准地下二层车站在2年左右可以完成,具体的时间耗用为,明挖法施工车站主体结构为12~18个月,盖挖法施工20~25个月。
城区段地下车站施工面临交通疏解、管线迁改等外部因素制约大,工程总工期较难控制。
郊区或新开发区车站基本无需进行交通疏解,施工环境好,每站施工时间可缩短到2年以内。
(1)换乘站:艮山门站站长:181.2m标准段宽:22.8m车站形式:地下二层岛式车站计划工期:19个月表3.1.3 闸弄口站施工进度表闸弄口站实际施工工期远大于计划工期19个月,其主要因素有以下几点:A、闸弄口站位于十字路口,车站施工共进行5次大的交通疏解,每次交通疏解均需跟相关部门进行协调和对施工场地做相应准备,对工期有一定影响;B、闸弄口站车站施工涉及到多家单位对管线进行3次迁改,特别是电力管线迁改难度较大,每次管线迁改经过各家单位协调施工一般为3~4个月;C、闸弄口站施工场地狭小造成施工机具工作面及投入的限制。
(2)换乘站:艮山门站站长:275.2m标准段宽:23.1m车站形式:地下二层岛式换乘站,换乘段为地下三层结构计划工期:27个月表3.1.4 艮山门站施工进度表艮山门站实际施工工期远大于计划工期27个月,其主要因素有以下几点: A、艮山门站横跨交通主干道东新路及备塘河,需进行多次交通疏解及备塘河导流,给施工的连续性造成很大影响,对总工期影响5个月;B、整个车站分为东区、中区、西区3个基坑,由于西区拆迁原因,导致3个基坑只能逐个施工,不能实施流水施工,对总工期影响12个月;C、西区管线迁改耗时4个月。
对总工期工期影响4个月;D、施工机具选用不当对总工期造成影响。
(3)逆作法车站:武林广场站站长:161.75m标准段宽:36.6m车站形式:地下三层上下重叠的岛式站台结构计划工期:24个月表3.1.5 武林广场站施工进度表武林广场站实际施工工期远大于计划工期24个月,其主要因素有以下几点:A、武林广场站采用逆作法施工,挖土、支模、绑扎钢筋等工序较顺作法相对困难;B、武林广场站受房屋拆迁及管线迁改影响对总工期起制约因素;C、武林广场站位于市中心,土方运输难度较大,费用较高,对总工期起一定制约因素。
(4)顺作法车站:彭埠站站长:443.9m标准段宽:44.5m车站形式:地下两层双岛四线同站台换乘车站计划工期:22个月实际工期:23个月彭埠站基本能够在计划工期内完工,主要有以下几个因素:A、彭埠站虽然工程量较大,但车站施工没有拆迁、交通疏解、管线迁改等因素制约;B、彭埠站施工场地大,可投入大量施工机械施工;C、彭埠站土方运输方便。
(5)风井:闸弄口~火车东站区间风井(不包括风道)平面尺寸:16.9m×22.6m车站形式:地下两层梁板体系框架结构围护结构形式:Φ650SMW工法桩,桩长18.5m计划工期:15个月表3.1.6闸弄口~火车东站区间风井(不包括风道)施工进度表1.1.4 盾构法施工综合进度盾构法施工不仅施工效率高,而且施工安全、质量高。
因此在条件允许的情况下,区间应尽量采用盾构法施工。
其中盾构施工单线洞日进度为7~10m,平均月进度为200m左右。
杭州地铁1号线城区段区间除文~艮区间、凤~武区间一段采用明挖法施工外,其他区间均采用盾构法施工。
表3.1.7杭州地铁1号线市区段盾构区间施工进度表杭州地铁1号线城区段盾构区间全长20988.84m,共投入13台盾构施工,平均每台盾构施工1614.53m。
其中艮~闸~火区间全长3385.61m,投入两台盾构施工,为关键节点工程。
该区间5号盾构于20XX年6月25日始发,计划于20XX年年底完工。
盾构区间施工工法较单一,施工时不像车站施工受外部因素制约较多,其施工进度主要受以下几方面因素影响:1、车站施工进度:主要受盾构始发及接收井提供时间控制;2、工程地质情况:盾构施工时同步注浆对环境影响控制起重要作用,杭州地区土质较软,城区段盾构施工同步注浆量基本在4~6㎡/环,远大于2.49~3.32㎡/环(150~200%建筑空隙)的理论值;3、机械故障:盾构区间施工主要靠盾构机的正常运作,机械损坏会直接导致停工,造成总工期的延迟,一般情况下较新盾构机在施工时机械故障相对较少。
4、节点工期:例如盾构穿越铁路正线时,需与铁路部门协调后在双方确定时间内,方可穿越。
1.1.5 盾构始发车站施工10个月后盾构才能掘进盾构井长12.5m、宽8~9m,一般设置在车站端头。
一个车站可同时设置盾构始发井和盾构接收井。
盾构机下井必须与始发车站施工进度配套,以为盾构机(含后配套)长76~80m左右,始发车站只有先完成80m土建工作后才能提供足够大的盾构机施工场地。
标准站车站总长一般为165~170m,这意味着盾构下井时车站已完成一半得土建工作。
此时车站已进行4个月围护,4个月的土方开挖及主体结构施工时间,此外,盾构机下井后还需2个月时间进行安装调试。
因此,盾构始发车站施工10个月后,盾构机才能正常掘进。
3.1.6 盾构过站的车站必须施工14个月才能具备条件盾构过站,需要车站底板、中板事先完成,有的甚至要求顶板也完成。
这意味着车站大部分主体工程已完成,此时车站施工已至少进行了14~16个月。
盾构本身过站的工期为1个月。
如果车站施工不足14个月,底板和中板施工尚未完成,站台上布满了脚手架,则无法将盾构机拖过去,故需提前在车站两端设置盾构接收井和盾构始发井,进行盾构转场。
盾构转场时,通过盾构接收井将盾构机(包括后配套)吊出,在车站的另一头通过盾构始发井,再吊进,安装好后继续下一个区间的掘进。
转场如果只吊盾构机,后配套可以拖过去,这一般要求站台层是通的,至少底板已经完成。
如果盾构机和后配套同时吊出,则要求车站的另一端有80m左右安放后配套的场地,此时,车站施工已进行了10个月。
盾构转场时盾构机和后配套的解体和重新安装需2个月,与一台盾构机下井完整安装用时相同。
为了安全,盾构转场车站有时需做封堵墙。
如果土建工程总体工筹无法满足以上6点要求,则必须增加盾构机,直到满足所有条件为止。
此时安排的“洞通”时间才可能在实际施工中实现。
1.2 轨通轨道工程起着承前启后的作用:它承接着“洞通”将车站和区间土建工程各工点串起来,又为各系统的设备材料运输、安装工程提供条件。
大量的轨旁设施安装只有在“轨通”后才能进行。
1.2.1 轨道工程必须始终在车站区间完工后进行轨道工程的施工特点是道床结构可以分段进行,但无缝线路铺轨工程必须连续施工。
毫无疑问,如果某区段车站与区间没有贯通,就没有连续铺设轨道的条件。
铺轨工程尽管不必等全部“洞通”才开始,但在连续铺设无缝线路的某区段,铺轨工程从先完工的第一个车站顺着铺轨,此时某些后续车站可能还没有完工,但相邻的下一个车站和区间必须在铺轨到达之前完工,即铺轨必须始终在车站的主体工程或某区间工程完成之后进行。
这样的合理安排可缩短总工期。
安排铺轨工程工期时,如果遇上某车站的主体工程尚未完成的情况,有2个解决办法:一是必须对车站工程工期或开工时间做出调整,进行“削峰”让铺轨工程顺利通过;二是改变铺轨方案,等车站完工后再通过。
1.2.2 铺轨基地设置车辆段地块是设置铺轨基地的最佳选择之一,因为此时车辆段用地已经征用,无需增加费用;车辆段与车站区间的施工不存在相互干扰,车辆段有大量空地可以利用;车辆段本身需要铺轨。
从车辆段地块选择一个下长条形状、长200m、宽30m、面积约为5000㎡的区域,设置为一个铺轨基地。
此外,高架线与地面线结合敞开段的周边空旷地块和高架车站两旁的空旷地,都可作为铺轨基地的候选地。
如果条件允许,选择150m长、30m宽、面积为4000~5000㎡的地块,设置铺轨基地。
临时轨排下料井,可利用车站站前渡线区间顶板开洞,设置短轨吊装孔;或者在车站站台板上开洞。
轨排井长30m,宽5m。
地面设置的临时施工场地需3000㎡左右。
1.2.3 “轨通”到系统联调至少需要7个月时间轨行区是影响地铁总工期的关键站长之一,施工干扰最大。
与轨道工程作业车共同施工的,有隧道堵漏等土建整改工程,有区间消防、动照、风机小系统安装工程、有屏蔽门、接触轨(网)、通信、电力、FAS等大系统安装与调试工程。
多工种交叉作业,不仅严重干扰铺轨工程的进度,也影响各专业工种的施工。
因此,铺轨工程必须利用有限的作业空间,科学规划与其它工程协调作战,以发挥最佳功效。
为保证设备安装和单体调试有足够的时间,“轨通”后到系统联调,至少需要7个月时间。
