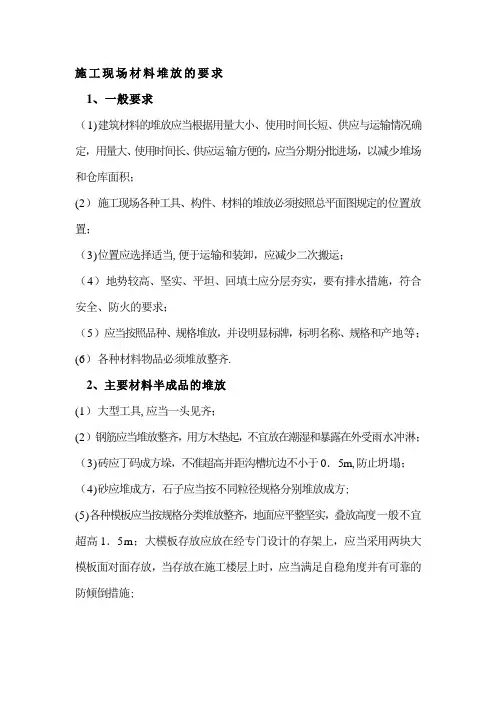

工地现场堆放标准样本

  • 格式:doc
  • 大小:2.36 MB
  • 文档页数:10

A1:土方阶段材料堆放总平面布置图规定
总包单位在土方工程开工前,编制《土方阶段材料堆放总平面布置图》,经监理及甲方确认方可实行。

A2:基本0.000如下阶段材料堆放总平面布置图规定
总包单位在基本0.000如下工程开工前,编制《基本0.000如下阶段材料堆放总平面布置图》,经监理及甲方确认方可实行。

A3:销售前主体构造阶段材料堆放总平面布置图规定
总包单位在销售前主体构造开工前,编制《销售前主体构造阶段材料堆放总平面布置图》,经监理及甲方确认方可实行。

A4:销售后主体构造阶段材料堆放总平面布置图规定
总包单位在销售后主体构造工程开工前,编制《销售后主体构造阶段材料堆放总平面布置图》,经监理及甲方确认方可实行。

A5:砌筑及抹灰阶段材料堆放总平面布置图规定
总包单位在砌筑及抹灰工程开工前,编制《砌筑及抹灰阶段材料堆放总平面布置图》,经监理及甲方确认方可实行。

A6:夹板堆放规定上盖下垫,硬化地面及不积水,堆放限高≤2米。

A7:木枋堆放规定上盖下垫,硬化地面及不积水,堆放限高≤2米。

A8:钢管堆放规定场地硬化地面及不积水,堆放限高≤2米,对生锈钢管必要刷防锈漆进行保护。

A9:螺丝拉杆堆放规定场地硬化地面及不积水,上盖下垫,堆放限高≤1.2米,采用搭钢管架子堆放限高≤2米,对生锈螺丝拉杆必要刷防锈润滑油进行保护。

A10(1):模板半成品堆放规定场地硬化地面及不积水,在集中加工场旁设立模板半成品堆场,不同尺寸模板用钢管分隔开,每种尺寸模板分别挂醒目的记牌,堆放限高≤2米。

A10(2):模板半成品堆放标记牌:分别标注清晰堆放长度、堆放宽度、堆放限高≤2米、材料编号、材料尺寸、使用部位。

A11:夹板木枋周转材堆放规定场地硬化地面及不积水,周转材料要分类堆放、堆放限高≤2米。

A12:钢管周转材堆放规定场地硬化地面及不积水,堆放限高≤1.2米,采用搭钢管架子堆放限高≤2米。

A13(1):条形捆扎钢筋原材料堆场规定场地硬化地面及不积水,不同型号钢筋用槽钢分隔,每种型号钢筋分别挂醒目的记牌,堆放限高≤1.2米。

A13(2):条形捆扎钢筋原材料堆放标记牌规定:标注清晰生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检查日期、检查编号、检查状态、负责人;堆放限高≤1.2米。

A14(1):圆盘钢筋堆场规定场地硬化地面及不积水,每种型号钢筋分别挂醒目的记牌。

A14(2):条形捆扎钢筋原材料堆放标记牌规定:标注清晰生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检查日期、检查编号、检查状态、负责人;堆放限高为:一卷高。

A15:钢筋集中加工场地硬化地面及不积水,在集中加工场旁设立原材料及半成品堆场,分类堆放,不同型号或不同规格钢筋分别挂醒目的记牌。

A16(1):钢筋半成品堆放规定场地硬化地面及不积水,不同型号及不同规格钢筋半成品分别堆放,分别挂醒目的记牌,堆放限高≤1.2米。

A16(2):钢筋半成品堆放标记牌规定:标注清晰堆放长度、堆放宽度、堆放限高≤1.2米、型号、规格。

A17:楼层作业面半成品钢筋堆放规定,分类堆放、堆放限高≤1.2米。

A18:砂子堆放规定场地硬化地面及不积水,三边设立≥20cm厚,高0.8米砖墙挡隔,防止砂子跟其他材料交叉污染,堆放高度不能超过砖墙高度。

建议采用砼预制块代替砖砌矮墙。

A19:碎石堆放规定场地硬化地面及不积水,三边设立≥20cm厚,高0.8米砖墙挡隔,防止碎石跟其他材料交叉污染,堆放高度不能超过砖墙高度。

建议采用砼预制块代替砖砌矮墙。

A20(1):水泥存储用设立水泥专用仓库,库房要干燥.地面垫板要离地30cm,四周离墙30cm,堆放高度≤10袋,按照到货先后依次堆放,尽量作到先到先用,防止存储过久。

A20(2):水泥堆放标记牌规定:标注清晰生产厂家、标号、数量、批号、生产日期、进货日期、检查日期、检查编号、检查状态、负责人、堆放限高≤10袋。

A21:砖砌块堆放规定场地硬化地面及不积水,上盖下垫,堆放高度≤2米。

A22:砖砌块半成品堆放规定:场地硬化地面及不积水,上垫下盖,不同尺寸砌块分类堆放,堆放高度≤2米。

A23:垃圾池分类规定:分别划分为木件垃圾池、钢件垃圾池、砼制品垃圾池、可回收垃圾池、不可回收垃圾池五大类。

垃圾池制作规定:砌砖再抹灰,周边设立要有效排水沟,保持垃圾池不积水,垃圾池限高≤1.5米,宽度3米,长度3米(宽度及长度可依照垃圾量多少恰当放大或缩小)。

建议采用成品钢制垃圾池。

垃圾池堆放规定:定期清理,保持垃圾堆放高度不超过废料池砖墙高度。
