材料堆放标准做法(土建部分)
- 格式:docx
- 大小:801.06 KB
- 文档页数:10
施工现场材料的堆放首先,我们需要选择合适的堆放区域。
在选择堆放区域时,需要考虑到材料的种类、尺寸以及使用频率。
通常情况下,临近施工工地的地方可以作为临时堆放区,方便工人的使用,并可以减少材料运输的距离。
另外,为了方便管理和调配材料,可以设置不同的堆放区域,将相同类型的材料堆放在一起,避免混淆和丢失。
其次,针对不同的材料,我们需要采取不同的堆放方法。
对于长条状的材料,如钢筋和木材等,可以采用纵向堆放的方式,将它们垂直地放置在地面上,然后使用木板进行支撑,防止变形和损坏。
对于板材和玻璃等平面材料,可以采用水平堆放的方式,将它们平放在支架上,并用垫片间隔,以防止刮擦和破碎。
同时,在堆放过程中,要注意将材料叠放整齐、有序,避免杂乱无章。
此外,我们还需要注意一些特殊材料的堆放方法。
例如,易燃易爆材料应该远离火源,并且要保持通风良好的环境。
化学品应该按照其性质进行分类,并采取相应的防护措施,以避免产生危险物质的混合与泄漏。
对于重型材料,如石材和混凝土等,应该采取坚固的支架,以避免材料倒塌导致人员伤亡。
正确的材料堆放不仅可以提高工作效率,还可以保证施工现场的安全。
在堆放材料时,我们还需要根据现场的情况进行合理规划。
例如,保持施工区域的通道畅通,方便工人和机械设备进出,避免因为材料堆放过于密集而影响工作正常进行。
对于大型的材料,如钢材和砖块等,可以使用吊车或叉车进行搬运,以减少工人的劳动强度和工作风险。
此外,我们还需要根据施工进度进行材料的适时调配。
在施工初期,可以提前进行材料的堆放,避免因为材料到场不及时而影响施工进度。
在施工中后期,可以根据实际使用情况进行材料的及时补充,避免施工中断和延误。
总而言之,施工现场材料的堆放是建筑施工过程中必不可少的一环。
正确的堆放方法可以保证施工现场的安全、整洁和高效。
因此,在进行施工现场材料的堆放时,我们需要选择合适的堆放区域,采取合理的堆放方法,并根据施工进度进行及时调配,以确保施工顺利进行。

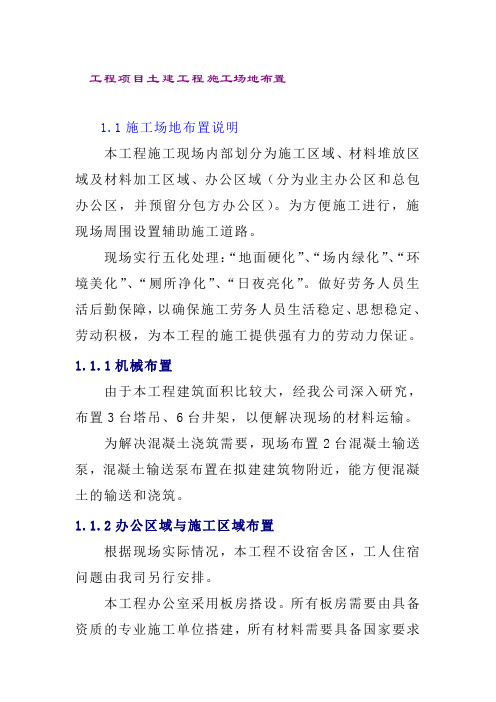

工程项目土建工程施工场地布置1.1施工场地布置说明本工程施工现场内部划分为施工区域、材料堆放区域及材料加工区域、办公区域(分为业主办公区和总包办公区,并预留分包方办公区)。
为方便施工进行,施现场周围设置辅助施工道路。
现场实行五化处理:“地面硬化”、“场内绿化”、“环境美化”、“厕所净化”、“日夜亮化”。
做好劳务人员生活后勤保障,以确保施工劳务人员生活稳定、思想稳定、劳动积极,为本工程的施工提供强有力的劳动力保证。
1.1.1机械布置由于本工程建筑面积比较大,经我公司深入研究,布置3台塔吊、6台井架,以便解决现场的材料运输。
为解决混凝土浇筑需要,现场布置2台混凝土输送泵,混凝土输送泵布置在拟建建筑物附近,能方便混凝土的输送和浇筑。
1.1.2办公区域与施工区域布置根据现场实际情况,本工程不设宿舍区,工人住宿问题由我司另行安排。
本工程办公室采用板房搭设。
所有板房需要由具备资质的专业施工单位搭建,所有材料需要具备国家要求的质量、安全证书。
现场内部各区域设置统一形式区域标志,办公区域房间设置统一形式的门牌标志(包括业主办公区域)。
办公区域:设置有门卫、厕所、保健站、小会议室、各部门办公室。
材质及装修标准为活动板房,由于现场临设区域面积较小,房屋设为二层,外观颜色和谐,各房间瓷砖地面、塑钢门窗、格栅灯具、配备制冷设备。
屋面排水采用有组织排水,雨水管接地面明沟统一排放。
办公用房每间规格为7.28m*1.55m,每层设6间。
办公室及会议室家具包括办公桌、椅、文件柜、会议桌椅等统一购置,达到规范整洁的办公环境。
办公用房为专业分包单位预留40%,专业分包单位所需的办公桌、椅、文件柜待分包进场后按统一标准自行购买。
食堂:与办公区域房屋基本一致,顶棚设吊扇、塑钢门窗、瓷砖地面,设洗手池、垃圾搜集桶、日光灯、统一室内制冷。
屋面排水采用有组织排水,雨水管接地面明沟统一排放。
操作问墙体采用红砖砌筑,内墙面贴瓷砖、地面防滑地砖、设排污沟、隔油池、操作台表面贴瓷砖、上方设集中排油烟罩、顶棚铝扣板吊顶、塑钢门窗、操作间内设洗菜池,瓷砖贴面。
目录
前言
一.总则
1.编制依据
2.一般规定
二.建筑材料堆放标化图解
1。
平面材料堆放要求
2.楼面材料堆放要求
三.管理要求
前言
为加强我区内建设工程施工现场建筑材料堆放的规范管理,创建良好的文明施工形象,防止和减少因材料堆放不合理导致安全事故的发生,保护人民生命财产安全,根据相关技术规范,结合我区实际,通过列举相关工程实例,配以图样、图片、文字说明等,将相关规范、规程、标准的要求具体化、形象化,以便于为建筑材料堆放提供指导与参考.
一.总则
1。
编制依据
《建筑施工现场环境与卫生标准》(JGJ146-2004)
《XX市XX区建筑工程安全生产管理规定》(X建发[200X]X号)
《XX区建设工程文明施工管理规定》(X建发[200X]X号)
2.一般规定
建筑材料、构件、设备、机具等均应依照施工现场总平面布置图划定的区域按要求分门别类进行存放,材料堆放区应采取隔离措施,并设置统一的材料标识牌。
禁止混放或在施工现场外擅自占道堆放建筑材料和建筑垃圾。
二.建筑材料堆放标化图解
1.平面材料料堆放要求
2.楼面材料料堆放要求
三.管理要求
监理单位定期每周不少于两次对材料堆放进行检查,用照片及文字描述进行记录检查情况;对不符合标准做法的监理单位督促总包单位立即整改.。
工程材料堆放标准做法精选文档TTMS system office room 【TTMS16H-TTMS2A-TTMS8Q8-万科施工标准作法系列02现场材料堆放A6:夹板堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。
A7:木枋堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。
A8:钢管堆放要求场地硬化地面及不积水,堆放限高≤2米,对生锈的钢管必须刷防锈漆进行保护。
A9:螺丝拉杆堆放要求场地硬化地面及不积水,上盖下垫,堆放限高≤米, 采用搭钢管架子堆放限高≤2米,对生锈的螺丝拉杆必须刷防锈润滑油进行保护。
A10(1):模板半成品堆放要求场地硬化地面及不积水,在集中加工场旁设置模板半成品堆场,不同尺寸的模板用钢管分隔开,每种尺寸模板分别挂醒目标识牌,堆放限高≤2米。
A10(2):模板半成品堆放标识牌:分别标注清楚堆放长度、堆放宽度、堆放限高≤2米、材料编号、材料尺寸、使用部位。
A11:夹板木枋周转材堆放要求场地硬化地面及不积水,周转材料要分类堆放、堆放限高≤2米。
A12:钢管周转材堆放要求场地硬化地面及不积水,堆放限高≤米, 采用搭钢管架子堆放限高≤2米。
A13(1):条形捆扎钢筋原材料堆场要求场地硬化地面及不积水,不同型号的钢筋用槽钢分隔,每种型号钢筋分别挂醒目标识牌,堆放限高≤米。
A13(2):条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高≤米。
A14(1):圆盘钢筋堆场要求场地硬化地面及不积水,每种型号钢筋分别挂醒目标识牌。
A14(2):条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高为:一卷高。
A15:钢筋集中加工场地硬化地面及不积水,在集中加工场旁设置原材料及半成品堆场,分类堆放,不同型号或不同规格的钢筋分别挂醒目标识牌。
第一章总则1.1编制目的本施工组织设计为吉安运通一汽大众车4S店工程施工而编制。
编制的指导思想是:施工时对业主负责,竣工时让业主满意,同时在经济上合理,技术措施可靠的前提下,确保安全、确保质量、确保工期前提下进行编制。
1.2编制依据1.2.-1《吉安运通一汽大众车4S店工程设计施工图》。
1.2.-2《ISO9000质量管理体系》、《ISO14000环境管理体系》、《OSHMS18000 职业健康安全管理体系》。
1.2.-3国家有关建筑工程法规、规范与文件;1.2.-4本公司ISO9002国际质量体系、《质量手册》、《程序文件》、《技术标准》及拥有的技术力量;1.2.3工程采用规范标准1.2.3.1《建筑地基基础工程施工质量验收规范GB50202-2002》1.2.3.2《混凝土质量控制标准GB50164-92》1.2.3.3《混凝土结构工程施工及验收规范GB-50204-2002》1.2.3.4《建筑地面工程施工及验收规范GB50209-2002》1.2.3.5《施工现场临时用电安全技术规范JGJ46-1988》1.2.3.6《建筑施工安全检查标准JGJ59-1999》1.2.3.7《建筑工程施工质量验收统一标准GB50300-2001》1.2.3.8《工程测量规范》GB50026—2001;1.2.3.9《钢结构设计规范》GBJ50017—2002;1.2.3.10《钢结构工程施工及规范》GB50205—2001;1.2.3.11《建筑钢结构焊接规程》JGJ81—91;1.2.3.12《钢焊缝手工超声波探伤方法和探伤结果分级》GB11545—89;1.2.3.13《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88;1.2.3.14《低合金钢焊条》GB5118—85;1.2.3.15《碳钢焊条》GB5117—85;1.2.3.16《建筑施工安全检查评分标准》JGJ59—99;1.2.3.17《建筑施工高处作业安全技术规范》JGJ80—91;1.2.3.18《建筑机械使用安全技术规程》JGJ33—86;1.2.3.19《施工现场临时用电安全技术规范》JGJ46—88;1.2.3.20门式刚架轻型房屋钢结构技术规程CECS102:2002。
装修工程材料堆放方案装修工程是一个复杂而庞大的项目,需要在很多方面进行精心安排。
其中一个重要的环节就是材料的堆放方案,合理的堆放方案可以提高施工效率,减少材料浪费,保证施工现场的整洁和安全。
本文将介绍一些常见的装修材料堆放方案,希望能对装修工程提供一些有益的参考。
1. 砖瓦和水泥砖瓦和水泥是施工现场常用的材料,它们的堆放方式需要注意以下几点:- 砖瓦堆放:砖瓦应该按照规格和用途分类堆放,比如砖头和瓦片分开堆放,不同规格的砖头也要分开堆放。
同时,要注意避免堆放在通道上,以免影响施工进度。
- 水泥堆放:水泥要确保在阴凉干燥的地方堆放,避免受潮发生结块。
同时,要注意防潮,避免在下雨天和潮湿的环境中堆放水泥。
2. 木材木材是装修工程中不可或缺的材料,常见的有地板、门窗和家具等。
木材的堆放需要注意以下几点:- 避免受潮:木材是天然材料,容易受潮发霉,需要注意在堆放的时候避免受潮。
- 分类堆放:根据用途和规格对木材进行分类堆放,比如地板、门窗和板材分开堆放,避免混乱。
3. 电线和管材电线和管材是装修工程中的重要材料,它们的堆放也需要特别注意:- 保护包装:电线和管材都需要保护包装,避免在搬运和堆放的过程中受损。
- 分类堆放:电线和管材也需要按照规格和用途分类堆放,以便施工时能够方便取用。
4. 涂料和化工材料涂料和化工材料是装修工程中的必需品,它们的堆放方式也需要细心安排:- 防晒防潮:涂料和化工材料要注意防晒防潮,避免在阳光下暴晒和潮湿的环境中堆放。
- 分类堆放:涂料和化工材料也需要按照种类和规格分类堆放,以便施工时能方便取用。
5. 辅材和配件各种配件和辅材也是装修工程中不可或缺的材料,比如各种五金配件、胶水、灯具等。
它们的堆放也需要特别注意:- 分类堆放:各种配件和辅材也需要按照用途和规格分类堆放,以便施工时能够方便取用。
- 细心包装:配件和辅材需要细心包装,避免在搬运和堆放的过程中受损。
以上就是一些常见的装修工程材料堆放方案,希望能对装修工程提供一些有益的参考。
春节前材料堆放方案
在春节前,为了有效利用空间并保证材料的整齐堆放,可以采取以下方案:
1. 合理规划区域:将材料堆放的区域划分为不同的功能区,如原材料区、半成品区、成品区等,确保不同类型的材料有各自的归属区域。
2. 分类标识:在每个区域内使用不同的标识或颜色进行分类标记,以区分不同种类的材料。
可以使用标识牌、贴纸或彩带等方式进行标识,确保工作人员能够迅速找到需要的材料。
3. 层叠堆放:对于较为轻便的材料,可以采取层叠堆放的方式,逐层递增。
在每一层之间使用隔板或垫物进行分隔,避免堆放过高导致材料倾斜或塌陷。
4. 安全通道:在堆放区域周围设置安全通道,确保工作人员能够方便地进出堆放区域,并保证应急通道的畅通,以确保人员安全。
5. 包装保护:对于易碎、易损的材料,可以进行适当的包装保护,如使用气泡膜、泡沫塑料等进行外包装,以避免在堆放过程中发生损坏。
6. 定期整理:定期进行材料堆放的整理工作,清除不需要的杂物或过期材料,确保堆放区域的整洁和可用性。
以上方案可根据实际情况进行调整和改进,以满足不同企业或场所的需求。
目录前言一.总则1.编制依据2.一般规定二.建筑材料堆放标化图解1.平面材料堆放要求2.楼面材料堆放要求三.管理要求前言为加强我区内建设工程施工现场建筑材料堆放的规范管理,创建良好的文明施工形象,防止和减少因材料堆放不合理导致安全事故的发生,保护人民生命财产安全,根据相关技术规范,结合我区实际,通过列举相关工程实例,配以图样、图片、文字说明等,将相关规范、规程、标准的要求具体化、形象化,以便于为建筑材料堆放提供指导与参考。
一.总则1.编制依据《建筑施工现场环境与卫生标准》(JGJ146-2004)2.一般规定建筑材料、构件、设备、机具等均应依照施工现场总平面布置图划定的区域按要求分门别类进行存放,材料堆放区应采取隔离措施,并设置统一的材料标识牌。
禁止混放或在施工现场外擅自占道堆放建筑材料和建筑垃圾。
二.建筑材料堆放标化图解1.平面材料料堆放要求A6:夹板堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。
A9:螺丝拉杆堆放要求场地硬化地面及不积水,上盖下垫,堆放限高≤1.2采用搭钢管架子堆放限高≤2米,对生锈的螺丝拉杆必须刷防锈润滑油进行保护。
A10(1):模板半成品堆放要求场地A11:夹板木枋周转材堆放要求场地硬化地面及不积水,周转材料要分类堆A15:钢筋集中加工场地硬化地面及不积水,在集中加工场旁设置原材料及半成品堆场,分类堆放,不同型号或不同规格的钢筋分别挂醒目标识牌。
钢筋半成品堆放标识牌堆堆堆使A18:砂子堆放要求场地硬化地面及不积水,三边设置≥20cm厚,高0.8A19:碎石堆放要求场地硬化地面及不积水,三边设置≥20cm厚,高0.8A21:砖砌块堆放要求场地硬化地面及不积水,上盖下垫,堆放高度≤米。
A22: 砖砌块半成品堆放要求:场地硬化地面及不积水,上垫下盖,不同尺寸砌块分类堆放,堆放高度≤2米。
A22:垃圾池分类要求:分别划分为木件垃圾池、钢件垃圾池、砼制品垃圾池、可回收垃圾池、不可回收垃圾池五大类。
江苏省土建部分(地基与基础分部)施工质量验收资料全套TJ4.1.16-4.1.37工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1 水泥及外掺剂质量设计要求2 水泥用量设计要求3桩体强度或完整性检验设计要求4 地基承载力设计要求一般项目1 钻孔位置≤50mm2 钻孔垂直度≤1.5%3 孔深±200mm4 注浆压力按设定参数指标5 桩体搭接>200mm6 桩体直径≤50mm7桩身中心线允许偏差≤0.2D施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1 水泥及外掺剂质量设计要求2 水泥用量设计要求3 桩体强度设计要求4 地基承载力设计要求一般项目1 机头提升速度≤0.5m/min2 桩底标高±200mm3 桩顶标高+100mm-50mm4 桩位偏差<50mm5 桩径<0.04 D6 垂直度≤1.5%7 搭接>200mm 施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1桩体及桩间土干密度设计要求2 桩长+500mm3 地基承载力设计要求4 桩径-20mm一般项目1 土料有机质含量≤5%2 石灰粒径≤5mm3 桩位偏差满堂布桩≤0.40D条基布桩≤0.25D4 垂直度≤1.5%5 桩径-20mm 施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日水泥粉煤灰碎石桩复合地基分项工程检验批质量验收记录 TJ4.1.19工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1 原材料设计要求2 桩径-20mm3 桩身强度设计要求4 地基承载力设计要求一般项目1 桩身完整性按桩基检测技术规范2 桩位偏差满堂布桩≤0.40D条基布桩≤0.25D3 桩垂直度≤1.5%4 桩长+100mm5 褥垫层夯填度≤0.9 施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1 桩径-20mm2 桩长+500mm3 桩体干密度设计要求4 地基承载力设计要求一般项目1 土料有机质含量≤5%2含水量(与最优含水量比)±2%3 土料粒径≤204 水泥质量设计要求5 桩位偏差满堂布桩≤0.40D条基布桩≤0.25D6 桩孔垂直度≤1.5%7 褥垫层填度夯≤0.9 施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日砂桩地基分项工程检验批质量验收记录 TJ4.1.工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50202 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目项目允许偏差或允许值实测值1 灌砂量≥95%2 地基强度设计要求3 地基承载力设计要求一般项目1 砂料的含泥量≤3%2 砂料的有机质含量≤5%3 桩位≤50mm4 砂桩标高±150mm5 垂直度≤1.5% 施工单位检查评定结果项目专业质量检查员:年月日监理(建设)单位验收结论监理工程师(建设单位项目专业技术负责人):年月日模板分项工程(现浇结构模板安装)检验批质量验收记录 TJ4.1.22工程名称检验批部位施工执行标准名称及编号施工单位项目经理专业工长分包单位分包项目经理施工班组长序号GB 50204 – 2002 的规定施工单位检查评定记录监理(建设)单位验收记录主控项目1安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。
施工现场物料堆放的规范文件英文回答:Construction site material storage regulations:1. Proper organization and arrangement: Materials should be stored in an organized and orderly manner to ensure easy access and prevent accidents. Different types of materials should be stored separately to prevent cross-contamination.2. Adequate space: Sufficient space should be allocated for material storage to avoid overcrowding and facilitate movement. This includes providing enough room for forklifts or other equipment to maneuver safely.3. Proper labeling: Each material should be clearly labeled with its name, quantity, and any specific handling instructions. This helps workers identify materials easily and ensures proper handling and usage.4. Safety measures: Materials should be stored in a way that minimizes the risk of accidents. Heavy or unstable materials should be placed on stable surfaces or racks to prevent them from falling or collapsing. Flammable or hazardous materials should be stored in designated areas with proper ventilation and fire protection measures.5. Protection from weather conditions: Materials should be protected from adverse weather conditions such as rain, snow, or extreme temperatures. This can be achieved by using covered storage areas or tarps to shield the materials from direct exposure.6. Regular inspections: Regular inspections should be conducted to ensure that materials are stored properly and in compliance with regulations. Any damaged or deteriorated materials should be removed or repaired promptly to maintain a safe working environment.中文回答:施工现场物料堆放的规范文件要求:1. 合理组织和布置,物料应该有条不紊地进行组织和排列,以确保易于取用并防止事故发生。
材料堆放标准做法(土建部分)
修订记录
日期修订状态修改内容修改人审核人批准人
1目的:
保持施工现场整洁,保证材料堆放区域与建筑物之间的空间关系布置合理,避免因不规范的堆放而影响原材料的质量受损或失效,消除安全隐患,树立安全文明施工形象,达到公司、区域、集团要求。
2适用范围:
适用于中山万科所有在建及新建项目。
3编制说明
本标准做法原则上要求所有在建及新建项目均按此做法执行。
4、材料堆放总平面布置图要求
4.1、各阶段材料堆放总平面图要求叠图校对,避免临时设施多次拆改,减少成本投入。
5、平面材料料堆放要求
A6:夹板堆放要求上盖下垫,硬化地面及
不积水,堆放限高w 2米。
A7:木枋堆放要求上盖下垫,硬化地面及不积
水,堆放限高w 2米。
A8:钢管堆放要求场地硬化地面及不积水,
堆放限高w 2米,对生锈的钢管必须刷防锈
漆进行保护。
A9:螺丝拉杆堆放要求场地硬化地面及不积水,上
盖下垫,堆放限高w 1.2米,采用搭钢管架子堆放
限高w 2米,对生锈的螺丝拉杆必须刷防锈润滑油
进行保护。
A10 (1):模板半成品堆放要求场地硬化 地面
及不积水,在集中加工场旁设置模板 半成品
堆场,不同尺寸的模板用钢管分隔 开,每种
尺寸模板分别挂醒目标识牌,堆 放限高w 2
米。
A10(2):模板半成品堆放标识牌:分别标注清 楚堆放长度、堆放宽度、堆放限高w 2米、材
A11:夹板木枋周转材堆放要求场地硬化地面及不积水,
周转材料要分类堆放、堆放限高w 2
米。
放限高w 2米
A12:钢管周转材堆放要求场地硬化地面及不积水,堆放限高w 1.2米,采用搭钢管架子堆
A13 (1):条形捆扎钢筋原材料堆场要求 场地
硬化地面及不积水,不同型号的钢筋 用槽钢
分隔,每种型号钢筋分别挂醒目标 识牌,堆
放限高w 1.2米。
A13 (2):条形捆扎钢筋原材料堆放标识牌要 求:标注清楚生产厂家、型号、规格、炉(批) 号、生产日期、进货日期、检验日期、检验 编号、检验状态、责任人;堆放限高w 1.2米。
A14(1):圆盘钢筋堆场要求场地硬化地面 及不积
水,每种型号钢筋分别挂醒目标识 牌。
A15:钢筋集中加工场地硬化地面及不积 水,在
集中加工场旁设置原材料及半成品 堆场,分类
堆放,不同型号或不同规格的 钢筋分别挂醒目
标识牌。
A16 (1):钢筋半成品堆放要求场地硬化地面 及
不积水,不同型号及不同规格的钢筋半成 品分
别堆放,分别挂醒目标识牌,堆放限高 w 1.2
米。
A14 (2):条形捆扎钢筋原材料堆放标识牌要 求:标注清楚生产厂家、型号、规格、炉(批) 号、生产日期、进货日期、检验日期、检验 编号、检验状态、责任人;堆放限高为:一一
A16 (2):钢筋半成品堆放标识牌要求:
标注清楚堆放长度、堆放宽度、堆放限高
< 1.2米、型号、规格。
A17:楼层作业面半成品钢筋堆放要求,分类
堆放、堆放限高w 1.2米。
A18:砂子堆放要求场地硬化地面及不积水,三
边设置》20cm厚,高0.8米的砖墙挡隔,防止
砂子跟其它材料交叉污染,堆放高度不能超过
砖墙高度。
建议采用砼预制块代替砖砌矮墙。
A19:碎石堆放要求场地硬化地面及不积水,三
边设置》20cm厚,高0.8米的砖墙挡隔, 防止
碎石跟其它材料交叉污染,堆放高度不能超过
砖墙高度。
建议采用砼预制块代替砖砌矮墙。
A21:砖砌块堆放要求场地硬化地面及不积 水,
上盖下垫,堆放高度w 2米。
A22:砖砌块半成品堆放要求:场地硬化地面 及
不积水,上垫下盖,不同尺寸砌块分类堆 放,
堆放高度w 2
米。
A20( 2):水泥堆放标识牌要求:标注清楚生 货日期、检验日期、检验编号、检验状态、 责任人、堆放限高w 10袋
库房要干燥•地面垫板要离地30cm,四周离 墙
30cm,堆放高度w 10袋,按照到货先后 依次堆
放,尽量作到先到先用,防止存放过 久。
数量、批号、生产日期、进
A22:垃圾池分类要求:分别划分为木件垃圾池、钢件垃圾池、砼制品垃圾池、可回收垃圾池、不可回收垃圾池五大类。
垃圾池制作要求:砌砖再抹灰,周边设置要有效排水沟,保持垃圾池不积水,垃圾池限高
< 1.5米,宽度3米,长度3米(宽度及长度可根据垃圾量多少适当放大或缩小)。
建议采用成品钢制垃圾池。
垃圾池堆放要求:定期清理,保持垃圾堆放高度不超过废料池的砖墙高度。
6楼面材料料堆放要求
A13:楼层内周转材堆放要求,分类堆放、堆放限高w 1.2米
材料堆放标准做法 页码:第10页共10页
6管理动作
监理单位定期每周不少于两次对材料堆放进行检查,用照片及文字描述进行
记录检查情况;对不符合标准做法的监理单位督促总包单位立即整改
A20:楼层砌块堆放要求:采用移动式堆 砖平
台:采用1张模板与4条方木钉在一 起,平
面尺寸900*1800,堆砖数量控制在 4*3*4=48
块,堆放限高w 1.2米。
A21:砌筑或抹灰施工过程中砂浆堆放要求: 采用砂浆料斗或在工作面下面铺垫铁皮,防 止砂浆污染楼面。
用铁皮施工有污染时,必须 冲洗干净楼面,要求露出原砼面。
A23:楼层垃圾堆放要求:在每层人货梯出 入
口旁设置高w 0.8米的塑料垃圾桶 2 个,分
类为可回收垃圾桶及不可回收垃圾 桶,有专
人每天定时收集垃圾。
不可回收垃圾:指在自然条件下易分解的垃圾,如 果皮、菜皮、剩菜剩饭等。
可回收垃圾:指如废纸、废塑料、废金属、废玻璃、 废织物等。
