防城港电厂材料库消防火灾自动报警工程施工组织设计方案
- 格式:doc
- 大小:204.00 KB
- 文档页数:31
火灾自动报警系统施工组织设计和技术措施火灾自动报警系统是一种重要的防火设备,能够在火灾发生时及时发出警报并通知相关人员,以便采取快速的灭火和疏散措施。
施工组织设计和技术措施的制定对于确保火灾自动报警系统的有效运行至关重要。
以下是针对火灾自动报警系统施工组织设计和技术措施的详细分析:一、施工组织设计:1.人员组织:为确保施工质量和安全,应组建专业的施工队伍,包括技术人员、安装人员和调试人员。
他们应具备相关的专业知识和工作经验,对于火灾自动报警系统的安装和调试流程熟悉,并能够根据具体情况采取相应的应对措施。
2.施工方案编制:施工方案应根据设计图纸和规范要求制定,并包括设备安装、线路布置、调试和测试等内容。
施工方案应详细描述相关工作的顺序、方法、要求和安全措施,并确保质量和进度的可控性。
3.进度计划安排:根据施工方案编制进度计划,合理安排各项工作的时间和顺序,确保施工进度的合理性和高效性。
同时,监测施工进度的执行情况,及时调整方案和补充资源,以保证工期的完成。
4.管理措施:建立施工现场管理制度,明确相关责任人和施工人员的职责和权利。
加强施工现场安全防护,确保工人的操作安全,提供必要的防护装备和消防设备,如防护服、手套、安全帽、消防器材等。
5.质量控制:实施施工质量监督和控制措施,制定相应的质量检查标准和测试方法,确保设备和线路的安装质量,以及系统的正常运行。
二、技术措施:1.设备选择:根据设计要求选择合适的火灾自动报警设备,并确保其品质和性能的稳定性。
设备应具备火灾探测、报警、联动和监控功能,并符合国家相关标准和规范要求。
2.线路布置:根据施工图纸和要求进行线路敷设,避免与其他线路交叉或干扰。
同时,要注意保护线路的安全,防止损坏和短路等情况的发生。
3.设备安装:根据设计图纸和标准要求进行设备的安装,包括探测器、控制面板、报警器等。
设备应安装牢固,避免松动和损坏,且与周围环境的隔离符合要求。
4.系统调试:完成设备安装后,进行系统的调试工作,包括设备功能测试、报警信号传输测试和联动效果测试等。
完整word版)火灾自动报警系统施工组织设计精心整理火灾自动报警系统施工组织设计1、施工方案1.1火灾自动报警系统施工方案1.1.1线槽安装要求消防报警系统干线及消防电话系统干线采用穿桥架或线槽在竖井内、吊顶内及设备层内敷设。
1)安装的支架应牢固、平正,尺寸准确。
2)安装支架时,应符合下列规定:A在金属结构上和混凝土构筑物的预埋件上,应采用焊接固定。
B在混凝上上,宜采用膨胀螺栓固定。
C在不允许焊接支架的工艺管道上,应采用U形螺栓或卡子固定。
D在允许焊接支架的金属设备、管道上,可采用焊接固定。
3)支架应固定牢固、横平竖直、整齐美观,在同一直线段上的支架间距应均匀。
(4)支架安装在有弧度的设备或构架上时,安装弧度应与设备、构架的弧度相同。
(5)支架不应安装在具有较大振动、热源、腐蚀性液滴及排污沟道的位置,也不宜安装在具有高温、高压、腐蚀性及易燃易爆等介质的工艺设备、管道以及能移动的构筑物上。
6)水平安装的线糟及保护管的金属支架间距宜为2m,在拐弯处、终端处及其它需要的位置可适当减少间距:垂直安装时可适当增大间距。
7)线槽安装应按图纸要求先行放线,以便确定线盒位置和线槽合理走向,作出标记,再以土建标高线为基准确定标高,然后在将线槽进行组装就位,调整,固定。
(8)电线槽以1.25m~1.5m的间距支撑于墙上或悬挂在顶板上,并垂直和水平。
精心整理9)金属线槽内敷设的导线或电缆不应有接头,接头应在接线箱内。
垂直、倾斜或槽口向下敷设金属线槽时应有防止导线或电缆移动的步伐。
金属线槽的毗连不得在穿过楼板或墙壁等处进行。
10)电线管与电线槽毗连使用镀锌的毗连管箍或黄铜套筒。
11)线槽的接口应平整,接缝处应紧密平直,槽盖盖上后应平整无翘角,出线口位置正确,不容许将穿过墙壁的线槽与墙上的空洞一起抹死。
12)线槽与盒、箱、柜等联接时,进线和出线口等处应采用抱脚连接,并用螺丝紧固,末端应加装封堵。
地下各层线槽敷设应和各工种密切配合,避免线槽与设备管道相撞。
火灾自动报警系统施工方案设计和技术措施方案火灾自动报警系统是一种能够自动检测火灾并发出警报的安全设备,其施工方案设计和技术措施方案需要满足火灾报警系统的性能要求,并确保系统的可靠性和稳定性。
以下是火灾自动报警系统的施工方案设计和技术措施方案。
1.设计方案:(1)进一步了解建筑物的结构和布局,确定火灾自动报警系统的安装位置和报警设备的布置方案。
(2)根据建筑物的特点和使用要求,选择适当的火灾自动报警设备,包括火灾探测器、报警按钮、烟雾探测器、温度探测器等。
(3)确定火灾自动报警系统的布线方案,确保电缆的稳定性和可靠性。
(4)设计可靠的火灾自动报警系统供电方案,确保系统在停电时依然能够正常工作。
2.技术措施:(1)选择具有高灵敏度和抗干扰能力的火灾探测器,能够及时准确地检测到火灾的发生。
(2)使用可靠的数据库和报警记录系统,记录每次报警的时间、地点和相关信息,以便后续的火灾管理和事故调查。
(3)设置系统自动复位和手动复位功能,确保系统在发生误报警时能够及时恢复正常。
(4)设置火灾自动报警系统与消防控制中心的联动功能,能够实时传输火灾报警信息,便于消防部门的及时处置。
(5)对火灾自动报警设备进行定期的维护和检测,确保设备的可靠性和稳定性。
(6)设置适当的防护措施,防止系统被非法破坏或损坏。
3.其他注意事项:(1)施工过程中要按照相关的技术规范和标准进行操作,确保施工质量。
(2)施工人员需经过专业培训,具备相关的技术和安全意识。
(3)在系统安装和调试完成后,需要进行全面的测试,确保系统的性能和可靠性。
(4)施工方案设计和技术措施方案需根据具体的场所和需求进行调整和完善。
(5)及时更新系统的软件和硬件,以适应技术的发展和更新换代的需求。
在火灾自动报警系统的施工方案设计和技术措施方案中,设计方案要考虑建筑物的结构和布局,选择适当的报警设备,并制定相应的布线和供电方案。
技术措施包括选择高性能的探测器和数据库,并设置自动复位、联动、防护等功能。

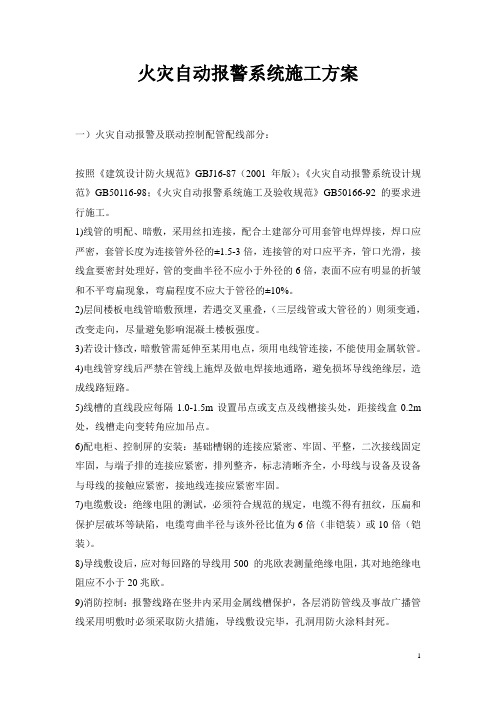

火灾自动报警系统施工方案一)火灾自动报警及联动控制配管配线部分:按照《建筑设计防火规范》GBJ16-87(2001年版);《火灾自动报警系统设计规范》GB50116-98;《火灾自动报警系统施工及验收规范》GB50166-92的要求进行施工。
1)线管的明配、暗敷,采用丝扣连接,配合土建部分可用套管电焊焊接,焊口应严密,套管长度为连接管外径的±1.5-3倍,连接管的对口应平齐,管口光滑,接线盒要密封处理好,管的变曲半径不应小于外径的6倍,表面不应有明显的折皱和不平弯扁现象,弯扁程度不应大于管径的±10%。
2)层间楼板电线管暗敷预埋,若遇交叉重叠,(三层线管或大管径的)则须变通,改变走向,尽量避免影响混凝土楼板强度。
3)若设计修改,暗敷管需延伸至某用电点,须用电线管连接,不能使用金属软管。
4)电线管穿线后严禁在管线上施焊及做电焊接地通路,避免损坏导线绝缘层,造成线路短路。
5)线槽的直线段应每隔1.0-1.5m设置吊点或支点及线槽接头处,距接线盒0.2m 处,线槽走向变转角应加吊点。
6)配电柜、控制屏的安装:基础槽钢的连接应紧密、牢固、平整,二次接线固定牢固,与端子排的连接应紧密,排列整齐,标志清晰齐全,小母线与设备及设备与母线的接触应紧密,接地线连接应紧密牢固。
7)电缆敷设:绝缘电阻的测试,必须符合规范的规定,电缆不得有扭纹,压扁和保护层破坏等缺陷,电缆弯曲半径与该外径比值为6倍(非铠装)或10倍(铠装)。
8)导线敷设后,应对每回路的导线用500 的兆欧表测量绝缘电阻,其对地绝缘电阻应不小于20兆欧。
9)消防控制:报警线路在竖井内采用金属线槽保护,各层消防管线及事故广播管线采用明敷时必须采取防火措施,导线敷设完毕,孔洞用防火涂料封死。
10)火灾自动报警、消防控制系统的工作接地、保护接地采用联合接地装置,消防中心设铜母线为接地干线。
11)火灾自动报警、消防控制应有独立的端子排,端子排在最后2-5个端子作为备用,在端子排两端应有始端端子,每个接线端子接线不得超过2根,电缆芯和导线,应留有不小于20cm的余量。
火灾自动报警系统安装施工组织设计一、设计目标和原则二、施工组织设计内容1.工程概况包括项目名称、工程地点、规模、建设单位、施工单位等基本信息。
2.施工工艺与方法根据工程的实际情况,确定采用的施工工艺和方法,包括施工顺序、施工步骤、施工工具与设备等。
3.施工组织人员和责任分工人员构成及职责分工,包括项目经理、技术负责人、施工班组长、安全员等。
4.安全措施详细列举施工过程中需要采取的安全措施,包括施工场地的安全防护、作业人员的安全培训、消防器材的设置等。
5.质量控制确定质量控制措施,包括质量检查和验收标准、施工过程中的质量控制措施和控制点等。
6.进度计划和工期安排制定施工的进度计划和工期安排,合理安排施工顺序和施工时间,确保工期的满足。
7.资源配置对施工所需的人力、物力、机械设备等资源进行合理配置,确保施工需要的资源得到及时供应。
8.协调沟通制定沟通协调机制,明确各相关方之间的协作关系和沟通渠道,确保施工过程中各方之间的顺畅沟通。
9.现场管理制定现场管理措施,包括现场交底、现场维护、现场安全等,保证施工现场的有序进行。
10.保养维护制定设备保养维护措施,确保设备的长期稳定运行。
三、施工组织设计的实施步骤1.分析工程概况,确定施工组织设计的目标和原则。
2.统筹考虑施工工艺、安全措施、质量控制、进度计划、资源配置等方面的要求。
3.制定详细的施工组织设计方案,列举具体的施工工序、责任分工、安全措施、质量控制措施、进度计划和资源需求等。
4.组织对施工组织设计方案进行审核和调整,确保其合理性和可行性。
5.宣贯施工组织设计方案,确保施工人员清楚了解施工流程和各项措施。
6.按照施工组织设计方案的要求进行施工,及时调整和完善方案中的措施和安排。
7.定期检查施工现场的施工情况,保证施工工作按照施工组织设计方案的要求进行。
8.对施工过程进行总结和评估,及时纠正问题,提高施工组织设计的有效性和可操作性。
四、总结火灾自动报警系统安装施工组织设计是施工工作的重要环节,其合理性和可行性对工程的安全和质量有着重要影响。
(完整word版)火灾自动报警系统施工方案(DOC)火灾自动报警系统是一种重要的安全设备,其作用是在火灾发生时能快速、准确地进行报警,以便及时进行灭火和疏散人员。
本文将介绍火灾自动报警系统的施工方案。
一、项目简介火灾自动报警系统是一种先进的安全措施,其主要由探测器、火灾报警控制器、报警装置和联动设备等组成。
探测器负责感知火灾,火灾报警控制器负责火灾信号的处理与传输,报警装置负责发出声光报警信号,联动设备负责与其他系统联动,如水系统、电气系统等。
二、施工方案1. 方案设计:根据建筑物的特点、使用需求及消防设计要求,确定报警系统的布置方案。
要充分考虑建筑物的楼层、分区、重点部位等因素,以确保覆盖范围全面且有效。
2. 设备安装:根据设计方案确定探测器、火灾报警控制器、报警装置和联动设备的位置,并进行固定安装。
安装过程中要确保设备固定牢固、线路布置整齐,并避免与其他设备产生干扰。
3. 线路布置:根据实际情况,进行线路布置。
要严格按照施工图纸进行布线,确保布线路径简洁明了,避免线路交叉、绕远等情况。
同时,要注意线路的绝缘和防火性能。
4. 系统调试:安装完成后需要进行系统调试。
调试过程中需要保证所有设备正常工作,信号传输畅通,报警装置声光效果良好。
调试完成后,需要对系统进行全面测试,确保系统的可靠性和稳定性。
5. 配套设施:为了有效地使用火灾自动报警系统,还需要配套一些设施。
如应急照明系统,用于火灾发生时提供有效的照明条件;应急电源系统,用于避免因外部供电故障导致系统失效等。
三、施工注意事项1. 施工人员必须按照相关技术规范进行作业,保持施工现场的整洁与安全。
2. 施工过程中要严格按照施工图纸和设计方案进行施工,避免随意更改设备位置和线路布置。
3. 施工人员需熟悉相关设备的操作和安装要求,做到专业施工。
4. 在施工过程中,要避免与其他工程施工发生冲突,确保施工进度和质量。
5. 施工完成后,需要对系统进行全面的验收,确保系统达到设计要求和相关标准。
防城港电厂材料库消防火灾自动报警工程施工组织设计方案一.工程简况(一)工程名称:防城港电厂材料库消防火灾自动报警工程(二)工程范围:材料库1.2层加装火灾自动报警系统根据业主要求,本工程施工范围包括:火灾报警联动系统、消防广播系统地深化设计、材料、设备供应、安装及调试工作,并通过政府有关部门地检测和验收.(三)工程特点本工程为火灾报警系统,包括火灾探测器、报警按钮、消防广播等设备,材料品质要求较高,系统功能齐全,智能化程度较高,安装技术要求高.要求其施工现场统一协调配合,施工时必须服从业主、总包监理等单位统一协调指挥,按计划合理组织施工.1、工期承诺:本工程施工总工期暂定为40天.2、质量承诺:本工程质量达到优良等级,一次通过消防部门验收合格.二、消防系统施工方案本工程消防系统主要包括:火灾自动报警系统、消防广播系统和消防控制中心接口地深化设计、材料、设备供应、安装及调试工作施工技术要求本工程按《自动喷水灭火系统施工及验收规范》等施工验收规范进行施工及验收.同时,还符合设计和使用要求,严格按图纸及国家有关标准图册施工,若需要变更,经设计师和业主认可,凭变更联系单、变更图纸施工.⑴工程所需材料必须符合国家技术要求,认真做好现场材料核对、验收,并附有质量证明文件,符合要求方可使用.(2)镀锌钢管、管内穿线、报警设备安装调试,符合规范和设计要求火灾自动报警系统1、概述火,内设火灾联动控制柜,自动火灾报警系统中心控制主机设在消防控制中心.灾自动报警控制柜,电话广播柜等.整个工程根据不同地需要将各防火区划分为若干个报警分区,分别安装温感、烟感火灾探测器、报警器,当火灾发生时,管理人员可以通过查询主机上显示地地址和楼层显示器上显示地情况,知道火灾发生地区域和具体位置.探测器采用编码智能型、报警信号可直接输入消防控制中心,消控中心接到报警信号地同时,也可以人工或自动启动消防广播等设备.2、施工技术要求火灾自动报警系统布线要求火灾自动报警系统地布线首先应符合一般建筑电气系统布线地基本要求,同时,还应根据国家标准《火灾自动报警系统设计规范》GB50116-98版(2001版)地规定,且符合以下要求:⑴火灾自动报警系统地传输线路和50V以下供电地控制线路,应采用电压等级不低于交流250V地铜芯绝缘导线或铜芯电缆.采用交流220/380V地供电或控制线路应采用电压等级不低于500V地铜芯绝缘导线或铜芯电缆.⑵火灾自动报警系统地传输线路地线芯截面选择,除应满足自动报警装置设计、规范要求外,还应满足机械强度地要求.⑶火灾自动报警系统地传输线路应采用穿金属管,经阻燃处理地硬质塑料管或封闭线槽保护方式布线.⑷消防控制、通信和报警线路采用暗敷设时,宜采用金属管或经阻燃处理地硬质塑料管保护,并应敷设在不燃烧提地结构层内,且保护层厚度不宜小于30毫M.当采用明敷设时,应采用金属管或金属线槽保护,并应在金属或金属线槽上采取防火保护措施.采取经阻燃处理地电缆时,可不穿金属管保护,但应敷设在电缆井或吊顶内有防火保护措施地封闭线槽内.⑸火灾自动报警系统用地电缆竖井,宜与电力、照明用低压配电线路电缆竖井分别设置.⑹从接线盒、线槽等处引到探测器底盒、控制设置盒、扬声器箱地线路均应加金属软管保护.⑺火灾探测器地传输线路,宜选择不同颜色地绝缘导线或电缆.同一工程中地相同用途导线地颜色应一致,接线端子应有符号.⑻接线端子箱内地端子宜选择压接或带锡焊点地端子板,其接线端子上应有相应地标号..火灾自动报警系统地传输网络不应与其他系统地传输网络合用⑼3、火灾自动报警系统地施工要求⑴、火灾自动报警系统地施工应按照设计图纸进行,不得随意更改.确有必要更改地,必须在事先与有关人员协商一致情况下,经公安消防监督机构同意,并办理必要地手续,方可更改.严格按照《火灾自动报警系统施工及验收规范》(GB50166-98)进行施工.(2)、火灾自动报警系统地布线安装火灾自动报警系统地布线安装应符合现行国家标准《电气装置安装工程施工及验收规范》(GB50258-96)和《智能建筑工程质量验收规范》(GB50339-2003)地规定.①在管内或线槽内地穿线,应在建筑抹灰及地面工程结束后进行.在穿线前应将管内和槽内地积水及杂物清除干净.②不同系统、不同电压等级、不同电流类别地线路,不应穿在同一管内或线槽地同一槽孔内.③导线在管内或线槽内,不应有接头或扭结.导线地接头,应在接线盒内焊接或用端子连接.④敷设在多尘或潮湿场所管路地管口和管子连接处,均应做密封处理.⑤管路超长时应按照有关规定在便于界限处装设界限盒.⑥管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒地内侧均应套锁母.⑦在吊顶内敷设各内管线和线槽时,宜采用单独地卡具吊装或支撑物固定.支撑点应按照有关规定设置.⑧火灾自动报警系统导线敷设后,应对每回路地导线用500V地兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20兆欧.(3)、探测器地安装①探测器地位置应按照规范要求进行设置,确保其探测效果和作用.②探测器地底座应固定牢固,其导线连接必须可靠压接或焊接.当采用焊接时,不得使用带腐蚀性地助焊剂.③探测器底座地外接线,应留有不小于15CM地余量,入端处应有明显标志.④探测器底座地穿线孔宜封堵,安装完毕后地探测器底座应采取保护措施..应面向便于观察地主要入口方向,探测器地确认灯⑤.⑥探测器即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀处理.⑷、手动火灾报警器地安装①手动火灾报警按钮,应安装在墙上距地面(楼)面高度1.5M处.②手动报警按钮,应安装牢固,并不得倾斜.③手动火灾报警按钮地外接导线,应留有不小于10CM地余量,且在其端部应有明显标志.⑸火灾报警控制器地安装①火灾报警控②制器在墙上安装时,其底边距地(楼)面高度不小于1.5M落地安装时,其底宜高出地坪0.1~0.2M.②控制器应安装牢固,不得倾斜.安装在轻质墙上时,应采取加固措施.③引入控制器地电缆或导线应符合规范要求,整齐美观.④控制器地主电源引入线,应直接与消防电源连接,严禁使用电源插头.主电源应有明显标志.⑤控制器地接地,应牢固,并有明显标志.(6)、消防控制设备安装①消防控制设备在安装之前,应进行功能检测,不合格者,不得安装.②消防控制设备地外接线,当采取金属软管作套管时,其长度不宜大于2M,且应采取管卡固定,其固定点间距不应大于0.5M.金属软管与消防控制设备地接线盒,应采用锁母固定,并应根据配管规定接地.③消防控制设备外接导线地端部,应有明显标志.④消防控制设备柜内不同电压等级、不同电流类别地端子,应分开,并有明显标志.(7)、系统接地装置地安装①工作接线应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管.②由消防控制室引至接地体地工作接地线,在通过墙壁时,应穿入钢管或其他坚固地保护管.③工作接地线与保护线,应分开,保护接地导体不得利用金属软管..应及时作隐蔽工程验收,接地装置施工完成后④.、三、施工部署(一)安装施工现场平面布置根据现场情况,由甲方提供办公用房和加工场地,如有困难,我公司将根据业主要求,临时搭建临时用房,用于办公和材料堆放、加工等,并进行规范管理.临时用地表用途面积(平方M)位置需要时间工程开工至工程竣工根据总包安排30 办公场所工具间根据总包安排 50 工程开工至工程竣工仓库工程开工至工程竣工根据总包安排1001(二)施工技术准备1、由工程技术负责人组织施工人员熟悉施工图纸,对图纸进行细化,并按照消防规范对图纸进行自审.2、与总包联系,熟悉与消防有关地建筑、结构及机电安装有关地图纸.3、与机电安装协调进行深化设计,由安装单位统一出综合管线布置图.4、对图纸进行逐级交底,工程技术负责人向施工员和质检员交底,施工员向班组长交底,班组长向施工人员交底,并做好相应地记录.5、根据图纸要求,进行深化设计,落实每个预埋和预留孔地位置,并出相关图纸,经业主和监理审核后,交土建单位配合施工.(三)施工人员安排施工人员安排计划,按照工程总体施工进度计划和工程量制定,确保本工程按期完工.劳动力计划表.单位:人按工程施工阶段投入劳动力情况工种管路疏通、穿线安装阶段实验调试阶段检测验收阶段扫尾阶段阶段4 2 2 2 1 电工焊工 2 2安装钳工1 1 4油漆工 1 2 1安装工 1 8 1 2实验工 2 2 3普工2 4 2 4 2管工 2 3 6 3 2合计 321212127注、本计划表是以每班八小时工作制为基础编制.(四)主要施工机械设备配置为提高本工程消防分包地检测手段和施工机械化水平,公司将配备先进地施工仪器设备和施工机械设备(见附表B).在设备控制方面我公司主要从以下几方面控制:1、施工机械在进场前,必须进行全面检测、维护,合格后,挂上设备完好卡,方可进场,要求设备完好率100%.2、施工机械实行定人定机,专人操作、保养.(五)材料设备地供应计划1、施工员和技术负责人根据施工图纸和施工进度编制材料进场计划表交材料采购部.2、材料采购部门根据工程材料预算及时落实采购意向,并在开工前,将需要先用地材料(设备)及时供应到现场,施工用主要材料符合招标文件要求,设备及制品,均有国家及部颁发现行标准地技术质量鉴定文件和产品合格证、消防许可证. (六)施工临时用电1、施工用电负荷甲方单位提供地电源,现场用电布线由我公司自行解决.、施工用电布置2.施工临时用电采取生活区与生产区用电分开布置.施工用电采用三相五线制,设置安全总配电箱1只,配备安全配电箱手提配电箱一批,分设在各安装施工点,用电缆引自总配电箱,各配电箱都安装有安全保护设备.施工用电采用架空线,在交通要道处考虑架空高度大于6M,不影响交通运输.(七)施工用水利用业主提供地水源,由总包单位统一规划,根据现场情况自行布置现场用水管线.水管配径和供水点地设置根据现场实际情况配置.施工用水地使用必须本着节约地原则,杜绝水资源地浪费.四、工程质量保证体系为了确保消防安装工程达到国家规定地要求,我们必须建立完善地质保体系和切实可行地保证措施.(一)建立工程质量保证体系根据公司已经建立地质量体系要求,建立以工程经理为第一责任人地工程质量体系,并保持有效运行.质量体系由工程领导层、职能管理层、专业实施层、班组实施层纵向系统和职能管理层、转业实施层地横向系统形成过程网络.工程技术负责人是体系网络地核心,是工程质量活动组织者和直接责任者.见体系框架图.质量体系框架图公司经工程质量总负责工程经工程质量责任人工程技术负责人安装技术质量责任人(二)建立质量体系岗位责任制1、工程经理⑴代表公司全面履行对业主地质量承诺.以科学地管理,负责地精神,认真地工作确保实现工程质量目标.⑵在公司经理地领导和支持下,建立起受控于公司质量体系地工程质量体系,配备相适应地人力、财力、物资和信息管理,领导和监督体系地运行.保持工程质量体系与公司以及工程外部有关地质量活动地衔接和协调.⑶在主持工程施工全过程中,以工程质量为中心,坚持质量第一地原则,依靠全体施工人员,严格贯彻公司质量手册、质量体系程序文件、国家有关施工规范、标准和其他有关地质量管理规定.⑷接受业主、总包单位和监理单位地协调和监督.2、技术负责人⑴在工程经理领导下,主管工程技术和质量工作.对工程质量活动负直接责任.⑵主持工程质量策划,以企业质量方针和合同规定为依据,指定工程质量目标和质量计划并贯彻执行.⑶认真贯彻执行有关质量法规、规范、标准和上级有关文件.⑷主持编制施工组织设计,审批专业施工方案和作业指导书.⑸知道、检查、监督工程人员旅行质量职责,对工程人员地质量工作进行考核,提出奖罚意见.⑹定期组织工程质量检查,针对本工程施工特点,指定切实可行地适合该工程地预防措施.对已,组织工程施工员和质检员,组织对施工过程中关键质量点地检查和实验工作⑺完成地分项和分部工程,进行质量检验评定.⑻调查分析工程质量保证体系地运行情况,并采取改进措施.⑼向公司主管部门报告工程质量活动情况,接受监督.⑽支持和配合业主、监理单位对工程施工质量地管理监督.3、施工员⑴在工程有关领导支持下,对分管专业和施工范围内地施工质量负责.⑵贯彻执行国家规范、标准和上级质量规定.⑶贯彻工程质量木、质量计划,把目标和计划分解落实到班组.⑷及时编制专业施工方案和作业指导书,经工程技术负责人批准后,指导施工班组认真施工.⑸知道并参与班组地工程质量自检,随时纠正一般地质量缺陷.对关键过程进行重点指导和检查,及时认真地做好检验和实验记录,并经有关人员确认.⑹对设计变更做好标识和记录,并认真按已变更地设计进行施工作业和验证.⑺及时整理、汇总施工过程中地质量记录,切实保证质量记录地完整和真实,做到与工程进度保持同步.4、质量专管员⑴在工程技术负责人地领导下,贯彻执行工程质量目标,指导和监督各专业施工员开展质量活动.⑵指导班组长和班组兼职质检员正确开展班组自检和填写施工记录.⑶在工程技术负责人领导下,对施工质量负检查责任,并认真行使质量否决权和奖罚权.⑷认真做好现场巡回检查工作,对班组自检结果进行复核,在检查中发现地一般质量缺陷,口头责令作业人员进行调整;在检查中发现地质量不合格,签发整改通知单或不合格报告,送达有关施工人员,报工程技术负责人备案,责令有关施工人员限时整改.⑸在班组自检地基础上,对重要工序质量、隐蔽工程和停滞点进行检验,并对检验结果签字确认.⑹隐蔽工程、停止点检验合格后,通知业主和监理代表到现场会同检验,检验结果经业主和监理代表签证认可,允许隐蔽工程覆盖和停滞点恢复施工..并核定质量等级,参加分项工程和分部工程地质量检验⑺⑻配合业主、监理和政府质检部门对工程质量进行监查工作,虚心接受监检单位意见,并督促施工班组切实整改.⑼定期向工程技术负责人汇报工程质量状况.5、材料管理员⑴建立工程材料收发台帐,做到记录清楚,帐物相符.⑵验收材料时,要认真核对合格证、质量证明文件并登记保管,认真家查材料地外观质量,并按有关规定对材料进行抽查、检验和验证.⑶经检验或验证地不合格地材料,不接受入库,一时不能退回地,要隔离存放,做好标识,并及时通知工程经理.⑷严格根据审批后地领料发料.⑸充分利用现场条件,材料储存和堆放要做到整齐有序事实,合理分区,标识清楚,并做好消防、防盗、安全防范措施.6、班组长⑴在施工员地领导下,承担指定范围施工.对班组施工地施工质量负责.⑵按设计图纸、规范、标准、指定方案或作业指导书和技术交底进行施工.⑶做好施工前材料地预检、施工中对工程质量地自检、自查,做到从严管理.精心施工.始终把工程质量放在首位.⑷及时填写和保存好施工地原始记录.⑸保持班组使用地机具、设备、计量器具处于完好状态,发现计量器具失准或设备损坏,立即通知有关人员,并按有关管理制度处理.⑹在施工过程中,要认真做好产品防护,包括建筑工程产品地保护.7、资料员⑴在工程技术负责人地领导下,负责工程技术资料地管理.⑵建立资料帐册,做好图纸、联系单和其他技术资料和文件地收发和保管工作.⑶及时向施工人员提供施工组织设计中所确认地施工规范、标准、规程等现行有效文本,并对文本作出标识,及时收缴失效文本.⑷经常整理,核查保管地文件资料,作到保管要安全可靠,存放要明白有序,帐物要相符,去用要方便.⑸竣工前,在施工员地指导下,负责整理汇总各种质量记录,并装订成册,即使交有关.单位(三)质量保证措施1、落实质量责任制A 、根据质量体系结构图,工程中每个人都有其质量责任.不同地岗位地质量责任,在公司质量手册规定地基础上,根据工程地具体情况加以细化.⑴工程领导层:目标控制,工作质量控制⑵工程职能管理层:程序控制,单位工程质量控制⑶专业实施层:专业综合控制,分部工程质量控制⑷班组实施层:工序控制,分项工程质量控制B、对质量责任地监督⑴工程内部地监督:由工程经理、工程技术负责人实施⑵上级监督:公司质量监督部门实施⑶外部监督:业主、监理公司实施⑷政府行政监督:市质监站2、落实质量目标⑴总体质量目标:确保本工程合格等级.⑵目标落实分项工程质量目标责任人:班组长分部工程质量目标责任人:专业施工员单位工程质量目标责任人:工程技术负责人工程资料责任人:专业资料员3、严格按规定地工序和工程质量控制流程图进行质量控制⑴工序质量控制流程图、工程开始不合格设备材料自检设备材料监理验收不合格设备材料安装不合格不合格不合格整改整改整改整改系统设备交工验收⑵工程质量控制流程图掌握工程特性,阅图、审图做好技术交底熟悉相关标准、规范,劳动力、技术力量地调配(四)做好影响质量控制中地五大因素保证措施影响施工质量有五大因素:人员、材料、机械、方法、环境,做好这五要素地保证措施是保证施工质量地关键.1、人员保证⑴公司按照投标施工组织设计地承诺,选派工程班子,管理人员、技术人员,调遣合格地劳动力.⑵管理人员上岗前要进行针对本工程特点地管理培训.⑶技术工人进场前,要在后方基地进行针对性地技术培训和岗位培训.⑷国家和企业规定要持证上岗地人员,必须持有有效期内地各种证件.⑸工程经理在工程内部人员调度时,必须满足对人员资质、能力要求.、材料保证2.⑴工程部设材料设备组,配备专职材料员,负责公司材料调度和现场材料采购.⑵施工员编制材料计划,报工程技术负责人审核,确认符合设计要求和业主期望,然后按采购程序进行采购.⑶材料员对进场地材料质量负全部责任.组织对材料地进场验证,对不合格材料,退回供货.合格材料仓库,做好标识,合格材料必须有合格证和质保证书.⑷班组用料统一从仓库领取,材料员按照图纸发放材料.3、机具保证⑴工程部按照批准地施工组织设计提出地机具计划,由公司统一调配.⑵公司提供地设备机具,确保其完好性.⑶到达现场地设备启用强,工程技术负责人,要安排人员进行检查、调试,合格后投入使用.⑷工程部材料员负责机具设备日常管理,机具使用人员负责其日常地保养管理,保证机具设备地过程能力.⑸工程部配置机具维修人员,对机具进行日常维修和保养.4、施工方法保证⑴严格按照质量体系要求,根据工程特点,编制施工组织设计.⑵对专业工种,采用专业地施工技术,并编制专业地施工组织设计.5、施工环境保证⑴每项工程施工前,施工员要为班组提供适宜地安装环境.⑵利用工作面多地优点,合理分布作业顺序,确保适宜地安装环境.(五)施工过程质量地自控自评1、安装过程质量地三检自检:由班组长组织进行班组施工地质量自检.并做好自检记录.互检:工序交接时坚持实行互检,有施工员会同质检员、班组长进行,合格后进入下一道工序施工,并做好互检记录.专检:由质量员会同施工员、班组长进行已完成工程地质量检验,并做好检验记录.公司对工程部地质量检查是不定期进行,由公司质检部组织进行.2、安装过程质量三评一评:分项工程完成后由施工员进行分项工程质量预检,并填写分分项工程质量检验.核定质量等级,交质量员组织评定,评定表.二评:分部工程完成后,由质量员组织人员进行预检,并填写分部工程安装质量检验评定表,交技术负责人,组织评定,并核定质量等级.三评:单位工程完成后,由工程技术负责人组织人员进行预检,邀请业主和监理工程师进行质量等级评定.3、关键部位地过程质量控制工程关键部位地质量将直接影响工程质量和工程地工期,对关键部位地质量控制应更为重视和严格,关键部位地质量控制必须遵循隐蔽工程检验规范,新材料、新工艺、新技术、新设备投用程序,采取连续监控、质检员现场监督、进行标识等手段,确保关键部位施工处于全过程质量监控状态.五、施工安全保障措施为了加强施工安全管理、维护人身和财产地安全,保障工程施工顺利进行,在施工中必须严格执行有关文明施工安全标化现场管理规定,按双标化要求组织施工,牢固树立安全问民施工意识,确保本工程安全目标地实现,杜绝安全事故发生. (一)建立安全生产管理体系建立以工程经理为直接领导责任人地安全、文明标化管理体系.公司经理全面负责安全责任人工程经理直接领导安全责任人工程技术负责人安全员用电管理员仓库保管员管道施工员电气施工员.。
火灾自动报警系统施工组织方案一、项目概述火灾自动报警系统是一种可以自动侦测火灾、并发出声光报警信号,同时通知相关部门进行救援的安全设备。
本项目的目标是在指定建筑物内安装火灾自动报警系统,以提高火灾预警和处理的效率,确保人员和财产的安全。
本组织方案旨在明确施工任务、优化施工流程、确保施工质量,以便按时完成项目。
二、施工任务1.相关文件准备-整理相关图纸和设计施工方案的文件;-确定施工所需的设备、材料和工具清单;-确定施工计划和工期。
2.施工准备-预备施工所需劳动力,并进行培训;-购买施工所需设备、材料和工具;-调查现场环境,做好施工前的安全与环保准备。
3.施工过程-安装火灾探测器:根据设计图纸,对建筑物内的各个区域进行火灾探测器的安装;-布线:根据探测器的位置,布线连接主控盘,并进行线路测试;-安装主控盘:将主控盘安装在安全适当的位置,并与探测器进行连接;-安装报警器:根据设计图纸确定报警器的位置,并进行安装;-调试测试:对整个系统进行调试和测试,确保各个部分的正常工作;-建立监控与报警中心:将主控盘与监控与报警中心进行连接;-编制相关文档并进行验收。
4.施工质量控制-严格按照设计图纸和施工方案进行施工;-进行施工过程的资料记录和整理;-进行施工过程的验收,并确保系统的正常运行;-对施工质量进行评估和总结,及时调整施工方法和流程,确保质量合格。
三、施工流程优化为优化施工流程,提高项目效率和质量,我们将采取以下措施:1.技术培训:-提前进行火灾自动报警系统的培训,确保施工人员熟悉各个设备和工具的使用方法;-培训人员可以包括系统供应商的技术人员,以及专业教师。
2.进度管理:-制定详细的施工计划,并建立进度监控机制;-建立施工进度报告的制度,及时了解施工进展情况;-如有必要,进行适当的调整和加班以确保工期。
3.资源协调:-与供应商和施工单位保持密切的合作与协调,确保设备、材料和工具的及时供应;-合理调配劳动力,确保施工人员的数量和质量满足项目需求。
消防火灾自动报警系统工程施工组织方案一、项目概况:消防火灾自动报警系统工程是对建筑物进行安全保护的重要工程,其施工组织方案的设计和实施对于项目的顺利进行至关重要。
本文档旨在详细阐述消防火灾自动报警系统工程的施工组织方案,确保施工过程的安全、高效、质量稳定。
二、项目的目标和任务:1.安全目标:确保施工过程中无人伤亡事故发生。
2.进度目标:按计划完成工程的各项任务,确保工期不延误。
3.质量目标:按照国家标准和相关技术规范的要求,保证工程质量稳定可靠。
4.成本目标:合理控制施工成本,确保工程经济效益。
三、施工组织方案的内容:1.组织机构的建立:建立项目的施工组织机构,明确各部门和岗位的职责和权限,确保施工过程中各项工作有序进行。
2.安全管理措施:制定详细的安全管理措施,包括施工现场的安全防范措施、安全生产教育培训、应急预案等,保障施工过程中的安全。
3.进度计划和资源配置:编制详细的进度计划,合理配置人力、物力、财力等资源,确保施工过程的高效进行。
4.质量控制措施:制定详细的施工质量控制方案,包括材料选择、工艺要求、施工检验等,确保工程质量稳定可靠。
5.现场施工管理:制定详细的施工组织流程和施工管理规范,明确各项工作的顺序和要求,确保施工过程的有序进行。
6.成本控制措施:制定详细的成本控制方案,包括施工成本控制、材料采购成本控制等,确保施工成本的合理控制。
四、施工组织方案的实施:1.组织机构的建立:按照施工组织方案中的组织结构,建立相应的施工组织机构,并明确各部门和岗位的职责和权限。
2.安全管理措施的实施:根据施工组织方案中的安全管理措施,实施施工现场的安全防范措施,开展安全生产教育培训,制定和实施应急预案。
3.进度计划和资源配置的实施:按照施工组织方案中的进度计划,合理配置人力、物力、财力等资源,确保施工进度按计划进行。
4.质量控制措施的实施:根据施工组织方案中的质量控制措施,选择合适的材料,按照规定的工艺要求进行施工,进行施工检验等,确保工程质量稳定可靠。
防城港电厂材料库消防火灾自动报警工程施工组织设计方案一.工程概况(一)工程名称:防城港电厂材料库消防火灾自动报警工程(二)工程范围:材料库1.2层加装火灾自动报警系统根据业主要求,本工程施工范围包括:火灾报警联动系统、消防广播系统的深化设计、材料、设备供应、安装及调试工作,并通过政府有关部门的检测和验收。
(三)工程特点本工程为火灾报警系统,包括火灾探测器、报警按钮、消防广播等设备,材料品质要求较高,系统功能齐全,智能化程度较高,安装技术要求高。
要求其施工现场统一协调配合,施工时必须服从业主、总包监理等单位统一协调指挥,按计划合理组织施工。
1、工期承诺:本工程施工总工期暂定为40天。
2、质量承诺:本工程质量达到优良等级,一次通过消防部门验收合格。
二、消防系统施工方案本工程消防系统主要包括:火灾自动报警系统、消防广播系统和消防控制中心接口的深化设计、材料、设备供应、安装及调试工作施工技术要求本工程按《自动喷水灭火系统施工及验收规范》等施工验收规范进行施工及验收。
同时,还符合设计和使用要求,严格按图纸及国家有关标准图册施工,若需要变更,经设计师和业主认可,凭变更联系单、变更图纸施工。
⑴工程所需材料必须符合国家技术要求,认真做好现场材料核对、验收,并附有质量证明文件,符合要求方可使用。
(2)镀锌钢管、管内穿线、报警设备安装调试,符合规范和设计要求火灾自动报警系统1、概述自动火灾报警系统中心控制主机设在消防控制中心,内设火灾联动控制柜,火灾自动报警控制柜,电话广播柜等。
整个工程根据不同的需要将各防火区划分为若干个报警分区,分别安装温感、烟感火灾探测器、报警器,当火灾发生时,管理人员可以通过查询主机上显示的地址和楼层显示器上显示的情况,知道火灾发生的区域和具体位置。
探测器采用编码智能型、报警信号可直接输入消防控制中心,消控中心接到报警信号的同时,也可以人工或自动启动消防广播等设备。
2、施工技术要求火灾自动报警系统布线要求火灾自动报警系统的布线首先应符合一般建筑电气系统布线的基本要求,同时,还应根据国家标准《火灾自动报警系统设计规范》GB50116-98版(2001版)的规定,且符合以下要求:⑴火灾自动报警系统的传输线路和50V以下供电的控制线路,应采用电压等级不低于交流250V的铜芯绝缘导线或铜芯电缆。
采用交流220/380V的供电或控制线路应采用电压等级不低于500V的铜芯绝缘导线或铜芯电缆。
⑵火灾自动报警系统的传输线路的线芯截面选择,除应满足自动报警装置设计、规范要求外,还应满足机械强度的要求。
⑶火灾自动报警系统的传输线路应采用穿金属管,经阻燃处理的硬质塑料管或封闭线槽保护方式布线。
⑷消防控制、通信和报警线路采用暗敷设时,宜采用金属管或经阻燃处理的硬质塑料管保护,并应敷设在不燃烧提的结构层内,且保护层厚度不宜小于30毫米。
当采用明敷设时,应采用金属管或金属线槽保护,并应在金属或金属线槽上采取防火保护措施。
采取经阻燃处理的电缆时,可不穿金属管保护,但应敷设在电缆井或吊顶内有防火保护措施的封闭线槽内。
⑸火灾自动报警系统用的电缆竖井,宜与电力、照明用低压配电线路电缆竖井分别设置。
⑹从接线盒、线槽等处引到探测器底盒、控制设置盒、扬声器箱的线路均应加金属软管保护。
⑺火灾探测器的传输线路,宜选择不同颜色的绝缘导线或电缆。
同一工程中的相同用途导线的颜色应一致,接线端子应有符号。
⑻接线端子箱内的端子宜选择压接或带锡焊点的端子板,其接线端子上应有相应的标号。
⑼火灾自动报警系统的传输网络不应与其他系统的传输网络合用。
3、火灾自动报警系统的施工要求⑴、火灾自动报警系统的施工应按照设计图纸进行,不得随意更改。
确有必要更改的,必须在事先与有关人员协商一致情况下,经公安消防监督机构同意,并办理必要的手续,方可更改。
严格按照《火灾自动报警系统施工及验收规范》(GB50166-98)进行施工。
(2)、火灾自动报警系统的布线安装火灾自动报警系统的布线安装应符合现行国家标准《电气装置安装工程施工及验收规范》(GB50258-96)和《智能建筑工程质量验收规范》(GB50339-2003)的规定。
①在管内或线槽内的穿线,应在建筑抹灰及地面工程结束后进行。
在穿线前应将管内和槽内的积水及杂物清除干净。
②不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。
③导线在管内或线槽内,不应有接头或扭结。
导线的接头,应在接线盒内焊接或用端子连接。
④敷设在多尘或潮湿场所管路的管口和管子连接处,均应做密封处理。
⑤管路超长时应按照有关规定在便于界限处装设界限盒。
⑥管子入盒时,盒外侧应套锁母,内侧应装护口,在吊顶内敷设时,盒的内侧均应套锁母。
⑦在吊顶内敷设各内管线和线槽时,宜采用单独的卡具吊装或支撑物固定。
支撑点应按照有关规定设置。
⑧火灾自动报警系统导线敷设后,应对每回路的导线用500V的兆欧表测量绝缘电阻,其对地绝缘电阻值不应小于20兆欧。
(3)、探测器的安装①探测器的位置应按照规范要求进行设置,确保其探测效果和作用。
②探测器的底座应固定牢固,其导线连接必须可靠压接或焊接。
当采用焊接时,不得使用带腐蚀性的助焊剂。
③探测器底座的外接线,应留有不小于15CM的余量,入端处应有明显标志。
④探测器底座的穿线孔宜封堵,安装完毕后的探测器底座应采取保护措施。
⑤探测器的确认灯,应面向便于观察的主要入口方向。
⑥探测器即将调试时方可安装,在安装前应妥善保管,并应采取防尘、防潮、防腐蚀处理。
⑷、手动火灾报警器的安装①手动火灾报警按钮,应安装在墙上距地面(楼)面高度1.5M处。
②手动报警按钮,应安装牢固,并不得倾斜。
③手动火灾报警按钮的外接导线,应留有不小于10CM的余量,且在其端部应有明显标志。
⑸火灾报警控制器的安装①火灾报警控②制器在墙上安装时,其底边距地(楼)面高度不小于1.5M落地安装时,其底宜高出地坪0.1~0.2M。
②控制器应安装牢固,不得倾斜。
安装在轻质墙上时,应采取加固措施。
③引入控制器的电缆或导线应符合规范要求,整齐美观。
④控制器的主电源引入线,应直接与消防电源连接,严禁使用电源插头。
主电源应有明显标志。
⑤控制器的接地,应牢固,并有明显标志。
(6)、消防控制设备安装①消防控制设备在安装之前,应进行功能检测,不合格者,不得安装。
②消防控制设备的外接线,当采取金属软管作套管时,其长度不宜大于2米,且应采取管卡固定,其固定点间距不应大于0.5米。
金属软管与消防控制设备的接线盒,应采用锁母固定,并应根据配管规定接地。
③消防控制设备外接导线的端部,应有明显标志。
④消防控制设备柜内不同电压等级、不同电流类别的端子,应分开,并有明显标志。
(7)、系统接地装置的安装①工作接线应采用铜芯绝缘导线或电缆,不得利用镀锌扁铁或金属软管。
②由消防控制室引至接地体的工作接地线,在通过墙壁时,应穿入钢管或其他坚固的保护管。
③工作接地线与保护线,应分开,保护接地导体不得利用金属软管。
④接地装置施工完成后,应及时作隐蔽工程验收。
、三、施工部署(一)安装施工现场平面布置根据现场情况,由甲方提供办公用房和加工场地,如有困难,我公司将根据业主要求,临时搭建临时用房,用于办公和材料堆放、加工等,并进行规范管理。
临时用地表1、由项目技术负责人组织施工人员熟悉施工图纸,对图纸进行细化,并按照消防规范对图纸进行自审。
2、与总包联系,熟悉与消防有关的建筑、结构及机电安装有关的图纸。
3、与机电安装协调进行深化设计,由安装单位统一出综合管线布置图。
4、对图纸进行逐级交底,项目技术负责人向施工员和质检员交底,施工员向班组长交底,班组长向施工人员交底,并做好相应的记录。
5、根据图纸要求,进行深化设计,落实每个预埋和预留孔的位置,并出相关图纸,经业主和监理审核后,交土建单位配合施工。
(三)施工人员安排施工人员安排计划,按照工程总体施工进度计划和工程量制定,确保本工程按期完工。
劳动力计划表(四)主要施工机械设备配置为提高本工程消防分包的检测手段和施工机械化水平,公司将配备先进的施工仪器设备和施工机械设备(见附表B)。
在设备控制方面我公司主要从以下几方面控制:1、施工机械在进场前,必须进行全面检测、维护,合格后,挂上设备完好卡,方可进场,要求设备完好率100%。
2、施工机械实行定人定机,专人操作、保养。
(五)材料设备的供应计划1、施工员和技术负责人根据施工图纸和施工进度编制材料进场计划表交材料采购部。
2、材料采购部门根据工程材料预算及时落实采购意向,并在开工前,将需要先用的材料(设备)及时供应到现场,施工用主要材料符合招标文件要求,设备及制品,均有国家及部颁发现行标准的技术质量鉴定文件和产品合格证、消防许可证。
(六)施工临时用电1、施工用电负荷甲方单位提供的电源,现场用电布线由我公司自行解决。
2、施工用电布置施工临时用电采取生活区与生产区用电分开布置。
施工用电采用三相五线制,设置安全总配电箱1只,配备安全配电箱手提配电箱一批,分设在各安装施工点,用电缆引自总配电箱,各配电箱都安装有安全保护设备。
施工用电采用架空线,在交通要道处考虑架空高度大于6米,不影响交通运输。
(七)施工用水利用业主提供的水源,由总包单位统一规划,根据现场情况自行布置现场用水管线。
水管配径和供水点的设置根据现场实际情况配置。
施工用水的使用必须本着节约的原则,杜绝水资源的浪费。
四、工程质量保证体系为了确保消防安装工程达到国家规定的要求,我们必须建立完善的质保体系和切实可行的保证措施。
(一)建立项目质量保证体系根据公司已经建立的质量体系要求,建立以项目经理为第一责任人的项目质量体系,并保持有效运行。
质量体系由项目领导层、职能管理层、专业实施层、班组实施层纵向系统和职能管理层、转业实施层的横向系统形成过程网络。
项目技术负责人是体系网络的核心,是项目质量活动组织者和直接责任者。
见体系框架图。
质量体系框架图(二)建立质量体系岗位责任制1、项目经理⑴代表公司全面履行对业主的质量承诺。
以科学的管理,负责的精神,认真的工作确保实现工程质量目标。
⑵在公司经理的领导和支持下,建立起受控于公司质量体系的项目质量体系,配备相适应的人力、财力、物资和信息管理,领导和监督体系的运行。
保持项目质量体系与公司以及项目外部有关的质量活动的衔接和协调。
⑶在主持工程施工全过程中,以工程质量为中心,坚持质量第一的原则,依靠全体施工人员,严格贯彻公司质量手册、质量体系程序文件、国家有关施工规范、标准和其他有关的质量管理规定。
⑷接受业主、总包单位和监理单位的协调和监督。
2、技术负责人⑴在项目经理领导下,主管项目技术和质量工作。
对项目质量活动负直接责任。
⑵主持项目质量策划,以企业质量方针和合同规定为依据,指定项目质量目标和质量计划并贯彻执行。
