关于印发公路工程竣交工验收办法实施细则的通知公路局交公路发〔2010〕65号2010年03月05日各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二〇一〇年一月二十七日公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
公路工程竣交工验收办法实施细则(交公路发[2010]65号)公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
交工验收申请应附自检评定资料和施工总结报告。
(二)监理单位根据工程实际情况、抽检资料以及对合同段工程质量评定结果,对施工单位交工验收申请及其所附资料进行审查并签署意见。
关于印发公路工程竣交工验收办法实施细则的通知公路局交公路发〔2010〕65号2010年03月05日各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二〇一〇年一月二十七日第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
第五条交工验收程序:(一)施工单位完成合同约定的全部工程内容,且经施工自检和监理检验评定均合格后,提出合同段交工验收申请报监理单位审查。
湖南省交通厅关于印发《湖南省县到乡镇公路交、竣工合并验收实施细则》的通知文章属性•【制定机关】湖南省交通厅•【公布日期】2005.08.23•【字号】湘交基建字[2005]471号•【施行日期】2005.08.23•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公路正文湖南省交通厅关于印发《湖南省县到乡镇公路交、竣工合并验收实施细则》的通知(湘交基建字〔2005〕471号)各市(州)交通局:根据交通部《公路工程竣(交)工验收办法》(2004年3号令)的有关精神,结合我省县到乡镇公路改造工程的实际情况,特制定《湖南省县到乡镇公路交、竣工合并验收实施细则》,现予印发,请遵照执行。
附件:1、公路工程竣工档案目录(略)2、公路工程竣工验收鉴定书(略)3、项目参建单位工作综合评价等级证书(略)湖南省交通厅二○○五年八月二十三日湖南省县到乡镇公路交、竣工合并验收实施细则第一章总则第一条为了规范我省县到乡镇公路交、竣工验收工作,保障公路安全有效运营,根据交通部令2004年3第3号《公路工程竣(交)工验收办法》和交通部交公路发〔2004〕446号《关于贯彻执行公路竣工(交)工验收办法有关事宜的通知》的有关规定,结合我省实际情况制定本实施细则。
第二条凡我省行政区域内三级以下公路(含三级)和工程概算在3000万元以下的县到乡镇公路项目,将交工验收和竣工验收合并进行,其它公路项目按交通部竣(交)工验收办法执行。
第三条交、竣工合并验收(以下简称验收)是检查项目施工合同执行情况,对工程质量、参建单位的工作和项目建设管理进行综合评价。
第四条县到乡镇公路工程验收的依据是:(一)批准的施工图设计及变更设计文件;(二)批准的招标文件及合同文本;(三)行政主管部门的有关批复、批示文件;(四)部颁公路工程技术标准、规范、规程;(五)国家及省的相关规定。
第五条县到乡镇公路建设项目验收由市(州)交通行政主管部门负责组织,验收结果向省交通厅报备,省交通厅按一定比例进行抽查。
《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)正式颁布为进一步规范和完善公路工程竣(交)工验收及质量鉴定工作,交通运输部于近日印发了《公路工程竣(交)工验收办法实施细则》(交公路发〔2010〕65号)。
该细则自2010年5月1日起施行,《关于贯彻执行公路工程竣交工验收办法有关事宜的通知》(交公路发〔2004〕446号)同时废止。
细则中对公路工程交竣工验收及质量鉴定等环节进行了局部修订和完善。
质监总站2010年2月25日附件1:公路工程质量鉴定办法.doc附件2:公路工程竣工档案目录.doc附件3:公路工程(合同段)交工验收证书.doc附件4:公路工程交工验收报告.doc附件5:各单位工作总结报告.doc附件6:公路工程各参建单位工作综合评价一览表.doc 附件7:公路工程竣工验收鉴定书.doc附件8:项目参建单位工作综合评价等级证书.doc办法修订汇报.doc《公路工程竣(交)工验收办法实施细则》(交公路发〔2 010〕65号)公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。

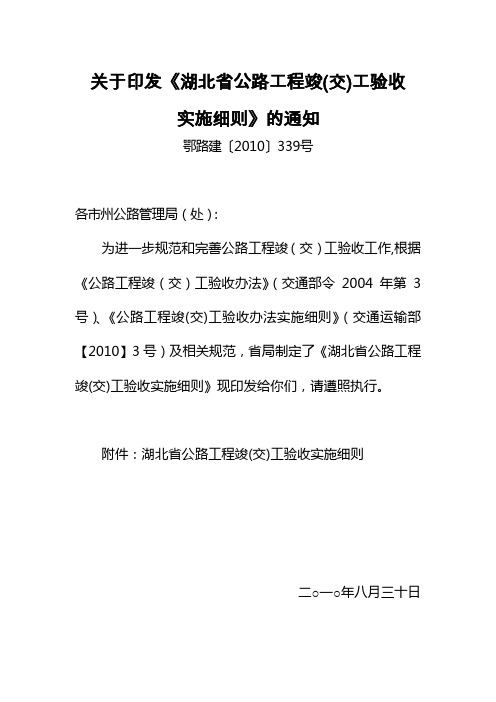

关于印发《湖北省公路工程竣(交)工验收实施细则》的通知鄂路建…2010‟339号各市州公路管理局(处):为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细则》(交通运输部【2010】3号)及相关规范,省局制定了《湖北省公路工程竣(交)工验收实施细则》现印发给你们,请遵照执行。
附件:湖北省公路工程竣(交)工验收实施细则二○一○年八月三十日湖北省公路工程竣(交)工验收实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号)、《公路工程竣(交)工验收办法实施细则》(交通运输部【2010】3号),《湖北省一二级公路管理办法》(鄂交基【2006】503 号)制定本细则。
第二条本细则适用于湖北省境内的一、二级公路新建和改建工程。
其他公路项目验收参照本细则执行。
第三条公路工程验收工作,收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和项目进行综合评价,并对工程作出整体性综合评价。
第四条竣(交)工验收的依据:(一)批准的工程可行性研究报告。
(二)批准的工程初步设计(施工图设计)及设计变更文件。
(三)省公路局下达的年度计划。
(四)施工许可。
(五)招标文件及合同文本。
(六)行政主管部门的有关批复、批示文件。
(七)公路工程技术标准、规范、规程及国家相关部门的规定。
第五条项目法人负责组织项目的交工验收,交工验收的报告报省公路局备案。
省公路局负责一、二级公路及独立桥隧的竣工验收工作,签发公路工程竣工验收鉴定书,并报省交通运输厅备案。
第六条公路工程竣(交)工验收工作应当做到公正、真实和科学。
公路工程竣工验收办法实施细则一、总则为加强公路工程建设管理,规范公路工程竣工验收工作,保障公路安全有效运营,根据相关法律法规和技术标准,结合公路工程建设实际,制定本实施细则。
本细则适用于新建和改建的公路工程竣工验收工作。
公路工程竣工验收应遵循依法依规、客观公正、科学准确、注重实效的原则。
二、竣工验收条件(一)完成工程设计和合同约定的各项内容工程主体及附属设施已按设计文件和合同要求建成,具有独立使用功能。
(二)施工单位完成自评施工单位已完成工程质量自评,自评报告内容真实、完整,质量评定结果符合相关标准和规范要求。
(三)监理单位完成质量评定监理单位已对工程质量进行评定,出具的监理工作报告客观、公正,质量评定结论明确。
(四)工程质量检测合格具有相应资质的检测机构对工程质量进行了检测,检测结果符合设计和规范要求,检测报告齐全、有效。
(五)竣工文件编制完成竣工文件已按照相关规定编制完成,内容真实、准确、完整,能够反映工程建设实际情况。
(六)环保、水保等专项验收合格环境保护、水土保持等专项验收已按照有关规定完成,验收结论合格。
(七)完成决算审计工程决算已完成审计,审计报告合法、有效,工程造价符合相关规定。
(八)廉政建设情况良好工程建设过程中未发生重大廉政问题,廉政建设相关制度和措施得到有效落实。
三、竣工验收组织(一)竣工验收的组织者公路工程竣工验收由项目所属交通运输主管部门负责组织。
(二)验收委员会的组成验收委员会应由交通运输主管部门、项目法人、设计单位、施工单位、监理单位、接管养护等单位的代表以及有关专家组成。
(三)验收委员会的职责验收委员会负责对工程进行全面审查和评价,包括工程质量、建设程序、投资控制、环境保护等方面,形成竣工验收鉴定书。
四、竣工验收程序(一)申请项目法人在完成竣工验收准备工作后,向交通运输主管部门提出竣工验收申请,并提交相关资料。
(二)受理交通运输主管部门对申请资料进行审查,符合条件的予以受理;不符合条件的,一次性告知需要补充的材料。
《公路工程交竣工验收办法实施细则》附件2公路工程项目文件归档范围第一部分综合文件一、竣(交)工验收文件(一)竣工验收文件(附件6、7、8相关内容及竣工验收委员会各专业检查组意见)。
(二)交工验收文件(附件3、4相关内容)。
(三)工程单项验收文件(环保、档案等)。
(四)各参建单位总结报告。
(五)接管养护单位项目使用情况报告。
二、建设依据及上级有关指示(一)项目建议书及批准文件.(二)工程可行性研究报告及批准文件。
(三)水土保持批准文件。
(四)环境影响评价及批准文件。
(五)文物调查、保护等文件。
(六)初步设计文件及批准文件。
(七)施工图设计文件及批准文件.(八)设计变更文件及批准文件。
(九)设计中重大技术问题往来文件、会议纪要。
(十)施工许可批准文件。
(十一)上级单位有关指示。
三、征地拆迁资料(一)征地拆迁合同协议.(二)征地批文。
(三)征用土地数量一览表。
(四)占地图及土地使用证。
(五)拆迁数量一览表。
四、工程管理文件(一)招标文件.(二)投标文件、评标报告.(三)合同书、协议书。
(四)技术文件及补充文件.(五)建设单位往来文件。
(六)工程质量责任登记表。
(七)其它文件及资料。
第二部分决算和审计文件一、支付报表二、财务决算文件三、工程决算文件四、项目审计文件五、其他文件第三部分监理资料一、监理管理文件二、工程质量控制文件(一)质量控制措施、规定及往来文件。
(二)监理独立抽检资料(注:编排顺序参照第四部分).(三)交工验收工程质量评定资料。
三、工程进度计划管理文件四、工程合同管理文件五、其他文件六、其它资料监理日志,会议记录、纪要,工程照片,音像资料。
监理机构及人员情况,各级监理人员的工作范围、责任划分、工作制度。
第四部分施工资料一、竣工图表(一)变更设计一览表。
(二)变更图纸。
(三)工程竣工图。
二、工程管理文件施工组织机构及人员,岗位责任划分,施工组织设计,技术交底文件,会议纪要等。
三、施工质量控制文件(一)工程质量管理文件.1。
交通运输部关于印发公路工程竣交工验收办法实施细则的通知文章属性•【制定机关】交通运输部•【公布日期】2010.01.27•【文号】交公路发〔2010〕65号•【施行日期】2010.05.01•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】公路正文关于印发公路工程竣交工验收办法实施细则的通知交公路发〔2010〕65号各省、自治区、直辖市、新疆生产建设兵团交通运输厅(局、委),天津市市政公路管理局:为进一步规范和完善公路工程竣(交)工验收工作,部制定了《公路工程竣(交)工验收办法实施细则》,现印发给你们,请遵照执行。
二〇一〇年一月二十七日附件:1.公路工程质量鉴定办法2.公路工程项目文件归档范围3.公路工程交工验收证书4.公路工程交工验收报告5.公路工程参建单位工作总结报告6.公路工程参建单位工作综合评价表7.公路工程竣工验收评价表8.公路工程竣工验收鉴定书9.公路工程参建单位工作综合评价等级证书公路工程竣(交)工验收办法实施细则第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
公路工程交工验收实施方案一、总则公路工程交工验收是指根据相关法律法规、规范标准和合同约定,对公路工程建设完成情况进行综合检查,确认工程质量符合要求,交付使用的程序。
为确保公路工程交工验收工作的顺利进行,特制定本实施方案。
二、验收范围本方案适用于公路工程的交工验收工作,包括但不限于:1. 公路线路工程:包括路基、桥梁、隧道等各类路基和桥梁工程的验收。
2. 路面工程:包括沥青路面、水泥混凝土路面等各类路面的验收。
3. 设施工程:包括交通设施、标志标线、照明设施等各类设施工程的验收。
4. 环保工程:包括沿线绿化、防护设施、排水设施等各类环保工程的验收。
5. 其他相关工程:根据具体情况确定的其他相关工程的验收。
三、验收程序1. 前期准备(1)确定验收组成员:包括政府相关部门代表、监理单位代表、施工单位代表、设计单位代表等。
(2)确定验收方案:根据工程实际情况,制定公路工程交工验收方案。
(3)通知相关单位:通知相关单位参加验收,并确认验收时间和地点。
2. 验收准备(1)查阅相关资料:验收组成员提前查阅工程设计文件、施工图纸、监理报告、施工资料等相关资料。
(2)现场勘察:现场勘察工程实际情况,了解施工单位最终竣工情况。
(3)准备验收资料:整理验收报告、验收表格、照片和视频等相关资料。
3. 验收过程(1)召开验收会议:验收组成员按时到达验收现场,召开验收会议,明确验收程序和要求。
(2)现场检查:对公路工程施工质量、完工情况、设施设备功能等进行全面检查。
(3)验收测试:进行路面平整度测试、路面摩擦系数测试、桥梁结构承载力测试等相关测试。
(4)听取相关单位汇报:听取施工单位、监理单位、设计单位等相关单位的汇报,并提出问题和建议。
(5)填写验收记录:验收组成员共同填写验收记录,对工程情况进行评定,并签字确认。
4. 验收结论(1)总结讨论:验收组成员根据实际情况,进行总结讨论,形成初步验收结论。
(2)验收报告:验收组成员根据会议讨论结果,编写验收报告,明确验收结论。
【法规名称】湖南省交通厅关于印发《湖南省县到乡镇公路交、竣工合并验收实施细则》的通知
【颁布部门】湖南省交通厅
【发文字号】湘交基建字[2005]471号
【颁布时间】 2005-08-23
【实施时间】 2005-08-23
【效力属性】有效
【法规编号】 319842 什么是编号?
【正文】
湖南省交通厅关于印发《湖南省县到乡镇公路交、竣工合并验收实施细
则》的通知
各市(州)交通局:
根据交通部《公路工程竣(交)工验收办法》(2004年3号令)的有关精神,结合我省县到乡镇公路改造工程的实际情况,特制定《湖南省县到乡镇公路交、竣工合并验收实施细则》,现予印发,请遵照执行。
附件:1、公路工程竣工档案目录(略)
2、公路工程竣工验收鉴定书(略)
3、项目参建单位工作综合评价等级证书(略)
湖南省交通厅
二○○五年八月二十三日湖南省县到乡镇公路交、竣工合并验收实施细则
第一章总则
第一条为了规范我省县到乡镇公路交、竣工验收工作,保障公路安全有效运营,根据交通部令2004年3第3号《公路工程竣(交)工验收办法》和交通部交公路发〔2004〕446号《关于贯彻执行公路竣工(交)工验收办法有关事宜的通知》的有关规定,结合我省实际情况制定本实施细则。
第二条凡我省行政区域内三级以下公路(含三级)和工程概算在3000万元以下的县到乡镇公路项目,将交工验收和竣工验收合并进行,其它公路项目按交通部竣(交)工验收办法执行。
第三条交、竣工合并验收(以下简称验收)是检查项目施工合同执行情况,对工程质量、参建单位的工作和项目建设管理进行综合评价。
第四条县到乡镇公路工程验收的依据是:
(一)批准的施工图设计及变更设计文件;
(二)批准的招标文件及合同文本;
(三)行政主管部门的有关批复、批示文件;
(四)部颁公路工程技术标准、规范、规程;
(五)国家及省的相关规定。
第五条县到乡镇公路建设项目验收由市(州)交通行政主管部门负责组织,验收结果向省交通厅报备,省交通厅按一定比例进行抽查。
第六条县到乡镇公路验收工作应当做到依法、依规、公正、真实和科学。
第二章验收内容
第七条县到乡镇公路建设项目进行验收应具备以下条件:
(一)对于路基实施改造的项目,已经过当地政府或项目法人组织验收并出具了路基验收合格的报告;
(二)设计批复的各项工程内容已全部完成。
路肩、排水、交通安全等配套设施全部完成;
(三)施工单位按《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;
(四)监理工程师对工程质量评定合格后,通车试运行满12个月;
(五)质量监督机构参照《公路工程质量检验评定标准》的要求和《公路工程质量鉴定办法》规定的抽查项目进行检测,工程质量鉴定合格,并形成工程质量鉴定报告;
(六)项目已进行了竣工审计并出具审计报告;
(七)交、竣工文件已按部规定内容完成;
(八)各参建单位已按部规定内容完成各自的工作报告。
第八条县到乡镇公路工程符合验收条件后,项目法人根据第五条规定,及时向市(州)交通主管部门申请验收,市(州)交通主管部门在收到申请之日30日内,对申请人递交材料进行审查,不符合条件的,及时退回告知理由;对符合条件的,应自收到申请文件之日起3个月内组织验收。
第九条验收的主要工作内容:
(一)成立验收委员会;
(二)检查合同执行情况;
(三)检查施工单位自验报告及施工资料;
(四)检查监理单位抽检资料,监理工作报告及质量评定资料;
(五)检查工程实体质量、审查有关资料;
(六)听取项目法人、设计单位、施工单位,监理单位的工作报告;
(七)听取质量监督机构的工作报告及工程质量鉴定报告;
(八)按交通部规定的办法对工程质量进行评分,并确定工程质量等级;
(九)按交通部规定的办法对参建单位进行综合评价;
(十)对建设项目进行综合评价;
(十一)形成交通过验收鉴定书。
第十条验收委员会由交通主管部门、公路管理机构、质量监督机构、造价管理机构等单位代表组成。
项目法人、设计单位、监理单位、施工单位及接管养护单位参加验收工作。
第十一条各合同段工程质量评分采用所含各单位工程质量评分的加权平均值。
即
合同段工程质量评分值=Σ(单位工程质量评分值×该单位工程投资额)/合同段总投资额项目工程评分采用各合同段工程质量评分的加权平均值,即
工程项目质量评分值=Σ(合同段工程质量评分值×该合同段投资额)/Σ合同段投资额
第十二条参加验收工作各方的主要职责是:
验收委员会负责对工程实体质量及建设情况进行全面检查,按部颁规定对工程质量进行评分,确定工程质量和建设项目等级,形成工程竣工验收鉴定书。
项目法人和各参建单位协助、配合验收委员会工作。
项目法人负责组织参建单位完成验收工作的各项内容,总结合同执行过程中的经验,对工程质量是否合格作出结论,提交项目执行报告及验收所需资料。
设计单位负责检查已完成的工程土是否与设计相符,是否满足设计要求,提交设计工作
报告。
监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,核对工程数量,科学公正地对工程质量进行评定,提交监理工作报告,提供工程监理资料。
施工单位负责提交施工总结,提供各种资料。
第十三条验收工程质量评分采取加权平均法计算,其中监理对工程质量鉴定得分权值为0.2,质量监督机构工程质量鉴定得分权值为0.6,验收委员会对工程质量评定得分权值为0.2。
工程质量评定得分大于等于90分为优良,小于90分且大于等于75分为合格,小于75分为不合格。
第十四条验收委员会按部规定办法对参建单位的工作进行评价。
评定得分大于等于90分且工程质量等级合格的为好,大于等于75分为中,小于75分为差。
第十五条验收建设项目综合评分采取加权平均法计算,其中竣工验收工程质量得分权值为0.7,参建单位工作评价得分权值为0.3(项目法人占0.15,设施、施工、监理各占0.05)
评定得分大于等于90分且工程质量等级合格的为优良,大于等于75分为合格,小于75分为不合格。
第十六条负责组织验收的交通主管部门对通过验收的建设项目按部规定要求签发《公路工程竣工验收鉴定书》。
第三章附则
第十七条公路工程项目建成后,施工单位、监理单位、项目法人应负责编制工程竣工文件、图表、资料,并装订成册。
其编制费用分别由施工单位、监理单位、项目法人承担。
整个建设项目验收期间质量监督机构进行工程质量检测所需费用由项目法人承担。
第十八条对通过验收的工程,由项目法人按国家规定,分别向档案管理部门和公路管理机构、接管养护单位办理有关档案资料和资产移交手续。
第十九条本细则由省交通厅负责解释。
第二十条本细则由自公布之日起实施。
