公路工程施工质量验收规范最新版第一章:总论1、道路工程试验检测工作是设计参数确定、施工质量控制、工程质量验收评定、养护管理决策的重要环节。
2、掌握路基路面工程的基本知识、试验数据处理方法、公路工程质量检验评定标准和公路技术状况评定标准。
第一节:基本知识一、对路基路面的要求1、道路工程:按使用性质分为公路、城市道路、厂矿道路、林区道路等。
2、公路的行政等级:按行政等级分为国道、省道、县道、乡道、村道。
3、公路的技术等级:按使用任务、功能和适应的交通量分为高速公路、一级公路、二级公路、三级公路、四级公路五个技术等级。
4、公路设计基本要求:满足车辆快速、安全、舒适且经济运行的基本要求。
5、公路的主要组成:公路的空间几何组成包括位置、形状、尺寸。
6、公路中线的平面线形由直线、圆曲线、缓和曲线等基本线形要素组成。
7、纵曲线形由直坡段、竖曲线等基本要素组成。
8公路的结构组成部分有路基、路面、桥梁、涵洞、隧道和交通服务设施等,路基和路面是公路的主要结构物。
9、对路基的要求:路基应具有足够的强度、稳定性、耐久性。
10、对路面的要求:路面应具有足够的强度、刚度、良好的水温稳定性、耐久性、表面平整度、表面抗滑性。
二、路基工程设计与施工1、路及典型断面形式:路堤路堑填挖结合(半填半挖)。
2、路基工作区:路基工作区是指汽车荷载通过路面传递到路基的应力与路基土自重应力之比大于0.1的应力分布范围。
3、路基层位:路床、上路堤、下路堤、低路堤。
4、路床:指路面结构层以下0.8m或1.2m范围内的路基部分;又分为上路床和下路床两层。
上路床厚度为0.3m;下路床厚度在轻、中等及重交通荷载等级下为0.5m,特重、极重交通荷载等级为0.9m。
5、路堤分为上路堤和下路堤止路堤是指路床以下0.7m厚度范围的填方部分;下路堤是指上路堤以下的填方部分。
6、低路堤:高度小于路基工作区深度的路堤。
7、路基横断面的几何尺寸:宽度、高度、边坡坡度组成。
第1篇一、前言为确保公路工程质量,保障公路安全畅通,根据《中华人民共和国公路法》、《中华人民共和国建设工程质量管理条例》等相关法律法规,结合我国公路建设实际情况,特制定本规范。
二、适用范围本规范适用于新建、改建、扩建公路工程施工质量验收工作。
三、质量验收标准1. 工程质量应符合国家现行公路工程质量检验评定标准、规范、规程的要求。
2. 工程质量应符合设计文件的要求。
3. 工程质量应符合合同约定。
四、质量验收程序1. 施工单位应按照施工图纸、设计文件、施工组织设计等要求,编制工程质量验收计划。
2. 施工单位应按照工程质量验收计划,组织施工过程中各阶段的质量验收。
3. 施工单位应按照质量验收计划,对验收过程中发现的问题及时整改,并形成整改记录。
4. 施工单位应在工程竣工验收前,组织自检,对工程质量进行全面评估。
5. 工程竣工验收时,应由建设单位、设计单位、施工单位、监理单位共同参加,对工程质量进行综合评定。
五、质量验收内容1. 工程质量文件审查:审查施工单位的施工组织设计、施工方案、施工记录、质量检验报告等文件。
2. 工程实体质量检查:检查路基、路面、桥梁、隧道、互通立交等工程实体质量。
3. 工程外观质量检查:检查工程外观质量,如平整度、线形、标高、色泽等。
4. 工程功能质量检查:检查工程功能,如排水、照明、交通安全设施等。
5. 工程检测:对工程关键部位进行必要的检测,如强度、刚度、稳定性等。
六、质量验收评定1. 工程质量评定分为合格、不合格两个等级。
2. 合格:工程质量符合本规范要求,各项指标均达到设计文件和合同约定的要求。
3. 不合格:工程质量不符合本规范要求,存在严重缺陷,影响工程安全和使用功能。
七、质量验收整改1. 施工单位对验收过程中发现的问题,应立即进行整改,并形成整改记录。
2. 整改完成后,应由施工单位进行自检,合格后方可重新验收。
3. 重新验收不合格的,应继续进行整改,直至合格。
八、附则1. 本规范由交通运输部负责解释。
公路工程项目验收制度第一章总则第一条为规范公路工程项目验收工作,确保公路工程项目的质量,提高公路运输网络的安全性和畅通性,特制定本制度。
第二条本制度适用于公路工程项目的验收工作,包括新建、改建、扩建等各类公路工程项目的验收。
第三条公路工程项目验收应遵循公开、公正、公平、勤勉、廉洁的原则,严格按照国家和行业标准进行验收。
第四条公路工程项目的验收单位应当具有相应的资质和技术能力,严格按照相关规定履行验收程序和职责。
第五条公路工程项目验收应当充分重视工程的实际情况,以质保为核心,保证工程的可靠性和安全性。
第六条公路工程项目验收应当根据不同类型的工程项目,确定相应的验收标准和程序,确保项目的验收工作有条不紊的进行。
第七条公路工程项目验收工作应当与监督、检测、评估等环节结合,形成一体化的质量管理体系,确保项目的质量和安全。
第八条公路工程项目的建设单位和验收单位应当建立良好的合作关系,密切沟通,共同推动项目的验收工作顺利进行。
第九条公路工程项目验收制度应当不断完善,及时调整更新,以适应不同工程项目的需求。
第二章工程验收标准第十条公路工程项目的验收标准应当以相关国家标准和行业标准为依据,根据工程项目的性质和规模确定具体的验收标准。
第十一条公路工程项目的验收标准包括但不限于工程质量、环境保护、安全生产等方面的要求,确保工程的质量符合相关标准。
第十二条公路工程项目的验收标准应当具体明确,遵循科学规范,确保验收结果客观准确。
第十三条公路工程项目的验收标准应当与施工单位、设计单位、监理单位等相关单位一致,形成共识,确保项目的验收结果一致性。
第十四条公路工程项目的验收标准应当合理适用,既要保证项目的质量,又要考虑工程建设的经济效益和社会效益。
第十五条公路工程项目的验收标准应当及时更新,根据工程建设的发展需求,不断调整完善,确保项目的验收工作与时俱进。
第三章工程验收程序第十六条公路工程项目的验收程序包括前期准备、验收准备、验收实施、验收报告等环节,应当按照规定的程序依次进行。
公路道路验收规范标准最新公路道路验收是确保道路工程质量符合设计要求和使用标准的关键环节。
以下是公路道路验收规范标准的一些主要内容:1. 工程验收前的准备工作:在进行公路道路验收前,施工单位应完成所有施工任务,并对工程进行全面自检,确保所有工程内容符合设计文件和施工规范的要求。
2. 验收标准:- 路面结构:路面应平整、密实,无裂缝、坑洼等缺陷,满足设计承载力要求。
- 排水系统:排水设施应完善,确保在雨季能够及时排除积水,防止路面受损。
- 标志标线:交通标志、标线应清晰、准确,符合国家标准。
- 安全设施:护栏、警示灯、反光标志等安全设施应齐全有效。
3. 验收程序:- 初步验收:由施工单位组织,监理单位参与,对工程进行全面检查。
- 正式验收:由建设单位组织,邀请设计、施工、监理等单位参加,对工程进行详细检查,并形成验收报告。
4. 验收内容:- 路基工程:检查路基的稳定性、密实度和排水情况。
- 路面工程:检查路面的平整度、厚度、强度等指标。
- 桥梁工程:对桥梁的结构安全、承载能力进行检查。
- 隧道工程:检查隧道的稳定性、照明、通风和排水系统。
- 附属设施:对交通信号灯、监控设备等进行检查。
5. 验收方法:- 目测检查:对工程的外观进行检查,确保无明显缺陷。
- 仪器检测:使用专业仪器对路面结构、桥梁承载力等进行检测。
- 功能测试:对排水系统、照明系统等进行实际运行测试。
6. 验收结果处理:- 合格:工程满足所有验收标准,可以正式投入使用。
- 不合格:发现问题需及时整改,整改后重新进行验收。
7. 验收记录与报告:- 所有验收过程应有详细记录,并形成正式的验收报告,由参与验收的各方签字确认。
8. 后续维护:- 验收后,建设单位应制定详细的维护计划,确保公路道路的长期稳定运行。
公路道路验收规范标准的制定是为了确保道路工程的质量和安全,保障公众的出行安全和便利。
所有参与公路道路建设的单位都应严格遵守这些规范标准,确保工程质量。
公路工程质量验收规范公路工程质量验收规范一、总则(一)本规范是为了规范公路工程质量验收工作,确保工程质量,保证公路交通安全,加强道路交通运输管理,提高工程质量,保障人民群众生命财产安全,适用于各类公路工程的质量验收。
(二)公路工程质量验收应当遵循以下原则:1.科学性:公路工程质量验收应该基于科学的理论和方法进行,依据国家相关标准和规范进行验收。
2.公正性:公路工程质量验收应当公正、公平,不偏袒,不得有利益输送。
3.综合性:公路工程质量验收应当综合考虑工程的技术、经济、环保等方面的要求,综合评价工程质量。
二、质量验收程序(一)质量验收程序应遵循以下步骤:1.提出申请:由建设单位提出工程验收申请,并提交相关资料。
2.组织验收:由验收机构组织委员对工程进行实地勘察、监测和检测。
3.评审报告:验收机构根据实地勘察、监测和检测的结果,编写评审报告。
4.审核批准:建设单位提交评审报告给相关主管部门进行审核批准。
5.质量验收:经审核批准后,由相关主管部门组织验收委员会进行工程质量验收。
6.验收结论:验收委员会根据工程质量,达成验收结论。
7.验收备案:相关主管部门将验收结论进行备案,并下达验收合格证书。
(二)质量验收中应当注意以下事项:1.验收申请资料:建设单位在提出工程验收申请时,应提供完整、准确的相关资料,包括设计文件、施工合同、质量检测报告等。
2.勘察与检测:验收机构应组织专业人员对工程现场进行勘察与检测,包括土质、水质、材料及施工工艺等方面。
3.评审报告:评审报告应详细说明工程质量情况,包括质量符合国家标准和规范要求、存在的质量问题以及改进措施等。
4.验收委员会:验收委员会应由相关主管部门组织,成员包括工程设计、施工、监理、质检等专业人员,保证公正性和权威性。
5.验收结论:验收结论应明确,包括工程验收是否合格、存在的质量问题,以及改进和整改措施等。
6.验收备案:验收合格后,相关主管部门应将验收结论及时进行备案,并下达验收合格证书。
最新公路工程验收规范标准公路工程验收是确保工程质量符合设计和规范要求的重要环节。
以下是最新公路工程验收规范标准的主要内容:一、工程验收的基本原则公路工程验收应遵循以下原则:1. 符合国家及地方相关法律法规。
2. 符合工程设计文件和技术规范。
3. 确保工程质量、安全和使用功能。
4. 保护环境,节约资源。
二、验收前的准备工作1. 完成工程质量自检。
2. 收集并整理工程档案资料。
3. 准备验收报告和相关技术文件。
三、验收流程1. 初步验收:由施工单位组织,监理单位参与,检查工程是否满足初步验收条件。
2. 正式验收:由业主单位组织,相关部门参与,对工程进行全面检查和评估。
四、验收内容1. 工程实体质量:包括路基、路面、桥梁、隧道、排水、防护等工程实体的质量和功能。
2. 工程资料:包括设计文件、施工记录、监理记录、检测报告等。
3. 工程安全:检查工程是否存在安全隐患,确保工程安全可靠。
4. 环境保护:评估工程对环境的影响,确保符合环保要求。
五、验收标准1. 工程质量达到设计和规范要求。
2. 工程资料完整、准确、符合要求。
3. 工程安全符合国家标准和行业标准。
4. 环境保护措施得到有效实施。
六、验收结论1. 合格:工程满足所有验收标准,可以交付使用。
2. 整改:工程存在部分不满足标准的问题,需要整改后重新验收。
3. 不合格:工程存在严重问题,不符合验收标准,需要重新施工。
七、验收后的管理1. 建立工程档案,记录工程验收的全过程。
2. 对验收合格的工程进行定期检查和维护。
3. 对验收不合格的工程进行整改,并重新组织验收。
八、结语公路工程验收是确保工程质量和安全的重要环节。
所有参与方都应严格遵守验收规范,确保公路工程的顺利交付和长期稳定运行。
通过规范的验收流程,可以有效地提高公路工程的整体质量和服务水平,为社会提供安全、便捷、高效的交通服务。

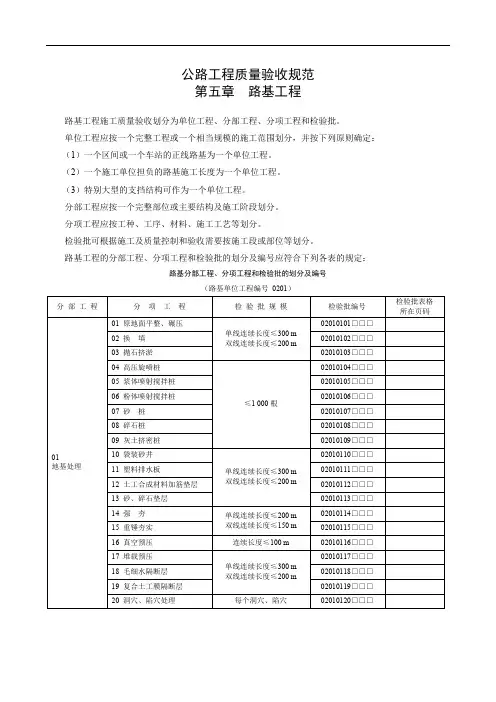

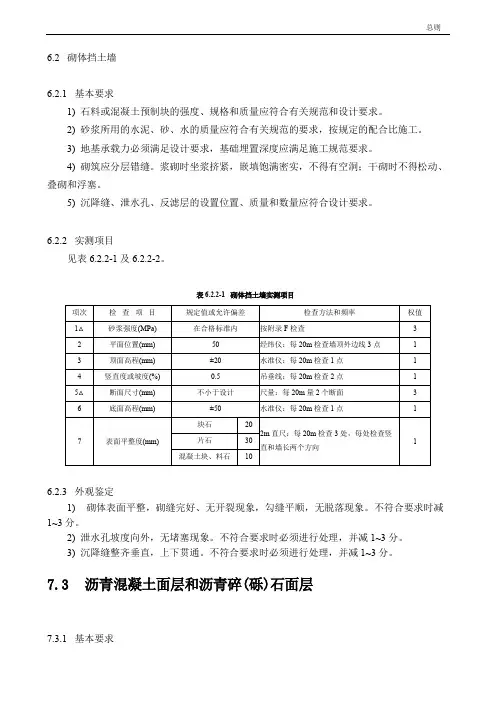

公路工程质量验收规范第五章路基工程路基工程施工质量验收划分为单位工程、分部工程、分项工程和检验批。
单位工程应按一个完整工程或一个相当规模的施工范围划分,并按下列原则确定:(1)一个区间或一个车站的正线路基为一个单位工程。
(2)一个施工单位担负的路基施工长度为一个单位工程。
(3)特别大型的支挡结构可作为一个单位工程。
分部工程应按一个完整部位或主要结构及施工阶段划分。
分项工程应按工种、工序、材料、施工工艺等划分。
检验批可根据施工及质量控制和验收需要按施工段或部位等划分。
路基工程的分部工程、分项工程和检验批的划分及编号应符合下列各表的规定:路基分部工程、分项工程和检验批的划分及编号(路基单位工程编号0201)原地面平整、碾压检验批质量验收记录表说明主控项目1.设计不作特别处理的地基,经平整、夯压后,其表面应无杂草、树根、腐殖土。
地下水出露处的处理应满足设计要求。
检验数量:施工单位、监理单位全部检查。
检验方法: 观察、核对。
2.当路堤高度小于2.5 m时,其地基压实质量(除块石类混合料外)应采用双指标控制,压实质量标准应符合下表的规定;不同种类地基土的控制指标应符合下列规定:(1)细粒土和黏砂土,应采用压实系数和地基系数;(2)砂类土(黏砂土除外)应采用相对密度和地基系数;(3)砾石类土和碎石类土,应采用孔隙率和地基系数;(4)块石类混合料,应采用地基系数。
路基基床的压实标准注:①K h为重型击实试验的压实系数。
②K30为30 cm直径荷载板试验得出的地基系数,一般取下沉量为0.125 cm时的荷载强度。
检验数量:施工单位每100 m等间距检验4个点。
监理单位每200 m见证检验2个点。
检验方法:根据地基土的种类,按下表规定的方法检验。
压实质量的检测方法一般项目1.地面横坡陡于1∶5时,应按设计在原地面开挖台阶,台阶宽度不小于1 m。
检验数量:施工单位检验9个点。
检验方法:尺量,水准测量。
换填地基检验批质量验收记录表说明主控项目1.换填所用的填料种类、质量、使用范围应符合设计要求。
公路质量验收规范一、前言公路建设是国家基础设施建设的重要组成部分,其质量直接关系到交通运输安全和国民经济发展。
为确保公路工程质量符合规范要求,需要进行严格的验收工作。
本文旨在总结公路质量验收的规范要求,以指导相关工作的顺利进行。
二、验收范围公路质量验收应包括以下范围: 1. 路基和路面工程质量验收; 2. 路基土石方工程质量验收; 3. 桥梁、隧道工程质量验收; 4. 设备安装工程质量验收。
三、验收标准公路工程质量验收应符合以下标准: 1. 国家相关标准和规范要求; 2. 工程设计文件中规定的验收指标; 3. 现场验收标准不得低于设计验收标准。
四、验收程序公路质量验收程序应包括以下步骤: 1. 提前通知被验收方,并确定验收时间和地点;2. 验收组成员按照任务分工进行工作;3. 对工程现场进行实地查看和检查,记录存在的问题; 4. 结合设计文件和验收标准,对工程进行综合评定; 5. 出具验收报告,明确合格或不合格结论,并提出后续处理建议。
五、验收要点公路质量验收应重点关注以下方面: 1. 施工过程中的材料选用和施工工艺是否符合规范要求; 2. 工程质量验收的材料检测及合格证明; 3. 工程成果的合理性、实用性和安全性; 4. 工程图纸、档案及验收报告的完整性和真实性。
六、验收管理公路质量验收管理应遵循的原则: 1. 严格遵守国家相关法律法规; 2. 独立、客观、公正的委派验收人员; 3. 建立健全的档案管理制度; 4. 加强对工程质量验收工作的监督和评估。
七、总结公路质量验收是保障公路工程建设质量的重要环节,只有严格按照规范要求开展验收工作,才能保证公路工程的安全、耐久和质量。
各相关单位应共同努力,加强验收管理,确保公路工程质量的提升和改善。
以上是关于公路质量验收规范的文档内容,希望对相关工作提供指导和参考。
公路工程竣交工验收办法公路工程竣(交)工验收办法第一章总则第一条为规范公路工程竣(交)工验收工作,保障公路安全有效运营, 根据《中华人民共和国公路法》,制定本办法。
第二条本办法适用于中华人民共和国境内新建和改建的公路工程竣(交)工验收活动。
第三条公路工程应按本办法进行竣(交)工验收,未经验收或者验收不合格的,不得交付使用。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。
竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
第五条公路工程竣(交)工验收的依据是:(一)批准的工程可行性研究报告;(二)批准的工程初步设计、施工图设计及变更设计文件;(三)批准的招标文件及合同文本;(四)行政主管部门的有关批复、批示文件;(五)交通部颁布的公路工程技术标准、规范、规程及国家有关部门的相关规定。
第六条交工验收由项目法人负责。
竣工验收由交通主管部门按项目管理权限负责。
交通部负责国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程的竣工验收工作;其它公路工程建设项目,由省级人民政府交通主管部门确定的相应交通主管部门负责竣工验收工作。
第七条公路工程竣(交)工验收工作应当做到公正、真实和科学。
第二章交工验收第八条公路工程(合同段)进行交工验收应具备以下条件:(一)合同约定的各项内容已完成;(二)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(三)监理工程师对工程质量的评定合格;(四)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(五)竣工文件已按交通部规定的内容编制完成;(六)施工单位、监理单位已完成本合同段的工作总结。
公路工程竣(交)工验收办法实施细则正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 公路工程竣(交)工验收办法实施细则(交公路发〔2010〕65号)第一章总则第一条为进一步规范和完善公路工程竣(交)工验收工作,根据《公路工程竣(交)工验收办法》(交通部令2004年第3号),制定本细则。
第二条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收阶段,其主要工作是:检查施工合同的执行情况,评价工程质量,对各参建单位工作进行初步评价。
竣工验收阶段,其主要工作是:对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。
第三条公路工程竣(交)工验收的依据是:(一)批准的项目建议书、工程可行性研究报告。
(二)批准的工程初步设计、施工图设计及设计变更文件。
(三)施工许可。
(四)招标文件及合同文本。
(五)行政主管部门的有关批复、批示文件。
(六)公路工程技术标准、规范、规程及国家有关部门的相关规定。
第二章交工验收第四条公路工程交工验收工作一般按合同段进行,并应具备以下条件:(一)合同约定的各项内容已全部完成。
各方就合同变更的内容达成书面一致意见。
(二)施工单位按《公路工程质量检验评定标准》及相关规定对工程质量自检合格。
(三)监理单位对工程质量评定合格。
(四)质量监督机构按“公路工程质量鉴定办法”(见附件1)对工程质量进行检测,并出具检测意见。
检测意见中需整改的问题已经处理完毕。
(五)竣工文件按公路工程档案管理的有关要求,完成“公路工程项目文件归档范围”(见附件2)第三、四、五部分(不含缺陷责任期资料)内容的收集、整理及归档工作。
(六)施工单位、监理单位完成本合同段的工作总结报告。
公路工程验收方案一、前言公路工程验收是指根据国家相关法律、法规和工程规范的要求,利用专业的技术手段和标准化的程序,对公路工程的建设过程和成果进行全面、系统和科学的检查和评价。
公路工程的验收工作对于保障建设质量、保护国家利益、维护道路安全、提升城市形象有着重要的意义。
因此,公路工程验收工作应该得到充分的重视和严谨的执行。
二、验收标准公路工程验收应当参照《公路工程质量验收规范》(GB/T 50223-2017)和《公路工程定额应用标准》(JTGT C20-2013)等相关国家标准和规范,结合工程实际,确保验收标准的科学性、规范性和实用性。
1.质量验收标准(1)工程质量标准:公路工程质量验收应当参照《公路工程质量验收规范》的相关规定,对路基、路面、桥梁、隧道、涵洞、交叉口、交通标志和标线等进行全面的质量检查和评价。
(2)质量检测标准:公路工程验收应当参照《公路工程质量验收规范》的相关规定,通过现场检测、实验室检测和非破坏性测试等手段,对材料和工程质量进行检测和评价。
(3)质量评价标准:公路工程验收应当参照《公路工程质量验收规范》的相关规定,对工程质量进行科学的评价,包括验收合格、部分合格和不合格等评价结果。
2.安全验收标准(1)交通安全标准:公路工程验收应当参照《公路工程定额应用标准》和《交通工程检测评定准则》(JTG/T B01-2015)的相关规定,对交通安全设施、交通组织和交通管理等进行全面的检查和评价。
(2)施工安全标准:公路工程验收应当参照《交通工程施工安全规范》(JT/T 670)和《公路工程施工工程验收规范》(JTG D60-2015)的相关规定,对施工过程中的安全管理和施工质量进行全面的审查和评价。
3.环保验收标准(1)环保工程验收:公路工程验收应当参照《公路工程环保工程验收规范》(JT/T 696)的相关规定,对工程建设过程中的环境保护措施和环境管理工作进行全面的审查和评价。
(2)环保质量验收:公路工程验收应当参照《公路工程环境保护与管理规范》(JT/T 0001-2012)的相关规定,对公路工程建设对周边环境的影响进行科学的评价和控制。
公路工程施工及验收规范1. 引言为了规范我国公路工程施工及验收过程,保证工程质量,提高投资效益,根据《中华人民共和国公路法》及有关法律法规,制定本规范。
本规范适用于新建、扩建、改建公路工程的施工及验收活动。
2. 施工准备2.1 施工单位应具备相应的资质,并按照合同约定及设计文件要求,组织施工。
2.2 施工前,应编制施工组织设计、施工方案和安全施工措施,经审查批准后执行。
2.3 施工所需原材料、构配件、设备等应进行检验,符合国家及行业标准规定。
2.4 施工场地应进行平整、硬化,并设置临时设施,满足施工需要。
3. 施工过程控制3.1 施工单位应按照施工方案和设计文件要求进行施工,确保工程质量。
3.2 施工过程中,应加强现场管理,确保施工安全、环保、进度和投资控制。
3.3 施工单位应建立健全质量保证体系,对施工过程进行自检、互检和专检,确保工程质量。
3.4 施工单位应按照相关要求,对工程进度、投资、安全、环保等方面进行统计、报告和分析。
4. 验收与评价4.1 公路工程验收分为初步验收和竣工验收两个阶段。
4.2 初步验收应在工程完工后进行,验收内容包括:工程质量、安全、环保、进度和投资控制等方面。
4.3 竣工验收应在初步验收合格后进行,验收内容包括:工程质量、安全、环保、进度和投资控制等方面。
4.4 验收不合格的工程,施工单位应按照验收意见进行整改,直至达到验收标准。
4.5 公路工程验收结果作为评价施工单位业绩的依据。
5. 纪律与责任5.1 施工单位和施工人员应遵守国家法律法规及本规范,严禁违法违纪行为。
5.2 对违反本规范的行为,有关部门应依法予以查处,并追究相关责任。
5.3 施工单位应对施工过程中的质量、安全、环保等问题承担责任。
6. 附则6.1 本规范自发布之日起实施。
6.2 本规范的解释权归交通运输部。
6.3 如有未尽事宜,可由交通运输部根据实际情况予以补充。
公路工程施工及验收规范随着交通运输的快速发展和城市化进程的加快,公路工程的建设成为现代社会不可或缺的一部分。
为确保公路工程的质量和安全,必须制定一系列施工及验收规范。
本文将从工程前期准备、施工方案设计、人员安全与管理、材料选用与施工工艺、施工质量控制和工程验收等方面,系统地介绍公路工程施工及验收规范。
一、工程前期准备在开展公路工程施工之前,必须进行充分的工程前期准备。
这包括现场勘察、设计文件的评审、土地征用和环境影响评价等。
在工程前期准备中,需要严格遵守国家相关规定和标准,确保工程的合法性和可行性。
1. 现场勘察现场勘察是公路工程施工前必不可少的一项工作。
勘察应由专业技术人员进行,包括土壤地质、地形地貌、水文地质、气象等方面的调查。
勘察结果应准确、全面,并作为设计方案的依据。
2. 设计文件评审在工程前期准备中,对设计文件的评审是十分重要的。
评审应由专业技术人员进行,并根据相关规定和规范检查设计文件的合规性、可行性和安全性。
评审结果应及时反馈给设计单位,确保设计文件的科学性和完整性。
3. 土地征用和环境影响评价土地征用和环境影响评价是公路工程建设的前提条件之一。
在征用土地时,必须遵循相关法规和政策,确保土地征用合法、合理。
同时,必须进行环境影响评价,评估工程对周边环境的影响,并采取相应的环境保护措施。
二、施工方案设计施工方案设计是公路工程建设中的核心环节,它直接关系到工程的质量和安全。
在施工方案设计中,必须考虑土地条件、交通流量、地质地貌、气候等各种因素,合理安排施工顺序和工艺流程。
1. 施工顺序和工艺流程施工方案设计应合理安排施工顺序和工艺流程。
应根据工程的特点和实际情况,确定合理的施工顺序,并设计相应的工艺流程。
施工过程中,应严格按照施工方案执行,确保施工质量和安全。
2. 施工设备和材料选用在施工方案设计中,选用合适的施工设备和材料非常重要。
施工设备应符合国家相关标准和规范,确保其性能稳定可靠。
公路工程施工及验收规范随着交通运输的快速发展和城市化进程的加快,公路工程的建设成为现代社会不可或缺的一部分。
为确保公路工程的质量和安全,必须制定一系列施工及验收规范。
本文将从工程前期准备、施工方案设计、人员安全与管理、材料选用与施工工艺、施工质量控制和工程验收等方面,系统地介绍公路工程施工及验收规范。
一、工程前期准备在开展公路工程施工之前,必须进行充分的工程前期准备。
这包括现场勘察、设计文件的评审、土地征用和环境影响评价等。
在工程前期准备中,需要严格遵守国家相关规定和标准,确保工程的合法性和可行性。
1. 现场勘察现场勘察是公路工程施工前必不可少的一项工作。
勘察应由专业技术人员进行,包括土壤地质、地形地貌、水文地质、气象等方面的调查。
勘察结果应准确、全面,并作为设计方案的依据。
2. 设计文件评审在工程前期准备中,对设计文件的评审是十分重要的。
评审应由专业技术人员进行,并根据相关规定和规范检查设计文件的合规性、可行性和安全性。
评审结果应及时反馈给设计单位,确保设计文件的科学性和完整性。
3. 土地征用和环境影响评价土地征用和环境影响评价是公路工程建设的前提条件之一。
在征用土地时,必须遵循相关法规和政策,确保土地征用合法、合理。
同时,必须进行环境影响评价,评估工程对周边环境的影响,并采取相应的环境保护措施。
二、施工方案设计施工方案设计是公路工程建设中的核心环节,它直接关系到工程的质量和安全。
在施工方案设计中,必须考虑土地条件、交通流量、地质地貌、气候等各种因素,合理安排施工顺序和工艺流程。
1. 施工顺序和工艺流程施工方案设计应合理安排施工顺序和工艺流程。
应根据工程的特点和实际情况,确定合理的施工顺序,并设计相应的工艺流程。
施工过程中,应严格按照施工方案执行,确保施工质量和安全。
2. 施工设备和材料选用在施工方案设计中,选用合适的施工设备和材料非常重要。
施工设备应符合国家相关标准和规范,确保其性能稳定可靠。
公路工程验收管理制度第一章总则第一条为规范公路工程验收工作,加强工程建设质量管理,提高验收工作效率,保障公路工程建设质量和安全,特制定本管理制度。
第二条本管理制度适用于国家、地方和企业单位负责的公路建设项目的验收工作。
第三条公路工程项目验收应遵循公正、公平、公开的原则,根据相关法律法规和国家标准进行验收。
第四条公路工程项目验收应当依据合同约定和工程设计要求,结合实际情况进行验收工作。
第五条验收单位应当设立专门的验收部门负责公路工程项目的验收工作,并建立健全的验收管理制度和工作流程。
第六条验收单位应当建立健全项目档案管理制度,对公路工程项目的验收过程和结果进行记录和保存,以备后续查阅。
第七条验收单位应当加强对验收人员的培训和考核,确保验收工作的公正、客观和准确。
第八条验收单位应当建立健全公路工程项目质量监督体系,对正在进行的工程建设进行全程监控和检测,确保工程质量达到规定要求。
第九条验收单位应当与相关单位保持密切合作,共同推动公路工程建设的管理和验收工作。
第二章验收条件第十条公路工程项目的验收条件包括但不限于以下内容:(一)工程质量符合设计要求和监理规定;(二)工程施工资料齐全完备,符合国家标准和相关规定;(三)工程验收过程中没有发现严重质量缺陷和安全隐患;(四)工程验收相关程序和流程按照规定顺利进行。
第十一条公路工程项目的验收条件应当由验收单位根据工程实际情况和相关法规进行具体认定,并在验收过程中进行查验确认。
第十二条公路工程项目的验收条件应当由验收单位和建设单位共同商定,并在验收文件中进行明确和记录。
第十三条公路工程项目的验收条件应当根据工程的具体情况和建设规模进行评估,确保验收的全面、科学和可靠。
第十四条公路工程项目的验收条件应当在验收前进行评估和排查,以确保工程质量符合要求并消除隐患。
第十五条公路工程项目的验收条件应当经过验收单位和建设单位双方签字确认,方能进行验收。
第三章验收程序第十六条公路工程项目的验收程序包括前期准备、实地考察、验收评议、结果确认等环节。
公路工程竣(交)工验收办法2004-9-22 14:04:00中华人民共和国交通部令2004年第3号《公路工程竣(交)工验收办法》已于2004年3月15日经第6次部务会议通过,现予公布,自2004年10月1日起施行。
部长张春贤二○○四年三月三十一日公路工程竣(交)工验收办法第一章总则第一条为规范公路工程竣(交)工验收工作,保障公路安全有效运营, 根据《中华人民共和国公路法》,制定本办法。
第二条本办法适用于中华人民共和国境内新建和改建的公路工程竣(交)工验收活动。
第三条公路工程应按本办法进行竣(交)工验收,未经验收或者验收不合格的,不得交付使用。
第四条公路工程验收分为交工验收和竣工验收两个阶段。
交工验收是检查施工合同的执行情况,评价工程质量是否符合技术标准及设计要求,是否可以移交下一阶段施工或是否满足通车要求,对各参建单位工作进行初步评价。
竣工验收是综合评价工程建设成果,对工程质量、参建单位和建设项目进行综合评价。
第五条公路工程竣(交)工验收的依据是:(一)批准的工程可行性研究报告;(二)批准的工程初步设计、施工图设计及变更设计文件;(三)批准的招标文件及合同文本;(四)行政主管部门的有关批复、批示文件;(五)交通部颁布的公路工程技术标准、规范、规程及国家有关部门的相关规定。
第六条交工验收由项目法人负责。
竣工验收由交通主管部门按项目管理权限负责。
交通部负责国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程的竣工验收工作;其它公路工程建设项目,由省级人民政府交通主管部门确定的相应交通主管部门负责竣工验收工作。
第七条公路工程竣(交)工验收工作应当做到公正、真实和科学。
第二章交工验收第八条公路工程(合同段)进行交工验收应具备以下条件:(一)合同约定的各项内容已完成;(二)施工单位按交通部制定的《公路工程质量检验评定标准》及相关规定的要求对工程质量自检合格;(三)监理工程师对工程质量的评定合格;(四)质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测(必要时可委托有相应资质的检测机构承担检测任务),并出具检测意见;(五)竣工文件已按交通部规定的内容编制完成;(六)施工单位、监理单位已完成本合同段的工作总结。
第九条公路工程各合同段符合交工验收条件后,经监理工程师同意,由施工单位向项目法人提出申请,项目法人应及时组织对该合同段进行交工验收。
第十条交工验收的主要工作内容是:(一)检查合同执行情况;(二)检查施工自检报告、施工总结报告及施工资料;(三)检查监理单位独立抽检资料、监理工作报告及质量评定资料;(四)检查工程实体,审查有关资料,包括主要产品质量的抽(检)测报告;(五)核查工程完工数量是否与批准的设计文件相符,是否与工程计量数量一致;(六)对合同是否全面执行、工程质量是否合格作出结论,按交通主管部门规定的格式签署合同段交工验收证书;(七)按交通部规定的办法对设计单位、监理单位、施工单位的工作进行初步评价。
第十一条项目法人负责组织公路工程各合同段的设计、监理、施工等单位参加交工验收。
拟交付使用的工程,应邀请运营、养护管理单位参加。
参加验收单位的主要职责是:项目法人负责组织各合同段参建单位完成交工验收工作的各项内容,总结合同执行过程中的经验,对工程质量是否合格作出结论;设计单位负责检查已完成的工程是否与设计相符,是否满足设计要求;监理单位负责完成监理资料的汇总、整理,协助项目法人检查施工单位的合同执行情况,核对工程数量,科学公正地对工程质量进行评定;施工单位负责提交竣工资料,完成交工验收准备工作。
第十二条项目法人组织监理单位按《公路工程质量检验评定标准》的要求对各合同段的工程质量进行评定。
监理单位根据独立抽检资料对工程质量进行评定,当监理按规定完成的独立抽检资料不能满足评定要求时,可以采用经监理确认的施工自检资料。
项目法人根据对工程质量的检查及平时掌握的情况,对监理单位所做的工程质量评定进行审定。
第十三条各合同段工程质量评分采用所含各单位工程质量评分的加权平均值。
即:工程各合同段交工验收结束后,由项目法人对整个工程项目进行工程质量评定,工程质量评分采用各合同段工程质量评分的加权平均值。
即:工程质量等级评定分为合格和不合格,工程质量评分值大于等于75分的为合格,小于75分的为不合格。
第十四条公路工程各合同段验收合格后,项目法人应按交通部规定的要求及时完成项目交工验收报告,并向交通主管部门备案。
国家、部重点公路工程项目中100公里以上的高速公路、独立特大型桥梁和特长隧道工程向省级人民政府交通主管部门备案,其它公路工程按省级人民政府交通主管部门的规定向相应的交通主管部门备案。
公路工程各合同段验收合格后,质量监督机构应向交通主管部门提交项目的检测报告。
交通主管部门在15天内未对备案的项目交工验收报告提出异议,项目法人可开放交通进入试运营期。
试运营期不得超过3年。
第十五条交工验收提出的工程质量缺陷等遗留问题,由施工单位限期完成。
第三章竣工验收第十六条公路工程进行竣工验收应具备以下条件:(一)通车试运营2年后;(二)交工验收提出的工程质量缺陷等遗留问题已处理完毕,并经项目法人验收合格;(三)工程决算已按交通部规定的办法编制完成,竣工决算已经审计,并经交通主管部门或其授权单位认定;(四)竣工文件已按交通部规定的内容完成;(五)对需进行档案、环保等单项验收的项目,已经有关部门验收合格;(六)各参建单位已按交通部规定的内容完成各自的工作报告;(七)质量监督机构已按交通部规定的公路工程质量鉴定办法对工程质量检测鉴定合格,并形成工程质量鉴定报告。
第十七条公路工程符合竣工验收条件后,项目法人应按照项目管理权限及时向交通主管部门申请验收。
交通主管部门应当自收到申请之日起30日内,对申请人递交的材料进行审查,对于不符合竣工验收条件的,应当及时退回并告知理由;对于符合验收条件的,应自收到申请文件之日起3个月内组织竣工验收。
第十八条竣工验收的主要工作内容是:(一)成立竣工验收委员会;(二)听取项目法人、设计单位、施工单位、监理单位的工作报告;(三)听取质量监督机构的工作报告及工程质量鉴定报告;(四)检查工程实体质量、审查有关资料;(五)按交通部规定的办法对工程质量进行评分,并确定工程质量等级;(六)按交通部规定的办法对参建单位进行综合评价;(七)对建设项目进行综合评价;(八)形成并通过竣工验收鉴定书。
第十九条竣工验收委员会由交通主管部门、公路管理机构、质量监督机构、造价管理机构等单位代表组成。
大中型项目及技术复杂工程,应邀请有关专家参加。
国防公路应邀请军队代表参加。
项目法人、设计单位、监理单位、施工单位、接管养护等单位参加竣工验收工作。
第二十条参加竣工验收工作各方的主要职责是:竣工验收委员会负责对工程实体质量及建设情况进行全面检查。
按交通部规定的办法对工程质量进行评分,对各参建单位进行综合评价,对建设项目进行综合评价,确定工程质量和建设项目等级,形成工程竣工验收鉴定书。
项目法人负责提交项目执行报告及验收所需资料,协助竣工验收委员会开展工作;设计单位负责提交设计工作报告,配合竣工验收检查工作;监理单位负责提交监理工作报告,提供工程监理资料,配合竣工验收检查工作;施工单位负责提交施工总结报告,提供各种资料,配合竣工验收检查工作。
第二十一条竣工验收工程质量评分采取加权平均法计算,其中交工验收工程质量得分权值为0.2,质量监督机构工程质量鉴定得分权值为0.6,竣工验收委员会对工程质量评定得分权值为0.2。
工程质量评定得分大于等于90分为优良,小于90分且大于等于75分为合格,小于75分为不合格。
第二十二条竣工验收委员会按交通部规定的办法对参建单位的工作进行综合评价。
评定得分大于等于90分且工程质量等级优良的为好,大于等于75分为中,小于75分为差。
第二十三条竣工验收建设项目综合评分采取加权平均法计算,其中竣工验收工程质量得分权值为0.7,参建单位工作评价得分权值为0.3(项目法人占0.15,设计、施工、监理各占0.05)。
评定得分大于等于90分且工程质量等级优良的为优良,大于等于75分为合格,小于75分为不合格。
第二十四条负责组织竣工验收的交通主管部门对通过验收的建设项目按交通部规定的要求签发《公路工程竣工验收鉴定书》。
通过竣工验收的工程,由质量监督机构依据竣工验收结论,按照交通部规定的格式对各参建单位签发工作综合评价等级证书。
第四章罚则第二十五条项目法人违反本办法规定,对不具备交工验收条件的公路工程组织交工验收,交工验收无效,由交通主管部门责令改正。
第二十六条项目法人违反本办法规定,对未进行交工验收、交工验收不合格或未备案的工程开放交通进行试运营的,由交通主管部门责令停止试运营,并予以警告处罚。
第二十七条项目法人对试运营期超过3年的公路工程不申请组织竣工验收的,由交通主管部门责令改正。
对责令改正后仍不申请组织竣工验收的,由交通主管部门责令停止试运营。
第二十八条质量监督机构人员在验收工作中滥用职权、玩忽职守、殉私舞弊的,依法给予行政处分,构成犯罪的,依法追究刑事责任。
第五章附则第二十九条公路工程建设项目建成后,施工单位、监理单位、项目法人应负责编制工程竣工文件、图表、资料,并装订成册,其编制费用分别由施工单位、监理单位、项目法人承担。
各合同段交工验收工作所需的费用由施工单位承担。
整个建设项目竣(交)工验收期间质量监督机构进行工程质量检测所需的费用由项目法人承担。
第三十条对通过验收的工程,由项目法人按照国家规定,分别向档案管理部门和公路管理机构、接管养护单位办理有关档案资料和资产移交手续。
第三十一条对于规模较小、等级较低的小型项目,可将交工验收和竣工验收合并进行。
规模较小、等级较低的小型项目的具体标准由省级人民政府交通主管部门结合本地区的具体情况制订。
第三十二条本办法由交通部负责解释。
第三十三条本办法自2004年10月1日起施行。
交通部颁布的《公路工程竣工验收办法》(交公路发[1995]1081号)同时废止。
交通部文件交公路发[2004]446号关于贯彻执行公路工程竣交工验收办法有关事宜的通知各省、自治区交通厅,北京、重庆市交通委员会,天津市市政工程局,上海市市政工程管理局,各计划单列市交通局(委),新疆生产建设兵团交通局:《公路工程竣(交)工验收办法》(交通部2004年第3号令,以下简称《办法》)已经发布,将于2004年10月1日起施行。
为贯彻执行该《办法》,做好公路工程竣(交)工验收工作,现将有关要求通知如下:一、关于工程质量检测鉴定工作客观、真实地评价工程质量是竣(交)工验收工作的核心内容。
质量监督机构应按照《公路质量检验评定标准》的要求和《公路工程质量鉴定办法》(见附件1)规定的抽查项目,在交工验收前进行检测,竣工验收前对关键抽查项目进行复测,检测结果和复测结果共同作为竣工验收质量评定的依据。
