卢沟桥再生水厂及再生水利用工程临时供水勾头专项施工方案
- 格式:doc
- 大小:84.50 KB
- 文档页数:14
卢沟桥工程施工方案一、项目概况卢沟桥工程位于中国北京市通州区,计划建设一座横跨卢河的大型桥梁,总长1000米,宽度30米。
该桥横跨卢河,连接通州与其他地区,是该地区重要的桥梁交通工程。
卢沟桥工程的建设将大大缓解该地区交通拥堵问题,促进区域经济的发展。
本方案旨在通过科学合理的施工方案,确保卢沟桥工程的安全、高效、高质量、高标准地完成。
二、施工准备1. 技术准备要组织编制施工组织设计,各项工程的技术、工期、质量、安全等施工组织设计文件,并向相关部门报批备案。
同时,还要准备好桥梁设计图纸,并做好实际情况的测量。
另外,还要对桥梁建设所需要的机械设备、施工材料等做好准备。
2. 人员准备要组织调配好施工过程所需的各项人员,包括施工人员、监理人员、安全员等。
对施工人员进行专业培训,确保操作人员具备相应的技术能力和安全意识。
3. 材料准备组织采购桥梁建设所需的各种建筑材料,确保施工材料的质量和数量,以保障施工的正常进行。
4. 现场布置根据施工需要,合理布置施工现场,设置施工临时设施,包括办公室、宿舍、仓库、厂房等,保证施工现场的秩序和安全。
5. 疏通施工环境对施工环境进行疏通,包括清理施工现场的垃圾、道路的整修等,确保施工环境的整洁和通畅。
三、施工方案1. 桥梁建设工艺卢沟桥工程采用自由悬臂浇筑工法施工。
该工法是在桥墩顶部设置吊篮或者支撑架,通过楼层梁和悬臂梁来逐层悬挂、浇筑、抹光混凝土。
该工法能够保证桥梁的整体稳定性和承载能力,且施工过程简单、安全。
2. 施工工序卢沟桥工程的施工工序主要包括桩基础施工、桥墩施工、桥梁梁段施工等。
(1) 桩基础施工首先要进行桥梁的桩基础施工。
桩基础施工是指在桥梁的桥墩位置挖掘桩基坑,浇筑桩基础,以支撑桥梁的承载力。
桩基础施工要根据设计要求,选用适当的桩基础类型,并严格控制桩的质量和位置。
(2) 桥墩施工桥墩是桥梁的支撑结构,是连接桥墩和梁的重要构件。
桥墩施工要按照设计要求严格控制桥墩的尺寸、混凝土的质量,确保桥墩的稳固和承载力。
目录一、工程概况 (1)1、工程概况 (1)2、勾头井室说明 (1)二、施工准备 (1)1、现场准备 (1)2、人员准备 (2)3、材料准备 (2)4、用具准备(1 个工作面) (2)三、施工部署 (3)四、勾头工程施工方案 (3)1、施工流程 (3)2、各流程施工方法 (3)五、勾头工程安全施工 (5)1、井下作业规定 (5)2、降水和通风 (5)3、气体检测 (6)4、照明和通讯 (6)5、下井前准备 (6)6、下井作业注意事项 (7)六、应急预案 (8)1、设立指挥机构 (8)2、紧急救援组织岗位职责 (9)3、勾头工程中存在的主要危(wei)险源及造成事故 (9)4、相应事故应急预案 (9)5、工程事故汇报 (10)污水及再生水管线工程由我单位负责施工,现上下游污水管道均已完成施工,已经具备投入使用的条件,现在要将施工完毕但进行暂时封堵的管道进行拆除。
现管道附近雨水管道正在进行翻新施工,可能会有井位移位、污水改道的情况,与雨水管道施工单位进行必要沟通,掌握勾头井上下游污水流向与井位,确保施工中排风设施安装的合理性。
主要涉及的井位 W40 W41-1 W46-1 W48-1 W62-1 W65-2 共计 6 处井室。
W40 为主线井,用于用于封堵上游标段的管道,防止上游雨污水进入本标段管道内。
W41-1 为三通井,截流小区内污水,截流管道 400;另 W41 主线井亦有封堵,拆除 41- 1 前须先把 40 主线井内封堵拆除。
W46-1 为三通井,截流小区内污水,截流管道 600。
W48-1 为圆井,主要是对规划的污水管道纳入南街主管道内,此处当前仍有围挡,是否全段完成施工未知。
W62-1 对雨污合流方沟截流,直线段井,管道 500。
W65-2 管堵位于 1050 管道处,此处目前正在施工,建议上盖板前完成勾头。
另 W48-2 截流方沟井正在在施阶段,完成井室,上盖板前完成勾头,以减少安全隐患。
水资源再生工程施工方案一、引言本文档旨在提出水资源再生工程的施工方案。
水资源再生工程旨在有效处理废水,将其加工为再生水资源,实现可持续利用,达到环保和资源节约的目标。
二、施工流程1. 前期准备前期准备- 对工程现场进行勘测和评估,确定施工所需面积和设备需求。
- 制定详细的施工计划,并确保合规性和安全性。
- 申请必要的施工许可证和环境审批文件。
2. 设备安装设备安装- 根据设计方案,安装所需的水处理设备,包括过滤器、沉淀池、反渗透设备等。
- 确保设备的正确连接和稳定运行,并进行必要的测试和调整。
3. 管道布置管道布置- 根据工程要求,布置输水和排水管道,确保管道的合理布局和通畅运行。
- 采用高质量的管材和连接件,严格按照相关标准进行施工。
4. 工艺调试工艺调试- 进行初步的工艺调试,包括调整水处理设备的操作参数和检查工艺流程是否正常。
- 根据水质分析结果进行必要的工艺调整,确保处理效果符合要求。
5. 运营维护运营维护- 建立水资源再生工程的运营管理体系,包括设立操作规程、培训操作人员、定期检查设备等。
- 定期对设备进行维护,保障设备的正常运行和寿命。
三、质量控制1. 施工过程中施工过程中- 严格按照设计方案和施工图纸进行施工,确保工程质量和施工安全。
- 进行现场巡检和验收,及时发现和纠正施工中的问题。
- 建立施工记录和质量检查报告,确保施工过程的可追溯性和总结经验。
2. 设备操作设备操作- 对水处理设备进行操作规程的编制,并进行操作人员的培训。
- 定期对设备进行运行状态的检查和记录,并进行必要的维护和保养。
3. 工艺调试和运营工艺调试和运营- 对工艺调试过程进行记录和分析,形成工艺调整和改进的经验总结。
- 建立水质监测和数据分析的体系,及时发现和处理水质异常情况。
四、环保和安全措施1. 废水处理废水处理- 确保废水处理过程符合环保标准和相关法律法规要求。
- 定期监测废水排放情况,确保排放水质符合要求。
一、编制依据 (1)二、工程概况 (1)三、地质情况 (1)四、工期计划 (2)五、施工准备情况 (2)1、主要人员配备 (2)2、主要工程材料 (3)3.主要作业设备 (3)4、技术准备 (3)5、场地准备 (3)六、施工方案 (4)1、施工测量 (4)2、施测方法: (4)3、沟槽开挖的施工方法: (5)4、管道基础: (5)5、PE管连接操作方法 (6)6、井室砌筑: (6)7、附件安装 (6)8、管道水压试验: (7)9、管槽回填: (8)10、PE管焊接和安装工艺步骤: (9)11、熔融对接过程易出现的质量问题及解决办法: (10)七、质量保证措施 (12)1、本工程质量目标 (12)2、质量保证措施 (12)3、检验标准 (13)八、雨期施工保证措施 (14)九、安全保证措施 (17)十、环境保护措施 (18)十一、安全事故应急预案 (19)1、安全应急救援小组 (19)2、安全事故应急救援程序 (20)3、应急救援小组职责 (20)4、施工中常见的事故及应急预案 (21)一、编制依据1、给水排水管道工程施工与验收规范;2、埋地聚乙烯给水管道工程技术规程;3、业主、监理下发的相关文件;4、施工图纸;5、现场实地考察。
二、工程概况怀柔区雁栖湖生态发展示范区环湖路二期(南环路道路)工程西起红雁路,与规划范崎路平交向东,穿伏龙山后沿京通铁路转向东北,跨雁栖湖主泄洪区,途经金雁饭店,终点与雁栖湖路相接。
南环路作为雁栖湖示范区南部的主要道路,其规划为城镇干路,规划红线宽度为30m。
设计按城市次干路设计,计算行车速度为30km/h。
道路连接沿线的范崎路、松秀园、金雁饭店。
工程起点与红雁路相接,线位呈东北向分布,终点与雁栖湖路相接。
本段设计为怀柔区雁栖湖生态发展示范区环湖路二期(南环路道路)工程再生水管线的结构设计。
再生水主要为聚乙烯(PE)管,管材等级为PE100级,标准尺寸比:SDR17;局部管段为钢管。

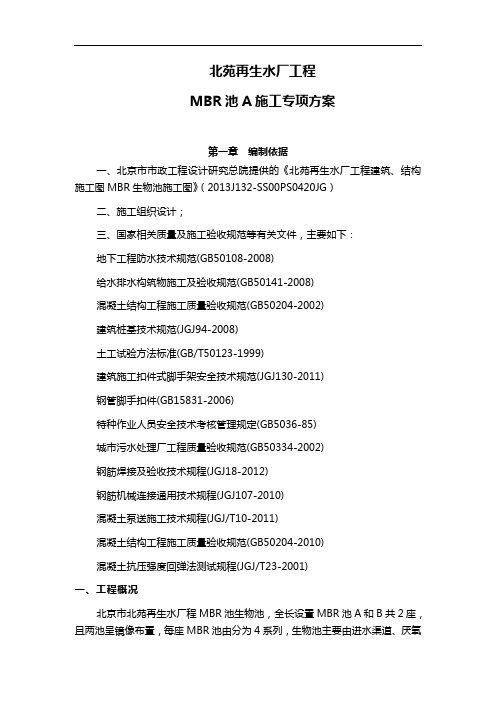

北苑再生水厂工程MBR池A施工专项方案第一章编制依据一、北京市市政工程设计研究总院提供的《北苑再生水厂工程建筑、结构施工图MBR生物池施工图》(2013J132-SS00PS0420JG)二、施工组织设计;三、国家相关质量及施工验收规范等有关文件,主要如下:地下工程防水技术规范(GB50108-2008)给水排水构筑物施工及验收规范(GB50141-2008)混凝土结构工程施工质量验收规范(GB50204-2002)建筑桩基技术规范(JGJ94-2008)土工试验方法标准(GB/T50123-1999)建筑施工扣件式脚手架安全技术规范(JGJ130-2011)钢管脚手扣件(GB15831-2006)特种作业人员安全技术考核管理规定(GB5036-85)城市污水处理厂工程质量验收规范(GB50334-2002)钢筋焊接及验收技术规程(JGJ18-2012)钢筋机械连接通用技术规程(JGJ107-2010)混凝土泵送施工技术规程(JGJ/T10-2011)混凝土结构工程施工质量验收规范(GB50204-2010)混凝土抗压强度回弹法测试规程(JGJ/T23-2001)一、工程概况北京市北苑再生水厂程MBR池生物池,全长设置MBR池A和B共2座,且两池呈镜像布置,每座MBR池由分为4系列,生物池主要由进水渠道、厌氧池、缺氧池、好氧池、出水渠道组成。
池体位全现浇混凝土整体结构,底板总长73.135m,总宽70.23m,池深7.5m。
厌氧池及缺氧池为有顶板封闭式池体,好氧池为敞口池体。
池体在宽度方向的4个系列中间设一道双墙;长度方向在好氧池处设一道变形缝,并在长、宽两个方向各设置两道后浇带。
为避免池体内内外温差对结构的不利影响,对封闭的厌氧池及缺氧池做结构外保温处理。
二、主要工程量三、工程地理位置与现场条件本工程依据的岩土工程勘察报告为北京市勘察设计研究院有限公司提供的《北京市北苑再生水厂工程(MBR池等)岩土工程勘察报告》。
再生水工程施工方案1. 项目背景随着全球水资源的日益紧缺,再生水工程作为一种可持续利用水资源的有效手段,受到越来越多地关注和应用。
再生水工程的施工方案是保证项目顺利实施的基础,本文将介绍再生水工程施工方案的相关内容。
2. 施工前准备工作在正式进入施工阶段之前,需要进行一系列的准备工作,包括但不限于以下几项:•资源准备:确认施工所需的人员、设备、材料、物资等资源,制定采购计划并及时采购。
•环境评估:对施工现场进行环境评估,包括土地利用情况、水源情况、交通条件等,以便确定施工方案。
•安全评估:对施工现场进行安全评估,制定相应的安全措施和应急预案,并进行培训和演练。
•法律审查:对相关法律法规进行审查,确保施工过程符合法律要求,防止发生违法行为。
•合同签订:与相关方签订施工合同,明确双方的权利和义务,并确保双方达成一致。
3. 施工流程再生水工程的施工流程一般包括以下几个阶段:3.1 设计与准备阶段在设计与准备阶段,需要完成以下一些关键任务:•制定施工计划:根据设计方案和施工要求,制定详细的施工计划,包括施工序列、施工时间、施工任务等。
•验证设计方案:对设计方案进行验证,包括施工可行性分析、工程量测算等。
•采购材料:根据施工计划,进行材料的采购工作,包括水处理设备、管道、阀门等。
•现场勘察:对施工现场进行勘察,了解现场地形、土地条件等,为施工做好准备工作。
3.2 基础工程施工阶段在基础工程施工阶段,需要进行以下几个主要工作:•土方工程:包括挖掘、填筑、夯实等土方工作,以确保基础结构的稳定性。
•基础设施建设:包括建造机房、设备平台、水泵房等基础设施建设工作。
•排水系统施工:包括下水道、排水管道、雨水收集系统等的施工工作。
•电气工程:包括电力供应、照明系统、控制系统等的施工工作。
3.3 水处理设备安装与调试阶段在水处理设备安装与调试阶段,需要进行以下工作:•安装水处理设备:按照设备安装图纸和施工方案,进行水处理设备的安装。
《水资源再利用设施施工方案(雨水收集与利用)》一、项目背景随着全球水资源短缺问题的日益严重,水资源的合理利用和保护成为了各国关注的焦点。
在我国,城市化进程的加快和人口的增长也给水资源带来了巨大的压力。
为了实现可持续发展,提高水资源的利用效率,本项目拟建设雨水收集与利用设施,将雨水进行收集、处理和再利用,以满足项目区域内的绿化灌溉、道路冲洗等非饮用水需求。
本项目位于[具体地点],占地面积为[具体面积]。
项目区域内的年平均降雨量为[具体降雨量],具有一定的雨水资源潜力。
通过建设雨水收集与利用设施,可以有效地减少对传统水资源的依赖,降低项目的运营成本,同时也有助于保护环境,实现水资源的可持续利用。
二、施工步骤1. 场地准备(1)对施工场地进行清理和平整,清除障碍物和杂物,确保施工场地的畅通和安全。
(2)根据设计图纸,确定雨水收集设施的位置和尺寸,进行场地放线和标记。
2. 基础施工(1)根据设计要求,进行雨水收集设施的基础施工。
基础类型可以采用混凝土基础或钢筋混凝土基础,具体根据场地地质条件和设施的荷载要求确定。
(2)在基础施工过程中,要确保基础的平整度和垂直度,以及基础的强度和稳定性。
基础施工完成后,要进行养护,确保基础的质量。
3. 雨水收集设施安装(1)根据设计要求,选择合适的雨水收集设施,如雨水罐、雨水池等。
雨水收集设施的材质可以采用塑料、玻璃钢、混凝土等,具体根据项目的需求和预算确定。
(2)将雨水收集设施运输到施工现场,进行安装。
安装过程中,要确保设施的密封性和稳定性,以及设施的连接部位的牢固性。
4. 管道铺设(1)根据设计要求,进行雨水收集管道的铺设。
管道材质可以采用 PVC、PE 等,具体根据项目的需求和预算确定。
(2)在管道铺设过程中,要确保管道的坡度和走向符合设计要求,以及管道的连接部位的密封性和牢固性。
管道铺设完成后,要进行试压和冲洗,确保管道的质量。
5. 过滤系统安装(1)根据设计要求,选择合适的过滤系统,如砂滤器、滤网等。
再生水工程施工方案和技术措施目录1.1.1.施工工艺 (2)1.1.2.测定管道中线 (2)1.1.3.沟槽开挖 (2)(1)沟槽开挖工序 (2)1.1.4.管道安装 (4)(1)管道运输 (4)(2)管道装卸 (5)(3)下管 (5)(4)安管顺序 (6)1.1.5.支墩 (7)1.1.6.再生水检查井 (8)1.1.7.水压试验 (9)1.1.8.回填 (10)1.1.再生水工程施工方案和技术措施在本工程四条道路设计中,再生水管道工程主要布置在兖州路(竹贤南路-鸿泽路),其他道路未设计再生水管道。
根据管线规划,兖州路再生水管道位于中西45.5米,再生水管道管径确定为DN800,采用K9级球墨铸铁管及管件。
111施工工艺112.测定管道中线测设管道中线起、终点,检查井位置桩及中心线位控制桩,并在开挖范围外设方向控制桩,在稳固处设间距不大于IOOm的临时水准点。
施工设置的临时水准点、管道轴线控制桩、高程桩必须经复核后才能使用,并要经常校核。
1.2. 3.沟槽开挖(1)沟槽开挖工序1)采用挖掘机并配备人工方法施工。
确定槽底开挖宽度(管道结构宽与两侧工作空间宽之和),根据地质情况开挖边坡采用Ij比例,确定沟槽上口开挖边线。
沟槽施工弃土应随出随清理,沟槽边堆土应距槽边1.5m以上,且堆土高度不宜大于1.5m。
沟槽底土基,要保证其强度和稳定,要夯实达到压实度要求。
沟槽成型后先进行验槽,将槽底夯实,开挖沟槽,应注意保持土的原状结构,严格控制基底高程,避免扰动或超挖基底原状土层。
基底设计标高以上0.2~0.3m 的原状土,应在铺管开挖。
[1300J1600J130。
,DN800洲开蟒面困(柱号0+32H+514,0+960÷1仙1+46IH+70瞰,醵贱)3)对于开槽施工的再生水管道,从其他现状管道下通过,管道之间的空隙难以回填压实,在交叉处再生水管两端砌筑单砖墙,用中粗砂回填密实。
3)沟槽开挖时不应超挖,要求人工清底,放坡、支护、分级应严格按规范要求实施,同时注意对沟槽影响范围内建构筑物的保护。
国家文物局关于卢沟桥南里4、5、6号地棚改安置房项目市政供水管线工程意见的批复
文章属性
•【制定机关】国家文物局
•【公布日期】2021.04.08
•【文号】文物革函〔2021〕367号
•【施行日期】2021.04.08
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】文物及历史文化遗产保护
正文
国家文物局关于卢沟桥南里4、5、6号地棚改安置房项目市
政供水管线工程意见的批复
文物革函〔2021〕367号北京市文物局:
你局《关于卢沟桥南里4、5、6号地棚改安置房项目市政供水管线工程的请示》(京文物〔2021〕138号)收悉。
经研究,我局意见如下:
一、原则同意实施卢沟桥南里4、5、6号地棚改安置房市政供水管线建设工程。
二、请在方案一的基础上作以下必要的修改和完善:
(一)深入论证基坑的安全性,完善细化支护方案。
规范基坑支护工程平面图,明确标注基坑上口距离地下管线、地上建构物距离。
(二)补充基坑回填方案,包括冠梁拆除、回填土质量控制等内容。
三、请你局指导有关单位对所报项目履行相应审批手续后实施。
请你局加强项目实施的全程监管,落实施工期间文物影响监测措施,确保文物安全。
施工过程
中,文物保护范围内禁止堆放材料,建筑垃圾应及时清理;如有文物遗存等重要发现,应立即停工并研提调整方案。
专此函复。
国家文物局
2021年4月8日。
Enterprise Development专业品质权威Analysis Report企业发展分析报告北京北排水环境发展有限公司卢沟桥再生水厂免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:北京北排水环境发展有限公司卢沟桥再生水厂1企业发展分析结果1.1 企业发展指数得分企业发展指数得分北京北排水环境发展有限公司卢沟桥再生水厂综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。
该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。
1.2 企业画像类别内容行业水的生产和供应业-污水处理及其再生利用资质空产品服务再生利用;技术推广。
(市场主体依法自主选1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11 土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。
卢沟桥再生水厂及再生水利用工程临时供水勾头专项施工方案卢沟桥再生水厂及再生水利用工程临时供水勾头专项施工方案编制:审批;北京久安建设投资集团有限公司2011年4月4日目录一、工程概况 (2)二、施工部署 (2)2.1.施工人员组成............................................. (3)2.2.施工进度计划............................................. (3)2.3.施工机械计划............................................. (3)三、现场调查 (3)四、勾头施工 (4)4.1.勾头实施步骤 (3)4.2.施工方法 (4)五、安全施工注意事项 (6)5.1沟槽开挖 (5)5.2 现况回用水管放空 (5)5.3 现场施工临时用电及焊接操作施工 (5)六、安全应急预案 (7)6.1应急组织机构............ (6)6.2伤员抢救措施............ (8)6.3管沟坍塌倒塌事故应急措施 (8)6.4起重吊装应急控制措施 (9)6.5有毒有害气体涌出应急控制措施 (10)6.6应急物资 (10)6.7火灾应急措施 (10)一、工程概况卢沟桥再生水厂及再生水利用工程临时供水勾头主要工作为清水池西南角现况回用水管DN700与连接管DN1400连接勾头,中间增设12米DN700管道及一座蝶阀井,详见附图1。
二、施工部署卢沟桥再生水厂及再生水利用工程临时供水勾头工序较复杂,施工难度大。
施工时做好人员及进度计划安排,以确保快速、优质地完成工程。
2.1.施工人员组成在北京久安建设投资集团有限公司统一领导下组织施工,勾头施工项目部主要负责人员如下:项目经理:刘大江生产经理:柳长亮项目总工:简晋设备安装负责人:边清檀材料负责人:陈云2.2.施工进度计划根据现场实际情况及建设单位具体要求,本部制定本施工计划。
详见附表:卢沟桥再生水厂及再生水利用工程临时供水勾头施工进度计划。
2.3.施工机械计划施工机械的使用,按照卢沟桥再生水厂及再生水利用工程临时供水勾头施工计划的要求安排具体制定本部机械计划。
主要机械设备计划表序号设备名称单位数量1 挖掘机台 12 平板夯机台 13 16T吊车辆 14 潜水泵台 25 插入式振动棒台 26 气体检测仪台 17 电焊机台 28 氩弧焊台 29 配电箱台 42.4.为保证勾头施工于2011年4月6日顺利完成,根据工程量及施工进度调配焊工5人,状工10人及管理人员3人。
三、现场调查为确保卢沟桥再生水厂及再生水利用工程临时供水勾头施工顺利实施,我部组织现场施工人员熟悉和审核施工图纸及相关周围管线竣工图纸,并向建设单位及设计单位进行咨询相关情况,充分掌握工程周围现况管线情况及本段施工的施工要求。
四、勾头施工4.1.勾头实施步骤现场调查及咨询放线及开挖连接管泄空及关闭现况回用水管启闭闸泄空现况回用水管及焊接连接管连接管开孔(气体检测合格方可施工)焊接回用水管接头及开孔(气体检测合格方可施工)同时通风设备安装蝶阀井施工。
4.2.施工方法1、2011年4月4日8时30分开始土方开挖,开挖采用放坡为1:0.5,随挖槽随削坡,削坡完毕后槽帮人工拍实,在槽底设计管线高程上预留500mm土层时,由人工探明管线后,机械配合人工清挖,开挖完成后进一步实质性的掌握现况回用水管线及连接管具体位置及相关关系,为下一步施工提供有效依据。
2、根据北京城市排水集团基建分公司的统一安排,2011年4月5日7时前由基建分公司卢沟桥项目部组织连接管泄空及关闭现况回用水管启闭闸,紧后我部开始泄空现况回用水管及焊接连接管三通,现场配备两台2台2寸水泵用于现况回用水管泄空,现况回用水管开孔时应进行气体检测,如果气体检测不合格,及时停止施工。
3、连接管开孔,由专业技术人员负责施工,施工时在管道入口处安装轴流风机,朝施工面方向吹风,以利空气流通,避免发生毒气中毒事件。
同时,同步进行气体检测,如果气体检测不合格,及时停止施工。
4、待现况回用水管泄空完成后开始施工焊接回用水管接头及回用水管开孔。
施工时先将管道焊接上回用水管再进行回用水管开孔,开孔施工时在管道入口处安装轴流风机,朝施工面方向吹风,以利空气流通,避免发生毒气中毒事件。
同时,同步进行气体检测,如果气体检测不合格,及时停止施工。
5、设备安装,本次勾头设备安装主要为一台DN700蝶阀及一个伸缩接头。
安装蝶阀时,注意方向性,介质流动的方向与阀体所示箭头方向一致;安装蝶阀时,阀板停在关闭但不关紧的位置上或根据供货商要求,其手轮便于操作,开启位置按阀板的旋转角度确定;安装蝶阀时,注意蝶阀重量不能作用于管道上。
6、待设备安装完成及管线和设备加固完成,经各方验收合后可以进行管线运行,同时进行蝶阀井施工。
根据设计要求蝶阀井采用砖砌圆形蝶阀井,井径3000,井壁370,底板及盖板厚度250。
7、土方回填,土方回填在蝶阀井施工经工程师检查验收合格后进行。
回填土选择适宜土方进行,肥槽采用夯机夯实。
每层虚铺厚度不超过250mm ;每层成活后,进行密实度检测,压实系数不小于0.95,合格后方可进行上层铺设。
8、勾头施工时间统计表(4月5号 —4月6号) 过程或步骤各工序时间总计需要时间连接管泄空及关闭现况回用水管启闭闸5日7时前完成15h泄空现况回用水管及焊接连接管三通 8h连接管开孔 1h 焊接回用水管接头及回用水管开孔8h 弯头焊接 6h 设备安装 6h五、安全施工注意事项5.1沟槽开挖由于清水池周围基本为回填土,所以沟槽开挖时应注意开挖坡度。
如果土质不稳定,则应采取其它加固措施。
5.2 现况回用水管放空由于现况回用水管道为正使用的管线,放空前应关闭启闭闸,并设专人负责看护,防止意外开启。
5.3 现场施工临时用电及焊接操作施工1、临时用电必须按照有关规范要求进行连接,严禁私自搭接或违章搭接。
临时用电的搭接必须由有上岗证的操作人进行连接,严禁无证操作。
2、施工临时用电采用三相五线制,一机一闸,一漏一开。
管内照明用电采用24V低压电源。
3、现场临时用电电缆布置应合理,需要悬空的或采用支架铺设的一定要按照有关规范架设,严禁电缆无序铺设。
4、应及时检查各种闸箱、插座及电器设备的使用情况。
如出现发热及烧坏的情况,应及时更换。
5、电焊机应放在干燥绝缘好的地方。
在使用前检查一次二次线绝缘是否良好,接线处是否有防护罩。
焊钳是否完好,外壳是否有接零保护,确认无问题后方可使用。
6、手持角磨机打磨管口时,工人应佩戴护目镜。
所有电焊操作人员持证上岗,同时配戴绝缘手套、绝缘鞋等劳保用品齐全。
7、在潮湿的管道施焊时,应采取绝缘措施,可垫绝缘板或橡胶皮,穿绝缘鞋操作。
8、焊接时,操作人员焊接时必须双线到位,不准利用架子、轨道、管道、钢筋和其它导电物作联接地线,更不准使用裸导线,应用多股铜芯电缆线。
9、工作结束,切断电源,检查操作地点,确认无引起火灾危险,方可离开。
10、夜间施工时必须严格按照有关规定要求执行。
照明必须明亮,各种防护设施也应齐全。
11、现场配备消防器材。
六、安全应急预案6.1应急组织机构应急措施与应急预案的宗旨是体现预防为主,采取风险防范措施把事故消灭在萌芽状态,从而实现无事故、无危害、无污染的终极目的。
但是我们无法保证万无一失。
为了把危害的影响降低到最低,制订此应急计划,并进行相应演练,从而能够在危害或其他突发事件一旦发生的情况下,快速、高效、有序地进行应急处理工作,最大限度地保护员工生命安全和公司财产,把事故的危害和对环境的影响减少到最低程度。
项目部应急领导小组:抢险队人员组成:救护队人员组成:后勤保障人员组成:外部求项目部应急领导小组职责与权限1)应急领导小组组长是应急计划实施的指挥人,对上级应急组织负责,在紧急情况下有权做出有利于应急计划实施的决策。
2)落实应急人员和物资。
3)对紧急事件实施应急计划。
4)对整个应急行动跟踪记录并写出最终报告。
5)对职工进行应急程序培训,不定期举行应急演练。
6)对应急程序进行修正。
7)负责对任何紧急情况做出反应;8)有权调动项目部所有财物和人力,接收信息并保留记录;9)负责指挥应急小组成员采取应急措施;10)紧急情况结束后通知有关各方、收集事件报告供调查和分析。
11)对紧急情况提出建议。
6.2伤员抢救措施伤员救护应根据伤害类别及现场实际由项目应急救援指挥体系采取不同措施进行。
常见一般性救护如下:1)发生土方坍塌,造成人员被埋、被压的情况,在确保安全的前提下,组织抢救受伤人员。
采用人工或人机协调配合的方法进行抢救,现场要有指挥并监护,防止出现二次险情和机械伤及被埋或被压人员。
2)发生人员触电时,首先应尽快切断电源,使触电者脱离电源。
如电源总开关在附近,则迅速切断电源,来不及切断电源,用绝缘物(木质、塑料、橡胶制品、书本、皮带、棉麻、瓷器等)迅速将电线、电器与伤员分离。
要防止相继触电。
3)发生有毒有害气体中毒,首先采取强制通风,并迅速判明有害气体种类。
在实施抢救时,应为救援人员配备佩戴防毒呼吸器,或对污染区域进行测试,以确保救援人员生命安全。
严禁在没有任何安全措施情况下指挥救援人员进入污染区域对受伤人员实施抢救。
6.3管沟坍塌倒塌事故应急措施1)事故发生后应立即报告应急抢险指挥部。
2)挖掘被掩埋伤员及时脱离危险区。
3)除伤员口、鼻内泥块、凝血块、呕吐物等。
4)进行简易包扎、止血或简易骨折固定。
5)对呼吸、心跳停止的伤员予以心脏复苏。
6)尽快与120急救中心取得联系,详细说明事故地点、严重程度,并派人到路口接应。
7)组织人员尽快解除重物压迫,减少伤员挤压综合症的发生,并将其转移至安全地方。
8)若有骨折时应及时用夹板等简易固定后立即送医院。
9)在没有人员受伤的情况下,现场负责人应根据实际情况研究补救措施,在确保人员生命安全的前提下,组织恢复正常施工秩序。
10)现场安全员应对井架等施工设备倒塌事故进行原因分析,制定相应的纠正措施,认真填写伤亡事故报告表、事故调查等有关处理报告。
6.4起重吊装应急控制措施1、汽车起重机吊装作业时支撑体系失稳应采取的措施:1)首先应立即停止作业,将吊物缓降到地面放稳。
2)因吊车支腿因液压缸内漏导致车身倾斜,立即由专业维修人员进行修复。
3)因吊车支腿所在地面发生塌陷导致车身倾斜,将塌陷部位填入碎石并在上面覆盖面积不小于50CM×50CM、厚度不小于20MM 的钢板,或使用长度不小于50CM截面10CM×10CM方木上下两侧垂直码放,其面积不小于50CM×50CM。
2、起重设备的限位、超载等各类安全装置失效应采取的措施:首先应立即停止作业,将吊物缓降到地面放稳。
