卢氏县天雨采石场施工组织设计
- 格式:docx
- 大小:36.82 KB
- 文档页数:20
卢氏县2013年度扶贫开发整村推进项目第四标段施工组织设计投标人名称:江苏大汉建设实业集团有限责任公司(盖章)法定代表人或委托代理人:(签名或盖章)日期:2013年5月22 日目录第一章编制依据和编制原则第二章工程概述第三章主要施工方法第四章施工总平面布臵第五章确保工程质量的技术组织措施第六章确保工期的技术组织措施第七章确保文明施工的技术组织措施第八章确保按报价完成工期建设的技术和管理措施附表:附表一、拟投入的主要物资计划附表二、拟投入的主要施工机械设备附表三、劳动力安排计划附表四、施工总进度表或施工工期网络计划横道图第一章编制依据和编制原则一、编制依据:1、卢氏县2013年度扶贫开发整村推进项目工程第四标段招标文件;2、卢氏县2013年度扶贫开发整村推进项目工程第四标段施工图纸;3、交通部2009年版《公路工程国内招标文件范本》;4、有关部门颁发的施工技术规范、验收标准,监理实施细则以及国家质检部门颁发的技术标准:5、本公司的质量、环境、职业健康安全《管理手册》、《程序文件》标准。
6、我单位对施工现场实地勘察、调查资料。
7、设计单位的技术交底纪要。
8、我单位积累的成熟技术、科技成果、施工工艺方法及同类工程的施工经验。
二、编制原则1、安全第一的原则:实施性施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则,特别是路基高边坡的施工安全等,在安全措施落实到位,确保万无一失的前提下组织施工。
2、优质高效的原则:加强领导,强化管理,优质高效。
根据我们在实施性施工组织设计中明确的质量目标,贯彻执行ISO9001质量体系标准,积极推广、使用“四新”技术,确保创优规划和质量目标的实现。
施工中强化标准化管理,控制成本,降低工程造价,优质施工。
3、方案优化的原则:科学组织,合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,对路基不良地质地段的处理、不同岩层类别的爆破、高挡墙的砌筑等关键工序进行多种施工方案的综合比选,在技术可行的前提下,择优选用最佳方案。

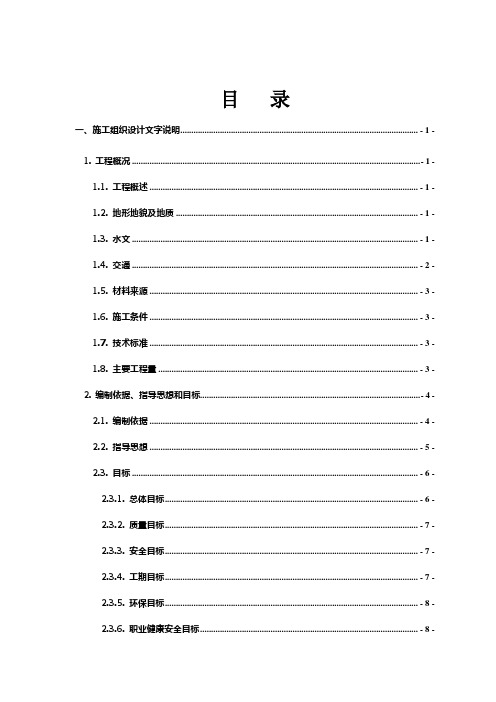

目录一、施工组织设计文字说明............................................................................................................ - 1 -1.工程概况 (1)1.1.工程概述 ......................................................................................................................... - 1 -1.2.地形地貌及地质.............................................................................................................. - 1 -1.3.水文 ................................................................................................................................. - 1 -1.4.交通 ................................................................................................................................. - 2 -1.5.材料来源 ......................................................................................................................... - 3 -1.6.施工条件 ......................................................................................................................... - 3 -1.7.技术标准 ......................................................................................................................... - 3 -1.8.主要工程量 ..................................................................................................................... - 4 -2.编制依据、指导思想和目标 (4)2.1.编制依据 ......................................................................................................................... - 4 -2.2.指导思想 ......................................................................................................................... - 5 -2.3.目标 ................................................................................................................................. - 6 -2.3.1.总体目标 ................................................................................................................. - 7 -2.3.2.质量目标 ................................................................................................................. - 7 -2.3.3.安全目标 ................................................................................................................. - 7 -2.3.4.工期目标 ................................................................................................................. - 7 -2.3.5.环保目标 ................................................................................................................. - 8 -2.3.6.职业健康安全目标.................................................................................................. - 8 -2.3.7.文明施工目标 ......................................................................................................... - 8 -2.3.8.文物保护目标 ......................................................................................................... - 8 -3.总体施工组织 (8)3.1.各项施工准备工作.......................................................................................................... - 8 -3.1.1.施工准备 ................................................................................................................. - 8 -3.1.2.临建工程规划及布置............................................................................................ - 10 -3.1.3.临时占地 ............................................................................................................... - 14 -3.2.总体施工组织安排........................................................................................................ - 14 -3.2.1.施工组织机构 ....................................................................................................... - 14 -3.2.2.施工进度安排 ....................................................................................................... - 23 -3.2.3.拟投入本工程的测量试验、施工机械设备........................................................ - 26 -3.2.4.主要劳动力安排 ..................................................................................................... - 26 -3.2.5.主要材料供应安排................................................................................................ - 26 -3.2.6.资金使用计划 ....................................................................................................... - 27 -3.2.7.外供电力需求计划................................................................................................ - 27 -3.3.各平行或顺序作业段详细的施工组织........................................................................ - 27 -3.3.1.路基土石方施工.................................................................................................... - 28 -3.3.2.桥梁工程施工 ....................................................................................................... - 30 -3.3.3.隧道工程 ............................................................................................................... - 35 -3.3.4.涵通工程 ............................................................................................................... - 36 -4.主要工程项目的施工方案、方法及技术措施 (38)4.1.路基工程 ....................................................................................................................... - 38 -4.1.1.主要项目施工方案................................................................................................ - 38 -4.1.2.施工方法及技术措施............................................................................................ - 39 - 4.2.桥梁工程 ....................................................................................................................... - 64 -4.2.1.主要项目施工方案................................................................................................ - 64 -4.2.2.施工方法及技术措施............................................................................................ - 67 - 4.3.涵洞通道工程.............................................................................................................. - 100 -4.3.1.主要项目施工方案................................................................................................ - 101 -4.3.2.施工方法及技术措施............................................................................................ - 102 - 4.4.隧道工程 ..................................................................................................................... - 106 -4.4.1.主要项目施工方案............................................................................................... - 112 -4.4.2.施工方法及技术措施........................................................................................... - 115 -5.工程进度管理 (155)5.1.工期的总体控制目标.................................................................................................. - 155 - 5.2.将总体控制目标分解为阶段进度目标...................................................................... - 155 - 5.3.工期的保障体系.......................................................................................................... - 157 - 5.4.主要工程节点工期保证措施...................................................................................... - 158 -5.4.1.保证工期的制度措施.......................................................................................... - 158 -5.4.2.保证工期的技术措施.......................................................................................... - 159 -5.4.3.保证工期的劳力、材料、机械保障措施.......................................................... - 160 -5.5.保证工期的应急预案.................................................................................................. - 160 -6.工程质量管理 (161)6.1.质量控制管理目标...................................................................................................... - 161 - 6.2.质量保证体系.............................................................................................................. - 161 - 6.3.关键部位、重点部位质量控制措施.......................................................................... - 162 -6.3.1.路基 ..................................................................................................................... - 162 -6.3.2.桥梁 ..................................................................................................................... - 163 -6.3.3.隧道 ..................................................................................................................... - 164 -6.3.4.防护、排水 ......................................................................................................... - 165 -6.3.5.混凝土施工与质量控制...................................................................................... - 166 - 6.4.质量通病预防措施...................................................................................................... - 169 -6.4.1.路基工程 ............................................................................................................. - 169 -6.4.2.桥涵工程 ............................................................................................................. - 169 -6.4.3.隧道工程 ............................................................................................................. - 170 -6.4.4.防护工程 ............................................................................................................. - 170 -7.安全生产管理 (171)7.1.安全总体目标.............................................................................................................. - 171 - 7.2.安全生产保证体系...................................................................................................... - 171 -7.2.1.安全管理组织机构.............................................................................................. - 172 -7.2.2.人员配置 ............................................................................................................. - 172 -7.2.3.安全保证检查程序.............................................................................................. - 172 -7.2.4.制定安全方针 ..................................................................................................... - 172 -7.3.1.土石方施工 ......................................................................................................... - 174 -7.3.2.桩基础施工 ......................................................................................................... - 175 -7.3.3.隧道施工 ............................................................................................................. - 175 -7.3.4.爆破施工 ............................................................................................................. - 176 -7.3.5.临时用电,水上、高空作业的安全措施.......................................................... - 177 -7.3.6.专项施工安全方案.............................................................................................. - 180 -7.3.7.工程事故应急预案.............................................................................................. - 180 -7.3.8.灾害事故应急预案.............................................................................................. - 183 -7.3.9.流行性疾病的预防措施...................................................................................... - 185 -7.3.10.防暑降温的预防措施 ....................................................................................... - 186 -8.环境保护方案及保证措施 (187)8.1.环境保护目标.............................................................................................................. - 187 - 8.2.环境保护方案.............................................................................................................. - 187 - 8.3.环境保护措施.............................................................................................................. - 187 -8.3.1.水污染的防治 ..................................................................................................... - 187 -8.3.2.弃碴的处理 ......................................................................................................... - 188 -8.3.3.大气污染的防治.................................................................................................. - 188 -8.3.4.水土保持措施 ..................................................................................................... - 189 -9.施工风险评估及对策 (190)9.1.施工风险评估程序...................................................................................................... - 190 - 9.2.施工风险评估.............................................................................................................. - 190 - 9.3.防范措施及对策.......................................................................................................... - 190 -9.3.1.桥梁工程 ............................................................................................................. - 190 -9.3.2.隧道工程 ............................................................................................................. - 196 -10.其他应说明的事项 (201)10.1.文明施工、文物保护方案及保证措施.................................................................... - 201 -10.1.1.文明施工、文物保护保证体系........................................................................ - 201 -10.1.2.文明施工保证措施 ........................................................................................... - 202 -10.1.3.文物保护保证措施 ........................................................................................... - 203 - 10.2.雨季、夜间及高温的施工安排................................................................................ - 204 -10.2.1.雨季施工方案 ................................................................................................... - 204 -10.2.2.夜间施工方案 ................................................................................................... - 208 -10.2.3.热期施工方案 ................................................................................................... - 210 -10.2.4.冬季施工方案 .................................................................................................... - 211 - 10.3.地下管线及其他地上地下设施的保护加固措施.................................................... - 216 -10.3.1.施工准备 ........................................................................................................... - 216 -10.3.2.保护措施 ........................................................................................................... - 216 -10.4.农民工工资按期支付保证措施................................................................................ - 218 -11.施工标准化管理 (218)11.1.施工标准化方案........................................................................................................ - 218 -11.1.1.工地标准化 ....................................................................................................... - 218 -11.1.2.施工标准化 ....................................................................................................... - 219 -11.1.3.管理标准化 ....................................................................................................... - 219 -11.2.施工标准化管理的保证措施.................................................................................... - 219 -12.工程内业、档案和信息化管理 (221)12.1.工程内业、档案管理................................................................................................ - 221 -12.2.信息化管理 ............................................................................................................... - 222 -二、附表 ....................................................................................................................................... - 223 - 附表1 主要工程量附表2 施工总平面布置图附表3 施工组织机构框图附表4 主要技术人员配备一览表附表5 试验设备配备一览表附表6 机械设备配备一览表附表7 工期控制网络计划图附表8 施工总体计划表附表9 劳动力计划表附表10 材料使用计划表附表11 机械使用计划表附表12 资金使用计划表附表13 分项工程进度斜率图附表14 工程管理曲线附表15 分项工程生产率和施工周期表附表16 临时占地计划表附表17 外供电力需求计划表附表18 质量保证体系框图附表19 安全保证体系框图附表20 分项工程工艺框图附表21 隧道地质构造图一、施工组织设计文字说明1.工程概况1.1.工程概述三门峡至淅川高速公路卢氏至西坪段工程LXTJ-7标段,起止桩号为K30+880~K36+950,长6.079km。
原汝城钨矿红卫一期尾矿库闭库治理工程施工组织设计项目经理:设计编制:审核:年月日目录第一章工程概况 (3)第二章施工部署和施工方案 (5)第三章施工进度计划及保证 (15)第四章施工总布置与重要临时设施 (23)第五章工程质量与保证措施 (24)第六章安全管理与保证措施 (27)第七章环境保护措施与文明施工 (32)第八章劳动力安排计划与措施 (35)第九章主要材料、构件用量计划 (37)第十章主要机具使用安排 (38)第一章工程概况一、工程概况本工程位于汝城县小垣镇镇西4.0km左右,交通较为便利。
本工程分为初期坝加固、尾砂库治理、尾砂库绿化、废石堆削坡。
本设计初期坝为干砌石坝,坝顶宽14m,坝长35.83m,坝脚标高为774.7m,坝顶标高787.7m,实际坝高13m,外坡比为1:2.0,坝内坡比为1:1.0。
设计尾砂库尾砂堆积最高高程为862.0m,坡比为1:3.0,在800.0m、815.0m、830.0m、845.0m、860.0m高程处设有浸润线观测点,在高程787.7m处设有8根水平排渗管与初期坝顶排水沟相连。
尾砂库排水设施有两条坝肩排水沟、6条坝坡排水沟和1条滩面排水沟,坝坡排水沟与坝肩排水沟相连。
设计尾砂库内绿化为草皮、15cm营养土、15cm粘土。
设计废石堆削坡坡脚标高为772.0m,坡顶标高为840.0m,实际高度68m,坡比为1:2.3。
二、施工工地水文气象和工程地质条件本区属于温湿炎热的亚热带季风气候、冬冷夏热,春季潮湿,年平均气温为17.0~18.5○,极端最高气温为40.5○,最低气温为零下12○,温差变化较大,年平均降雨量为1547.1mm,最多年份为2303.6mm,最少年份为1051.9mm,雨量充沛,降雨多集中在3~9月份。
最大降雨量192.0mm/24h。
场地内地貌类型属中低山构造剥蚀地貌,最高标高1100.00m,最低标高800.00m,高差200.0m,山坡坡度缓处多在25~45○之间。
露天煤矿采剥工程施工组织设计山西某某煤业有限公司露天煤矿采剥工程施工组织设计编制:审核:批准:二0一三年五月十日第一章工程概况1.1地理位置及交通山西某某煤业有限公司位于山西省交口县水头镇孙家沟村西侧。
地理坐标:东经111°10′47〃- 111°12′53〃,北纬36°59′02〃-37°00′11〃。
露天矿距交口县城2km,距209国道2km,321省道3km,距阳泉曲火车站50km,交通比较便利。
本矿由原山西省交口县碾子沟(隰县)煤矿、山西东泰腰庄煤矿有限公司兼并重组整合而成。
1.2主要工程量山西某某煤业有限公司露天煤矿土石方剥离工程,剥离工程量为3275.53万m3,其中土方剥离2292.87万m3,穿爆982.66万m3,具体见基建工程量表。
基建工程量表水平剥离量1490 9.901480 42.331470 113.841460 208.601450 282.041440 337.861430 357.991420 397.051410 420.801400 364.181390 285.411380 155.55采空区治理 300合计 2975.531.3基建工程进度安排及基建工期根据扩建工程进度计划安排,确定采掘场扩建工期为24个月,基建工程结束后,进行2个月的试生产及验收。
第二章编制依据和原则2.1编制依据1、国家和地方有关部门颁布的《露天煤矿工程施工及验收规范》、《环境保护法》、《土地管理法》、《矿产资源法》、《水土保持法》、《森林法》、《国务院关于预防煤矿生产安全事故的特别规定》、《煤炭工业露天矿设计与验收规范》等相关施工安全、质量验收、环保等方面的规范、标准、法规文件等。
2、山西某某煤业有限公司露天煤矿施工设计图;3、爆破安全规程GB6722-2003。
4、土方与爆破工程施工及验收规范(GBJ 201-83)。
5、露天煤矿工程施工及验收规范(GB50175-93)。
中煤建安新疆分公司屯宝煤矿工业场地道路及排水沟施工组织设计工程名称:神新能源公司屯宝煤矿(300万吨/年)选煤厂工业场地道路及排水沟文件编号:受控标识:编制人:审批人:中煤建安新疆分公司屯宝煤矿项目经理部实施日期:2015年4月25日1 编制依据 (3)1.1编制依据 (3)2 编制原则: (3)3 工程概况 (4)4 施工部署 (5)4. 1质量目标 (5)4.2组织机构 (5)5 施工准备: (6)5.1施工机械设备、人员动员周期和设备、人员、材料进场方法:. 65.2施工动员: (7)5.3主要材料供应安排及组织 (7)5.4 开工前准备: (8)5.5、施工管理职责 (10)6 施工方案及施工方法 (11)6.1路基表层清理施工方案及施工方法 (11)6.2 C30砼路面工程施工方案及施工方法 (11)7 各分项工程施工顺序 (18)7.1、路基现场清理施工顺序: (18)7.2、水泥混凝土路面面层施工顺序: (18)8 确保工程质量和工期的主要措施 (18)8.1、工程施工质量保证措施: (18)8.2质量总体目标 (19)8.3确保工程质量的措施 (19)9 雨季施工安排 (21)10 安全保通措施 (22)11 搞好文明施工和环境保护 (23)1 编制依据1.1编制依据1.1.1神新能源公司屯宝煤矿(300万吨/年)选煤厂工业场地道路及排水沟工程施工图纸;1.1.2规范及验收标准:1.1.2.1《建筑工程施工质量验收统一标准》GB 50300-20131.1.2.2《混凝土结构工程施工质量验收规范》GB 50204-20111.1.2.3《建筑地面工程施工质量验收规范》GB 50209-20101.1.2.4《混凝土泵送施工技术规程》JGJ/T 10-20111.1.2.5《工程测量规范》GB50026-20071.1.2.6《建筑施工安全检查标准》JGJ59-20112 编制原则:(1)严格按照IS09002质量体系标准对本工程进行质量管理,科学组织施工,以高标准的工序质量来保证全部工程的施工质量,确保质量目标的实现,坚持以先进的施工设备保证先进的施工工艺,以先进的施工工艺保证施工质量,从根本上确保质量目标的实现。
目录第一章编制依据及原则 ....................................................... - 3 -1.1编制依据 .............................................................................................................................. - 3 -1.2编制原则 .............................................................................................................................. - 3 - 第二章工程概述 ............................................................. - 4 -2.1 项目名称及地点.................................................................................................................... - 4 -2.2 治理区工程位置及工程量.................................................................................................... - 5 -2.3 施工技术及质量标准要求.................................................................................................... - 6 -2.4 自然条件及施工条件........................................................................................................... - 7 -2.5 工程特点 ............................................................................................................................ - 8 - 第三章现场施工组织机构 ..................................................... - 9 -3.1施工现场组织机构关系图..................................................................................................... - 9 -3.2项目班子配备情况表...........................................................................................................- 11 -3.3各岗位主要职责................................................................................................................... - 13 - 第四章施工方案 ............................................................ - 16 -4.1 总体施工部署..................................................................................................................... - 16 -4.2、施工准备 ........................................................................................................................ - 16 - 4.3施工工序总体安排............................................................................................................ - 26 - 第五章施工计划 ............................................................. - 30 -5.1 施工总工期计划安排........................................................................................................ - 30 -5.2工程进度控制制度及保证措施........................................... - 31 -第六章安全目标及安全保证制度与措施.......................................... - 36 -6.1 安全目标 ............................................................................................................................ - 36 -6.2 安全组织机构..................................................................................................................... - 37 -6.3 安全保证体系..................................................................................................................... - 37 -6.4 建立与完善各项安全制度及防护措施............................................................................. - 38 -6.5 险工部位的重点安全措施................................................................................................. - 41 -6.6 施工机械设备安全措施..................................................................................................... - 41 -6.7 防止边坡滑坡安全措施..................................................................................................... - 41 -6.8 火工品的管理及放炮安全措施......................................................................................... - 42 -6.9 防洪水、防大风安全措施................................................................................................. - 46 -6.10 人员安全、劳保及交通管理措施................................................................................... - 46 -6.11 消防保卫及用电管理措施............................................................................................... - 47 - 第七章工程质量保证体系、制度及措施.......................................... - 48 -7.1 质量保证体系..................................................................................................................... - 48 -7.2 质量管理组织机构............................................................................................................. - 48 -7.3 质量保证措施..................................................................................................................... - 50 - 第八章环境保护、文明施工目标及措施.......................................... - 54 -8.1 环境保护目标规划及措施............................................................................................. - 54 -8.2 文明施工目标规划及措施................................................................................................. - 56 - 第九章工程信息管理 ......................................................... - 59 -第十章临时设施布置 ........................................................ - 59 -10.1 临时设施布置原则........................................................................................................... - 59 -10.2 生活营区布置标准........................................................................................................... - 60 -10.3 临时设施具体布设........................................................................................................... - 60 -第一章编制依据及原则1.1编制依据(1)中煤国际工程集团武汉设计研究院编制的《伊吾县淖毛湖英格库勒二井田南区浅部煤层120万吨/年露天开采方案设计》。
正本漯河市郾城区五里庙棚户区改造项目降水护坡工程施工组织设计招标人:中铁建设集团有限公司华中分公司日期: 2017年 6 月 3日目录第一章施工组织的完整性 (2)第二章施工方案和技术措施 (11)第三章质量管理体系与保证措施 (28)第四章施工进度保证措施 (40)第五章安全、文明、环保管理措施 (45)第六章施工总平面布置图 (57)第七章资源配备计划 (59)第八章节能减排、绿色施工、工艺创新方面的施工措施 (61)第九章合理化建议 (65)第一章施工组织的完整性一、编制依据(一)编制原则⑴认真贯彻国家及省市对工程建设的各项方针政策,严格执行各项程序。
⑵遵循各项技术规程及施工工艺,合理布置施工顺序。
⑶各项工程进行流水施工,采用施工网络技术进行控制及其他现代管理方法进行科学施工。
⑷充分利用施工机械和设备,扩大机械化施工,提高机械化程度。
⑸尽量采用先进的施工技术、科学地确定施工方案,严格控制工程质量,确保安全施工,努力缩短工期、不断降低工程成本。
(二)国家现行技术规范和标准规定(1)《漯河地区建筑地基基础勘察设计规范》(DBJ 01-501-92)(2)《建筑地基处理技术规范》(JGJ79-2002)(3)《建筑基坑支护技术规程》(JGJ120-99)(4)《建筑地基基础设计规范》(GB50007-2002)(5)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(6)《建筑工程施工质量验收统一标准》(GB50300-2003)(三)其它编制依据⑴漯河市郾城区五里庙棚户区改造项目降水护坡工程招标文件及补充答疑纪要。
⑵漯河市郾城区五里庙棚户区改造项目降水护坡工程施工全套施工图纸及工程量清单。
⑶公司《质量保证手册》及《程序文件》⑷漯河市施工现场管理标准和文明施工的有关规定。
二、工程概况(一)工程建设概况(二)施工条件⑴地理条件:该工程位于位于郾城区五里庙棚户区,虽然交通运输较为方便,但施工现场狭窄,且施工过程中会受到干扰。
施工组织设计书1工程概述1.1工程概况1.1.1地理位置本项目采剥煤矿位于XXX县西北约 90km处,行政区划属XXXXX地区XXX县管辖,向北往XXX约90km。
西邻XXX克(黑山)-梯匈沟煤矿,距XX 铁路望步火车站约50km,西界与省道103线毗邻。
1.1.2气候条件开采区界内属低山丘陵地带,地形平缓。
地势南高北低,西高东低。
最低海拔2240m,最高海拔2323m;地形地貌条件中等,地质构造中等,岩体结构以厚层状结构为主,工程地址条件属中等类型。
该地区属大陆性干旱及高寒气候,夏季少雨,冬季少雪,气温变化为-28.5~28℃,年均降雨量 398.9mm,年均蒸发量 1049.2mm,最大冻土深度 1690mm(2001.3~4月),最大积雪厚度 160mm(2000年1月5日),冻结期一般在每年 11月至翌年的 3月,年平均温度 1.2~2.3℃。
年平均相对湿度 59%。
区内春季多风,最大风速 13m/s。
1.1.3矿产储量本矿东西长地表2.7km,南北宽地表 0.15~0.34km,面积地表 0.81k ㎡;可采煤层为13-2、13-1、14号煤层,最大采掘深度100m,采剥煤岩总工程量3508.54万m³,其中工程煤549.85万m³、剥离2958.69万m³;采剥分台阶式施工,每阶高10m,分两个条区先后开采;内、外两个排土场,外排总量21.13Mm³,外排运距平均1.9km,内排总量13.86Mm³,内排运距平均1.5km。
1.2交通条件本矿矿田位于XXXX县城西北方向距离 90km处的XX矿区东部。
行政区划属XXXX地区XXXX县管辖。
1.2.1公路本矿西界与省道 103线毗邻(自XX经XX岔口至XX),沿该公路向北在XX可与国道 312线和X—X—X(XXXX-XXXX-大黄山)高等级公路相交,并通过这两条公路可到达XXXX等地;沿省道 103线向南可至XXX岔口及鱼儿沟,并在XXX与省道 301线相交,沿省道 301线向东可到达XXXX县城。
Enterprise Development专业品质权威Analysis Report企业发展分析报告卢氏天雨矿业有限公司免责声明:本报告通过对该企业公开数据进行分析生成,并不完全代表我方对该企业的意见,如有错误请及时联系;本报告出于对企业发展研究目的产生,仅供参考,在任何情况下,使用本报告所引起的一切后果,我方不承担任何责任:本报告不得用于一切商业用途,如需引用或合作,请与我方联系:卢氏天雨矿业有限公司1企业发展分析结果1.1 企业发展指数得分企业发展指数得分卢氏天雨矿业有限公司综合得分说明:企业发展指数根据企业规模、企业创新、企业风险、企业活力四个维度对企业发展情况进行评价。
该企业的综合评价得分需要您得到该公司授权后,我们将协助您分析给出。
1.2 企业画像类别内容行业空资质增值税一般纳税人产品服务采及其石料加工、销售;机电产品、化工产品(1.3 发展历程2工商2.1工商信息2.2工商变更2.3股东结构2.4主要人员2.5分支机构2.6对外投资2.7企业年报2.8股权出质2.9动产抵押2.10司法协助2.11清算2.12注销3投融资3.1融资历史3.2投资事件3.3核心团队3.4企业业务4企业信用4.1企业信用4.2行政许可-工商局4.3行政处罚-信用中国4.4行政处罚-工商局4.5税务评级4.6税务处罚4.7经营异常4.8经营异常-工商局4.9采购不良行为4.10产品抽查4.11产品抽查-工商局4.12欠税公告4.13环保处罚4.14被执行人5司法文书5.1法律诉讼(当事人)5.2法律诉讼(相关人)5.3开庭公告5.4被执行人5.5法院公告5.6破产暂无破产数据6企业资质6.1资质许可6.2人员资质6.3产品许可6.4特殊许可7知识产权7.1商标7.2专利7.3软件著作权7.4作品著作权7.5网站备案7.6应用APP7.7微信公众号8招标中标8.1政府招标8.2政府中标8.3央企招标8.4央企中标9标准9.1国家标准9.2行业标准9.3团体标准9.4地方标准10成果奖励10.1国家奖励10.2省部奖励10.3社会奖励10.4科技成果11土地11.1大块土地出让11.2出让公告11.3土地抵押11.4地块公示11.5大企业购地11.6土地出租11.7土地结果11.8土地转让12基金12.1国家自然基金12.2国家自然基金成果12.3国家社科基金13招聘13.1招聘信息感谢阅读:感谢您耐心地阅读这份企业调查分析报告。
义煤集团氧化铝技改工程YJA-7标段施工组织设计****公司2017年11月5日目录1、总则 (5)1.1编制说明 (5)1.2、编制依据 (5)1.3、本工程施工使用的主要技术规范及标准 (5)2、工程概况 (6)2.1、工程简介 (6)3、建设管理目标 (7)3.1、工程质量目标 (7)3.2、工期目标 (7)3.3、安全控制目标 (7)3.4、文明施工目标 (7)3.5、环境保护目标 (7)3.6、服务目标 (7)4、施工准备 (8)4.1、技术准备 (8)4.2、物资准备 (8)4.3、劳动组织准备 (9)4.4、施工现场准备 (9)4.5、施工机械进场计划 (10)4.6、主要物资供应计划 (10)5、施工部署 (10)5.1、总体部署 (10)5.2施工作业段的划分 (10)5.3施工组织机构设置 (11)5.4项目经理和主要部门的职责 (12)6、主要施工方法 (17)6.1、施工部署 (17)6.2、任务划分 (17)6.3、土石方工程 (19)6.4、土建结构工程 (20)6.5、土方回填工程 (21)6.6、管道、管件及支承件的验收 (23)6.7、管道焊接 (23)6.8管道的预制 (27)6.9、阀门、管件检验 (28)6.10、管道安装 (29)6.11、水压试验和冲洗 (31)6.12、管道严密性试验 (33)7、劳动力计划 (34)8、主要施工机具配备计划 (35)9、主要材料(包括周转材料)供应计划 (37)10、施工进度计划 (38)11、确保施工质量的技术组织措施 (39)11.1、实行质量目标管理 (39)11.2、项目部质量保证体系 (39)11.3、质量保证措施 (40)11.4、质量控制 (44)11.5、质量否决权 (46)11.6、质量事故或不合格品的处理 (47)12、确保工期的技术措施 (49)12.1、工期目标 (49)12.2、工期承诺 (49)12.3、确保工期的技术措施 (49)13、确保工程安全施工的组织措施 (51)13.1、安全管理目标 (51)13.2、项目部安全管理保证体系 (51)13.3、保证安全施工措施: (51)13.4、危险点源分析 (55)14、确保文明施工的组织措施及防污染措施 (58)15、冬、雨季施工保证措施 (60)16、施工平面布置图 (62)16.1、施工平面布置原则 (62)16.2、施工用电、用水准备 (62)16.3、施工平面布置 (63)17、施工中通过创新用以降低成本、缩短工期、提高质量的合理化建议 (64)1、总则1.1、编制说明本项目为义煤集团年产30万吨氧化铝技改工程。
卢氏县天雨采石场工程施工组织设计目录安全管理组织机构详见《安全管理组织机构框图》。
(9)协议签订开工进场后,在与业主签订施工合的同时,一起签订安全生产合同。
项目经理部逐级签订安全生产包保责任状,把安全生产纳入承包考核内容。
建立健全各级人员安全岗位责任制,明确各自职责。
严格奖惩制度,对个别由于失职、牍职造成事故的责任人员要按有关规定给予严肃处理直至追究刑事责任。
(10)(1)露天台阶施工及中深孔爆破施工安全保证措施 (11)①生产、生活用电高低压线路架设,一定要考虑安全距离,符合有关安全规定。
(14)第一章工程概况(一)主要工程内容:卢氏县天雨采石场工程五里川一号采场一号采区采矿工程包括爆破、开采、装车。
(二)工程地点:卢氏县五里川镇温口村(三)设计生产能力:年产矿石200万吨(四)施工工期及质量五里川一号采场一号采区工期为两年,每月生产不少于25天(开工日期以施工合同签订后3日内开工为准。
施工工期若有变化,以正式签订的施工合同工期为准。
)施工验收及质量评定标准按国家及行业现行标准执行,矿石规格要求直径不大于45厘米。
质量等级:合格第二章施工前期准备工作为合理安排工程的材料和设备运输,在工程开工前营造一个良好的施工环境,我们将制定一个详细、周密的计划来指导施工准备期应完成的工作。
一、施工环境准备现场勘察了解施工地段、道路、气候。
落实施工现场内的坐标、水准点。
现场平面规划布置。
临时用水、用电线路布设。
临时设施的施工。
二、技术组织措施进行临时工程设施建设的具体设计。
编制实施性的施工组织设计计划。
编写各种针对性的保证措施。
结合工程施工特点,编写技术管理制度和实施细则。
三、材料准备我方将按合同条款的要求组织和供应材料。
每月月底提供下月材料需求计划。
四、机械准备机械设备的正确选择是保证工程施工顺利进行和保证工程质量的重要条件。
根据本工程的特点、规模及安全要求以及质量要求,我公司对主要施工设备进行了合理配置。
露天平台剥离:挖掘机和装载机联合作业对土地进行平整,采用反铲挖掘机挖土自卸车进行装卸土方。
配YT-28气腿式凿岩机爆破孤石。
露天采矿:采用KY-100型潜孔采矿,反铲挖掘机挖装矿、自卸汽车运输、手持YT-28气腿风钻机修根底和爆破大块。
五、施工组织准备承包合同一旦签订并确立开工日期后,我施工单位将精心组织施工,确保质量、工期、安全目标。
我公司己通过ISO9001:2000标准认证,公司全面贯彻IDO9001:2000《质量管理和质量保证标准》,我们将公司制定的《质量手册》和《程序文件》建立完善的质量保证体系,针对工程特点,对施工全过程中与质量有关的全部过程活动进行管理和控制,使全体管理人员和员工按各自的质量职责承担其相应的质量责任,提供满足顾客需求的产品,按国际贯例实施项目管理,组建工程项目管理部,对该工程进行全面管理。
工程项目管理部经理由具有项目经理资质的人员担任,在管理系统中选派具有中级职称以上的工程技术人员和经营人员负责日常管理工作;安全员、质量员、材料员必须有高中以上文化水平并具有相应的资质;其它担任具体工作的工作人员同样必须相应的资质。
第三章施工总平面布置一、布置的基本原则项目经理部办公室根据现场条件布置在距离生产区便道起点不远处,这样既便于现场管理。
二、施工规划及布置为确保本工程施工的顺利按期进行,根据合理实用的原则,该工程施工期间,除建设方已提供的各项施工所需的准备条件外,施工方还需施工部分生活大临工程,其中土建共安排措施工程量300m2。
三、供电、供水布置供电:尽量与业主协商,主要采用低压电源供应生活用电,生产用电需要外接100KVA变压器一台提供动力。
供水:生活区用水与业主协商,从业主生活用水主管道接出,进入生活区分配使用。
生产区用水主要是移动式压风机使用,施工方采取自备水车配送。
四、通讯进场后,施工单位安装1台程控电话,施工时使用程控电话对内、对外联系,另购置四台对讲机现场指挥联系各施工点。
五、土料场、弃碴规划由于施工主要以剥离施工为主,取土石方较多,我公司充分利用在三门峡地区的信益,积极主运动的发挥公共关系能力,协调解决好排土场,并按规范要求进行平整,并为后期的复耕做好准备。
第四章主要施工方案及技术措施一、露天采场平台采场剥离:主要以挖掘机和装载机取土石方,农用自卸汽车运输,遇上孤石或整体较好的岩石使用YT-28凿岩机打眼爆破。
边沟临时排水:对于施工便道中高两侧低的便道,不需留取边沟;而处在挖石方较多的地带,则在挖方的同时,对边坡带留取边沟,使流水自流至宽阔地带。
每平台应设置引水沟,将水引至下一平台再集中排水。
采场平台:根据露天采矿中深孔爆破原则并结合穿孔设备的性能拟定台阶高度不超过15m,施工区台阶高度暂定为10m高。
边坡:边坡一般为梯形,尽量设在岩石较为稳固地段,不得有松散浮石悬挂。
二、岩石爆破作业方案选择露天采场平台施工一般沿山体边缘施工,孤石和整体岩石较多,对于孤石采取使用YT-28气腿式凿岩机打眼,浅眼爆破。
露天采矿:使用KY-100型潜孔钻车打眼,钻孔直径为100mm,钻孔深度最多为18m,主要根据采场台阶高度和最小抵抗线来确定。
孔深确定依照L=(H/sinа)+h(超钻深度)来确定。
底盘最小抵抗线W为(~)*H(孔深)确定。
孔距和排拒分别按照а=m1*W1和а=m2*b来确定,m1和m2分别为前后排炮孔邻近系数,一般m1<1,m2>。
布孔为正三角形布孔和方形布孔,正三角形布孔m2=,方形布孔m2=1。
堵塞长度L=Z*W,Z为堵塞系数,一般斜孔为~1,垂直孔为~。
单孔装药量:前排Q1=qaW1H,后排Q1=qaW1Ht(t为后排装药量增加系数一般为~。
装药、填塞、起爆方法:装药使用人工单一装药结构,炸药使用硝铵炸药,双导爆管起爆;堵塞以人工堵塞为主,自制炮泥(泥巴:砂=1:3);起爆方法为毫秒延期导爆管。
第五章主要分项工程施工技术措施一、道路工程土方开挖1、工程概况道路有生产区道路,道路表面均为荆棘覆盖,其下为第四系表土层,具体厚度不详。
2、表土清理表土层均使用反铲挖掘机由高至低顺序进行清理,装车运输到指定地点卸到,每次清理长度不得小于30m,这样以便于下一步石方爆破作业。
二、石方爆破作业石方爆破主要在道路石方爆破和采准剥离石方爆破。
1、爆破方案选择道路石方爆破均较浅,石方量不大,局部挖石方高度较深。
对于道路施工孤石和整体性较好且挖方高度小于3m的岩石,采取使用YT-28气腿式凿岩机打眼,浅眼爆破,眼深一般控制在以内,装药为连续装药,毫秒导爆管或半秒导爆管起爆;对于岩石整体性较好,厚度较大,挖方大于3m且钻孔较深的岩石,采取使用KY100型潜孔钻车打眼,中深孔多排空挤压爆破方式,钻孔深度小于5m,采用连续装药,毫秒导爆管或半秒导爆管起爆;钻孔深度大于5m,采用连续装药,双发毫秒导爆管或半秒导爆管起爆。
处理根底试使用YT-28气腿式凿岩机打眼,浅眼爆破。
爆破施工顺序依台阶从上至下。
推进沿道路推进方向。
2、主要钻孔设备的选择主要钻孔设备使用YT-28气腿式凿岩机2台、KY100型潜孔钻车2台,配一台FGHY-20风冷式螺杆空压机。
第六章施工进度及资源配备一、施工进度计划按照业主要求计划完成所有工程。
一、资源配置我公司若能中标,在7个工作日内,相继做好各项资源配置,如人力资源、物资材料资源、设备资源等。
二、劳动力使用计划根据本合同项目的工程情况,我公司抽调1个专业施工队参与本合同项目的施工,包括项目部管理人员最高峰共计43人。
施工队为专业化施工队,并配备具有丰富施工经验和管理能力的人员担任施工一线的领导,为本合同项目顺利实施提供可靠的基础保证。
施工队的施工范围、工作内容以及施工布置如下:表1 露天采矿工程劳动力计划表单位:人表2 拟投入本工程的主要施工设备表第七章安全技术措施第一节安全目标和安全保证体系一、安全目标杜绝一切安全责任事故,实现安全生产。
二、安全保证体系拟为本项目设立安全保证体系详见附图9-1《安全保证体系图》。
第二节安全保证措施一、安全管理组织机构为了加强施工安全管理工作,项目经理部建立健全安全管理组织机构,项目经理部和施工队均成立安全管理领导小组,并建立安全施工生产责任制。
项目经理部设安全质量部,专职安全员1名,负责全管段的安全工作;各施工队设专职安全员1名,负责本队的施工安全工作;各工班设兼职安全员1~2名,负责本工班施工现场的安全工作。
并成立以项目经理为组长,项目副经理和专职安全员为副组长,项目经理部各职能部门负责人、各工程队队长为成员的安全管理领导小组;工程队成立以队长为组长,副队长和专职安全员为副组长,各工班长为成员的安全管理领导小组。
安全监察长和安全监察管理部门负责日常工作,其主要职责是:①负责监督管理劳动安全,人身安全和运输安全工作。
贯彻落实业主和项目经理部安全工作的目标和措施。
②制定安全管理的目标,分析安全生产形势,提出预防事故的措施和建议。
③定期组织安全工作检查,及时掌握施工现场、机械设备的安全状况,会同有关部门采取措施,消除事故隐患。
④组织制定重点工程和特殊工点的安全措施。
⑤组织开展安全生产评比活动,实施安全生产奖惩事宜。
⑥负责对职工进行安全教育培训工作,对防护用品的质量和使用进行监督检查。
⑦协助有关单位负责职工伤亡事故的调查、统计、报告和结案处理工作。
⑧做好防火、防盗和防爆措施,安全管理组织机构详见《安全管理组织机构框图》。
二、建立安全岗位责任制协议签订开工进场后,在与业主签订施工合的同时,一起签订安全生产合同。
项目经理部逐级签订安全生产包保责任状,把安全责任。
检查搞好安全法制教育和安全技术培训。
在开《安全生产法》、及其他有关安全法律、法规进行学习教育,提高大家的安全意识;同时对全体施工人员分专业、多层次的进行安全操作技术规程培训,使大家在施工过程中按照安全规程进行施工;还要对担负重点项目和重要岗位的专业技术人员进行重点培训,坚持持证上岗。
抓好施工现场的安全教育,设立固定的安全宣传标语、安全揭示牌和安全警告标志。
建立施工安全准备工作验收制度。
每项工程开工前验收内容主要包括:施工组织设计是否有安全措施,施工机械设备是否符合技术和安全规定,安全防护设施是否符合要求,施工人员是否经过培训,安全责任制是否建立,施工中可能发生的危险情况是否有预防措施等。
开展安全生产检查活动。
项目经理部每月组织一次安全检查,每季项目部和施工队联合组织一次安全大检查。
各队每周组织一次安全检查。
对重点工程的安全检查工作应加大力度和检查次数。
四、加强现场安全管理以建设安全标准工地为载体,强化施工现场作业控制。
各施工队要结合工程类别和施工工地的特点,制订出石方开挖、边坡护理、采场采矿、放矿及爆破等工程的施工安全标准。
