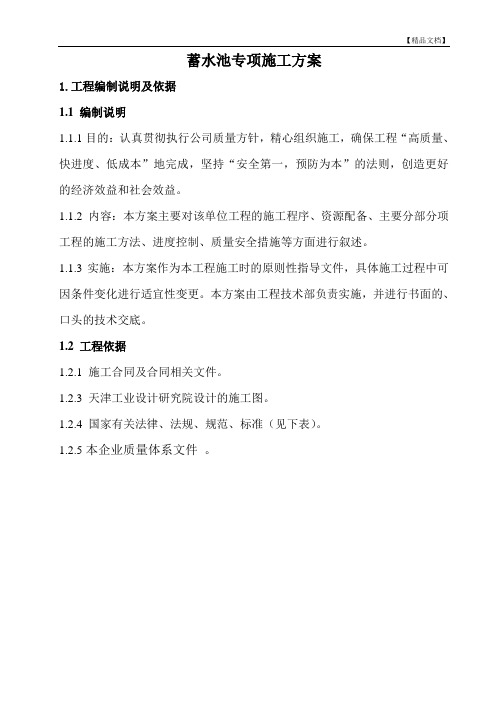

蓄水池专项施工方案1.工程编制说明及依据1.1 编制说明1.1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 工程依据1.2.1 施工合同及合同相关文件。
1.2.3 天津工业设计研究院设计的施工图。
1.2.4 国家有关法律、法规、规范、标准(见下表)。
1.2.5本企业质量体系文件。
2.1 施工条件与环境2.1.1 工程与周围建筑物的关联本工程位于一线蓄水池的北侧,两者相邻轴线间距3.5m.西侧为厂区主马路,东侧为压缩空气站,北侧为煤及页岩原料区,周围施工空间充足。
2.1.2施工临时水电现场施工用水源、电源接入方便。
2.1.3 当地气侯基本特征(见下表)2.2 工程概况2.2.1 建筑概况平面为方形,水池内空尺寸25m×25m×4m,内设5×5个支柱,支柱跨度边柱为4100外,其余均为4200,水池地下部分2 m,地上部分2m,占地面积约700M2。
水池内壁用1:2防水砂浆抺面20厚,其他表面用1:1水泥砂浆抺面15厚。
池盖沿4轴线向两侧对称找1%坡。
2.2.2 结构概况地基承载力180Kp;钢筋砼结构储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。
2.2.3 水系统概况水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;所有阀门均设置在地面上(或设置具备浮球式控制自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。
高标准农田建设施工组织设计:蓄水池施工蓄水池一般设计为现浇砼基础,砼现浇(或预制)板衬池壁、砖砌围拦砂浆抹灰。
(1)浆砌砖砌筑前,砖应提前1-2d浇水湿润。
施工前,应在待砌墙轴线部位设置标志板(俗称龙门板),标志板上应标明底宽、墙身的轴线及厚度,底层地面标高等。
砌筑前,必须用钢尺校核放线尺寸,轴线长度的允许偏差±5mm。
用方木制作皮数杆,并根据设计要求,砖规格和灰缝厚度的皮数杆上标明皮数及竖向构造的变化部位。
砌筑时,灰缝应横平竖直,砂浆饱满,砌块之间应有良好的粘结力;铺灰长度一般不超过 1.5m;砂浆的强度等级按设计要求。
砖砌块应错缝搭砌,搭接长度小于砌块长度三分之一时,水平灰缝应设置钢筋或网片。
砖砌好后,如切锯、钻孔、镂槽等,应采取专用设备、工具进行,不得随意砍凿。
凡有穿过砌块墙的管道,应采取可靠措施,保证工程质量,严格防止管道渗漏,影响渠道使用。
(2)砖墙水泥砂浆抹面、蓄水池、沉螺池砖砌体均采用M10水泥砂浆抹面,灰砂比控制在1:1至1:2之间。
防渗用砂浆应采用425#以上的普通硅酸盐水泥。
抹灰前应先将砌体表面的灰尘、污垢等清洗干净。
脚手架眼口及其它孔槽应分层填实补平,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,砌体表面宜保持湿润。
打巴时,应检查墙的平整度和垂直度,打巴间距一般为1.5m左右。
抹底糙灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。
抹中层灰时,应用长赶尺赶平,阴阳角处应用阴角尺通直,然后用木抹子搓平表面,边抹边用刮尺刮平,接着用木抹子搓平,最后用铁抹子收光。
当抹面完成和砂浆初凝后,砌体抹灰表面应刷洗干净,在养护期间应经常洒水,使砌体保护湿润,避免碰撞和振动。
(3)现浇砼池底现浇砼施工程序:基础面清理→测量放线→立模→验收→拌制砼→砼入仓→平仓振捣→砼养护→拆模。
浇筑的首要工作是砼结构物的建基面进行验收,并征得监理单位的同意,方可进行砼浇筑的准备工作。
建基面上的杂物、泥土、及松动岩石均应清除,并冲洗干净、排净积水。
古浪灌区蓄水池施工方案简介本文档为古浪灌区蓄水池施工方案的详细说明,包括施工基本情况、施工步骤、安全预防措施等内容。
施工基本情况古浪灌区位于中国甘肃省武威市,是该地区重要的农田灌溉区之一。
为了满足灌溉的需求,计划在古浪灌区建设一个蓄水池。
该蓄水池的设计容量为XXXX立方米,设计水位为XXXX米,占地面积为XXXX平方米。
本次施工计划由甘肃省水利局负责组织实施,总工期预计为X个月,总投资为XXXX万元。
施工步骤步骤一:场地准备•清理施工现场,包括清除杂草、废弃物等;•搭建临时施工设施,包括临时办公室、工人宿舍等;•保证场地平整,方便后续施工。
步骤二:基坑开挖•根据设计要求,在场地选定的位置进行基坑开挖;•基坑开挖深度为X米,底部宽度为X米,侧坡坡度为X:1;•开挖过程中注意土层变化,及时采取相应的支护措施。
步骤三:土石方工程•将基坑内的土方进行平整,并按设计要求进行填筑;•把填筑的土方进行合理的夯实,以确保施工质量;•注意土方填筑过程中的排水问题,采取必要的排水措施。
步骤四:混凝土浇筑•在基坑底部铺设防水层;•根据设计要求,进行混凝土的配制和搅拌;•将混凝土顺序浇筑到基坑中,注意浇筑过程中的振捣、夯实等工序。
步骤五:附属设施安装•完成蓄水池的主体结构后,安装进出水口、防波堤、监测设备等附属设施;•检查附属设施的安装质量,确保其正常使用。
步骤六:填充围护结构•在蓄水池周边建设围护结构,包括护坡、护岸等;•根据设计要求,选择适当的材料进行填筑;•注意围护结构的稳定性和防渗效果。
安全预防措施•施工现场周边设置明显的安全警示标志,禁止无关人员进入;•施工人员必须佩戴安全帽、防滑鞋等个人防护装备;•施工设备必须经过检测和定期维护,确保工作正常;•施工现场必须保持整洁,杂物、沙石等必须妥善堆放;•施工人员应接受安全培训,了解施工现场的危险源和安全操作规程。
总结本文档详细介绍了古浪灌区蓄水池施工方案,包括施工基本情况、施工步骤和安全预防措施等内容。
和谐、诚信、创新、超越工业蓄水池结构施工方案编制:审核:批准:目录1.施工概况 (1)2.依据的图纸、文件及标准 (1)3.作业准备和条件要求 (2)4.施工工序关键的质量控制点 (4)5.作业程序内容 (5)6.作业检讨验收应到达的质量技术标准 (18)7.安全措施 (20)8.环保要求 (21)工业蓄水池结构施工方案1. 施工概况工业蓄水池结构施工坐标采用电厂建筑坐标,±0.00m相当于1985国家高程基准570.40m,标高以米计,其余尺寸以毫米计。
本工程位于新建除盐水箱东侧,综合水泵房北侧,呈矩形双排布局6个生活消防及工业蓄水池,每池尺寸为31.225m*29.4m,净高为5.0m,每池蓄水量约为4000m3。
本工程基础采用自然地基,地基持力层为强风化泥岩,在土方开挖时,地基土距基底标高0.5m处应采用人工开挖,并坚持持力层的自然状态。
开挖完成后应立刻将暴露在气氛中的强风化泥岩持力层用300mm厚的C20素砼封闭,并垫至基底标高。
本工程采用钢筋混凝土结构,基础垫层为C20砼,水池体砼为C40,水池砼抗渗标号为W8,抗冻标号为F150,钢筋直径≦10时采用HPB3O0一级钢筋,直径﹥10时采用HRB400三级钢筋。
水池底板及池侧壁钢筋砼保护层厚度为50mm,柱及池体顶板钢筋砼保护层厚度为35mm,其余为30mm。
本工程每个水池底板底标高为-2.9m,底板厚度为300mm,侧壁厚度为300mm,顶板板顶标高为2.4m,顶板厚度为200mm,池顶面做2~3‰的排水坡度,每座水池共有36根柱,柱截面尺寸为350*350,柱高5.5m(含柱帽厚度)。
本工程水池砼及围护墙外表面与土壤接触的表面分刷环氧沥青涂料四道,涂层干膜厚度≥500μm。
一切外露铁件需用红丹打底,刷防锈漆二度。
施工完毕后基础底至-1.0米间采用砂石分层回填,碾压系数不小于0.96,承载力特征值不小于200KPa,-1.0米至地坪采用素土分层夯实回填,分层厚度不大于300mm,压实系数不小于0.94。

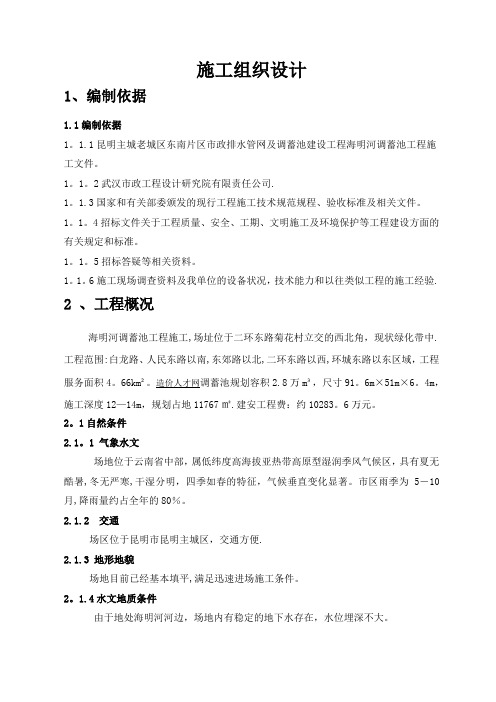

施工组织设计1、编制依据1.1编制依据1。
1.1昆明主城老城区东南片区市政排水管网及调蓄池建设工程海明河调蓄池工程施工文件。
1。
1。
2武汉市政工程设计研究院有限责任公司.1。
1.3国家和有关部委颁发的现行工程施工技术规范规程、验收标准及相关文件。
1。
1。
4招标文件关于工程质量、安全、工期、文明施工及环境保护等工程建设方面的有关规定和标准。
1。
1。
5招标答疑等相关资料。
1。
1。
6施工现场调查资料及我单位的设备状况,技术能力和以往类似工程的施工经验.2 、工程概况海明河调蓄池工程施工,场址位于二环东路菊花村立交的西北角,现状绿化带中.工程范围:白龙路、人民东路以南,东郊路以北,二环东路以西,环城东路以东区域,工程服务面积4。
66km²。
造价人才网调蓄池规划容积2.8万m³,尺寸91。
6m×51m×6。
4m,施工深度12—14m,规划占地11767㎡.建安工程费:约10283。
6万元。
2。
1自然条件2.1。
1 气象水文场地位于云南省中部,属低纬度高海拔亚热带高原型湿润季风气候区,具有夏无酷暑,冬无严寒,干湿分明,四季如春的特征,气候垂直变化显著。
市区雨季为5-10月,降雨量约占全年的80%。
2.1.2 交通场区位于昆明市昆明主城区,交通方便.2.1.3 地形地貌场地目前已经基本填平,满足迅速进场施工条件。
2。
1.4水文地质条件由于地处海明河河边,场地内有稳定的地下水存在,水位埋深不大。
3、各分部分项工程主要施工方案3.1施工部署昆明主城老城区东南片区市政排水管网及调蓄池建设工程海明河调蓄池工程是一个较大的系统工程,具有施工项目多,配套设施齐全,工期短,安全、质量要求高的特点,环保人才网是一次大规模的劳动组织。
为了海明河调蓄工程的顺利施工,必须进行合理的施工部署,科学地组织施工。
3。
1。
1施工总体安排根据招标文件要求、定额指标及我单位的施工力量,结合本工程内容,本着统筹兼顾、合理配置和利用资源,科学组织的原则,本标段总体施工安排如下:为保证工期,全标段工程采用平行流水法同时展开施工。
目录一、工程概况 (2)二、编制依据 (2)三、总体施工部署 (3)四、组织管理 (4)五、施工准备 (4)六、施工计划 (6)七、主要施工方法 (8)八、工期保证措施 (21)九、质量保证措施 (24)十、成品保护措施 (29)十一、施工现场安全、环境卫生、文明施工管理措施 (30)一、工程概况1.1工程概况青海瑞合铝箔工程蓄水池长度80.8米(1~21个轴线),宽度58.1米(A~R轴线)。
蓄水池基底标高为-8.392m,顶板顶标高为-1.150m。
建筑面积4560.59m2,总体结构型式为框架结构,水池基底为筏板基础,厚度为600mm (水泵房底板厚度为1000mm),水池侧壁为钢筋混凝土墙,厚度为500mm(局部水泵房部位厚度为1000mm),水池顶板厚度为250mm。
蓄水池垫层采用C15沥青混凝土;筏板、侧壁、顶板、梁、柱及±0.000m以下水泵房基础部分混凝土采用C40抗渗混凝土,抗渗等级为P6,混凝土采用抗硫水泥。
水泵房±0.000m以上梁、板、柱采用C30普通混凝土。
钢筋采用HRB400级钢筋(),主要钢筋有6、8、10、14、20、22、25、28等。
蓄水池内导流墙为240mm厚MU10烧结页岩砖砌筑,水泵房墙体为250mm 厚加气混凝土块砌筑,导流墙墙面抹灰采用25mm厚1:2.5水泥砂浆掺3%硅质密实剂,水池内壁抹灰采用20mm厚1:2水泥砂浆(内掺6%BW防水剂),水池垫层顶及水池外侧壁刷2mm厚有机涂料防水层。
蓄水池±0.000米相对绝对标高为2212.80米。
1.2现场施工条件本工程位于青海省西宁市城东工业园区。
目前水池周边场地地势比较平整,机械设备、临建、管理人员和技术人员以及各工种人员均已到位;道路利用已有的施工道路,水电已解决;满足施工条件。
二、编制依据2.1、由二十二冶设计有限公司设计蓄水池施工图纸:2.2主要施工规范、规程三、总体施工部署3.1总体指导思想我公司将选派优秀的施工管理和技术人员,组织精干的项目部,选择有同类工程施工经验的施工队伍,全力以赴组织施工,并与业主精诚合作,信守承诺,以一流的质量、一流的速度、一流的技术、一流的管理和服务,确保工程优质、高效、安全顺利完成。
简阳市2016年菜粮基地高标准农田建设项目13标段五星乡(五星村、高坪村、又新村、团和村)蓄水池专项施工方案编制人:审核:审批:四川顺程建工(集团)有限公司2017年11月目录一、编制依据与说明 (1)二、工程概况及特点 (1)三、准备工作 (2)四、基坑开挖工艺要求 (2)五、蓄水池施工工艺及流程图 (3)六、沉沙函施工工艺及流程 (6)七、工期保证措施 (7)八、质量保证措施 (7)九、安全保证措施 (10)十一、临时设施 (12)一、编制依据与说明1、本施工方案将作为本工程组织施工的指导依据,同时也是业主、监理对本工程项目实施监督管理的依据。
是在充分考虑本项目部实力的基础上,对施工所需的各项资源,主要施工方法以及工程技术保证措施进行了精心的组织和准备,其中在协调管理、管线保护、文明施工管理等方面。
2、本施工方案依据河南省水利勘测设计研究有限公司设计的成都市100万亩菜粮基地高标准农田建设项目施工13标段工程系统图、其他现行国家有关施工技术标准、四川省有关政策和文件规定、以及我公司长期施工经验编制。
3、行业技术标准本工程遵循、参照的主要规范、标准(包括但不限于):《农田排水工程技术规范》(SL/T4-2013);《雨水集蓄利用工程技术规范》(GB/T50596-2010);《水利建设项目经济评价规范》(SL72-2013);《水土保持综合治理小型蓄排引水工程技术规范》(GB/T16453.4-2008);二、工程概况及特点工程建设概况1、项目名称:成都市100万亩菜粮基地高标准农田建设项目施工13标段2、建设地点:简阳市五星乡五星村、高坪村、又新村、团和村3、建设单位:简阳市汇众农业投资发展有限公司设计单位:河南省水利勘测设计研究有限公司监理单位:四川亿博工程项目管理有限公司施工单位:四川省川力水利电力建设有限公司4、建设规模:蓄水池30口。
5、工程内容:蓄水池工程等图纸范围内容。
6、质量目标:合格及其以上等级7、施工计划总工期:150天三、准备工作1、基础开工前,向监理单位提交本工程施工组织设计和开工报告。
工程用蓄水池施工方案一、蓄水池施工地点选择蓄水池的施工地点应选择在离供水源头较近的地方,同时要考虑到周围环境对蓄水池的影响,如不宜选择在污染源较多的地方建造蓄水池,以免影响水质。
同时要考虑到蓄水池的使用需求和未来的扩建规划,选择合适的施工地点。
二、蓄水池设计方案蓄水池设计应符合国家相关标准和规定,根据实际需求确定蓄水池的规模和容量。
蓄水池的设计应考虑到防渗漏、结构稳定、池底清洁和污泥排放等因素,保证蓄水池的使用安全和运行效率。
三、施工前的准备工作1、资料准备:收集施工所需的设计图纸、技术标准、材料清单等相关资料。
2、地基处理:蓄水池的施工地点应进行地基处理,确保地基承载力符合要求。
3、材料采购:按照设计图纸和材料清单,采购所需的建筑材料和设备。
4、环境保护:在施工过程中,应做好对周围环境的保护工作。
避免土壤和水体污染,保证施工过程中的环境安全和卫生。
5、安全管理:建立相应的安全管理制度,组织好施工人员的安全教育培训,确保施工过程中的安全生产。
四、蓄水池施工工艺1、基础施工:基于地基处理结果,进行蓄水池基础的施工。
基础的选择和施工应符合设计要求和技术标准,保证基础的稳定性和承载力。
2、壁体施工:按照设计图纸和施工工艺,进行蓄水池壁体的施工。
壁体的选择和施工应符合设计要求和技术标准,保证壁体的防渗漏和结构稳定。
3、保温隔热:对蓄水池进行保温隔热处理,确保蓄水池内水温稳定,降低水质污染的风险。
4、地面处理:对蓄水池底部进行光滑处理,确保底部清洁和污泥排放的方便。
5、运行设备安装:按照设计要求和技术标准,进行蓄水池的运行设备安装和调试。
六、蓄水池施工质量检验与验收蓄水池施工完成后,应进行质量检验和验收,确保蓄水池的使用质量和安全。
质量检验包括蓄水池的防渗漏性能、结构稳定性和运行设备的效果等,验收包括相关部门的验收和用户的验收等。
七、施工后的运行维护蓄水池施工完成后,需要做好相应的运行维护工作。
包括蓄水池的日常管理、定期检查和维护以及污泥的清理和排放等。
海淀区2015年老旧小区综合整治项目(第二批-抗震节能综合整治项目一标段学院南路32#院蓄水池施工方案编制人:项目审核:项目审批:中铁建设集团有限公司北京分公司第二十三项目部2017年3月15日目录目录 (1)一、编制依据 (2)1.1、施工合同 (2)1.2、设计图纸 (2)1.3、地区、行业及国家标准 (2)1.5、主要法律和规范性文件 (3)1.6、其他 (3)二、工程概况 (4)三、施工准备工作计划 (4)3.1、施工人员配备 (4)3.2、施工技术准备 (5)3.3、施工现场准备(施工现场平面布置图见附图2) (5)3.4、施工机械准备 (6)3.5、施工材料准备 (6)3.6、协调场外工作 (6)3.7、岗位培训 (6)3.8、施工测量放线 (7)四、施工方案和技术措施(硅砂蓄水池) (7)4.1、施工工艺流程 (7)4.2、基坑开挖 (7)4.3、基坑垫层处理 (8)4.4、底板施工 (9)4.5、底板土工膜铺设 (9)4.6、池体砌筑 (10)4.7、顶板施工 (10)4.8、顶板及四壁防渗土工膜铺设 (11)4.9、肥槽回填 (11)五、质量要求 (12)5.1、基坑开挖检验 (12)5.2、底板模板规定 (13)5.3、钢筋规定 (13)5.4、现浇混凝土底板规定 (14)5.5、土工膜 (14)5.6、硅砂砌块安装规定 (15)5.7、混凝土盖板安装规定 (16)5.8、蓄水池的水流组织规定 (16)六、安全文明施工保证措施 (17)附图1 15#楼南侧蓄水池施工进度计划表 (18)附图2 现场平面布置图 (19)一、编制依据1.1、施工合同1.2、设计图纸1.3、地区、行业及国家标准1.5、主要法律和规范性文件1.6、其他(1)中华人民共和国、行业及北京市政府有关建筑工程管理、市政管理、环境保护等规定。
(2)建设部2010年重点推广的建筑业10项新技术。
(3)ISO9000质量管理体系、ISO14000环境管理体系、OSHMS18000职业安全健康管理体系标准,我单位质量、环境及职业安全健康管理手册、程序文件及其支持性文件。
一、编制说明1.1编制依据1、新厂区蓄水池工程施工图及甲方通知;2、地质勘察报告;3、施工组织设计;4、现行相关规范、标准、图集、法律、法规等。
(1)、《建筑工程施工质量验收统一标准》(GB50300—2001)(2)、《混凝土结构工程施工及验收规范》(GB50204—2002)(3)、《建筑地基基础工程施工质量验收规范》(GB50202—2002)(4)、《砌体工程施工及验收规范》(GB50203—2002)(5)、《地下工程防水技术规范》(GB50108—2002)(6)、《矩形钢筋混凝土蓄水池》 05S8041.2编制原则1、有利于加快工程进度,确保工程质量与安全目标的实现,着实履行合同约定的义务。
2、在施工上本着施工可行,技术可靠,经济合理为出发点。
3、在施工组织上,在准备阶段提前做好各种技术准备,对主要工程的大宗型材料提前组织进场并做好妥善保管,在施工过程中合理安排各工序间的施工顺序,确保相互衔接,不致于出现由于自身原因产生的窝工现象。
4、合理安排好现场的平面布置,尽可能减少大临设施,减少场内二次倒运,做到文明施工。
二、工程慨况及特点2.1工程概况1、本蓄水池工程位于办公区与生产区中部,主体长宽尺寸为18.8×11.2M,高4M,蓄水能力800M3。
依照《矩形钢筋混凝土蓄水池》05S804图集施工。
其主要工作内容包括:土方开挖、水池混凝土、顶板及侧壁防水、设备安装及管道安装、附属设施施工、蓄水池顶及周边土方回填。
2、三通一平:水、电、道路已通到工地,场地已平整。
3、施工情况:机械、工具、人员已进入现场。
4、工期以满足总体工期为目标。
2.2工程特点:1、因本工程为地下工程,底板整体落地,土方开挖量较大。
2、根据地质勘察报告,蓄水池基坑为大量湿陷性粉土层,如遇水,基坑边坡存在塌方危险,应特别注意临边防护。
3、混凝土为抗渗混凝土(S6),墙壁高度较高、宽度较窄,砼浇筑时有一定的难度。
200m3蓄水池施工组织设计2012年4月审批页目录1、工程简况:2、施工部署:2.1组建工程经理部:2.2施工准备:3、主要施工方法:3.1施工缝的设置:3.2 施工程序:3.3土方开挖:3.4碎石垫层:3.5混凝土垫层的表面成型与高程控制:3.6底板钢筋混凝土:3.7池壁钢筋混凝土:4、工期保证体系及措施:4.1工期保证体系:4.2工期保证措施:4.3停水、停电保证正常施工措施:5、工程质量保证体系及措施:5.1质量目标:5.2质量保证体系:5.3质量保证措施:5.4分项工程质量保证措施:6、安全保证体系及措施:6.1安全保证体系:6.2安全保证措施:7、创建文明工地及环境保护措施:7.1文明施工措施:7.2降低工程造价体系措施:8、各类资源计划:8.1劳动力情况计划安排:8.2主要机械设备一览表:200m3蓄水池施工组织设计1、工程简况:拟建200m3蓄水池一个,平面为方形,占地面积约130m2。
水池内空尺寸7.8m×7.8m×3.5m,中心设400×400mm支柱一个,顶设十字梁400×400㎜。
底板厚600㎜,下设150㎜厚C15砼垫层,500㎜碎石垫层。
壁厚400㎜,底板、池壁、梁柱砼采用抗渗砼,强度等级为C35S8,水池内外壁用1:2防水砂浆抺面20厚。
钢筋保护层:底板下层为40㎜,底板上层、池壁为30㎜,柱35㎜。
本工程施工条件较差,由于现场狭小,没有道路可直达作业现场,所有工程材料及周转料必须采用30T汽车吊吊送到位,砼采用汽车泵泵送商品砼,模板、钢筋在场外加工场地加工后,运送到施工现场,用汽车吊吊送到位。
现场施工用水用电可从邻近接入。
2、施工部署:2.1组建工程经理部:本工程拟实行工程法施工经管,委派我公司实践经验丰富和经管水平高的同志担任工程部主要负责人,选聘技术、经管水平高的技术人员、经管人员、专业工长组建工程部。
工程经管层由工程经理、施工员、技术负责人、安全主管、质量主管、材料主管、保卫主管、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划。
组织、协调、控制和决策,对各生产施工要素实施全过程的动态经管。
作业层人员的配备:施工人员均挑选有丰富施工经验和劳动技能的技术工人,分工种组成作业班组,挑选技术过硬、思想素质好的职工带班。
为保证工程部经管层指令畅通有效,工作安排采用“施工任务书”的形式。
要求签发人和执行人签字,工程经理层作为执行的监督者。
施工任务书的工作内容完成后由签发人封闭并签字,如未能封闭必须找出原因并对执行人进行处罚。
2.2施工准备:2.2.1技术准备根据建设单位提供的施工要求、图纸和地质资料,配备必要的规范图集和规范、规程,组织有关人员熟悉图纸,领会设计意图,然后提出问题,参加建设单位组织的图纸会审,并做好会审记录。
在本施工组织设计的指导下,进一步细化编制分部分项工程的施工方案,保证各项工作的顺利进行。
作好技术和安全交底工作,层层落实,并将书面交底存档。
2.2.2物资、劳动力准备根据施工进度计划,分阶段提出材料机具需用计划,安排好进场时间。
选择合格供应商,组织好货源,把好材料关。
根据施工进度计划,分阶段提出劳动力需用计划,组织工人进场。
做好工人进场教育工作,使工人严格遵守各项规章制度。
对特殊工种进行上岗培训,无上岗证的人员禁止进场施工。
2.2.3施工现场准备根据现场情况做好临时设施的搭设工作。
现场设好各种消防设施、“五牌一图”、宣传牌、警告牌、安全通道。
3、主要施工方法:3.1施工缝的设置:水池底板一次浇筑完成。
底板与池壁的施工缝在底板以上30cm处,底板与柱的施工缝设在底板表面。
池壁与柱梁一次性浇捣。
3.2 施工程序:土方开挖碎石垫层 C15砼垫层底板施工池壁及支柱、十字梁施工3.3土方开挖:根据蓄水池尺寸并考虑工作空间、建设单位对水池标高要求、施工现场条件等情况,使用挖掘机开挖水池基坑,如现场无法堆放土方,则考虑挖机转运土方到道路附近,装车用自卸汽车外运。
土方开挖应根据土质情况,设置基坑壁坡比(一般不少于1:1),确保稳定,如遇大雨应对坑壁采取覆盖等措施处理,防止崩塌。
土方开挖应确保水池基础坐落在坚实的老土上,且土质情况均匀,防止不均匀沉降、确保水池结构安全。
3.4碎石垫层3.4.1基坑开挖后,应按照有关地基规范与设计要求对地基进行检查验收。
检查验收后,引放水池各部轴线控制桩与垫层模板外缘线,考虑池壁支模架搭设位置,垫层位置应超出池壁约1.2M,留出外脚手架位置。
3.4.2碎石垫层500厚碎石垫层应分两次摊铺,每次250㎜,铺填时采用吊车吊斗吊送到位,如吊车不能到位,还应配以人力斗车运送,每层铺筑均应用打夯机夯填密实,确保地基稳定。
3.5混凝土垫层的表面成型与高程控制混凝土垫层表面高程与平整度的精度影响到上部结构的质量水平。
为使垫层混凝土表面平整度控制在规范(允许偏差±10mm)以内,首先要控制好垫层侧模板的高程的误差值≤5mm(用水准仪测量)。
为此在垫层平面的中间部分支设临时高程控制板,将整体大面积垫层分为若干条。
其次在分各浇筑垫层过程中,用平杠尺和抹子对混凝土表面整平。
浇筑一条后,即拆除临时侧模,并继续浇下一条垫层,如此直到全部完成。
垫层C15砼采用汽车泵泵送商品砼,施工时振捣密实。
3.6底板钢筋混凝土底板垫层浇筑后,在垫层上弹线定位,确定钢筋绑扎位置,底板底筋保护层厚度40㎜,面筋保护层厚度30㎜,底筋面筋间设置支撑筋或拉结筋,池壁、支柱预留插筋结构应符合相关规范要求,水池底板与池壁在底板面上300㎜处留设施工缝,采用300㎜宽厚3㎜钢板止水。
底板混凝土采用泵送商品砼,连续一次浇筑完成。
水池底板施工的关键是:确保底板各部分位置及高程符合规范要求,钢筋位置(特别是底板内的预埋池壁、柱插筋位置)应准确,混凝土的强度及抗渗标号要符合规范要求,施工缝防水要符合要求。
3.6.1测量放线当垫层混凝土的强度达到1.2N/mm2以后开始放线。
用经纬仪将水池的池壁、柱及进出水口的轴线投至垫层上(弹墨线)。
据此将底板的外缘线以进出水口的基础线等逐一放出。
为检查垫层混凝土的表面高程,对垫层表面用水准仪实测并标注实际误差值,以便对模板及钢筋的安装高程作调整。
3.6.2底板模板安装底板外侧模板应先于底板钢筋安装工序,而池壁下八字吊模板则应在底板钢筋工序完成之后进行。
但在支吊模过程中应注意保护钢筋。
池壁根部吊模的尺寸、轴线位置要按照允许偏差严格控制,以确保与上部池壁模板接茬的直顺。
3.6.3底板钢筋安装a、认真分析图纸,提出钢筋绑扎方案。
根据底板筋的直径与分布情况,预先确定上下层筋的保护层垫块与架立筋(板凳筋)的摆放间距以及钢筋固定方法。
b、池壁及柱筋保护层的允许偏差的要求分别为±3mm,±5mm。
为达到这一要求,首先要固定好上下层底板筋,使其稳固不变形;其次是调整好底板上下支池壁、柱根部钢筋的位置,使池壁、柱预埋筋对装准其位置。
c、底板筋垫块的位置要与排架(板凳)的立筋位置相对应。
d、绑所后的底板筋要逐点检查保护层厚度,对池及柱预埋筋的位置要拉通线检查,为使底板钢筋稳固,在上下层筋之间加斜向筋。
特别是池壁八字吊模板完成后,对底板筋及池壁筋再次检查与调整。
3.6.4底板混凝土浇筑a、水池底板混凝土的原材料及配合比应符合设计与相关规范要求(详见防水混凝土的要求)。
b、底板混凝土的坍落度。
当采用吊斗灌注机械振捣时,在浇筑地点混凝土的坍落部宜先用50-70mm。
采用掺用外加剂的泵送混凝土时,其坍落度不宜大于150mm。
c、混凝土浇筑应连续进行,尽量减少间歇时间。
浇筑段接茬间歇时间,当气温小于25℃时,不超过3h,气温大于或等于25℃时,不应超过2.5h。
d、池壁八字吊模部分的混凝土浇筑应在底板平面混凝土浇筑30min 后进行,防止八字腋角部分的混凝圭由吊模下部底板面压出后造成蜂窝麻面.为保证池壁腋角部分的混凝土密实,应在混凝土初凝前进行二次振捣,压实混凝土表面,同时对八字吊模的要部混凝土表面整平。
d、底板表面的整平与压实。
设置底板混凝土表面高程控制轨。
在稳固的底板钢筋排架上,安装临时控制轨。
在浇筑底板混凝土时,用杠尺对混凝土表面整平。
e、混凝土浇筑完成后,应视气温与混凝土的硬化情况适时覆盖并洒水养护。
养护时间不少于规定的14d。
特别是池壁的施工缝部位,要覆盖严密,洒水养护。
3.7池壁钢筋混凝土3.7.1施工程序清除池壁钢筋上水泥浆施工缝凿毛拆除池壁八字吊模绑扎池壁钢筋验收钢筋安装池壁模板验收准备工作浇筑池壁混凝土养护拆除池壁侧模继续养护。
3.7.2施工缝凿毛处理池壁要部凝土强度达到2.5N/mm2以上时开始凿毛。
凿毛应用剁斧或尖錾轻锤将混凝土的不密实表面及浮浆凿掉露出新茬。
凿毛过程中要注意保护混凝土的棱角,不要将粗骨料剔出。
3.7.3池壁钢筋池壁钢筋绑扎的关键是控制好钢筋的搭接长度与搭接位置:控制好竖向钢筋顶部的高度;控制好池壁内外层钢筋的净距尺寸;保证整体钢筋网的稳固。
a、绑扎前的准备工作按施工图纸核对各型号钢筋的直径、长度、成型尺寸。
为控制池壁竖向钢筋的上顶高度,在池壁八字腋角要部侧面上,测量高程控制线。
标明到池顶上皮的高度,据此绑扎竖筋。
搭设内外脚手架,清除钢筋表面灰浆整理埋筋。
b、绑扎重点应控制好内外层钢筋的净尺寸,为此采用排架或板凳筋作法。
无论采用哪处方法,要按施工图保护层厚度的要求,精心加工排架与垫块,使误差值不大于±3mm。
排架(支撑板凳)的间距不应大于50 cm。
砂浆垫块摆放的位置,要与钢筋排架的支点相对应。
绑丝扣应向内侧弯曲,不应占用保护层的厚度。
绑扎后的池壁钢筋,应经检查验收。
3.7.4池壁模板池壁模板的质量,直接影响池壁混凝土的质量水平。
池壁模板设计,应根据模板的支搭高度与浇筑方式,对模板的强度、刚度、稳定性进行计算。
作到构造合理、结构稳定、易于装拆、操作方便。
池壁内部搭设满堂脚手架,以形成稳定的支模体系,池壁外搭设操作架,以确保安全作业。
脚手架纵横立距为1M,步距1.5M,纵横向设置剪刀撑。
外操作架还应设置抛撑,确保安全。
池壁墙模板、柱、十字梁模板一次装设成型,池壁墙模板采用15㎜木胶合板、Φ12止水对拉螺杆配合Φ48×3.0mm钢管及50×70mm木方加固,对拉螺栓起步距离100mm。
柱模板采用50×70mm木方加固。
梁模板采用15mm的木胶板,木楞采用50×70的木楞,采用三角支撑固定梁侧模板,池壁墙模板支模示意如下图:50×50×3止水钢片止水对拉螺栓池壁墙支模示意图以墙模板为例,其它模板参照设计计算,模板工程应编制专项方案经审核批准后方可实施。
