200m3蓄水池工程施工组织设计方案
- 格式:doc
- 大小:211.00 KB
- 文档页数:32
蓄水池施工组织设计方案一:蓄水池施工组织设计方案1.项目概述1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目进度计划2.组织管理体系2.1 组织结构2.2 责任分工2.3 通信管理2.4 人力资源管理3.工程施工方案3.1 施工准备工作3.1.1 地质勘测3.1.2 现场布置3.1.3 临时设施搭建3.1.4 施工材料采购3.2 基础工程施工3.2.1 开挖与土方工程3.2.2 基础处理与加固3.2.3 基础混凝土浇筑3.3 结构施工3.3.1 主体结构施工3.3.2 配筋与浇筑3.3.3 混凝土养护3.3.4 结构安装3.3.5 结构验收3.4 附属设施施工3.4.1 引水系统施工3.4.2 排水系统施工3.4.3 监测与控制系统施工3.5 安全与质量控制3.5.1 施工安全管理3.5.2 质量控制与验收3.6 施工进度管理3.6.1 确定关键节点3.6.2 制定施工进度计划3.6.3 项目进度监控与调整4.安全管理措施4.1 安全生产责任制度4.2 施工安全措施4.3 应急预案与演练4.4 安全教育培训4.5 安全监督与检查5.环境保护措施5.1 环境影响评估5.2 施工期环境保护措施5.3 水质保护措施5.4 土壤保护措施5.5 垃圾处理与回收利用6.施工质量管理6.1 施工质量目标6.2 材料质量控制6.3 勘察设计与施工文件质量控制6.4 施工工艺与工序控制6.5 施工质量检查与验收7.项目验收与交接7.1 验收准备7.2 验收标准与方法7.3 项目交接手续7.4 项目保修与维护附件:1. 地质勘测报告2. 施工进度计划3. 施工图纸4. 质量检查记录表5. 安全检查记录表法律名词及注释:1. 建设工程质量管理条例:建设工程质量管理方面的法规,对建设工程质量的组织实施和监督管理提供了规范性要求。

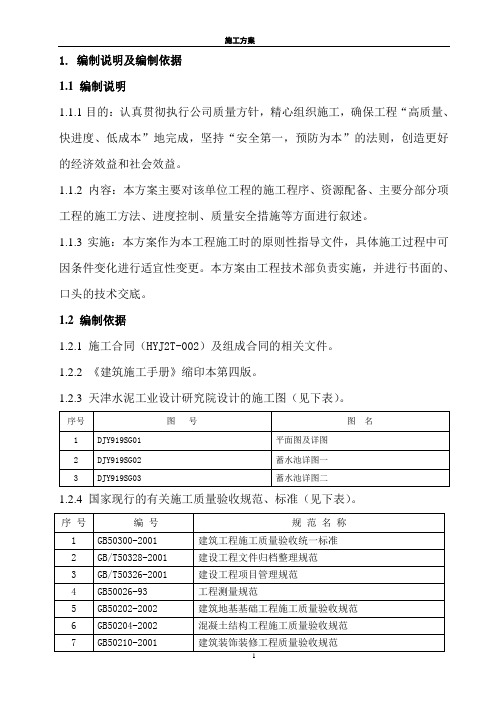

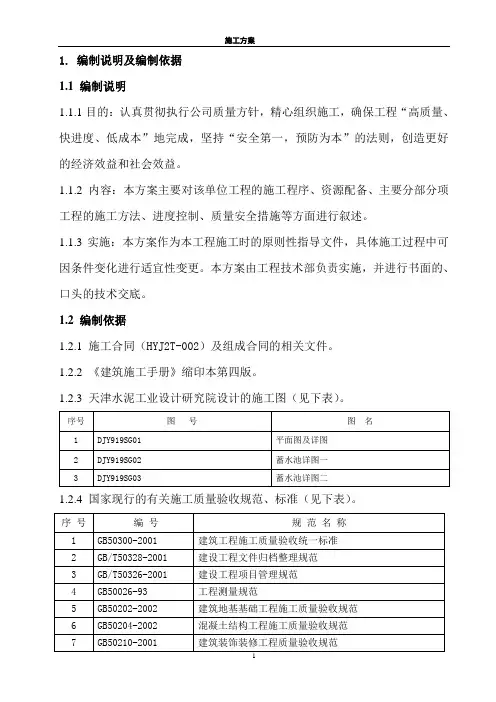

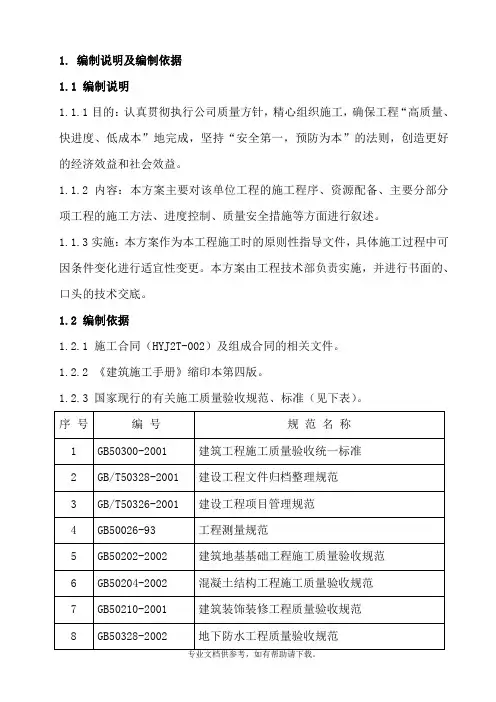

2. 建设工程施工许可证:建设工程施工过程中需由相关部门进行审查并发放的合法文件,授权施工单位进行工程的施工。
蓄水池最新施工组织设计方案1蓄水池最新施工组织设计方案蓄水池最新施工组织设计方案1.1.编制说明及编制依据编制说明及编制依据1.11.1编制说明编制说明1.1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.21.2编制依据编制依据1.2.1施工合同(HYJ2T-002)及组成合同的相关文件。
1.2.2《建筑施工手册》缩印本第四版。
1.2.3国家现行的有关施工质量验收规范、标准(见下表)。
序号编号规范名称1GB50300-测四次,第二年测二次,第三年测一次,直至稳定为止。
5.1.5所有仪器和钢尺在使用前都必须送计量局进行检定,检验合格后方可使用。
5.25.2钢筋工程钢筋工程5.2.1钢筋进场须具备材质证书等质保文件,钢材进厂后,应先进行外观检查,防止有锈蚀、裂纹等,然后进行见证取样送检,检查合格后,填报材料报验单,监理工作师认可后方可投入使用。
5.2.2钢筋下料、制作:钢筋在钢筋车间集中制作,按单位、分部、分项工程编好钢筋下料表,车间制作人员按下料表上的数据尺寸将钢筋加工成半成品,分类编号并直接挂牌标识,运至现场绑扎,如不能及时绑扎的钢筋应有良好的防雨措施,以免锈蚀。
5.2.3钢筋的接长:φ审制每年由公司统一组织进行,加强施工管理人员的安全考核安全意识,避免违章指挥。
7)实行安全生产奖罚制与事故报告制,危急情况停工制:一旦出现危及职工生命财产安全的险情,要立即停工,同时,立即报告项目经理安全经理26有关部门,及时采取措施排除险情。
蓄水池工程施工方案(完整版)第一篇模板:【蓄水池工程施工方案】1. 项目概述1.1 项目背景1.1.1 工程地点1.1.2 工程规模1.1.3 工程目的1.2 工程要求1.2.1 安全要求1.2.2 施工质量要求1.2.3 工期要求1.3 相关法律法规2. 工程准备2.1 前期工作2.1.1 环境评估2.1.2 勘察设计2.1.3 施工图设计2.2 施工方案编制2.2.1 工程分项划分2.2.2 施工工艺流程2.2.3 施工设备及材料准备2.2.4 施工人员组织3. 施工过程3.1 土方开挖3.1.1 土方开挖方法3.1.2 土方运输与堆放3.2 基础处理3.2.1 基础处理方法3.2.2 构筑物基础浇筑3.3 构筑物建设3.3.1 构筑物结构施工3.3.2 防渗处理3.3.3 设备安装3.4 清理与验收3.4.1 施工场地清理3.4.2 工程验收4. 安全措施4.1 施工安全4.1.1 安全风险评估4.1.2 安全防护措施4.2 环境保护4.2.1 施工期间环境监测4.2.2 废弃物处理5. 资金及工期计划5.1 施工经费5.1.1 预算编制5.1.2 资金来源5.2 工期计划5.2.1 施工进度安排【附件】1. 施工图纸2. 安全措施检查表3. 环境评估报告【法律名词及注释】1. 施工图设计:根据工程要求和设计规范,编制出详细的施工图,包括工程结构、尺寸、材料及相关技术参数等内容。
2. 环境评估:对工程施工及运营对周边环境的影响进行评估,以保证环境质量符合相关法律法规要求。
3. 防渗处理:采用各种措施,如加固构筑物、铺设防渗材料等,防止水库发生渗漏现象,保证水库的安全性和稳定性。
第二篇模板:【蓄水池工程施工方案】1. 工程背景1.1 工程概述1.1.1 工程名称1.1.3 工程规模1.2 工程目的1.2.1 水质改善1.2.2 供水保障1.2.3 生态恢复2. 施工准备2.1 前期工作2.1.1 环境评估及论证2.1.2 勘察设计2.2 施工方案编制2.2.1 工程分项划分2.2.2 施工工艺流程图2.2.3 施工设备及材料准备3. 施工过程3.1 土方开挖3.1.1 土方开挖方法3.1.2 土方运输与堆放 3.2 基础处理3.2.1 基础处理方法3.2.2 基础浇筑与加固 3.3 闸门及引水设施建设 3.3.1 闸门制作3.3.2 引水设施建设3.4 施工质量控制3.4.1 材料质量控制3.4.2 工程施工质量控制4. 安全措施4.1 施工安全管理4.1.1 安全责任人4.1.2 安全培训4.2 环境保护措施4.2.1 沉淀池建设4.2.2 施工排水处理5. 工程投资及管理5.1 工程投资估算5.1.1 施工预算编制5.1.2 资金来源分析5.2 工程管理5.2.1 工期安排5.2.2 进度控制【附件】1. 施工图纸2. 施工安全规范3. 环境保护方案【法律名词及注释】1. 环境评估及论证:对工程施工及运营对周边环境的影响进行评估及论证,符合环境保护相关法规的要求。

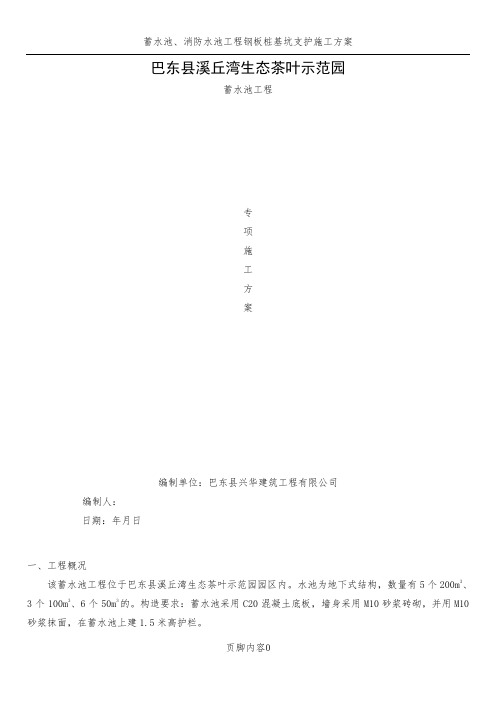

巴东县溪丘湾生态茶叶示范园蓄水池工程专项施工方案编制单位:巴东县兴华建筑工程有限公司编制人:日期:年月日一、工程概况该蓄水池工程位于巴东县溪丘湾生态茶叶示范园园区内。
水池为地下式结构,数量有5个200m3、3个100m3、6个50m3的。
构造要求:蓄水池采用C20混凝土底板,墙身采用M10砂浆砖砌,并用M10砂浆抹面,在蓄水池上建1.5米高护栏。
二、编制依据根据业主提供施工图及施工规范标准。
三、基础施工1、对土质基坑应保持干燥,雨天基坑内积水应随时排除,对受水浸泡的基底土应全部予以清除;2、挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工;四、基坑土石方开挖1、场地清理各项准备工作完成以后,对施工区域内砾砖块用推土机、装载机配合自卸汽车运至指定的弃土当位置。
1)用推土机和铲运机将清理开挖工程区域内的树根、杂草、垃圾、废渣、表土及监理人指明的其它有碍物等清除干净,运到监理人指定地点。
2)植被清理主要是清理开挖工程区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物。
3)主体工程施工场地地表的植被清理,必须延伸至最大开挖边线或建筑物基础边线外侧5m。
4)植被清理期间要注意保护清理区域内的天然植被,凡属无价值可燃物,尽快将其焚毁,焚毁期间必须采取必要的防火措施,对无法烧尽或严重影响环境的清除物,必须按监理指定的地区进行掩埋,掩埋物不得妨碍自然排水或污染河川。
5)表土是指含细根须、草本植物及覆盖草等植物的表层有机土壤,清表时要按监理指示的表土开挖深度进行开挖,并将开挖的有机土壤运到指定地区堆放,防止土壤被冲刷流失。
2、土石方开挖挖掘包括所有土方挖掘和岩石挖掘,按图纸所示或工程师指示,在划定的界线内进行挖掘。
所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。
土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到路堤地段作填料,或者运往弃土点。
1. 编制说明及编制依据1.1 编制说明1.1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 编制依据1.2.1 施工合同(HYJ2T-002)及组成合同的相关文件。
1.2.2《建筑施工手册》缩印本第四版。
1.2.3 天津水泥工业设计研究院设计的施工图(见下表)。
1.2.4 国家现行的有关施工质量验收规范、标准(见下表)。
1.2.5其它其它文件2. 工程概况2.1 现场施工条件与环境2.1.1 工程与周围建筑物的关联本工程位于一线蓄水池的北侧,两者相邻轴线间距3.5m.西侧为厂区主马路,东侧为压缩空气站,北侧为煤及页岩原料区,周围施工空间充足。
2.1.2施工临时水电现场施工用水源、电源接入方便。
2.1.3 当地气侯基本特征(见下表)2.2 工程概况2.2.1 建筑概况平面为方形,水池内空尺寸25m×25m×4m,内设5×5个支柱,支柱跨度边柱为4100外,其余均为4200,水池地下部分2 m,地上部分2m,占地面积约700M2。
水池内壁用1:2防水砂浆抺面20厚,其他表面用1:1水泥砂浆抺面15厚。
池盖沿4轴线向两侧对称找1%坡。
2.2.2 结构概况地基承载力180Kp;钢筋砼结构储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。
2.2.3 水系统概况水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;所有阀门均设置在地面上(或设置具备浮球式控制自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。
蓄水池施工组织设计方案一、前言蓄水池的施工组织设计方案是蓄水池工程施工时的重要文档,它是项目管理的重要组成部分。
设计方案的目的是规划和安排项目的施工,使施工过程尽可能顺利地进行。
本文将围绕蓄水池施工组织设计方案,结合实际经验,探讨蓄水池施工组织设计方案的编写要点和注意事项,以期对工程管理人员有所帮助。
二、蓄水池施工组织设计方案的编写要点1.项目概况介绍项目概况介绍包括蓄水池项目的基本情况、建设项目的目标和目的、建设标准。
2.设计方案的目的和原则设计方案的目的是以保证蓄水池工程施工质量、完工时间和施工安全为前提,制定施工组织设计方案。
同时,设计方案应该遵循“经济性”、“合理性”和“可行性”的原则。
3.施工组织机构施工组织机构是蓄水池工程施工质量的重要保证,包括施工指挥部、施工部、安全部、质量部、后勤部和保障部等部门。
4.施工方法和工序施工方法和工序应根据蓄水池工程的实际情况制定,包括选用的机械设备、施工工艺、施工工序、施工技术等。
5.材料和物资的组织供应材料和物资是蓄水池工程施工的重要保障,包括材料和物资的选定、储存、运输、保管、使用等方面的内容。
6.安全和环保措施安全和环保措施是蓄水池工程施工不可或缺的重要保障,包括安全和环保措施的制定、执行和监督等方面的内容。
7.质量保证措施质量保证措施是蓄水池工程施工的重要保障,包括施工质量管理制度、质量监督和检查、质量控制等方面的内容。
8.施工进度安排施工进度安排是蓄水池工程施工的重要管理工作,包括整个工程的施工进度安排和每一个工序的施工进度安排等方面的内容。
三、蓄水池施工组织设计方案的注意事项1.编写规范蓄水池施工组织设计方案需要编写规范,必须符合相关国家和地方的法律法规,遵守国家和地方的有关规定和标准,并严格遵守相关的工程施工标准。
2.考虑实际情况蓄水池施工组织设计方案应该考虑实际情况,根据具体工程情况而定,例如项目的地理位置、施工环境、项目规模、工程质量要求等因素综合考虑,制定合理可行的设计方案。
蓄水池施工组织设计方案1. 编制说明及编制依据1.1 编制说明1。
1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1。
2 内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述.1。
1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更.本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1。
2 编制依据1.2.1 施工合同(HYJ2T-002)及组成合同的相关文件。
1.2.2 《建筑施工手册》缩印本第四版.1.2。
3 国家现行的有关施工质量验收规范、标准(见下表).1。
2.4其它其它文件2。
工程概况2.1 现场施工条件与环境2。
1.1 工程与周围建筑物的关联本工程位于河北省沧州市青县盘古镇孙楼村东,沧州宝运纸业有限公司厂区,现有污水处理设施场地内,本项目未新增用地面积。
公司拟将现有污水处理设施经必要的场地平整和处理后用于本项目建设。
2.1.2施工临时水电现场施工用水源、电源接入方便.2.2 工程概况2。
2。
1 建筑概况前调节池1座,有效容积200m3,后调节池1座,有效容积1700 m3,清水调节池1座,有效容积1700 m3,事故池1座,有效容积1600 m3,生物池2座,有效容积2200 m3,风机房1间,20m2,操作用房1间,40 m2,污泥暂存池4个,20m3/个,污泥浓度调节池4个,10m3/个,污泥助留助滤池4个,5m3/个.2。
2.2 结构概况地基承载力180Kp;钢筋砼结构储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。
2。
2。
3 水系统概况水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;所有阀门均设置在地面上(或设置具备浮球式控制自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。
200m3储水池工程施工组织设计方案1. 引言本文档旨在为200m3储水池工程的施工组织设计方案提供指导。
该方案将从项目背景、施工流程、施工组织和安全管理等方面进行说明。
通过合理规划和组织,确保施工过程顺利进行,并保证施工质量和安全。
2. 项目背景该项目是建设一个200m3的储水池,用于收集和储存雨水。
储水池将用于供水系统的补给,并且有助于应对干旱时期的水源短缺问题。
本项目将位于XX地区,根据当地环境和规划要求进行设计和施工。
3. 施工流程3.1 地面准备在施工前,需要对储水池建设区域进行地面准备工作。
这包括清理、平整和修复土地,确保施工地点符合要求。
3.2 基础工程储水池的基础工程是保证结构稳定和安全的关键。
这一阶段包括地基处理、地下结构施工和钢筋混凝土浇筑等工作。
3.3 水池构建在完成基础工程后,进行储水池的构建工作。
这包括水池壁面施工、底板浇筑、防水处理和入口、出口管道的安装等。
3.4 设备安装完成储水池的主体结构后,需要进行设备的安装工作。
这包括水泵、阀门、管道连接等设备的安装和调试。
3.5 完工验收在所有工程完成后,进行完工验收工作。
确保储水池的结构、设备和功能符合设计和规划要求。
4. 施工组织4.1 施工队伍根据工程规模和施工周期,合理配置施工队伍。
施工队应包括项目经理、项目主管、技术人员和施工工人等。
确保施工队伍的协调配合和施工质量。
4.2 施工计划编制详细的施工计划,确定施工各阶段的工作内容、工期和人力资源安排。
合理安排施工进度,确保施工过程高效有序进行。
4.3 资材管理建立良好的资材管理制度,包括材料采购、保管、使用和结算等。
确保施工过程中资材的供应和使用符合要求,并有效控制成本。
5. 安全管理5.1 安全制度建立健全的安全管理制度,包括施工安全规章制度、安全检查制度和事故应急预案等。
确保施工过程中安全生产,并及时处理和应对可能的安全风险。
5.2 安全培训对施工人员进行安全培训,提高其安全意识和应急处置能力。
1. 编制说明及编制依据1.1 编制说明1.1.1目的:认真贯彻执行公司质量方针,精心组织施工,确保工程“高质量、快进度、低成本”地完成,坚持“安全第一,预防为本”的法则,创造更好的经济效益和社会效益。
1.1.2 内容:本方案主要对该单位工程的施工程序、资源配备、主要分部分项工程的施工方法、进度控制、质量安全措施等方面进行叙述。
1.1.3实施:本方案作为本工程施工时的原则性指导文件,具体施工过程中可因条件变化进行适宜性变更。
本方案由工程技术部负责实施,并进行书面的、口头的技术交底。
1.2 编制依据1.2.1 施工合同(HYJ2T-002)及组成合同的相关文件。
1.2.2 《建筑施工手册》缩印本第四版。
1.2.3 国家现行的有关施工质量验收规范、标准(见下表)。
1.2.4其它其它文件2. 工程概况2.1 现场施工条件与环境2.1.1 工程与周围建筑物的关联本工程位于河北省沧州市青县盘古镇孙楼村东,沧州宝运纸业有限公司厂区,现有污水处理设施场地内,本项目未新增用地面积。
公司拟将现有污水处理设施经必要的场地平整和处理后用于本项目建设。
2.1.2施工临时水电现场施工用水源、电源接入方便。
2.2 工程概况2.2.1 建筑概况前调节池1座,有效容积200m3,后调节池1座,有效容积1700 m3,清水调节池1座,有效容积1700 m3,事故池1座,有效容积1600 m3,生物池2座,有效容积2200 m3,风机房1间,20m2,操作用房1间,40 m2,污泥暂存池4个,20m3/个,污泥浓度调节池4个,10m3/个,污泥助留助滤池4个,5m3/个。
2.2.2 结构概况地基承载力180Kp;钢筋砼结构储水池,砼抗渗等级S8,垫层砼C10,其余C25;钢筋保护层池底、池壁及柱为45,池盖为30。
2.2.3 水系统概况水池阀门开关、均接入中控室控制;水池内设液位计,将水位信号传入中控室,并与潜水泵及进水管的电动阀连锁控制;所有阀门均设置在地面上(或设置具备浮球式控制自动抽水泵操作井);电磁流量计从原蓄水池拆移安装。

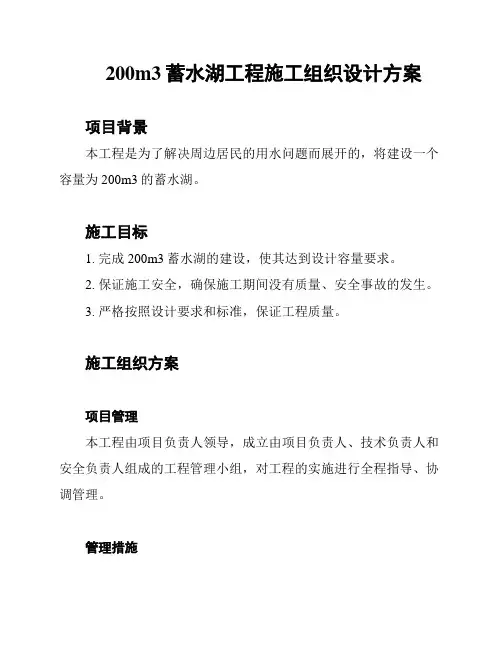

200m3蓄水湖工程施工组织设计方案项目背景本工程是为了解决周边居民的用水问题而展开的,将建设一个容量为200m3的蓄水湖。
施工目标1. 完成200m3蓄水湖的建设,使其达到设计容量要求。
2. 保证施工安全,确保施工期间没有质量、安全事故的发生。
3. 严格按照设计要求和标准,保证工程质量。
施工组织方案项目管理本工程由项目负责人领导,成立由项目负责人、技术负责人和安全负责人组成的工程管理小组,对工程的实施进行全程指导、协调管理。
管理措施1. 严格按照《安全生产法》等有关法律法规的要求,制定施工安全管理规定,对施工人员进行安全管理和教育培训,确保施工安全。
2. 制定工程建设质量管理方案,对施工现场进行质量监督抽查和验收。
3. 加强材料管理,对进场材料进行检查、验收,保证材料的质量。
4. 采取严密的施工组织和管理措施,确保施工按照设计要求和标准进行。
施工流程1. 土方开挖:根据施工图纸和现场实际情况,采取机械开挖或人工开挖的方式,按计划完成土方开挖工作。
2. 基础施工:按照设计深度和规格,进行基础施工及配筋、浇筑砼等工作。
3. 壁面施工:对蓄水湖的壁面进行施工,包括打模板、钢筋绑扎、灌浆、抹灰等工作。
4. 地面施工:对蓄水湖的地面进行施工,包括打模板、钢筋绑扎、浇筑砼、抹灰等工作。
5. 系统设备安装:安装水泵、管道、阀门、压力表等配套设备。
6. 调试验收:对建设完成的工程进行调试试运行和验收。
安全措施1. 施工现场设置符合要求的安全警示标志及提示牌;2. 确定专人负责现场安全防范及队伍管理;3. 按照安全施工规定,设置专人对设备、工具、施工材料进行质量检查,严禁使用不合格工具和设备;4. 制定应急预案和突发事件的应急预案并进行演练;5. 开展安全培训教育,加强人员安全意识教育和安全技能培训。
总结通过对200m3蓄水湖工程施工组织设计的规划和措施,我们可以达成预期的施工目标,同时确保施工过程的安全和质量达到标准要求。
200m3蓄水池施工组织设计2012年4月审批页目录1、工程概况:2、施工部署:2.1组建项目经理部:2.2施工准备:3、主要施工方法:3.1施工缝的设置:3.2 施工程序:3.3土方开挖:3.4碎石垫层:3.5混凝土垫层的表面成型与高程控制:3.6底板钢筋混凝土:3.7池壁钢筋混凝土:4、工期保证体系及措施:4.1工期保证体系:4.2工期保证措施:4.3停水、停电保证正常施工措施:5、工程质量保证体系及措施:5.1质量目标:5.2质量保证体系:5.3质量保证措施:5.4分项工程质量保证措施:6、安全保证体系及措施:6.1安全保证体系:6.2安全保证措施:7、创建文明工地及环境保护措施:7.1文明施工措施:7.2降低工程造价体系措施:8、各类资源计划:8.1劳动力情况计划安排:8.2主要机械设备一览表:200m3蓄水池施工组织设计1、工程概况:拟建200m3蓄水池一个,平面为方形,占地面积约130m2。
水池内空尺寸7.8m×7.8m×3.5m,中心设400×400mm支柱一个,顶设十字梁400×400㎜。
底板厚600㎜,下设150㎜厚C15砼垫层,500㎜碎石垫层。
壁厚400㎜,底板、池壁、梁柱砼采用抗渗砼,强度等级为C35S8,水池内外壁用1:2防水砂浆抺面20厚。
钢筋保护层:底板下层为40㎜,底板上层、池壁为30㎜,柱35㎜。
本工程施工条件较差,由于现场狭小,没有道路可直达作业现场,所有工程材料及周转料必须采用30T汽车吊吊送到位,砼采用汽车泵泵送商品砼,模板、钢筋在场外加工场地加工后,运送到施工现场,用汽车吊吊送到位。
现场施工用水用电可从邻近接入。
2、施工部署:2.1组建项目经理部:本工程拟实行项目法施工管理,委派我公司实践经验丰富和管理水平高的同志担任项目部主要负责人,选聘技术、管理水平高的技术人员、管理人员、专业工长组建项目部。
项目管理层由项目经理、施工员、技术负责人、安全主管、质量主管、材料主管、保卫主管、机械主管和后勤主管等成员组成,在建设单位、监理单位和公司的指导下,负责对本工程的工期、质量、安全、成本等实施计划。
组织、协调、控制和决策,对各生产施工要素实施全过程的动态管理。
作业层人员的配备:施工人员均挑选有丰富施工经验和劳动技能的技术工人,分工种组成作业班组,挑选技术过硬、思想素质好的职工带班。
为保证项目部管理层指令畅通有效,工作安排采用“施工任务书”的形式。
要求签发人和执行人签字,项目经理层作为执行的监督者。
施工任务书的工作内容完成后由签发人封闭并签字,如未能封闭必须找出原因并对执行人进行处罚。
2.2施工准备:2.2.1技术准备根据建设单位提供的施工要求、图纸和地质资料,配备必要的标准图集和规范、规程,组织有关人员熟悉图纸,领会设计意图,然后提出问题,参加建设单位组织的图纸会审,并做好会审记录。
在本施工组织设计的指导下,进一步细化编制分部分项工程的施工方案,保证各项工作的顺利进行。
作好技术和安全交底工作,层层落实,并将书面交底存档。
2.2.2物资、劳动力准备根据施工进度计划,分阶段提出材料机具需用计划,安排好进场时间。
选择合格供应商,组织好货源,把好材料关。
根据施工进度计划,分阶段提出劳动力需用计划,组织工人进场。
做好工人进场教育工作,使工人严格遵守各项规章制度。
对特殊工种进行上岗培训,无上岗证的人员禁止进场施工。
2.2.3施工现场准备根据现场情况做好临时设施的搭设工作。
现场设好各种消防设施、“五牌一图”、宣传牌、警告牌、安全通道。
3、主要施工方法:3.1施工缝的设置:水池底板一次浇筑完成。
底板与池壁的施工缝在底板以上30cm处,底板与柱的施工缝设在底板表面。
池壁与柱梁一次性浇捣。
3.2 施工程序:土方开挖碎石垫层 C15砼垫层底板施工池壁及支柱、十字梁施工3.3土方开挖:根据蓄水池尺寸并考虑工作空间、建设单位对水池标高要求、施工现场条件等情况,使用挖掘机开挖水池基坑,如现场无法堆放土方,则考虑挖机转运土方到道路附近,装车用自卸汽车外运。
土方开挖应根据土质情况,设置基坑壁坡比(一般不少于1:1),确保稳定,如遇大雨应对坑壁采取覆盖等措施处理,防止崩塌。
土方开挖应确保水池基础坐落在坚实的老土上,且土质情况均匀,防止不均匀沉降、确保水池结构安全。
3.4碎石垫层3.4.1基坑开挖后,应按照有关地基规范与设计要求对地基进行检查验收。
检查验收后,引放水池各部轴线控制桩与垫层模板外缘线,考虑池壁支模架搭设位置,垫层位置应超出池壁约1.2米,留出外脚手架位置。
3.4.2碎石垫层500厚碎石垫层应分两次摊铺,每次250㎜,铺填时采用吊车吊斗吊送到位,如吊车不能到位,还应配以人力斗车运送,每层铺筑均应用打夯机夯填密实,确保地基稳定。
3.5混凝土垫层的表面成型与高程控制混凝土垫层表面高程与平整度的精度影响到上部结构的质量水平。
为使垫层混凝土表面平整度控制在标准(允许偏差±10mm)以内,首先要控制好垫层侧模板的高程的误差值≤5mm(用水准仪测量)。
为此在垫层平面的中间部分支设临时高程控制板,将整体大面积垫层分为若干条。
其次在分各浇筑垫层过程中,用平杠尺和抹子对混凝土表面整平。
浇筑一条后,即拆除临时侧模,并继续浇下一条垫层,如此直到全部完成。
垫层C15砼采用汽车泵泵送商品砼,施工时振捣密实。
3.6底板钢筋混凝土底板垫层浇筑后,在垫层上弹线定位,确定钢筋绑扎位置,底板底筋保护层厚度40㎜,面筋保护层厚度30㎜,底筋面筋间设置支撑筋或拉结筋,池壁、支柱预留插筋结构应符合相关规范要求,水池底板与池壁在底板面上300㎜处留设施工缝,采用300㎜宽厚3㎜钢板止水。
底板混凝土采用泵送商品砼,连续一次浇筑完成。
水池底板施工的关键是:确保底板各部分位置及高程符合标准要求,钢筋位置(特别是底板内的预埋池壁、柱插筋位置)应准确,混凝土的强度及抗渗标号要符合标准要求,施工缝防水要符合要求。
3.6.1测量放线当垫层混凝土的强度达到1.2N/mm2以后开始放线。
用经纬仪将水池的池壁、柱及进出水口的轴线投至垫层上(弹墨线)。
据此将底板的外缘线以进出水口的基础线等逐一放出。
为检查垫层混凝土的表面高程,对垫层表面用水准仪实测并标注实际误差值,以便对模板及钢筋的安装高程作调整。
3.6.2底板模板安装底板外侧模板应先于底板钢筋安装工序,而池壁下八字吊模板则应在底板钢筋工序完成之后进行。
但在支吊模过程中应注意保护钢筋。
池壁根部吊模的尺寸、轴线位置要按照允许偏差严格控制,以确保与上部池壁模板接茬的直顺。
3.6.3底板钢筋安装a、认真分析图纸,提出钢筋绑扎方案。
根据底板筋的直径与分布情况,预先确定上下层筋的保护层垫块与架立筋(板凳筋)的摆放间距以及钢筋固定方法。
b、池壁及柱筋保护层的允许偏差的要求分别为±3mm,±5mm。
为达到这一要求,首先要固定好上下层底板筋,使其稳固不变形;其次是调整好底板上下支池壁、柱根部钢筋的位置,使池壁、柱预埋筋对装准其位置。
c、底板筋垫块的位置要与排架(板凳)的立筋位置相对应。
d、绑所后的底板筋要逐点检查保护层厚度,对池及柱预埋筋的位置要拉通线检查,为使底板钢筋稳固,在上下层筋之间加斜向筋。
特别是池壁八字吊模板完成后,对底板筋及池壁筋再次检查与调整。
3.6.4底板混凝土浇筑a、水池底板混凝土的原材料及配合比应符合设计与相关规范要求(详见防水混凝土的要求)。
b、底板混凝土的坍落度。
当采用吊斗灌注机械振捣时,在浇筑地点混凝土的坍落部宜先用50-70mm。
采用掺用外加剂的泵送混凝土时,其坍落度不宜大于150mm。
c、混凝土浇筑应连续进行,尽量减少间歇时间。
浇筑段接茬间歇时间,当气温小于25℃时,不超过3h,气温大于或等于25℃时,不应超过2.5h。
d、池壁八字吊模部分的混凝土浇筑应在底板平面混凝土浇筑30min 后进行,防止八字腋角部分的混凝圭由吊模下部底板面压出后造成蜂窝麻面.为保证池壁腋角部分的混凝土密实,应在混凝土初凝前进行二次振捣,压实混凝土表面,同时对八字吊模的要部混凝土表面整平。
d、底板表面的整平与压实。
设置底板混凝土表面高程控制轨。
在稳固的底板钢筋排架上,安装临时控制轨。
在浇筑底板混凝土时,用杠尺对混凝土表面整平。
e、混凝土浇筑完成后,应视气温与混凝土的硬化情况适时覆盖并洒水养护。
养护时间不少于规定的14d。
特别是池壁的施工缝部位,要覆盖严密,洒水养护。
3.7池壁钢筋混凝土3.7.1施工程序清除池壁钢筋上水泥浆施工缝凿毛拆除池壁八字吊模绑扎池壁钢筋验收钢筋安装池壁模板验收准备工作浇筑池壁混凝土养护拆除池壁侧模继续养护。
3.7.2施工缝凿毛处理池壁要部凝土强度达到2.5N/mm2以上时开始凿毛。
凿毛应用剁斧或尖錾轻锤将混凝土的不密实表面及浮浆凿掉露出新茬。
凿毛过程中要注意保护混凝土的棱角,不要将粗骨料剔出。
3.7.3池壁钢筋池壁钢筋绑扎的关键是控制好钢筋的搭接长度与搭接位置:控制好竖向钢筋顶部的高度;控制好池壁内外层钢筋的净距尺寸;保证整体钢筋网的稳固。
a、绑扎前的准备工作按施工图纸核对各型号钢筋的直径、长度、成型尺寸。
为控制池壁竖向钢筋的上顶高度,在池壁八字腋角要部侧面上,测量高程控制线。
标明到池顶上皮的高度,据此绑扎竖筋。
搭设内外脚手架,清除钢筋表面灰浆整理埋筋。
b、绑扎重点应控制好内外层钢筋的净尺寸,为此采用排架或板凳筋作法。
无论采用哪处方法,要按施工图保护层厚度的要求,精心加工排架与垫块,使误差值不大于±3mm。
排架(支撑板凳)的间距不应大于50 cm。
砂浆垫块摆放的位置,要与钢筋排架的支点相对应。
绑丝扣应向内侧弯曲,不应占用保护层的厚度。
绑扎后的池壁钢筋,应经检查验收。
3.7.4池壁模板池壁模板的质量,直接影响池壁混凝土的质量水平。
池壁模板设计,应根据模板的支搭高度与浇筑方式,对模板的强度、刚度、稳定性进行计算。
作到构造合理、结构稳定、易于装拆、操作方便。
池壁内部搭设满堂脚手架,以形成稳定的支模体系,池壁外搭设操作架,以确保安全作业。
脚手架纵横立距为1米,步距1.5米,纵横向设置剪刀撑。
外操作架还应设置抛撑,确保安全。
池壁墙模板、柱、十字梁模板一次装设成型,池壁墙模板采用15㎜木胶合板、Φ12止水对拉螺杆配合Φ48×3.0mm钢管及50×70mm木方加固,对拉螺栓起步距离100mm。
柱模板采用50×70mm木方加固。
梁模板采用15mm的木胶板,木楞采用50×70的木楞,采用三角支撑固定梁侧模板,池壁墙模板支模示意如下图:50×50×3止水钢片止水对拉螺栓池壁墙支模示意图以墙模板为例,其它模板参照设计计算,模板工程应编制专项方案经审核批准后方可实施。
