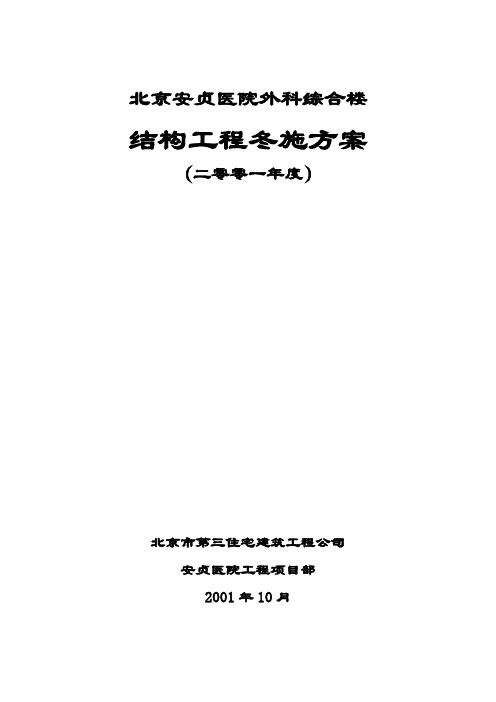

北京安贞医院外科综合楼结构工程冬施方案(二零零一年度)北京市第三住宅建筑工程公司安贞医院工程项目部2001年10月目录1冬施安排: (1)1.1工程概况: (1)1.2冬施生产计划: (1)1.3冬施领导小组: (1)2冬施准备工作: (1)2.1技术准备: (1)2.2材料及设备准备: (2)2.3人员培训: (3)2.4暂设用房: (3)3冬施措施及要求: (3)3.1现浇砼结构施工 (3)3.2防水施工: (5)3.3回填土施工: (5)4安全要求: (5)5消防措施: (6)附录 (7)1冬施安排:1.1工程概况:本工程为安贞医院外科综合楼,总建筑面积34422m2,结构型式为钢筋砼框架结构,地下两层,地上十一层,局部五层,标准层层高3.6m。
1.2冬施生产计划:根据多年气象资料统计,北京地区冬期施工日期一般为11月中旬~次年3月中旬。
室外日平均气温连续5天低于5℃进入冬施,连续5天高于5℃解除冬施。
本工程冬期不停工,冬期完成主体结构工程,根据计划在1月底完成6~11层结构施工,在12月中旬完成汽车坡道结构施工。
1.3冬施领导小组:组长:杨文勇付组长:吴树恒杨昕马振明曹一玖刘文林组员:李强赵春耕肖志华程格海张盈辉赵贺成张光磊卢春生张树林卓阳刘跃国张凤友马树生杨长城刘金雨刘立军2冬施准备工作:2.1技术准备:2.1.1冬施期间砼总量约为3000立方米,砼强度等级主要为C40、C35、C25,采用预拌砼,砼施工采用综合蓄热法。
要求砼搅拌站保证所供应的配合比、外加剂等符合要求,检测报告合格。
所以砼用原材及原材料加热用热源均由搅拌站自行解决。
冬施期间水泥选用普通硅酸盐水泥(普42.5R,32.5R),掺量大于300kg/m3,按初冬、严冬及砼强度等级不同选用不同性能的防冻剂,防冻剂型号为FZJ-1及FZJ-2两种,防冻剂规定温度为-10℃,使用环境温度可达-15℃。
含气量为2~4%,要求防冻剂检测合格,符合无氯、无氨、低碱要求。

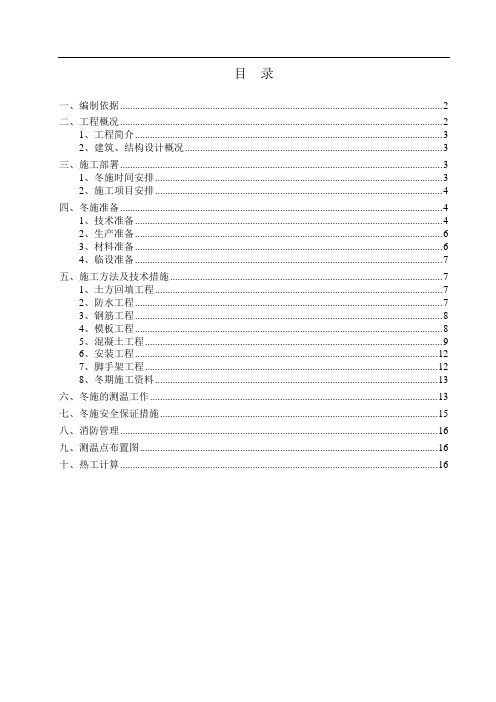

目录一、编制依据 (2)二、工程概况 (2)1、工程简介 (3)2、建筑、结构设计概况 (3)三、施工部署 (3)1、冬施时间安排 (3)2、施工项目安排 (4)四、冬施准备 (4)1、技术准备 (4)2、生产准备 (6)3、材料准备 (6)4、临设准备 (7)五、施工方法及技术措施 (7)1、土方回填工程 (7)2、防水工程 (7)3、钢筋工程 (8)4、模板工程 (8)5、混凝土工程 (9)6、安装工程 (12)7、脚手架工程 (12)8、冬期施工资料 (13)六、冬施的测温工作 (13)七、冬施安全保证措施 (15)八、消防管理 (16)九、测温点布置图 (16)十、热工计算 (16)一、编制依据二、工程概况工程名称:中海老古城综合改造项目D地块工程。
建设地点;北京市石景山区古城,古城社区北街以南,八角南路以北,古城1号路以东,古城2号路以西。
工期:2013年8月17日开工,2014年9月20日竣工备案。
质量标准:合格。
1、工程简介2、建筑、结构设计概况本工程为北京市石景山区古城,古城社区北街以南,八角南路以北,古城1号路以东,古城2号路以西。
建筑高度2#、3#和5#楼均为52.6m,1#楼为59.3m,4#楼为54.3m,6#楼为52.5m,地下车库为1.1m,总建筑面积为92616.21m2,±0.000相当于绝对标高76.50m,建筑抗震设防,丙类,抗震设防烈度8度,设计合理使用合格年限为50年,结构形式均为全现浇剪力墙结构。
三、施工部署1、冬施时间安排本工程开工日期为2013年8月17日,主体结构封顶:1#、5#、6#为2014年3月15日,2#、3#、4#为2014年1月20日。
竣工时间为2014年9月20日。
冬期施工的依据为:根据当地多年气温资料统计,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天稳定高于5℃时解除冬期施工。
根据北京地区多年气象观测资料表明及冬期施工现场环境气温要求标准,北京地区的冬期施工一般安排在本年度的11月15日至来年的3月15日,累计120天左右。

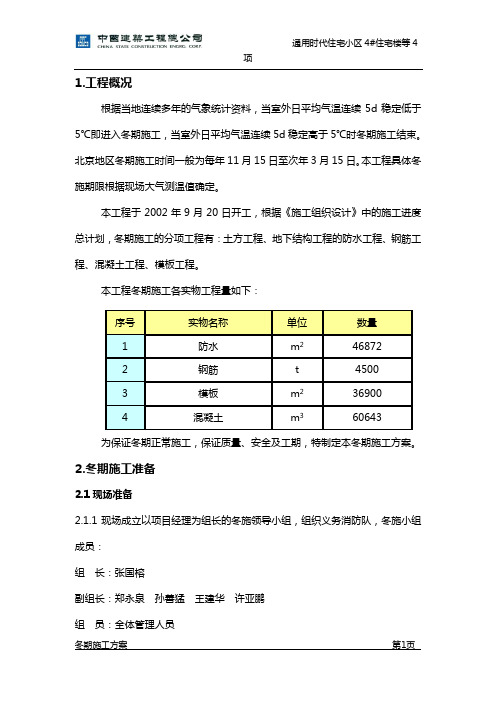

1.工程概况根据当地连续多年的气象统计资料,当室外日平均气温连续5d稳定低于5℃即进入冬期施工,当室外日平均气温连续5d稳定高于5℃时冬期施工结束。
北京地区冬期施工时间一般为每年11月15日至次年3月15日。
本工程具体冬施期限根据现场大气测温值确定。
本工程于2002年9月20日开工,根据《施工组织设计》中的施工进度总计划,冬期施工的分项工程有:土方工程、地下结构工程的防水工程、钢筋工程、混凝土工程、模板工程。
本工程冬期施工各实物工程量如下:序号实物名称单位数量1 防水m2468722 钢筋t 45003 模板m2369004 混凝土m360643为保证冬期正常施工,保证质量、安全及工期,特制定本冬期施工方案。
2.冬期施工准备2.1现场准备2.1.1现场成立以项目经理为组长的冬施领导小组,组织义务消防队,冬施小组成员:组长:张国榕副组长:郑永泉孙善猛王建华许亚鹏组员:全体管理人员义务消防队:南通三建三分公司、江苏金坛市长江建筑安装劳务有限公司、湖北省孝感市远大建筑工程公司2.1.2进入冬施前认真查看“地下结构施工平面图”及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线、及要保温的管沟等,并按施工方案保温(水管、电缆线均埋入地下≥800mm,水管出口均用砖砌筑后填锯末保温)。
2.1.3在临建办公室前设立百叶箱、天气预报黑板,每天注明8点、14点、20点、2点及当天最高、最低气温。
2.1.4现场办公室及生活区供暖各采用一台燃油锅炉,锅炉功率满足供暖要求。
2.1.5按照消防要求设置足够的干粉灭火器。
2.1.6现场标养室采用电加热和喷淋的方法来保证标养室内的温度和湿度符合规范要求。
2.1.7在冬施前对现场的所有机械设备进行一次安全检查,发现问题及时改正。
2.2技术准备2.2.1根据工程进度及现场情况编写出切实可行的冬期施工方案,经项目总工程师审批后方可实施,并在冬施前由技术部负责向全体管理人员进行冬施技术交底。
目录目录 (1)一、编制依据 (2)1、施组文件 (2)2、施工图纸 (2)3、主要施工规范、规程、标准 (2)4、其它文件 (2)二、工程概况 (2)1、设计概述 (3)2、测量工作难点 (3)三、测量施工组织 (4)1、总则 (4)2、人员的配备 (4)3、图纸学习与校核 (4)4、仪器的准备 (4)四、测量控制 (5)五、建筑物的定位测量 (6)1、轴线控制 (6)2、±0.000高程点控制 (7)六、建筑物的轴线投测 (7)1、基础轴线投测 (7)2、±0.000校合轴线 (7)3、主体轴线投测 (7)七、建筑物的高程测量 (9)1、基础高程传递 (9)2、主体标高控制 (10)八、沉降观测 (10)九、施工测量注意事项 (10)1、预防施工测量放线质量事故 (10)2、预防施工测量放线安全事故 (11)3、处理施工测量放线质量事故 (12)4、处理施工测量放线安全事故 (12)附图1:工程定位图 (13)附图2:内控点布置位置示意图 (14)中联国际艺术发展中心工程施工测量方案一、编制依据1、施组文件《中联国际艺术发展中心工程施工组织设计》。
二、工程概况中联国际艺术文化发展中心工程位于海淀区知春路白塔庵,建筑面积46757㎡,占地面积8320.651m2,地下3层,地上17层,建筑总高度66.9m。
地下室部分为钢筋混凝土框架剪力墙结构,地上为钢框架支撑结构,钢柱伸入地下一层,楼板采用闭口型压型钢板混凝土组合楼板。
本工程建筑类别为一类,地下三层部分区域为常规六级人防(乙类防空地下室),地下层高5.0m、3.9m、4.0m;地上层高5.3m、3.9m、3.3m。
室内标高±0.000相当于绝对标高51.150m,室内外高差0.3~0.6m;本工程设防烈度为8度,抗震等级为三级,耐久年限50年,建筑耐火等级为一级,地下室、屋面防水等级为一级。
1、设计概述主要设计概况如下:2、测量工作难点2.1、工程基础深,结构复杂,对钢柱进行精确的校正,使钢柱钢梁能够顺利安装到位是施工的重点环节。
长城杯工程冬季施工方案(1)
一、引言
长城作为中国历史文化的瑰宝,一直以其雄伟壮丽的姿态吸引着世界各地游客
的目光。
而保护和修缮长城则显得尤为重要。
长城杯工程是为了保护和修复长城而进行的一项大型工程。
本文将就长城杯工程在冬季施工方案进行探讨。
二、冬季施工的必要性
长城的修缮工作需要全年无休,冬季施工同样重要。
在冬季,气温低、天气干燥,这样会有利于混凝土的凝结,从而提高修缮质量。
而且冬季相对人员和车辆少,可以减少施工期间的交通和安全压力。
三、冬季施工方案
1. 施工计划
冬季施工需要提前做好施工计划,包括工作时间、工作内容、材料准备等。
要
根据气温情况合理安排工作内容,确保在最适宜的时间完成工程。
2. 保障措施
冬季天气寒冷,需要加强对施工人员的保障。
施工人员应配备保暖服装,准备
热水等物品,以应对低温带来的不适。
同时要加强安全防护,防止意外发生。
3. 施工技术
冬季施工需要采用适合低温环境的施工技术,例如采用保温措施、加热设备等。
同时对于混凝土浇筑、材料运输等工程要注意控制环境温度,保证施工质量。
4. 环境保护
在冬季施工过程中,要注意环境保护工作,避免对周围环境造成污染。
施工现
场要做好垃圾分类、清理工作,减少对环境的影响。
四、总结
长城杯工程的冬季施工方案必须要经过严谨的计划和准备,以确保工程的质量
和进度。
只有做好各项准备工作,才能有效进行长城的修缮工作,保护好这一历史遗产。
冬季施工方案一、编制依据1、相关资料1)秦皇岛宾馆改造工程住宅施工图纸2)秦皇岛宾馆改造工程住宅施工组织设计2、主要规范、规程二、工程概况1、工程概况本工程住宅总面积83178平方米,地上面积73149平方米,地下面积10029平方米;住宅地上34层,地下1层,高度99.95米。
本工程为全现浇混凝土结构,基础结构为梁板式筏板基础,住宅部分为框架剪力墙结构。
本工程冬期施工期限:当室外日平均气温连续5天稳定低于5℃或出现负温,即进入冬期施工,当室外日平均气温连续5天高于5℃,解除冬期施工。
秦皇岛地区每年的11月15日至次年的3月15日为冬期施工阶段,冬期施工阶段必须采取冬期施工措施。
根据施工进度计划安排,冬期施工的主要分项工程有;主体结构的钢筋工程、砼工程、模板工程;室内土方工程及二次结构砌筑工程。
2、冬期施工特点难点分析及对策1、本住宅项目属群体工程,共分为A、B、C三座,工期紧迫;同时施工场地比较紧张,因此如何组织施工是冬期施工也是本工程的重点和难点。
采取的对策如下:加强计划管理,制定工程施工总进度计划和月、周阶段性施工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调整以适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。
2、地上结构施工期间恰逢冬期施工,给工程的正常施工增加难度。
采取的对策如下:项目部设置兼职人员负责天气预报,根据天气情况及时调整施工部署,在施工过程中做好防寒保温、基坑边坡变形监测等工作,尽量将冬期施工的影响降至最低。
三、施工部署1、冬期施工原则根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,冬期施工的原则:认真贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全适用、确保质量。
2、冬期施工领导机构为确保今年的冬期施工顺利进行,认真组织落实冬期措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的冬期施工领导小组。
目录目录 (1)一、编制依据 (2)1、施组文件 (2)2、施工图纸 (2)3、主要施工规范、规程、标准 (2)4、其它文件 (3)二、工程概况 (3)三、施工安排 (5)1、人员组织 (5)2、冬期施工范围 (6)3、冬期施工方法 (6)四、冬施准备 (6)1、技术准备 (6)2、现场准备 (7)3、材料准备 (8)五、主要项目施工方法 (9)1、地基人工清槽、地基钎探 (9)2、砌筑工程 (9)3、抹灰工程 (10)4、地下防水工程 (11)5、钢筋工程 (11)6、模板工程 (12)7、混凝土工程 (13)8、肥槽外墙脚手架搭设 (16)9、钢结构施工 (16)六、质量要求 (16)七、其它管理措施 (16)1、质量保证措施 (16)2、冬施安全消防措施 (16)3、环境保护措施 (19)附1:冬施项目验证审核表 (20)附2:热工计算数 (21)附3:测温点布置图 (27)中联国际文化艺术发展中心工程冬期施工方案一、编制依据1、施组文件《中联国际文化艺术发展中心工程施工组织设计》。
2、施工图纸3、主要施工规范、规程、标准4、其它文件二、工程概况中联国际文化艺术发展中心工程工程位于海淀区知春路白塔庵,建筑面积46757 m2(其中地上33624㎡,地下13133㎡),地下3层,地上17层,建筑檐高66.9m。
本工程结构设计基准年限为50年,结构安全等级为二级,地下结构抗震等级为三级,其中地下三层部分区域为常规六级人防(乙类地下防空室)。
三、施工安排1、人员组织为了确保对冬施的全面控制,加强工地现场的组织、协调管理工作,保证冬施质量、进度,成立冬施领导小组、冬施测温小组、冬施安全领导小组。
1.1、冬施领导小组1.1.1、人员组成:组长:蒋进兵;副组长:张宏、汪金林、侯占合;成员:梁万和、贾建奇、朱延瑞、张根乾、郭金明等;1.1.2、人员职责组长:全面协调本次冬季施工事宜。
副组长:全面负责技术质量管理(汪金林)和施工生产组织(张宏)、现场及安全管理(侯占合)。
目录1.编制依据 (3)2.工程概况: (3)3.施工安排 (4)4.冬施准备: (4)4.1.生产准备 (4)4.2技术准备 (4)4.3.材料准备 (5)5.冬施主要施工方法及技术措施: (6)5.1土方工程 (6)5.3.基础混凝土垫层 (7)5.4.防水找平层施工 (7)5.5.砌筑防水保护墙 (7)5.6.基础底板防水层施工 (8)5.7.底板混凝土工程 (8)5.8混凝土地泵及输送管的保温措施 (10)5.9.混凝土保温要求 (10)6.冬施施工技术措施及安全保证措施: (11)6.1.施工管理要求 (11)6.2.施工质量控制 (12)6.3.冬期施工安全要求 (12)7.热工计算 (13)1.编制依据2.工程概况:本工程结构形式为现浇框剪结构,地下三层,基础底面标高-17.66m,局部井坑底面标高20.71m,地上A、B、D、E座18层,C座23层。
基坑支护采用护坡桩护壁,降水工程采用轻型井点降水,土方施工采用机械挖土,地下防水工程为刚柔结合防水的方法,柔性防水采用SBS卷材防水,结构外墙立面防水采用外防内贴法施工,基础底板及外墙混凝土为C35,C40两种混凝土。
2001年冬季施工项目有:土方工程、护坡(锚杆及桩间土支护)、防水工程、砌筑工程、混凝土工程(垫层、保护层、底板)、钢筋工程、模板工程、水电予留予埋工程。
3.施工安排施工组织组长:康世钧副组长:詹泮湘、丁存贵组员:尹汉东、赵宏志、李贵忠、叶玉坤、焦景生、张大明、分包单位项目经理。
其任务是指导和督促各职能部门安排好冬施计划,编制好冬施技术方案等工作,督促其落实。
4.冬施准备:4.1.生产准备4.1.1安排好冬施期间施工计划,明确冬季施工项目,落实到各分包单位,督促其按要求做好各项准备工作。
4.1.2.做好现场上下水的管道出水口,消火栓及外露水管的保温工作。
4.1.3.生产经理组织冬施小组在10月底对工地的各项准备工作做一次全面检查、落实,在11月10日前进行第二次全面检查落实,以确保冬施正常施工。
目录1、编制依据〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃12、工程概况〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃12.1工程概况〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃1 2.2冬施期限及项目〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃13、施工安排〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃13.1机构组成〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃1 3.2冬施部署〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃24、施工准备〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃24.1材料准备〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃2 4.2人员准备〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃35、主要施工方法及技术措施〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃35.1混凝土工程〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃3 5.2钢筋工程〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃11 5.3模板工程〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃12 5.4回填土工程〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃12 5.5防水工程〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃13 5.6现场临电、临水〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃14 5.7场内、外(第二场地)防冻保温〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃146、施工注意事项〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃146.1安全管理〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃14 6.2消防管理〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃15 6.3技术管理〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃15附图〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃161、编制依据●混凝土结构工程施工及验收规范(GB50204-92);●北京星胜建筑工程设计有限公司设计图纸,工程编号2000-033;●建筑工程冬期施工规程(JGJ 104-97);●混凝土外加剂应用技术规程(GBJ 119-88)●富豪国际大厦施工组织设计;2、工程概况2.1工程概况北京富豪国际大厦位于北京朝阳区慧忠里小区东南角,地下2层、地上23层及3层裙房;总建筑面积28807m2,标准层层高3.2米,檐高68.00米,建筑高度77.55米。
冬季施工方案一、编制依据1、相关资料1)秦皇岛宾馆改造工程住宅施工图纸2)秦皇岛宾馆改造工程住宅施工组织设计2、主要规范、规程二、工程概况1、工程概况本工程住宅总面积83178平方米,地上面积73149平方米,地下面积10029平方米;住宅地上34层,地下1层,高度99.95米。
本工程为全现浇混凝土结构,基础结构为梁板式筏板基础,住宅部分为框架剪力墙结构。
本工程冬期施工期限:当室外日平均气温连续5天稳定低于5℃或出现负温,即进入冬期施工,当室外日平均气温连续5天高于5℃,解除冬期施工。
秦皇岛地区每年的11月15日至次年的3月15日为冬期施工阶段,冬期施工阶段必须采取冬期施工措施。
根据施工进度计划安排,冬期施工的主要分项工程有;主体结构的钢筋工程、砼工程、模板工程;室内土方工程及二次结构砌筑工程。
2、冬期施工特点难点分析及对策1、本住宅项目属群体工程,共分为A、B、C三座,工期紧迫;同时施工场地比较紧张,因此如何组织施工是冬期施工也是本工程的重点和难点。
采取的对策如下:加强计划管理,制定工程施工总进度计划和月、周阶段性施工进度计划以及工序交叉作业的协调计划和材料设备的供应计划;对工程进度所涉及的各方面工作进行详细的安排,反馈信息,对各项计划及时进行调整以适应施工现场的实际条件;合理组织施工工序,协调好各工序间交叉施工,解决好施工对现场周围环境的影响,保证全天候的作业条件,以充分利用有效工作时间。
2、地上结构施工期间恰逢冬期施工,给工程的正常施工增加难度。
采取的对策如下:项目部设置兼职人员负责天气预报,根据天气情况及时调整施工部署,在施工过程中做好防寒保温、基坑边坡变形监测等工作,尽量将冬期施工的影响降至最低。
三、施工部署1、冬期施工原则根据本工程所处的地理位置和工期要求并结合目前本工程的实际情况及特点,冬期施工的原则:认真贯彻执行国家的技术经济政策,做到技术先进、经济合理、安全适用、确保质量。
2、冬期施工领导机构为确保今年的冬期施工顺利进行,认真组织落实冬期措施,按期保质保量完成施工生产任务,项目部给予足够重视,成立以项目经理为首的冬期施工领导小组。
冬期施工领导小组名单:组长:联系电话:副组长:联系电话:组员:3、冬期施工领导小组职责1)制订项目部冬期施工工作计划并编制项目冬施方案,建立并健全冬施期间的管理制度,作好冬施部署和施工准备工作。
2)落实冬施方案中的技术准备和物资准备工作,按照冬施方案中的施工方法组织施工,定期进行技术交底,保证工程质量。
3)落实冬施方案中的安全准备工作,进行安全技术交底,保证施工安全。
4)落实冬施方案中的施工物资及物资的准备工作,在施工现场建立冬期值班制度,设立天气预报牌,设专人收听天气预报并负责公布气象信息,保证施工顺利进行。
4、总平面与临时管线、管沟布置。
冬期施工前,认真查看现场布置情况、临水临电布置情况,作好现场临时供水管道的保温防冻工作。
冬期施工前,由现场经理组织工程、安全、保卫、行政、机电各部对冬期施工准备情况、现场场地条件等条件进行检查。
冬期施工要用的各种机械设备(包括电焊机、电缆)等方面进行详细的检查,对于发现的问题应立即组织人员进行整改。
5、对项目部办公生活区及分包生活区的检查和安排冬季施工前由现场经理组织工程、安全、保卫、行政对项目部现场办公区及分包宿舍设施进行检查并及时进行整改。
6、冬期施工工作重点经常组织各组员及其他有关人员学习冬施相关技术质量要求,了解冬施的重要性,让每个员工都重视冬施。
1)施工进入冬期后,安排专人了解气象信息,并负责将天气情况及时反馈给有关人员,为防寒保温工作做准备。
2)冬施期间,每天24小时有人值班,值班记录必须仔细、认真。
3)各专业班组认真作好技术、安全交底,将冬施对工程的影响减少到最小程度。
四、施工准备工作1、技术准备1)认真熟悉、学习、审核施工图纸,透彻领会设计意图,对进入冬期施工的工程项目,进行全面的调研,掌握真实的数据,为冬期施工提供必要的依据。
2)组织全体管理人员学习冬期施工规范标准,认真贯彻技术措施和冬施方案交底。
3)对测温人员进行培训交底,主要工作内容为大气测温和混凝土养护测温工作,达到混凝土测温的真实性,为混凝土的养护提供科学依据。
4)对主要使用的材料进行交底,准备保温及加温材料。
冬期施工期间做好大气测温工作准备,制作木质300×300×400百页箱 ,安装最高最低温度计,并派专人负责观测、记录。
成立冬施测温小组,小组成员由项目部及施工队伍人员组成,测温小组由项目部王永生、韩月明负责领导,施工队伍派5-8人专门负责测温工作。
2、施工准备1)施工前准备非外露水管均埋入地面以下0.8米。
外露用水管周围用页岩砖砌120mm厚500*500mm2围挡,高度为水嘴以下20cm,并填满锯末。
所有外露用水管均用50mm 厚岩棉保温管包裹至主干管。
所有的临时管沟均用盖板盖严,并经常检查保证排水畅通。
冻深度演算: H0=0.28 -0.5(m)H0:地表面在无雪和草被覆盖情况下全年标准冻结深度。
月平均气温累计值,以正值待入。
经查表:T1=2.6 T2=4.6 T3=2.1推出 =9.3推出 =4.04H0=0.28*4.04-0.5=0.63米小于0.8米故:非外露水管埋入自然地面以下0.8米符合要求。
2)需要增加的临时设施在试验室前设置天气预报黑板,并由专职人员负责天气预报的填写,头一天写明第二天的的天气预报情况,每天早6点、晚0点把当时大气温度实测值填入黑板。
本工程设置6个测温标识牌,挂在相应的测温部位上,同时作好记录。
3)总平面布置与临时管线、管沟进入冬期施工前认真查看施工总平面图、平面临水布置图及相关资料,了解各类临时地下管线、管沟平面位置及标高,针对临时用水及消防栓找出要加深的地下管线、要保温的地上管线及要保温的管沟等进行保温。
4)生活安排项目经理部办公室采用空调取暖,外包队办公室、工人宿舍、管理人员办公室采用空调、电暖气采暖,并在工人宿舍增加被褥和御寒衣服。
3、材料资源准备1)现场材料按指定位置码放整齐,材料必须架空距地不小于300mm,钢筋下垫枕木,钢筋堆放高度应小于2m。
2)竹胶板、多层板下将堆放地面夯实并采用木方垫高,同时对模板进行覆盖,防止雨淋、水泡导致无法使用。
3)提前准备好塑料薄膜、阻燃草帘被、岩棉管、聚苯板、暖风机等冬施必备物资。
冬期施工材料进场计划4、安全工作准备1)项目部安全领导小组针对冬施制订安全规章制度,落实责任,并应定期组织安全检查。
2)冬施之前,对工人及作业人员组织安全交底,明确注意事项。
3)对塔吊要定期观测沉降及偏差,尤其在大风或雨雪后做好观测记录,发现问题及时进行处理。
4)现场用电必须按照《施工现场临时用电安全技术规范》的规定实施,在雨施前应对现场所有动力及照明线路。
供配电设施进行一次全面检查,对线路老化、安装不良及漏电现象及时修理和更换,严禁带隐患使用。
5)室外配电箱、电闸箱及用电机具等要采取防潮、防雷等措施,外壳要做接地保护,有问题要及时排除并作好相应记录。
6)建立安全值班及通报制度,遇有紧急情况要及时通报各级领导。
五、冬期施工主要技术措施1、土方工程冬期施工时,主要进行主体结构施工,土方只做室内土方的回填。
对其冬期施工质量的保证作如下要求:1)填方前清除基底上的冰雪和保温材料,填方不得采用含有冻土块的土填筑。
2)回填用土应过50mm筛孔,做到随筛、随拌、随夯、随盖,当气温低于-10℃时,不宜进行回填作业。
3)对基槽及地面工程范围内的回填土,不得采用冻土或受冻的粘土做回填材料,对其它沟槽部位的回填土,冻土块含量不得超过回填总体积的15%,且冻土块的粒径应小于15cm。
4)回填2:8灰土时,拌合灰土的土质中不得含有机杂质、雨雪块及冻土块,人工和机械夯实严格控制分层厚度。
5)回填宜连续进行并应夯实,以免地基土或已填的土受冻。
大面积填方时,要组织平行流水作业或采取其它有效的保温防冻措施。
对于当天回填的回填面层采取覆盖阻燃草帘被保温,防止过夜面层冻涨,第二日回填前如有冻结部位必须挖除后重新回填。
6)人工夯实时,每层铺土厚度不超过20cm,夯实厚度为10~15cm。
2、地下防水工程本工程地下防水采用卓宝自粘性防水卷材,厚度为2×1.5mm。
当最低温度≤-10℃时,不宜进行卷材防水施工,操作时间宜在上午10时至下午4时施工。
防水工程施工时,应注意防火,当风速过大时,应围挡。
对防水面的保护层混凝土边施工边覆盖保温。
雪天、风天、严寒阶段即寒流的气候条件下不得施工防水层。
3、钢筋工程1)在负温条件下使用的钢筋,施工时要加强检验,钢筋在运输和加工过程中应防止撞击和刻痕。
钢筋工程主要注意在冬施期间对成品、半成品用草帘被覆盖保温。
2)钢筋加工最好在棚内进行,加工完的钢筋放置要避开雨、雪地,下部应用垫块或方木垫起30cm以上,防止受潮或粘污。
3)钢筋原材加工采用控制冷拉率法,钢筋在温度低于-20℃时不宜进行冷拉加工,同时要适当控制伸长率,最大冷拉率控制在4%以内,以避免因负温冷拉造成钢筋强度达不到要求。
在负温下冷拉后的钢筋应逐根进行外观质量检查,其表面不得有裂纹和局部颈缩。
4)冬期钢筋施工阶段,雪后要及时清理施工完毕钢筋表面积雪,防止钢筋锈蚀。
施工前要搭设人行马道,不得在钢筋架上行走,防止钢筋变形,人员摔伤。
遇下雪天气绑扎钢筋,绑扎好地部分加盖塑料布,减少积雪清理难度。
5)由于负温对焊接施工影响较大,故本工程在冬施期间钢筋连接将以机械连接及搭接为主。
4、模板工程1)墙柱模板背面贴50mm厚阻燃聚苯板,与模板贴牢,外用竹胶板或三夹板封严,与模板同时拆装。
同时,墙柱模板采用内包塑料布保温,外挂阻燃草帘被保温,根据施工的实际情况尽可能延长拆模时间以便增加混凝土正温养护时间。
2)顶板随砼浇筑随铺一层塑料薄膜,上加两层50mm厚阻燃草帘被保温覆盖保温。
3)混凝土达到设计强度30%后方可拆除保温,混凝土内外温差不超过20℃为安全,如温差大于20℃,加强保温措施,即加强塑料薄膜和草帘被的厚度。
4)冬期施工,对于模板的拆除,应进行申请,经过项目主任工程师允许批准后方可进行模板拆除。
粱板底模拆除时砼强度必须达到100%方可拆除,以同条件试块强度为拆模依据。
5)支模时,应将模板上的冰雪和泥土清除干净,方可使用。
在支模完成后,必须将模板内杂物、冰雪清扫干净,模板不准浇水。
5、混凝土工程本工程现场砼均采用预拌砼,冬施期间砼强度等级分别为C25、C30、C45等,要求搅拌站提前做好各种强度冬期砼的试配,砼中掺加早强型的复合防冻剂。
1)砼材料要求①拌和物所用的骨料等必须符合冬施的各项要求,应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。
