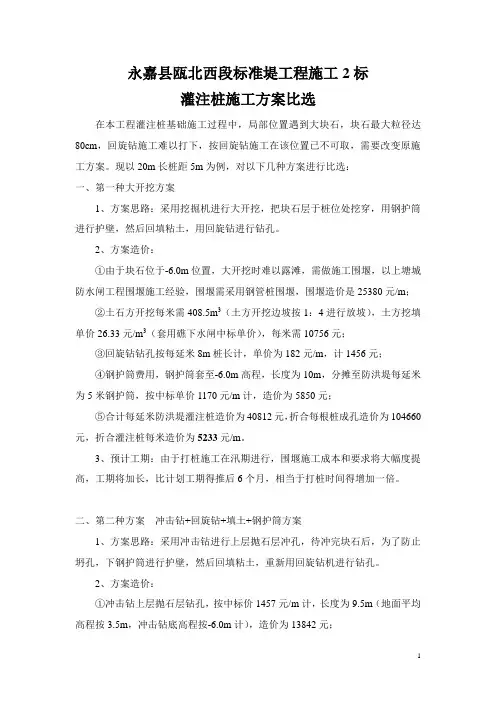

永嘉县瓯北西段标准堤工程施工2标灌注桩施工方案比选在本工程灌注桩基础施工过程中,局部位置遇到大块石,块石最大粒径达80cm,回旋钻施工难以打下,按回旋钻施工在该位置已不可取,需要改变原施工方案。
现以20m长桩距5m为例,对以下几种方案进行比选:一、第一种大开挖方案1、方案思路:采用挖掘机进行大开挖,把块石层于桩位处挖穿,用钢护筒进行护壁,然后回填粘土,用回旋钻进行钻孔。
2、方案造价:①由于块石位于-6.0m位置,大开挖时难以露滩,需做施工围堰,以上塘城防水闸工程围堰施工经验,围堰需采用钢管桩围堰,围堰造价是25380元/m;②土石方开挖每米需408.5m3(土方开挖边坡按1:4进行放坡),土方挖填单价26.33元/m3(套用礁下水闸中标单价),每米需10756元;③回旋钻钻孔按每延米8m桩长计,单价为182元/m,计1456元;④钢护筒费用,钢护筒套至-6.0m高程,长度为10m,分摊至防洪堤每延米为5米钢护筒,按中标单价1170元/m计,造价为5850元;⑤合计每延米防洪堤灌注桩造价为40812元,折合每根桩成孔造价为104660元,折合灌注桩每米造价为5233元/m。
3、预计工期:由于打桩施工在汛期进行,围堰施工成本和要求将大幅度提高,工期将加长,比计划工期得推后6个月,相当于打桩时间得增加一倍。
二、第二种方案冲击钻+回旋钻+填土+钢护筒方案1、方案思路:采用冲击钻进行上层抛石层冲孔,待冲完块石后,为了防止坍孔,下钢护筒进行护壁,然后回填粘土,重新用回旋钻机进行钻孔。
2、方案造价:①冲击钻上层抛石层钻孔,按中标价1457元/m计,长度为9.5m(地面平均高程按3.5m,冲击钻底高程按-6.0m计),造价为13842元;②回旋钻钻孔,按20m桩长计,单价按中标价182元/m,该段造价为3640元;③填土价格以市场价为基准,结合考虑压实、分拣、充盈系数等因素考虑按60元/m3,造价为300元;④钢护筒费用,按定额钢护筒每米重量为133.8kg,单价按投标价8.75元/kg 考虑,则需11122元;⑤回旋桩机移机、进退场费增加折合每根桩600元;⑥合计每根桩成孔造价为29504元,折合灌注桩每米造价为1475元/m。
第1篇一、工程概况本工程位于某市某区域,主要建筑物为住宅楼,占地面积约为10万平方米。
基础形式采用灌注桩基础,桩径为Φ500mm,桩长根据地质勘察报告确定。
本方案针对灌注桩的施工过程进行详细阐述。
二、施工准备1. 施工组织设计(1)成立灌注桩施工项目部,明确项目经理、技术负责人、施工负责人等人员职责。
(2)编制施工组织设计,明确施工工艺、进度计划、资源配置、质量控制、安全管理等。
2. 材料准备(1)钢筋:按照设计要求,准备Φ25mm、Φ28mm、Φ32mm等不同规格的钢筋。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂、石:选用级配良好的中粗砂,碎石粒径不大于40mm。
(4)外加剂:选用符合国家标准的混凝土外加剂。
3. 机械设备准备(1)桩机:选用合适的桩机,如旋挖钻机、冲击钻机等。
(2)搅拌机:选用符合国家标准的混凝土搅拌机。
(3)运输车辆:准备混凝土运输车、钢筋运输车等。
4. 施工场地准备(1)平整场地:确保施工现场平整,满足桩机进场和施工要求。
(2)排水设施:设置排水沟、集水井等排水设施,确保施工现场排水畅通。
(3)临时设施:搭建办公室、材料库房、休息室等临时设施。
三、施工工艺1. 施工顺序(1)桩位放样:根据设计图纸,确定桩位,进行桩位放样。
(2)桩机就位:将桩机移至桩位,调整桩机水平,确保桩机稳定。
(3)钻孔:根据地质条件,选择合适的钻孔方法,如旋挖钻孔、冲击钻孔等。
(4)清孔:钻孔完成后,清除孔底沉渣,确保孔底干净。
(5)钢筋笼制作与吊装:制作钢筋笼,按照设计要求进行吊装。
(6)混凝土浇筑:将混凝土拌合物浇筑至孔底,确保混凝土密实。
(7)拔管:待混凝土达到一定强度后,拔出桩管。
(8)桩头处理:对桩头进行切割、打磨等处理。
2. 施工工艺要点(1)钻孔:根据地质条件,选择合适的钻孔方法。
旋挖钻孔适用于土层较厚、土质较好的场地;冲击钻孔适用于土层较薄、土质较硬的场地。
(2)清孔:钻孔完成后,采用空气、水、泥浆等方法清除孔底沉渣,确保孔底干净。
某大桥灌注砼桩基础施工方案的比选探讨摘要:本文通过介绍灌注砼桩基础施工方案的比选,结合大桥灌注砼桩基础的施工,分析大跨径桥梁桩基础施工方案的比选及施工过程中的质量控制。
关键词:大桥; 灌注砼桩;基础施工方案:比选:探讨1灌注砼桩基础施工方案的比选根据某大桥的地质条件,大桥桩基础施工方案有钻孔灌注桩和挖孔灌注桩2种。
1.1钻孔灌注桩钻孔灌注桩施工工艺流程如图l所示。
图1钻孔灌注桩施工工艺流程1.2挖孔灌注桩挖孔灌注桩施工工艺:1)测量放样。
全站仪准确放出桩位,每个桩位设置4根护桩,距离桩中心2m,使其全部嵌入地层,与地面相平,防止在砂层中移位。
2)钢护筒的制作与埋设。
插打钢护筒,钢护筒下沉到位且在振动下不再下沉时,切入岩层。
3)挖孔。
护筒顶铺设型钢,搭设木平台,安装提升架,挂设安全绳,利用取渣桶将上部砂土清除,由于孔的直径较大,可以3~4人同时作业。
挖到岩层后,用风镐打凿岩石并取渣;挖人岩层后,为防止渗水,加强挖孔桩的施工安全性,在钢护筒刃脚处进行钢筋砼护壁支护。
随时量测孔深、孔径、垂直度和孔位偏差等。
挖孔完成后,清理基底,进行钢筋骨架和砼施工。
1.3钻孔灌注桩和挖孔灌注桩施工方案的比较钻孔灌注桩施工工艺的主要特点是施工设备简单,操作方便,可变水下作业为水上作业;可大大简化施工工艺,缩短工期,降低造价。
但在钻孔和灌注砼施工时,稍有不慎,就会产生斜孔、坍孔、沉淀层超标和卡管等事故,造成灌注桩质量缺陷而影响工程施工安全。
挖孔灌注桩施工工艺的主要特点是挖孔作业面可以同时施工,平行作业,孔与孔之问施工互不干扰;成孔后,无明显扩孔和缩径现象,孔底无沉渣,无需清孔,桩端压缩量小;成孔为清水孔,砼浇筑无风险,可避免质量事故的出现;挖孔桩施工不产生泥浆,环境污染小,还能节约成本。
同时,挖孔桩不需要大型机具,可避免电力不足的问题。
但其工业化程度不高,工人安全保障系数低。
根据2种施工方案的特点,结合现场实际情况和自身施工条件进行综合比选,该大桥桩基础施工采用钻孔灌注桩施工方案。
1、工程概况1.1基本情况廊坊国际饭店B座扩建工程为在原国际饭店(A座)南部新建B座,设计地上14层,地下一层,建筑总高度51m,建筑结构形式为框架剪力墙结构,为一座宽19.4m,外弧长约87.1m,内弧长约68.8m的扇形建筑。
拟采用的地基处理方法为钻孔灌注桩。
1.2工程地质及水文地质条件1.2.1水文地质条件场区浅层地下水属第四系松散层孔隙潜水,地下水以地下径流和大气降水补给为主,主要以地下径流方式排泄,勘察期间实测稳定水位埋深3.7~4.0m,水位受季节、降水人工开采等因素影响会有所升降,年变幅约2.5m。
1.2.2工程地质条件场地属永定河冲积平原区,地势平坦,地貌单一。
根据土质特征和力学性质,由上至下工程特性分层描述如下:①层素填土:主要成分为粉土夹砂,稍湿,稍密,局部夹砖块等杂物,表层有水泥路面、草坪等,最大厚度4.1m(9#钻孔);②层粉土:黄色~灰色,湿,中密~密实,局部稍密,摇振反应迅速,无光泽反映,干强度和韧性低,夹松散粉细砂(N<10)和夹薄层粉质粘土,可塑,地基承载力特征值f ak=120kPa,该层为新近沉积土,层厚0.5~3.0m,平均层底深度为3.8m,8#、9#钻孔本层缺失;③层粘土:灰~黄灰色,可塑,局部流塑,中~高压缩性,摇震无反应,切面稍有光滑,干强度和韧性中等,为互层状,含礓石,夹粉土,局部夹淤泥质土,承载力特征值f ak=110kPa层厚1.4~3.0m,平均层底深度为5.6m;④层中砂:灰色,饱和,中密~密实,颗粒均匀,主要成分由长石、石英等组成,承载力特征值f ak=250kPa,层厚1.3~8.4m,平均层底深度为8.2m,最深达13.6m;⑤层粉土:灰~黄色,湿,密实,摇震反应迅速,无光泽反映,干强度和韧性低,夹粉砂,承载力特征值f ak=175kPa,层厚0.8~2.8m,平均层底深度为10.3m;⑥层粉质粘土:灰色~黄色,可塑~软塑,有象锈斑,中~高压缩性,摇震无反应,切面稍有光滑,干强度和韧性中等,本层各孔均夹多层0.5~1.5m不等厚的薄层密实粉土,其中7#、8#钻孔粉土薄层层数较多厚度较大,局部夹薄砂层,承载力特征值f ak=150kPa,层厚7.8~13.1m,平均层底深度约为23.2m;⑦层粉土:黄色,湿,密实,摇震反应中等,无光泽反映,干强度和韧性低,具锈斑,含礓石,成韵律夹薄层细砂,承载力特征值f ak=210kPa,层厚2.2~5.2m,平均层底深度为26.2m;⑧层粘土:黄色,可塑,中压缩性,摇震无反应,切面光滑,干强度和韧性高,夹薄层粉砂及粉质粘土,承载力特征值f ak=190kPa,层厚1.7~3.8m,平均层底深度为29.1m;⑨层粉质粘土:黄色,可塑,有锈斑,中压缩性,摇震无反应,切面稍有光滑,干强度和韧性中等,夹粉土薄层,承载力特征值f ak=230kPa,层厚4.5~7.9m,平均层底深度为35.5m;⑩层粉土:黄色,湿,密实,摇震反应中等,无光泽反映,干强度和韧性低,夹多薄层粉砂,承载力特征值f ak=225kPa,层厚3.7~6.1m,平均层底深度为39.5m,仅部分钻孔揭穿。
灌注桩施工方案范文一、工程概况。
咱这工程呢,要搞灌注桩施工。
就好比给大地扎好多深深的“小辫子”,让建筑稳稳地站在上面。
这个工程大概在[具体地点],周围环境嘛,[简单描述周边环境,比如靠近马路,有居民区之类的]。
灌注桩的数量有[X]根,每根桩的直径是[具体直径数值],长度大概在[长度范围],就像一群长长的地下卫士。
二、施工准备。
# (一)场地平整。
首先得把场地弄平咯。
就像给大地整理床铺一样,那些个坑坑洼洼的地方都得填平,有高的地方就铲掉。
这样咱那些大型机械才能开进来大显身手。
# (二)测量放线。
这个环节就像给灌注桩找“穴位”。
拿着那些个测量仪器,什么全站仪之类的,根据设计图纸的要求,精确地在地上把每个桩的位置都标记出来。
这可不能马虎,差一点,那桩就可能打到别的地方去了,那就乱套了。
# (三)材料准备。
# (四)机械设备准备。
大型机械是咱施工的得力助手。
旋挖钻机就像个大力士,能快速地钻进土里。
还有吊车,用来吊运那些钢筋和导管。
这些机械都得提前检查好,可不能在施工的时候掉链子,就像汽车上路前要检查一样。
三、施工工艺流程。
# (一)埋设护筒。
护筒就像灌注桩的保护罩。
先挖个坑,把护筒放进去,然后周围用土填实。
护筒的顶部要高出地面一定高度,防止地表水灌进去。
这就好比给灌注桩戴个高高的帽子,让水进不去。
# (二)钻机就位。
旋挖钻机这个大个头要小心翼翼地开到已经标记好的桩位上。
就像大卡车停车一样,要停得准准的。
然后调整好钻机的位置和垂直度,垂直度要是偏差大了,那桩就打歪了,这可不行。
# (三)钻进成孔。
钻机开始工作啦,像个大钻头一样旋转着钻进土里。
一边钻一边把土带出来,就像小蚂蚁搬家一样。
在钻进的过程中,要注意控制钻进速度,遇到硬土层的时候不能太着急,慢慢钻,不然容易损坏钻头。
# (四)清孔。
孔钻好之后,里面可能会有一些碎土渣子,这时候就要清孔了。
就像打扫房间一样,把那些脏东西都清理出去。
清孔要彻底,要是孔底不干净,会影响灌注桩的质量。
工程灌注桩施工方案一、工程概况本工程为某某项目的桩基施工工程,施工区域位于某某地区,包括桩基设计和施工单位为某某公司,总工期预计为60天。
本次施工范围包括:预制桩基施工、钻孔灌注桩施工、桩基测斜监测等。
二、施工前准备工作1. 施工前,需对施工区域进行勘察,了解地质情况、水文地质情况和地下管线位置等。
2. 需要对施工机械设备进行检查和维护,确保施工机械设备的正常使用。
3. 制定施工组织设计方案和施工方案,包括工程施工图纸审核和验收等。
三、施工方案1. 钻孔灌注桩施工1.1 钻孔灌注桩的选择按照设计要求和地质情况,选择合适的钻孔灌注桩规格和长度,并采用合适的钻孔灌注桩设计参数。
1.2 设计施工流程根据设计要求和现场实际情况,制定钻孔灌注桩的具体施工方案,包括孔道钻掘、清孔、钢筋笼安装、浆液灌注等。
1.3 施工机械设备及人员安排根据施工现场情况,选择合适的钻孔机、搅拌车和泵车等机械设备,并安排合适的操作人员进行作业。
2. 预制桩基施工2.1 预制桩基的选择按照设计要求和地质情况,选择合适的预制桩基规格和长度,并采用合适的预制桩基设计参数。
2.2 设计施工流程根据设计要求和实际情况,制定预制桩基的具体施工方案,包括基坑开挖、桩基安装和锚杆固定等。
2.3 施工机械设备及人员安排根据施工现场情况,选择合适的起重机、打桩机和锚杆固定机等机械设备,并安排合适的作业人员进行操作。
3. 桩基测斜监测3.1 监测点布设根据设计要求和实际情况,合理布设桩基测斜监测点,确保监测的全面和准确性。
3.2 监测参数设置根据设计要求,设置合适的监测参数,包括水平位移、垂直位移和倾斜角度等。
3.3 监测记录和分析对监测数据进行及时记录和分析,确保施工质量和安全。
四、施工安全措施1. 施工前,对施工现场进行安全检查和隐患排查,确保施工期间的安全。
2. 对施工机械设备进行定期检查和维护,确保施工机械设备的正常使用。
3. 严格执行施工操作规程,做好施工现场的安全标识和警示。
第1篇一、工程概况1. 工程名称:某住宅小区桩基础工程2. 工程地点:某市某区某住宅小区3. 工程规模:占地面积约10000平方米,总建筑面积约20000平方米4. 工程性质:住宅小区桩基础工程5. 工程地质:根据地质勘察报告,场地土层主要为素填土、粉质粘土、粉土、粉细砂、卵石等。
二、施工方案编制依据1. 国家和地方相关法律法规、标准规范2. 工程地质勘察报告3. 设计文件及相关资料4. 施工现场实际情况三、施工组织设计1. 施工单位:某建筑工程有限公司2. 施工项目经理:XXX3. 施工技术负责人:XXX4. 施工人员:施工队伍由技术工人、管理人员、质检人员等组成。
四、施工准备1. 施工现场准备(1)施工现场平整、排水畅通,确保施工安全。
(2)施工道路畅通,满足施工运输需求。
(3)施工现场设置明显的安全警示标志。
2. 施工材料准备(1)钢筋:符合设计要求的钢筋,并进行抽样检测。
(2)混凝土:根据设计要求,选择合适的混凝土配合比,并进行试配。
(3)水泥、砂、石子等原材料:符合设计要求,并进行抽样检测。
3. 施工设备准备(1)桩基施工设备:钻机、搅拌机、输送泵、振动锤等。
(2)检测设备:超声波检测仪、钢筋探测仪等。
五、施工工艺流程1. 施工测量(1)根据设计图纸,进行施工放样。
(2)检查桩位坐标、高程,确保准确无误。
2. 桩基施工(1)钻孔:采用冲孔灌注桩施工工艺,使用钻机进行钻孔。
(2)清孔:采用潜水泵、泥浆循环等方法进行清孔,确保孔底沉渣厚度不大于50mm。
(3)钢筋笼制作与安装:根据设计要求,制作钢筋笼,并安装至孔口。
(4)混凝土浇筑:采用导管法进行混凝土浇筑,确保混凝土密实、无空洞。
3. 成桩检测(1)超声波检测:采用超声波检测仪检测桩身完整性。
(2)钢筋探测:采用钢筋探测仪检测钢筋位置、间距等。
六、施工质量控制1. 施工过程控制(1)施工前,对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
灌注桩施工方案范文一、工程概况。
咱们这个工程啊,有好多灌注桩要搞呢。
这些灌注桩可是整个工程的基础,就像人的腿一样重要,要是腿不结实,那可就麻烦啦。
具体位置就在[详细工程地点],总共要打[X]根灌注桩,每根桩的直径是[X]毫米,设计桩长大概是[X]米。
这个地质条件呢,也有点复杂,有[描述地质分层情况,比如上层是黏土,下层是砂层之类的]。
二、施工准备。
# (一)技术准备。
1. 首先呢,得让那些技术人员把图纸看个透透的,就像学生考试前复习功课一样认真。
要把灌注桩的各种参数,像桩位啦、桩径啦、桩长啦,都牢记在心。
要是哪个参数搞错了,那就像炒菜放错了盐一样,整个工程的味道就不对啦。
2. 然后呢,要进行技术交底。
就是那些懂行的技术人员得把施工要点、注意事项啥的,清清楚楚地告诉给施工的兄弟们。
不能让大家像没头的苍蝇一样乱撞,得让每个人都知道自己该干啥,咋干才对。
# (二)现场准备。
1. 场地平整那是必须的。
这就好比给咱施工搭个好舞台,坑坑洼洼的可不行。
得把场地弄平了,这样咱们的机械设备才能顺利进场,就像汽车得在平路上开一样顺溜。
2. 还有测量放线。
这可是个精细活,就像给灌注桩画个精确的坐标一样。
得用那些专业的测量仪器,像全站仪啥的,把每个桩的位置都标得准准的,误差可不能太大,不然桩打偏了,那可就成歪脖子树了。
# (三)材料准备。
1. 钢筋是灌注桩的骨头,得选质量好的。
要按照设计要求的规格、型号去采购,还得有质量证明文件。
就像选运动员一样,得挑强壮的、合格的。
2. 混凝土就更不用说了,这是灌注桩的肉。
要根据设计强度等级来拌制,水泥、沙子、石子这些原材料都得符合要求。
这就好比做饭,材料不好,做出来的饭肯定不好吃。
# (四)机械设备准备。
1. 钻机是咱们的主力军,得选性能好的。
要根据地质条件和桩径、桩长来选择合适的钻机型号。
就像打仗选武器一样,得选适合战场的。
2. 还有混凝土灌注设备,像混凝土泵车、导管啥的,都得提前检查好,确保在灌注的时候不会掉链子。
第1篇一、工程概况钻孔灌注桩施工是建筑基础工程中常用的一种基础形式,适用于各种地质条件。
本方案针对某建筑基础工程,设计钻孔灌注桩基础,以下为施工方案。
1. 工程名称:某建筑基础工程2. 工程地点:某市某区某街道3. 工程规模:总建筑面积约10000平方米4. 基础形式:钻孔灌注桩基础5. 地质条件:根据地质勘察报告,地基土层主要为粉土、粉砂层,局部夹有砾石层。
二、施工准备1. 施工组织(1)项目经理负责整个施工过程的组织协调,确保工程质量和进度。
(2)施工员负责现场施工管理和施工质量控制。
(3)技术员负责技术指导和施工方案的实施。
(4)安全员负责现场安全管理和安全教育培训。
2. 材料准备(1)钢筋:选用符合国家标准的HPB300钢筋,直径为25mm。
(2)水泥:选用符合国家标准的硅酸盐水泥,强度等级为32.5MPa。
(3)砂石:选用符合国家标准的河砂和碎石,级配符合要求。
(4)其他材料:模板、桩帽、护筒、焊条等。
3. 机械设备(1)钻孔设备:选用XY-2型钻机,钻孔直径为600mm。
(2)混凝土搅拌设备:选用JS1000型混凝土搅拌机。
(3)混凝土输送设备:选用HBT60A型混凝土泵车。
(4)钢筋加工设备:选用钢筋弯曲机、钢筋切断机等。
(5)其他设备:汽车吊、搅拌运输车、挖掘机等。
三、施工工艺1. 施工流程(1)场地平整:将施工场地平整,清除障碍物。
(2)护筒埋设:根据设计图纸,埋设护筒,护筒埋设深度应符合设计要求。
(3)钻孔:使用钻机进行钻孔,钻孔深度应符合设计要求。
(4)钢筋笼制作与安装:根据设计图纸,制作钢筋笼,安装钢筋笼。
(5)混凝土浇筑:使用混凝土泵车进行混凝土浇筑,浇筑过程中应严格控制混凝土质量。
(6)成桩:待混凝土达到设计强度后,进行成桩。
2. 施工要点(1)护筒埋设1)根据设计图纸,确定护筒埋设位置。
2)使用挖掘机挖坑,坑底平整,坑底尺寸略大于护筒直径。
3)将护筒放入坑内,确保护筒垂直,使用水平尺校正。
第1篇一、工程概况钻孔灌注桩是一种广泛应用于地基基础工程中的桩基础形式,具有施工速度快、质量可靠、适应性强等特点。
本工程钻孔灌注桩施工方案适用于各类地质条件,包括砂土、粘性土、岩层等。
二、施工准备1. 技术准备:熟悉工程地质资料,了解桩基设计要求,掌握钻孔灌注桩施工工艺。
2. 材料准备:钢筋、水泥、砂、石子等原材料应满足设计要求,并经过检验合格。
3. 机械设备准备:钻机、泥浆泵、混凝土搅拌机、振动器等设备应齐全,并处于良好状态。
4. 人员准备:组织施工队伍,明确施工任务和职责,进行技术交底。
三、施工工艺1. 桩位定位:采用全站仪、经纬仪等测量仪器进行桩位放样,确保桩位准确无误。
2. 护筒埋设:根据设计要求,在桩位处埋设护筒,护筒顶端标高应高出原地面或围堰面50cm。
3. 钻孔施工:根据地质条件选择合适的钻孔方法,如冲击成孔、旋挖成孔等。
4. 清孔:钻孔完成后,进行清孔,确保孔底沉碴厚度满足设计要求。
5. 钢筋笼制作与吊装:根据设计要求制作钢筋笼,吊装至孔口,确保钢筋笼位置准确。
6. 浇注混凝土:在钢筋笼上方安装导管,进行混凝土浇注,控制导管埋深。
7. 终孔处理:混凝土浇注完成后,进行终孔处理,确保桩顶标高满足设计要求。
四、施工质量控制1. 材料检验:对钢筋、水泥、砂、石子等原材料进行检验,确保符合设计要求。
2. 钻孔质量:控制钻孔垂直度、孔径、孔深等指标,确保钻孔质量。
3. 清孔质量:清孔过程中,检查孔底沉碴厚度,确保满足设计要求。
4. 混凝土质量:控制混凝土配合比,确保混凝土强度和耐久性。
5. 桩顶标高:确保桩顶标高满足设计要求。
五、安全措施1. 严格遵守安全操作规程,确保施工安全。
2. 定期对机械设备进行检查、维护,确保设备安全运行。
3. 设置安全警示标志,提醒施工人员注意安全。
4. 加强施工人员安全教育,提高安全意识。
六、环境保护1. 合理安排施工时间,减少对周边环境的影响。
2. 处理好施工废水、废气和固体废弃物,防止污染环境。
灌注桩工程专项施工方案一、项目概况本项目是位于XX市的某大型基础设施工程,涉及到大量的灌注桩工程。
灌注桩是一种常见的地基基础工程,适用于软土地基、河道两岸、桥梁、港口、大型工业厂房、高层建筑、地铁隧道等场所。
本项目总共需要施工灌注桩1000根,桩径为1.5米,桩长20米。
二、施工前准备1. 安全准备灌注桩施工是一项高风险的工程,需要做好全面的安全准备。
施工前要及时组织各施工班组的工人进行安全培训,明确各自的安全责任,并设立安全奖励和惩罚制度。
同时,要配备足够的安全防护装备,确保施工过程中工人的人身安全。
2. 技术准备灌注桩施工需要先进的施工设备和专业的技术团队。
在施工前,要对所有设备进行检查和维护,确保设备的正常运转。
同时,要确保技术团队成员的培训和资质,并制定详细的施工方案和工艺流程。
3. 施工准备在进行灌注桩施工前,需要对施工现场进行详细的勘察和设计,确定桩位和桩基坑的位置,并清理现场,确保施工区域的安全。
三、施工工艺1. 钻孔在确定桩位和桩基坑位置后,首先进行钻孔工作。
钻孔的质量直接关系到桩的稳定性和承载能力,因此在进行钻孔前要详细勘察地质情况,并根据地质情况选用合适的钻孔工艺和设备。
2. 灌浆完成钻孔后,需要对孔内进行灌注浆液,以提高桩的承载力和稳定性。
灌浆材料需要根据地质条件和设计要求进行选择,确保灌浆质量符合标准。
3. 桩体浇筑灌浆完成后,需要对桩体进行混凝土浇筑。
在浇筑前需要严格按照设计要求进行模板安装和验收,确保浇筑质量。
浇筑中要注意混凝土的坍落度和浇筑质量,避免出现裂缝和空鼓。
4. 钢筋笼安装在混凝土浇筑前,需要根据设计要求和工艺流程进行钢筋笼的预埋和安装。
钢筋笼的质量和稳定性关系到整个桩体的承载力和抗震性能,因此在钢筋笼的制作和安装中要严格按照相关标准和规范进行操作。
四、施工质量控制1. 施工监理灌注桩工程的施工过程中需要配备专业的监理团队,对施工现场进行全程监督和检查,确保施工按照设计要求和技术流程进行。
灌注桩混凝土施工方案
一、施工前准备
•确定施工地点的地质情况和承载力情况,以便确定合适的灌注桩类型;
•制定施工计划,确定各项施工工序的顺序和时间节点;
•确保施工现场的安全措施到位,保障施工人员的安全;
二、材料准备
•按照设计要求准备所需的钢筋、混凝土、拌合料等材料;
•对各类材料进行质量检验,确保符合相关标准要求;
•确保材料储存合理,防止材料受潮、变质等问题;
三、施工工序
1. 桩基开挖
•根据设计要求进行桩基开挖,确保桩基的几何尺寸和位置准确无误;
•在开挖过程中,及时清理出桩基内的杂物,保持桩基清洁;
2. 钢筋笼制作
•根据设计要求对钢筋进行切割、弯曲等加工,制作成合适的钢筋笼;
•确保钢筋笼的质量和尺寸符合设计要求,严禁出现断裂、错位等质量问题;
3. 灌浆
•将混凝土按照设计配比进行搅拌,并通过管道注入到桩基内;
•灌浆时应密实均匀,避免出现空洞、漏浆等问题;
4. 桩身整形
•在灌浆完成后,对桩身进行修整,保证桩身表面平整光滑;
•确保桩身的几何尺寸和形状符合设计要求;
5. 桩顶打磨
•对灌注桩的桩顶进行打磨处理,使其达到设计要求的平整度和粗糙度要求;
•打磨时应注意控制力度和速度,避免损坏桩顶;
四、验收及保养
•完成施工后,进行灌注桩的验收工作,对各项指标进行检测,确保达到设计要求;
•在验收合格后进行灌注桩的保养工作,保证桩体的质量和使用寿命;
五、施工安全
•加强施工现场的安全管理,保障施工人员的人身安全;
•对施工过程中出现的安全隐患进行及时处理,杜绝事故发生;
以上为灌注桩混凝土施工方案的相关内容,希望可以为相关人员在实际工作中提供参考和借鉴。
工程灌注桩的施工方案一、工程概述本工程是某市新建住宅小区基础工程,项目地位于城市郊区,地基土层为黄土和砂土混合层。
基础工程包括地基处理和基础施工,其中灌注桩作为基础的主要承载方式之一。
本施工方案将详细介绍灌注桩的施工工艺、施工过程中的注意事项和质量控制措施。
二、工程要求1.施工地点:项目位于某市郊区,工程地块为开发用地,场地条件良好。
2.施工条件:天气良好,地基土层为黄土和砂土混合层,适合进行灌注桩施工。
3.参考标准:本工程参考《地基与地下结构基础设计规范》(GB 50007-2011)的相关要求。
三、施工工艺1.桩基坑开挖首先,根据设计要求确定桩位,并测量标高和坐标,然后进行桩基坑开挖。
开挖工艺应符合《地基与地下结构基础设计规范》(GB 50007-2011)的要求,确保桩基坑的尺寸和平整度。
2.灌注桩的施工工艺(1)预埋笼安装在桩基坑中,根据设计要求安装预埋笼,预埋笼的安装要求应符合《地基与地下结构基础设计规范》(GB 50007-2011)的要求,且应保持竖直、水平和位置尺寸的准确度。
(2)灌浆混凝土浇筑在预埋笼安装完成后,立即进行浇筑灌浆混凝土。
浇筑时应采用混凝土搅拌车,确保浇筑的混凝土的质量。
混凝土的配合比应符合设计规定,并应采用标准的浇筑工艺,保证混凝土的均匀性和密实性。
(3)桩顶处理在灌浆混凝土凝固后,对桩顶进行处理,确保桩顶的平整度和垂直度符合设计要求。
同时,应对桩顶进行标高检查,以确保桩顶高程的准确度。
四、安全与质量控制1.安全措施(1)严格遵守《建筑工地安全生产规程》的相关要求,确保施工现场的安全。
(2)加强对施工人员的技术培训,提高施工人员的安全意识和技能。
(3)定期组织安全技术交底和安全生产教育,促进施工现场的安全管理。
2.质量控制(1)严格遵守混凝土浇筑工艺和配合比要求,确保灌注桩的混凝土质量。
(2)严格遵守预埋笼的安装要求,确保预埋笼的竖直度和水平度。
(3)对桩基坑的开挖、预埋笼的安装和浇筑混凝土等工序进行质量检查,确保各项工序的质量符合设计要求。
第一章施工部署1.1.场地的布置1.地上、地下障碍物都处理完毕, 达到“三通一平”。
施工用的临时设施准备就绪。
2.场地标高平整到5.3m左右, 并经过夯实或碾压。
钻孔桩施工区域铺设20~30cm厚的砖渣。
3.根据图纸放出轴线及桩位点, 按上水平标高木橛, 并经过预检签字。
4、要选择和确定钻孔机的进出路线和钻孔顺序, 制定施工方案, 做好技术交底。
5、正式施工前应做成孔试验, 数量不少于两根。
1.2施工顺序由北向南逐根施工, 本工程拟投入4台钻孔桩机, 计划工期40天。
1.3 劳动力安排钻机操作手16人、钢筋工3人、测量放线3人, 管理人员10人。
1.4 主要机械设备需求计划表1.5 主要周转材料需用计划表第二章施工方法2.1施工准备:1.材料: 混凝土采用商品混凝土2、主要机具: 正循环钻机、混凝土导管、套管、水泵、水箱、泥浆池、管等。
2.2 施工工艺流程钻孔灌注桩施工工艺流程图2.3 施工方法及技术要求2.3.1.埋设护筒1、护筒一般用3mm厚的钢板卷制而成, 其内径应大于钻头直径200mm。
护筒的顶部应开设溢浆口, 并高出地面≥200mm。
2、护筒用挖埋的方法埋置, 挖埋时, 护筒与坑壁之间用现场原土填实, 护筒中心应与桩位中心应重合, 偏差不得大于50mm, 护筒埋置深度在粘性土中不宜小于0.5m, 在砂土中不宜小于1m, 本工程埋深为80cm。
2.3.2.泥浆制备1.根据场地情况合理规划布置泥浆池、沉淀池、循环槽等泥浆循环系统。
泥浆池的容积为钻孔容积的1.2~1.5倍, 一般不宜小于4m3。
2、在粘性土层中成孔的泥浆, 可在原土注入清水造浆。
在砂土中成孔的泥浆, 应先在泥浆池中投入高塑性粘土或膨润土造浆。
3、以原土造浆的循环泥浆比重应控制在1.1~1.3;以高塑性粘土或膨润土造浆的循环泥浆比重在砂土层中控制在1.2~1.3, 在砂卵石层或容易塌孔的土层应加大至1.3~1.5, 泥浆的控制指标:粘度18~22S;含砂率不大于8%;胶体率不小于90%。
钻孔灌注桩施工方案1、工程概况本合同工有423根摩擦桩,孔径为1.0m~1.8m;桩长为17m ~67m,分布于互通立交、分离立交、中、小桥中,地质情况为表层耕田土,下部亚粘土成棕黄色~褐黄色,软~硬塑;亚砂土成黄色,软~硬塑;, 夹含粉砂层成黄色,稍湿,松散,分选性好.2灌注桩施工2.1 工艺流程2.2 施工工序具体操作2.2.1钻孔灌注桩施工准备2.2.1.1 平整场地,整修施工便道,保证钻机就位铺设轨道,架立塔吊,铲车、吊车等施工机械能进入施工场地,进行作业,施工便道畅通,保证原材料顺利进场。
2.2.1.2 硬化料场,料场经碾压后用8cm厚15#砼硬化,把不同材料分隔堆放,并且不直接与泥土接触。
2.2.1.3 完善现场流动,配备试验器具。
2.2.1.4 联系当地电力部门,接入电源,并配备200KW发电机,检修钻机、发电机,砼搅拌站等机械,保证钻孔与灌注桩的连续性。
2.2.2 桩位放样按设计要求和规范规定,根据控制点和桩位坐标,用宾得全站仪放出桩位中心点,用十字线引出四个保护桩,外协队伍要保护好桩,以备检校,根据桩位中心点埋设护筒后,用全站仪复测十字线交点与桩位中心点是否吻合,用水准仪测定护筒顶标高,作为控制钻孔长度的依据,桩位放样和水准测量应多次校核,保证其精确度。
2.2.3 埋设护筒护筒制作,护筒采用钢护筒高3.0m以上,直径比设计桩径大25cm,整体式,采用5mm厚钢板制作,底部设刃脚,为增加刚度防止变形,在护筒的上、中、下部各焊一道φ20加劲肋。
护筒埋设,挖埋护筒时,先在桩位处挖出比护筒直径大80cm的圆坑,坑深小于护筒长度40cm。
护筒顶面高于地面30cm,以增加水头压力,坑底应整平,通过定位的控制桩放样,把钻孔的中心位置标于坑底,然后把护筒放进坑内,找出护筒的圆心位置,用十字线在护筒顶部,然后移动护筒,使护筒中心与钻孔中心位置重合,同时用水平尺或垂球检查,使护筒竖直。
此后即在护筒周围对称地、均匀地回填最佳含水量的粘土,要分层夯实,达到最佳密实度,夯填时要防止护筒偏斜。
钻孔灌注桩比选方案一、从桩径角度比选。
1. 大桩径钻孔灌注桩。
优点:首先呢,大桩径的灌注桩就像大力士一样,承载能力超强。
对于那些大型建筑,像高楼大厦这种,它能稳稳地撑起整个建筑的重量,就好比大树的粗壮树干,能支撑起茂密的枝叶。
而且它单桩的承载能力大,在一些地质条件比较复杂,对基础要求特别高的地方,大桩径灌注桩就像定海神针一样,让建筑物稳稳当当的。
在群桩基础里,如果采用大桩径灌注桩,桩的数量就可以相对少一些。
这样在施工的时候,就减少了打桩的工作量,就好像做一件事情,少了很多繁琐的步骤,能节省不少时间呢。
缺点:不过大桩径灌注桩也有它的小麻烦。
它的桩径大,钻孔的时候就像要挖一个很大的洞,需要更大的施工场地和更大型的施工设备。
就像一辆大卡车,需要更宽阔的道路才能行驶。
而且大设备往往意味着更高的成本,无论是设备的租赁费用还是操作这些设备的人工费用都不低呢。
从材料使用上来说,大桩径灌注桩因为桩径大,混凝土和钢筋的用量就比较多,这就像吃饭,饭量大的人消耗的食物就多,成本也就上去了。
2. 小桩径钻孔灌注桩。
优点:小桩径灌注桩呢,就比较灵活啦。
在一些场地比较狭窄的地方,就像在小巷子里施工,小桩径灌注桩就像小巧玲珑的小精灵,可以很方便地施展身手。
它不需要太大的施工空间,小型的施工设备就能搞定,这就大大降低了对场地的要求。
而且小桩径灌注桩在材料使用上比较节省。
就像一个小饭量的人,吃的少花费就少嘛。
混凝土和钢筋的用量相对较少,这样成本就降低了不少,对于一些小型建筑或者对成本控制比较严格的项目来说,是个不错的选择。
缺点:但是小桩径灌注桩的承载能力相对有限。
就像小蚂蚁虽然灵活但力气小,对于大型建筑或者重型荷载的建筑物来说,可能就有点力不从心了。
如果要满足同样的承载要求,可能就需要更多的小桩径灌注桩组成群桩基础,这样一来,打桩的数量多了,虽然单个桩的成本低,但是总的施工时间可能会变长,而且桩与桩之间的协调也可能会变得复杂一些。
灌注桩施工方案范文灌注桩(Bored Pile)是一种深基坑支护和基础施工技术,适用于土质较差或荷载较大的土建工程,如高层建筑、桥梁、码头等。
以下是一份灌注桩施工方案:一、施工前准备1.项目部成立施工组织机构,明确各成员责任和任务;2.编制施工方案,确定施工工序和各类设备材料;3.按要求进行地质勘探,了解施工地区的地层情况和地下水位;4.准备施工现场,清理并整理好施工区域;5.组织人员进行必要的技术培训,确保施工人员熟悉操作步骤。
二、灌注桩施工工序1.确定灌注桩的位置和底部标高,支护相关结构;2.进行试桩,根据试桩结果调整灌注桩的直径和长度;3.施工孔钻进,根据设计要求确定钻孔直径和深度;4.清理钻孔,去除钻孔内的污淤物;5.安装钢筋笼,按要求将预制钢筋笼吊入钻孔;6.浇筑砼,将砼从钢管中灌入钻孔,确保浇筑质量和均匀性;7.锤击和振动,用锤击器或振动器处理砼,使其与周围土壤充分混合;8.养护,对灌注桩施工完成后的砼进行适当的养护措施,保证其强度和稳定性;9.检测和验收,对灌注桩进行质量检测和验收,确保满足设计要求。
三、施工安全措施1.施工现场应设立明显的警示标志和安全警戒线;2.施工人员应穿戴好安全装备,如安全帽、安全网、防滑鞋等;3.操作人员应熟悉并遵守设备操作规程,确保施工过程中的安全;4.定期检查和维护施工设备和工具,保证其良好状态和安全可靠;5.定期进行施工工艺的复核和评估,及时调整和完善安全措施;6.加强现场安全教育和培训,提高施工人员的安全意识和应急能力。
四、环境保护1.施工现场应配置好防尘措施,减少施工扬尘污染;2.施工产生的废弃物应分类处理和妥善清理,不可随意丢弃;3.严格控制施工噪音,采取隔音和吸音措施,减少对周边环境的影响;4.监测和管控施工过程中的振动和地下水位等对周边环境的影响;5.加强与相关单位的沟通和协调,保持良好的环境和社会关系。
五、质量控制1.严格按照设计要求进行施工,确保灌注桩的质量和稳定性;2.严格控制砼的浇灌过程,防止渗漏和砂浆分离等现象;3.对灌注桩的砼进行质量检测,包括抗压强度、抗裂性等指标;4.对施工过程中的关键环节进行监测和记录,及时处理和改进问题。
永嘉县瓯北西段标准堤工程施工2标
灌注桩施工方案比选
在本工程灌注桩基础施工过程中,局部位置遇到大块石,块石最大粒径达80cm,回旋钻施工难以打下,按回旋钻施工在该位置已不可取,需要改变原施工方案。
现以20m长桩距5m为例,对以下几种方案进行比选:
一、第一种大开挖方案
1、方案思路:采用挖掘机进行大开挖,把块石层于桩位处挖穿,用钢护筒进行护壁,然后回填粘土,用回旋钻进行钻孔。
2、方案造价:
①由于块石位于-6.0m位置,大开挖时难以露滩,需做施工围堰,以上塘城防水闸工程围堰施工经验,围堰需采用钢管桩围堰,围堰造价是25380元/m;
②土石方开挖每米需408.5m3(土方开挖边坡按1:4进行放坡),土方挖填单价26.33元/m3(套用礁下水闸中标单价),每米需10756元;
③回旋钻钻孔按每延米8m桩长计,单价为182元/m,计1456元;
④钢护筒费用,钢护筒套至-6.0m高程,长度为10m,分摊至防洪堤每延米为5米钢护筒,按中标单价1170元/m计,造价为5850元;
⑤合计每延米防洪堤灌注桩造价为40812元,折合每根桩成孔造价为104660元,折合灌注桩每米造价为5233元/m。
3、预计工期:由于打桩施工在汛期进行,围堰施工成本和要求将大幅度提高,工期将加长,比计划工期得推后6个月,相当于打桩时间得增加一倍。
二、第二种方案冲击钻+回旋钻+填土+钢护筒方案
1、方案思路:采用冲击钻进行上层抛石层冲孔,待冲完块石后,为了防止坍孔,下钢护筒进行护壁,然后回填粘土,重新用回旋钻机进行钻孔。
2、方案造价:
①冲击钻上层抛石层钻孔,按中标价1457元/m计,长度为9.5m(地面平均高程按3.5m,冲击钻底高程按-6.0m计),造价为13842元;
②回旋钻钻孔,按20m桩长计,单价按中标价182元/m,该段造价为3640元;
③填土价格以市场价为基准,结合考虑压实、分拣、充盈系数等因素考虑按60元/m3,造价为300元;
④钢护筒费用,按定额钢护筒每米重量为133.8kg,单价按投标价8.75元/kg 考虑,则需11122元;
⑤回旋桩机移机、进退场费增加折合每根桩600元;
⑥合计每根桩成孔造价为29504元,折合灌注桩每米造价为1475元/m。
3、预计工期:由于工序增加,不确定因素也增加(在-13m高程曾碰到漂石夹砂层)会大幅增加设备来回调遣的次数,耽误施工时间,工期预计得增加5个月。
三、第三种方案冲击钻一冲到底方案
1、方案思路:在有抛石地段直接采用冲击钻进行施工,施工采用一冲到底方案。
该方案工序最直接,最能保证工程质量,也是最安全的。
2、方案造价:
①冲击钻按中标单价1457元/m计,长度按20m计,造价为29140元;
②考虑底部冲淤泥层可以节省机械台班费,项目部考虑底下10m,范围按50%结算,则可以-7285元;
③充盈系数增加,根据目前施工情况看砼用量大大增加,每根桩平均达20m3,充盈系数为1.90,原定额为1.20,差0.70,需增加方量为每根桩7.38m3,灌注桩砼单价为427.01元/m3,需增加费用3151元;
④考虑施工平台加固,设备进退场费增加,用电量增加导致临时电线用量增加,钢护筒费用增加等临时工程项目分摊每根桩为1000元;
⑤合计每根桩造价为26006元,折合灌注桩每米造价为1300.3元/m。
3、预计工期:在桩机设备增加的情况下,需比原计划推迟1个月工期。
四、方案比选
第一种方案投资大,围堰施工难度大,又处于汛期施工,风险大,施工工期又增加半年,不能作为替换方案考虑;第二种方案施工工序多,施工工期要拉长5个月,投资比第一种方案大大节省,但是施工质量控制难度增加,不确定因素也增加,在深层遇到漂石的话,冲击钻施工会存在反复调遣现象,设备误工也增加;第三种方案施工工序简单,安全系数大大增加,成桩质量也有保障,并且在深层遇到漂石时具备独有的优势,施工工作面也足够,是一种比较理想的替换方案。
综上所述,方案三在施工中最具备经济技术优势了,我部推荐方案三为灌注桩基础在施工时碰到抛石时的施工处理方案。
