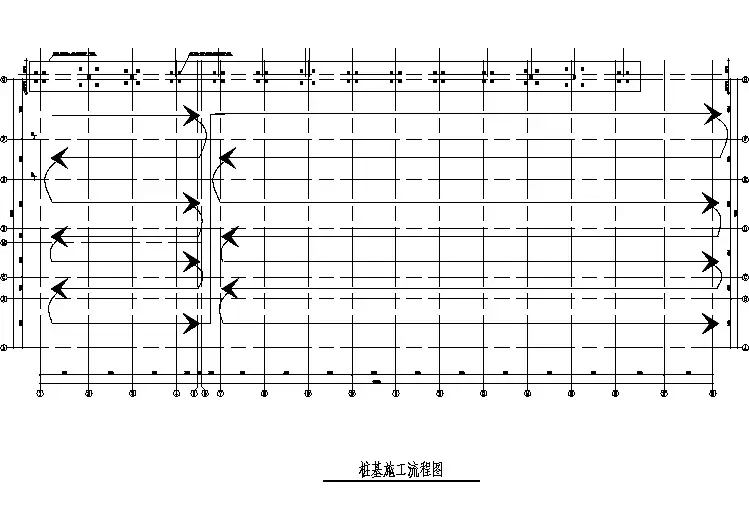

承台桩基础施工工艺流程
承台桩基础是一种常见的地基施工工艺,广泛应用于建筑工程、桥梁工程、隧道工程等各类工程中。承台桩基础施工工艺流程包括设计、土方开挖、桩基施工、浇筑混凝土等多个环节,下面将详细介绍其施工流程。
一、设计阶段(1)确定工程承载力、变形要求等设计参数。(2)选用合适的承台桩基础形式,常见的有直立桩、倾斜桩、混凝土墩柱等。(3)根据建筑设计要求,绘制桩基础平面布置图、桩基础剖面图。
二、土方开挖阶段(1)根据设计要求确定土方开挖的范围和深度。(2)进行土方开挖前的现场勘察,了解土壤的性质、水位等情况,并根据勘察结果进行相应的处理措施。(3)进行土方开挖,一般采用机械开挖方式,如挖掘机等。
三、桩基施工阶段(1)钢筋加工预制:根据设计要求和施工图纸准备好所需的钢筋,并按照要求进行加工。(2)桩基施工准备:将预制好的钢筋安装在施工现场,确保钢筋的正确位置和布置,并进行相应的支撑。(3)打灰板:在桩基础开挖基础上,进行打灰板,并进行相应的检查和调整。(4)灌注混凝土:按照设计要求,在桩基础中灌注混凝土,并进行震捣、振捣等活动,以确保混凝土的质量和稳定性。
四、浇筑混凝土阶段(1)混凝土搅拌:在施工现场准备好混凝土搅拌设备,将水泥、砂子、骨料等按照一定的比例混合搅拌,制备成混凝土。(2)混凝土运输:将搅拌好的混凝土运输到施工现场,并通过泵送、自卸车等方式进行装载和运输。(3)混凝土浇筑:将混凝土倒入桩基础中,注意操作是否规范、混凝土的均匀性等。(4)养护:混凝土浇筑完成后,需要进行养护,保持一定的湿润环境,以确保混凝土的强度和稳定性。
五、验收和收尾(1)验收:在桩基础施工完成后,需要进行验收,以检查是否符合设计要求和规范要求。(2)收尾:完成验收后,进行收尾工作,如清理施工现场、移除无用材料等。
承台桩基础施工工艺流程大致如上所述,需要在每个环节中进行严格的操作和质量控制,确保桩基础的质量和稳定性。同时,也需要根据具体的工程要求和现场实际情况进行相应的调整和处理,以保证施工过程的顺利进行和最终的施工质量。
序号机号桩号桩径地面标高(m)桩顶标高(m)开孔时间界面孔深(M)终孔孔深(M)终孔时间入持力层(M)终孔孔底标高(m)超灌高度(m)有效桩长(M)实际桩长(m)浇灌日期理论方量实际方量充盈系数强度等级泥浆比重沉渣厚砼坍落度备注124=4700-2.65-6.506.20 10:0027.5028.106.26 9;500.601.0024.2524.256.2610.2113.01.29C351.23190214=1700-2.64-6.506.20 10;0027.9028.506.27 13;300.601.0024.6424.646.2710.2115.01.47c351.2418034=14800-2.60-6.456.3010;0029.7031.207.6 11;300.501.0027.3527.357.614.7318.01.23c351.2519044=22700-2.59-6.506.2311.3031.2031.806.28 9;000.601.0027.8927.896.2811.5515.01.30c351.2320054=10700-2.55-6.506.29 6;0031.1031.606.30 18.000.501.0027.6527.657.111.4014.01.23c351.2220064=11700-2.54-6.507.2 60029.9030.407.3 10;300.501.0026.4426.447.310.9414.01.28c351.2119074=3700-2.63-6.507.1 10;0025.1025.607.4 9;000.501.0021.7321.737.49.0913.01.43c351.2418084=12700-2.53-6.507.4 6;1028.0031.507.5 13;003.501.0027.5327.537.511.3614.01.23c351.2319094=7700-2.54-6.507.4 18;0028.5029.107.7 1;300.601.0025.1425.147.710.4414.01.34c351.22180104=5700-2.58-6.507.5 6;0028.5029.107.6 17;050.601.0025.1825.187.610.4414.01.35c351.22190114=23700-2.51-6.507.6 11;0031.5032.007.7 2;000.501.0028.0128.017.711.5515.01.30c351.23180124=24700-2.52-6.507.7 15;0032.0032.807.8 8;400.801.0028.8228.827.811.8615.01.27C351.24190134=13800-2.56-6.457.7 15;0028.7029.207.14 3;200.501.0025.3125.317.1413.6718.01.32c351.23190144=18700-2.53-9.107.7 16;0031.7032.207.12 11;150.501.0025.6325.637.1214.5720.01.38c351.22200154=25700-2.51-6.507.8 15;4033.1033.707.9 15;550.601.0029.7129.717.912.2117.01.40c351.23180164=6700-2.54-6.507.8 13.4028.5029.007.10 3.200.501.0025.0425.047.110.4014.01.35c351.22190174=2700-2.58-6.507.9 14.0027.6028.207.11 3.200.601.0024.2824.287.1110.1014.01.39C351.24200184=40700-2.52-6.507.10 13.3036.5037.007.11 11.420.501.0033.0233.027.1113.4818.01.35C351.23210194=39700-2.54-6.507.11 20;0036.4036.907.13 3.150.501.0032.9432.947.1313.4418.01.36c351.22190204=9700-2.57-6.507.12 14.0029.8030.307.14 2.100.501.0026.3726.377.1410.9014.01.29c351.23180江山望府桩施工汇总

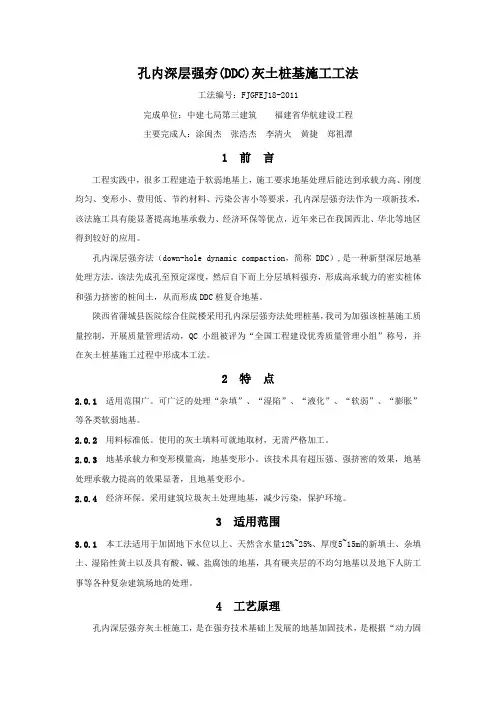

孔内深层强夯(DDC)灰土桩基施工工法
工法编号:FJGFEJ18-2011
完成单位:中建七局第三建筑 福建省华航建设工程
主要完成人:涂闽杰 张浩杰 李清火 黄捷 郑祖潭
1 前 言
工程实践中,很多工程建造于软弱地基上,施工要求地基处理后能达到承载力高、刚度均匀、变形小、费用低、节约材料、污染公害小等要求,孔内深层强夯法作为一项新技术,该法施工具有能显著提高地基承载力、经济环保等优点,近年来已在我国西北、华北等地区得到较好的应用。
孔内深层强夯法(down-hole dynamic compaction,简称DDC),是一种新型深层地基处理方法。该法先成孔至预定深度,然后自下而上分层填料强夯,形成高承载力的密实桩体和强力挤密的桩间土,从而形成DDC桩复合地基。
陕西省蒲城县医院综合住院楼采用孔内深层强夯法处理桩基,我司为加强该桩基施工质量控制,开展质量管理活动,QC小组被评为“全国工程建设优秀质量管理小组”称号,并在灰土桩基施工过程中形成本工法。
2 特 点
2.0.1 适用范围广。可广泛的处理“杂填”、“湿陷”、“液化”、“软弱”、“膨胀”等各类软弱地基。
2.0.2 用料标准低。使用的灰土填料可就地取材,无需严格加工。
2.0.3 地基承载力和变形模量高,地基变形小。该技术具有超压强、强挤密的效果,地基处理承载力提高的效果显著,且地基变形小。
2.0.4 经济环保。采用建筑垃圾灰土处理地基,减少污染,保护环境。
3 适用范围
3.0.1 本工法适用于加固地下水位以上、天然含水量12%~25%、厚度5~15m的新填土、杂填土、湿陷性黄土以及具有酸、碱、盐腐蚀的地基,具有硬夹层的不均匀地基以及地下人防工事等各种复杂建筑场地的处理。
4 工艺原理
孔内深层强夯灰土桩施工,是在强夯技术基础上发展的地基加固技术,是根据“动力固结”的机理与现代科学技术为一体的地基处理技术。它的施工是先成孔,再向孔内填按比例拌和的灰土,以高动能、超压强特异重锤在孔内深层领域进行冲砸挤压,使填料灰土在强力的推动下向孔周和底部挤压。其强夯重锤作业是在孔内自下而上完成。夯击能量可达20000KN﹒m/m2。DDC技术处理后的灰土桩地基,可达到遇水不湿陷、地震不液化、压缩变形小、承载力高、刚度均匀,消除了深厚黄土地基的湿陷性,大幅度提高了地基承载力,降低地基压缩性。
2005年度参评三级工法 方桩基础施工工法
第 1 页 共 20 页 方 桩 基 础 施 工 工 法
1、前言:
方桩一般用于楼房建筑基础,以预制桩为主。近几年方桩在桥梁工程基础中也得到广泛应用。方桩以其刚度大、承载力高、施工难度小的优越性将越来越多地应用于大型建筑物基础中,2004年中铁十三局集团公司第五工程有限公司承建京承高速公路(高丽营-沙峪沟段)工程第18#标段,其基础采用方形桩基础,在施工实践中,对方桩施工工艺不断完善,经总结形成本工法。方桩施工技术包括成孔工艺、钢筋笼加工及定位工艺、浇注水下砼工艺。该技术成果曾参加2004年度中铁十三局集团公司第五工程有限公司组织的科技成果评审,并获得一等科技成果奖。
2、工法特点
2.1施工难度小。
2.2采用地下连续墙施工机械,液压抓斗成孔。机械单一,比较短缺。
2.3适用复杂地质情况,尤其是河道内大直径鹅卵石。
2.4可代替沉井基础施工
2.5工序衔接紧凑,操作方便,加快进度,节约成本。
2.6施工占地面积小。
2.7施工过程中噪音小。
3、适用范围
3.1本工法适用于桥梁,楼房等大型建筑基础。
3.2本工法适用于复杂地质情况,尤其是河道内大直径鹅卵石。
4、工艺原理
4.1开挖
方桩基础开挖工艺原理与地下连续墙开挖施工工艺原理基本一致,根据方桩的厚度,液压抓斗选配100厘米厚的斗体靠液压系统提升靠抓斗自身重量进入岩体斗体自重11000kg。液压抓斗成孔是靠斗体重量和液压闭斗,抓取土体提出地面而成孔。
4.1.1抓孔过程中质量通病及预防措施
4.1.1.1坍孔
原因:发生坍孔时,具体表现为孔内水位突然下降又回升,孔口冒细密水泡。坍孔多由泥浆性能不符合要求、孔内水头未能保证、机具碰撞孔壁等原因造成。
