铁路桥墩深基坑开挖防护施工方案
- 格式:doc
- 大小:98.00 KB
- 文档页数:12
2023年广珠铁路某标深基坑作业专项安全施工方案一、项目概述及背景广珠铁路是我国重要的高铁项目之一,该项目建设过程中需要进行深基坑作业。
深基坑作业是铁路建设中的重要环节,涉及到施工工艺、施工方法、施工设备、施工人员等多个方面。
为确保深基坑作业的安全、高效进行,制定专项安全施工方案是必要的。
二、施工工艺及方法1.基坑开挖采用机械挖掘的方式进行基坑开挖,选用合适的挖掘机械设备,如挖掘机、装载机等。
在施工过程中,注意深挖过程中土层的稳定性和防护措施的设置,避免坍塌事故的发生。
2.支护结构根据基坑的深度和土质情况,采用适当的支护结构,如钢支撑、深层灌注桩等。
施工过程中要确保支护结构的稳定性和完整性,避免因支护结构的失效导致事故的发生。
3.排水系统在基坑作业过程中,要设置合理的排水系统,确保基坑内的水位稳定。
排水系统包括排水管道、排水孔等,要对排水系统进行监测和维护,避免因排水系统故障导致基坑涌水等问题。
4.设备与物料运输在深基坑作业中,设备和物料的运输是重要的环节。
使用合适的设备进行运输,如起重机、吊车等,确保设备运输过程中的安全稳定。
物料运输过程中要注意物料的固定和保护,避免因物料滑落或散落导致事故的发生。
三、施工设备与人员1.施工设备选用合格、符合标准的施工设备,确保设备的安全性和稳定性。
施工设备要定期进行检修和维护,确保设备的正常运行。
2.施工人员培训施工人员,提高施工人员的安全意识和技能水平。
施工人员要遵守相关安全规定,佩戴个人防护用品,如安全帽、安全鞋等。
在施工过程中,要加强沟通与协作,确保团队的整体安全。
四、安全管理措施1.安全教育与培训开展安全教育与培训活动,提高施工人员的安全意识和应急处置能力。
定期组织安全培训班,加强对施工人员的培训。
2.安全监测设置合理的安全监测系统,对施工过程中的安全指标进行监测和分析。
包括基坑土体的变形情况、支护结构的变形情况、地下水位的变化等。
对于发现的问题要及时处理,确保施工的安全和稳定性。

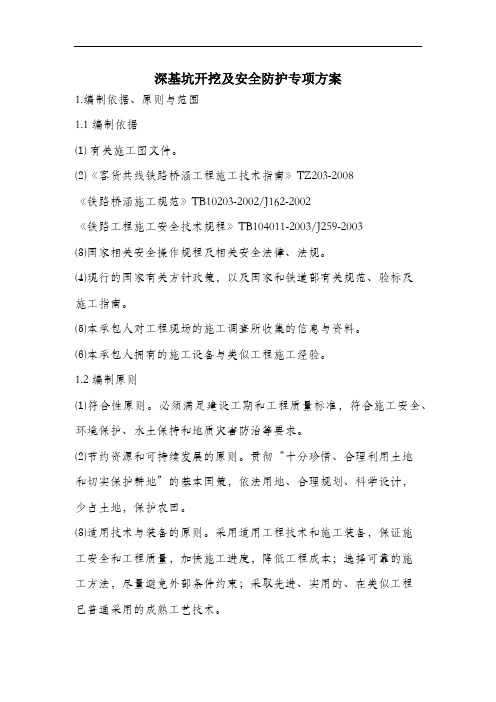

深基坑开挖及安全防护专项方案1.编制依据、原则与范围1.1编制依据⑴ 有关施工图文件。
⑵《客货共线铁路桥涵工程施工技术指南》TZ203-2008《铁路桥涵施工规范》TB10203-2002/J162-2002《铁路工程施工安全技术规程》TB104011-2003/J259-2003⑶国家相关安全操作规程及相关安全法律、法规。
⑷现行的国家有关方针政策,以及国家和铁道部有关规范、验标及施工指南。
⑸本承包人对工程现场的施工调查所收集的信息与资料。
⑹本承包人拥有的施工设备与类似工程施工经验。
1.2编制原则⑴符合性原则。
必须满足建设工期和工程质量标准,符合施工安全、环境保护、水土保持和地质灾害防治等要求。
⑵节约资源和可持续发展的原则。
贯彻“十分珍惜、合理利用土地和切实保护耕地”的基本国策,依法用地、合理规划、科学设计,少占土地,保护农田。
⑶适用技术与装备的原则。
采用适用工程技术和施工装备,保证施工安全和工程质量,加快施工进度,降低工程成本;选择可靠的施工方法,尽量避免外部条件约束;采取先进、实用的、在类似工程已普通采用的成熟工艺技术。
1.3编制范围2.工程概况3.施工组织3.1施工准备3.1.1内业技术准备⑴项目部已按标准化要求,对施工作业人员进行了岗前安全培训和安全交底;⑵认真贯彻执行安全技术标准、规范、规程和上级颁发的条例、办法、指示和决定,并严格遵照安全施工规范操作,在开工前组织工人学习;严格执行挂牌上岗制度;⑶制定了施工安全、质量、进度、环保水保和文明施工措施,能够保证施工安全、质量、进度。
3.1.2外业技术准备施工作业层中所涉及的各种外部技术数据收集。
配齐生活、办公设施,满足管理、技术人员进场生活、办公需要。
3.2现场准备⑴施工便道、便桥已经贯通,可以保证施工运输,施工现场三通一平准备就绪;⑵基坑开挖安全防护围栏所需材料和安全警示标志均已进场。
3.3机具、人员配备主要机具设备配备:挖掘机6台,装载机3台。
目录一、编制依据 (2)二、编制目的 (2)三、编制原则 (3)四、工程概况 (3)五、施工方法及工艺 (3)5.1、总体施工方法及流程 (3)5.2、施工工艺要求 (4)5.2.1、施工准备 (4)5.2.2、测量放样 (4)5.2.3、分层开挖 (5)5.2.4、基坑支护 (7)5.2.5、基底处理 (7)5.2.6、基坑检查与验收 (8)5.3、施工重、难点及风险源分析 (9)六、施工组织 (9)6.1、人员配置 (9)6.2、机械配置 (10)七、防雨措施 (10)八、深基坑开挖与支护质量保证措施 (10)8.1、质量保证体系 (10)8.2.施工过程的质量控制 (11)8.3.各工序质量保证措施 (13)九、安全、环保保证措施 (14)9.1.施工现场安全保证措施 (14)9.2.施工机械安全管理措施 (15)9.3、施工用电安全管理措施 (16)9.4、安全技术交底 (17)十、安全事故应急预案 (18)10.1、应急救援组织机构 (18)10.2、应急救援机构职责 (18)10.3、危险因素分析及对策 (19)10.4、事故应急措施 (20)十一、环保保证措施 (20)深基坑开挖支护施工专项方案根据建设部建质【2009】87号文关于印发《危险性较大的分部分项工程安全管理办法的通知》,深基坑在施工过程中其危险性较大,为保证本项目深基坑施工安全,施工方法经济合理、措施有效特制订本方案。
深基坑是指:底面积在27平方米以内,且底长边小)三倍短边,开挖深度超过3(含3m),或深度虽未超过3m,但地质条件和周围环境及地下管线特别复杂的工程(反之则为浅基坑),本方案针对3~5m的基坑施工编制。
一、编制依据1、《铁路桥涵工程施工质量验收暂行标准》2、《铁路桥涵地基和基础设计规范》(TB 10002.5-2005)3、涵施工设计图4、《施工现场临时用电安全技术规程》(JGJ46-2005)5、《铁路桥涵施工技术指南》6、《铁路工程施工安全技术规程》(TB10002.5-2005)二、编制目的深基坑工程具有技术难度高,风险大的特点。
桥梁深基坑开挖安全专项施工方案一、工程概述:本深基坑开挖工程位于XX市,为一座公路桥梁工程,桥梁主跨为XX 米,基坑开挖深度为XX米,总计开挖土方量为XX立方米。
本方案旨在保证开挖工程施工过程中的安全性及高效性。
二、施工方案:1.超前调查:在施工前进行调查,获取现场土壤及地下水情况,了解地质情况和地下管线分布,为开挖设计提供参考。
2.施工区划:按照土资载荷、开挖深度、工序划分不同施工区域,并确定合理的施工顺序。
3.周边环境保护:在施工前,设置围挡和警示标志,确保周边道路和人员的安全。
严禁乱堆乱放,及时清理现场垃圾和污水。
4.地下管线保护:将施工区域内的地下管线进行标识和保护。
严禁在未经确认的区域内开展施工,保证施工过程中不损坏地下管线。
5.开挖工法:采用机械化开挖方式,先将表层土方作业移除至指定堆放区,再依次进行下一层的开挖,严禁一次性开挖过大面积。
结合开挖进度,适时设置支撑系统,确保开挖面的稳定。
6.填砖墙技术:对于较高挡土墙,使用填砖墙技术进行支护,确保挡土墙的稳定性。
7.地下水控制:根据地下水位,选择适当的降水工艺,将地下水降至可控范围内。
确保地下水位低于开挖面,避免泥浆涌入。
8.稳定性监测措施:在开挖过程中,设置稳定性监测点,持续监测周边土体和支护结构的变形。
一旦发现异常,及时采取措施进行修正。
9.交通组织管理:合理划定施工区域和人员通道,设立交通导向标志,确保施工现场通畅有序,避免交通事故的发生。
10.施工人员安全:制定详细的施工作业指导书,对施工人员进行培训,确保他们熟悉施工流程及安全操作规程。
使用标准的劳动保护措施,如安全帽、防护眼镜等,提供必要的个人防护装备。
12.安全巡查:定期开展安全巡检,发现隐患及时整改,确保施工现场的安全。
三、安全措施及防范措施:1.在施工现场设置警示标志,告知周围人员注意危险。
2.机械设备操作人员必须具备相应的资格证,并经过专业培训,严禁未经培训人员操作设备。
铁路段施工桥墩防护方案一、工程概况。
咱这铁路段施工呢,桥墩那可是重中之重。
就像人的腿一样,桥墩要是出了问题,这铁路可就没法好好“站”着跑火车了。
这一段有[X]个桥墩,周围的环境有点复杂,有的靠近道路,有的离农田近,还有的在河边晃悠(有点靠近河流啦)。
所以,咱们得好好给这些桥墩做个防护,确保施工的时候它们安安稳稳的,以后火车跑起来也稳稳当当的。
二、防护目标。
1. 首先呢,要保证桥墩在施工期间不受任何意外的撞击或者破坏。
不管是那些冒失的施工车辆,还是周围路过好奇想凑过来看看的人和车,都不能碰到桥墩。
2. 像天气这个捣蛋鬼,不管是大风呼呼吹,还是暴雨哗哗下,或者是大太阳晒得发烫,咱们的防护措施都得让桥墩稳稳地经受住考验。
3. 还有啊,要防止那些调皮的小动物或者飞鸟在桥墩上乱搭乱建或者搞破坏。
比如说小鸟想在桥墩上筑个巢,那可不行,虽然小鸟是无心的,但可能会影响桥墩的结构安全呢。
三、具体防护措施。
# (一)物理隔离防护。
1. 设置围栏。
在每个桥墩周围都围上一圈围栏。
这个围栏可不是随便找几根棍子搭搭就行的。
咱得用那种结实的金属围栏,高度至少得[X]米,就像给桥墩围上一圈坚固的城墙一样。
围栏的柱子要深深地扎根在地里,每隔[X]米就立一根柱子,这样才牢固。
在围栏上还要挂上一些醒目的警示标志,像“施工重地,请勿靠近”“桥墩危险,远离为妙”之类的。
标志要做得大大的,颜色要鲜艳,让那些路过的人老远就能看到,就像在跟他们喊“这儿危险,别过来”。
2. 防撞墩设置。
对于那些靠近道路的桥墩,光是围栏还不够。
咱们得在桥墩和道路之间设置防撞墩。
防撞墩要用那种超级结实的混凝土做,形状就像一个个大胖子蹲在那儿。
防撞墩之间的距离要合适,不能太宽让车能挤过去,也不能太窄影响正常的交通视线。
每个防撞墩上还要刷上反光漆,晚上车灯一照,就像星星一样闪闪发亮,提醒那些开车的司机朋友,这儿有个不能碰的家伙。
# (二)气候防护。
1. 防风措施。
当大风来袭的时候,桥墩也得有个依靠。
桥梁深基坑开挖安全专项施工方案一、前言桥梁深基坑的开挖工程是桥梁建设中至关重要的一环,然而在开挖过程中存在一定的安全隐患。
为了保障施工人员的安全,顺利完成基坑开挖工作,制定合理的专项施工方案显得非常重要。
二、施工前准备在进行桥梁深基坑的开挖工程前,需要进行周密的施工前准备工作,包括但不限于以下内容:1.深入了解工程地质情况,进行开挖施工前的勘察工作,准确掌握地层情况;2.制定详细的施工计划和时间节点安排,合理分配人力物力资源;3.安排专业施工人员进行岗前培训,确保每位施工人员都了解施工方案和各项安全措施;4.落实施工现场的安全防护措施,包括设置警示标识、安装安全网等设施。
三、开挖施工操作流程1. 桩基定位及布控在进行开挖之前,需要进行桩基定位工作,确定基坑的具体位置及范围,并进行布控工作,确保开挖施工的准确性。
2. 垃圾清理及排土处理在开挖过程中,需要及时清理工地上的垃圾,保持工地整洁,并对排出的土方进行妥善处理,避免对环境造成影响。
3. 开挖过程监测在开挖过程中,需要对基坑周边的地质情况进行实时监测,一旦发现异常情况及时采取相应措施,确保施工安全。
4. 支护结构加固在开挖施工过程中,需要根据地质情况采取相应的支护措施,确保基坑周边的支护结构稳固,避免塌方等意外事件发生。
四、施工安全措施1.严格遵守施工现场安全规定,着装端正,佩戴好安全帽、安全鞋等必要防护用具;2.严格执行施工计划,合理安排施工顺序,避免各种危险行为;3.定期对施工设备进行检查和维护保养,保证施工设备可靠性;4.加强现场管理,设立专门的安全监察员,随时监督施工现场安全情况;5.建立安全应急预案,一旦发生安全事故,能够迅速采取应急措施,保障施工人员的生命财产安全。
五、施工后总结及验收在桥梁深基坑开挖施工完成后,需要对整个工程进行总结,分析存在的问题和不足之处,为今后类似工程提供经验借鉴。
同时对施工成果进行验收,确保工程符合相关标准和要求。
目录一、编制依据 (2)二、编制目的 (2)三、编制原则 (3)四、工程概况 (3)五、施工方法及工艺 (3)5.1、总体施工方法及流程 (3)5.2、施工工艺要求 (4)5.2.1、施工准备 (4)5.2.2、测量放样 (4)5.2.3、分层开挖 (5)5.2.4、基坑支护 (7)5.2.5、基底处理 (7)5.2.6、基坑检查与验收 (8)5.3、施工重、难点及风险源分析 (9)六、施工组织 (9)6.1、人员配置 (9)6.2、机械配置 (10)七、防雨措施 (10)八、深基坑开挖与支护质量保证措施 (10)8.1、质量保证体系 (10)8.2.施工过程的质量控制 (11)8.3.各工序质量保证措施 (13)九、安全、环保保证措施 (14)9.1.施工现场安全保证措施 (14)9.2.施工机械安全管理措施 (15)9.3、施工用电安全管理措施 (16)9.4、安全技术交底 (17)十、安全事故应急预案 (18)10.1、应急救援组织机构 (18)10.2、应急救援机构职责 (18)10.3、危险因素分析及对策 (19)10.4、事故应急措施 (20)十一、环保保证措施 (20)深基坑开挖支护施工专项方案根据建设部建质【2009】87号文关于印发《危险性较大的分部分项工程安全管理办法的通知》,深基坑在施工过程中其危险性较大,为保证本项目深基坑施工安全,施工方法经济合理、措施有效特制订本方案。
深基坑是指:底面积在27平方米以内,且底长边小)三倍短边,开挖深度超过3(含3m),或深度虽未超过3m,但地质条件和周围环境及地下管线特别复杂的工程(反之则为浅基坑),本方案针对3~5m的基坑施工编制。
一、编制依据1、《铁路桥涵工程施工质量验收暂行标准》2、《铁路桥涵地基和基础设计规范》(TB 10002.5-2005)3、涵施工设计图4、《施工现场临时用电安全技术规程》(JGJ46-2005)5、《铁路桥涵施工技术指南》6、《铁路工程施工安全技术规程》(TB10002.5-2005)二、编制目的深基坑工程具有技术难度高,风险大的特点。
一、工程概况本工程位于XX市XX区,总建筑面积约XX万平方米,地下车库面积约XX万平方米。
深基坑开挖深度约为XX米,为确保深基坑开挖过程中的安全,特制定本专项防护方案。
二、安全防护原则1. 预防为主,防治结合,确保深基坑开挖过程中的安全;2. 遵循“先支护、后开挖”的原则,确保支护结构稳定;3. 加强现场安全管理,严格执行操作规程,确保施工人员安全;4. 强化应急救援措施,提高应对突发事件的能力。
三、安全防护措施1. 支护结构设计(1)根据地质勘察报告,采用合适的支护结构形式,如:桩锚支护、土钉墙支护等;(2)支护结构材料应符合设计要求,确保支护结构质量;(3)支护结构施工过程中,严格控制施工质量,确保支护结构稳定。
2. 深基坑开挖(1)分层分段开挖,每层开挖深度不超过1.5米;(2)采用挖掘机、装载机等机械设备进行土方开挖,确保开挖作业安全;(3)开挖过程中,密切关注支护结构稳定性,发现异常情况立即停工处理。
3. 降水与排水(1)采用井点降水,降低地下水位,确保开挖作业安全;(2)设置排水沟,及时排除基坑内的积水;(3)排水过程中,严格控制水质,防止污染。
4. 安全防护设施(1)在基坑周边设置安全防护栏,禁止无关人员进入;(2)设置警示标志,提醒施工人员注意安全;(3)配备安全防护用品,如:安全帽、安全带、防尘口罩等;(4)设置应急照明设施,确保夜间施工安全。
5. 施工人员安全培训(1)对施工人员进行安全教育培训,提高安全意识;(2)加强现场安全巡查,确保施工人员遵守操作规程;(3)发现安全隐患,立即整改,防止事故发生。
6. 应急救援措施(1)制定应急预案,明确应急救援流程;(2)配备应急救援物资,如:急救药品、救援器材等;(3)加强应急救援演练,提高应对突发事件的能力。
四、实施与监督1. 本方案由项目经理部负责组织实施;2. 施工单位应严格按照本方案执行,确保深基坑开挖过程中的安全;3. 监理单位对施工过程进行监督检查,发现问题及时督促整改。
基坑支护与降水工程安全专项施工方案第一章、降水措施一、工程概况xx 至xx 新建铁路复工工程SG-3标段部分桥涵旱地扩大基础及承台施工涉及到深基坑开挖,开挖深度在5.0~13m 之间。
二、方案编制依据及参考资料1、《建筑基坑支护技术规程》(JGJ120-99);2、《建筑地基基础设计规范》(GB50007-2002);3、《岩土工程勘察报告》(HT07-07-07);4、各桥涵工程施工图。
三、周边环境状况1、相邻建筑物情况——绝大多数为原为农田,周围无建筑;2、暂无地下管线记录。
四、工程地质及水文地质条件1、场地地形、地貌特征:原为农田、鱼塘,地形平坦;部分桥台基坑位于山坡,陡缓不一。
2、基础土层情况:种植土、淤泥质粘土、粉质粘土、粘土、细砂、中砂、细圆砾土、粉质粘土、变质砂岩。
3、含水层类型、渗透性等性质描述:影响本本工程施工的主要为承压水,赋存于细砂及以下细圆砾土中,渗透系数按经验值2m/d 计。
五、地下水控制设计1、水位降深基坑中心处水位降深:w w s d D s +-=)(式中:s ——要求降低的水位(m );D ——基坑开挖深度(m ),D 取9m ;dw ——地下水位埋深(m ),为5m ;sw ——降下后的水位与基坑底距离(m )为4m 。
计算得s=8.0m2、影响半径估算轻型井点降水的影响半径:K s r ⨯⨯=10式中r ——井点降水的影响半径(m );s ——要求降低的水位(m ),取8.0m ;K ——渗透系数,取2m/d 。
计算得r=113m 。
3、等效半径0r =0.29(l+b)式中:、0r ——假想大井等效半径;l ,b ——基坑的长(47m )、宽(17m )。
计算得r0=18.6m 。
4、承压—潜水非完整井每天总涌水量Q=2.73k*MS/(LG(1+R/0r ))式中:Q ——涌水量;K ,r ,0r ——同前;M ——含水层厚度,取11.5m ;计算得Q=591m3/d 。
铁路沿线基坑开挖主要安全措施铁路沿线基坑开挖是一项非常重要的工程活动,这需要进行一系列的安全措施来确保工作过程中的稳定性和安全性。
本文将讨论铁路沿线基坑开挖主要安全措施。
1. 地质勘查在进行铁路沿线基坑开挖之前,必须进行充分的地质勘查。
这可以帮助确定地层结构,地下水位和地质构造,以确保没有不愿意泄露的地质问题会对开挖造成影响。
在确保没有地质问题之后,工人才能够开始破土动工。
2. 坑壁支护结构破土动工之前需要确认坑壁支护结构。
这不仅可以确保工人的安全,还可以确保支护结构的质量。
坑壁支护结构通常采用混凝土板或桩柱。
通常,这将依赖于基坑的深度以及周围的土质状况。
在选择支护结构时,还应考虑其他因素,例如挖掘机的能力,坑壁稳定性和可维护性等。
3. 土方开挖土方开挖是铁路沿线基坑开挖的最重要步骤。
由于这个步骤是最危险的,因此应该给予足够的重视。
这有助于确保工人的安全且不会影响周围的环境。
为了确保这一步骤能够顺利进行,需要确定开挖过程中的坍塌和渗流情况,并实施适当的控制措施来降低危险。
4. 排水和防渗排水和防渗是铁路沿线基坑开挖中必不可少的步骤。
由于基坑开挖通常会改变地下水位,因此必须实施防渗措施以确保不会闪现或水流对周围造成不利影响。
在设计排水系统时,应考虑地下水的相对位置和周围的地貌。
一旦排水系统被设置,应该进行定期审查以确保它在工作中的有效性。
5. 通风和照明通风和照明在基坑开挖过程中同样重要。
通常,铁路沿线基坑都是在地底下挖掘的,因此空气流通性会受到严重影响。
通风和照明将在这些基坑中发挥重要作用,可以增加可见度并提供舒适的工作条件。
在所有工作过程中,工人的健康和安全应始终是最优先的。
6. 交通安全开挖一旦开始,很可能会在铁路上暂停列车运营。
这就意味着交通组织成为更加重要的问题。
每个开工时应该制定明确的交通安全计划,并与铁路运营商和其他有关方面进行协商。
这将有助于确保在施工区域临时交通道路的顺畅流通,以避免任何交通事故的发生。
铁路桥墩深基坑开挖防护施工方案
1. 编制依据
(1)铁道第四勘察设计院集团有限公司桥梁施工图;
(2)铁路桥涵工程施工安全技术规程(TB10303- );
(3)铁路路基工程施工安全技术规程(TB10302- );
(4) 国家、铁道部现行施工规范、规程、质量检验标准及验收(技术指南)规范等;
(5)国家、铁道部、浙江省有关安全、环境保护、水土保持等方面的法律、法规、条例、规定。
2. 工程概述
新建衢州至宁德铁路工程QNZJZQ-1标二分部,我分部管段地处浙江省衢州市衢江区境内,施工线路总长9.3km,其中桥梁6座,合计 1.87Km。
桥梁基础采用桩基础,桩基础施工完毕进行承台开挖施工,承台基坑开挖深度2-6m,属深基坑开挖,需进行边坡防护。
3.地质条件
根据桥梁总布置图,承台基坑范围内表层覆盖主要第四系全新粉质黏土,表层下覆盖含砾粉质黏土,下伏泥质粉砂岩描述如下:
1、粉质粘土层:灰黄色,灰褐色,软塑,成分以黏粒、粉粒含少量砂砾,包含物多为地表植物腐蚀根须,此层厚度在0.5—1之间,分布普遍。
2、砾粉质黏土层:灰黄色,灰褐色,硬塑,,成分为粉粒、
粘粒为主,含砂砾、;砾石及角砾,此层厚度在0.8—2之间,此层分布广泛厚度均匀。
3、泥质粉砂岩:灰色、灰黑色局部含少量砾石,,埋深一般2.0—6m之间,分布普遍,此层较稳定。
4.基坑支护设计
针对本工程的特点,大桥0.5—2地下水丰富。
墩台开挖深度一般在4—6m内,红线用地宽度13,基坑开挖足以放坡开挖,现场采用1:0.7坡度开挖,局部特殊地段边坡在基坑一半的位置设置平台,保证边坡的稳定性。
边坡部位见基坑剖面图。
基坑内排水采取基坑内设置集水井进行抽排,集水井设置在结构物外侧,由潜水泵排至河道内。
具体情况见下图所示
基坑剖面图
5.基坑开挖
地面平整(清除杂物等障碍)——测量放线(定出基础开挖线)——基坑土方开挖——土方平衡后多余土方的外弃——土方
分层回填夯实(待桥梁基础施工完毕,验收合格后进行)
1、场地平整:先将杂草、杂物及地表耕作土、腐质土清除以及对施工遗留的废弃物清除;根据导线点测放出基坑开挖线。
2、根据已知点复核各轴线控制点,现场采用钢尺进行现场复核基坑开挖尺寸,防止基坑开挖不足或超挖。
3、根据开挖线确定沟槽开挖线,开挖沟槽排水沟,保证基顶排水通畅。
4、为保证施工测设的准确,现场各施工段测量必须重复进行复测。
5、每次测量由固定测量人员放线完成后,由现场施工员再进行复核,每项工序先自检合格后,将测量的原始数据记录报请监理工程师进行现场验收,经监理工程师验收抽测合格后方可进入下道工序的施工。
6.施工降、排水
1、根据河道附近桥墩基坑地质水文情况,地下水丰富,且临近河沟。
本工程采用明降水施工。
2、在基坑外围采用挖设深500mm,宽500mm的截水沟,对地表水集中抽排。
基坑内挖设深500mm,宽500mm的汇水沟,汇至基坑一角挖设 1.5m*1.5m*1.5m集水井,集水井设置在结构物外侧,用抽水泵集中排出。
7.基坑施工技术要求
1、基坑开挖时以机械作业为主,人工为辅。
利用挖掘机开挖,自卸汽车配合运土,一次开挖完毕。
遇有障碍物时用人工开挖。
将可用作回填的土运至临时堆土场进行堆放,基坑两侧预留2m以上的安全宽度。
余土则及时清运至业主指定的地点废弃。
2、基坑开挖时要严格控制中线及边坡,以免造成挖偏、超挖以影响基坑的稳定性。
3、机械挖坑时,应向机械司机详细交底,交底内容一般包括挖基础断面、钻孔桩位置、现有地下构筑物情况及施工技术、安全要求等,并应指定专人与司机配合,其配合人员应熟悉机械挖土的有关安全操作规程,并及时测量基底深度和与宽度,防止超挖。
由于机械不能准确挖至规定的基底高程,因此开挖至基底高程以上20cm左右时停止开挖,待下道工序进行前人工进行整平清底。
8.基坑开挖防护及处理措施
1、基底若开挖出现溶洞、淤泥等不良土质时,应及时和监理、业主汇报情况,及时与设计单位联系现场查看,以便及时采取相应处理措施。
2、沟槽开挖时,如遇其它管线、电缆或文物等障碍,应时了解查明其情况并予以保护,立即与有关单位联系,严防事故发生以造成不必要的损失。
3、基底机械开挖时,挖至设计基底以上20cm以内时,为避免基底土质扰动,应停止机挖,采用人工进行修坡捡底核对设计。
