桥式起重机安装施工方案设计
- 格式:doc
- 大小:521.50 KB
- 文档页数:37

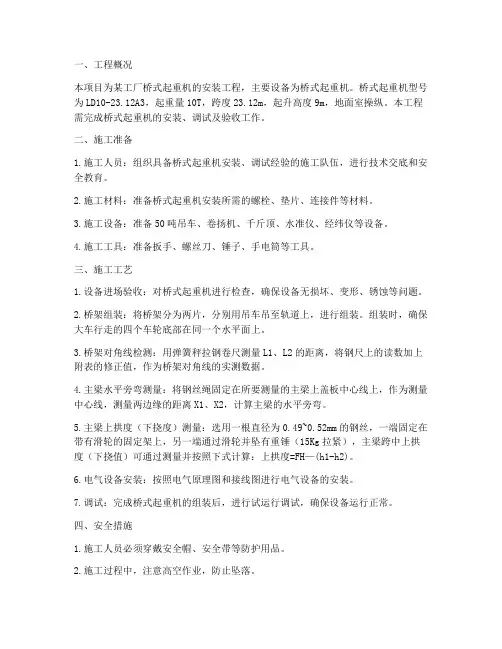

一、工程概况本项目为某工厂内桥式起重机的安装工程,涉及两台LDA10-23.12A3型电动单梁桥式起重机。
起重机起重量为10T,跨度为23.12m,起升高度为9m,地面室操纵。
为确保施工质量和施工安全,特制定本施工方案。
二、施工准备1. 施工人员:组织具有丰富经验的施工队伍,包括起重机安装、电气安装、机械安装等专业人员。
2. 施工材料:准备起重机本体、轨道、电气设备、安全防护设施等材料。
3. 施工设备:准备吊车、叉车、卷扬机、焊接设备、测量仪器等设备。
三、施工工艺1. 起重机进场验收:按照装箱单对起重机进行验收,检查设备技术文件、设备、材料及附件的型号、规格和数量是否符合设计和设备技术文件的要求。
2. 轨道安装:与土建施工单位进行轨道基础的交接验收,重点检查轨道基础的轴线距离、轨道纵向水平度以及两轨道基础的相对水平度是否符合安装要求。
3. 起重机吊装:采用吊车将起重机本体吊装至轨道上,确保起重机在水平状态下放置。
4. 起重机组装:按照起重机安装连接部位标号图,将起重机组装起来,拧紧螺栓。
5. 电气设备安装:按照电气接线图,将起重机电气设备安装到位,确保线路连接正确。
6. 起重机运转试验:对起重机进行空载和满载试验,检查起重机运行是否平稳,各项性能指标是否达到要求。
7. 安全防护设施安装:安装安全防护栏杆、警示标志等安全防护设施。
四、安全保证措施1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 施工过程中,严格遵循操作规程,确保施工安全。
4. 起重机吊装过程中,吊车司机、起重工、指挥员等人员应密切配合,确保吊装过程安全。
5. 起重机运转试验过程中,确保试验人员站在安全区域,避免发生意外。
五、施工进度安排1. 第1周:完成起重机进场验收和轨道安装。
2. 第2周:完成起重机吊装和组装。
3. 第3周:完成电气设备安装和起重机运转试验。

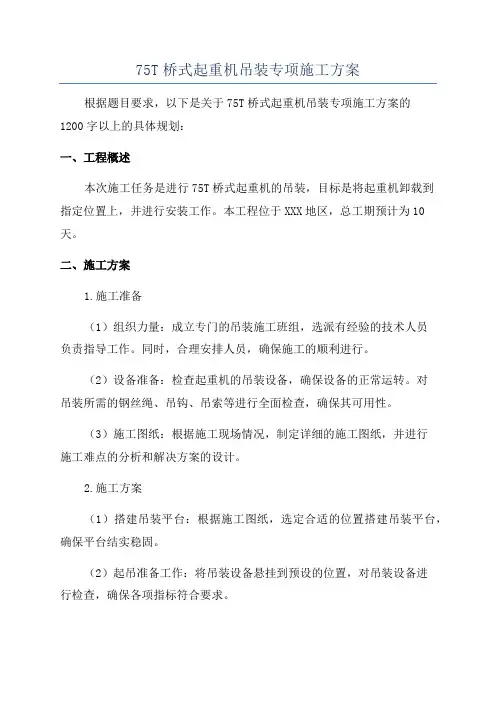

75T桥式起重机吊装专项施工方案根据题目要求,以下是关于75T桥式起重机吊装专项施工方案的1200字以上的具体规划:一、工程概述本次施工任务是进行75T桥式起重机的吊装,目标是将起重机卸载到指定位置上,并进行安装工作。
本工程位于XXX地区,总工期预计为10天。
二、施工方案1.施工准备(1)组织力量:成立专门的吊装施工班组,选派有经验的技术人员负责指导工作。
同时,合理安排人员,确保施工的顺利进行。
(2)设备准备:检查起重机的吊装设备,确保设备的正常运转。
对吊装所需的钢丝绳、吊钩、吊索等进行全面检查,确保其可用性。
(3)施工图纸:根据施工现场情况,制定详细的施工图纸,并进行施工难点的分析和解决方案的设计。
2.施工方案(1)搭建吊装平台:根据施工图纸,选定合适的位置搭建吊装平台,确保平台结实稳固。
(2)起吊准备工作:将吊装设备悬挂到预设的位置,对吊装设备进行检查,确保各项指标符合要求。
(3)起吊操作:在施工图纸的指导下,进行起吊操作。
首先将吊装索系好,然后进行均衡吊装,确保起重机的平衡。
(4)吊装高度控制:根据施工现场实际情况,进行起重机的高度控制,避免碰撞和其他危险。
(5)安装吊装设备:将起重机运输到指定位置,并进行安装工作。
安装过程中,要仔细检查设备的每一个部件,并确保其安装正确。
3.施工安全(1)设立警示标识:在施工现场周围设置明显的警示标识,提醒人员注意施工安全。
(2)着装要求:施工人员必须穿戴合格的安全防护装备,包括安全帽、工作服、防滑鞋等。
(3)施工现场控制:合理设置施工现场的隔离带,确保施工现场的安全,防止闲杂人员进入施工区域。
(4)施工人员培训:对参与本次吊装施工的工作人员进行必要的安全培训,使其了解相关安全规范和操作方法。
(5)施工现场检查:定期对施工现场进行检查,确保施工过程中的安全。
4.施工质量控制(1)严格按照施工图纸进行施工,确保吊装设备的安装位置准确无误。
(2)在吊装过程中,对吊装设备的每个环节进行检查和记录,确保质量控制的有效实施。

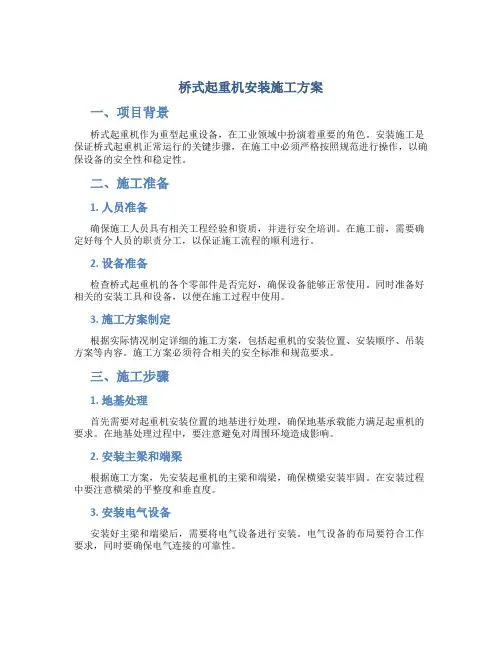

桥式起重机安装施工方案一、项目背景桥式起重机作为重型起重设备,在工业领域中扮演着重要的角色。
安装施工是保证桥式起重机正常运行的关键步骤,在施工中必须严格按照规范进行操作,以确保设备的安全性和稳定性。
二、施工准备1. 人员准备确保施工人员具有相关工程经验和资质,并进行安全培训。
在施工前,需要确定好每个人员的职责分工,以保证施工流程的顺利进行。
2. 设备准备检查桥式起重机的各个零部件是否完好,确保设备能够正常使用。
同时准备好相关的安装工具和设备,以便在施工过程中使用。
3. 施工方案制定根据实际情况制定详细的施工方案,包括起重机的安装位置、安装顺序、吊装方案等内容。
施工方案必须符合相关的安全标准和规范要求。
三、施工步骤1. 地基处理首先需要对起重机安装位置的地基进行处理,确保地基承载能力满足起重机的要求。
在地基处理过程中,要注意避免对周围环境造成影响。
2. 安装主梁和端梁根据施工方案,先安装起重机的主梁和端梁,确保横梁安装牢固。
在安装过程中要注意横梁的平整度和垂直度。
3. 安装电气设备安装好主梁和端梁后,需要将电气设备进行安装。
电气设备的布局要符合工作要求,同时要确保电气连接的可靠性。
4. 吊装主体最后,进行起重机主体的吊装工作。
在吊装过程中,要根据实际情况选择合适的吊装方案,确保主体吊装过程平稳安全。
四、验收与调试施工完成后,对桥式起重机进行全面的验收和调试工作。
包括机械结构的检查、电气系统的测试等内容。
只有经过严格的验收和调试,起重机才能投入正常使用。
五、施工总结桥式起重机的安装施工是一项复杂的工程,需要施工人员具有丰富的经验和技术,并按照严格的规范要求操作。
只有在施工过程中严格遵循施工方案,确保每一个细节的质量,才能保证起重机的安全稳定运行。
本工程为电动单梁桥式起重机的安装,适用于各种工业厂房、仓库等场所。
本次安装的起重机型号为LDA10-23.12A3,起重量为10T,跨度为23.12m,起升高度为9m,地面室操纵。
二、安装施工方案1. 施工准备(1)施工人员:组织一支具备相关经验和技能的施工队伍,包括起重机安装工程师、起重机操作工、电工、焊工等。
(2)施工材料:准备足够的起重机安装配件、工具、安全防护用品等。
(3)施工设备:汽车起重机、叉车、水准仪、接地电阻测试仪、绝缘电阻测试仪、盘尺、游标卡尺等。
2. 安装步骤(1)开箱检验:由甲方代表、监理单位代表、供货单位代表及施工单位代表共同参与进行,确保设备齐全、完好。
(2)基础检查:检查起重机基础,确保符合设计要求,如有问题及时整改。
(3)安装大车轨道:根据基础标高,安装大车轨道,确保轨道水平度、平行度和垂直度符合要求。
(4)安装桥架:将主梁、端梁等桥架部件组装,用汽车起重机将桥架吊装至轨道上,进行固定。
(5)安装起升机构:将起升电动葫芦组装固定在主梁轨道工字钢上,调整起升机构位置,确保其垂直度。
(6)安装司机室:将司机室吊装至桥架上,固定到位。
(7)安装电气设备:安装电气控制系统、电机、电缆等设备,并进行接线。
(8)调试与试运行:对起重机进行调试,确保各项性能指标符合要求。
进行试运行,检查各部件运行是否正常。
3. 质量保证措施(1)严格按照国家相关标准和规范进行安装施工。
(2)选用合格的施工材料和设备。
(3)加强施工过程中的质量控制,确保各项指标符合要求。
(4)对施工人员进行技术交底,提高施工质量。
4. 安全保证措施(1)施工人员必须佩戴安全帽、安全带等防护用品。
(2)施工现场设置警示标志,确保施工安全。
(3)严格执行操作规程,确保吊装作业安全。
(4)定期对起重机进行检查、维护,确保设备安全运行。
三、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
四、验收标准按照《起重设备安装工程施工及验收规范》GB50278-2010等相关标准进行验收,确保起重机安装质量符合要求。

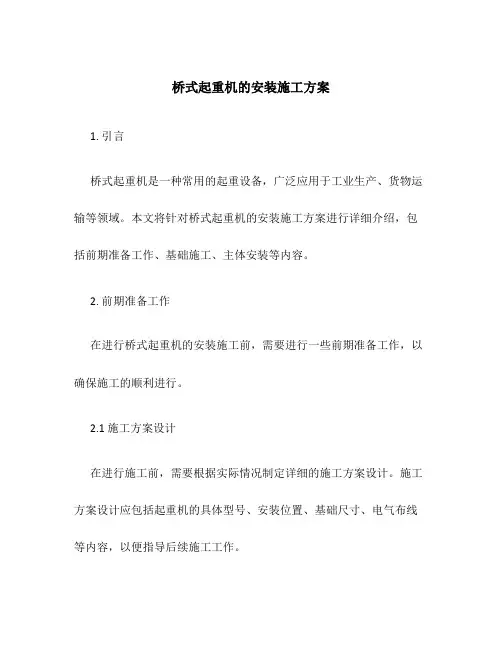

桥式起重机的安装施工方案1. 引言桥式起重机是一种常用的起重设备,广泛应用于工业生产、货物运输等领域。
本文将针对桥式起重机的安装施工方案进行详细介绍,包括前期准备工作、基础施工、主体安装等内容。
2. 前期准备工作在进行桥式起重机的安装施工前,需要进行一些前期准备工作,以确保施工的顺利进行。
2.1 施工方案设计在进行施工前,需要根据实际情况制定详细的施工方案设计。
施工方案设计应包括起重机的具体型号、安装位置、基础尺寸、电气布线等内容,以便指导后续施工工作。
2.2 材料采购根据施工方案设计,提前采购所需要的材料和设备。
主要包括钢材、螺栓、电气设备等。
此外,还需要考虑到运输和搬运的问题,确保材料和设备能够及时到达施工现场。
2.3 施工人员准备为了保证施工的顺利进行,需要组建一个专业的施工团队。
团队成员应具备相应的技术和经验,并熟悉桥式起重机的安装施工流程。
3. 基础施工桥式起重机的安装需要先进行基础施工工作,该工作主要包括基础的浇筑和固定。
3.1 基础设计在进行基础施工前,需要根据实际情况制定详细的基础设计方案。
基础设计方案应包括地基勘测报告、基础尺寸和深度、材料选择等内容。
3.2 基础浇筑根据基础设计方案进行基础的浇筑工作。
首先需要对施工区域进行清理和平整,随后按照设计尺寸在施工区域铺设钢筋网,并进行模板搭建。
最后,按照混凝土配比进行混凝土浇筑。
3.3 基础固定在混凝土凝固后,需要进行基础的固定工作。
首先,在混凝土表面进行养护,保持湿润的环境,以促使混凝土充分硬化。
之后,通过固定螺栓将起重机的基座与基础连接起来,以提供稳定的支撑。
4. 主体安装在基础施工完成后,可以进行主体安装工作。
主体安装包括桥架、大车、小车和起重机梁的安装。
4.1 桥架安装首先,需要将桥架吊装到基础上,并通过螺栓固定。
在吊装过程中,需要使用起重设备,并确保吊装过程平稳。
4.2 大车与小车安装安装大车和小车需要先将其吊装到桥架上,并确保与桥架的连接稳固。
一、工程概况本项目为某工厂桥式起重机的安装工程,主要设备为桥式起重机。
桥式起重机型号为LD10-23.12A3,起重量10T,跨度23.12m,起升高度9m,地面室操纵。
本工程需完成桥式起重机的安装、调试及验收工作。
二、施工准备1.施工人员:组织具备桥式起重机安装、调试经验的施工队伍,进行技术交底和安全教育。
2.施工材料:准备桥式起重机安装所需的螺栓、垫片、连接件等材料。
3.施工设备:准备50吨吊车、卷扬机、千斤顶、水准仪、经纬仪等设备。
4.施工工具:准备扳手、螺丝刀、锤子、手电筒等工具。
三、施工工艺1.设备进场验收:对桥式起重机进行检查,确保设备无损坏、变形、锈蚀等问题。
2.桥架组装:将桥架分为两片,分别用吊车吊至轨道上,进行组装。
组装时,确保大车行走的四个车轮底部在同一个水平面上。
3.桥架对角线检测:用弹簧秤拉钢卷尺测量L1、L2的距离,将钢尺上的读数加上附表的修正值,作为桥架对角线的实测数据。
4.主梁水平旁弯测量:将钢丝绳固定在所要测量的主梁上盖板中心线上,作为测量中心线,测量两边缘的距离X1、X2,计算主梁的水平旁弯。
5.主梁上拱度(下挠度)测量:选用一根直径为0.49~0.52mm的钢丝,一端固定在带有滑轮的固定架上,另一端通过滑轮并坠有重锤(15Kg拉紧),主梁跨中上拱度(下挠值)可通过测量并按照下式计算:上拱度=FH—(h1-h2)。
6.电气设备安装:按照电气原理图和接线图进行电气设备的安装。
7.调试:完成桥式起重机的组装后,进行试运行调试,确保设备运行正常。
四、安全措施1.施工人员必须穿戴安全帽、安全带等防护用品。
2.施工过程中,注意高空作业,防止坠落。
3.吊装作业时,确保吊车和吊具安全可靠。
4.调试过程中,注意设备运行状态,防止发生意外。
五、验收1.设备安装完毕后,进行自检,确保设备安装符合设计要求。
2.组织相关部门进行验收,包括质量、安全、运行等方面。
3.验收合格后,办理相关手续,交付使用。

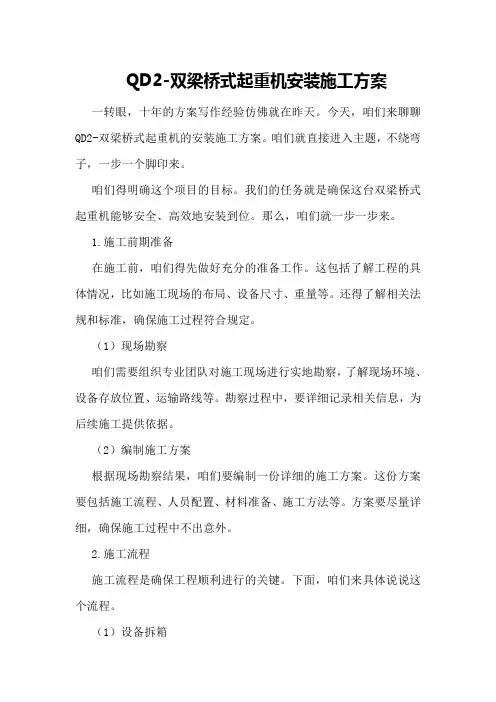

QD2-双梁桥式起重机安装施工方案一转眼,十年的方案写作经验仿佛就在昨天。
今天,咱们来聊聊QD2-双梁桥式起重机的安装施工方案。
咱们就直接进入主题,不绕弯子,一步一个脚印来。
咱们得明确这个项目的目标。
我们的任务就是确保这台双梁桥式起重机能够安全、高效地安装到位。
那么,咱们就一步一步来。
1.施工前期准备在施工前,咱们得先做好充分的准备工作。
这包括了解工程的具体情况,比如施工现场的布局、设备尺寸、重量等。
还得了解相关法规和标准,确保施工过程符合规定。
(1)现场勘察咱们需要组织专业团队对施工现场进行实地勘察,了解现场环境、设备存放位置、运输路线等。
勘察过程中,要详细记录相关信息,为后续施工提供依据。
(2)编制施工方案根据现场勘察结果,咱们要编制一份详细的施工方案。
这份方案要包括施工流程、人员配置、材料准备、施工方法等。
方案要尽量详细,确保施工过程中不出意外。
2.施工流程施工流程是确保工程顺利进行的关键。
下面,咱们来具体说说这个流程。
(1)设备拆箱设备到达施工现场后,要进行拆箱。
拆箱过程中,要注意保护设备,避免划伤、碰撞等。
拆箱完成后,要对设备进行清点,确保配件齐全。
(2)设备组装设备拆箱后,咱们要对设备进行组装。
这个过程要严格按照说明书进行,确保各个部件安装到位。
组装过程中,要注重团队合作,提高效率。
(3)设备安装1.安装轨道。
轨道要铺设平整,确保起重机运行平稳。
2.安装起重机主体。
将起重机主体与轨道连接,确保稳定。
3.安装电气设备。
包括电源线、控制箱等,确保电路安全可靠。
4.安装安全防护装置。
包括限位器、防碰撞装置等,确保起重机运行安全。
(4)调试与验收设备安装完成后,要进行调试。
调试过程中,要检查各个部件是否正常工作,确保起重机运行平稳、可靠。
调试合格后,进行验收。
验收合格后,就可以投入使用。
3.人员配置施工过程中,人员配置非常重要。
咱们要选拔一支专业的施工团队,包括项目经理、技术人员、施工人员等。

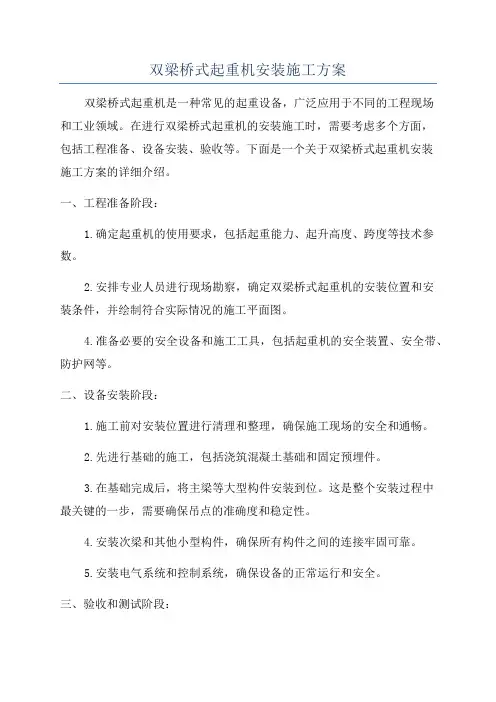

双梁桥式起重机安装施工方案双梁桥式起重机是一种常见的起重设备,广泛应用于不同的工程现场和工业领域。
在进行双梁桥式起重机的安装施工时,需要考虑多个方面,包括工程准备、设备安装、验收等。
下面是一个关于双梁桥式起重机安装施工方案的详细介绍。
一、工程准备阶段:1.确定起重机的使用要求,包括起重能力、起升高度、跨度等技术参数。
2.安排专业人员进行现场勘察,确定双梁桥式起重机的安装位置和安装条件,并绘制符合实际情况的施工平面图。
4.准备必要的安全设备和施工工具,包括起重机的安全装置、安全带、防护网等。
二、设备安装阶段:1.施工前对安装位置进行清理和整理,确保施工现场的安全和通畅。
2.先进行基础的施工,包括浇筑混凝土基础和固定预埋件。
3.在基础完成后,将主梁等大型构件安装到位。
这是整个安装过程中最关键的一步,需要确保吊点的准确度和稳定性。
4.安装次梁和其他小型构件,确保所有构件之间的连接牢固可靠。
5.安装电气系统和控制系统,确保设备的正常运行和安全。
三、验收和测试阶段:1.安装完成后,进行设备的调试和测试,包括起重机的起升、行驶和转动等功能的测试。
2.进行安全性能测试,包括载荷试验和设备的静载荷测试。
3.进行各项安全措施的检查和验证,确保设备符合国家标准和安全要求。
4.进行设备的总体验收和交付程序,确保设备的安装质量和性能符合合同要求。
四、安全措施:1.根据国家相关法规和标准,为作业人员提供必要的安全培训和防护装备,并在施工现场设置明显的安全警示标志。
2.进行各项设备的安全检查和保养维护,及时排除安全隐患和故障。
3.对施工现场周边区域进行安全隐患的排查和整治,确保设备安装过程中无任何不安全因素。
总结:双梁桥式起重机的安装施工需要充分考虑安全性和稳定性,保证设备的正常安装和使用。
在整个施工过程中,需要严格按照施工方案进行操作,确保设备的安装质量和工程进度的保障。
此外,安全措施的落实和施工过程中的安全监督是非常重要的,只有这样,才能确保双梁桥式起重机的安全运行和施工的顺利进行。

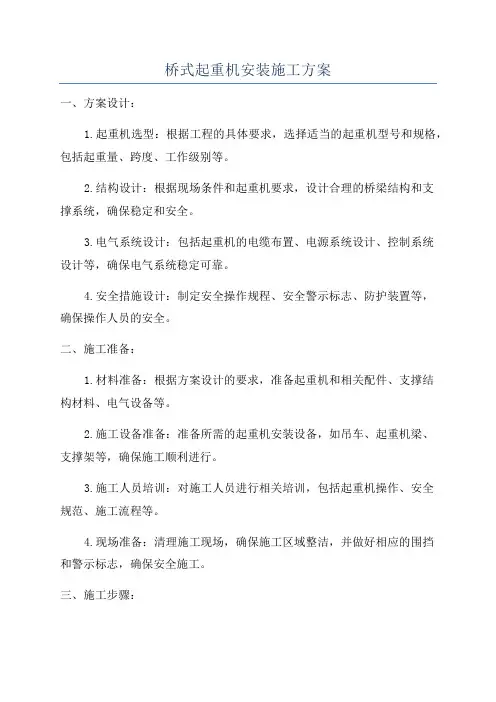

桥式起重机安装施工方案一、方案设计:1.起重机选型:根据工程的具体要求,选择适当的起重机型号和规格,包括起重量、跨度、工作级别等。
2.结构设计:根据现场条件和起重机要求,设计合理的桥梁结构和支撑系统,确保稳定和安全。
3.电气系统设计:包括起重机的电缆布置、电源系统设计、控制系统设计等,确保电气系统稳定可靠。
4.安全措施设计:制定安全操作规程、安全警示标志、防护装置等,确保操作人员的安全。
二、施工准备:1.材料准备:根据方案设计的要求,准备起重机和相关配件、支撑结构材料、电气设备等。
2.施工设备准备:准备所需的起重机安装设备,如吊车、起重机梁、支撑架等,确保施工顺利进行。
3.施工人员培训:对施工人员进行相关培训,包括起重机操作、安全规范、施工流程等。
4.现场准备:清理施工现场,确保施工区域整洁,并做好相应的围挡和警示标志,确保安全施工。
三、施工步骤:1.桥梁安装:首先进行桥梁的安装,将桥梁吊装至预先准备的支撑位置,并进行固定。
2.起重机组装:将起重机各组件按照设计要求进行组装,包括大梁、小车、小车轨道等,确保各部件连接牢固。
3.电气系统安装:进行起重机的电气系统布线和安装,包括电缆敷设、电箱安装、电源接入等。
4.结构调整和校正:对起重机的结构进行调整和校正,确保各部件水平、垂直度符合要求。
5.调试和试运行:完成起重机组装后,进行必要的调试和试运行,确保起重机运行正常。
6.安全考核和验收:进行起重机的安全考核和验收,合格后方可正式投入使用。
四、安全措施:1.做好施工现场的警示标志和围挡,清晰标注相关安全标志,确保施工区域的安全。
2.配备专职安全人员,负责施工现场的安全管理和监督,及时发现和处理安全隐患。
3.实施施工人员的安全教育和培训,确保操作人员了解起重机的相关安全规范和操作流程。
4.定期检查和维护起重机设备,确保设备运行的稳定和安全。
5.加强施工现场的交通安全管理,确保施工场地的通行安全。
以上是桥式起重机安装施工方案的详细介绍,通过合理的设计和准备工作、科学的施工步骤和严格的安全措施,可以确保桥式起重机的安装施工顺利进行,并保证施工过程中的安全和质量。

一、工程概况本工程系属于陕西神木60万吨/年甲醇一期工程锅炉装置和水力除渣装置中起重机械的安装,其主要起重设备有电动葫芦、桥式抓斗起重机。
数量及规格如下:二、编制依据1、施工图纸及说明书2、《起重设备安装工程施工及验收规范》GB50278-983、《现场设备、工业管道焊接工程施工及验收规范》GB50236-984、《机械设备安装工程施工及验收通用规范》GB50231-98三、安装前的准备条件1、设备已到场,安装现场已具备水通、路通、电通;2、设备技术文件应齐全,设备及附件应符合设计和设备技术文件的要求,并应有出厂合格证书及必要的出厂试验记录。
3、起重机地面轨道基础,吊车梁和安装预埋件等的坐标位置、标高、跨度和表面的平面度均应符合设计和安装的要求。
4、设备到安装前应对桥式起重机的跨度、上拱度、下翘度进行实际测量。
其中跨度的测量方法为:4.1、首先将起重机水平放置,在无风、无日照情况下测量。
测量时钢卷尺不得摆动,钢卷尺应到省一级认可的计量部门检定合格,并在有效期内。
4.2、起重机跨度的偏差S ∆应按下式计算:S S S -∆+∆+=∆21测式中 )(mm S 跨度实测值测--)(1mm 钢卷尺计量修正值--∆)(2mm 钢卷尺的修正值--∆)(mm S 跨度理论值--4.3起重机的跨度测量位置按下图确定。
起重机轨道跨度的允许偏差最大不应超过±4.55、起重机的混凝土基础应达到设计强度,轨道应按要求铺设完毕,并达到技术要求,经检查合格。
6、对轨道应进实地测量,起重机轨道跨度的偏差0S ∆按下式计算,测量点按下图确定032100S S S -∆+∆+∆+=∆测式中 )(0mm S 轨道跨度测值测--∆)(1mm 钢卷尺计量修正值--∆)(2mm 钢卷尺修正值--∆)(3mm 温度修正值--∆轨道的实际中心线对吊车梁的实际中心的位置偏差不应大于10mm ,轨道的实际中心线对安装基准线的水平位置的偏差不大于5mm测7、轨道顶面对其设计位置的纵向倾斜度不应大于1‰,每2m 测一点全行程内高底差不应大于10mm 。
综合试验大厅项目双梁桥式起重机吊装安装施工方案中国核工业二三建设有限公司2015年3月11日编码:重大综合试验大厅项目双梁桥式起重机吊装安装施工方案编制: 校审: 批准:中国核工业二三建设有限公司2015年03月15日目 录综合一般1适用范围 (1)2编制依据 (1)3工程概况 (1)4施工工序 (2)5施工准备 (3)6起重机吊装工艺步序 (8)7起重机试运转 (10)8起重机安装质量管理 (13)9HSE管理 (17)10应急预案 (23)11施工进度及主要资源需求计划 (25)12附录 (28)1适用范围本方案适用于综合试验大厅双梁桥式起重机施工,安装技术参数以随机图纸资料为准。
2编制依据GB/T6067-2010 起重机安全规程GB/T14405-2011 通用桥式起重机GB5905 -2011 起重机试验规范和程序GB50278-2010 起重设备吊装工程施工及验收规范GB12602-90 起重机械超载保护装置安全技术规范GB/T 1.1—2009 标准化工作导则GB/T 15496—2003 企业标准体系要求GB/T 15497—2003 企业标准体系技术标准体系GB/T 15498—2003 企业标准体系管理标准和工作标准体系GB/T 19273—2003 企业标准体系评价与改进GB/T 28001—2001 职业健康安全管理体系规范GB/T 19000—2000 质量管理体系要求(idt ISO 9001:2000)GB/T 24001—2000 环境管理体系规范及使用指南(idt ISO 14001:1996)JGJ 276-2012 建筑施工起重吊装工程安全技术规范3工程概况1、中国核工业二三建设有限公司委托河南卫华重型机械股份有限公司设计生产的双梁桥式起重机,进行现场吊装与调试;吊装地点:四川省成都市双流县华阳镇。
1.1、起重机结构与技术性能参数:①起重机结构:双梁桥式起重机由主梁和端梁组成的桥架、起重小车、机电设备等组成,整机为箱结构(见随机资料文件总图):②起重机技术性能参数及重量尺寸详见随机文件中起重机技术性能表1.2、设备主要部件重量1.3、起重机技术性能表。
2、车间轨道标高QD50/20t-70m行车大车轨道标高为26m。
3.另需安装QD32/5t-70m桥式起重机2台,QD10/3t-70m桥式起重机两台,需在本厂房内安装,安装步骤方法基本相同,按照本方案施工,施工步骤不再详细描述。
4施工工序5施工准备5.1吊装作业技术准备➢勘测吊装场地➢图纸审核➢组织吊装人员熟悉吊装工艺流程➢对进入现场的人员进行安全技术交底。
➢了解吊装过程中需要注意的技术问题➢施工过程控制交底➢施工质量检验交底1)勘测吊装场地;●勘测起重机及汽吊进场道路是否满足要求,场地地面是否夯实.●现场吊装空间是否满足要求。
2)图纸审核为了使施工人员充分领会设计意图,熟悉设计内容,正确按图纸施工,确保工程质量,避免返工浪费,必须在工程开工前由现场技术负责人组织施工人员对图纸进行会审。
熟悉随机设备带来的全套起重机械图纸、说明书、质量证明书、强度计算书等技术文件。
一方面对全部技术资料和设计文件内容、数量进行审查,另一方面为了解起重机械结构的特点、工程量、起重机械各部位的关系及技术要求。
图纸会审的重点:➢熟悉技术文件,设计图纸和有关资料。
➢施工图与设备、特殊材料的技术要求是否一致。
➢设计与施工主要技术方案是否相适应。
➢图纸表达深度能否满足施工要求。
➢能否满足生产运行安全、经济的要求和检修作业的合理需要。
➢其它有关施工中不明确的问题。
3)吊装机械选择(一)根据吊装现场条件及被吊物件的体积、重量等要求、为确保吊装安全、经济、高效,本次起重机桥架吊装,采用两台200吨汽车吊为主要吊装设备,把起重机分部件吊至轨道上,在高空组装连接;汽车吊主臂L=34.8m,作业半径R在9m吊装就位,额定起重量Q= 56 t,吊机性能表见下表。
200吨汽车吊性能表(二)吊机能力核算:己知起重机最大件,主梁(1)及端梁组装总重量:86t,主梁(2):83t,最重部件主梁(1)及端梁地面组装联接后采用两台200吨吊车抬吊方案。
a)两台吊机抬吊主梁时难免两端出现不平衡壮态,为了确保吊作业安全,单机载荷不得超过额定起重量的80%。
b)每单台吊机主臂L=34.8m,作业半径R在9m时吊装,吊机起重安全性能应大于被吊物体本身总重量86t.吊机起重量的核算、已知单台吊机额定量为56吨。
两台吊机的核算56X2=112X80%=90吨大于被吊装物体86吨。
选用两200吨汽车吊吊装满足安全性能.4)起重吊装钢丝绳选择(钢丝绳选用表附后)根据本次吊装设备体积大、提升高度高、技术要求难度大,选用长度为20m,直径φ40mm的钢丝绳扣2根,结构形式6×37,钢丝绳公称抗拉强度1700Mpa,,参数见附表。
a)吊点相关参数经过计算分析,为确保主梁吊起后稳定性,吊点距离设定为1.5米为宜,吊点钢丝绳捆绑采用绕主梁方式。
b)起重吊装钢丝绳安全性能验算:主梁吊装钢丝绳已知被吊最大物件主梁重 86 吨,吊装绳索为2根,水平夹角为60度,吊索承受拉力为S=Qg/n×1/sinβ=86×9.8÷(2×2)×1.15=242KN安全系数K取6钢丝绳最大抗拉强度=242×6=1452KN在钢丝绳公称抗拉强度表中查得6W(37)-52-1700I纲经绳抗拉强度为1705KN 大于1452KN ,吊装绳索选用直径52mm满足使用,安全。
200吨汽车吊具体参数为16130X300X4000(长、宽、高)。
行走自重71吨200吨汽车吊进场路面要求,进场道路不能有低于4.3米的建筑,路面用碎石敷设。
铺设碎石厚度为500mm,宽度为5米。
并根据标高找平。
碾压的遍数由现场实验确定。
用挖掘机往复碾压,一般碾压不小于4遍,边缘和转角处应用蛙式打夯机补夯密实。
符合汽车吊行走条件。
汽车吊单支柱需要支撑32吨的重量,下方需要垫汽车吊专用枕木。
附表:钢丝绳选用表5.2吊装方案确定a)根据桥式起重机单件重量及车间吊装高度、起重机吊装,选用汽车起重机为主要吊装设备,把起重机分部件吊至轨道上,在高空组装连接。
b)吊装位置选择车间吊装场地可以满足需求,采取车间内摆放进行吊装。
c)起重机吊装后按标准检验和试验。
5.3车间应具备条件a)厂房结构(包括桥式起重机运行轨道)基本吊装完毕或部分吊装竣工。
b)对交付吊装的行车轨道应符合下列要求6起重机吊装工艺步序6.1起重机吊装前准备工作1、对运到吊装现场的起重机进行开箱检查1.1、设备技术文件是否齐全。
1.2、按设备装箱单检查设备、材料及附件的型号、规格和数量是否符合设计和设备技术文件的要求。
1.3、检查机电设备在运输的情况下是否有变形损伤和锈蚀,钢丝绳是否有锈蚀损伤、拆弯、扭结,裂嘴和松散现象。
1.4、检查起重机与建筑物之间的最小安全距离是否符合规定。
1.5、起重机轨道和车档,在吊装起重机前先进行详细检查,看是否符合JBJ31-96《起重机设备吊装工程施工及验收规范》第三章的规定。
1.6、清除吊装现场有关不利施工的杂物,并在施工周围设明显的施工标识。
1.7、熟悉被吊装起重机的有关技术资料,掌握与起重机吊装有关技术数据。
1.8、对照吊装架设附加图和有关技术文件中的技术要求,认真研究吊装和吊装架设的具体程序。
1.9、因搬运不当和存放不好造成的缺陷和超过规定误差的部分,均应按技术要求调整修复,对金属结构部分的缺陷,必须在地面设法得到校正,否则不准架设。
6.2起重机桥架吊装1、把主梁1和主梁2分别运到车间预先设定的停放位置。
2、选好吊点用已备好的钢丝绳捆绑好,让移动式吊车站到适当位置(此位置应在现场按实际情况,根据主梁回转就位的角度和吊装高度需要而定)。
3、起吊:先吊离地面100mm,检查主梁两端是否水平,否则应调整吊装钢丝绳,悬10分钟后,卸下主梁检查起重机各部位,看是否有松动现象和其它不安全因素,确认无误后,进行正式起吊。
吊起高度超过大车轨道面约300mm时,由专人指挥让吊车开动旋转机构慢慢调整主梁的角度,调到大车轨道上方,使主梁1就位放在轨道上,拆除捆绑的吊装钢丝绳。
4、移动汽车起重机、用同上方案吊装主梁2,然后用手拉葫芦及撬扛把两主梁靠拢,连接端梁连接处分别用螺栓紧固。
6.3小车的吊装1、按小车吊装高度,确定汽车起重机适宜的工作位置,以便于顺利完成小车吊装作业。
2、吊索及机具的拴挂估算小车组件重量和位置,防止拴挂不当载荷严重偏心。
3、检查与调整把小车吊起,离开支承物100-200mm,观察小车上平面是否处于水平状态,然后检查其机具及拴挂,确认拴挂牢固安全可靠,则可准备继续起吊。
4、吊装把小车掉吊至一定高度后,开动汽车起重机的回转机构,让小车在主梁上方,基本对准小车轨道,再慢速下降,而后对准小车轨道,将小车在小车轨道上定位。
6.4附属设施吊装1、走台栏杆、梯子吊装1.1、走台栏杆按图吊装于走台两侧边缘角钢上,和两端端梁伸出的板相连,并进行连接。
1.2、端梁栏杆按图位置吊装于端梁上。
1.3、司机室按图示位置吊装于主梁下部有转向平台的一侧,先将各连接件定好,然后吊装司机室,用螺栓连接紧固。
1.4、司机室梯子吊装于司机室外侧走台上,梯子上下端用螺栓紧固。
1.5、吨位牌吊装于走台栏杆正中偏上位置,用螺栓紧固。
1.6、吊装小件需要现场焊接的地方,一律采用T422焊条焊接,焊脚高度≥6mm。
2、导电线挡架的吊装2.1、起重机大车导电线档架金属结构,按图示位置尺寸吊装于两主梁下部与主梁连接处,用螺栓紧固,防止吊钩碰撞导线。
2.2、大车行走车轮档架共4件,以排除轨道上的障碍物,分别用螺栓吊装于大车行走车轮前方,档架下面离轨道10mm左右。
3、起升限位开关、安全尺档板的吊装按照随机吊装图示位置尺寸,把起升限位和大小车运行限位开关,吊装上使起升或运行碰撞限位开关后,应能自动断电。
4、钢丝绳的缠绕方法把钢丝绳在吊装现场拉开放直,防止钢丝绳缠绕到卷筒上有劲,所以应拉直、放劲、吊装钢丝绳还要注意以下问题:①当吊钩上升至上极限位置时,两端钢丝绳至卷筒中间无槽处应保持1-1.5圈的空槽。
②当吊钩下降至下极限时,钢丝绳在卷筒上应留有3圈安全圈(固定圈除外)。
7起重机试运转7.1起重机吊装后的检查根据GB50278-98《起重设备吊装工程施工及验收规范》,在起重机吊装后,对起重机吊装情况进行检查。
主要检查内容:①起重机金属结构增加部位的拼装焊接及组装。
②现场组装部件的吊装质量。
③现场组装的小车运行机构和大车运行机构的吊装质量。
④安全装置的吊装质量及动作情况。
7.2起重机的试验2.1、在确认起重机吊装无误且符合要求,进行上述吊装后的检查都合格后,进行起重机的试验(试运转)。
