施工图审查流程
- 格式:doc
- 大小:329.00 KB
- 文档页数:21
施工图审图流程
施工图审图流程
一、说明:
1、规划设计部审查施工图是否符合《设计任务书》;是否符合相关法规、规范,并填写《规划设计审查表》后转工程管理部
2、工程管理部组织规划设计部、计划合约部进行施工图审核,并填写《规划设计复审表》
3、工程管理部整理出审图意见后报主管领导批准
4、规划设计部根据审图意见委托设计单位修改施工图
5、工程管理部、规划设计部会同设计单位、施工单位、监理单位进行设计交底
6、施工过程中,如遇重大技术问题需修改设计,由各部门填写《重大技术问题申报表》,并报主管领导批准后转规划设计部修改设计。
二、流程图
感谢您的阅读!。
施工图审查流程施工图审查是建筑工程设计的一个重要环节,旨在确保工程设计的合理性和规范性,提高工程质量,降低工程风险。
本文将详细介绍施工图审查的流程及其重要性。
提交审查材料:设计单位在完成施工图设计后,需向审查机构提交相关的审查材料,包括施工图纸、设计说明书、计算书等。
初步审查:审查机构收到材料后,将进行初步审查,主要检查提交的材料是否齐全、是否符合相关标准和规范。
详细审查:在初步审查通过后,审查机构将对施工图进行详细审查,包括对图纸的完整性、正确性、经济性等方面进行评估。
专家评审:对于一些重大工程或者技术复杂的项目,审查机构将组织专家评审,对施工图进行深入分析和评估。
修改和完善:根据初步审查、详细审查和专家评审的结果,设计单位需要对施工图进行相应的修改和完善。
再次审查:修改后的施工图需要再次提交审查机构进行审查,以确保满足相关标准和规范。
颁发审查合格证书:经过多次审查和修改后,设计单位将获得审查机构颁发的审查合格证书,表明该施工图已经通过审查。
确保设计质量:施工图审查可以发现设计中存在的问题,避免因设计不合理而导致的工程质量问题。
提高工程安全性:通过详细的审查,可以发现并纠正设计中存在的安全隐患,提高工程的安全性。
保障公众利益:施工图审查可以发现设计中存在的浪费资源、污染环境等问题,从而保障公众利益。
降低工程风险:通过施工图审查,可以发现并纠正设计中存在的风险因素,降低工程风险。
施工图审查是建筑工程设计的重要环节,对于提高工程质量、保障公众利益、降低工程风险具有重要意义。
本文详细介绍了施工图审查的流程及其重要性,希望能对相关人员有所帮助。
随着建筑行业的快速发展,施工图审查机构在确保工程质量和安全方面扮演着越来越重要的角色。
然而,传统的审查流程往往效率低下且难以满足现代工程的需求。
本文以某公司为例,探讨施工图审查机构的审查流程优化策略。
在传统的施工图审查流程中,存在着以下问题:审查周期长:由于传统审查流程涉及多个环节和部门,导致审查周期长,影响工程进度。
施工图会审流程1.目的明确项目公司工程部门各专业工程师在施工图会审工作中的职责,使施工图会审工作具备可操作性。
2.范围适用于工程施工图纸的审查工作。
3.施工图会审流程3.1.在设计院提供施工图纸后一周内,由项目工程部门各专业工程师对施工图专业进行审查,各专业工程师要从专业角度,审核本专业图纸在工艺、技术、经济方面是否合理,还要配合其他专业从总体上协调解决施工图在工艺、技术、经济等方面存在的问题;3.2.施工图会审工作由项目工程部门组织本部门、监理单位及总包(专业分包)单位的各专业工程师分别进行图纸审核。
施工图会审(设计交底)会议由项目工程部协调设计单位、总包单位、专业分包单位、项目工程部门参加,监理公司项目总监主持会议。
3.3.施工图会审工作原则上要在工程开工前进行,也可以根据设计出图情况及工程进展情况分阶段召开图纸会审会议。
4.项目工程部各专业审图要点4.1.建筑专业:根据建筑行业技术规范条例,在充分理解建筑方案的基础上,从以下方面进行审核:4.1.1.建筑施工图是否准确体现和落实了方案的意图;主要技术指标是否符合方案的要求;总图是否与甲方的报建核审总图吻合;4.1.2.营造做法是否准确的反映了甲方的交工标准,主要材料是否确定;4.1.3.结构、水、暖、电各专业的墙、柱、梁及各种设备,是否满足建筑空间要求;各部位门、窗位置及尺寸是否合理;4.1.4.整体建筑功能是否合理,保温、隔热、防水以及外檐的细部构造作法是否满足功能要求;4.1.5.需隐蔽的管线(主要为除厨、卫部分)是否进行了包装;烟道(排风道)的布置及材料是否合理;雨落管、空调孔、空调室外机组的位置是否合理;4.1.6.吊顶部位的净高是否合理统一;房间各部位的平面和净高尺寸是否合理,特别是楼梯及错层部分的横梁是否会碰头;4.1.7.根据可能出现的交工标准调整情况,在营造做法上留有余地,确保各种交工条件下工艺完善、满足客户要求。
例如:地板基层要求做水泥砂浆压光处理,以保证在取消地板的情形下交工部位的表观完善;4.1.8.审核设计是否符合环保、节能要求,是否符合住宅产业化发展方向,以及在这两方面的新工艺、新技术、新材料应用情况;4.1.9.房屋的开间、进深、层高、平面布局等是否满足《设计任务书》的要求;4.1.10.校对上电梯机房和上屋面的标高尺寸;上屋面处的平台标高要略高于屋面最上层面层标高,防止雨水倒泛;标准层以上电梯机房或屋面注意横梁是否碰头,标高要核准;4.1.11.楼梯踏步的高宽、平台宽度不宜小于梯段宽度;封闭式剪刀楼梯两面开门;如利用剪刀楼梯间作为排烟时,必须有对外的窗户等;4.1.12.屋面工程防水、隔热、泛水等设计是否符合规范或《设计任务书》的要求;4.1.13.电梯井尺寸内埋件、牛腿、缓冲器及机房的设计是否符合设备厂家提供的电梯资料要求。

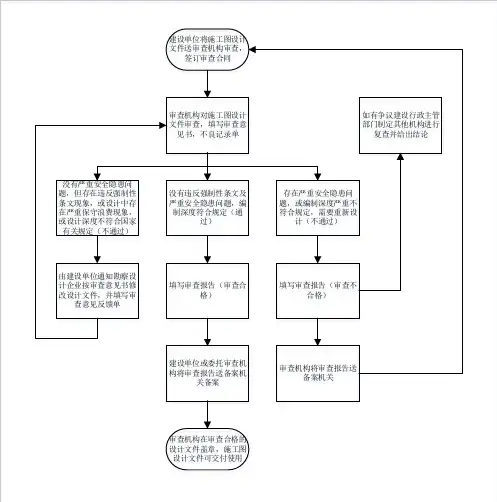

建设单位将施工图设计文件送审查机构审查,
签订审查合同
审查机构对施工图设计文件审查,填写审查意见书,不良记录单没有违反强制性条文及严重安全隐患问题,编制深度符合规定(通
过)填写审查报告(审查合
格)建设单位或委托审查机构将审查报告送备案机
关备案
审查机构在审查合格的设计文件盖章,施工图设计文件可交付使用
没有严重安全隐患问题,但存在违反强制性条文现象,或设计中存在严重保守浪费现象,或设计深度不符合国家有关规定(不通过)
由建设单位通知勘察设计企业按审查意见书修改设计文件,并填写审
查意见反馈单
存在严重安全隐患问题,或编制深度严重不符合规定,需要重新设
计(不通过)
填写审查报告(审查不
合格)
审查机构将审查报告送
备案机关
如有争议建设行政主管部门制定其他机构进行复查并给出结论。
建立单位办理施工图审查流程和所需材料清单一、建筑、市政工程勘察前置审查所需材料如下:〔〕、建立单位取得工程编码后,勘察单位在勘察设计合同备案系统登记并经审核通过。
报审时提交已备案的勘察合同和人员备案表原件与复印件〔复印件加盖建立单位公章;如为外地勘察单位,按规定出具相关核验手续材料;已备案表人员应与勘察报告上签字的人员一致。
工程建立科:〕〔〕、勘察院出具的建立工程岩土工程勘察成果报告份{勘察报告需胶装;加盖最新的市工程勘察土工试验专用章〔勘察单位没有市工程勘察土工试验专用章的需在委托一级资质的土工试验室盖章〕、勘察院出图章、注册岩土师章;勘察人、专业负责人、校对人、工程负责人、审核人等人员应打印并签字}〔〕、岩土设计报审表一份〔勘察院填写并加盖建立单位公章、法定代表人盖章〕、勘察概况登记表一份〔应打印并加盖勘察院公章〕〔〕、施工图勘察文件原始资料〔勘察院提供,详见附件一〕〔〕规划批准的建立工程规划设计方案审核意见书的原件与复印件〔复印件上需加盖建立单位公章;方案应与勘察报告上面的建筑物位置、围、层数一致。
规划技术科:〕〔〕勘察上每个建筑物的面积,层数,高度、最大跨度打印份〔并加盖建立单位公章〕〔〕费用〔如果是学校校安工程和拆迁安置房工程工程需提供立项批文〕〔〕审查意见回复及相应的变更一式四份。
〔回复上需加盖公章及注册师章,变更上加盖出图章、注册师章、设计人、校对人,审核人及相关人员签字。
勘察回复直接送至市审图办〕二、建筑工程施工图设计审查所需材料:〔〕规划批准的建立工程规划设计方案审核意见书的原件与复印件〔复印件上需加盖建立单位公章、方案应与图纸上面的建筑物位置、围、层数一致规划技术科:〕〔〕工程勘察前置审查合格证原件及复印件〔复印件上加盖建立单位公章〕及份审查合格盖章的工程勘察报告〔如果是以前审查的勘察报告还需提供经备案的勘察合同及备案表的复印件,加盖建立单位公章〕;〔〕建立单位取得工程编码后,设计单位在勘察设计合同备案系统登记并经审核通过。
附件1云南省建设工程施工图设计文件审查工作流程第一部分施工图审查工作流程图建设单位审查机构监管部门第二部分审查工作流程说明一、审查申报施工图设计文件审查主体是各类施工图审查机构。
建设单位登录云南省各级住房和城乡建设主管部门网页或“云南省勘察设计咨询业管理信息网”(http://www. :84/nkcsj)施工图审查申报专栏,网上填写申报表,网上自主选定符合项目情况类别的审图机构。
二、先勘察后设计施工图设计文件审查分勘察文件审查和施工图设计文件审查两个环节。
审查机构应先对建设项目勘察文件进行审查,审查合格后再对设计文件进行审查。
对未经勘察审查合格即报审设计的,审查机构应将设计单位和设计项目负责人记为质量市场异常单位和个人。
三、审查结果处理审查完成后审查结论分三类情况处理。
(一)审查的施工图设计文件合格。
送审施工图设计文件符合《房屋建筑和市政基础设施工程勘察文件编制深度规定》、《房屋建筑工程设计文件编制深度规定》、《市政公用工程设计文件编制深度规定》及相关强制性标准规定要求,审查机构可向建设行政主管部门申请备案,经网络备案检查通过后,在线打印《房屋建筑和市政基础设施工程施工图设计文件审查合格书》交付建设单位。
(二)审查的施工图设计文件需修改后才合格。
送审施工图设计文件已经审查,勘察设计文件总体基本合格,但仍然存在需要修改完善的问题。
由审查机构提交《建设工程勘察设计文件施工图审查意见告知书》,并通知建设单位、勘察设计单位共同签署将按照审查意见告知书修改勘察设计文件的承诺书,审查机构向建设行政主管部门申请备案,经网络备案检查通过后,在线打印《房屋建筑和市政基础设施工程施工图设计文件审查合格意见书》交付建设单位。
(三)审查的设计文件不合格。
送审施工图设计文件经过审查不符合勘察设计文件编制深度规定,违反相关强制性标准规定要求,审查机构应当退件,并向建设单位提交《建设工程勘察设计文件施工图审查意见告知书》。

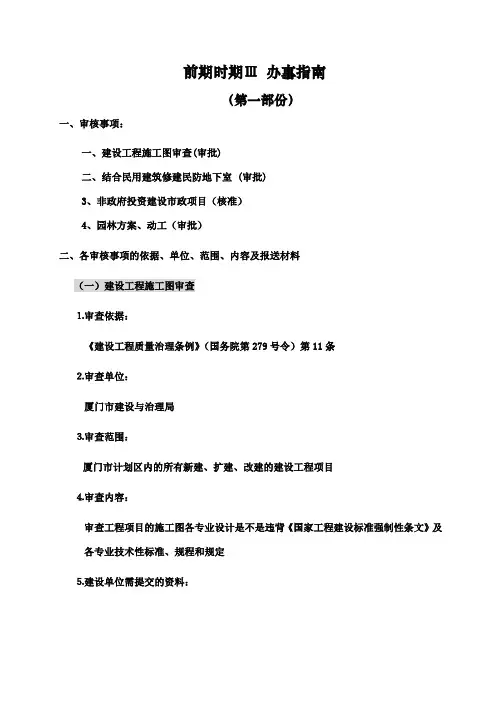

前期时期Ⅲ办事指南(第一部份)一、审核事项:一、建设工程施工图审查(审批)二、结合民用建筑修建民防地下室 (审批)3、非政府投资建设市政项目(核准)4、园林方案、动工(审批)二、各审核事项的依据、单位、范围、内容及报送材料(一)建设工程施工图审查⒈审查依据:《建设工程质量治理条例》(国务院第279号令)第11条⒉审查单位:厦门市建设与治理局⒊审查范围:厦门市计划区内的所有新建、扩建、改建的建设工程项目⒋审查内容:审查工程项目的施工图各专业设计是不是违背《国家工程建设标准强制性条文》及各专业技术性标准、规程和规定⒌建设单位需提交的资料:注:一、未在厦门建设与治理局注册的外来勘探设计单位在施工图上应盖总院出图章或单位公章及注册章。
二、以公布出让方式取得用地的建设项目,不必提供第(2)条资料。
第(3)条改成项目《建设用地批准书》及附计划指标的宗地界址图。
(二)结合民用建筑修建民防地下室⒈审核依据:☆《中华人民共和国人民防空法》第4八、49条☆市政府《关于颁发<厦门市结合民用建筑修建民防地下室的暂行规定>的通知(厦府[1990]综181号)第4、13、14条⒉审核单位:民防办公室⒊审核范围:所有新建、改建、扩建民用建筑结合修建民防地下室工程及易地建设的工程项目⒋审核内容:⑴审核民用建筑结合修建民防地下室施工图设计文件是不是知足有关人民防空工程的各项设计标准标准等要求及《强制性条文》的人防工程部份的要求⑵审核民用建筑民防易地建设的工程项目是不是符合条件及应缴交的民防易地建设费⒌建设单位需提交的资料:注:以公布出让方式取得用地的建设项目,不必提供第(1)条资料。
第(2)条改成项目《建设用地批准书》及附计划指标的宗地界址图。
(三)非政府投资建设市政项目(市政施工图审查)市政与园林施工图设计的技术性审查委托施工图审查机构审查,市政园林局进行行政性审核.一、审核依据:《厦门市市政工程治理条例》二、审核单位:厦门市市政园林局3、审核范围:所有新建、改建、扩建的建设工程项目4、审核内容:⑴审核总平面图、管线综合图中与市政工程设施有关的设计是不是符合计划要求、有关法律法规设计标准等要求。
附件一房屋建筑和市政基础设施工程施工图设计文件审查施工图审查流程框图附件二湖南省房屋建筑和市政基础设施工程施工图设计文件审查报告(编号):工程项目名称:建设单位:审查机构:(公章)施工图送审时间:年月日审查完成时间:年月日湖南省建设厅制填写说明1、本报告应包括《政策性审查表》(表1)、《审查意见表》(表2)、《湖南省民用建筑节能审查表》(表3)、《审查意见汇总表》(表4)、《不良行为记录单》(表5)。
其中,《湖南省民用建筑节能审查表》(表3)按居住建筑(表3-1)和公共建筑(表3-2)分别选用。
2、《审查意见表》由各专业审查人员填写。
(1)、房屋建筑审查包括建筑、结构(含抗震)、给排水、电气(含建筑智能化)、通风与空调、岩土勘察专业和建筑节能审查。
(2)、市政基础设施审查包括市政道路、桥隧、燃气、供水、污水处理、环境保护等方面的主导专业和建筑、结构、总图、给排水、电力、暖通、自控、岩土勘察等土建及公用辅助专业。
3、本报告应如实填写,不得弄虚作假。
4、本审查合格书一式三份,审查机构、建设单位、备案机关各一份。
表1房屋建筑和市政基础设施工程施工图设计文件审查政策性审查意见表表2房屋建筑和市政基础设施工程施工图设计文件审查审查意见表专业:-1湖南省民用建筑节能设计审查表(居住建筑)表3-2 湖南省民用建筑节能审查表(公共建筑)表4房屋建筑和市政基础设施工程施工图设计文件审查审查意见汇总表记为一条,在不同类问题中出现时重复计入。
表5 房屋建筑和市政基础设施工程施工图设计文件审查不良行为记录单表6 房屋建筑和市政基础设施工程施工图设计文件审查综合结论意见附件三房屋建筑和市政基础设施工程施工图设计文件审查审查意见书本项目施工图设计文件已于年月日完成审查,审查意见为:□没有违反强制性条文及严重安全隐患问题,审查通过。
□存在违反强制性条文的情况,必须修改并反馈。
□设计深度不符合国家有关规定,必须修改并反馈。
□存在严重保守浪费现象,政策性和经济合理性审查未通过,必须修改并反馈。
施工图审查流程施工图审查是建设工程施工前的一项重要工作,其目的是确保施工图纸的合理性、科学性和可行性,以保障工程质量和安全。
施工图审查流程是一个系统工程,需要各方的密切配合和严格执行。
下面将详细介绍施工图审查的流程。
1. 提交施工图纸。
首先,施工单位需要将编制完成的施工图纸提交给相关部门或单位,如建设工程设计单位、施工图审查部门等。
提交的施工图纸应包括项目总平面图、建筑结构图、给排水图、电气图等相关图纸,并且需要符合国家相关标准和规范。
2. 初审。
接收施工图纸的部门将进行初审,主要是对施工图纸的完整性和规范性进行初步审核。
初审的重点是检查施工图纸是否齐全、图纸内容是否符合相关规范要求、是否存在明显的错误和矛盾等。
3. 技术审查。
通过初审的施工图纸将提交给专业技术人员进行技术审查。
技术审查主要是对施工图纸的技术内容进行审核,包括结构设计的合理性、建筑材料的选用是否符合要求、电气布置是否合理等方面。
审查人员需要具备相关专业知识和经验,对施工图纸进行全面细致的审查。
4. 审查意见反馈。
在技术审查过程中,审查人员会针对施工图纸提出审查意见和建议。
审查意见可能涉及到施工图纸的修改、调整或补充。
施工单位需要认真对待审查意见,及时进行整改,并重新提交修改后的施工图纸。
5. 审查确认。
经过多次修改和完善后的施工图纸将重新提交给审查部门进行最终确认。
审查部门将对施工图纸进行终审,确认其符合相关规范和要求后,签发审查意见,并将施工图纸归档备案。
总结,施工图审查是一个严谨细致的过程,需要各方的积极配合和沟通。
只有经过严格的审查流程,才能确保施工图纸的科学性和合理性,为工程施工提供可靠的技术支持。
希望各相关单位能够严格执行施工图审查流程,确保建设工程的质量和安全。
温江区规划管理局施工图设计审查流程温江区规划管理局规划科受理—经办人初审、草拟审查意见—科室负责人审定、拟定审查意见-返建设单位修改—送规划科复核—规划科核发批准建施总平面蓝图、清理档案、登记归档。
规划科受理工作人员操作规定一、收件标准:规划科受理工作人员收取以下必备文件时,不可漏项。
1、建筑施工总平面图三份。
2、各单体施工图一份。
3、光盘(含所有建施图纸内容)一张.4、其它需要说明的图纸、文件等。
二、收件注意事项:1、建筑施工总平面上需加盖设计单位的出图章及建筑师出图章。
2、单体施工图上需加盖设计单位的出图章、建筑师出图章及施工图审查机构的审图章。
(审查后返还建设单位)3、两个或两个以上单位联建时、图签中建设单位名称须齐全。
4、总平面图为1:500或1:1000图幅的蓝图.第二节建筑施工图审查工作要求一、初审经办人审查操作要求:1、审核资料是否齐全、规范、有效。
(施工图阶段允许建筑合理调整但须符合《成都市温江区规划管理技术规定》(2008)和《规划条件通知书》要求)。
2、审核建筑施工总平图中的技术经济指标是否与原批方案总平图一致,校对总平用地范围、红线坐标与红线图是否一致.3、审核建筑后退道路红线、用地红线和建筑间距是否符合原批方案和技术管理规定.4、审核建筑外轮廓尺寸、高度、层数、使用性质标注是否正确并与原批方案总图一致.5、审核配套设施,如社区活动用房、物管用房、公厕、门卫、停车位等是否标注完善;规模、尺寸是否合技术管理规定和原批方案。
6、审核各层建筑的使用功能、开窗情况、平面尺寸、剖面室内外标高、女儿墙顶标高、楼层的出挑情况是否标注准确,并符合技术管理规定和原批方案.7、审核建筑立面及造型与方案渲染图是否一致。
8、施工图审查过程中若有设计变更通知单,须将变更通知单与建施总平面图装订在一起,并在施工图审查章下注明“附设计变更通知单XX页".9、初审经办人送交科室负责人复审资料准备要求:a。
济南市施工图审查工作流程
第一步:建设单位将图纸送审图机构;
第二步:建设单位持审图机构开具的面积核算表到市建委设计处开具《济南市建设项目城市建设综合配套费缴费联系单》后,办理缴费或押支票;
第三步:审图机构审查合格并到市建委设计处备案后,由建设单位直接办理施工招标和开工手续。
备注:
一、审图机构属有偿服务性中介机构,受建设单位委托从事施工图审查工作,承担审查质量责任。
审图机构应提高效率,强化服务,不得有恶性竞争和吃拿卡要行为。
审图机构由建设单位自主选择,任何单位或个人不得干涉。
监督部门:市建委勘察设计处
举报电话:6、
二、济南市审图机构(共6家)及联系电话:
济南市建设工程勘察设计质量监督站(建筑一类、市政一类)7 山东同圆设计集团施工图审查中心(建筑一类)8
山东省建筑设计研究院审图中心(建筑一类)6
济南市市政工程设计院(集团)审图中心(市政一类)
山东省交通规划设计院审图中心(市政一类)3、
章丘市施工图审查中心(建筑二类,仅限章丘市工程)。
施工图修改与审查流程施工图是建筑工程中至关重要的一环。
它是施工过程中的指导图纸,反映了设计师的意图和要求。
然而,在施工图的编制过程中,难免会出现一些瑕疵或需要进行修改的情况。
为了确保工程质量,保证施工图的准确性和合规性,施工图修改与审查流程显得尤为重要。
首先,在施工图的编制过程中,设计师首先要对原始设计进行详细的理解和分析。
他们需要与建筑师和结构工程师进行充分的沟通和交流,确保各个设计环节之间的协调性。
只有在充分理解设计意图的基础上,才能确保施工图的准确性和合理性。
第二,施工图修改与审查流程需要充分考虑建筑工程的特点和要求。
每个建筑工程都有其独特的特点和要求,因此施工图的修改与审查需要针对不同的工程进行个性化的处理。
对于大型工程来说,施工图的修改和审查要求更为严格,需要经过专业人员的多轮审核和审查,以确保施工图的准确性和合规性。
第三,施工图的修改与审查流程需要充分考虑现场实际情况。
在施工现场存在许多不确定性因素,例如地质条件、巡线设施等。
这些因素可能会对施工图的准确性和可行性带来一定的影响。
因此,在施工图的修改和审查过程中,需要及时根据现场实际情况进行相应的调整和修改,以确保施工图与实际施工情况相符。
第四,施工图的修改与审查流程需要严格遵循相应的法律法规和规范标准。
在编制施工图的过程中,设计师需要遵守国家和行业制定的相关法律法规和规范标准,确保施工图的合规性和规范性。
任何违反法律法规和规范标准的施工图都是不允许使用和实施的,因此施工图的修改和审查流程需要严格把关。
第五,施工图的修改与审查流程需要注重整个工程的效率和协作性。
在现代建筑工程中,时间和成本往往是最为重要的因素之一。
因此,在施工图的修改和审查流程中,需要注重整个工程的效率和协作性。
设计师、施工方、监理方等各个参与者需要密切配合,及时解决各种问题,确保施工图的修改和审查能够顺利进行。
第六,施工图的修改与审查流程需要具备一定的技术和专业知识。
工程施工中图纸会审程序及重要性在工程施工中,图纸会审是一项至关重要的工作。
它旨在审查工程图纸的准确性、完整性和合理性,以确保施工过程中的顺利进行和工程质量的保证。
本文将详细介绍图纸会审的程序,分析其重要性,并结合实际案例进行探讨,最后总结并提出建议。
设计师提交图纸。
设计师在会审前需提交完整的工程图纸,包括施工图、效果图、技术说明等资料。
技术部门评审。
技术部门对图纸进行详细评审,检查图纸的准确性、合理性和可行性,确保施工过程中的技术难题得以解决。
施工队实地勘测。
施工队在会审期间进行实地勘测,了解施工环境、地形、气候等因素,为施工做好充分准备。
各方讨论与修改。
在会审过程中,各方就图纸中存在的问题进行讨论,并进行必要的修改和完善,以确保图纸符合实际施工需求。
形成会审纪要。
会审结束后,应形成会审纪要,记录会审过程中的问题、讨论及修改意见,以便于后续的施工和管理。
保证施工质量。
通过图纸会审,可以提前发现并解决图纸中存在的错误、不合理之处,避免施工过程中因设计问题导致的返工和延误,从而保证施工质量。
确保施工安全。
图纸会审过程中,可以对施工方案进行安全性评估,发现潜在的安全隐患,并及时进行调整和改进,以保障施工人员的生命财产安全。
提高工作效率。
通过图纸会审,各方可以对施工图纸达成一致,避免因沟通不畅或理解偏差导致的重复工作和浪费,从而提高工作效率。
降低成本。
有效的图纸会审可以避免施工过程中的设计变更和返工现象,从而降低因误工和材料浪费导致的时间和成本损失。
以某住宅建设项目为例,在进行图纸会审时,设计师未充分考虑到实际地形和气候条件,导致施工图中部分排水设施不符合当地雨水排放标准。
在会审过程中,技术部门发现了这一问题,并提出修改建议。
然而,由于修改工作量较大且影响工期,建设方未采纳建议,坚持按原图施工。
在施工过程中,由于排水设施设计不合理,导致雨季时小区内积水严重,给居民生活带来极大不便。
此时,建设方不得不进行设计变更和工程返工,不仅增加了成本,还延误了工期。
附件一房子建筑和市政基础设备工程施工图设计文件审察施工图审察流程框图建设单位将施工图设计文件送审察机构对施工图设计文件审察,填写审察建议书没有严重安全隐患问没有违犯强迫性题,但存在违犯强迫性条则及严重安全由建设单位通知勘探填写审察报告设计公司按审察建议建设单位或拜托审查机构将审察报告审察机构在审察合格的设计文件盖若有争议 , 建设行存在严重全安隐患问题,或编制深填写审察报告审察机构将审察报告送存案机关附件二湖南省房子建筑和市政基础设备工程施工图设计文件审查报告(编号):工程项目名称:建设单位:审查机构:(公章)施工图送审时间:审察达成时间:年月日年月日湖南省建设厅制填写说明1、本报告应包含《政策性审察表》(表 1)、《审察建议表》(表 2)、《湖南省民用建筑节能审察表》(表 3)、《审察建议汇总表》(表 4)、《不良行为记录单》(表 5)。
此中,《湖南省民用建筑节能审察表》(表 3)按居住建筑(表3-1 )和公共建筑(表3-2 )分别采纳。
2、《审察建议表》由各专业审察人员填写。
(1)、房子建筑审察包含建筑、构造(含抗震)、给排水、电气(含建筑智能化)、通风与空调、岩土勘探专业和建筑节能审察。
(2)、市政基础设备审察包含市政道路、桥隧、燃气、供水、污水办理、环境保护等方面的主导专业和建筑、构造、总图、给排水、电力、暖通、自控、岩土勘探等土建及公用协助专业。
3、本报告应照实填写,不得故弄玄虚。
4、本审察合格书一式三份,审察机构、建设单位、存案机关各一份。
表 1房子建筑和市政基础设备工程施工图设计文件审察政策性审察建议表工程名称工程地点市(州)县(市)勘探单位资质等级设计单位资质等级工程类型 :□ 建筑工程□ 市政工程工程性质:□ 新建□ 改建□ 扩建工程种类:□住所□ 公建□ 商住楼□ 厂房□ 其余工程□ 给水□ 排水□ 燃气□热力□道路□ 桥隧□景色园林□ 环境卫生□概公共交通况2层建筑面积m地下:地上:m 建筑高度数布防烈基础形式构造种类度度□是□ 能否超总投资万元超限高层□是□否否标工程规工业建筑的火灾危险性分类工程等级模层数工建筑构造基础工程耐火高度程子项目名称面积(m )地 地 2种类形式等级规等级( m )上下模政能否依法进行了勘探设计招标、招标□ 是□ 否策能否按规定进行了初步设计审批□ 是□ 否性审勘探单位□ 是□ 否查能否超越资质或无证从事勘探设计设计单位□ 是□ 否能否履行了国家规定的勘探单位□ 是□ 否勘探设计收费标准设计单位□ 是□ 否能否切合相关政策规定□ 是□ 否能否经济合理 ( 能否存在严重的守旧浪费现象 )□ 是□ 否能否切合节能、节地、节水、节材的原则□ 是□ 否审察结论审察人:(署名)□合格□ 不合格年月日表 2房子建筑和市政基础设备工程施工图设计文件审察审察建议表专业:共页,第页工程名称审察建议□合格□一定改正□需要从头设计处规范编违规类理序号图号审查意见号型意见□一定改正的内容 :□建议改正的内容 :审察人署名年月日表3-1湖南省民用建筑节能设计审察表( 居住建筑 )工程项目名称单位工程名称体形系数2层数建筑面积 m外墙外窗传热系数限值 K节能做法的均匀窗部[W/ (㎡· K)]热惰性(均匀)位墙面积D≥D≥指标 D传热系数 K比[W/ (㎡· K)]屋顶≤≤南≤≤北≤≤东≤≤西≤≤南偏东 30°至偏西(含阳30°台门透北偏东 60°至偏西明部60°分)东偏北 30°至偏南遮阳:有无60°西偏北 30°至偏南遮阳:有无60°天窗≤户门(含露台门≤非透明部分)分户墙≤楼梯间隔墙关闭式开敞式楼板≤底部自然通风的≤架空楼板建筑节能综合审察人:年月日评价当建筑物不切合规定性指标时,应按《湖南省居住建筑备注节能设计标准》第5·0·2 条的要求进行建筑节能综合评论。
