质量通病----(十一)电梯安装工程
- 格式:doc
- 大小:102.50 KB
- 文档页数:10
电梯安装工程质量保证的措施是什么近年来,大大小小的电梯安全事故时有发生,像扶梯或者直梯都发生过类似的事故,这些安全事故已经造成了很多悲剧了,电视、网络上都或多或少的报道过一些,大家也应该都听说过。
这事故的发生主要是因为安装质量不过关,那么,电梯安装工程质量保证是什么。
下面,小编来给大家讲解一下。
近年来,大大小小的电梯安全事故时有发生,像扶梯或者直梯都发生过类似的事故,这些安全事故已经造成了很多悲剧了,电视、网络上都或多或少的报道过一些,大家也应该都听说过。
这事故的发生主要是因为安装质量不过关,那么,电梯安装工程质量保证是什么。
下面,小编来给大家讲解一下。
▲一、电梯安装工程质量保证的措施是什么?1) 施工过程中严格按照质量保证体系要求对安装全过程实行有效的质量控制;(2) 严格执行有关施工与验收规范、规程等技术规格,严禁颠倒工序,减少质量通病;(3) 接受各级质量执法机关部门的质量监督、接受建设单位及工程监理的监督指导;(4) 强化施工人员质量意识,严格执行工艺标准,严格按照图纸施工,认真贯彻施工方案,技术安全交底。
(5) 施工中的设备、材料及半成品的质量是保证工程质量的重要条件,在进入现场时应进行检验确定其质量和性能后方可使用。
(6) 安装过程中应严格执行自检、互检,按照公司ISO9002质量体系要求对电梯全过程进行过程检查,力争把质量问题消灭在萌芽中。
(7) 各项安装记录和检验记录,评估报告要根据施工进度如实填写,并予以保留。
▲二、电梯安装工程的通病1、单体工程接地体的接地电阻测试值偏大的问题首先应了解影响接地电阻值的相关因素,一般与土壤的导电率有关。
上海浦东地区基础工程中接地电阻测试值一般在0.1~0.2Ω。
如出现阻值偏大(有的甚至出现0.6Ω),必须仔细检查,确保接地电阻测试仪接地探测针(P、C)四周的土同大地可靠连通。
可采取以下步骤:金属棒插入的地方若很干燥,就先挖坑倒桶水,过半小时左右再倒水,直至确认探测针所在的坑内水土同大地可靠连通。

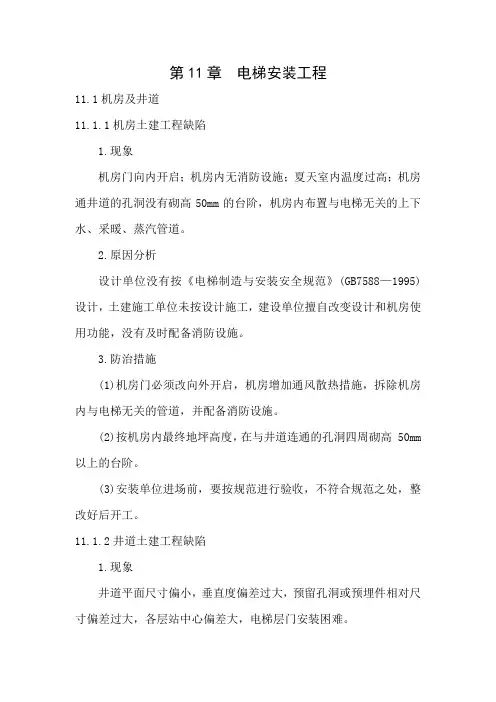

第11章电梯安装工程11.1机房及井道11.1.1机房土建工程缺陷1.现象机房门向内开启;机房内无消防设施;夏天室内温度过高;机房通井道的孔洞没有砌高50mm的台阶,机房内布置与电梯无关的上下水、采暖、蒸汽管道。
2.原因分析设计单位没有按《电梯制造与安装安全规范》(GB7588—1995)设计,土建施工单位未按设计施工,建设单位擅自改变设计和机房使用功能,没有及时配备消防设施。
3.防治措施(1)机房门必须改向外开启,机房增加通风散热措施,拆除机房内与电梯无关的管道,并配备消防设施。
(2)按机房内最终地坪高度,在与井道连通的孔洞四周砌高 50mm 以上的台阶。
(3)安装单位进场前,要按规范进行验收,不符合规范之处,整改好后开工。
11.1.2井道土建工程缺陷1.现象井道平面尺寸偏小,垂直度偏差过大,预留孔洞或预埋件相对尺寸偏差过大,各层站中心偏差大,电梯层门安装困难。
2.原因分析土建单位未按图施工或施工质量差;建设单位更换电梯品种或型号。
3.防治措施(1)尽早了解土建结构,对尺寸不符合安装要求的地方,及时提出,以便修正;不宜修正的方面,要与建设单位、土建单位和设计单位协商,采取相应的补救措施。
(2)签订合同时,要仔细核对电梯型号、电梯厂提供的土建图与土建施工图。
尽量能在土建施工前与建设单位交底,井道的平面尺寸与图纸对照只能偏大,严禁偏小。
11.2井道测量与放线11.2.1电梯井道铅垂线偏移1.现象电梯井道铅垂线在安装过程中发生偏移;施工中铅垂线晃动严重,影响正常施工。
2.原因分析样板架变形,样板架未固定好或底坑样板架移位,铅垂过轻,并未作阻尼处理。
3.防治措施(1)制作样板架要选用韧性强、不易变形、并经烘干处理的木材,木料要保证宽度和厚度,并应四面刨平互成直角。
提升高度超过60m 时,应用型钢制作样板架。
(2)样板架变形或移位应重新测量、固定样板架。
(3)铅垂一般应5kg重,当提升高度较高时,应用大于5kg的铅垂,铅垂线可使用0.7~1.0mm的低碳钢丝。
电梯工程安装中质量问题分析及防治措施摘要:随着经济的不断发展,人们的生活得到了很大的改善,越来越多的人向城市中汇聚,城市为了满足人们居住和生活的需要,大型小区和高层建筑越来越多,为了人们日常生活的便捷性,电梯已经成为了建筑建设中不可或缺的一部分。
而电梯本身又是一个相对复杂的电器机械结构,每天的运行量比较大,一旦出问题不仅会影响到人们的正常生活,甚至给居住人员的生命安全造成威胁,因此必须保证电梯工程的安装质量,本文主要针对电力工程安装中常见的质量问题及预防措施进行探讨。
关键词:电梯;安装质量;问题研究引言:目前社会上的高层及超高层建筑变得越来越多,建筑中的电梯给人们带来了很大的便利。
同样由于人们对电梯的使用频率较高,对电梯安全性的要求也比较高,安装是保证电梯质量的第1个环节,必须防止安装过程中出现问题而给电梯留下隐患。
同样在电梯投入使用之后也要定期的保养,尽可能的保证电梯运行的安全性,做好电梯运行的全时监控、维护和管理,当出现任何异常时要及时处理。
延长电梯的使用寿命也可以带来更多的经济效益和社会效益。
一、电梯安装时的常见质量分析近些年来所曝光的电梯事故也越来越多,与国外相对发达的国家相比,我国的电梯事故率明显较高,常见的电梯故障有急停、骤降、运速不均匀、曳引绳断裂导致的坠落等。
导致这些问题出现的原因很多,有的是电梯本身问题,有的是安装过程中工艺问题也可能是后期用户在使用过程中不按规范操作所导致的。
1、电梯设备自身存在问题我国电梯的研发生产行业起步较晚,目前很多高层建筑的电梯仍主要是从美国进口一些国内电梯企业所生出来的产品本身存在一定的质量隐患。
比如有一些标准化的配件,原本主要是从国外进口,虽然国内也进行了房产,但是在一些关键的技术工艺和标准控制上,都存在一定的差距,再加上每一个高层建筑的电梯规格,设计和运行环境都存在着一定的出入,有些电梯过配件的建筑适用性并不是很强,比如氨基酸过程中所用的一些螺栓、焊接材料、连接锚固设备都不符合标准,在强行安装之后可能导致电梯本身就存在一定的质量隐患。
电梯安装工程中面临的质量安全问题及解决措施发布时间:2021-09-02T03:20:20.561Z 来源:《房地产世界》2021年9期作者:汪先胜[导读] 在施工时,对其质量的掌控和安全管理,对电梯的稳定运行至关重要。
贵州安立达楼宇智能工程有限公司贵州贵阳 550002摘要:随着我国社会经济的快速发展,高层建筑逐渐增多,电梯数量也跟着增长起来,电梯安全问题逐渐受到广大人民群众的关注。
而电梯安全事件发生的频率仍逐年上升,使得人们对电梯的安全性产生质疑和担忧,只有做好电梯安装工程的质量控制和安全管理,才能保证电梯的安全可靠运行。
本文首先分析了电梯安装工程的具体内容,再从电梯工程安全管理的角度,提出相应的管理策略。
关键词:电梯安装;工程质量;安全管理;解决措施随着城市化进程的不断推进,电梯的数量不断攀升,分布于大大小小的城市,已经成为人们日常生活和生产发展所必需的特殊配套设备,电梯这一设施有效地促进了国民经济的发展和人民生活水平的提高。
电梯安装是住宅建筑工程的主要施工内容之一,在施工时,对其质量的掌控和安全管理,对电梯的稳定运行至关重要。
1、电梯安装工程的质量控制质量控制是指利用相关技术和活动使施工项目达到合格的质量标准。
电梯安装工程的质量控制即是指在安装电梯时,对该工程的关键环节的施工质量进行严格把控,使电梯能够达到投入使用的标准。
加强电梯安装工程的质量控制,能提高电梯的安全系数和安全性能,减少并消除电梯事故的发生。
和其他配套设备不同的是,电梯安装是一项比较系统化的工程,它与整个建筑物有着非常紧密的关系,整个建筑的施工过程以及时间都与其密切相关。
加强电梯安装工程的质量控制分前、中、后期三个阶段,这三个阶段同等重要。
1.1 前期质量控制进行电梯安装需要做的前期工作比较复杂,基本就是对电梯安装现场进行考察,进行技术交接工作,需要准备相关的人力和资金,以及确定具体的施工计划等。
根据电梯安装的相关经验来看,进行电梯安装的企业一般不会重视这一阶段的工作,尤其是考察安装现场和确定施工计划这两个环节,一般都会流于形式。

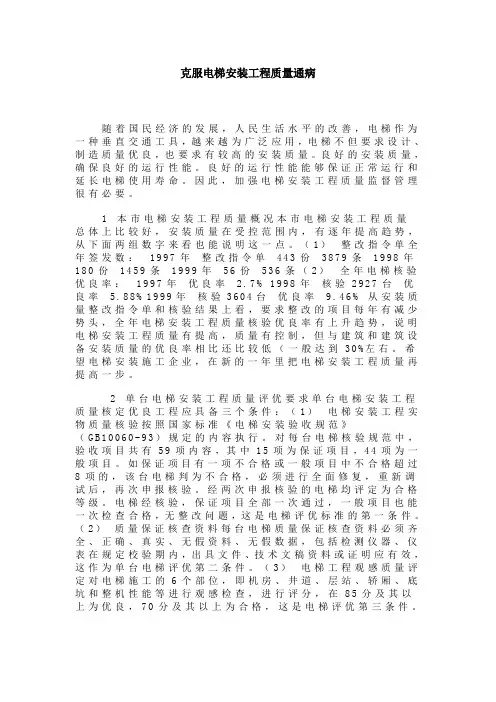

克服电梯安装工程质量通病随着国民经济的发展,人民生活水平的改善,电梯作为一种垂直交通工具,越来越为广泛应用,电梯不但要求设计、制造质量优良,也要求有较高的安装质量。
良好的安装质量,确保良好的运行性能。
良好的运行性能能够保证正常运行和延长电梯使用寿命。
因此,加强电梯安装工程质量监督管理很有必要。
1本市电梯安装工程质量概况本市电梯安装工程质量总体上比较好,安装质量在受控范围内,有逐年提高趋势,从下面两组数字来看也能说明这一点。
(1)整改指令单全年签发数:1997年整改指令单443份3879条1998年180份1459条1999年56份536条(2)全年电梯核验优良率:1997年优良率 2.7%1998年核验2927台优良率 5.88%1999年核验3604台优良率9.46%从安装质量整改指令单和核验结果上看,要求整改的项目每年有减少势头,全年电梯安装工程质量核验优良率有上升趋势,说明电梯安装工程质量有提高,质量有控制,但与建筑和建筑设备安装质量的优良率相比还比较低(一般达到30%左右。
希望电梯安装施工企业,在新的一年里把电梯安装工程质量再提高一步。
2单台电梯安装工程质量评优要求单台电梯安装工程质量核定优良工程应具备三个条件:(1)电梯安装工程实物质量核验按照国家标准《电梯安装验收规范》(G B10060-93)规定的内容执行。
对每台电梯核验规范中,验收项目共有59项内容,其中15项为保证项目,44项为一般项目。
如保证项目有一项不合格或一般项目中不合格超过8项的,该台电梯判为不合格,必须进行全面修复,重新调试后,再次申报核验。
经两次申报核验的电梯均评定为合格等级。
电梯经核验,保证项目全部一次通过,一般项目也能一次检查合格,无整改问题,这是电梯评优标准的第一条件。
(2)质量保证核查资料每台电梯质量保证核查资料必须齐全、正确、真实、无假资料、无假数据,包括检测仪器、仪表在规定校验期内,出具文件、技术文稿资料或证明应有效,这作为单台电梯评优第二条件。
YF-ED-J8466可按资料类型定义编号电梯工程质量通病防治措施实用版In Order To Ensure The Effective And Safe Operation Of The Department Work Or Production, Relevant Personnel Shall Follow The Procedures In Handling Business Or Operating Equipment.(示范文稿)二零XX年XX月XX日电梯工程质量通病防治措施实用版提示:该解决方案文档适合使用于从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划,在进行中紧扣进度,实现最大程度完成与接近最初目标。
下载后可以对文件进行定制修改,请根据实际需要调整使用。
一、电梯运行中抖动1.施工准备:(1) 样板就位好,挂基准线。
导轨支架安装好。
(2) 将轿厢导轨、对重导执、厅门地坎等基准线均找出。
2.操作工艺:(1) 安装导轨、调整导机。
(2) 安装对重及对重导靴,并调整固定好。
(3) 安装轿厢及轿厢靴,并调整好。
(4) 安装厅门并调整好。
(5) 安装曳引机、导向轨、限速器和钢带轮。
(6) 安装缓冲器、限速器、曳引绳补偿装置。
(7) 安装电器装置。
3.预控措施:(1) 严格控制导轨对基准线的安装偏差,每5m不超过0.7mm,相互偏差在整个高度上不超过1mm,轿厢导轨间距离正偏差不超过2mm,对重导轨间距离正偏差不超过3mm。
(2) 轿厢的连结螺栓应拧紧。
(3) 保持导靴与导轨工作面接触是均匀紧密。
二、电梯运行中轿厢有点歪斜1.施工准备:(1) 样板就位好,挂基准线。
导轨支架安装好。
(2) 将轿厢导轨、对重导执、厅门地坎等基准线均找出。
2.操作工艺:(1) 安装导轨、调整导机。
(2) 安装对重及对重导靴,并调整固定好。
(3) 安装轿厢及轿厢靴,并调整好。
(4) 安装厅门并调整好。
电梯工程施工质量通病一、基础工程施工质量不足电梯的安全性首先取决于其基础工程的质量。
然而,在实际施工中,由于一些施工单位的施工管理不到位、施工人员技术不过关等原因,导致基础工程施工质量不足的情况比较常见。
1.1 基础进场施工标高控制不严基础工程的控制高程是决定电梯安装稳定性的关键要素,然而在施工过程中,由于一些施工单位对标高控制不够重视,在进场施工时往往无法严格按照设计要求进行,造成基础工程施工质量不足的情况。
1.2 基础土方开挖质量不过关在进行基础土方开挖时,如果不按照设计要求进行,往往会导致基础土方的质量不足,从而影响电梯的安装效果和使用寿命。
1.3 基础混凝土浇筑质量不良基础混凝土的质量和强度直接关系到电梯的安装效果和使用寿命,然而在实际施工中,由于一些施工单位的施工管理不到位,导致基础混凝土浇筑质量不良的情况较为常见。
二、钢结构施工质量不到位电梯的钢结构是支撑整个电梯系统的重要部分,其施工质量直接关系到电梯的安装效果和使用寿命。
然而在实际施工中,由于一些施工单位的施工技术和管理水平不高,导致钢结构施工质量不到位的情况比较常见。
2.1 钢结构焊接质量不良钢结构的焊接质量直接关系到电梯的安装效果和使用寿命,然而在实际施工中,由于一些焊工技术水平不过关,往往导致钢结构焊接质量不良的情况。
2.2 钢结构安装误差大钢结构的安装误差会直接影响电梯的使用效果和安全性,然而在实际施工中,由于一些施工单位的施工管理不到位、施工人员技术不过关,导致钢结构安装误差较大的情况比较常见。
2.3 钢结构防腐处理不足钢结构的防腐处理直接关系到电梯的使用寿命,然而在实际施工中,由于一些施工单位的材料选择和施工管理不到位,导致钢结构防腐处理不足的情况较为常见。
三、电气系统施工质量不过关电梯的电气系统是保障电梯正常运行的重要组成部分,其施工质量直接关系到电梯的安全性和使用效果。
然而在实际施工中,由于一些施工单位的电气工程施工技术和管理水平不高,导致电气系统施工质量不足的情况较为常见。
电梯工程质量通病防治措施姓名:XXX部门:XXX日期:XXX电梯工程质量通病防治措施(1)样板就位好,挂基准线。
导轨支架安装好。
(2)将轿厢导轨、对重导执、厅门地坎等基准线均找出。
2.操作工艺:(1)安装导轨、调整导机。
(2)安装对重及对重导靴,并调整固定好。
(3)安装轿厢及轿厢靴,并调整好。
(4)安装厅门并调整好。
(5)安装曳引机、导向轨、限速器和钢带轮。
(6)安装缓冲器、限速器、曳引绳补偿装置。
(7)安装电器装置。
3.预控措施:(1)严格控制导轨对基准线的安装偏差,每5m不超过0.7mm,相互偏差在整个高度上不超过1mm,轿厢导轨间距离正偏差不超过2mm,对重导轨间距离正偏差不超过3mm。
(2)轿厢的连结螺栓应拧紧。
(3)保持导靴与导轨工作面接触是均匀紧密。
二、电梯运行中轿厢有点歪斜1.施工准备:(1)样板就位好,挂基准线。
导轨支架安装好。
(2)将轿厢导轨、对重导执、厅门地坎等基准线均找出。
2.操作工艺:(1)安装导轨、调整导机。
第 2 页共 6 页(2)安装对重及对重导靴,并调整固定好。
(3)安装轿厢及轿厢靴,并调整好。
(4)安装厅门并调整好。
(5)安装曳引机、导向轨、限速器和钢带轮。
(6)安装缓冲器、限速器、曳引绳补偿装置。
(7)安装电器装置。
3.预控措施:(1)调整好导靴的靴衬与导轨工作面的接触,使达到紧密均匀。
如果导靴的靴衬板工作面磨损1mm时,应予以更换。
(2)安装轿厢时,调整好轿厢与轿架连接的四根斜拉杆,使其受力均匀。
三、电梯运行速度慢1.施工准备:(1)样板就位好,挂基准线。
导轨支架安装好。
(2)将轿厢导轨、对重导执、厅门地坎等基准线均找出。
2.操作工艺:(1)安装导轨、调整导机。
(2)安装对重及对重导靴,并调整固定好。
(3)安装轿厢及轿厢靴,并调整好。
(4)安装厅门并调整好。
(5)安装曳引机、导向轨、限速器和钢带轮。
(6)安装缓冲器、限速器、曳引绳补偿装置。
(7)安装电器装置。
质量通病酿成原因与预控手段-----电梯安装工程一、曳引机安装不牢固曳引机安装主要质量缺陷是:各种轮的安装极限值超差,固定不牢,制动器闸间隙不均匀,减震垫位置不正等。
1、酿成原因:(1)、曳引轮、导向轮垂直度及端面平行度超差,容易导致曳引机位移。
(2)、导向轮轴螺栓垫圈使用材质不符合要求,使用了普通平垫圈。
(3)、各种轮的安装时固定不牢,转动不灵活,垂直度偏差大于0.5mm。
(4)、减震垫位置不正。
(5)、制动器闸瓦间隙不均匀,间隙大于0.7mm,容易导致溜车。
2、预控手段:(1)、控制曳引轮和导向轮偏差值。
(2)、导向轮轴螺栓垫圈严禁使用普通平垫圈,其材质必须按设计要求选用。
(3)、限速器绳轮、钢带轮、导向轮等必须按设计要求选用。
(4)、减震垫的位置应放置准确、平稳,必须按设计要求选用材料,材料质量必须符合要求。
(5)、制动器闸瓦的调整必须使闸瓦紧密地贴合于制动器的制动轮的工作表面上,松闸时其间隙必须均匀,并且不许大于0.7mm。
二、导轨支架不牢固1、酿成原因:(1)、混凝土强度等级没能满足设计要求,影响固定螺栓的牢固性。
(2)、导轨支架预留孔的形状及深度不符合设计要求。
(3)、井壁预埋的厚度和几何尺寸不符合设计要求,位置和垂直未能满足导轨支架安装的设计要求。
(4)、导轨支架与预埋件接触不严密、焊接不实、焊肉超高。
(5)、膨胀螺栓位置不准,不垂直于墙面,固定不牢。
、2、预控手段:(1)、浇制混凝土必须按设计的强度等级进行配比、拌制、浇筑,使其强度等级必须满足设计要求。
(2)、必须按设计要求预留支架、预留孔的形状和深度。
(3)、井壁预埋铁件的位置和垂直的必须符合导轨支架安装的垂线;预埋铁件的铁板厚度和几何尺寸必须满足设计要求,预埋铁件表面应清理洁净。
(4)、导轨支架与预埋铁件接触应严密,采取内外四周满焊,焊肉高度应小于5mm。
焊缝质量,焊肉饱满,不得有夹渣、咬肉、气孔等缺陷。
(5)、采用膨胀螺栓固定导轨架时,膨胀螺栓的规格应符合设计或电梯厂图纸的要求;膨胀螺栓的规格不应小于∮16mm;膨胀螺栓孔的位置要准确且应垂直于墙面,深度要满足设计要求。
膨胀螺栓固定后,其护套外端面应与墙壁表面相平为宜;导轨架就为应找正找平,然后将膨胀螺栓紧固;(6)、严格控制导轨支架水平度,偏差值应≤5mm。
三、导轨工作面不符合要求1、酿成原因:(1)、使用的钢材强度和韧性不符合要求。
(2)、导轨工作面的粗糙度不合要求,机械加工的加工纹形状和方向不当,影响电梯的运行。
(3)、井道几何尺寸偏差过大,安装前基准线、纵横中心线不准,影响导轨安装的垂直度。
(4)、导轨安装偏差超过限值,导致轿厢垂直距和垂直度超差,使电梯在运行中产生晃动、噪音大、失去舒适感,部件磨损大,影响电梯寿命。
(5)、导轨连接的榫头(槽)加工精度不高,接头处强度和刚度不够,抵抗不了冲击力影响安全运行。
(6)、导轨固定不牢,导致运行不安全。
2、预控手段:(1)、导轨使用钢材的强度和韧性必须符合国家有关技术标准的规定和设计要求。
(2)、导轨工作面的机械加工,加工纹形状纵向的粗糙度应高于横向。
(3)、必须严格控制井道几何尺寸。
(4)、导轨安装前必须定好基准线,准确地放出纵横中心线。
(5)、导轨连接必须满足相应的技术要求。
(6)、导轨固定必须满足相关的将规范、标准的规定。
(7)、导轨安装的精度必须符合要求,安装中要加强测试,及时调整。
四、轿厢、层门定位不准、减振性差1、酿成原因:(1)、轿厢零部件及各种转动、传动部件不符合要求。
(2)、底梁、立柱、上梁安装时水平度和垂直度超差过大。
(3)、轿厢底盘安装水平度不符合要求,固定不牢。
(4)、导靴中心与安全中心不在同一垂线上,滚轮压簧力不相同。
(5)、围扇及轿顶安装接缝不严,螺栓不全、不牢,垂直的超差。
(6)、电机抱闸弹簧松紧不当,或电梯配重不当,导致平层不准。
(7)、各种开关安装不牢。
(8)、层门垂直度不当。
(9)、层门地坎高于地面或低于地面,导致井道有水或进出轿厢不便。
(10)、层门地坎支承梁支承力不够,导致地坎变形。
(11)、层门和门套间隙不当(过大或过小),各层门间隙不一致。
(12)、地坎护板固定不符合规定,影响电梯正常工作。
(13)、开门和门球与地坎间隔过大或过小。
2、预控手段:(1)、轿厢零部件应完好无损,数量齐全,规格型号符合设计要求;各传动、转动部件应灵活、可靠,安全;组装应牢固、可靠,间隙均不应超出允许范围。
(2)、底梁、立柱和上梁安装必须符合相应的技术要求。
(3)、装轿厢底盘。
(4)、导靴安装。
(5)、围扇安装。
(6)、轿顶装置的安装。
(7)、平层安装必须符合相应的技术要求。
(8)、开关及碰铁安装必须符合相应的技术要求。
(9)、轿门安装。
(10)、层门安装。
(11)、锁和安全开关安装。
(12)、地坎稳装。
(13)、门立柱、上滑到和门套安装。
五、电气装置安装不符合要求1、酿成原因:电气装置部分:(1)、电梯供电系统的电源没有单独敷设。
(2)、导线、电缆、各种电气设备和器具不合格或规格不符合要求。
(3)、控制屏未做基础底座,直接固定在地板上,不利防潮、防水;固定不牢,控制屏、箱、盘垂直度差;控制屏内线号标志不全,线头紧固压接不牢。
(4)、线槽拐弯及出口处未做线路保护。
(5)、照明线电源未与曳引机电源分开。
(6)、断相错相保护功能不全或失灵。
(7)、电线管和线槽固定不牢。
(8)、随行电缆扭曲。
(9)、动力和控制回路用同一线槽而未分开。
极限开关部分:(1)、电源与负荷出入端反接,线头压头未涮锡。
(2)、瓷保险座、盖破损;保险熔断丝规格不符。
(3)、极限开关绳头捆绑不牢固。
(4)、铁壳开关装置不当,影响操作。
(5)、闸刀合闸接触过紧或过松。
接地(零)装置部分:(1)、控制屏接地与接地螺栓连接不牢固。
(2)、工作零线和接地线串联。
(3)、跨越接地线、点焊或断续焊、搭接长度<∮6(∮代表直径)。
(4)、轿厢、额、层门、线槽拐弯处和接线盒处漏做接地保护。
(5)、金属软管没有接地处理。
(6)、接地线采用非镀锌导线。
2、预控手段:电梯电气装置的安装质量控制,应符合《电气装置安装工作电梯装置电气装置施工及验收规范》(GB50182—93)的规定。
(1)、电梯供电系统的电源线路必须单独敷设;严禁与住宅照明线路或其他供电线路混用。
(2)、所用导线、电缆、屏柜及各种器具必须是合格品,其型号、规格应符合图纸设计要求和有关标准规定。
(3)、电梯用电比较复杂,应按设计布线图敷设;电梯的供电电源线路必须单独敷设;动力和控制线路宜分别敷设;微信号及电子线路应按产品要求单独敷设或采取抗干扰措施。
如果在同一线槽中铺设。
它们之间要加隔板。
配管及电源线路敷设请参看本书12—1、12—2节有关内容。
主开关不应切断以下供电电路:①、轿厢照明、通风和报警。
②、机房、隔层和井道的照明。
③、机房、轿顶和底坑电源插座。
(4)、控制屏(柜、盘)必须满足相关的技术要求。
(5)、随行电缆悬挂必须符合相关的技术要求。
(6)、极限开关安装要正确、灵活可靠、防止冲顶和蹲底。
(7)、接线盒、随缆架安装。
(8)、缓速开关、限位开关、碰铁安装。
(9)、感应开关和感应板安装。
(10)、指示灯、按钮、操纵盘的安装要横竖端正、整齐美观。
(11)、底坑检修盒安装。
(12)、接地接零装置必须符合相关的技术要求。
六、安全保护装置动作不灵敏1、酿成原因:(1)、极限开关板安装位置不正确、调整不当;开关盒的外链轮啮合不好,打滑。
(2)、各种开关安装松动、触头间隙大。
(3)、限速器钳块固定绳滑到。
(4)、安全钳动作失灵。
(5)、缓冲器复位开关动作功能差。
2、预控手段:限速器是速度反应和操纵安全钳的装置。
安全钳是以机械动作将电梯强行停止在导轨上机构。
其功能是对电梯的超速和失控起保护作用。
(1)、底座制作采用厚度t=12mm的钢板,机底座连接限速器螺丝孔、绳孔和固定膨胀螺栓孔的孔径、孔距必须符合设计要求。
(2)、限速器和底座用螺栓相连。
固定必须牢固,稳定可靠。
(3)、根据安装坐标位置,将限速器就位,由限速轮绳槽中心轿厢拉杆上的绳头中心吊一垂线,限速轮和张紧轮的绳槽中心吊一垂线,调整限速器位置,使上述两对中心在相应的垂线上,位置即可确定。
要控制限速器位置和底座的水平度;限速轮的垂直误差0.5mm。
(4)、安全钳安装必须牢固,调整安全钳钳口和安全钳楔块达到动作灵敏,安装并调整安全钳拉杆,达到要求后,拉杆顶部用双螺母拧紧。
(5)、各种安全保护装置,如极限开关、限位开关、限速器、安全钳开关、安全窗开关、缓冲器(液压)开关、急停开关、信号系统、机械与电气联锁等位置正确、安装牢固,动作灵活,功能可靠。
(6)、对安全保护装置必须精心安装调整,认真检查安装质量及做好功能性试验。
凡不合格的部件或元件不准安装、使用、在调试运行中有功能不可靠的元件必须更换。
(7)、保险熔丝不准用两根并为一根或两根接成一根使用,并严禁以铜丝代用;保险熔丝必须符合要求。
(8)、极限绳头捆绑必须牢固可靠,应用钢丝绳卡子夹住,防止配种块脱出及极限开关失去作用。
(9)、极限开关、应该安装在机房入口处,以便于操作。
(10)、铁壳开关闸刀合闸时,过紧不易撞开极限,过松,受振动,易切断电源,影响电梯正常运行。
所以,在安装过程中应精心组装和调试,保证开关闸刀正常工作。
(11)、极限开关装置,安装要正确,动作必须灵活可靠,防止冲顶和蹲底。
(12)、急停、检修、程序转换按钮和开关安装位置正确、牢固、端正,调整后动作必须灵活可靠,功能性能强。
(13)、轿厢自动门安全触板安装的位置必须准确、牢固、动作灵活、可靠。
七、对重装置安装不平衡对重装置主要缺陷是:对重块相互撞击、导靴不能调整、导靴脱轨等。
1、酿成原因:(1)、对重铁铊紧固力不够,前后两根角钢或扁铁未压紧,不能将对重铊完全紧固不动,导致电梯运行时对重块互相撞击。
(2)、对重导靴间隙过大,易造成导靴脱轨。
(3)、对重补偿链固定不牢,链的长度过长,碰撞缓冲器底座。
(4)、对重架底部距缓冲器的空程小于150mm,对重底部未装上或没有调整铁铊。
2、预控手段:(1)、对重铁铊组装时应认真检查其平整度,必须采取紧固措施,把对重铊全部压紧,严防对铁铊产生互相撞击发出响声,影响电梯正常运行。
(2)、安装导靴时必须认真调整对重导靴的间隙(固定滑动导靴间隙不应大于1mm,通常为0.5—1mm;弹性滑动导靴间隙应在0.25—0.5mm范围之内),确保电梯正常运行。
(3)、对重的补偿链必须固定牢固,调整得当。
(4)、对重架底部应设置调整空程铁铊,对重架底部距缓冲器的空间应大于150mm。
八、缓冲器动作失灵缓冲器是电梯最后一道安全装置,它可使电梯失控时,化险为夷。
缓冲器安装主要质量缺陷是动作失灵不能保证缓冲行程。
