钢结构杯口柱安装方法嘿,咱今儿个就来讲讲这钢结构杯口柱的安装方法。
这可是个技术活,就像搭积木一样,得有巧劲,还得细致入微呢!先来说说准备工作吧,那可不能马虎。
就好比你要去打仗,不得先把武器弹药准备好呀!场地得清理干净,不能有那些乱七八糟的东西挡道。
还有啊,那些个起吊设备啥的,都得检查好,别到时候掉链子。
然后就是把杯口柱给运到现场啦。
这可不能随随便便就扔那儿,得轻拿轻放,不然磕着碰着了,那不就成了残次品啦!就像咱家里的宝贝瓷器,可得小心伺候着。
接下来就是关键步骤啦,安装!这就好比是给房子打根基,得稳稳当当的。
起吊的时候,那钢丝绳可得绑得结实,别松松垮垮的,万一掉下来咋办呀!慢慢吊起,小心翼翼地往杯口里放。
嘿,你说这杯口柱和杯口就像是钥匙和锁,得严丝合缝才行呢。
放进去之后,还得调整调整位置,不能歪了斜了的。
这就像是你穿衣服,得整整齐齐的才好看呀。
要是歪七扭八的,那多难看呀!调整好了,就赶紧固定住,可别让它再乱跑啦。
这安装过程中,还得时刻注意着安全。
这可不是闹着玩的,万一出点啥事儿,那可不得了。
就像走钢丝一样,得万分小心。
再说说这安装的精度要求吧,那可是相当高啊!一点点偏差都可能影响到整个结构的稳定性。
这就好像是盖大楼,一砖一瓦都得放对地方,不然大楼不就歪了嘛!所以啊,安装的时候得瞪大眼睛,仔仔细细地看好咯。
还有啊,安装人员的技术也得过硬。
这可不是谁都能干的活儿,得是有经验的老手才行。
他们就像是战场上的将军,指挥着这场安装大战,得有勇有谋才行呢。
你想想,要是安装不好,以后这柱子出问题了,那多麻烦呀!所以啊,咱可不能马虎,得把每一个步骤都做到位。
总之呢,这钢结构杯口柱安装可不是件容易的事儿,但只要咱认真对待,做好每一个细节,就一定能把它安装得稳稳当当的。
这就像是人生的路,一步一个脚印,踏踏实实地走,总能走到成功的彼岸!咱可别小瞧了这小小的杯口柱安装,这里面的学问大着呢!。

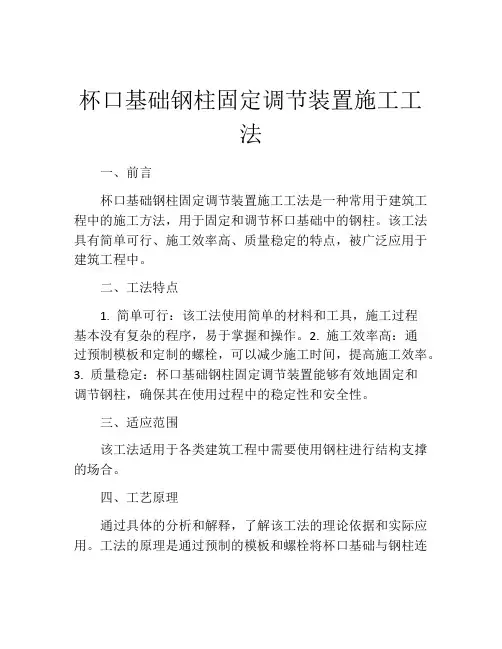

杯口基础钢柱固定调节装置施工工法一、前言杯口基础钢柱固定调节装置施工工法是一种常用于建筑工程中的施工方法,用于固定和调节杯口基础中的钢柱。
该工法具有简单可行、施工效率高、质量稳定的特点,被广泛应用于建筑工程中。
二、工法特点1. 简单可行:该工法使用简单的材料和工具,施工过程基本没有复杂的程序,易于掌握和操作。
2. 施工效率高:通过预制模板和定制的螺栓,可以减少施工时间,提高施工效率。
3. 质量稳定:杯口基础钢柱固定调节装置能够有效地固定和调节钢柱,确保其在使用过程中的稳定性和安全性。
三、适应范围该工法适用于各类建筑工程中需要使用钢柱进行结构支撑的场合。
四、工艺原理通过具体的分析和解释,了解该工法的理论依据和实际应用。
工法的原理是通过预制的模板和螺栓将杯口基础与钢柱连接,同时通过调节装置对钢柱进行精确的调整,以确保钢柱的垂直度和水平度。
五、施工工艺1. 准备工作:包括材料准备、设备安装和现场准备等。
2. 模板安装:根据设计要求,安装预制的模板,保持模板的水平度和垂直度。
3. 固定钢柱:将钢柱插入杯口基础中,并使用螺栓将钢柱与基础连接。
4. 调节钢柱:通过调节装置对钢柱进行微调,调整钢柱的垂直度和水平度。
5. 装饰修整:对安装完成的钢柱进行装饰修整,以美化外观。
六、劳动组织根据施工工艺的要求,对劳动力进行分工和组织,确保施工进度和质量。
七、机具设备该工法所需的机具设备包括预制模板、螺栓、调节装置、起重设备等。
这些设备具有一定的特点、性能和使用方法,对施工过程起到关键作用。
八、质量控制通过采取一系列的措施,确保施工质量达到设计要求。
包括材料质量检验、工艺流程控制、施工现场监督等。
九、安全措施施工中需要注意的安全事项包括施工现场安全、设备操作安全、人员防护等。
特别是针对该工法的安全要求,需要提前了解危险因素,并采取相应的安全措施。
十、经济技术分析对施工工法的施工周期、施工成本和使用寿命进行分析,以便读者进行评估和比较。
钢柱安装方法

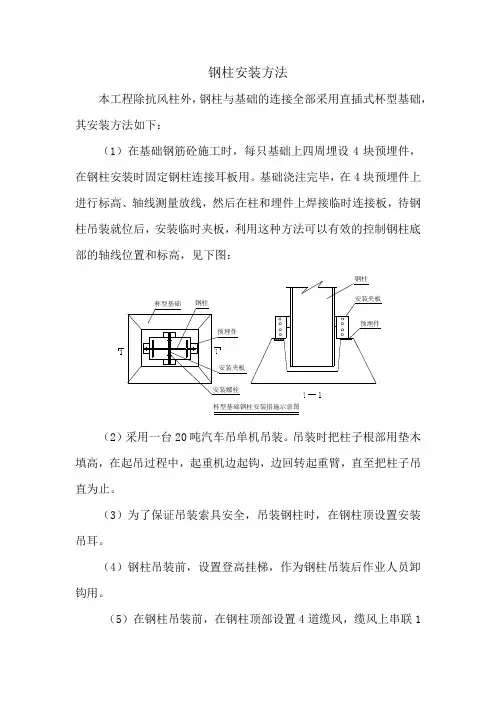

本工程除抗风柱外,钢柱与基础的连接全部采用直插式杯型基础,其安装方法如下:
(1)在基础钢筋砼施工时,每只基础上四周埋设4块预埋件,
度控制在H/1000mm之内,且不超过10mm。
b.对钢柱底部的位移校正,采用螺旋千斤顶加链索、套环和托座,按水平方向顶校钢柱。
c.在吊装钢架梁时,还须对钢柱进行复核。
校正利用设置于柱顶钢丝绳和葫芦进行校正,待钢架梁安装完后,方可松开缆索。
(7)柱底灌浆
钢柱安装就位,垂直度达到要求后,即可开始加固钢柱并进行灌浆,用细石混凝土连续灌浆,一次完成后并定期养护。
流出的砂浆应清理干净,砂浆必须做试块,到期试压,作为验收资料。
杯口基础钢柱安装方法

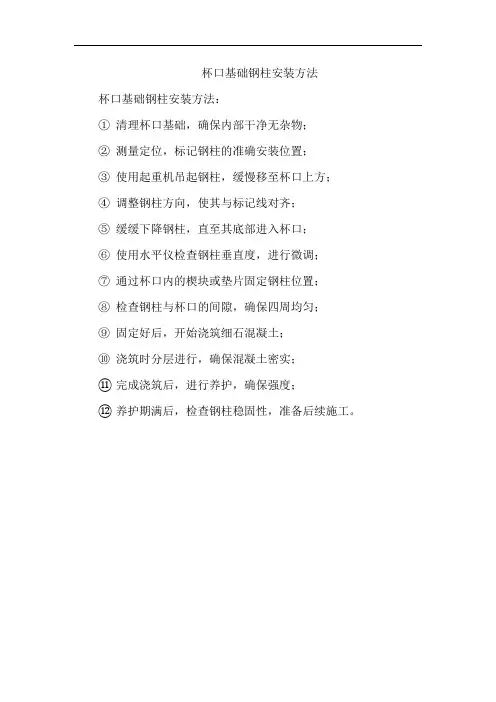

杯口基础钢柱安装方法:
①清理杯口基础,确保内部干净无杂物;
②测量定位,标记钢柱的准确安装位置;
③使用起重机吊起钢柱,缓慢移至杯口上方;
④调整钢柱方向,使其与标记线对齐;
⑤缓缓下降钢柱,直至其底部进入杯口;
⑥使用水平仪检查钢柱垂直度,进行微调;
⑦通过杯口内的楔块或垫片固定钢柱位置;
⑧检查钢柱与杯口的间隙,确保四周均匀;
⑨固定好后,开始浇筑细石混凝土;
⑩浇筑时分层进行,确保混凝土密实;
⑪完成浇筑后,进行养护,确保强度;
⑫养护期满后,检查钢柱稳固性,准备后续施工。
杯口基础钢柱安装基底处理施工工法一、前言杯口基础钢柱安装基底处理施工工法是一种用于钢结构建筑中的安装方法,通过对钢柱的基底进行处理,以确保钢柱与基础之间的连接牢固,提高建筑结构的安全性和稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点1. 该工法采用了杯口基础钢柱作为连接材料,具有较高的强度和稳定性,能够承受较大的荷载。
2. 基底处理工艺采用了先进的防腐材料和涂层,能够有效防止钢柱基底生锈和腐蚀,延长使用寿命。
3. 施工工艺简单,操作方便,能够提高施工效率,缩短工期,降低施工成本。
三、适应范围杯口基础钢柱安装基底处理施工工法适用于各种规模的钢结构建筑,特别适用于高层建筑和大跨度建筑。
同时,该工法也适用于在原有建筑中进行加固和改造,提高结构稳定性和抗震性能。
四、工艺原理该工法的施工工艺与实际工程之间的联系主要体现在以下几个方面:1. 钢柱基底处理:在施工过程中,需要对钢柱的基底进行处理。
首先,清除表面的污垢和锈蚀,然后使用防腐涂料进行涂覆,以防止基底生锈和腐蚀。
2. 杯口基础钢柱安装:安装过程中需要将杯口基础钢柱与构件进行连接,确保连接处的接触面积和连接紧密度,以提高结构的稳定性。
五、施工工艺施工工艺主要分为以下几个阶段:1. 准备工作:包括施工现场的清理和平整,机具和设备的准备,人员的组织安排等。
2. 基底处理:对钢柱的基底进行处理,包括清理、防腐涂覆等。
3. 杯口基础钢柱安装:将杯口基础钢柱与构件进行连接,确保连接牢固。
4. 质量检验:对施工过程中的关键环节进行质量检查,确保施工符合设计要求。
5. 清理工作:完成杯口基础钢柱安装后,对施工现场进行清理,保持环境整洁。
六、劳动组织在施工过程中,需要组织一定数量的人员来进行施工工作,包括项目经理、施工队长、技术工人等。
需要合理安排人员的工作任务,确保施工进度和质量。

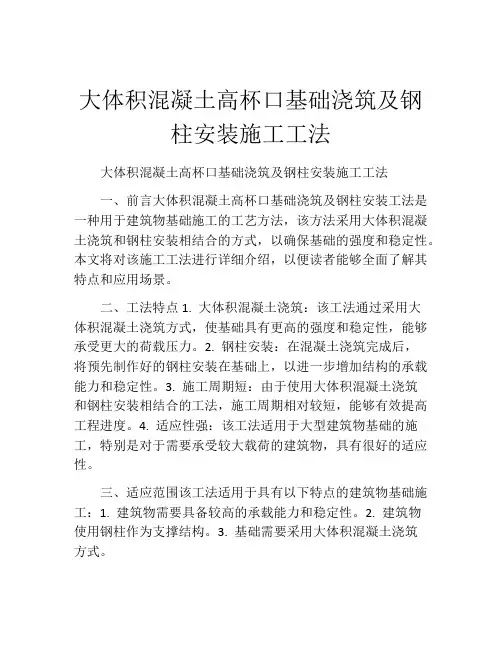

大体积混凝土高杯口基础浇筑及钢柱安装施工工法大体积混凝土高杯口基础浇筑及钢柱安装施工工法一、前言大体积混凝土高杯口基础浇筑及钢柱安装工法是一种用于建筑物基础施工的工艺方法,该方法采用大体积混凝土浇筑和钢柱安装相结合的方式,以确保基础的强度和稳定性。
本文将对该施工工法进行详细介绍,以便读者能够全面了解其特点和应用场景。
二、工法特点1. 大体积混凝土浇筑:该工法通过采用大体积混凝土浇筑方式,使基础具有更高的强度和稳定性,能够承受更大的荷载压力。
2. 钢柱安装:在混凝土浇筑完成后,将预先制作好的钢柱安装在基础上,以进一步增加结构的承载能力和稳定性。
3. 施工周期短:由于使用大体积混凝土浇筑和钢柱安装相结合的工法,施工周期相对较短,能够有效提高工程进度。
4. 适应性强:该工法适用于大型建筑物基础的施工,特别是对于需要承受较大载荷的建筑物,具有很好的适应性。
三、适应范围该工法适用于具有以下特点的建筑物基础施工:1. 建筑物需要具备较高的承载能力和稳定性。
2. 建筑物使用钢柱作为支撑结构。
3. 基础需要采用大体积混凝土浇筑方式。
四、工艺原理该工法的原理是通过大体积混凝土浇筑来提高基础的强度和稳定性,然后通过钢柱的安装来增加承载能力。
具体工艺包括以下几个步骤:1. 地基准备:对地基进行清理和整平,确保基础施工的基础条件良好。
2. 模板安装:根据设计要求,安装预制模板,用于控制混凝土浇筑时的形状和尺寸。
3. 钢筋布置:根据设计图纸要求,在模板中布置钢筋,以增加基础的强度。
4. 混凝土浇筑:将预先调配好的混凝土倒入模板中,确保混凝土均匀分布并填充满整个基础区域。
5. 养护:在混凝土浇筑完成后,进行适当的养护工作,以确保混凝土的强度和稳定性。
6. 钢柱安装:在混凝土养护完成后,安装预制好的钢柱,将其与混凝土基础连接起来。
五、施工工艺 1. 地基准备:对基础的施工区域进行清理,清除杂物和不平整的地面。
2. 模板安装:根据设计要求,安装预制模板,并进行水平和垂直的调整。

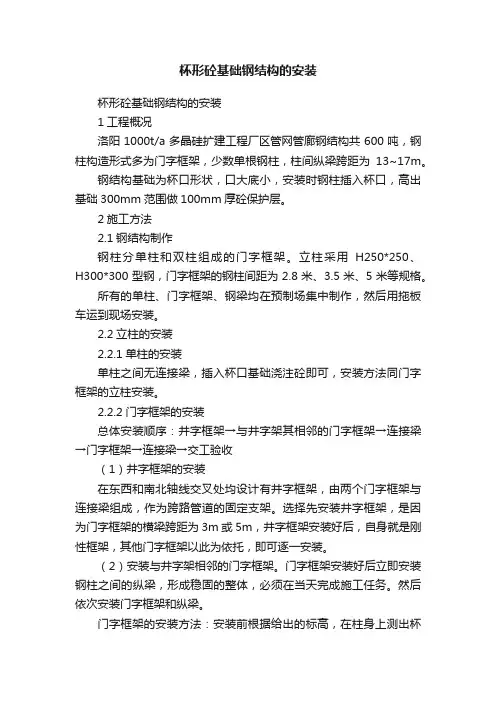

杯形砼基础钢结构的安装杯形砼基础钢结构的安装1工程概况洛阳1000t/a多晶硅扩建工程厂区管网管廊钢结构共600吨,钢柱构造形式多为门字框架,少数单根钢柱,柱间纵梁跨距为13~17m。
钢结构基础为杯口形状,口大底小,安装时钢柱插入杯口,高出基础300mm范围做100mm厚砼保护层。
2施工方法2.1钢结构制作钢柱分单柱和双柱组成的门字框架。
立柱采用H250*250、H300*300型钢,门字框架的钢柱间距为2.8米、3.5米、5米等规格。
所有的单柱、门字框架、钢梁均在预制场集中制作,然后用拖板车运到现场安装。
2.2立柱的安装2.2.1单柱的安装单柱之间无连接梁,插入杯口基础浇注砼即可,安装方法同门字框架的立柱安装。
2.2.2门字框架的安装总体安装顺序:井字框架→与井字架其相邻的门字框架→连接梁→门字框架→连接梁→交工验收(1)井字框架的安装在东西和南北轴线交叉处均设计有井字框架,由两个门字框架与连接梁组成,作为跨路管道的固定支架。
选择先安装井字框架,是因为门字框架的横梁跨距为3m或5m,井字框架安装好后,自身就是刚性框架,其他门字框架以此为依托,即可逐一安装。
(2)安装与井字架相邻的门字框架。
门字框架安装好后立即安装钢柱之间的纵梁,形成稳固的整体,必须在当天完成施工任务。
然后依次安装门字框架和纵梁。
门字框架的安装方法:安装前根据给出的标高,在柱身上测出杯形基础上表面的位置,焊上一块T形钢200*200mm,或利用H型钢、工字钢等型钢的料头,每根柱子先焊一侧,作为钢柱的临时支撑。
T型钢焊在H型钢翼缘板侧。
T型钢的焊接位置根据复侧的基础标高确定,略高出砼基础上表面,用垫铁调整柱子标高,如果位置找好可以省去垫铁。
安装门字框架使用吊车吊起门字框架,按基础和柱子上划出的中心线找好门字框架的位置,然后在框架横梁上捆绑的四根Φ16钢丝绳,利用倒链调整柱身的垂直度。
钢丝绳的另一端必须固定在附近的建筑物上或已安装的钢结构上。
