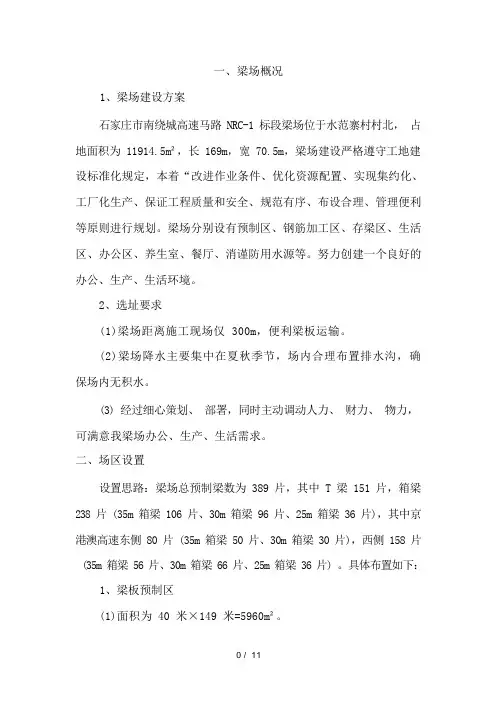

一、梁场概况1、梁场建设方案石家庄市南绕城高速马路 NRC-1 标段梁场位于水范寨村村北,占地面积为11914.5m²,长 169m,宽 70.5m,梁场建设严格遵守工地建设标准化规定,本着“改进作业条件、优化资源配置、实现集约化、工厂化生产、保证工程质量和安全、规范有序、布设合理、管理便利等原则进行规划。
梁场分别设有预制区、钢筋加工区、存梁区、生活区、办公区、养生室、餐厅、消谨防用水源等。
努力创建一个良好的办公、生产、生活环境。
2、选址要求(1)梁场距离施工现场仅 300m,便利梁板运输。
(2)梁场降水主要集中在夏秋季节,场内合理布置排水沟,确保场内无积水。
(3) 经过细心策划、部署,同时主动调动人力、财力、物力,可满意我梁场办公、生产、生活需求。
二、场区设置设置思路:梁场总预制梁数为 389 片,其中 T 梁 151 片,箱梁238 片 (35m 箱梁 106 片、30m 箱梁 96 片、25m 箱梁 36 片),其中京港澳高速东侧 80 片 (35m 箱梁 50 片、30m 箱梁 30 片),西侧 158 片 (35m 箱梁 56 片、30m 箱梁 66 片、25m 箱梁 36 片) 。
具体布置如下:1、梁板预制区(1)面积为 40 米×149 米=5960m²。
(2)安排首先预制新京港澳互通圈内箱梁 160 片(高速东侧 80 片,高速西侧 80 片)因此设计 35m 箱梁底座 21 个, 30m 箱梁底座 5 个,间隔 5m 布置,共计 26 个底座,互通圈内箱梁加工完成后拆除15 个 35m 箱梁底座依据施工进度设计 T 梁支座。
2、钢筋加工区面积为24m×90m=2160m²,滑动式钢筋棚覆盖。
3、存梁区面积为40m×20m=800m²。
三、场地硬化、排水、路线铺设1、预制区、钢筋加工区,下部铺设 20cm 厚级配碎石整平、碾压处理,面层运用 15cm 的 C20 混凝土硬化。
梁场建设施工方案梁场建设是指在建筑工地上建设用于搭设梁板的施工场地的活动。
梁场建设的质量和效率直接影响到整个工程的进行和质量,在这里,我将提出一个700字的梁场建设施工方案。
首先,在进行梁场建设之前,需要进行梁场的设计。
根据实际的工程要求和梁板数量,确定梁场的规模和布置。
保证梁场的面积足够大,以容纳梁板的存放和吊装操作。
同时,梁场应尽量靠近施工现场,方便梁板的运输和吊装。
其次,选择合适的材料和设备进行梁场建设。
梁场主要包括梁板存放区、梁板吊装区和工作区。
梁板存放区需要进行平整处理,可以使用混凝土或砂土进行垫层,并铺设防尘布,以保证梁板的质量。
梁板吊装区需要设置足够的起重设备,如吊车或塔吊,以便于对梁板的准确吊装。
工作区需要设置临时办公室、临时休息区和设备维修和保养区,以提供良好的施工环境。
然后,进行梁场的施工。
首先,根据设计要求,进行场地的平整和清理,清除杂草和垃圾。
然后,根据设计要求进行梁板存放区的垫层施工,保证梁板存放区的平整度和稳定性。
接下来,根据设计要求对梁板吊装区进行设备的安装和调试。
同时,设置好工作区的临时办公室、临时休息区和设备维修和保养区,为施工人员提供良好的工作环境。
最后,进行梁板的存放和吊装。
根据设计要求,将梁板按照规定的位置和顺序进行存放,保证梁板的安全和整齐。
同时,根据设计要求,使用起重设备进行梁板的吊装,保证吊装过程的平稳和准确。
总结起来,梁场建设施工方案主要包括梁场的设计、选择材料和设备、梁场的施工和梁板的存放和吊装。
通过科学的设计和施工,可以提高梁场建设的质量和效率,为整个工程的进行提供有力的支持。
预制梁场建设方案清晨的阳光透过窗帘的缝隙,洒在图纸的角落,我拿起笔,思绪如潮水般涌动。
预制梁场建设方案,这可是个大工程,得好好规划一番。
一、项目背景及目标咱们得明确项目的背景和目标。
这个预制梁场是为了满足我国基础设施建设需求,提高桥梁建设效率和质量。
目标嘛,就是打造一个标准化、高效、环保的预制梁生产基地。
二、选址规划选址可是关键一步。
我们要综合考虑地理位置、交通条件、原材料供应等因素。
最好是靠近桥梁建设现场,这样能节省运输成本。
同时,还得确保水源、电源充足,满足生产需求。
选址确定后,就是场地平整、基础设施搭建了。
这个阶段,我们要充分考虑地形地貌,合理规划生产区、仓储区、办公区等功能区域。
三、设备选型及工艺流程设备选型可是技术活了。
我们要根据生产需求,选择合适的搅拌站、钢筋加工设备、预制梁模具等。
这些设备要满足高效率、高质量、低能耗的要求。
工艺流程也不能马虎。
从原材料检验、配料、搅拌、浇筑、养护到成品检测,每一个环节都要严格把控。
特别是养护环节,要确保梁体强度达标。
四、质量控制与安全措施质量是工程的生命线。
我们要建立完善的质量管理体系,从原材料检验、过程控制到成品检测,都不能放松。
同时,加强员工培训,提高操作技能和责任心。
安全措施也不能忽视。
施工现场要设置安全警示标志,配备消防器材,确保安全生产。
对于高空作业、电气设备等危险源,要加强防护和管理。
五、环保与节能环保和节能可是当前的大势所趋。
我们要采用环保型设备,减少粉尘、噪音等污染。
同时,加强废弃物处理,实现循环利用。
在节能方面,我们要充分利用太阳能、风能等可再生能源,降低能源消耗。
对于生产过程中的废弃物,要分类收集,实现资源化利用。
六、进度计划与投资预算进度计划可是项目顺利进行的关键。
我们要制定详细的施工计划,确保各个环节按时完成。
同时,要预留一定的缓冲时间,应对突发情况。
投资预算也不能马虎。
我们要充分考虑设备购置、土建工程、人工成本等因素,确保项目在预算范围内完成。
一、编制依据1. 国家相关法律法规和行业标准;2. 工程项目设计文件;3. 施工合同及业主要求;4. 施工现场实际情况。
二、工程概况1. 工程名称:XX高速公路项目梁场建设;2. 工程地点:XX市XX县;3. 工程规模:占地XXX平方米,主要预制XXX米后张法预应力混凝土简支箱梁;4. 工程特点:梁场建设需满足预制梁质量、施工进度、安全、环保等要求。
三、梁场建设方案1. 梁场选址:梁场位于正线KXXX+XXX段右侧填方河堤上,占地面积XXX平方米,交通便利,符合相关法律法规要求。
2. 梁场布局:梁场分为制梁区、存梁区、办公区、生活区、砼拌合区等区域。
各区域紧密连接,场内道路相通,方便运输,减少二次倒运及运输距离。
3. 制梁区:(1)钢筋制作、绑扎:采用自动化钢筋加工设备,提高钢筋加工效率和质量;(2)立模、灌筑:采用自动化模板系统和混凝土输送泵,确保模板安装和混凝土灌筑的准确性;(3)养护:采用恒温恒湿养护室,保证混凝土养护质量;(4)拆模、张拉:采用自动化张拉设备,提高张拉效率和精度。
4. 存梁区:(1)移梁、存梁、提梁:采用自动化存梁设备,确保存梁安全和效率;(2)梁场内部道路规划合理,方便梁的运输和吊装。
5. 办公区、生活区:(1)办公区、生活区设施齐全,满足施工人员工作和生活需求;(2)办公区、生活区与施工区隔离开,确保施工环境安全、舒适。
6. 砼拌合区:(1)采用高标号混凝土搅拌站,确保混凝土质量;(2)混凝土运输采用封闭式运输车辆,减少扬尘污染。
7. 安全、环保措施:(1)梁场周边设置安全防护设施,确保施工安全;(2)施工过程中严格控制扬尘、噪音等污染,采取有效措施进行治理;(3)废弃物品及时清理,做到文明施工。
四、施工进度计划1. 梁场建设周期:XX个月;2. 梁场设备安装调试周期:XX个月;3. 梁场试运行周期:XX个月;4. 梁场正式投产周期:XX个月。
五、质量保证措施1. 严格按照国家相关标准和规范进行施工;2. 加强原材料、半成品、成品的质量检验;3. 加强施工过程中的质量监控,确保工程质量;4. 建立健全质量管理体系,提高全员质量意识。

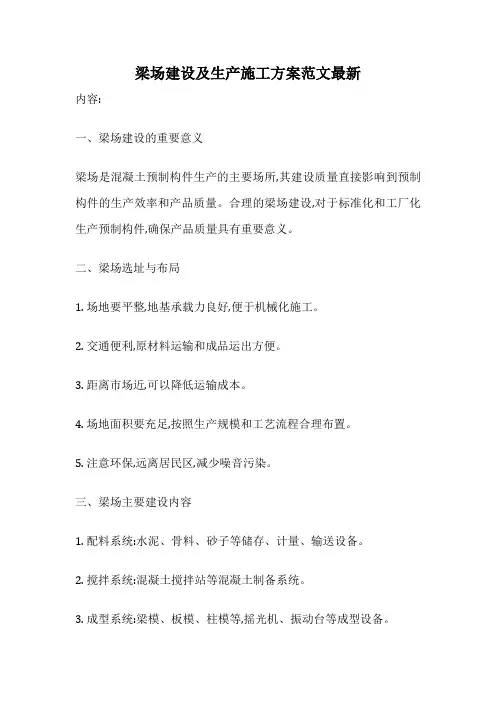

梁场建设及生产施工方案范文最新内容:一、梁场建设的重要意义梁场是混凝土预制构件生产的主要场所,其建设质量直接影响到预制构件的生产效率和产品质量。
合理的梁场建设,对于标准化和工厂化生产预制构件,确保产品质量具有重要意义。
二、梁场选址与布局1. 场地要平整,地基承载力良好,便于机械化施工。
2. 交通便利,原材料运输和成品运出方便。
3. 距离市场近,可以降低运输成本。
4. 场地面积要充足,按照生产规模和工艺流程合理布置。
5. 注意环保,远离居民区,减少噪音污染。
三、梁场主要建设内容1. 配料系统:水泥、骨料、砂子等储存、计量、输送设备。
2. 搅拌系统:混凝土搅拌站等混凝土制备系统。
3. 成型系统:梁模、板模、柱模等,摇光机、振动台等成型设备。
4. 养护系统:养护车间、养护池、喷雾养护系统等。
5. 辅助系统:修配车间、动力室、水电气等。
四、梁场施工方案1. 场地平整,检查场地承载力。
2. 配料系统、搅拌系统、成型系统等主体工程。
3. 养护系统建设。
4. 辅助设施水电安装。
5. 道路与环境绿化。
6. 设备调试、系统联调联试。
五、梁场运营与管理1. 制定操作规程,严格操作流程。
2. 加强质量检查,保证产品质量。
3. 设备维护保养,确保正常运行。
4. 安全生产,完善安全管理。
5. 合理组织生产,提高效率。
6. 加强成本控制,降低生产成本。
以上是梁场建设及生产施工方案的范文,需要根据项目实际情况进行调整和完善,以实现梁场顺利建成并达到预期生产指标。
预制梁场建设施工方案1. 引言预制梁场是道路、桥梁等工程项目中重要的施工设施之一。
在梁场中,预制梁会先进行预制,然后通过吊装、存放等工序进行施工。
本文档将介绍预制梁场建设的施工方案。
2. 施工流程2.1 设计和准备在进行预制梁场的建设前,需要进行设计和准备工作。
包括但不限于以下步骤:- 确定梁场位置和面积 - 设计梁场平面布置图 - 确定吊装设备和存放设备的种类和数量 - 准备施工材料和人员2.2 场地平整和基础建设在梁场建设之前,需要对场地进行平整,确保场地平面稳定。
此外,还需要进行基础建设,包括以下工作: - 进行场地测量,确保平整度符合要求 - 杉土和压实场地 - 建设基础设施,如办公室、临时仓库等2.3 建设围墙和站房为了确保梁场的安全性和保密性,需要建设围墙和站房。
具体步骤如下: - 设计围墙和站房的平面布局 - 按照设计要求对围墙进行建设,确保围墙的稳固性和防护性 - 建设站房,包括办公室、休息室等2.4 吊装设备安装和调试吊装设备是梁场中必备的设备,用于搬运和吊装预制梁。
以下是安装和调试的步骤: - 将吊车等设备运输到梁场 - 安装吊装设备,包括固定设备、安装吊钩等 -进行吊装设备的调试,确保吊装设备运行正常2.5 预制梁运输和存放预制梁的运输和存放是梁场中关键的工作。
以下是具体步骤: - 选择合适的运输车辆,将预制梁运输到梁场 - 根据设计要求,将预制梁存放在合适的区域 - 做好预制梁的记录和管理工作,确保预制梁的数量和质量2.6 施工安全措施在梁场建设中,施工安全是至关重要的。
以下是几项常见的施工安全措施: - 制定安全操作规程 - 提供必要的安全防护设备,如安全帽、安全鞋等 - 进行施工人员培训和安全意识培训 - 定期进行安全检查和巡视3. 施工管理3.1 项目计划和进度控制施工过程中,需要制定项目计划和控制施工进度。
以下是相关措施: - 制定项目计划,明确工作任务和时间安排 - 监控施工进度,及时调整和优化施工过程 - 对工程进度进行记录和报告3.2 施工质量控制施工质量是梁场建设的关键要素,以下是质量控制的措施: - 制定质量控制标准和操作规程 - 对预制梁进行质量检验和测试 - 进行质量管理,包括记录、整改和审核3.3 成本控制和材料管理成本控制是梁场建设不可忽视的一项工作,以下是相关措施: - 制定成本控制预算和计划 - 管理材料采购和使用,确保成本控制在预期范围内 - 对成本进行记录和分析4. 结束语本文档介绍了预制梁场建设的施工方案,包括施工流程、施工管理等方面。
第1篇一、工程概况本工程为某高速公路桥梁工程,桥梁全长为XX公里,共有XX座桥梁,其中预制梁桥XX座,现浇梁桥XX座。
预制梁场位于施工现场附近,占地约XX亩,主要承担预制梁的生产任务。
二、预制梁场布置1. 总体布置预制梁场分为生产区、材料堆场、生活区、办公区、试验室、设备停放区等区域。
生产区包括预制台座、钢筋加工区、混凝土拌和站、养护池等;材料堆场包括钢筋、水泥、砂石、外加剂等材料堆放区;生活区包括宿舍、食堂、浴室等设施;办公区包括办公室、会议室等;试验室用于进行材料性能测试和质量控制;设备停放区用于存放施工设备。
2. 具体布置(1)生产区:预制台座采用现浇式台座,台座尺寸为XX米×XX米,间距为XX米。
钢筋加工区设置在预制台座附近,便于钢筋加工和运输。
混凝土拌和站位于生产区中心,便于混凝土的供应。
(2)材料堆场:钢筋堆放区采用地面堆放,水泥、砂石、外加剂等材料堆放区采用地面堆放和堆场式堆放。
(3)生活区:宿舍、食堂、浴室等设施按照施工人员需求合理布置。
(4)办公区:办公室、会议室等设施按照实际情况布置。
(5)试验室:试验室位于生产区附近,便于材料性能测试和质量控制。
(6)设备停放区:设备停放区位于生产区附近,便于设备维护和保养。
三、预制梁生产工艺1. 钢筋加工(1)钢筋加工设备:钢筋调直机、钢筋切断机、钢筋弯曲机、钢筋冷拉设备等。
(2)钢筋加工工艺:钢筋调直、切断、弯曲、冷拉等。
2. 混凝土拌和(1)混凝土拌和设备:混凝土搅拌楼、混凝土运输车等。
(2)混凝土拌和工艺:按照设计要求,配制混凝土配合比,进行混凝土拌和。
3. 预制梁生产(1)预制梁生产工艺:钢筋绑扎、模板安装、混凝土浇筑、混凝土养护、预制梁移运等。
(2)预制梁质量要求:按照设计规范和质量标准进行预制梁生产。
四、预制梁质量保证措施1. 材料质量保证(1)严格控制原材料质量,确保原材料符合设计规范要求。
(2)对进场材料进行检验,不合格材料不得使用。
第1篇一、项目背景随着我国基础设施建设的快速发展,桥梁工程在国民经济和社会发展中扮演着越来越重要的角色。
梁场施工作为桥梁工程的重要组成部分,其施工质量直接关系到桥梁的安全和使用寿命。
本方案旨在对某桥梁工程梁场施工进行详细规划,确保施工质量,提高施工效率。
二、工程概况1. 工程名称:某桥梁工程2. 工程地点:某市某区3. 工程规模:桥梁全长X米,桥面宽度X米,主跨径X米,桥墩X座4. 施工周期:X个月三、梁场布置1. 梁场选址:选择交通便利、地势平坦、环境优美的场地作为梁场,确保梁场施工过程中的材料运输和人员进出。
2. 梁场布局:梁场分为预制区、养护区、存放区、材料区、办公区和生活区。
(1)预制区:主要包括钢筋加工区、模板制作区、混凝土搅拌区、混凝土浇筑区等。
(2)养护区:用于存放已浇筑完成的梁体,进行养护。
(3)存放区:用于存放施工材料、设备等。
(4)材料区:包括水泥、砂、石子、钢筋等原材料。
(5)办公区和生活区:为施工人员提供办公和生活场所。
四、施工工艺1. 钢筋加工(1)钢筋下料:根据设计图纸,对钢筋进行下料,确保下料长度准确。
(2)钢筋弯曲:采用钢筋弯曲机进行弯曲,确保弯曲角度和形状符合设计要求。
(3)钢筋焊接:采用电弧焊或气压焊进行焊接,确保焊接质量。
2. 模板制作与安装(1)模板制作:根据设计图纸,制作符合要求的模板,确保模板尺寸、形状、强度和刚度。
(2)模板安装:将模板安装到位,确保模板稳固,无漏浆现象。
3. 混凝土浇筑(1)混凝土搅拌:采用混凝土搅拌机进行搅拌,确保混凝土质量。
(2)混凝土运输:采用混凝土运输车进行运输,确保混凝土在运输过程中的质量。
(3)混凝土浇筑:按照施工顺序,分层浇筑混凝土,确保混凝土密实。
4. 养护(1)养护方法:采用喷淋养护、覆盖养护等方法,确保混凝土养护效果。
(2)养护时间:根据混凝土强度要求,确定养护时间。
五、质量控制1. 材料质量控制:对原材料进行严格检验,确保材料质量符合设计要求。
预制梁建设方案1、预制梁总体概况本标段贾鲁河大桥、贾鲁河故道中桥、小清河中桥、姚家互通主线和D匝道上部结构采用后张法预制箱梁,共224片,其中30米箱梁78片,25米箱梁54片,20米箱梁92片。
西干渠中桥、水溃河中桥、邵岗支渠小桥、姚家互通E匝道上部结构采用后张法空心板梁,共103片,其中16米空心板72片,13米空心板7片,10米空心板24片。
2、预制梁场总体规划原则预制梁场按照“工厂化、专业化”的要求进行选址和规划,明确预制梁场设置规模及位置,包括选址、占地面积、功能区划分、场地道路布置、排水系统以及电力设施布置等。
本着安全适用、经济合理、绿色环保的原则,统筹规划,合理设计,根据本标段的路线走向、地形地貌、桥梁位置分布、工期计划安排、梁板数量、拌合站位置、地理交通及材料供应等方面考虑,因地制宜,以达到梁板预制快速、质量高、场地建设费用低和节约占地的目的。
主要布置原则本预制区设置办公生活区、材料堆放区、钢筋加工区、预制区、存梁区等。
各施工区域布置合理,场地占地面积满足需要。
在进入预制场路口出明显位置设指路牌1快;场内相应位置设场地平面图、工艺流程图(分预制、张拉、压浆等)、质量检验标识牌(分预制、钢筋、张拉等)、安全警示牌、安全操作规程(龙门吊、张拉机具等)、文明施工牌等各一块。
在机械设备的醒目位置悬挂机械操作安全规定公示牌。
吊装作业区、安全通道应设置禁止标志;龙门吊设置司机岗位职责、岗位安全操作规程牌随机挂设,“施工重地,注意安全”警示牌置于龙门吊下。
预制场的制梁区、存梁区、构件加工区等各生产区域应设置明示标示。
钢筋绑扎区在明显位置设置标识牌。
张拉台座两端应设置指令标志,并设置防护板。
台座两端设防护网和安全警示标志。
(1)模板数量不少于台座数量的1/5。
(2)预制梁场四周采用围挡,场地必须进行砼硬化处理,使用10cm厚的C20砼进行硬化处理,行车道必须使用15cm厚的C20砼进行硬化。
(3)场地硬化按照四周低、中心高的原则进行,表面排水坡度不小于%,排水沟底用砂浆抹面,做到雨天场地不积水、不泥泞、晴天不扬尘。

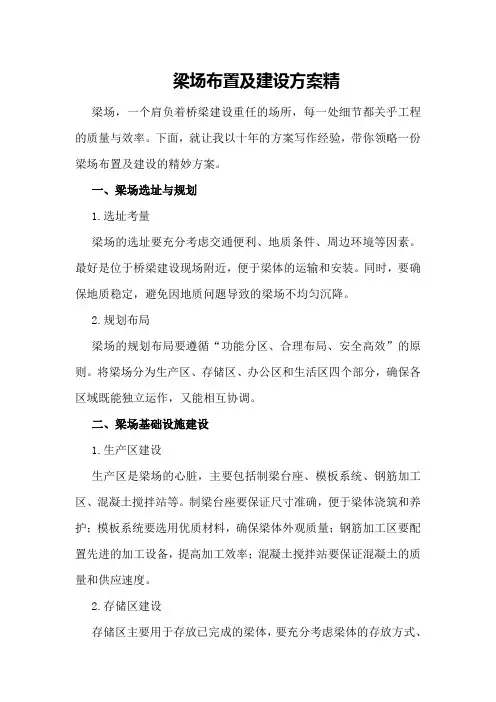

梁场布置及建设方案精梁场,一个肩负着桥梁建设重任的场所,每一处细节都关乎工程的质量与效率。
下面,就让我以十年的方案写作经验,带你领略一份梁场布置及建设的精妙方案。
一、梁场选址与规划1.选址考量梁场的选址要充分考虑交通便利、地质条件、周边环境等因素。
最好是位于桥梁建设现场附近,便于梁体的运输和安装。
同时,要确保地质稳定,避免因地质问题导致的梁场不均匀沉降。
2.规划布局梁场的规划布局要遵循“功能分区、合理布局、安全高效”的原则。
将梁场分为生产区、存储区、办公区和生活区四个部分,确保各区域既能独立运作,又能相互协调。
二、梁场基础设施建设1.生产区建设生产区是梁场的心脏,主要包括制梁台座、模板系统、钢筋加工区、混凝土搅拌站等。
制梁台座要保证尺寸准确,便于梁体浇筑和养护;模板系统要选用优质材料,确保梁体外观质量;钢筋加工区要配置先进的加工设备,提高加工效率;混凝土搅拌站要保证混凝土的质量和供应速度。
2.存储区建设存储区主要用于存放已完成的梁体,要充分考虑梁体的存放方式、存放数量和存放周期。
存放方式要保证梁体不受损伤,存放数量要满足工程需求,存放周期要考虑养护时间和工程进度。
3.办公区和生活区建设办公区和生活区的建设要满足工作人员的办公和生活需求。
办公区要配置必要的办公设备,保证办公效率;生活区要提供舒适的住宿环境和娱乐设施,提高工作人员的幸福感。
三、梁场生产流程优化1.生产计划管理制定科学的生产计划,确保梁场生产有序进行。
生产计划要充分考虑工程进度、梁体类型、材料供应等因素,确保生产计划与工程需求相匹配。
2.生产过程控制生产过程中,要严格控制梁体的质量。
从原材料采购、加工制作、混凝土浇筑到养护,每一个环节都要严格把关,确保梁体质量达到设计要求。
3.生产效率提升通过优化生产流程、提高设备利用率、加强人员培训等手段,提高梁场的生产效率。
同时,要充分利用现代信息技术,实现梁场生产的信息化管理。
四、梁场安全管理1.安全生产责任制明确安全生产责任制,将安全生产责任落实到每一个岗位和每一个人。

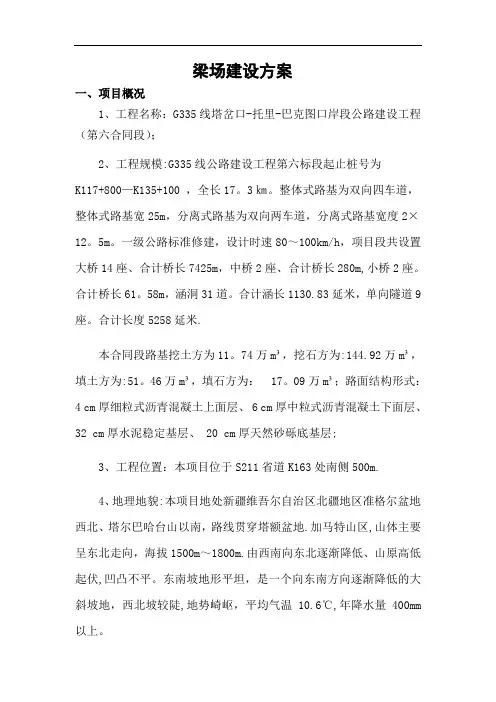

梁场建设方案一、项目概况1、工程名称:G335线塔岔口-托里-巴克图口岸段公路建设工程(第六合同段);2、工程规模:G335线公路建设工程第六标段起止桩号为K117+800—K135+100 ,全长17。
3㎞。
整体式路基为双向四车道,整体式路基宽25m,分离式路基为双向两车道,分离式路基宽度2×12。
5m。
一级公路标准修建,设计时速80~100km/h,项目段共设置大桥14座、合计桥长7425m,中桥2座、合计桥长280m,小桥2座。
合计桥长61。
58m,涵洞31道。
合计涵长1130.83延米,单向隧道9座。
合计长度5258延米.本合同段路基挖土方为11。
74万m³,挖石方为:144.92万m³,填土方为:51。
46万m³,填石方为: 17。
09万m³;路面结构形式:4 cm厚细粒式沥青混凝土上面层、 6 cm厚中粒式沥青混凝土下面层、32 cm厚水泥稳定基层、 20 cm厚天然砂砾底基层;3、工程位置:本项目位于S211省道K163处南侧500m.4、地理地貌:本项目地处新疆维吾尔自治区北疆地区准格尔盆地西北、塔尔巴哈台山以南,路线贯穿塔额盆地.加马特山区,山体主要呈东北走向,海拔1500m~1800m.由西南向东北逐渐降低、山原高低起伏,凹凸不平。
东南坡地形平坦,是一个向东南方向逐渐降低的大斜坡地,西北坡较陡,地势崎岖,平均气温10.6℃,年降水量400mm 以上。
二、编制依据1、根据施工现场对实地勘测进行施工图纸的编制。
2、新疆维吾尔自治区公路施工标准手册3、现行国家及地方施工技术及规范:4、《施工现场临时建筑物技术规范》JBJ/T188—20095、《建筑施工安全检查标准》JGJ59—996、《建筑工程施工质量验收统一标准》GB50300—20011适用范围本方案适用于高速公路预制箱梁跨度30m和跨度20m梁场的建设施工。
2梁场建设流程1)梁场选址2)梁场初步规划设计3)梁场地质勘测、最终规划设计4)建设规划方案评审5)梁场建设设备、材料购置箱梁生产技术准备6)梁场验收7)试生产8)局级投产鉴定9)规模化生产3、梁场选址及布置原则3.1 预制梁场的选址原则3.1.1场地大,制梁场的选址场地应足够大且四周地形比较平缓,能确保生产线布局、存料、场内运输、办公生活用房布局建设。
梁场建设方案梁场建设方案梁场是指用于制造和存放梁的场地,梁作为建筑结构的重要组成部分,其制造和存放需要具备一定的条件和设施。
下面是关于梁场建设的方案。
一、场地选址梁场的选址应根据生产和交通的要求,选择面积较大、平整且方便交通的地段,尽量远离居民区和环境敏感区。
同时,应考虑到日后的扩展需要,选择具备发展潜力的地段。
二、场地规划梁场的规划要符合生产流程和安全要求,主要包括以下几个区域:1. 生产区:用于梁的制造和装配工作,应设置宽敞的车间,配备吊装设备和工作台。
生产区应考虑到梁的尺寸和重量限制,保证生产过程的顺利进行。
2. 存储区:用于存放已制造好的梁,应设计合理的存储方案以确保梁的安全和整齐。
存储区应根据梁的尺寸和数量进行划分,同时设置保护措施,如防火、防潮等。
3. 办公区:用于管理和协调生产工作,应配置舒适的办公室和会议室,以提供工作和沟通的场所。
4. 辅助设施区:包括停车场、储藏室、卫生间等,以满足梁场运营过程中的其他需求。
三、设备和设施1. 吊装设备:根据梁的重量和尺寸,配备合适的吊装设备,如起重机、吊车等,以保证梁的安全搬运和安装。
2. 梁模具和支撑物:根据梁的形状和尺寸,设计和制造适用的模具和支撑物,以确保梁的准确制造和装配。
3. 照明设备:提供充足的照明设备,以保证生产操作和视觉检查的进行。
4. 消防设备:设置合适的灭火器和喷淋系统,以防止火灾和降低火灾对梁的损害。
5. 通风设备:根据生产工艺和环境要求,配置通风设备,以保证梁场内的空气流通和工人的舒适度。
6. 监控设备:安装监控摄像头和报警系统,以保证梁场的安全和防范突发事件。
四、环保和安全1. 废物处理:建立合理的废物处理措施,包括废水处理、废料回收等,以保护环境和实现可持续发展。
2. 安全培训:为梁场的工作人员提供必要的安全培训,加强安全意识和操作技能的培养。
3. 安全设施:设置明显的安全警示标识和防护设施,如护栏、安全带等,提供安全保护。
梁场建设施工方案1. 引言本文将介绍梁场建设的施工方案。
梁场是在建筑工地上用于制作和存放混凝土梁的区域。
梁场的设计和施工对于保证梁的质量和工期的正常进行至关重要。
本文将从施工前的准备工作、梁场布置、施工流程和安全措施等方面进行详细说明。
2. 施工前准备工作在进行梁场建设之前,需要进行准备工作,包括但不限于以下内容:2.1 施工方案的编制制定详细的梁场建设施工方案,包括选址、布局、工序、物料等方面的计划。
2.2 人员组织和协调确定梁场建设相关的人员安排和任务分工,确保施工过程中各个岗位的协调配合。
2.3 设备准备准备好所需的施工设备,包括起重机、混凝土搅拌车、吊篮等。
2.4 材料准备准备好施工所需的材料,包括混凝土、钢筋、脚手架等。
3. 梁场布置合理的梁场布置能够提高施工效率和安全性。
通常梁场的布置应包括以下方面:3.1 梁场选址选择平整、稳定的场地作为梁场。
避免选址在有水泥、砂浆等物料的污染源附近。
3.2 梁场布局按照施工方案要求,合理布置材料堆放区、混凝土搅拌区、起重机作业区和施工人员活动区等。
3.3 安全防护措施设置安全警示标志,搭建安全防护网和脚手架,确保施工人员的安全。
4. 施工流程进行梁场建设的施工流程如下:4.1 场地平整对选定的施工场地进行整平和标定。
4.2 梁场布置按照梁场布置方案,搭建起重机、搅拌车和脚手架等设备,准备好所需的材料。
4.3 打地基按照设计要求,在梁场上进行地基的打桩和浇筑。
4.4 梁体浇筑根据梁的设计图纸,安装模板和钢筋,进行梁体的浇筑。
4.5 养护梁体浇筑完成后,进行养护工作,确保混凝土达到设计强度。
4.6 驳运和安装将浇筑好的梁体运输至施工现场,进行安装。
5. 安全措施在梁场建设过程中,需要采取以下安全措施:5.1 安全教育和培训对施工人员进行安全教育和培训,提高他们的安全意识和技能,确保施工过程中的人员安全。
5.2 安全设施设置设置必要的安全设施,包括安全警示标志、安全防护网、脚手架等。
梁场建设施工方案
一、前言
随着城市建设的不断发展,梁场作为城市建设的重要组成部分,承担着城市建
设中材料、设备的储备和管理工作。
本文将就梁场的建设施工方案进行详细阐述,以期为相关从业人员提供参考。
二、背景
梁场是城市建设中不可或缺的一环,其主要功能是进行材料、设备的储备、管
理和分发。
而一个高效、安全的梁场建设施工方案,将对城市建设工作产生积极的影响。
三、施工方案包括以下几个方面:
1. 地点选择
梁场的地点应该选择在离市区较近,便于交通运输,并且要远离人口密集区,
以确保施工安全。
2. 场地规划
梁场的场地应该进行规划,包括堆放区、办公区、停车区等,以确保整体布局
合理。
3. 设施建设
梁场的设施主要包括材料堆放区、办公室、保安室、车间等,要根据实际需要
进行建设。
4. 管理制度
制定梁场的管理制度,包括人员管理、材料管理、设备管理等,确保管理高效、规范。
5. 安全措施
梁场施工中应建立完善的安全管理制度,设置安全警示标志,配备安全设备,
确保工作人员安全。
6. 环保措施
在梁场建设过程中,应遵守环保要求,妥善处理废弃物,减少污染,保护环境。
四、总结
梁场建设施工方案对于城市建设起着至关重要的作用,一个科学合理的梁场建设方案能够提高城市建设的效率和质量,为城市发展注入新的活力。
希望本文提供的梁场建设施工方案能够对相关从业人员有所帮助,推动城市建设的顺利进行。
以上是关于梁场建设施工方案的详细介绍,希望能为相关工作提供一定的参考和指导。
预制梁场标准化建设方案预制梁是一种广泛使用于公路、铁路、桥梁、隧道、厂房等工程建设中的建筑构件。
预制梁场的标准化建设方案,可以有效提高生产效率和品质,减少生产周期和成本,并保证施工安全。
一、规划设计1.1 建筑设计:建筑面积须符合预制梁生产工艺及工艺流程的要求。
1.2 通风设计:预制梁场内部设置通风设备,确保空气流通、无尘,减少操作人员疲劳度,提高作业环境。
1.3 管路设计:为保证工作效率与施工安全,设计合理的供水、排水、气路、电路等管路。
为避免电气、水气、照明等设施安全隐患,应按标准规范施工。
二、安全措施2.1 安全管理制度:制定完善的规章制度,确保施工期间的安全。
2.2 安全教育培训:实施安全教育培训制度,提高现场工人的安全意识。
2.3 安全设施配备:必要安全设备必须配备完备,包括消防器材、安全标识、工业吸尘器等。
三、生产设备3.1 设备配置:要根据生产情况和生产计划确定设备配置和数量。
3.2 设备维护:定期对设备进行检测、维护、保养。
3.3 设备保养:制订设备保养计划,定期进行清洗、润滑、检查。
四、质量控制4.1 质量检查:进行检测、查验,维持产品质量。
按照相关要求,制定检查计划,建立质量档案,定期进行检查。
4.2 质量管理:制定质量管理标准,对设备、工人、原材料、加工工艺等进行监督、检查和控制。
4.3 环境保护:做好环保工作,防止污染。
五、设备维护5.1 安全检查:确保设备的安全性、可靠性和完整性。
定期对电、水、气路进行检查和维修,消除隐患。
5.2 故障维修:设备出现故障时,要尽快进行修缮,保证生产工艺流畅。
5.3 保养管理:对设备进行养护,定期进行清洗、润滑等保养措施。
以上是预制梁场标准化建设方案的主要内容。
在实施过程中,应严格按照上述指导,做好各项工作,确保施工的安全、高效、优质。
梁场标准化建设方案
梁场是指用于生产、储存和运输混凝土梁的场地,是建筑施工中非常重要的一
个环节。
梁场的标准化建设对于提高施工效率、保证工程质量具有重要意义。
因此,我们制定了以下梁场标准化建设方案,以期提高施工效率、降低施工成本、保证工程质量。
首先,梁场的选址要合理。
梁场应尽量选在离施工现场近、交通便利的地方,
以便于混凝土梁的运输。
同时,梁场的选址还应考虑周边环境,避免对周边居民造成影响。
其次,梁场的布局要合理。
在梁场内部,应划分出原材料存放区、生产加工区、成品存放区等功能区域,以便于管理和作业。
原材料存放区应设有防雨棚,以保证原材料的质量。
生产加工区应配备必要的机械设备,以提高生产效率。
成品存放区应设有防护措施,以保证成品质量。
再次,梁场的设施设备要完善。
梁场应配备混凝土搅拌机、模具、起重机、搅
拌车等必要设备,以保证生产作业的顺利进行。
同时,还应配备必要的办公设施和生活设施,以保证员工的工作和生活条件。
最后,梁场的管理要规范。
制定梁场管理制度,明确各项管理职责和操作流程。
加强对原材料的质量检验,保证原材料的质量符合要求。
加强对生产作业的监督,保证生产作业的安全和质量。
加强对成品的质量检验,保证成品的质量符合要求。
总之,梁场标准化建设方案的制定对于提高施工效率、降低施工成本、保证工
程质量具有重要意义。
我们将按照以上方案,对梁场进行标准化建设,以期取得良好的效果。
预制梁场建设施工方案一、项目背景预制梁是建筑施工中常用的构件,需要搭建专门的生产场地进行生产。
本文旨在提出一套预制梁场建设施工方案,确保预制梁生产过程顺利进行。
二、场地选址1. 场地选择选择地势较平整、交通便利的场地,便于原材料供应和成品运输。
2. 地块准备对选定场地进行地基处理,确保场地稳固平整。
清理场地的垃圾和杂草,为后续施工做好准备。
三、场地布局1. 生产区域划分产线,确保每个工序之间流畅顺序。
选取光照充足,通风良好的区域进行生产,提高生产效率。
2. 原材料存放区设置原材料堆放区,合理布局原材料仓库,便于管理和调配原材料。
四、设施建设1. 生产设备选用高效、稳定的生产设备,确保梁体精度和质量。
设备按照工艺流程合理布置,减少人员运动,提高生产效率。
2. 管理办公区建设管理办公区,设置生产计划制定、生产记录、质量监控等办公设施,实现生产过程的信息化管理。
五、环境保护1. 废物处理设置废弃物处理区,对生产产生的废弃物进行分类处理,确保环境卫生。
2. 节能环保在设施建设中考虑节能环保要求,合理利用自然资源,降低生产对环境的影响。
六、安全防护1. 安全设施设置消防器材、应急疏散通道等安全设施,确保施工过程中人员安全。
2. 员工培训开展员工安全培训,提高员工安全意识和应急处理能力。
七、总结通过本文的预制梁场建设施工方案,可以有效规划和管理预制梁生产过程,提高生产效率,保障生产质量,做好环境保护和安全防护工作,为工程建设提供有力的支持。
以上方案仅供参考,最终施工方案应根据实际情况进行调整和完善。
目录1、工程概况 (3)2、总体规划原则 (3)3、预制场场址的选择 (3)4、预制场的平面布置规划 (4)4.1、布置依据 (4)4.2、平面布置规划 (4)5、预制梁场建设方案 (6)5.1、施工流程 (6)5.2、制存梁底座布置与数量 (6)5.3、模板配置 (6)5.4、地基处理 (7)5.5、制梁存梁台座施工 (7)5.6、龙门吊的设置 (10)5.7、养生供水系统的布置 (11)5.8、排水系统的布置 (11)5.9、供电系统的布置 (12)5.10、生产保障区域的布置 (12)5.11、环保、水保安全警示牌的布置 (12)5.12、施工辅助设备 (12)5.13、辅助生产区的布置 (12)5.14、张拉、压浆等设备的配置及施工工艺 (13)6、钢筋加工 (29)7、龙门吊安全分析 (29)7.1、龙门吊概况 (29)7.2、龙门吊轨道 (29)7.3、龙门吊拼装 (30)7.4、验收 (30)8、附件.................................................................................................................................... .321.工程概况谷竹高速是湖北省规划的“552(五纵五横二环)”骨架公路网重要组成路段,本项目起于谷城县境内福银高速公路襄(樊)十(堰)段,终于竹溪县鄂陕省界的罗汉垭,途经襄攀市辖区的谷城县、保康县以及十堰市辖区的房县、竹山县和竹溪县。
本合同段设计起讫桩号:K151+700~K156+000,全线长4.3Km,行政地理位置位于文峰县塘湾村和城关镇园艺场村,莲花村。
本标段共有三座大桥,其中七里沟大桥80片20米T梁、牛圈沟大桥135片30米T梁、霍河大桥260片30米T梁。
预制T梁共计475片。
2. 总体规划原则以满足工程建设需要为目的,在充分分析理解本工程施工的特点、难点的基础上,按照“技术领先、施工科学、组织合理、措施得力”的指导思想,根据标准化管理强制性规定要求编制集中预制梁场建设方案,编制梁场建设方案坚持科学组织,合理安排,均衡生产,确保优质、安全、高效地完成本标段的施工任务的原则,综合运用人员、机械、物资、方法、资金、信息与业主、监理、设计单位充分合作,实现质量、工期、安全、环保等目标。
满足业主要求,确保工程质量达到验收规范合格标准;确保工期和安全生产。
积极采用适合本工程的新技术、新工艺、新材料、新设备,不断提高施工技术水平,以提高施工进度和工程质量。
3. 预制场场址的选择3.1 选址原则3.1.1运输便利预制梁场位置选在交通运输便利的位置,方便进场原材料的运输,尽量靠近桥梁施工地点,减少梁板的运输距离。
3.1.2供水、供电方便水电供应是保证预制梁生产的基本条件,场址选在供水、供电方便可靠的地方。
3.1.3有利于环境保护选址要利于排水、排污,减少对环境都的影响。
3.2分布位置谷竹高速公路GZTJ24合同段设一个T梁预制场,场址选择在主线K154+800右侧,位于牛圈沟大桥和霍河大桥之间,共设20个制梁台座,2个钢筋加工台座。
龙门吊跨径34m,起重高度9m。
主要承担全线20米T梁80片,以及30米T梁395片的预制生产。
预制场分为制梁区、存梁区、构件加工区、吊装作业区、安全通道等功能区域,具体区域功能划分见附图《梁场平面示意图》4. 预制场的平面布置规划4.1布置依据根据布局合理、功能齐全、施工方便的原则对预制梁场进行规划布置,将预制场主要分为制梁区、存梁区和钢筋加工区。
4.2平面布置规划预制梁场位于路线K154+800右侧,在牛圈沟大桥和霍河大桥之间,长度220m,宽度70m,面积约为12400平方米。
预制场布置按照工厂化的要求,道路和排水畅通,场地四周用通透式围栏。
场内功能区分为制梁区、存梁区和钢筋加工区;附属设施有办公室、仓库、给排水和场内道路等(详见预制场平面布置图)。
4.2.1制梁区制梁区长100m,平均宽40m.制梁区的台座根据实际地形,按1排布置,共20个台座。
根据梁板的宽度设置台座宽度为0.5m,台座之间中对中设置4m。
待30米T梁预制完后改成20米T梁台座。
4.2.2存梁区存梁区长60m,宽37m,位于预制场的端部,存梁区按一排布置,两层存放,可存梁40片。
总起重120t的龙门吊,轨道采用重型铁路钢轨。
4.2.3钢筋加工区钢筋加工区长120m,宽15m,分钢筋堆放区、钢筋加工区和钢筋成品存放区。
4.2.4交通在梁场与主线之间修建施工便道,作为材料和成品梁的主要运输通道;场内各区之间修建场内道路。
4.2.5场内排水在制梁区和存梁区两侧设置纵向排水沟,在梁场靠近路线起点处设置横向排水沟,保证梁场内排水通畅。
4.2.6供水、供电从附近河流取水,在靠近路线起点处梁场外的山丘上修建蓄水池,供应梁场用水;在梁场附近安有1000KVA的变压器,可直接供应梁场用电。
5.预制梁场建设方案5.1 施工流程5.2制存梁底座布置与数量5.2.1制梁底座制梁台座在制梁区横向布置,台座之间沿纵向排列,台座宽度为0.5m,台座之间中对中设置间距4m,30米T梁预制完后改成20米T 梁台座。
5.2.2存梁底座存梁底座长度70m,分2层存梁,每层存梁25片,共计可存梁50片。
5.3模板配置30米T梁模板6套(边梁2套,中梁4套),20米T梁模板3套(边梁1套,中梁2套)。
5.4地基处理5.4.1场地硬化场地采用C20 砼进行硬化,砼厚度不小于10cm。
预制场的所有场地进行混凝土硬化处理,根据设计位置及挖深,进行台座和龙门吊轨道位置开挖,对台座、轨道范围内的基底要加强碾压,再对台座(两端除外)施工作业区域加填15cm厚砂砾石层或碎石层并压实。
5.4.2地基处理制梁台座基础、存梁台座基础、龙门吊基础设置于地质较好的地基上。
对软土地基的台座基础必须进行加强,对场地分层碾压密实,基坑挖完后进行地基承载力检验,制梁区的地基承载力不小于200KPa,存梁去的地基承载力不小于300KPa,地基承载力达不到要求的用粒径≤37.5mm的级配碎石进行换填处理,换填深度50cm。
5.5 制梁存梁台座施工5.5.1台座基础施工预制梁台座基础长30m,宽1m,高0.5m;台座基础内纵向布置16×6cm的φ25带肋钢筋,横向用50×30cm的φ10钢筋连接;台座基础用C25混凝土浇筑,台座基础施工时预埋φ16带肋钢筋,以便台座施工时安装角钢,同时起到加强台座基础混凝土强度的作用,预埋钢筋长度63cm,间距50cm,所有预埋钢筋与角钢焊接;台座基础底部设置10cm的砂垫层。
5.5.2制梁台座施工①地基承载力验算荷载: P=P1+ P2+P3=81.1+11.0+48.1=140.2t式中:P-台座地基承受的总荷载(t)P1-一片T梁的重量(t)P2-T梁模板的重量(t)P3-台座及基础的总重量(t)地基承载力ƒa=P/A=140.2×103×9.8/30×1×103=45.8KPa地基承载力验算:地基承载力容许值[ƒao]=200KPa修正后的地基承载力容许值[ƒa]:[ƒa]= [ƒao]+κ1γ1(b-2) +κ2γ2(h-3)=200 KPa式中:b-基础地面最小边宽,台座基础宽1.0m<2.0m取2m;h-基础埋置深度,台座基础埋深0.5m<3m取3m;结论:ƒa=45.8 KPa<[ƒa]=200 KPa,地基承载力满足要求。
②台座施工台座宽度50cm,高度30cm,根据T梁预应力张拉计算,台座中间设置向下1cm的反拱;台座内台座基础内纵向布置11×4cm的φ25带肋钢筋,横向用43×30cm的φ10钢筋连接。
预制台座间距为3.5m,以便吊装模板。
采用C25混凝土浇注,因张拉时台座两端底模须承受全部梁重,所以在底端部2.0m范围内采用C30钢筋混凝土,以提高承载力。
台座施工时注意在其两端各预留穿兜底所需的吊带孔槽口,槽口采用活动底模的形式进行设置。
底模采用通长钢板,钢板厚度不小于6mm,将平整光滑的钢板锚固在台座上,钢板拼接焊缝打磨平整、光滑,同时在底模两侧外贴5×5角铁,角铁外嵌橡胶条,以保证侧模与底模接缝处不漏浆。
台座要满足不同长度梁片的制作按不同梁长要求制作。
台座两侧用红油漆标明钢筋间距。
用于存梁的枕梁可设在离梁两端面各50~80cm 处,且不影响梁片吊装的位置。
支垫材质必须采用承载力足够的非刚性材料,且不污染梁底。
横隔梁的支撑优先选用固定式底座,底座与T梁台座同步建设。
5.5.3存梁台座施工①地基承载力验算荷载: P=P1+ P2=3244+192.4=3436.4t式中:P-台座地基承受的总荷载(t)P1-储存梁体的总重量(t)P2-台座及基础的总重量(t)地基承载力ƒa=P/A=3436.4×103×9.8/60×1×2×103=280.6KPa 地基承载力验算:地基承载力容许值[ƒao]=300KPa基础底面最小边宽1.0m<2.0m,基础埋深0.5m<3m,因此地基承载力容许值不需要修正。
结论:ƒa=280.6KPa<[ƒa]=300 KPa,地基承载力满足要求。
②台座施工存梁台座每侧长度60m,宽度50cm,高度30cm,台座内台座基础内纵向布置11×4cm的φ25带肋钢筋,横向用间隔30cm的φ10钢筋连接。
采用C25混凝土浇筑。
5.5.4台座防止不均匀沉降措施①预制台座两端底模须承受全部梁重,施工时底端部2.0m范围内采用C30钢筋混凝土,以提高承载力,防止沉降。
②施工中定期对制梁台座进行检查,一旦发现有沉降、变形和开裂现象,立即废弃使用。
5.6龙门吊的设置①龙门吊的设置预制场内设2台龙门吊,1台起重量120t,1台起重量10t。
轨道基础长160m,施工时分成4段,每段长40m,宽1.0m,高0.4m,底部设0.1m的找平层。
轨枕宽和高均为0.5m,内设主筋10根φ18mm钢筋的钢筋笼,顶部每隔60cm预埋350×150×12mm的钢板,用以连接压枕。
轨道基础和轨枕均用C25混凝土浇筑。
②地基承载力验算荷载: P=P1+P2+P3+P4+P5+P6+=39.6+24+1.31+1.72+60+120=222.7t式中:P-轨道地基承受的总荷载(t)P1-轨道基础混凝土重量(t)P2-轨枕混凝土重量(t)P3-轨枕钢筋和预埋钢板重量(t)P4-钢轨重量(t)P5-龙门吊自重(t)P6-最大起重量(t)地基承载力ƒa=P/A=222.7/2×103×9.8/40×1×103=27.3KPa地基承载力验算:基础底面最小边宽1.0m<2.0m,基础埋深0.5m<3m,因此地基承载力容许值不需要修正。
