排水系统检查井技术交底
1. 介绍
本文档旨在对排水系统的检查井技术进行交底,包括检查井的定义、作用、设计要求以及常见问题解决方法等。
2. 检查井的定义
检查井是指用于检查和维护排水系统的井,通常位于排水管道的转折、交汇或分支处,以便进行疏通、清理和检测排水管道的运行情况。
3. 检查井的作用
- 便于疏通和清理:检查井提供了一个方便的访问点,使得疏通和清理排水管道变得更加容易和高效。
- 监测和检测:通过检查井可以对排水管道进行监测和检测,及时发现和解决潜在的问题,保证排水系统的正常运行。
4. 检查井的设计要求
- 位置选择:检查井的位置应该选在排水管道转折、交汇或分支处,便于操作和维护。
- 井盖设计:井盖需要具备承重能力,以防止外部压力导致井盖破裂或变形。
- 排气功能:检查井应考虑排气功能,以避免积气影响排水效果。
- 安全措施:对于较深的检查井,应采取合适的安全措施,如设置防护栏杆或警示标志。
5. 常见问题解决方法
- 水流不畅:可以通过疏通工具清理检查井内的污物,或者检查是否有其他堵塞。
- 井内有臭味:检查井可能出现臭味的原因有多种,可以通过检查排水管道密封性、检查井通风等方式解决。
以上为对排水系统检查井技术的交底内容,在使用过程中,应严格按照相关设计要求和操作规范进行操作,以确保排水系统安全可靠地运行。
哈铁房大修表—5(附表-5-1)技术交底工程名称马莲河站区室外排水工程施工部位检查井、排水井、渗水井、化粪池施工内容:1材料标准:1.1砌体用材料、砂浆均要符合相关规范、图集的要求,符合国家有关标准规定进场材料有产品合格证和出厂质量检验报告。
2技术标准:2.1砌体工程按《砌体工程施工质量验收规范》GB50203-2002的要求进行质量控制。
2.2排水检查井用M7.5水泥沙浆,MU10砖砌筑,抹面色缝座浆,抹三角灰均用1:2防水水泥砂浆,井内外墙用1:2防水水泥砂浆抹面致井顶部厚20mm,井室高度自井底至盖板底净高1800mm,接入支管超挖部份用级配砂石混凝土或砖填实。
2.3化粪池Z1-2SF有效容积2m3,严格按设计尺寸设置地点,防止地下水污染,MU10级砖M10级水泥砂浆砌,底板、盖板、圈梁C25混凝土,管道穿池壁处直接用砂浆将管件砌入池壁。
2.4渗水井的尺寸符合设计要求施工,井底基础应与管道基础同时浇筑。
渗水井接入圆管的管口应与井内壁平齐,管道穿井壁处,应严密不漏水。
3施工方法3.1渗水井施工3.1.1沟槽开挖:(1)根据测量确定开挖沟槽位置。
沟槽采用人工配合小挖土机开挖,沟槽土方应随挖随运。
(2)根据图纸设计确定沟槽的开挖断面。
(3)使用挖掘机施工时,应保留30cm厚土层不挖人工清底。
当土方挖到接近设计标高时,应在槽内打高程控制桩,以控制挖土深度,防止过浅或超挖。
(4)管沟开挖过程中,应对土质情况、地下水位和原管线等情况及时了解掌握,该采取保护的,要及时地采取保护措施。
(5)槽底高程的允许偏差为±20mm。
(6)对开挖的管道沟槽,要及时的设置警示标志,并对其进行封闭管理,以防意外事故的发生。
3.1.2渗水井砌筑:1. 待渗水井的顺直度、稳定性、标高进行检查,确定无误后,方可进行砌筑。
2.渗水井要求 3.砌筑渗水井的内、外壁抹面应分层粉抹。
4.渗水井砌筑或安装至规定高程后,应及时浇筑或安装井圈,盖好井盖。

技术交底记录编号20110622 山阳县城镇污水处理工程截工程名称交底日期年月日污干管工程一标段延安昌新建筑有限责任公司分项工程名称管道埋设施工单位三十施工处交底内容检查井接底人一、适用范围山阳县城镇污水处理工程截污干管一标段(北新街-南新街城区管网改造)工程包括:北新街、南新街管道,长度8709.58米;管材为D300-D400II级钢筋混凝土圆管。
本技术交底适用于山阳县城镇污水处理工程截污干管工程一标段管道埋设。

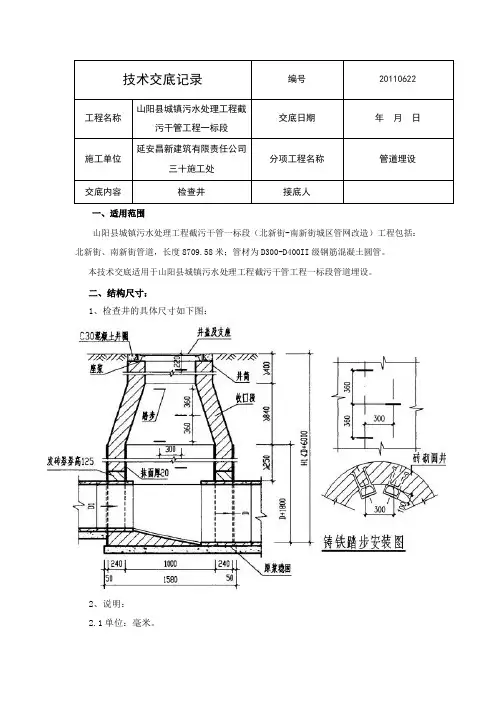

二、结构尺寸:1、检查井的具体尺寸如下图:2、说明:2.1单位:毫米。
2.2井墙用7.5水泥砂浆MU10砖。
2.3抹面、勾缝、座浆。
抹三角灰用1:2防水水泥砂浆。
2.4井内外墙用1:2防水水泥砂浆抹面至井顶部,厚20mm。
2.5井室高度自井底至收口底净高一般为D+1800,埋深不足时酌情减少。
2、检查井踏步采用铸铁小踏步,布设如上图。
3、检查井井圈及井盖采用“五防”重型球墨铸铁井盖。
4、砌井的砖采用非粘土烧结实心砖或其他代替品,MU10。
三、施工工艺:1、流槽:检查井的流槽在井壁管顶以下即行砌筑。
流槽表面用砂浆分层压实抹光,流槽高度与下游管内顶齐平。
2、踏步和脚窝:井室的踏步和脚窝随砌随安。
踏步安装前必须刷防锈漆,踏步每360毫米安装一个,交错安放,水平间距300毫米,外露100毫米。
起点踏步控制在井盖下170毫米,盖板下120毫米设一个控制踏步,在主干管上、下游方向,管顶以上120毫米各加一个踏步。
当盖板厚度大于160毫米时,盖板中须加一个踏步。
圆井和井筒的踏步必须向心。
管径大于等于600毫米时流槽内设脚窝,当管径小于600毫米时流槽内不设脚窝。
3、拱旋:检查井接入较大管径时,管顶必须要砌砖旋加固。
当管径大于等于1000毫米时,拱旋高度为250毫米,当管径小于1000毫米时,拱旋高度为125毫米。
灰缝凹面取5-8毫米。
4、井室砌筑:砌砖前必须检查基础尺寸、高程及砼强度,与砼基础相接的砌筑面先清扫并用水冲刷干净,砖必须用水浸泡。
一、交底对象本次安全技术交底对象为所有参与排水检查井施工的作业人员、技术人员及管理人员。
二、交底时间[填写具体日期]三、交底地点[填写具体地点]四、交底内容1. 工程概况(1)工程名称:[填写工程名称](2)工程地点:[填写工程地点](3)工程规模:[填写工程规模]2. 安全生产方针坚持以“安全第一、预防为主、综合治理”的方针,确保排水检查井施工安全、有序、高效。
3. 安全技术要求(1)施工前准备1)施工人员应熟悉施工图纸、施工方案及安全技术交底内容。
2)施工前应对施工现场进行安全检查,确保施工环境安全。
3)施工材料、设备必须符合国家相关标准和规定。
(2)施工过程1)施工人员应穿戴符合规定的安全防护用品,如安全帽、安全带、防护眼镜等。
2)施工过程中,必须严格遵守操作规程,不得违章作业。
3)施工区域应设置安全警示标志,确保施工人员及其他人员的安全。
4)施工过程中,如发现安全隐患,应立即停止作业,并及时报告上级管理人员。
(3)安全防护措施1)施工区域应设置围挡,防止无关人员进入。
2)施工现场应设置安全通道,确保人员通行安全。
3)施工现场应配备消防器材,并定期检查,确保消防器材完好。
4)施工过程中,如需动火作业,应办理动火作业许可证,并采取必要的安全措施。
(4)施工结束后1)施工结束后,应对施工现场进行清理,确保无安全隐患。
2)施工区域应恢复原状,不影响周边环境。
4. 事故处理(1)事故报告发生安全事故后,施工人员应立即停止作业,并立即报告上级管理人员。
(2)事故调查事故发生后,应立即组织调查,查明事故原因,制定整改措施。
(3)事故处理根据事故调查结果,对事故责任人进行处理,并采取相应措施,防止类似事故再次发生。
五、交底要求1. 施工人员应认真听取安全技术交底,并掌握交底内容。
2. 施工过程中,应严格执行安全技术交底要求,确保施工安全。
3. 施工单位应加强对施工人员的安全教育,提高安全意识。
六、交底签字[施工负责人签名][施工管理人员签名][作业人员签名][日期]注:本模板仅供参考,具体内容应根据实际情况进行调整。

一、交底对象1. 施工单位全体人员2. 分包单位全体人员3. 机械设备操作人员4. 现场管理人员二、交底目的1. 确保预制化粪池施工过程中的安全,防止安全事故的发生。
2. 提高施工人员的安全意识,增强安全防范能力。
3. 规范预制化粪池施工工艺,确保施工质量。

三、交底内容1. 施工前的准备工作(1)场地要求:根据施工现场总平面图,确定预制化粪池堆放区、配件堆放区及周转用地等;(2)堆放场地应平整坚实、排水流畅,场地采用2:8灰土15cm厚,上铺一层石子夯实,2%的坡度向排水沟方向找坡,堆放区四周挖排水沟;(3)预制化粪池卸车后重叠码放高度不超过10块,相邻码放区之间要留出通道,便于配件安装,底层预制化粪池离地面10cm;(4)配件安装后,预制化粪池吊离码放区,对于安装支撑的预制化粪池,可将预制化粪池吊至使用部位附近堆放,开始清理板面及刷脱模剂;(5)预制化粪池堆放采取两块板面相对方式,也可采取临时拉结措施,以防预制化粪池倾倒,预制化粪池应用方木垫高,后支腿地角绳栓按要求调整平整且稳固;(6)人员的安排:现场设专职人员、专业施工班组负责预制化粪池的施工,要求熟悉预制化粪池平面图及设计方案,熟悉预制化粪池施工安全规定。
2. 施工过程中的安全注意事项(1)施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品;(2)机械设备操作人员必须持证上岗,熟悉操作规程;(3)预制化粪池吊装过程中,吊车操作人员、指挥人员、挂钩人员必须站在安全可靠的地方操作,严禁任何人员随预制化粪池起吊;(4)预制化粪池安装就位后,为便于浇筑混凝土,两道墙模板平台间应搭设临时走道或其他安全措施,严禁操作人员在外墙板上行走;(5)预制化粪池起吊前,应将吊机的位置调整适当,并检查吊装用绳索、卡具及每块预制化粪池上的吊环是否牢固可靠,然后将吊钩挂好,拆除一切临时支撑,稳起稳吊不得斜牵起吊,禁止用人力搬动预制化粪池;(6)预制化粪池存放必须将自稳角调好,使自稳角度成70—80度,下部座垫通长木方,面对面放置,防止倾倒;(7)预制化粪池存放必须将地脚螺栓提上来,确保预制化粪池存放稳定。
化粪池施工技术交底一、化粪池做法:1.化粪池类别:钢筋混凝土化粪池,顶面过汽车有覆土2.化粪池开挖:开挖时注意放坡要求,放坡坡度要求,挖至坑底标高以上20—30cm时,用人工开挖。
3.化粪池坑底:素土夯实,采用机械夯实机进行夯实,并填10cm厚卵石或碎石;4.化粪池垫层:10cm厚素混凝土垫层,标号C10;5.化粪池定位:依照化粪池实体尺寸,适当在底座上放线,对正角度开始化粪池定位;6.化粪池安装:化粪池吊装就位,并确保进出口高度满足图纸要求;7.说明:上述每道工序必须经项目部工程师及监理工程师验收合格后,方能开始下道工序施工。
二、隔油池做法参照照化粪池做法安装;三、室外排水做法:1.雨、污排水管道采用PE双壁波纹管,胶圈连接;室内出户管道至窨井采用与进户管道同一材质管材;管道基础采用10cm砂砾垫层,厚度100mm;2.管道开挖注意管道的流向及坡度要求。
3.管道检查井在图纸无要求时,按不超过30米安装一个检查井。
并在管道转向及高低落差处的检查井采用砖砌检查井,检查井内径不小于80cm,井底部做导流槽施工。
4.管道的安装的允许偏差见下表;管道安装的允许偏差(mm)5.安装顺序:(1)HDPE管安装前应进行管材外观质量的检查,要求如下:管材的颜色应一致、无色泽不均及分解变色现象;管材的内外壁应光滑、平整、无汽泡、无裂口、无明显痕迹和凹陷;管材端面应平整,并垂直于轴线;管材不得有异向弯曲,直线度公差应小于3‰;管材应完整无损、浇口、溢边应修平整,内外表面光滑、无明显裂纹。
经外观质量检查不合格者不得使用。
(2) HDPE双壁波纹管施工原则: HDPE双壁波纹管管道在管底标高和管基质量检查合格后,所用管材、管道配件及其材料经抽样检查(按根或件数的10%)合格后,方进行铺设,并按以下的原则进行实施:(3)管道基础、开挖、回填、管道与检查井的接驳等均按《给水排水管道施工及验收规范》进行施工.(4)管道施工的测量、降水、开槽、沟槽支撑和管道交叉处理等技术要求,按现行国家标准《给水排水管道施工及验收规范》规定执行。
哈铁房大修表—5(附表-5-1)技术交底
3.3.3.2施工方法:
1)砌筑砂浆中砂含泥量不大于3%。
所用砂浆要随用随拌,砂浆稠度为70--100MM,并要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。
2)砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。
3)砖砌体要上下错缝,砌筑时采用“三一”砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%,竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在10±2MM。
落地灰在初凝前回收,重新搅入新砂浆中使用。
4)将墙面上残余砂浆、污垢、灰尘等,清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。
5)池壁内外表面及池底均用防水砂浆1:2水泥砂浆内掺水泥重量的5%的防水剂抹面,厚度20mm,阴角处抹45°斜面,厚50,有地下水者在池壁外表面抹面层外再涂热沥青或其它防水涂料二道。
3.3.4回填土方
3.3.
4.1填土前,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,清除干净。
3.3.
4.2检验土质,检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。
3.3.
4.3填土应分层铺摊,每层铺土的厚度应根据土质、密实度要求和机具性能确定。
年月日。
