7.3 水泥土搅拌桩复合地基水泥土搅拌桩是利用水泥或水泥系材料为固化剂,通过特制的深层搅拌机械,在地基深处就地将原位土和固化剂(浆液或粉体)强制搅拌,形成水泥土圆柱体。
由于固化剂和其它掺合料与土之间产生一系列物理化学反应,使圆柱体具有一定强度,桩周土得到部分改善,组成具有整体性、水稳性和一定强度的复合地基,也可做成连续的地下水泥土壁墙和水泥土块体以承受荷载或隔水。
一、发展概况自1824年英国人阿斯琴首先制造出硅酸盐水泥并取得专利以来,利用水泥灌浆止水,利用水泥和土拌合作为道路基层已得到应用,但主要是作土的浅层处理。
美国在第二次世界大战后研制成功一种就地搅拌桩(MIP),即从不断回转的螺旋钻中空轴的端部向周围已被搅松的土中喷出水泥浆,经叶片的搅拌而形成水泥土桩,桩径0.3~0.4m,长度10~12m。
1953年日本清水建设株式会社从美国引进这种方法,继而又开发出以螺旋钻机为基本施工机械的CSL法,MR—D法(以开发公司名称的首字母命名)。
CSL法和MR—D,都是采用螺旋钻杆上带有特殊形状的搅拌翼片,并通过钻杆供给水泥浆,与土进行强制搅拌。
以上采用喷射水泥浆的湿法工艺成桩的统称CDM法。
由CDM法派生的DLM工法、HCM工法、SMW工法、TRD工法等,均由日本首先研发。
所谓DLM法,是1965年日本运输省港湾技术研究所开发的将石灰掺入软弱地基中加以原位搅拌,使之固结的深层搅拌工法。
1974年由于大面积软土加固工程的需要,由日本港湾技术研究所、川崎钢铁厂等对石灰搅拌机械进行改造,合作研制开发成功水泥搅拌固化法(CMC),用于加固钢铁厂矿石堆场地基,加固深度达32m。
此外还有类似的DCM法、POCM法等。
DLM施工法,如其名称中所指明的那样,是一种以生石灰为固化剂的施工法,由两根带有旋转翼片的回转轴及在其中间部位兼作导向柱的固化剂输入管组成,固化剂是从两个搅拌面的交叉部位输入地基中的,通常形成两个圆叠合形状断面的双柱状加固体。
水泥土搅拌桩施工规范1、总则工程监理改建工程项目中,大部分软土地基处理采用湿喷桩进行加固处理。
湿喷桩是利用水泥或水泥系材料为固化剂,通过特制的深层搅拌机械,在地基深处就地将原位土和固化剂强制搅拌,形成水泥土圆柱体。
由于固化剂和土之间产生一系列物理化学反应,使圆柱桩体具有一定的强度,桩体周围的土得到部分改善,组成具有整体性、水稳性和一定强度的复合地基,从而提高地基承载力,减少地基不均匀沉降,达到加固地基的目的。
2、施工前的监理实施细则湿喷桩施工的场地,事先回填整平到设计高程,清除杂物,查明施工段落上空和地下有无管线。
若有,承包人应提前向监理组和指挥部汇报,以便及时妥善解决。
2.1机械设备监理实施细则2.1.1湿喷桩机必须采用专用湿喷桩机,严禁采用粉喷桩机改装。
钻头应为双十字钻头,严禁使用利用自重下沉和无档位直接利用卷扬机进行提升的钻机。
输送管长度一般不大于60m,摆放平顺,管道最大长度不得大于80m,接头最多不超过两个。
机械动力应大于45kw以上,钻头叶片三层,每层两片,上下间距为30cm水平刀片与水平夹角为30℃,每片叶片宽10cm:钻头的直径磨损不得大于2cm2.1.2每台湿喷桩必须配备能够自动记录、打印处理深度,单位长度水泥浆用量,复搅深度、水泥浆比重的电脑记录装置,即能打印每根桩施工过程中钻头每次下钻深度及提高高度的全过程记录和水泥浆浆量、水泥浆用量曲线图和水泥浆比重,所有数据必须实时打印。
2.1.3所有的电流表、电压表合和电脑计量装置以及泥浆泵压力表等装置必须经过计量部门的标定认可,关键设备上计量部门的签封应完整,每台设备必须经监理人员现场试桩后由驻地监理组统一发放进场设备准许证方可使用。
2.1.4对检查合格的机组进行编号、挂牌,要表明钻机的编号、机长、质检员、技术员等相关内容。
2.1.5施工前丈量钻杆的长度,并标上显著的标志,以便掌握钻杆钻入深度、复搅深度、保证设计桩长2.2进场材料的监理实施细则2.2.1水泥采用普通硅酸盐水泥PO42.5,应对厂家进行考察、了解。

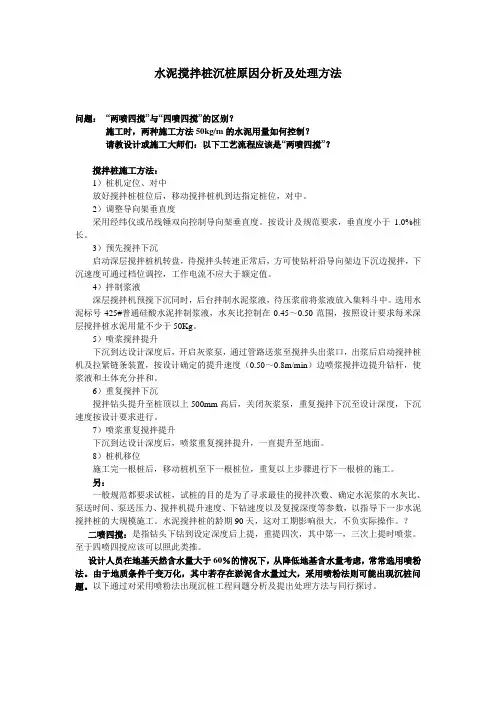

水泥搅拌桩沉桩原因分析及处理方法问题:“两喷四搅”与“四喷四搅”的区别?施工时,两种施工方法50kg/m的水泥用量如何控制?请教设计或施工大师们:以下工艺流程应该是“两喷四搅”?搅拌桩施工方法:1)桩机定位、对中放好搅拌桩桩位后,移动搅拌桩机到达指定桩位,对中。
2)调整导向架垂直度采用经纬仪或吊线锤双向控制导向架垂直度。
按设计及规范要求,垂直度小于1.0%桩长。
3)预先搅拌下沉启动深层搅拌桩机转盘,待搅拌头转速正常后,方可使钻杆沿导向架边下沉边搅拌,下沉速度可通过档位调控,工作电流不应大于额定值。
4)拌制浆液深层搅拌机预搅下沉同时,后台拌制水泥浆液,待压浆前将浆液放入集料斗中。
选用水泥标号425#普通硅酸水泥拌制浆液,水灰比控制在0.45~0.50范围,按照设计要求每米深层搅拌桩水泥用量不少于50Kg。
5)喷浆搅拌提升下沉到达设计深度后,开启灰浆泵,通过管路送浆至搅拌头出浆口,出浆后启动搅拌桩机及拉紧链条装置,按设计确定的提升速度(0.50~0.8m/min)边喷浆搅拌边提升钻杆,使浆液和土体充分拌和。
6)重复搅拌下沉搅拌钻头提升至桩顶以上500mm高后,关闭灰浆泵,重复搅拌下沉至设计深度,下沉速度按设计要求进行。
7)喷浆重复搅拌提升下沉到达设计深度后,喷浆重复搅拌提升,一直提升至地面。
8)桩机移位施工完一根桩后,移动桩机至下一根桩位,重复以上步骤进行下一根桩的施工。
另:一般规范都要求试桩,试桩的目的是为了寻求最佳的搅拌次数、确定水泥浆的水灰比、泵送时间、泵送压力、搅拌机提升速度、下钻速度以及复搅深度等参数,以指导下一步水泥搅拌桩的大规模施工。
水泥搅拌桩的龄期90天,这对工期影响很大,不负实际操作。
?二喷四搅:是指钻头下钻到设定深度后上提,重提四次,其中第一,三次上提时喷浆。
至于四喷四搅应该可以照此类推。
设计人员在地基天然含水量大于60%的情况下,从降低地基含水量考虑,常常选用喷粉法。
由于地质条件千变万化,其中若存在淤泥含水量过大,采用喷粉法则可能出现沉桩问题。
水泥土搅拌桩地基处理范围以水泥土搅拌桩地基处理范围为题,本文将介绍水泥土搅拌桩地基处理的相关内容。
水泥土搅拌桩地基处理是一种常见的地基处理方法,它通过搅拌和固化水泥和土壤,形成一种坚固的地基结构,以增加地基的承载能力和稳定性。
水泥土搅拌桩地基处理可以广泛应用于各种建筑工程中,特别是在软弱地基处理方面具有很好的效果。
在建筑工程中,地基是承受建筑物荷载的重要部分,如果地基不稳定或承载能力不足,将会对建筑物的安全性和稳定性造成严重的影响。
因此,对于软弱地基的处理非常重要。
水泥土搅拌桩地基处理的主要原理是通过搅拌机械将水泥和土壤充分混合,形成一种均匀的混合物。
在搅拌的过程中,水泥会与土壤发生化学反应,并迅速固化,形成一种坚固的水泥土混凝土。
这种混凝土具有较高的强度和稳定性,能够有效地增加地基的承载能力。
水泥土搅拌桩地基处理的施工过程相对简单,主要包括以下几个步骤:首先,需要确定桩的布置方案和桩的尺寸。
然后,在施工现场进行桩位的标定和测量。
接下来,使用搅拌机械将水泥和土壤充分混合,形成混凝土。
混凝土通过钻孔机械或挤压机械注入地基,形成桩体。
最后,对桩体进行固化和养护,以确保桩体的强度和稳定性。
水泥土搅拌桩地基处理具有许多优点。
首先,它可以在较短的时间内完成施工,提高工程的进度。
其次,水泥土搅拌桩的成本相对较低,适用于各种规模的工程。
此外,水泥土搅拌桩可以有效地改善地基的承载能力和稳定性,减少地基沉降和变形的风险。
最后,水泥土搅拌桩施工对环境的影响较小,对周围建筑物和土壤的破坏较小。
然而,水泥土搅拌桩地基处理也存在一些局限性。
首先,水泥土搅拌桩的承载能力受到土壤的性质和水泥掺量的影响,需要根据具体情况进行设计和施工。
其次,水泥土搅拌桩的施工需要专业的设备和技术,对施工人员的要求较高。
此外,水泥土搅拌桩地基处理对现场条件要求较高,例如需要具备一定的水泥供应和施工空间。
水泥土搅拌桩地基处理是一种常见且有效的地基处理方法,可以提高地基的承载能力和稳定性。
地基处理——深层搅拌法1深层搅拌法适于处理淤泥、淤泥质土、粉土和含水量较高且地基承载力标准值不大于120KPa的粘性土等地基。
当用于处理泥炭土或地下水具有侵蚀性时,宜通过试验确定其适用性,冬季施工时应注意负温对处理效果的影响。
2工程地质勘察应查明填土层的厚度和组成,软土层的分布范围、含水量和有机质含量,地下水的侵蚀性质等。
3. 深层搅拌设计前必须进行室内加固试验,针对现场地基土的性质,选择合适的固化剂及外掺剂,为设计提供各种配比的强度参数。
加固土强度标准值宜取90d龄期试块的无侧限抗压强度。
设计1.深层搅拌法处理软土的固化剂可选用水泥,也可选用其它有效的固化材料。
固化剂的掺入量宜为被加固土重的7%〜15%。
外掺剂可根据工程需要选用具有早强、缓凝、减水、节约水泥等性能的材料,但应避免污染环境。
2.搅拌桩复合地基承载力标准值应通过现场复合地基荷载试验确定,也可按下式计算:fsp,k=m • Rkd/Ap + p • (1-m)fs,k (1)式中fsp,k ——复合地基的承载力标准值;m——面积置换率;Ap 桩的截面积;fs,k ——桩间天然地基土承载力标准值;P ——桩间土承载力折减系数,当桩端土为软土时,可取0.5〜1.0,当桩端土为硬土时,可取0.1〜0.4,当不考虑桩间土的作用时,可取0;Rkd ——单桩竖向承载力标准值,应通过现场单桩荷载试验确定。
单桩竖向承载力标准值也可按下列二式计算,取其中较小值:Rkd =n fcu,kAp Rkd=qsUpl + a Apqp式中fcu,k ——与搅拌桩身加固土配比相同的室内加固土试块(边长为70.7mm的立方体,也可采用边长为50mm的立方体)的无侧限抗压强度平均值;n ——强度折减系数,可取0.35〜0.50;qs——桩周土的平均摩擦力,对淤泥可取5〜8KPa, 对淤泥质土可取8〜12KPa,对粘性土可取12〜15KPa;Up 桩周长;l——桩长;qp——桩端天然地基土的承载力标准值,可按国家标准《建筑地基基础设计规范》GBJ7-89 第三章第二节的有关规定确定;a ——桩端天然地基土的承载力折减系数,可取0.4〜0.6。
7.3 水泥土搅拌桩复合地基7.3.1水泥土搅拌桩复合地基处理应符合下列规定:1 适用于处理正常固结的淤泥、淤泥质土、素填土、软-可塑黏性土、松散-中密粉细砂、稍密-中密粉土、松散-稍密中粗砂、饱和黄土等土层。
不适用于含大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥和淤泥质土、硬塑及坚硬的黏性土、密实的砂类土以及地下水渗流影响成桩质量的土层。
当地基土的天然含水量小于30%(黄土含水量小于25%)或pH值小于4时不应采用干法。
冬季施工时,应考虑负温对处理效果的影响;2 水泥土搅拌桩的施工工艺分为浆液搅拌法(以下简称湿法)和粉体搅拌法(以下简称干法)。
可采用单轴、双轴、多轴搅拌或连续成槽搅拌形成柱状、壁状、格栅状或块状水泥土加固体;3拟采用水泥土搅拌法处理地基的工程,除按现行规范规定进行岩土工程详细勘察外,尚应查明拟处理土层的pH值、塑性指数、有机质含量、地下障碍物及软土分布情况、地下水位及其运动规律等;4设计前应进行拟处理土的室内配比试验。
针对现场拟处理土层的性质,选择合适的固化剂、外掺剂及其掺量,为设计提供不同龄期、不同配比的强度参数。
对竖向承载的水泥土强度宜取90d龄期试块的立方体抗压强度平均值;5增强体的水泥掺量不应小于加固天然土质量的12%,块状加固时水泥掺量不应小于加固天然土质量的7%;湿法的水泥浆水灰比可选用0.5~0.6,应根据工程需要和土质条件选用具有早强、缓凝、减水以及节约水泥等作用的外掺剂;6竖向承载水泥土桩复合地基宜在基础和桩之间设置褥垫层,基础下褥垫层厚度可取200mm~300mm。
褥垫层材料可选用中粗砂、级配砂石等,最大粒径不宜大于20mm。
褥垫层的压实系数不应小于0.94;7水泥土搅拌形成水泥土加固体,用于基坑工程围护挡墙、被动区加固、防渗帷幕、大面积水泥稳定土等的设计、施工和检测等可参照本节规定。
7.3.2 水泥土搅拌法用于处理泥炭土、有机质含量较高或pH值小于4的酸性土、塑性指数大于25的黏土或在腐蚀性环境中以及无工程经验的地区采用水泥土搅拌法时,必须通过现场和室内试验确定其适用性。

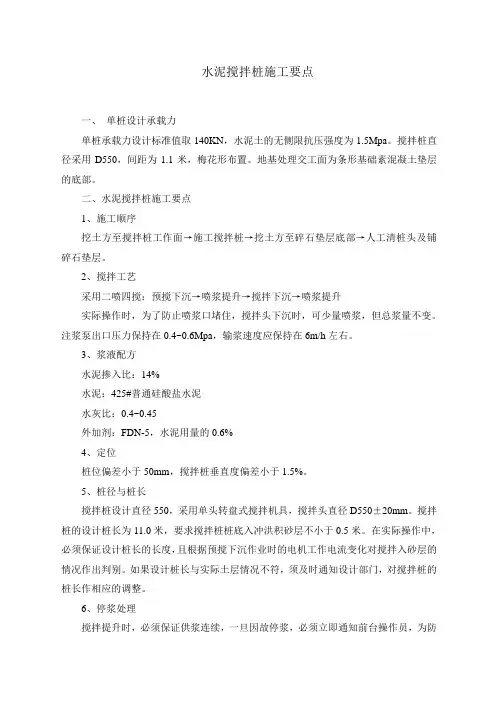

水泥搅拌桩施工要点一、单桩设计承载力单桩承载力设计标准值取140KN,水泥土的无侧限抗压强度为1.5Mpa。
搅拌桩直径采用D550,间距为1.1米,梅花形布置。
地基处理交工面为条形基础素混凝土垫层的底部。
二、水泥搅拌桩施工要点1、施工顺序挖土方至搅拌桩工作面→施工搅拌桩→挖土方至碎石垫层底部→人工清桩头及铺碎石垫层。
2、搅拌工艺采用二喷四搅:预搅下沉→喷浆提升→搅拌下沉→喷浆提升实际操作时,为了防止喷浆口堵住,搅拌头下沉时,可少量喷浆,但总浆量不变。
注浆泵出口压力保持在0.4~0.6Mpa,输浆速度应保持在6m/h左右。
3、浆液配方水泥掺入比:14%水泥:425#普通硅酸盐水泥水灰比:0.4~0.45外加剂:FDN-5,水泥用量的0.6%4、定位桩位偏差小于50mm,搅拌桩垂直度偏差小于1.5%。
5、桩径与桩长搅拌桩设计直径550,采用单头转盘式搅拌机具,搅拌头直径D550±20mm。
搅拌桩的设计桩长为11.0米,要求搅拌桩桩底入冲洪积砂层不小于0.5米。
在实际操作中,必须保证设计桩长的长度,且根据预搅下沉作业时的电机工作电流变化对搅拌入砂层的情况作出判别。
如果设计桩长与实际土层情况不符,须及时通知设计部门,对搅拌桩的桩长作相应的调整。
6、停浆处理搅拌提升时,必须保证供浆连续,一旦因故停浆,必须立即通知前台操作员,为防止断桩和缺浆,应将搅拌头下沉至停点以下0.5米,待恢复供浆时再喷浆提升。
7、桩底及桩头处理当浆液达到出浆口时,桩底喷浆应不小于30秒,使浆液完全到达桩端。
搅拌提升至设计桩顶标高时,应停止提升,搅拌数秒,以保证桩头均匀密实。
8、水泥土强度试验在搅拌桩施工前,应进行水泥土强度试验。
按设计要求的掺入比和外加剂做水泥土抗强度试验。
可根据水泥土7天龄期的强度推算其90天的强度。
如果试验强度达不到设计要求,应立即通知设计部门调整有关的参数。
三、质量检验1、施工记录搅拌桩施工时,每根桩均应填好施工记录表和水泥用量记录表,并对照设计要求对每根桩进行质量评定,对于不合格的搅拌桩应根据具体情况,由设计人员确定采取补桩或加强附近工程桩等措施。

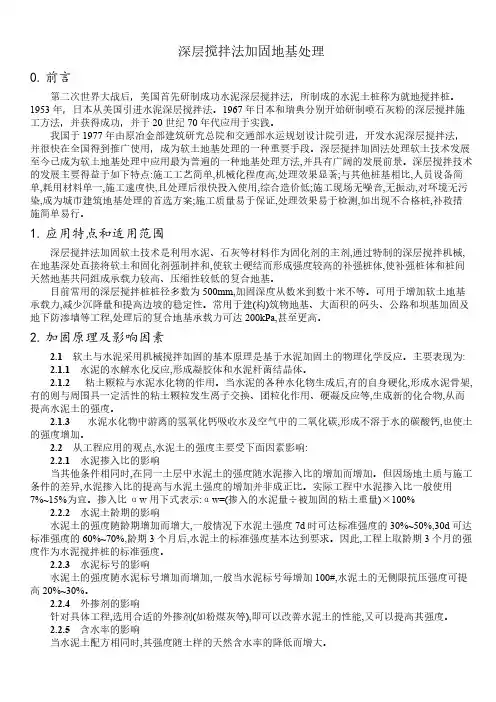

深层搅拌法加固地基处理0.前言第二次世界大战后,美国首先研制成功水泥深层搅拌法,所制成的水泥土桩称为就地搅拌桩。
1953年,日本从美国引进水泥深层搅拌法。
1967年日本和瑞典分别开始研制喷石灰粉的深层搅拌施工方法,并获得成功,并于20世纪70年代应用于实践。
我国于1977年由原冶金部建筑研究总院和交通部水运规划设计院引进,开发水泥深层搅拌法,并很快在全国得到推广使用,成为软土地基处理的一种重要手段。
深层搅拌加固法处理软土技术发展至今已成为软土地基处理中应用最为普遍的一种地基处理方法,并具有广阔的发展前景。
深层搅拌技术的发展主要得益于如下特点:施工工艺简单,机械化程度高,处理效果显著;与其他桩基相比,人员设备简单,耗用材料单一,施工速度快,且处理后很快投入使用,综合造价低;施工现场无噪音,无振动,对环境无污染,成为城市建筑地基处理的首选方案;施工质量易于保证,处理效果易于检测,如出现不合格桩,补救措施简单易行。
1.应用特点和适用范围深层搅拌法加固软土技术是利用水泥、石灰等材料作为固化剂的主剂,通过特制的深层搅拌机械,在地基深处直接将软土和固化剂强制拌和,使软土硬结而形成强度较高的补强桩体,使补强桩体和桩间天然地基共同组成承载力较高、压缩性较低的复合地基。
目前常用的深层搅拌桩桩径多数为500mm,加固深度从数米到数十米不等。
可用于增加软土地基承载力,减少沉降量和提高边坡的稳定性。
常用于建(构)筑物地基、大面积的码头、公路和坝基加固及地下防渗墙等工程,处理后的复合地基承载力可达200kPa,甚至更高。
2.加固原理及影响因素2.1 软土与水泥采用机械搅拌加固的基本原理是基于水泥加固土的物理化学反应。
主要表现为:2.1.1 水泥的水解水化反应,形成凝胶体和水泥杆菌结晶体。
2.1.2 粘土颗粒与水泥水化物的作用。
当水泥的各种水化物生成后,有的自身硬化,形成水泥骨架,有的则与周围具一定活性的粘土颗粒发生离子交换、团粒化作用、硬凝反应等,生成新的化合物,从而提高水泥土的强度。
软土地基处理深层水泥搅拌桩施工技术摘要:目前,地基处理大部分是采用水泥土搅拌桩地基的处理方式,这一技术在对地基进行加固时具有无振动和噪音的有点,同时这不会对土壤产生侧向挤压,从而有效降低对建筑的影响。
本文就对软土地基处理深层水泥搅拌桩施工技术措施进行深入探讨。
关键词:软土地基;处理;水泥搅拌桩;施工技术软土地基,是工程建设中一个重要问题,它具有含水量高、天然孔隙比大、压缩性高、渗透性小、抗剪强度低、固结系数小等不利的工程性质,其地基承载力较低,如果不做处理,一般不能承受较大荷载,影响工程质量。
因此,在工程中需要对地基进行人工加固处理,改善地基的工程性质。
处理软土地基的方法多种多样,不同的地质条件适用性不同,如果处理不当,极易导致路基失稳、过量沉降、纵横向断裂等病害。
深层水泥搅拌桩技术是当前国内处理软土地基的重要方法,可以承受较大的加荷速率、抗竖向变形能力强,而且施工成本低、施工周期较短,目前在工程领域应用较为广泛,在实际施工过程中,提高深层水泥搅拌桩的成桩质量是一个难点和重点,这是工程实践中亟待探索的一个课题,该文就软基处理中深层水泥搅拌桩施工控制进行探讨,旨在提升深层水泥搅拌桩的成桩质量,提高软土地基处理效果。
1、软土地基的特点及水泥搅拌桩的技术原理1.1软土工程的特点软土主要指承载力低、压缩性高、天然含水量大的一种软塑到流塑状态的饱和粘土,软土通常分布在内陆、沿海、平原以及山区的湖泊周边等地区。
软土的天然孔隙比大于1.0,天然含水量也较高,当软土因生物化学作用而导致天然孔隙比大于1.5时称为淤泥,当软土的天然孔隙比介于1.0与1.5之间时,称为淤泥质土。
软土工程的性质主要有以下几点:(1)触变性。
软土没有遭受破坏时,它具有固态的特征,如果软土受到破坏或扰动,就会转变成稀释流动状态。
(2)高压缩性。
软土的压缩系数很大,当垂直压力达到0.1兆帕时,大部分软土会发生压缩变形,从而导致房屋建筑的沉降量较大。
文章编号:100926825(2007)0820109202水泥土深层搅拌桩处理软土地基的工程应用收稿日期6223作者简介黄亮亮(82),男,河海大学岩土工程科学研究所硕士研究生,江苏南京 8卢何荣(82),男,助理工程师,无锡九宇建筑设计有限公司,江苏江阴 黄亮亮 卢何荣摘 要:结合某工程介绍了水泥土深层搅拌桩处理软土地基的设计方法,通过计算,指出水泥土深层搅拌桩具有施工简便,造价较低,工期较短等优点,在处理软土地基时是一种比较有效的方法。
关键词:水泥土,深层搅拌桩,软土地基中图分类号:TU471.8文献标识码:A 水泥土深层搅拌桩是用于加固饱和软土,软塑粘性土,粉土,甚至人工填土的一种新的处理技术,其基本原理是利用特制的深层搅拌机械,将固化剂灌入需要处理的软土地层内,就地将软土与固化剂(浆液或粉体)上下强制搅拌均匀,利用固化剂和软土之间所产生的一系列物理———化学反应,使软土硬结成具有整体性、水稳定性和一定强度的优质地基,承担上部结构荷载。
水泥土深层搅拌桩具有有效地提高地基土的强度,施工速度快,成本较低,对工程要求的适应性强的特点[1]。
1 工程概况1.1 工程简介某油库位于江阴市某地区,该油库主要包括:综合发货台、停车场以及一栋三层综合办公楼。
综合发货台及停车场的地基经勘测表明不能满足承载力的要求,需要进行处理,其面积约6000m 2左右。
1.2 工程地质条件及其评价1.2.1 工程地质条件本次勘查所达深度范围内的土层分布情况如下:①层杂填土:灰色、含大量碎石等,欠固结,层厚2.5m ~5.0m 。
②层淤泥粉质粘土:青灰色,流塑~软塑状态,含少量有机质。
局部为淤泥粉质粘土,夹少量粉砂。
土层面光滑无光泽,摇动试验无反应,韧性等级为中等,高压缩性,低强度。
本层揭露厚度为2.5m ~26.5m ,层顶埋深2.0m ~5.0m 。
③层粉砂夹粉土:灰黄色,稍密,局部中密,含少量云母。
粘粒含量低,级配良好。
水泥土搅拌桩地基施工技术标准4.11.1特点及适用范围水泥土搅拌桩(又称深层搅拌桩)地基是利用水泥作为固化剂,通过深层搅拌机在地基深部,就地将软土和固化剂(浆体或粉体)强制拌合,利用固化剂和软土发生物理、化学反应,使其凝结成具有整体性、水稳性好和较高强度的水泥加固体,与天然地基一起形成复合地基。
1水泥土搅拌桩的特点是:在地基加固过程中无扰动、无噪声,对环境无污染;对土无侧向挤压,对邻近建筑物影响很小;可按建筑物要求作成柱状、壁状、格栅状和块状等加固形状;可有效地提高地基强度(当水泥掺量为8%和10%时,加固体强度分别为0. 24MPa和0. 65MPa,而天然软土地基强度仅0. 006MPa);同时施工期短,造价低,效益显著。
2适用范围:水泥土搅拌桩适用于加固较深较厚的淤泥、淤泥质土、粉土和含水量较高且地基承载力不大于120kPa的勃性土地基,对超软土效果更为显著。
多用于墙下条形基础、大面积堆料厂房或地块的地基;在深基坑开挖时用于坑壁及边坡支护、坑底抗隆起加固或作止水帷幕墙等。
4.11.2施工准备4.11.2.1技术准备1设计:(1) 固化剂宜选用强度等级为32.5级及以上的普通硅酸盐水泥。
水泥掺量除块状加固时可用被加固湿土质量的7%~12%,其余宜为12%~20%。
湿法的水泥浆水灰比可选用。
0.45~0.55。
外加剂可根据工程需要和土质条件选用具有早强、缓凝、减水以及节省水泥等作用的材料,但应避免污染环境。
(2) 水泥土搅拌桩的设计,主要是确定搅拌桩的置换率和长度。
竖向承载搅拌桩的长度应根据上部结构对承载力和变形的要求确定,并宜穿透软弱土层到达承载力相对较高的土层;为提高抗滑稳定性而设置的搅拌桩,其桩长应超过危险滑弧以下2m 。
湿法的加固深度不宜大于20m ,干法不宜大于15m 。
水泥土搅拌桩的桩径不应小于500mm 。
(3) 竖向承载水泥土搅拌桩复合地基的承载力特征值应通过现场单桩或多桩复合地基荷载试验确定。
水泥土搅拌桩地基处理施工方案XXX二期工程设备房的编制单位为XXX。
该工程位于XX工业园区,建设单位为XXX,监理单位和设计单位暂未确定,施工单位为XXX。
2.编制依据本工程的编制依据包括相关法律法规和技术标准,以及工程建设的实际情况和要求。
在编制过程中,我们充分考虑了工程的可行性、经济性和实用性,确保工程的顺利进行和质量保证。
3.搅拌桩施工说明搅拌桩是一种常用的地基处理方法,适用于地基土质较差、承载力低的情况。
本工程采用搅拌桩作为地基处理方法,本部分主要介绍搅拌桩的施工说明。
4.施工进度计划及保证措施为确保工程的顺利进行和质量保证,我们制定了详细的施工进度计划和保证措施。
通过合理的施工安排和科学的保证措施,我们将确保工程的质量和进度。
5.施工现场总平面布置施工现场总平面布置是工程建设的重要环节,它直接关系到工程的质量和进度。
为确保工程的顺利进行和质量保证,我们制定了详细的施工现场总平面布置方案,包括场地布置、设备摆放、施工道路等。
6.搅拌桩施工6.1施工工艺搅拌桩施工工艺是保证工程质量的关键,本部分将详细介绍搅拌桩的施工工艺,包括搅拌桩的选型、搅拌桩的施工方法等。
6.2施工安排为确保工程的顺利进行和质量保证,我们制定了详细的搅拌桩施工安排,包括施工时间、施工人员和设备等。
6.3搅拌桩施工过程本部分将详细介绍搅拌桩的施工过程,包括搅拌桩的钻孔、灌浆、搅拌等。
6.4搅拌桩施工注意事项为确保工程质量和施工安全,我们需要注意一些搅拌桩施工的注意事项,包括施工过程中的安全防护、设备维护等。
7.搅拌桩质量保证措施为确保搅拌桩的质量和施工效果,我们制定了详细的搅拌桩质量保证措施,包括施工前的检查和验收、施工过程中的质量控制等。
8.桩身的保护桩身的保护是搅拌桩施工过程中需要注意的一个问题,本部分将详细介绍桩身的保护方法,确保搅拌桩的质量和使用寿命。
9.施工进度计划为确保工程的进度和质量,我们制定了详细的施工进度计划,包括施工时间、工序安排等。
