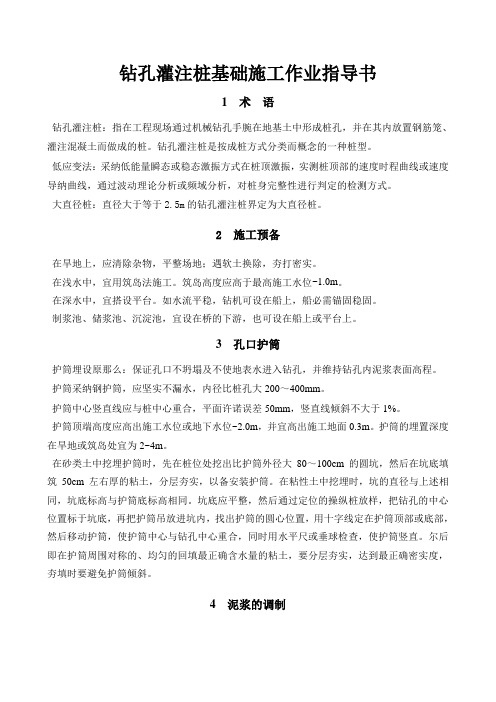

钻孔灌注桩基础施工作业指导书1 术语钻孔灌注桩:指在工程现场通过机械钻孔手腕在地基土中形成桩孔,并在其内放置钢筋笼、灌注混凝土而做成的桩。
钻孔灌注桩是按成桩方式分类而概念的一种桩型。
低应变法:采纳低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部的速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行判定的检测方式。
大直径桩:直径大于等于2.5m的钻孔灌注桩界定为大直径桩。
2 施工预备在旱地上,应清除杂物,平整场地;遇软土换除,夯打密实。
在浅水中,宜用筑岛法施工。
筑岛高度应高于最高施工水位~1.0m。
在深水中,宜搭设平台。
如水流平稳,钻机可设在船上,船必需锚固稳固。
制浆池、储浆池、沉淀池,宜设在桥的下游,也可设在船上或平台上。
3 孔口护筒护筒埋设原那么:保证孔口不坍塌及不使地表水进入钻孔,并维持钻孔内泥浆表面高程。
护筒采纳钢护筒,应坚实不漏水,内径比桩孔大200~400mm。
护筒中心竖直线应与桩中心重合,平面许诺误差50mm,竖直线倾斜不大于1%。
护筒顶端高度应高出施工水位或地下水位~2.0m,并宜高出施工地面0.3m。
护筒的埋置深度在旱地或筑岛处宜为2~4m。
在砂类土中挖埋护筒时,先在桩位处挖出比护筒外径大80~100cm的圆坑,然后在坑底填筑50cm左右厚的粘土,分层夯实,以备安装护筒。
在粘性土中挖埋时,坑的直径与上述相同,坑底标高与护筒底标高相同。
坑底应平整,然后通过定位的操纵桩放样,把钻孔的中心位置标于坑底,再把护筒吊放进坑内,找出护筒的圆心位置,用十字线定在护筒顶部或底部,然后移动护筒,使护筒中心与钻孔中心重合,同时用水平尺或垂球检查,使护筒竖直。
尔后即在护筒周围对称的、均匀的回填最正确含水量的粘土,要分层夯实,达到最正确密实度,夯填时要避免护筒倾斜。
4 泥浆的调制钻孔泥浆一样由水、粘土(或膨润土)和添加剂按适当配合比配制而成,当采纳正循环回旋钻机时,其泥浆性能指标见表。
钻孔灌注桩施工作业指导书一、一般规定1、钻机就位前,应对钻孔各项准备工作进行检查。
2、钻孔时,应按设计资料绘制地质剖面图,选用适当的钻机和泥浆。
3、钻机安装后的底座和顶端应平稳,在钻进中不应产生位移和沉陷,否则应及时处理。
4、钻孔作业应分班连续进行,填写的钻孔施工记录,交接班时应交代钻进情况及下一班应注意事项。
应经常对钻孔泥浆进行检测和试验,不合要求时应及时改正。
应经常注意地层变化,在地层变化处均应捞取渣样,判明后记入记录表中并与地质剖面图核对。
二、钻孔施工1、施工准备⑴现场调查1、根据现场调查,我工区地表条件以淤泥层居多,在淤泥层施工前应在钻孔前在桩位处搭设工作平台,平台需牢固稳定,能承受工作时所有静、动荷载,并考虑施工机械能安全进出。
2、施工前应查明地下管线及附近村镇道路的位置,如与桩位发生矛盾,与相关部门协商进行管线、村镇道路改移并加以保护,再进行钻孔灌注桩施工。
⑵平整场地现场踏勘后钻孔灌注桩大部分处于池塘、稻田中,为保证钻孔灌注桩施工不受雨季影响顺利进行,加强临时便道及排水工程维护的同时,还采用宕渣在通往每个钻孔灌注桩的位置修筑施工道路。
钻机工作平台应平整、无杂物、地基密实。
局部软土位置采用宕渣换填,并采用枕木搭设工作平台,防止产生不均匀沉陷。
⑶储浆池的设置现场设置泥浆池和沉淀池,用泥浆泵与桩孔连接。
泥浆、沉淀池开挖时注意坡面的稳定,防止坡面坍塌后影响钻孔进度。
泥浆、沉淀池位置选择在泥浆泵有效范内较远端处,防止泥浆、沉淀池过多影响附近桩位的稳定性。
泥浆采用现场造浆。
泥浆以高压方式通过钻机的空心钻杆,从钻杆底部射出,底部的钻头在回转时将土层搅松成为钻渣,随着泥浆上升而溢出流到井外的泥浆溜槽。
泥浆各项性能指标应符合规范要求。
泥浆性能指标见表一。
泥浆性能指标选择2、测量放线对设计图纸的桩位坐标进行复核,经复核确认无误后,进行测量放线。
根据设计图纸准确定出桩孔中心位置,并在桩孔四周加设两组以上的护桩,以便钻孔过程中核对桩位和恢复桩孔中心。
钻孔灌注桩施工作业指导书关键信息项:1、钻孔灌注桩的设计要求,包括桩径、桩长、桩身强度等。
2、施工工艺流程及各环节的技术标准。
3、施工设备及材料的要求。
4、质量检验标准及验收程序。
5、安全注意事项及应急预案。
1、总则11 本作业指导书旨在规范钻孔灌注桩的施工操作,确保施工质量和安全。
12 钻孔灌注桩施工应严格按照设计要求和相关规范进行。
2、施工准备21 熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径等设计参数。
22 场地平整,清除障碍物,保证施工场地坚实、平整。
23 测量放线,确定桩位,并设置护桩。
24 准备施工所需的机械设备,如钻机、泥浆泵、电焊机等,并进行调试和检查。
25 准备施工所需的材料,如钢筋、水泥、砂、石等,并进行检验和试验。
3、钻孔施工31 钻机就位,保证钻机平稳、垂直。
311 调整钻机的水平度和垂直度,偏差应符合规范要求。
312 对中桩位,偏差不得大于 50mm。
32 泥浆制备321 根据地质条件和施工要求,选择合适的泥浆性能指标。
322 泥浆的比重、粘度、含砂率等应符合规范要求。
33 钻进成孔331 按照设计要求和钻进工艺,控制钻进速度和钻进压力。
332 注意观察钻进过程中的地质变化,及时调整钻进参数。
333 做好钻进记录,包括钻进深度、地层情况、泥浆性能等。
34 清孔341 钻孔达到设计深度后,进行第一次清孔。
342 第一次清孔采用换浆法,将孔内的泥浆比重和含砂率降低至规范要求。
343 下放钢筋笼和导管后,进行第二次清孔。
344 第二次清孔采用正循环或反循环法,使孔底沉渣厚度符合规范要求。
4、钢筋笼制作与安装41 钢筋笼的制作应符合设计要求和规范规定。
411 钢筋的品种、规格、数量应符合设计要求。
412 钢筋的焊接质量应符合规范要求,焊缝饱满、无夹渣、无气泡。
42 钢筋笼的安装421 采用吊车将钢筋笼吊起,缓慢下放至孔内。
422 钢筋笼下放过程中,应保持垂直,避免碰撞孔壁。
钻孔灌注桩施工作业指导书1. 简介钻孔灌注桩是一种常用的地基处理方式,它通过在地下钻孔的同时注入灌浆材料来加固土层和提高地基承载能力。
本文档将详细介绍钻孔灌注桩的施工过程和操作要点,以确保施工质量和安全。
2. 施工准备在开始施工前,需要做好如下准备工作: - 确定施工图纸和设计要求; - 准备施工设备和工具,包括钻机、灌浆泵、混凝土搅拌站等; - 检查施工现场的安全措施,如安装警示标志、围栏等; - 配置所需材料,包括灌浆材料、钢筋等。
3. 施工步骤3.1 准备钻孔 - 根据设计要求,在施工现场标定钻孔的位置和深度; - 使用钻机进行钻孔,并及时清理孔底的碎屑。
3.2 灌浆准备 - 准备灌浆材料,根据设计要求配置合适的比例; - 测量和控制灌浆材料的流动性和硬化时间,确保施工过程的控制。
3.3 灌浆注入 - 将灌浆泵和钻孔连接,确保密封性; - 从孔口开始注入灌浆材料,以逐渐填满整个孔洞; - 在注入过程中,控制合适的注浆速度和压力,避免孔口塌方。
3.4 钢筋安装 - 在灌浆材料未完全硬化之前,将钢筋按设计要求插入孔洞中; -控制钢筋的深度和间距,确保钢筋与灌浆材料的紧密结合。
3.5 灌浆硬化 - 灌浆材料需要一定时间才能完全硬化,根据材料的规定时间进行等待; - 在等待过程中,需要对施工现场进行保护,防止外界杂物的干扰。
3.6 表面处理 - 灌浆材料完全硬化后,对表面进行修整和清理; - 确保表面平整、无裂缝和松动等问题。
4. 施工注意事项•施工人员应持相关证书,熟悉操作规程和安全要求;•在施工现场设置警示标志和围栏,避免非施工人员进入;•定期检查施工设备和工具的安全性,避免事故发生;•注意控制灌浆材料的流速和压力,避免孔洞塌方;•钢筋安装要按设计要求进行,并与灌浆材料紧密结合;•施工现场应保持整洁,防止杂物对施工质量的影响。
5. 施工质量控制•施工过程中,应随时记录施工数据和观测结果;•定期进行施工质量检验和验收,确保达到设计要求;•如发现施工质量问题,及时进行整改和修复。
钻孔灌注桩作业指导书1. 作业前的准备工作在开始钻孔灌注桩作业之前,必须做好以下准备工作:1.1 了解工程设计图纸和施工方案,明确钻孔灌注桩的直径、深度、间距等参数。
1.2 检查施工场地,确保场地平整、坚实,无杂物、障碍物等。
1.3 准备施工所需设备、材料,包括钻机、钻头、泥浆、钢筋笼、混凝土等。
1.4 对施工人员进行技术培训和安全教育,确保他们了解作业流程和注意事项。
1.5 办理相关施工手续,取得施工许可。
2. 钻孔灌注桩施工流程1)安装钻机,调整至合适的位置,确保钻机稳定。
2)选择合适的钻头,安装到钻机上。
3)开始钻进,控制钻速、钻压,确保钻孔质量。
4)达到设计深度后,停止钻进,及时清除孔口附近的杂物。
2.2 制备和循环泥浆1)根据地质条件,配置合适的泥浆,确保泥浆的密度、粘度等性能满足施工要求。
2)使用泥浆泵将泥浆输送到钻孔内,保持孔内压力,防止坍孔。
3)循环泥浆,清除孔内钻渣,维持孔内清洁。
2.3 放置钢筋笼1)按照设计要求,制作钢筋笼。
2)将钢筋笼缓慢放入钻孔内,注意防止碰撞孔壁。
3)调整钢筋笼的位置,使其居中,并与孔壁紧密接触。
2.4 灌注混凝土1)制备混凝土,确保其强度、坍落度等性能满足设计要求。
2)使用混凝土泵将混凝土灌注到钻孔内,直至灌满。
3)灌注过程中,注意观察混凝土面的变化,防止发生离析、断层等现象。
4)灌注完成后,及时对混凝土进行养护。
3. 作业过程中的注意事项3.1 严格遵循施工方案和操作规程,确保施工安全、质量。
3.2 定期检查设备,确保设备性能稳定,发现问题及时排除。
3.3 做好施工现场的清洁、卫生工作,保持环境整洁。
3.4 加强施工现场的安全管理,防范突发事件,确保人员安全。
3.5 做好施工记录,及时反馈施工过程中出现的问题,以便及时处理。
4. 作业后的验收与移交4.1 钻孔灌注桩施工完成后,应进行验收,确保施工质量符合设计要求。
4.2 验收合格后,将工程资料、设备等移交至下一个工序的施工单位。
钻孔灌注桩施工作业指导书钻孔灌注桩是一种常见的地基处理工艺,在建筑工程中得到广泛应用。
为了保证工程质量和施工效率,施工过程中需要遵循一定的作业指导和要求。
本文将对钻孔灌注桩的施工作业进行详细介绍。
一、施工前的准备工作1. 进行现场勘测和测量,确定钻孔桩的位置和尺寸。
2. 根据设计要求,选择合适的钻机和灌注桩设备。
3. 清理施工现场,确保施工区域整洁,并按照相关安全要求设置警戒线和标识牌。
二、钻孔作业1. 根据设计要求,确定钻孔的位置和深度,并在施工现场进行标记。
2. 装配好钻机,在施工现场进行试钻,确定土壤和岩石的情况。
3. 开始正式的钻孔作业,根据设计要求和钻机的性能,确定合理的钻孔参数。
(1) 控制钻孔的直径和偏差,避免施工误差。
(2) 根据土层情况和孔井的稳定性,合理选择钻孔方式和钻进速度。
(3) 合理处理钻孔过程中的各种问题,如遇到地下水、软土、黏土等特殊情况时,应及时采取相应的处理措施。
4. 钻孔结束后,进行孔壁清理和检查,确保孔壁的平整和无损伤。
三、灌注作业1. 准备好灌注材料,确保质量和使用的适用性。
2. 移动灌注设备到施工现场,根据钻孔的尺寸和深度,确定合理的灌注参数。
(1) 控制灌注深度和速度,避免灌注过程中的破坏和溢出。
(2) 控制灌注压力和流量,确保灌注材料的均匀性和质量。
3. 进行灌注作业,根据孔壁的情况,选择合适的灌注方式。
(1) 对于含有地下水的孔壁,应进行灌浆处理,提高孔壁的密实性。
(2) 对于孔壁较松散的情况,应采取高压注浆,提高孔壁的强度和稳定性。
(3) 对于灌注过程中出现漏浆或堵塞的情况,应及时停工检查,并采取相应的处理措施。
4. 灌注结束后,进行灌注桩的质量检查和记录,确保达到设计要求。
四、施工后的处理工作1. 清理施工现场,恢复原状,并根据要求进行地面的修复和整平。
2. 对施工过程中发生的问题和不符合要求的情况进行整理和分析,并提出相应的改进措施。
3. 制作施工记录和报告,对施工过程进行总结和评估,并提出相应的建议。
钻孔灌注桩施工作业指导书1.作业前准备1.1 确定施工图纸和工程规范在施工前,要仔细研究和理解工程设计图纸和相关工程规范,了解灌注桩的设计要求和施工方法。
1.2 准备材料和设备根据设计要求和规范,准备好所需的材料和设备,如混凝土、钢筋、灌注桩机、搅拌车等。
1.3 确定施工场地和交通安全选择适当的场地进行施工,并确保施工区域的交通畅通和安全。
1.4 检查施工人员的资质和安全防护措施检查施工人员的技能和资质,并确保他们配备了必要的安全防护装备,如安全帽、安全鞋、防护眼镜等。
2.施工工序2.1 桩位布置根据设计图纸确定灌注桩的布置位置和间距,并在场地上标示出桩位。
2.2 钻孔使用钻孔设备进行钻孔,根据设计要求确定钻孔的深度和直径。
钻孔时要注意以下事项:- 桩位正确、垂直和水平- 确保钻孔的稳定性和安全- 安全监控钻孔机的操作和钻孔进度- 钻孔过程中及时清理孔内碎屑,以确保孔壁的清洁2.3 悬吊钢筋笼在钻孔完成后,悬吊钢筋笼进入孔洞,根据设计图纸和规范确定钢筋笼的尺寸和数量。
钢筋笼的悬吊过程要保持笼子稳定,并确保其垂直和居中。
2.4 灌注混凝土开始灌注混凝土前,要先将混凝土搅拌均匀,并使用抽水泵将混凝土输送到钻孔中。
灌注混凝土时要注意以下事项:- 控制灌注速度和压力,以避免孔壁坍塌或混凝土溢出- 确保混凝土填充到设计要求的高度和密实度- 确保混凝土的成型工作和质量符合规范要求2.5 桩顶处理在灌注混凝土后,根据设计要求对桩顶进行处理。
常见的处理方式包括抹平、修整和封闭。
3.质量控制和安全防护3.1 质量控制在施工过程中,要进行严格的质量控制,包括以下方面:- 监控钻孔的深度和直径- 检查钢筋笼的尺寸和布置- 检测混凝土的材料成分和强度- 保证施工过程和质量符合设计要求和规范3.2 安全防护施工期间要重视安全防护工作,包括以下方面:- 严格遵守安全操作规程和规范- 使用个人防护装备,如安全帽、防护眼镜、安全鞋等- 安排专人对设备和施工现场进行日常检查和维护- 安排专人负责施工现场的安全和交通疏导4.施工验收和记录施工完成后,要进行验收和记录工作,包括以下方面:- 针对钻孔、钢筋笼和混凝土进行检验和测试- 记录钻孔的深度、直径和倾角等信息- 记录钢筋笼的尺寸、数量和布置等信息- 记录混凝土的材料成分、施工工艺和质量数据- 根据验收结果判定施工是否符合要求,并做出相应处理以上是钻孔灌注桩施工的一般作业指导书,具体情况还需根据工程的实际情况进行相应的调整和补充。
钻孔灌注桩施工作业指导书1、场地准备:场地为旱地时,应清除杂物,换除软土,整平夯实;场地为浅水时,宜采用筑岛法施工,一般可采用沙袋围堰,以避免钻机倾斜、倾倒。
2、护筒埋设和泥浆制备:护筒的作用有:固定桩位、保护孔口、引导钻头方向、保持孔内水位和泥浆高出地下水位或施工水位一定高度,形成孔内向孔壁的静水压力以维护孔壁免于坍塌。
⑴、护筒用厚约3~6mm的钢板制作,护筒内径一般应大于桩径15~20cm.⑵、护筒顶端高程应高出地下水位或孔外水位于1.5~2.0m,当护筒处于旱地时,其顶端应高出地下水位1.5~2.0m,还应高出地面0.3m。
⑶、护筒底端埋置深度,在旱地或浅水处,对于粘性土应埋1.0~1.5m,对于砂土,应将护筒周围0.5~1.0m范围内的土挖除,夯填粘性土至护筒底0.5m以下其埋置深度不得小于1.5m。
⑷、护筒平面位置的偏差不得大于5cm,护筒倾斜度的偏差不得大于1%。
⑸、钻孔泥浆由水、粘土(或膨润土)和添加剂组成。
泥浆的作用是将钻孔内不同土层的空隙渗填密实,使孔内渗水达最低限度,并保持孔内维持着一定的水压以稳定孔壁。
由于泥浆的相对密度比水大,更加大了孔壁内水压,从而可防止塌孔。
此外,泥浆还起浮悬钻渣的作用。
因此在成孔过程中应严格控制泥浆的相对密度。
排渣泥浆的相对密度应控制在1.1~1.2。
在砂土厚较厚的夹砂层中成孔时,泥浆相对密度应控制在1.1~1.3,在穿过夹卵石层或容易塌孔的土层中成孔时,泥浆相对密度用控制在1.3~1.5。
在施工中应经常测定泥浆相对密度并及时给以调整。
泥浆相对密度过小易引起塌孔,相对密度过大又影响钻进速度。
除地层本身全为粘土,能在钻进中形成合格泥浆者外,开工前应准备数量充足和性能合格的泥浆或材料造浆。
3、钻孔①、钻机安装就位后,底座和顶部应平稳,在钻进和运行过程中不应产生位移或沉陷。
回转钻机顶部的吊滑轮、转盘中心和桩孔中心三者应在同一铅垂线上。
②、钻孔作业应分班连续进行;应经常注意土层变化,在土层变化处应捞取渣样,判明土层,并及时记录,以便与地质剖面图核对。
钻孔灌注桩作业指导书一、前言钻孔灌注桩是一种常见的基础工程施工方法,具有适应性强、承载能力高、施工噪音小等优点,在桥梁、高层建筑、港口码头等工程中得到了广泛应用。
为了确保钻孔灌注桩施工的质量和安全,特制定本作业指导书。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等级等设计要求。
(2)编制施工组织设计或施工方案,明确施工工艺、施工顺序、质量控制要点、安全保障措施等。
(3)进行技术交底,将施工技术要求和质量标准传达给施工人员。
2、材料准备(1)钢筋:钢筋的品种、规格、质量应符合设计要求,并有出厂合格证和检验报告。
(2)水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,其强度等级不应低于 425 级,并有出厂合格证和检验报告。
(3)砂:宜采用中砂或粗砂,含泥量不应大于 3%。
(4)石子:宜采用碎石或卵石,粒径不宜大于 40mm,含泥量不应大于 1%。
(5)水:宜采用饮用水,当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。
3、机械设备准备(1)钻孔设备:根据地质条件和桩径大小,选择合适的钻孔设备,如旋挖钻机、冲击钻机、回转钻机等。
(2)起吊设备:如汽车吊、履带吊等,其起重能力应满足施工要求。
(3)灌注设备:如混凝土搅拌运输车、混凝土输送泵、导管等。
4、场地准备(1)平整场地,清除杂物,换填软土,修筑施工便道。
(2)设置泥浆池和沉淀池,其容量应满足施工要求。
(3)测量放线,确定桩位,并设置护桩。
三、施工工艺流程1、埋设护筒(1)护筒一般采用钢板制作,内径应比桩径大 200 400mm。
(2)护筒中心应与桩位中心重合,偏差不得大于 50mm。
(3)护筒埋设深度应根据地质情况确定,一般为 1 2m,在黏性土中不宜小于 1m,在砂土中不宜小于 15m。
(4)护筒顶面应高出地面 300mm 左右,周围用黏土填实。
2、制备泥浆(1)根据地质条件和钻孔方法,选择合适的泥浆性能指标,如比重、黏度、含砂率等。
钻孔灌注桩施工作业指导书1 适用范围本作业指导书适用于回旋钻成孔、冲击钻成孔、旋挖钻成孔等灌注桩的施工。
2 作业准备2.1技术准备2.1.1会同设计、监理完成现场交接桩和施工技术交底工作。
组织测量部门进行轴线定位和各控制点的闭合复制,对施工人员进行专项培训等。
2.1.2熟悉和分析施工现场的水文、地质等资料,熟悉设计图纸并编制钻孔桩单项施工组织设计,向作业队施工人员进行技术、安全、质量、环保交底,确保施工过程中的工程质量和人身安全。
2.1.3熟悉施工现场环境,摸清施工范围内的地下管线、地下构筑物、危险建筑等分布情况。
2.1.4按照混凝土的强度设计要求,做水下混凝土配合比、施工配合比,满足钻孔桩灌注混凝土的要求。
2.2机具准备2.2.1做好机具设备、场地的规划布置。
2.2.2钻孔钻机大致分为三类:一类是冲击式钻机,配有钻架和起吊、冲击等全套设备;另一类是回旋钻机;第三类是旋挖钻机。
2.2.3项目应根据钻孔直径、深度、土层情况、供应条件等选择合理配置钻机。
2.3场地准备2.3.1钻孔场地的平面尺寸应按桩基设计的平面尺寸、桩基数量和钻机底座平面尺寸、钻机移位要求以及其他配合施工机具设施布置等情况而定。
2.3.2施工场地或工作平台的高度应考虑施工期间可能出现的高水位或潮水位,并高出其上0.5~1.0m。
2.4桩位测定2.4.1根据设计资料,复核桩位轴线控制网和高程基准点。
2.4.2确定桩位中心,以中心为圆心,以大于桩身半径在四周十字护桩,做好标记并固定好。
经驻地监理工程师核查、批准后开钻。
3 技术要求3.0.1安装钻机时机座底部应垫平,保持稳定,并打入木楔防滑,不得产生位移和沉陷。
钻尖、钢丝绳在同一垂线上,与护筒中心偏差不得大于 5cm,钻机就位测量护筒顶标高,用于钻孔过程中进行孔深测量参考。
3.0.2钻进过程中,应始终保持孔内水位应高于护筒底口 500mm 以上,掏取钻渣和停钻时应及时向孔内补水,保持水头高度。
钻(挖)孔灌注桩作业指导书施工方法及操作注意事项一、机械成孔1、平整场地清除桩基范围内的高空、地面、地下障碍物,架空高压线距打桩架不得少于10m,并做好排水措施,如泥浆护壁,应预先挖好泥浆池、沉淀池或排浆沟。
2、钻孔前,孔口应设置钢(或砼)护筒,护筒内径应大于钻头直径200mm,护筒埋深不小于1—1.5m,上口高出地面30—40cm或高出地下水位1.5m以上,护筒顶部应开设1—2个溢浆口。
护筒与孔壁之间用粘土分层填实,灌注桩砼达到设计强度25%以上,才允许拆除护筒。
3、在粘土和亚粘土成孔时,用水泵喷射清水自造泥浆护壁;在砂土中成孔时,设置循环泥浆池和泥浆泵,IP≥17的粘土配制比重为 1.1—1.3的泥浆护壁;穿过砂夹卵石层时,泥浆比重采用1.3—1.5。
4、首次清孔时必须在达到设计要求深度或经业主(代表)验收通过后进行。
用冲孔成孔时,采用清孔导管,水泵压入清水换浆清孔;用潜水泵清孔时,以循环换浆法清孔。
清孔时必须随时补充泥浆,以保持浆面稳定,直至孔内泥浆比重达到1.1—1.2。
清孔毕,放入测绳测定,所测深度与钻孔记录深度相差50mm以内,第一次清孔结束,经验收后才能放置钢筋笼,钢筋笼安装完毕应对孔底沉渣厚度再进行一次复测,满足规范要求后才能进入下一道工序。
浇筑砼前,孔底允许沉渣厚度应满足以下要求:①当桩以摩擦力为主时,沉渣允许厚度不得大于300mm;②当桩以端承力为主时,不得大于100mm;③当设计由特殊要求时,除满足以上两条外,还必须满足设计要求。
5、干作业成孔,孔底不允许有沉渣。
螺旋钻机成孔清土方法是:在设计要求的孔深处空转钻杆,成孔后应加盖保护。
二、钢筋笼安装1、为防止变形,钢筋笼的主筋与箍筋结点处应点焊加固,但当桩径大于1.2m时,应在主筋内侧每隔2.5m加设一道φ16—φ25mm的加强箍,每隔一箍在箍内设一井字加强支撑,与主筋焊接形成骨架。
2、遇钢筋笼过长,可分层吊装。
一般先转移钻机这灌注砼,分段长度一般由主筋定尺长度决定。
对较深的桩,为提高速度,又有吊机条件时,也可超过定尺长度分段接头可预焊接牢固,不允许在吊装过程中变形。
分段安装钢筋笼的方法是:先将下段挂在孔内临时固定,吊高第二段进行焊接,注意应在主筋上每隔150mm两面对称设定位耳环,保证保护层厚度。
钢筋笼吊装时,应在上口设“钢扁担”,先水平平衡吊起,再升起“钢扁担”将钢筋垂直吊入孔。
钢筋笼入孔定位准确并经复测沉渣厚度符合要求后立即进入灌注砼的工作。
三、浇灌注砼1、检查成孔质量合格后应尽快浇注混凝土,桩身混凝土必须留有试件。
直径大于1m的桩,每根桩应有1组试块,且每个浇注台班不得少于1组,每组3件。
2、水下灌注砼:①通过φ150-φ800mm导管输送砼,导管分节由法兰螺栓或卡扣连接,接头处用橡胶垫圈密封防水,导管上端应装有数节1m的短管,便于提升拆卸。
②导管不允许接触孔底,一般距孔底300—500mm高。
③为使灌注的砼不直接进入水中,导管应加预制砼隔离塞,塞预先用铁丝悬吊在下料漏斗下口,当砼装满漏斗后,剪断铁丝,砼即靠自重沿管冲下塞子进入孔底。
注意铁丝抗拉强度应满足能承载漏斗中存储的砼重。
④砼浇筑应连续进行,随浇随拔管,中途停歇时间不得超过15分钟。
砼初灌量必须满足筋土孔底砼能将导管埋深1—1.5m;在连续浇灌过程中,可控制导管在砼中埋深3—6m,上升速度要求3m/h以上,最终浇灌至比设计标高高1m左右才能结束。
灌注充盈系数,一般土质为1.1,软土为1.2—1.3。
⑤注意砼配合比中,砂率控制在40—50%;坍落度为18—20cm,一般距地面6m以下坍落度可适当加大,取上限值;初凝时间3—4小时,中点掌握下灌时不离析。
3、干作业孔灌注砼:①砼下料可采用进料斗下挂溜桶(串桶),砼连续分层灌注,但每层厚度,控制不超过1.5m。
溜桶不允许埋入砼中。
振捣采用长杆振动器,或用长竹竿绑扎插入式振动器振捣。
②砼配合比一般按设计要求配制,但需要根据地下渗水量大小适当调整,坍落度控制在3—10cm。
③成桩时标高控制与水下砼灌注要求相同。
土方施工作业指导书施工方法及操作注意事项一、机械挖(填)土1、土方开挖前,应做好拆迁障碍物、设置排、防水措施等工作,并保证施工现场供水、电、风及道路畅通。
2、基坑开挖程序一般是:测量放线→切线分层开挖→排降水→修坡→整平→留足顶留土层等。
相邻基坑开挖,应遵循先深后浅或同时进行的施工程序。
3、开挖基坑时,首选开挖机是反铲,当斗引一次到不了基坑底的,可以分层开挖,开挖至基底时,四周边缘应顶留三角土人工外挖;如遇面积较大的基坑也可采用正铲或其他机械,正铲开挖应先形成一条先锋槽,再向两侧开挖,一般先锋槽一次到位。
4、适合反铲开挖的基坑,反铲履带前缘距挖方边缘最小距离应达到800mm。
5、高度在5m以内的基坑放坡开挖,如坡顶距挖方边缘lm之内无荷载,坑壁不需支撑,其边坡比(高:宽)按不同土质分别控制为:中密砂土及降水后软土l:1;中密碎石类土(充填物为砂土) 1:0.75;硬塑的粉土1:0.67;中密碎石类土(充填物为粘性:上) 1:o.5;硬塑的粉质粘土1:0.33;老粘性土、软石1:0.1;坡顶距挖方边缘1m之内有重物堆载或经常行驶重车应按规范参照以上值适当放缓边坡;雨季施工或地下渗水量大,应根据实际情况对基坑边坡采取护面措施。
P8页缺Zo:——计算点离换算后的土“顶面”距离。
土压力确定后,即可按受力分析设计确定柱桩、斜撑的断面、间距及挡土板所用材料和厚度。
柱桩、斜撑根据工地情况可用木枋、预制砼柱及钢管等;挡土板一般采用旧木模板,迎土面以较为光滑为好。
关于桩基围护及降排水系统,应单项作施工组织设计,本指导书不再赘述。
结构类型填土部位压实系数Lc砌体承重结构和框架结构在地基主要持力层范围内在地基主要持力层范围以下>O.960.93~0.96筒支结构和排架结构在地基主要持力层范围内在地基主要持力层范围以下0.94~0.97O.91~O.93一般工程基础四周或两侧一般回填土室内地坪、管道地沟回墒土一般堆放物件场地回填土O.900.900.858、机械填土方,要求由下而上分层铺填,每层虚厚度一般不大于3填土明压实(密实度)要求见表。
填土明压实系数λc(密实度)要求注:压实系数Ac为土的控制干密度Pd与最大干密度Pd的зx的比值。
填土区如有地下水或滞水,应先在四周设置排水沟和集水井,施工期间应将水位降至填土方以下。
二、人工挖(填)土1、机械挖土方,为避免超挖,在设计标高面上预留200-300mm厚用人工挖除;机挖边坡应比规定坡度略缓,然后用人工修整。
2、人工开挖沟槽土方,当沟槽深度大于1.2m时,一般应在沟槽内侧设支撑如图示。
但如是坚硬的粘土,或充填物为粘性上的碎石类土,开挖深度在2m以内,可不作支撑。
3、开挖深度在3m以内,挡土板允许适当间隔,立柱采用支模用的木枋,止柱间距一般在1.5m 左右,水平支撑用木楔同立柱顶紧;如挡土板图P10 页采用旧木模水平放置时,也可采用钢管立柱、钢管水平撑。
2m~3m深沟槽,应分层开挖,当挖至1m1.5m后,进行第一层的支撑;支撑毕,再往下开挖第二层。
3m以上开挖,挡土板应连续设置,其他要求同上。
如场地允许可以采用放坡办法开挖.(坡比见一.5.)4、人工填士方一般用手推车送土,从场地最低处开始,自下而上分层铺填,每层铺土厚度按以下规定;采用木夯分实:砂质土不大于300mm:粘性土不大于200mm。
采用打夯机械:任何土质均不大于300mm。
5、分段填筑时,交接处应填成阶梯形,该处土方虚铺时比规定标高略高30-50mm,加强夯实至规定标高。
墙基及管道回填应在其两侧用细土同时回填,防止墙基及管道中心线偏移。
三、深基础施工重大工程项目的地下深基础土方开挖施工,必须预先做好围护和止、排水等施工方案,井要通过当地行业主管部门的有关专家论证。
深基础土方开挖,必须根据当地上质情况作好具体的止、排水措施。
在淤泥质土壤中,可根据情况设置钢筋混凝土搅拌止水桩等;在粉砂、轻亚粘上等渗透系数较小的土层中,可根据情况设置轻型井点降水;在杂填土中,可根据情况设置不同类型的集水井,进行地表水等的截流。
在基坑内可设置明沟排水或敷设暗沟导水。
当采用机械挖土时,地下水位应经常低于开挖底面不少于0.5m。
地下室土方在开挖过程中,应严格做好基坑周围的沉降观测和变形观测支模施工作业指导书施工方法及操作注意事项模板工程施工应根据专项施工方案和有关规定、验评标准及技术交底进行,不得随意作业。
1、模板及其支架应根据工程结构形式,荷载大小,地基上类别,施工设备和材料供应等条件进行设计。
模板及其支架应具有足够的承载能力,刚度和稳定性,能可靠地承受浇筑混凝土的重量,侧压力以及施工荷载。
2、支模的应先复查标高和中心线,正确后,按支模基准线,固定牢再开始支模。
3、承重模板支撑要经过计算,除砼、模板、埋设件等自重外,应按实叠加施工人员活荷载,卸砼及振岛砼动荷载,砼运输道不允许通过模板支撑,应独立支撑稳定。
承重模板的拆模除桉规范规定执行外,还应根据实际情况经工程技术人员查验后才能实施。
4、对形状规则、平直的板、梁、柱、墙等宜优先选用组合式定型钢模板,支模前按照钢模板(长×宽)的不同规格应先行设计模板组合拼装图,然后按图施工。
5、安装现浇结构时上层模板及其支架时,下层模板应具有承受上层荷裁的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板。
6、在涂刷板隔离剂时,不得沾污钢筋和混凝土接槎处。
7、支模施工要点:柱:(1)矩形柱,先在柱底设小方盘定位,圆柱用圆盘,注意需预留清扫口孔洞,清理结束封闭。
(2)木模应在模板外侧每隔(500-1000)mm加柱箍,柱箍可用两侧面木枋加拉条螺栓固定。
(3)采用钢模的矩形柱四角采用连接角模或阳角模,圆形柱用弧形钢模板按设计尺寸拼接,上下左右均用u型卡连接,柱顶与主、次梁交接处,应按施工图尺寸,另行制作柱顶模板。
四周柱箍每隔(750--1200)mm,用小角钢或Φ48钢管箍紧固定。
(4)凡2m高度以上柱,应在距底部(900~1500)mm范围内开设插砼振动器的窗口,并在柱顶入口往下挂小溜桶(串桶)输送砼。
(5)通排柱模板,应先支两端柱模板,校正固定准确后,拉通长线检查校正中间各柱模板。
梁:(1)支模前按图要求定出梁的纵横轴线及标高,有柱联接的梁,其梁底与柱顶标高应该相互衔接。
(2)对跨度≥4m的现浇钢筋混凝土粱、板、P12页图其模板应按设计要求起拱,当设计无具体要求时,起拱高度宜为跨度的1‰一3‰。
(3)梁底支柱(Φ48钢管或琵琶撑)之间离地面500mm左右设拉杆一道,互相形成整体。
以上每2m设一道,钢管支柱底设垫板,木支柱底应垫木楔子吃紧。
(4)当梁底距地面高度≥6m时,宜搭设排架或钢管满堂脚手架支撑。
