钻孔灌注桩试题及答案
- 格式:doc
- 大小:17.00 KB
- 文档页数:3
围护钻孔灌注桩施工方案试题及答案一、单选题1、以下哪项基坑支护内容需组织编制专家论证方案()。
A 基坑开挖深度为3.3mB 基坑开挖深度为2.5m,但地质条件复杂C 基坑开挖深度为4.5mD 基坑开挖深度为5.6m正确答案: D2、基坑支护设计安全分为几个等级()。
A 1B 2C 3D 4正确答案: C3、基坑边多少米之内禁止堆放施工材料()。
A 2mB 1mC 3mD 4m正确答案: A4、灌注桩超灌高度不小于()。
A 800mmB 600mmC 500mmD 400mm正确答案: A5、桩位允许偏差,轴线和垂直轴线方向均不宜超过(),桩身垂直度偏差不大于()。
A 5cm,0.1%B 3cm,0.5%C 5cm,0.5%D 3cm,0.1%正确答案: C6、钢筋笼制作主筋接头应错开,同一截面内接头不超过()。
A 35%B 25%C 45%D 50%正确答案: D7、灌注桩钢筋保护层为()。
A 20mmB 30mmC 25mmD 50mm正确答案: D8、灌注桩主筋间距偏差不大于()。
A 20mmB 5mmC 25mmD 10mm正确答案: D9、灌注桩箍筋间距偏差不大于()。
A 20mmB 5mmC 25mmD 10mm正确答案: A10、灌注桩箍筋间距偏差不大于()。
A 200mmB 50mmC 250mmD 100mm正确答案: D11、灌注桩钢筋笼直径偏差不大于()。
B 5mmC 15mmD 10mm正确答案: D12、灌注桩孔底沉渣厚度不大于()。
A 300mmB 200mmC 150mmD 100mm正确答案: B13、桩身混凝土塌落度一般为()。
A 15~22cmB 18~22cmC 18~20cmD 15~20cm正确答案: B14、开始灌注混凝土时,导管底部至孔底的距离宜为()。
A 200~500mmB 300~600mmC 300~500mmD 200~600mm正确答案: C15、导管一次埋入混凝土灌注面以下不应少于()。
一,1、使用冲击钻机钻孔时,护筒内径应比钻头大约20 cm,护筒顶面宜高出施工水位或地下水位 2 m,还应满足孔内泥浆面的高度要求,在旱地或筑岛时还应高出施工地面 0.3 M 。
2、进行护筒埋设时,护筒顶面中心与设计桩位偏差不得大于 5 cm,倾斜度不得大于1 %。
3、灌注桩钢筋骨架制作主筋间距允许偏差±10mm ,箍筋间距允许偏差±20mm ,外径允许偏差±10mm ,倾斜度 0.5% 。
4、制备的优质泥浆指标,泥浆比重为 1.03-1.1 ,黏度为 18-22s ,含砂率小于 2% ,胶体率大于 98% ,酸碱度为 8-10 。
5、灌注桩钢筋安装质量标准,保护层厚度允许偏差±20mm ,中心平面位置 20mm ,顶端高程±20mm ,地面高程±50mm 。
6、采用冲击钻钻孔时,孔内水位宜高于护筒底脚 0.5 m以上或地下水位以上2 m。
7、钻孔桩施工时,检查发现钻孔钻头直径磨耗超过 15 mm时应及时更换修补。
8、钻孔桩施工时,为防止由于冲击振动导致邻孔孔壁坍塌或影响邻孔已浇筑混凝土强度,应待邻孔混凝土抗压强度达到 5 MPa后方可开钻。
9、灌注水下混凝土导管在使用前应进行试拼和试压,按自下而上顺序编号和标示尺度。
导管组装后轴线偏差,不宜超过钻孔深的 0.5 %并不宜大于10cm,连接时连接螺栓的螺帽宜在上;试压压力宜为孔底静水压力的 1.5 倍。
10、灌注水下混凝土时首批混凝土入孔后,导管埋入混凝土的深度不得小于 1 m,并不宜大于3 m;当桩身较长时,导管埋入混凝土中的深度可适当加大。
11、在进行钻孔桩清孔时,必须达到以下标准方可合格:孔内排出或抽出的泥浆手摸无 2-3 mm 颗粒,泥浆比重不大于 1.1 ,含砂率小于 2 %,粘度 17-20 s。
二、1-5AABBB,6-7AA 三1-5×√×××,6-10√√√×√三、答:根据设计要求合理布置施工场地,先平整场地、清除杂物、换除软土、夯打密实。
桩基质量通病及防治措施考核一、选择题1 .钻孔灌注桩水下已灌注时,灌注时间不得()首批碎的初凝时间。
()[单选题]*A、小于B、等于C、大于√D、小于和等于2 .当桩身浅部存在缺陷时,可采用()方法进行验证。
()[单选题]*A.开挖验证√8 .高应变法验证C.钻芯法验证D.低应变法验证3.铁路工程砂桩施工前,应进行不少于()的成桩工艺性试验,确定各项工艺参数并报监理单位确认后,方可进行施工。
()[单选题]*A.2根B.3根√C.4根D.5根4 .粉体喷射搅拌桩成桩长度及复搅长度应满足设计要求。
喷粉中断时,第二次喷粉接桩的喷粉重叠长度A.0.5mB.1.Om√C.1.2mD.2m5 .CFG桩顶端浮浆应清除干净,直至露出新鲜混凝土面。
清除浮浆后桩的有效长度应满足()。
()[单选题]*A.业主要求8 .监理要求C.设计要求√D.总包要求6 .打入桩的混凝土应达到吊运要求强度,且不得低于设计强度的()后,方可吊运,达到设计强度方可使用。
()[单选题]*A.60%B.70%C.80%√D.90%7 .凿除桩头混凝土后,桩头混凝土应满足()。
()[单选题]*A.凹凸不平√8 .夹有松散混凝土C.平整且混凝土无夹层8 .钻孔灌注桩的护筒顶宜高于地面()。
()[单选题]*B.0.3m√C.1.0-2.0mD.1.0-1.5m9 .为确保桩顶混凝土质量,灌注的桩顶高程高出不小于() 。
()[单选题]*A.0.5m√B.1mC.1.5mD.2m10 .挖孑1tt护圈应高出地面不小于(),并设置临时排水沟,防止地表水流入孔内。
()[单选题]A.20cmB.25cmC.30cm√D.50cm11 .钻孔灌注桩施工中埋设护筒,不属于护筒作用的是()。
[单选题]*A.稳定孔壁B.钻头导向C.隔离地表水D.增强桩身强度√12 .关于桥梁桩基础使用冲击钻成孔的说法,正确的是()。
[单选题]*A不适合于有孤石的砂砾石层B开始钻进宜快不宜慢C.钻进过程中一定要保持护筒内的水头√D∙遇有倾斜岩石,不得采用冲击钻钻进13 .桥梁浅挖基坑施工中,当土质较差且有较严重流沙现象时,宜采用()排水。

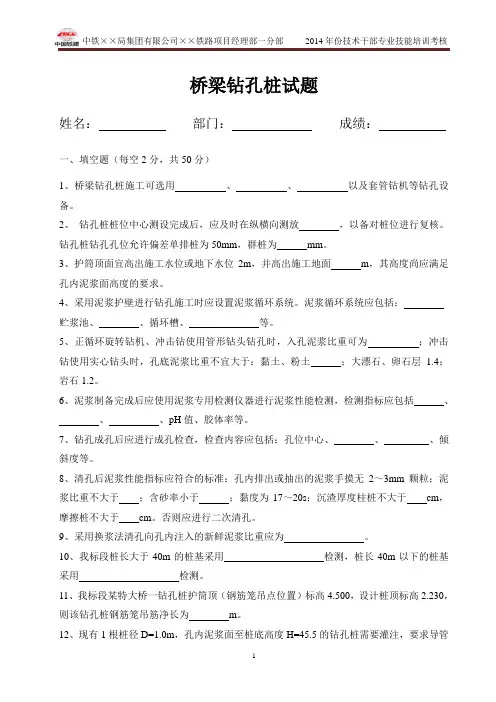

桥梁钻孔桩试题姓名:部门:成绩:一、填空题(每空2分,共50分)1、桥梁钻孔桩施工可选用、、以及套管钻机等钻孔设备。
2、钻孔桩桩位中心测设完成后,应及时在纵横向测放,以备对桩位进行复核。
钻孔桩钻孔孔位允许偏差单排桩为50mm,群桩为mm。
3、护筒顶面宜高出施工水位或地下水位2m,并高出施工地面m,其高度尚应满足孔内泥浆面高度的要求。
4、采用泥浆护壁进行钻孔施工时应设置泥浆循环系统。
泥浆循环系统应包括:贮浆池、、循环槽、等。
5、正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重可为;冲击钻使用实心钻头时,孔底泥浆比重不宜大于:黏土、粉土;大漂石、卵石层 1.4;岩石1.2。
6、泥浆制备完成后应使用泥浆专用检测仪器进行泥浆性能检测,检测指标应包括、、、pH值、胶体率等。
7、钻孔成孔后应进行成孔检查,检查内容应包括:孔位中心、、、倾斜度等。
8、清孔后泥浆性能指标应符合的标准:孔内排出或抽出的泥浆手摸无2~3mm颗粒;泥浆比重不大于;含砂率小于;黏度为17~20s;沉渣厚度柱桩不大于cm,摩擦桩不大于cm。
否则应进行二次清孔。
9、采用换浆法清孔向孔内注入的新鲜泥浆比重应为。
10、我标段桩长大于40m的桩基采用检测,桩长40m以下的桩基采用检测。
11、我标段某特大桥一钻孔桩护筒顶(钢筋笼吊点位置)标高4.500,设计桩顶标高2.230,则该钻孔桩钢筋笼吊筋净长为m。
12、现有1根桩径D=1.0m,孔内泥浆面至桩底高度H=45.5的钻孔桩需要灌注,要求导管初次埋置深度H2不小于1m,则首批混凝土浇筑量不应小于m³。
(其他条件:导管底至桩底间距H1=0.5m,导管内径d=0.3m,孔内泥浆比重γw=1.1,混凝土比重γc=2.4。
)二、单项选择题(每题2分,共30分)1、下列关于护筒埋置深度的表述,错误的是()。
A、旱地或浅水埋设护筒时,对于不透水底层,埋深宜为护筒外径的1.5~2.0倍,但不得少于1.0m。
钻孔灌注桩试题及答案一、选择题1、在进行钻孔灌注桩施工时,下列哪一项工作是正确的?A.在软土地基上使用钻孔灌注桩,不需要进行地质勘察。
B.钻孔灌注桩的直径应由结构设计人员根据工程地质勘察报告确定。
C.钻孔灌注桩的长度应由结构设计人员根据工程地质勘察报告确定。
D.钻孔灌注桩的施工工艺包括成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
正确答案:D.钻孔灌注桩的施工工艺包括成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
2、关于钻孔灌注桩的施工工艺,下列哪一项说法是错误的?A.成孔是利用钻机钻进形成桩孔的过程。
B.清孔的目的是清除孔底残渣和泥浆,保证混凝土质量。
C.钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求。
D.导管安装时,应确保导管密封良好,防止混凝土灌注过程中发生漏水事故。
正确答案:C.钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求。
3、关于钻孔灌注桩的质量控制,下列哪一项说法是错误的?A.成孔深度应不小于设计深度。
B.清孔后,孔底残渣厚度应不大于50mm。
C.钢筋笼吊装就位后,应确保其中心位置偏差不大于50mm。
D.混凝土灌注过程中,应控制好混凝土的配合比、搅拌时间、坍落度等指标。
正确答案:C.钢筋笼吊装就位后,应确保其中心位置偏差不大于50mm。
二、简答题4、简述钻孔灌注桩的施工步骤。
正确答案:钻孔灌注桩的施工步骤包括:场地准备、埋设护筒、钻机就位、钻进成孔、清孔、钢筋笼制作与吊装、导管安装、混凝土灌注等步骤。
其中,成孔是利用钻机钻进形成桩孔的过程;清孔的目的是清除孔底残渣和泥浆,保证混凝土质量;钢筋笼制作时,应保证钢筋的位置、间距、数量符合设计要求;导管安装时,应确保导管密封良好,防止混凝土灌注过程中发生漏水事故;混凝土灌注过程中,应控制好混凝土的配合比、搅拌时间、坍落度等指标。
钻孔平台及钻孔灌注桩施工方案一、引言在现代建筑工程中,钻孔平台和钻孔灌注桩是常见且至关重要的施工环节。
钻孔灌注桩试题及答案一、单选题(每题 3 分,共 30 分)1、钻孔灌注桩施工时,护筒的作用不包括()A 定位B 保护孔口C 防止塌孔D 隔离地表水答案:D2、钻孔灌注桩清孔的目的不包括()A 减少孔底沉淀厚度B 提高桩的承载力C 清除孔内泥浆D 保证灌注混凝土的质量答案:C3、下列关于钻孔灌注桩钢筋笼制作与安装的说法,错误的是()A 钢筋笼主筋的接头应错开布置B 钢筋笼的箍筋间距应符合设计要求C 钢筋笼安装时应保证其垂直度D 钢筋笼应在灌注混凝土后再放入孔内答案:D4、钻孔灌注桩灌注水下混凝土时,导管埋置深度一般宜控制在()A 05 10mB 1 2mC 2 6mD 6m 以上答案:C5、钻孔灌注桩施工中,泥浆的作用主要是()A 护壁、携渣、冷却、润滑B 护壁、冷却、润滑、浮渣C 护壁、携渣、润滑、浮渣D 护壁、携渣、冷却、浮渣答案:A6、对于钻孔灌注桩的成孔质量,以下说法错误的是()A 孔径不得小于设计桩径B 孔深不得小于设计桩长C 桩位偏差不得大于规范要求D 垂直度偏差可以适当超过规范要求答案:D7、钻孔灌注桩混凝土灌注过程中,混凝土面的测量应采用()A 测绳B 水准仪C 全站仪D 钢尺答案:A8、以下哪种情况不是钻孔灌注桩施工中常见的质量问题()A 断桩B 缩径C 桩顶冒水D 桩身混凝土强度不足答案:C9、钻孔灌注桩施工时,遇到塌孔应采取的措施不包括()A 加大泥浆比重B 提高孔内水位C 降低钻进速度D 立即停止灌注混凝土答案:D10、钻孔灌注桩桩底沉渣厚度的检测方法一般为()A 超声波检测B 钻孔取芯法C 重锤法D 沉淀盒法答案:A二、多选题(每题 5 分,共 25 分)1、钻孔灌注桩施工前的准备工作包括()A 场地平整B 桩位测量放线C 埋设护筒D 制备泥浆E 安装钻机答案:ABCDE2、影响钻孔灌注桩承载力的因素有()A 桩身直径B 桩身长度C 桩身混凝土强度D 桩底沉渣厚度E 桩周土的性质答案:ABCDE3、钻孔灌注桩施工中,常见的钻孔方法有()A 正循环回转钻B 反循环回转钻C 冲击钻D 旋挖钻E 潜水钻答案:ABCD4、钻孔灌注桩灌注水下混凝土时,可能出现的事故有()A 堵管B 钢筋笼上浮C 断桩D 桩身混凝土夹渣E 桩顶混凝土不密实答案:ABCDE5、为保证钻孔灌注桩的质量,施工中应加强对()的控制。
钻孔灌注桩试卷一、选择题(每题 3 分,共 30 分)1、钻孔灌注桩施工时,护筒的作用不包括()A 固定桩位B 保护孔口C 隔离地表水D 提高桩的承载力2、钻孔灌注桩钻进过程中,泥浆的主要作用不包括()A 护壁B 冷却钻头C 悬浮钻渣D 减少桩侧阻力3、下列关于钻孔灌注桩清孔的说法,错误的是()A 清孔的目的是清除孔底沉渣B 清孔可采用抽浆法、换浆法等C 清孔后泥浆比重应控制在 105~11 之间D 清孔后孔底沉渣厚度应符合设计要求4、钻孔灌注桩钢筋笼制作时,主筋接头应()A 采用对焊B 采用搭接焊C 采用帮条焊D 错开布置5、水下混凝土灌注时,导管埋入混凝土的深度宜为()A 1~3mB 2~4mC 2~6mD 3~8m6、钻孔灌注桩施工中,常见的质量问题不包括()A 桩身缩径B 桩身夹泥C 桩顶位移D 桩底沉渣过厚E 桩身断裂F 桩身混凝土强度不足7、钻孔灌注桩施工中,防止塌孔的措施不包括()A 控制泥浆比重B 选择合适的钻进速度C 增加护筒长度D 提高混凝土灌注速度8、对于摩擦型钻孔灌注桩,桩长越长,则其承载力()A 越大B 越小C 不变D 不一定9、钻孔灌注桩施工中,灌注混凝土时混凝土面上升速度过快,可能导致()A 桩顶混凝土疏松B 桩身混凝土夹泥C 桩身混凝土离析D 钢筋笼上浮10、下列关于钻孔灌注桩施工工艺的说法,正确的是()A 先灌注混凝土,后拔出导管B 先钻孔,后下钢筋笼C 先清孔,后灌注混凝土 D 先拆除护筒,后进行桩头处理二、填空题(每题 3 分,共 30 分)1、钻孔灌注桩按成孔方法不同,可分为、、等。
2、泥浆护壁钻孔灌注桩施工中,泥浆的性能指标主要有、、等。
3、钻孔灌注桩的钢筋笼制作时,主筋的净距应不小于,箍筋间距应不大于。
4、水下混凝土灌注时,首批混凝土的数量应能满足导管首次埋置深度和填充导管底部的需要。
5、钻孔灌注桩施工中,桩位偏差不得大于,桩身垂直度偏差不得大于。
6、当桩径大于时,应在钢筋笼内侧设置。

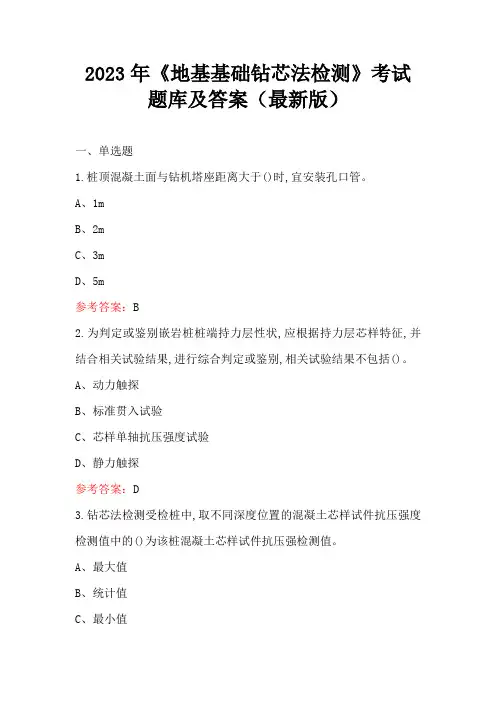

2023年《地基基础钻芯法检测》考试题库及答案(最新版)一、单选题1.桩顶混凝土面与钻机塔座距离大于()时,宜安装孔口管。
A、1mB、2mC、3mD、5m参考答案:B2.为判定或鉴别嵌岩桩桩端持力层性状,应根据持力层芯样特征,并结合相关试验结果,进行综合判定或鉴别,相关试验结果不包括()。
A、动力触探B、标准贯入试验C、芯样单轴抗压强度试验D、静力触探参考答案:D3.钻芯法检测受检桩中,取不同深度位置的混凝土芯样试件抗压强度检测值中的()为该桩混凝土芯样试件抗压强检测值。
A、最大值B、统计值C、最小值D、平均值参考答案:C4.钻芯法采取的混凝土芯样在做抗压强度试验前,对芯样试件的垂直度用游标量角器测量两个端面与母线的夹角,精确至()。
A、0.2度B、0.5度C、0.1度D、1度参考答案:C5.某钻孔灌注桩,桩长35m,桩径1800mm,至少需要截取多少组芯样进行抗压强度试验?()A、4组B、8组C、9组D、12组参考答案:D6.钻芯法对钻孔灌注桩成桩质量评价应按()。
A、单根受检桩进行判定B、两根受检桩平行判定C、三根受检桩综合判定D、不用判定参考答案:A7.在混凝土灌注桩的下列检测方法中,选用()检测桩身混凝土强度、有效桩长及桩底沉渣厚度最有效。
A、钻芯法B、低应变C、高应变法D、声波透射法参考答案:A8.每组芯样应制作()个芯样抗压试件。
A、2B、3C、4D、5参考答案:B9.根据《建筑基桩检测技术规范》JGJ106-2014,芯样试件在强度试验前应对其几何尺寸进行测量,对于平均直径,应在()相互垂直的两个位置上,取测量的平均值。
A、芯样中部B、芯样最细处C、芯样最粗处D、规范没有明确规定参考答案:B10.钻芯法检测的目的不包括以下哪个选项?()A、检测桩身混凝土质量B、检测施工记录桩长是否真实C、检测桩底的持力层岩土性状和沉渣厚度是否符合设计或规范要求D、检测单桩承载力参考答案:D11.某组芯样试件的平均直径、抗压破坏荷载如下表,试计算该组芯样抗压强度检测值。

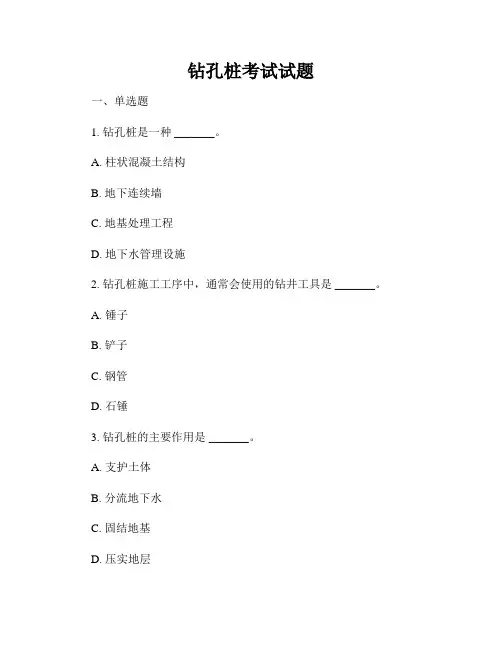

钻孔桩考试试题一、单选题1. 钻孔桩是一种 _______。
A. 柱状混凝土结构B. 地下连续墙C. 地基处理工程D. 地下水管理设施2. 钻孔桩施工工序中,通常会使用的钻井工具是 _______。
A. 锤子B. 铲子C. 钢管D. 石锤3. 钻孔桩的主要作用是 _______。
A. 支护土体B. 分流地下水C. 固结地基D. 压实地层4. 钻孔桩的长度通常根据 _______ 来确定。
A. 设计要求B. 施工工艺C. 地质情况D. 材料特性5. 钻孔桩施工过程中,桩孔中的泥浆主要用于 _______。
A. 降温B. 起重作用C. 保护桩孔壁D. 提供润滑效果二、填空题1. 钻孔桩施工过程中的钻孔机主要由钻机、 _______、泥浆系统等组成。
2. 钻孔桩的标准竖向荷载试验为静载试验和 _______ 试验两种。
3. 钻孔桩的钻井工具一般包括钻杆、钢套管和 _______。
4. 钻孔桩的承载力通常取决于桩身的受 _______ 比例。
5. 钻孔桩施工中,通常会进行的基桩检验项目包括桩身质量、钢筋质量、 _______ 以及钻孔质量。
三、判断题1. 钻孔桩是一种悬臂墙结构。
()2. 钻孔桩施工过程中,孔底的泥浆需要及时清理。
()3. 钻孔桩的长度通常根据地质情况来决定。
()4. 钻孔桩的竖向荷载试验通常是动载试验。
()5. 钻孔桩的施工通常会涉及现浇钢筋混凝土工艺。
()四、简答题1. 钻孔桩施工过程中,可能会遇到哪些常见问题?2. 钻孔桩的荷载试验有哪些方法?3. 钻孔桩的设计要考虑哪些因素?4. 钻孔桩的施工工艺和流程是怎样的?5. 钻孔桩与其他地基处理工程相比,有什么特点和优势?注意:以上问题仅供参考,实际考试题目可能会有所不同。
请根据题目要求自行判断格式和排版,并适当调整字数以满足字数要求。
钻孔灌注桩试题及答案一、单选题1、钻孔灌注桩施工时,护筒的作用不包括()A 定位B 保护孔口C 隔离地表水D 保证桩顶混凝土质量答案:D2、钻孔灌注桩灌注水下混凝土时,首批混凝土灌注量应满足导管首次埋置深度和填充导管底部的需要,所需混凝土数量可按下式计算:V=πD²/4(H1+H2)+πd²/4h1 ,式中 d 表示()A 桩孔直径B 导管内径C 导管外径D 桩径答案:B3、下列关于钻孔灌注桩正循环回转法的说法,错误的是()A 泥浆由钻杆内部注入B 钻渣容易堵塞管路C 钻进与排渣同时进行D 泥浆上返速度快答案:D4、钻孔灌注桩施工中,清孔的方法不包括()A 抽浆法B 换浆法C 掏渣法D 压浆法答案:D5、为保证钻孔灌注桩的质量,在灌注混凝土前,应对孔底沉淀厚度进行测定,对于摩擦桩,其沉淀厚度应不大于()A 100mmB 200mmC 300mmD 500mm答案:C二、多选题1、钻孔灌注桩施工中,泥浆的作用有()A 护壁B 冷却钻头C 悬浮钻渣D 润滑钻具E 增大静水压力答案:ABCDE2、钻孔灌注桩常见的质量问题有()A 桩底沉渣过厚B 桩身混凝土强度不足C 桩身缩径D 断桩E 桩顶混凝土不密实答案:ABCDE3、钻孔灌注桩施工中,防止坍孔的措施有()A 控制钻进速度B 选用优质泥浆C 保证孔内水头高度D 避免碰撞孔壁E 及时浇筑混凝土答案:ABCDE4、钻孔灌注桩钢筋笼制作与安装时,应注意的事项有()A 钢筋笼的主筋应采用焊接连接B 钢筋笼的加强筋应设置在主筋内侧C 每隔 2m 应设置一道加强箍筋D 钢筋笼应在桩孔内居中安放E 钢筋笼的吊点应焊接牢固答案:ACDE5、下列关于钻孔灌注桩水下混凝土灌注的说法,正确的有()A 混凝土坍落度宜为 180~220mmB 导管埋置深度宜为 2~6mC 严禁将导管提出混凝土灌注面D 每根桩的灌注时间应控制在 8h以内E 灌注水下混凝土必须连续施工答案:ABCE三、判断题1、钻孔灌注桩施工时,桩位偏差应符合设计要求,群桩桩位的允许偏差为 100mm。
钻孔灌注桩施工作业指导书交底考试试题
姓名_________部门_________得分_________
一、填空题(每空2分,共40分)
1、泥浆制备要注意两个方面,其中一个就是泥浆指标,其比重一般控制在______的范围内,黏度控制在_____的范围内,含砂率控制在4%以内。
另外一个指标是___________。
2、护筒的埋设是重要环节,起到了____和导向的作用,护筒内水位和泥浆比重____(大于、小于或等于)外部水压,所以,可以有效防止____。
3、护筒的内径要适当大于设计桩径,对于正循环钻机,宜大于_______mm,对于旋挖钻机宜大于________mm。
4、护筒中心数值线应与桩中心重合,平面允许误差____mm,竖向的倾斜度不大于____。
5、液压多功能旋挖钻机就位时与平面最大倾角不超过____,钻头或钻杆中心与护筒顶面中心的偏差不得大于____。
6、为加快施工进度,采用连续作业,选择孔位时,应在相应____以内的任何临桩孔完成混凝土灌注施工____后方,且桩基混凝土强度达到5MPa以上,方可可开始钻孔,以避免干扰临近桩混凝土的凝固。
7、钢筋笼制作时,用于综合接地的通长钢筋笼主筋应使用单面焊或双面焊,双面焊必须大于____,单面焊大于____,焊缝宽度不小于0.7d,焊缝高度不小于0.3d。
8、由于桩基检测需要,所有声测管必须等高齐平,同时管顶____(高于或低于)设计桩顶面不少于____,施工安装时必须考虑预留长度。
9、二次清孔结束时,应保证孔内排出的泥浆手摸无2~3mm颗粒,泥浆比重不大于____,含砂率小于2%,粘度____。
浇筑水下混凝土前孔底沉渣厚度不得大于100mm。
一、判断题(每题3分,共30分)
1、时间紧张的情况下,可以采用加大孔深的方法来替代清孔。
()
2、一般情况,储浆池的体积是要小于单桩孔的体积,沉淀池的体积要小于1.5倍单桩孔的体积。
()
3、人烟稀少的田地里,泥浆池的周围可以不设置防护。
()
4、旋挖机钻头在碎石土的地质条件下应使用回转钻头。
()
5、旋挖钻机钻进过程中,操作人员随时观察钻杆是否垂直,并通过深度计数器控制钻孔深度。
()
6、旋挖钻机在钻进过程中,对于砾石层及卵石层,直接用旋挖筒钻进、取渣,对于砂性土层及砂层时,先用螺旋钻头将其搅松,再用旋挖筒取渣。
()
7、加接钻杆时,应先停止钻进,将钻具提离孔底8~10cm,维持泥浆循环5分钟以上,以清除钻进孔底沉渣并将管道内的钻渣携出排净,然后加接钻杆。
()
8、沉淀池与储浆池之间要设置隔墙和顶部贯通槽。
()
9、钻孔达到要求深度后采用检孔器进行检查,各项指标符合要求,静待6小时进行清孔,并做好检测记录。
()
10、质量不合格的混凝土不允许浇入孔内,应退回重新搅拌。
()
三、简答题(每题10分,共30分)
1、当钻孔场地恰巧位于浅水或淤泥当中,应当对场地怎么样处理?场地强度要满足什么要求?
2、请列举并简述堵管事故的原因(每条2分,满分10分)
3、某钻孔桩设计桩长53.5m,护筒标高+24.1m,桩底设计标高-30.13m,那么护筒距桩顶距离为多少?若浇筑混凝土中,测绳读数为0.83m,是否需要继续浇筑混凝土?
答案:
一)1、1.1-1.3 16-22 补浆的速度
2、定位大于塌孔
3、200-300 100-200
4、50 1%
5、4°2cm
6、5m 12h
7、5d 10d
8、高于30cm
9、1.1 17~20s
(二)1-5错对错错对
6-10错对对错对
(三)1、答场地位于浅水、淤泥中时,采用筑岛作为工作平台。
工作平台必须坚固稳定,能承受施工作业中所有静、动荷载,同时还需考虑施工设备能安全进、出场地。
2、答
①导管内壁不干净②初灌量过大或过小
③泥浆比重过大④混凝土制作时搅拌时间不够
⑤卵石级配不符合
3、答0.73m 需要,因为没有到达设计桩顶,即使到达也应该多浇筑以防止烂桩头。
