明珠广场屋面工程施工设计方案
- 格式:doc
- 大小:131.00 KB
- 文档页数:13
奈曼旗金沙明珠广场文明施工专项方案沈阳中天银都中龙建设工程有限公司金沙明珠广场项目部编制:审核;一、工程概况本工程位于通辽市奈曼旗王府街北侧,青龙山路东侧。
建筑面积:46922.48m2。
建筑高度14.8米,共四层其中地下商业一层,地上商业1#、2#为三层。
工程名称:金沙明珠广场二、施工条件本工程施工现场可从现有道路出入,施工用水,用电均可由市政供电,供水直接接出,建筑材料,施工机械可由公路直接运入工地,各种材料由公司统一采购,机具及劳动力可由公司根据工程进度,自行调配平衡,来源有保证。
三、文明施工目标本工程文明施工目标为受政府部门通报为零,达到通辽地区文明施工样板工程。
尽量做到最大限度的减少对当地周围环境的影响,将有限的污染控制在最小的限度或合理的范围,保护生态平衡,促进当地经济及文化的良性发展。
并受地方政府部门书面投诉率为零。
四、文明施工环保组织机构本工程建立文明施工及环保管理小组,由项目经理任组长,成员各部门负责人组成,并设多名专职人员负责日常的文明施工管理及监督环保措施实施情况。
文明施工及环保管理小组负责文明施工,进行突击检查,实行周检和月检制度。
五、文明施工、环保措施(一)工地围蔽1、根据现场施工的施工布置和进度安排,采用的围蔽形式按照市有关工程施工场地围挡标准执行,对施工现场临近村镇、地方路、及地方公路部分实行封闭式施工,采用由彩色铁板和钢支撑制成的围板,施工围板牢固结实,高度3米以上,围挡外侧挂设金沙明珠广场效果图。
做到占空不占地,既要维持道路交通,又要进行施工。
围护既要美观,又要坚固耐用,尽可能与周边环境和氛围相融合。
2、各施工区段围蔽均设置移动式大门,在大门旁设置醒目、整洁的施工标牌,写明工程名称、建设规模、建设单位、施工单位、监理单位、设计单位、工地施工及监理负责人姓名,同时设置施工组织牌、安全生产宣传牌、质量宣传牌、防火须知牌、事故记录牌和施工总平面图。
3、现场临设场地(包括办公区、生活区)周围均采用统一、标准围挡,现场办公室内悬挂企业理念、质量管理制度、岗位责任制、安全生产责任制和组织机构表、施工进度横道图。
明珠广场工程节能工程施工方案编制:审核: 审批:职务:职务:职务:日期:日期: 日期:编制单位:一、编制依据1.明珠广场工程设计文件06—NC—072.明珠广场工程施工图纸3.《建筑装饰装修工程质量验收规范》GB50210—20014.《砌体工程施工质量验收规范》GB50203—20025.《混凝土结构工程施工质量验收规范》GB50204-20026.《建筑工程施工质量验收统一标准》GB50300-20017.《建筑节能工程施工质量验收规范》GB50411—20078.《明珠广场工程施工组织设计》二、工程概况本工程是写字楼、商务办公楼及商铺为一体的综合性房建项目。
位于xxx 市井冈山大道683号,南临玉河明珠住宅区,西临xxx大道,北临解放西路,总建筑面积121198m2。
工程分为:地下室一层建筑面积13463.6 m2, H座商务办公楼一栋28层,建筑面积40501.04m2,建筑总高度98.40m;写字楼三栋,其中A栋28层,建筑面积22767。
00m2,建筑总高度93.60m;B栋25层,建筑面积20601。
04m2,建筑总高度84。
00m;C栋22层,建筑面积18370。
08m2,建筑总高度73.40m;多层商铺三层,建筑总面积5457。
20m2。
写字楼ABC座标准层层高为3。
2m,商务办公楼H座标准层层高为3。
4m.商务办公楼、A、B 座写字楼为框架核心筒结构;C座写字楼为框架剪力墙结构;多层商铺为框架结构。
本工程根据地形,所有建筑尽可能使外窗可开启,最大限度地利用自然通风,有利于节能及建筑的通风散热。
外墙墙体采用200厚KP1多孔砖砌块,框架采用40厚玻化微粒保温砂浆粉刷,K≤1.0,热惰性指标D≥2。
5,满足节能要求。
采用可开启外窗,有利于非冷季节组织自然通风。
外窗为平开铝合金窗,少量阳台门为推拉门,密闭性要求为4级。
外门、外窗采用6+12A+6中空玻璃,型材采用断冷桥铝合金型材,传热系数K〈2。
奈曼旗金沙明珠广场沈阳中天银都中龙建设工程有限公司 金沙明珠广场项目部编制: 审核; 一、工程概况 本工程位于通辽市奈曼旗王府街北侧,青龙山路东侧。
建筑面积:46922.48m 2.建筑高度14.8米,共四层其中地下商业一层,地上商业1#、2#为三层。
工程名称:金沙明珠广场二、施工条件本工程施工现场可从现有道路出入,施工用水,用电均可由市政供电,供水直接接出,建筑材料,施工机械可由公路直接运入工地,各种材料由公司统一采购,机具及劳动力可由公司根据工程进度,自行调配平衡,来源有保证.三、文明施工目标本工程文明施工目标为受政府部门通报为零,达到通辽地区文明施工样板工程。
尽量做到最大限度的减少对当地周围环境的影响,将有限的污染控制在最小的限度或合理的范围,保护生态平衡,促进当地经济及文化的良性发展。
并受地方政府部门书面投诉率为零。
四、文明施工环保组织机构文明施工专项方案本工程建立文明施工及环保管理小组,由项目经理任组长,成员各部门负责人组成,并设多名专职人员负责日常的文明施工管理及监督环保措施实施情况。
文明施工及环保管理小组负责文明施工,进行突击检查,实行周检和月检制度。
五、文明施工、环保措施(一)工地围蔽1、根据现场施工的施工布置和进度安排,采用的围蔽形式按照市有关工程施工场地围挡标准执行,对施工现场临近村镇、地方路、及地方公路部分实行封闭式施工,采用由彩色铁板和钢支撑制成的围板,施工围板牢固结实,高度3米以上,围挡外侧挂设金沙明珠广场效果图。
做到占空不占地,既要维持道路交通,又要进行施工.围护既要美观,又要坚固耐用,尽可能与周边环境和氛围相融合.2、各施工区段围蔽均设置移动式大门,在大门旁设置醒目、整洁的施工标牌,写明工程名称、建设规模、建设单位、施工单位、监理单位、设计单位、工地施工及监理负责人姓名,同时设置施工组织牌、安全生产宣传牌、质量宣传牌、防火须知牌、事故记录牌和施工总平面图。
3、现场临设场地(包括办公区、生活区)周围均采用统一、标准围挡,现场办公室内悬挂企业理念、质量管理制度、岗位责任制、安全生产责任制和组织机构表、施工进度横道图。
天集梅湖明珠屋面施工专项方案一、工程概况这个项目位于美丽的梅湖之畔,是一座集居住、休闲、商务于一体的综合性建筑群。
屋面施工是整个建筑的核心部分,不仅要保证防水、隔热、保温等功能,还要考虑美观与实用。
我深吸一口气,开始梳理思路。
二、施工目标明确施工目标:确保屋面施工质量符合国家相关标准,实现零渗漏、零投诉。
这个目标看似简单,实则考验着施工过程中的每一个细节。
三、施工准备1.人员配备:根据工程需求,合理配置施工人员,包括项目经理、技术负责人、施工队伍等。
2.材料准备:选用优质的防水材料、隔热材料、保温材料等,确保材料质量。
3.设备准备:提前检查和维护施工设备,确保设备正常运行。
四、施工流程1.防水层施工:采用先进的防水技术,确保屋面防水层的施工质量。
2.隔热层施工:选用高效的隔热材料,降低屋面温度,提高居住舒适度。
4.铺设屋面瓦:选用美观、耐用的屋面瓦,提升建筑外观效果。
五、施工难点及解决方案1.防水层施工难点:防水层施工要求高,一旦出现渗漏,将影响整个建筑的使用。
解决方案:采用双层防水系统,确保防水效果。
2.隔热层施工难点:隔热材料的选择和施工工艺的掌握。
解决方案:选用高效隔热材料,并严格按照施工工艺进行施工。
六、施工质量控制1.严格把控材料质量:对进场材料进行严格检查,确保材料符合国家标准。
2.加强施工过程监控:对施工过程中的每一个环节进行严格监控,确保施工质量。
3.定期进行质量检查:定期对施工质量进行检查,发现问题及时整改。
七、施工安全及环保1.安全施工:加强施工人员的安全意识,定期进行安全培训,确保施工过程中的安全。
2.环保施工:严格遵守环保法规,减少施工过程中的环境污染。
八、施工进度安排根据工程总体进度要求,合理安排施工进度,确保屋面施工按时完成。
九、施工验收施工完成后,组织相关人员进行验收,确保屋面施工质量符合国家相关标准。
随着方案的完成,我长舒了一口气,窗外的阳光已经变得炽热,而我的内心却充满了满足与自豪。

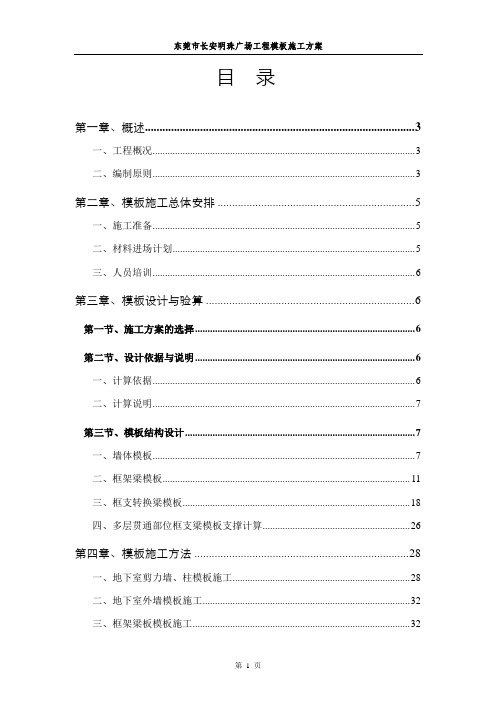

目录第一章、概述 (3)一、工程概况 (3)二、编制原则 (3)第二章、模板施工总体安排 (5)一、施工准备 (5)二、材料进场计划 (5)三、人员培训 (6)第三章、模板设计与验算 (6)第一节、施工方案的选择 (6)第二节、设计依据与说明 (6)一、计算依据 (6)二、计算说明 (7)第三节、模板结构设计 (7)一、墙体模板 (7)二、框架梁模板 (11)三、框支转换梁模板 (18)四、多层贯通部位框支梁模板支撑计算 (26)第四章、模板施工方法 (28)一、地下室剪力墙、柱模板施工 (28)二、地下室外墙模板施工 (32)三、框架梁板模板施工 (32)四、裙楼梁板模板施工 (33)五、转换层梁板模板施工 (36)六、多层贯通结构底模板支撑施工 (38)第五章、技术质量保证措施 (39)一、模板工程质量控制方法 (39)二、模板与支撑体系质量标准 (40)三、模板拆除的技术要求 (42)第六章、材料节约措施 (43)第七章、安全、环保、文明施工 (43)东莞市长安明珠广场工程模板施工方案第一章、概述一、工程概况东莞市长安明珠广场工程为一高层综合性商住楼,设有1层地下室,地下室层高为5.60m,1~4层为裙楼,层高分别为:5.50m;5m;5m;4.70m。
第5层为架空转换层,层高为5.60m,上部为6栋塔楼。
主体结构为现浇钢筋混凝土框架剪力墙结构,。
地下室设变形缝和后浇带。
上部塔楼A、B、C、D、E、F栋第6层为转换层,层高3.3m;7层以上为标准层,7~29层为3m;转换层以上的住宅为剪力墙结构。
各主要构件的数据如下:1、剪力墙厚度为:600;500;400;300;250;200mm等5种种。
柱分为矩形柱、方柱。
2、楼板厚度为:100~200mm。
3、转换层梁截面最大尺寸1800×2600mm。
二、编制原则1、实用性面对本工程工期紧、施工难度大等特点,模板方案的编制应当充分考虑各种不利因素,主要应保证混凝土结构的质量,具体要求是:1)、各种模板必须是新品,严把产品质量关,模板质量不合格的,不许进入现场使用,重点是板的表面平整度和刚度。
第1篇明珠大厦位于我国某城市繁华地段,是当地地标性建筑之一。
该项目由我国知名建筑企业——XX建设集团承建,总投资约10亿元。
自开工以来,施工现场各项工程进展顺利,现已成为该地区一道亮丽的风景线。
一、项目概况明珠大厦占地面积约2.5万平方米,总建筑面积约15万平方米,建筑高度为100米。
大厦共33层,其中地上32层,地下1层。
建筑主体采用钢筋混凝土框架结构,裙楼为商业配套,塔楼为甲级写字楼。
项目功能包括办公、商业、餐饮、娱乐等,旨在打造成为城市商务中心。
二、施工组织1. 施工方案为确保工程质量和进度,XX建设集团针对明珠大厦项目制定了详细的施工方案。
在施工过程中,严格按照国家相关规范和标准进行操作,确保工程质量达到优良水平。
2. 施工进度明珠大厦项目自开工以来,施工进度稳步推进。
目前,已完成地下室、基础及主体结构施工,正在进行屋面及装饰装修工程。
预计项目将于2022年底竣工交付。
三、施工亮点1. 技术创新在明珠大厦施工过程中,XX建设集团注重技术创新,推广应用了多项新技术、新材料、新工艺。
如采用BIM技术进行施工管理,提高施工效率;采用装配式建筑技术,缩短施工周期;采用绿色环保材料,降低环境污染。
2. 质量管理XX建设集团对明珠大厦项目实行严格的质量管理,建立了完善的质量管理体系。
在施工过程中,加强原材料、施工过程和成品的检验,确保工程质量。
3. 安全生产施工现场严格执行安全生产制度,加强安全教育培训,提高施工人员安全意识。
同时,配备专业的安全管理人员,对施工现场进行全天候监控,确保安全生产。
四、社会效益明珠大厦项目的建设,将有助于提升该地区的城市形象,促进区域经济发展。
大厦的建成将为城市居民提供更多的就业机会,带动周边配套设施建设,提升居民生活质量。
总之,明珠大厦工程施工在技术创新、质量管理、安全生产等方面取得了显著成效。
XX建设集团将继续努力,确保明珠大厦项目高质量、高效率地完成,为我国建筑行业树立典范。
明珠广场基础施工方案一、工程概况明珠广场工程建设项目位于都匀市剑江中路东侧,原为都匀市供销社及东方歌舞厅,北面为五洲大酒店(8F),间距5.15米,东面为已建建筑物(8F),最小间距5.7米,南面为已建建筑物(10F),间距3.5米,西面为剑江中路,距道芽6米,由都匀华盛房地产开发有限公司开发,总建筑面积约为平方米,由贵阳市建筑设计院有限公司设计,,工程地质由贵州地矿工程勘察总公司进行地质勘察。
明珠广场工程呈南北向展布,占地南北长47米,东西宽为(南端)36.8米,(北端)33.8米,分为二栋塔楼,设计为地上28层,通设地下室一层,层高4.5米,作停车场,地上一至二层为商铺(一层层高4.5米、二层层高4.2米)、三层为架空层,层高6米,四层以上均为住宅,层高均为2.9米,总高约98.7米。
由本施工单位组织施工的明珠广场工程为高层建筑,框剪结构,场地属河流侵蚀堆积地貌,地基内上覆土层为杂填土及第四系河流冲洪积层之粉质粘土、卵石构成,下伏基岩为硅质岩夹泥岩及泥岩偶夹硅质岩不等厚互层及石灰岩,属软质岩和较软质岩石,为非可溶岩和可熔岩类,地下水对钢筋混凝土u具备腐蚀、侵蚀性。
地下室基础为群桩承台及独立柱基,250厚C45S6抗渗钢筋混凝土底板,地下墙体为350厚C45S6抗渗钢筋混凝土;本工程桩基采用人工成孔灌注桩,桩以地质报告和设计要求的层为持力层,桩尖进入持力层的深度必须大于1米,单桩竖向承载力1540KN,灌注桩材料为:C30混凝土,I(φ)级、II(ф)级钢。
有效桩长为5.5~22.5米。
二、桩基工程(一)施工流程及进度安排1、工艺流程:放线定桩位及高程→ 开挖第一节桩孔土方→ 支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位(中心)轴线→ 架设垂直运输架→安装电动葫芦(卷扬机或木辘轳)→ 安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方(修边)→ 先拆第一节支第二节护壁模板(放附加钢筋)→浇第二节护壁混凝土→ 检查桩位(中心)轴线→ 逐层往下循环作业→开挖扩底部分→ 检查验收→ 吊放钢筋笼→ 放混凝土溜筒(导管)→浇筑桩身混凝土(随浇随振)→ 插桩顶钢筋→3.1放线定桩位及高程:在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准许点。
明珠广场工程屋面施工方案编制:复核:审批:日期:日期:日期:编制单位:一、编制依据1.明珠广场工程设计文件06-NC-072.明珠广场工程施工图纸3.《屋面工程质量验收规》GB50207-20024、《屋面工程技术规》GB50345-20045.《明珠广场工程施工组织设计》二、工程概况本工程是写字楼、商务办公楼及商铺为一体的综合性房建项目。
位于xxx 大道683号,南临玉河明珠住宅区,西临井冈山大道,北临解放西路,总建筑面积121198m2。
工程分为: 地下室(一层), H座商务办公楼(28层);写字楼三栋(28、25、22层);多层商铺(三层)。
商务办公楼、A、B座写字楼为框架核心筒结构;C座写字楼为框架剪力墙结构;多层商铺为框架结构。
三、施工基本要求1、施工人员在上岗前应经过培训,熟悉操作要领及工艺标准。
2、材料应具有有效的质量合格证明文件。
3、保温所用的各种材料应相容,确保保温效果。
4、保温施工应在不低于5℃、风力不大于5级环境条件下进行,雨雪天禁止施工。
夏季避免高温直射,应进行遮挡。
5、保温施工后应对成品进行保护。
四、主要施工工艺4.1屋面工程构造做法上人保温屋面具体构造做法如下:1: 40厚300×300彩色轻质隔热板2: 25厚1:3干硬性水泥砂浆垫层3: 2厚BAC防水卷材4: 20厚1:3水泥砂浆找平层5: 25厚挤塑聚苯乙烯泡沫板6: 憎水型泡沫砼找2%坡,最薄处30厚7: 20厚1:3水泥砂浆保护层8: 1.5厚SPU防水涂料9: 现浇钢筋混凝土屋面板非上人保温屋面具体构造做法如下:1: 15厚1:2.5水泥砂浆保护层2: 2厚BAC防水卷材3: 15厚1:3水泥砂浆找平层4: 25厚挤塑聚苯乙烯泡沫板5: 憎水型泡沫砼找2%坡,最薄处30厚6: 20厚1:3水泥砂浆保护层7: 1.5厚SPU防水涂料8: 现浇钢筋混凝土屋面板非上人不保温屋面(即雨棚)具体构造做法如下: 1: 15厚1:2.5水泥砂浆保护层2: 2厚BAC防水卷材3: 1:3水泥砂浆加5%防水剂2%找坡找平,最薄处20厚4: 现浇钢筋混凝土屋面板4.2屋面分项工程具体做法4.2.1涂膜防水层施工1)涂膜防水材料选用:1.5厚SPU防水涂料2)施工工艺流程:1、清理基面,基面上的浮灰、砂浆应清理干净,凹凸不平,缺棱掉角,高低错开超过20mm的应先行修补,抹面前应湿润,必要时在基层上涂刷一道聚合物水泥浆,保证基面平整,坚固,无起壳,起鼓,裂缝,基坑,梁沟处有明显水渍。
2、屋面坡度必须准确,水落口杯和伸出屋面的管道应与基层固定牢固,密封严密。
3、细部节点及附加增强层严格按要求施工。
4、分段控制,逐项落实,做好隐蔽工程验收记录和分项工程检查记录,每道工序完成后,经有关人员检查验收,材料进场送业主、监理有关人员检查,并附有合格证、出厂证,接受抽样检查,有检测报告,确保工程质量。
3)质量保证:1、防水层表面平整、均匀、无脱皮、起鼓、起泡,平均厚度符合设计厚度,最小厚度不小于平均厚度的85%保证无渗漏。
2、阴阳角交接处加胎体铺贴平整密实,附加涂层均匀,无明显搭接缝,保证加铺加涂达到规定厚度,全部工序符合建筑防水工程技术规程要求。
3、仔细检查保护层是否破裂、脱落,如有,应拆除破坏部分,重新粘贴,以防止失去防水功效。
4.2.2水泥砂浆保护层施工1)材料:水泥(有水泥出厂合格证及进场复试报告)、砂(含泥量不大于5%) 2)作业条件:1、施工保护层前,应做好防水层的隐蔽验收工作。
2、施工保护层前,应先进行隔离层施工。
3)操作工艺:1、水泥砂浆保护层与防水层之间应设置隔离层。
2、保护层施工前,应根据结构情况每隔6m用木模设置纵横分仓缝,铺设水泥砂浆时,应随铺随拍实,并用刮尺刮平,随即用直径为18mm的钢筋或麻绳压出表面伸缩缝,间距1m,分格缝嵌密封材料。
终凝前用铁抹子压光保护层。
3、保护层表面应平整,不能出现抹子抹压的痕迹和凹凸不平的现象,排水坡度应符合设计要求。
4)质量标准:1、作保护层的材料,保护层强度和密实度必须符合设计要求和施工规规定。
2、水泥砂浆保护层:表面洁净,无裂纹、脱皮、麻面和起砂现象。
3、水泥砂浆保护层表面平整度允许偏差4mm。
5)成品保护:1、非上人屋面不得作上人屋面使用。
2、不允许在完工的屋面上事后上膨胀栓、凿眼、埋设支架等。
4.2.3泡沫混凝土找坡层施工1.材料准备:憎水型泡沫混凝土。
2.作业条件:应将下一层表面清理干净,凸出的灰渣等粘结杂物要铲平,不得影响各层的有效厚度。
3.找坡层施工顺序1)抹找坡层前,应适当洒水湿润表面,以利于上下层间结合,但洒水不得过量,以免影响表面干燥,从而影响防水层施工。
2)找坡层按坡度要求,拉线找坡(2%),按1~2m贴灰饼,按流水方向冲筋。
3)表面平整、收浆,做到不起鼓、不起砂、不开裂。
并作收缩补偿处理。
4)收浆后24小时应注意浇水养护。
三天后切割伸缩缝,并用建筑油膏填缝,纵横缝间距不超过6m。
5)完工后及时做好保护层,并做好成品保护,避免在已完工的找坡层上打眼凿洞。
4.2.4挤塑板保温隔热层施工1.材料准备:挤塑聚苯乙烯泡沫板2.作业条件1)屋面保护层、防水涂料已按规定施工完毕,办完验收手续后,方可进行保温层施工。
2)穿过屋面和墙面等结构层的管根部位,应用细石混凝土填塞密实,将管根固定。
3.操作工艺1)将基层表面上的尘土、杂物等清理干净,基层应干燥平整。
2)板状保温材料不应破碎、缺棱掉角,铺设时遇有缺棱掉角破碎不齐的,应锯平拼接使用。
3)平铺板状保温材料,应紧靠基层表面,铺平、垫稳,分层铺设时,上下接缝应互相错开,接缝处应用同类材料碎屑填嵌饱满。
4.2.5水泥砂浆找平层施工1.材料准备:水泥砂浆配合比1:3(水泥:砂)2.作业条件1)各种穿过屋面的预埋管件根部及女儿墙、伸缩缝等根部应按图纸和规要求做好处理。
2)根据设计要求的坡度、弹线、找好规矩,并进行彻底清扫。
3.操作工艺1)基层清理:将结构层、找坡层上面的松杂物清扫干净,凸出基层的硬块要刮平扫净。
2)洒水湿润,在抹找平层前,应对基层洒水湿润,但不能将水浇透,宜适当掌握,以达到找平层、找坡层能牢固结合为度。
3)找平层宜留设分格缝,缝宽为20mm,并嵌填密封材料或空铺卷材条。
分隔缝兼作排汽屋面的排汽道时,应适当加宽,并应与找坡层连通。
分格缝其纵横缝的最大间距4~6m。
4)找平层坡度应符合设计要求,水落口周围直径500mm围坡度不应小于5%。
5)找平层在基层与突出屋面结构的连接处,以及基层的转角处,应随基层做成圆弧。
圆弧半径不小于100mm。
6)砂浆铺设应按由远到近,由高到低的程序进行,在每分格一次连续铺成,待砂浆收水后,用抹子压实抹平,完工后表面少踩踏。
7)养护:铺设找平层12h后,需洒水养护,养护时间一般不小于7d,干燥后即可进行防水层施工。
4.质量标准1)找平层所用的原材料及配合比符合设计要求。
2)屋面找平层的坡度符合设计要求。
3)水泥砂浆找平层无起砂起皮、现象。
4)找平层与突出屋面结构的连接处和转角处做成圆弧形或钝角,且整齐平顺。
5)分格缝留设、位置和间距符合设计施工规规定。
6)允许偏差项目5.成品保护1)抹好的找平层上推小车行走时,应铺设平板,防止破坏找平层表面。
2)雨水口、排水口等部位应采取临时措施保护好,防止堵塞和进入杂物。
4.2.6卷材防水层施工1)施工前的准备工作:1、防水层所用材料应有材料质量证明文件,并经指定的质量检测部门认证,确保其质量符合技术要求。
进场材料应按规定取、复试,提出试验报告,严禁在工程中使用不合格产品。
2、准备好胶粘剂、防水材料、涂刷胶粘剂、嵌填密封材料、铺贴卷材、清扫基层等,施工操作中各种必需的工具、用具、机械以及安全设施。
3、检查基层是否合格,凹凸不平、起砂起皮、裂缝等缺陷,按规定修补好。
2)基层处理剂的涂刷:1、涂刷基层处理剂前,首先检查找平层的质量和干燥程度并加以清扫,在大面积涂刷前,应用毛刷对屋面节点、周边、拐角等部位先行处理。
2、施工时应按配合比搅拌均匀。
3、基层处理剂涂刷后应在当天铺完防水层。
4、第二遍应在第一遍干燥后进行。
等基层处理剂干燥后,才能铺贴卷材。
一般条件下干燥时间为4h左右。
3)卷材防水层施工工艺:1、铺设方向:本工程应平行屋脊铺贴卷材。
2、施工顺序:防水层施工时,应先做好节点、附加层和屋面排水比较集中部位的处理,然后由屋面最低标高处向上施工。
3、搭接方法及宽度要求:铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开。
平行于屋脊的搭接缝应顺流水方向搭接。
高聚物防水卷材搭接长度为100mm,搭接缝用与其相容的密封材料封严。
4、卷材与基层的粘贴方法:采用满粘法,且卷材与卷材之间应满粘,保证搭接严密。
4)质量要求:贴卷材防水层的基层应符合排水要求,平整洁净,无起砂、空鼓和松动现象,阴阳角处应是园弧形或钝角;防水层无积水现象。
防水增补剂涂刷均匀,不得有漏刷和麻点等缺陷。
卷材防水层铺贴和搭接、收头,应符合设计要求和屋面技术规的规定,且应粘结牢固,无空裂、损伤、滑移、翘边、起泡、皱折等缺陷。
实测质量允许偏差应符合下表,其合格率应控制在90%以上。
允许偏差5)卷材防水层施工注意事项:1、雨天、风五级以上不得施工。
2、找平层应干燥。
3、应保证沥青胶结材料的使用温度和各种胶粘剂的称量准确。
4、在屋面拐角、天沟、水落口、屋脊、卷材搭接、收头等节点部位,必须仔细铺平、贴紧、压实、收头牢靠,符合设计要求和屋面工程技术规等有关规定;在屋面拐角、水落口等部位应加铺附加层。
5、卷材铺贴时应避免过分拉紧和皱折,基层与卷材间排气要充分,向横向两侧排气后方可用辊子压平粘实。
不允许有翘边、脱层现象。
为保证卷材搭接宽度和铺贴顺直,应严格按照基层所弹标线进行。
6)成品保护:1、施工人员应认真保护好已完工的防水层,严禁施工机具和建筑材料损坏。
2、防水层施工时,操作人员要穿软底鞋,避免锐利物品戳破防水层。
3、防水层施工时,应采取措施防止污染墙面、檐口及门窗等。
4.2.7上人保温屋面保护层(隔热板)施工1)材料: 40厚300×300彩色轻质隔热板2)工艺流程:1、找标高、拉线,按设计要求做屋面方砖的灰饼。
按每两个平方一个,在防水层上做灰饼。
2、铺板,对进场的隔热板进行挑选,将有裂缝、掉角、翘曲和表面上有缺陷的板块剔出,强度和品种不同的板块不得混杂使用。
4、拉水平线,根据屋面场地面积大小可分段进行铺砌,先在每段的两端头各铺一排隔热板,以此作为标准进行码砌。
5、拨缝、修整,铺完2至3行,应随时拉线检查缝格的平直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。
此项工作应在结合层凝结之前完成。
6、铺砌后2d,应根据设计要求进行灌缝,填实灌满后将面层清理干净,待结合层达到强度后,方可上人行走。
