铝格栅吊顶施工工艺标准
- 格式:docx
- 大小:28.02 KB
- 文档页数:4
铝格栅吊顶施工工艺一、铝格栅吊顶施工前准备工作在铝格栅吊顶的施工前,需要进行以下准备工作:1. 设计预算铝格栅吊顶的安装需要根据具体的实际情况设计预算,并且对设计方案进行审查和评估,以确保施工进度和效果都能达到预期结果。
2. 材料准备根据设计方案,需要准备好铝格栅吊顶所需要的材料。
这些材料包括:铝格栅、龙骨、角铁、悬挂件等。
3. 工具准备准备好所需要的工具和设备,包括:手锯、电锯、手电钻、扳手、螺丝刀、水平仪等。
4. 安全措施在施工前,需要对工作现场进行安全检查,并且做好安全防护工作,确保施工过程中不会造成人员伤害和财产损失。
二、铝格栅吊顶施工步骤1. 确定吊顶的位置和大小在开始铝格栅吊顶的施工前,首先需要确定好吊顶的位置和大小,以便后续的材料准备和施工安排。
2. 安装龙骨和角铁在确定好吊顶位置后,需要先安装龙骨和角铁作为吊顶的基础支撑结构。
安装步骤:•首先在吊顶四角固定角铁,然后在吊顶边缘固定角铁,再在吊顶中间固定龙骨,保证吊顶平整。
•龙骨和角铁的安装需要使用螺丝固定,并且要注意调整好角度和位置。
3. 安装铝格栅当基础支撑结构安装完成后,即可开始安装铝格栅。
安装步骤:•首先将铝格栅放在吊顶上,并且用悬挂件固定好吊顶上的铝格栅。
•然后,固定铝格栅的位置,并保证吊顶整体平整。
4. 安装照明设备吊顶安装完成后,需要安装相应的照明设备,以满足地面照明的需要。
安装步骤:•先确定好照明设备的数量和位置,并为吊顶预留好电线和插座。
•然后,根据需要安装照明设备和开关。
三、注意事项在铝格栅吊顶的施工过程中,需要注意以下事项:1.施工前需要对工作场所进行清洁和整理,确保施工过程中的物品不会影响施工效果。
2.在施工过程中要认真检查吊顶的平整度和固定程度。
3.安装照明设备时,需要注意电线的质量和安全使用。
4.在施工过程中,要注意安全防护措施,保障工作人员的安全。
5.施工完成后,需要对工作现场进行清理和整理,以避免施工垃圾和杂物影响使用。
铝格栅吊顶施工工艺标准铝格栅吊顶是一种常见的室内装饰材料,其施工工艺标准对于吊顶的质量和美观度起着至关重要的作用。
本文将从铝格栅吊顶的材料准备、施工工艺、验收标准等方面进行详细介绍,以期为相关施工人员提供参考和指导。
1. 材料准备。
在进行铝格栅吊顶施工前,首先需要准备好所需的材料和工具。
主要包括铝格栅吊顶板、龙骨、吊杆、连接件、吊顶龙骨吊杆的吊具、螺丝等。
在选择材料时,应注意其质量和规格是否符合设计要求,确保施工过程中不出现材料质量问题。
2. 施工工艺。
铝格栅吊顶的施工工艺包括龙骨安装、吊杆安装、吊顶板安装等步骤。
首先,需要根据设计图纸确定吊顶的位置和尺寸,然后进行龙骨的安装。
在安装龙骨时,应确保其水平度和垂直度,以保证吊顶的整体平整度。
接下来是吊杆的安装,吊杆的安装要求与龙骨的安装类似,同样需要注意水平度和垂直度。
最后是吊顶板的安装,安装吊顶板时,应按照设计要求进行板件的拼接和安装,确保吊顶的美观和整体效果。
3. 验收标准。
铝格栅吊顶施工完成后,需要进行验收工作。
验收时应注意以下几个方面,首先是吊顶的平整度和整体效果,吊顶应该平整、无明显凹凸和变形现象;其次是吊顶的结构稳固性,吊顶应该稳固可靠,不得出现晃动和松动现象;最后是吊顶的表面处理,吊顶表面应平整、光滑,无明显划痕和污渍。
只有吊顶在以上几个方面均符合要求,验收合格后方可进行下一步的装饰工作。
综上所述,铝格栅吊顶的施工工艺标准对于吊顶的质量和美观度具有至关重要的作用。
施工人员在进行铝格栅吊顶施工时,应严格按照相关标准和要求进行操作,确保吊顶施工质量达到设计要求,为室内装饰提供优质的吊顶产品。
铝格栅吊顶工程施工工艺[工程类精品文档]本文内容极具参考价值,如若有用,请打赏支持,谢谢!【学员问题】铝格栅吊顶工程施工工艺?【解答】操作工艺⑴弹线用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500㎜),从水准线量至吊顶设计高度,用粉线沿墙(柱)弹出水准线,即为吊顶格栅的下皮线。
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分,最大间距为1000㎜,并标出吊杆的固定点,吊杆的固定点间距900㎜~1000㎜.如遇到梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。
⑵固定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋,但采用盘圆钢筋应采用机械将其拉直。
吊杆的一端同L30*30*3角码焊接,(角码的孔径应根据吊杆和膨胀螺栓的直径确定)另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
⑶轻钢龙骨安装轻钢龙骨应吊挂在吊杆上(如吊顶较低可以省略掉本工序,直接进行下道工序)。
一般采用38轻钢龙骨,间距900㎜~1000㎜.轻钢龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的1/200~1/300.轻钢龙骨的悬臂段不应大于300㎜,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调平。
跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙骨,并垂直主龙骨焊接牢固。
⑷弹簧片安装:用吊杆与轻钢龙骨连接(如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序),间距900㎜~1000㎜,再将弹簧片卡在吊杆上。
⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好。
⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起,将整栅的天花连接后,调整至水平即可。
第1篇一、项目背景铝格栅吊顶作为一种现代室内装饰材料,因其美观、耐用、防火、防潮、环保等优点,被广泛应用于各类建筑室内装饰中。
为确保铝格栅吊顶施工质量,提高施工效率,特制定本施工方案。
二、施工准备1. 施工人员:组织具备相关专业知识和技能的施工队伍,对施工人员进行技术交底和安全教育。
2. 施工材料:准备铝格栅、铝龙骨、吊杆、膨胀螺丝、射钉、电焊机、切割机、扳手、螺丝刀等施工工具和材料。
3. 施工设备:配备电动切割机、手电钻、卷扬机、水准仪、线锤等施工设备。
4. 施工场地:确保施工现场平整、无障碍物,提前做好现场排水、通风等工作。
5. 施工图纸:熟悉施工图纸,了解铝格栅吊顶的设计要求、尺寸和安装位置。
三、施工工艺1. 放线定位(1)根据设计图纸,确定吊顶的标高和龙骨间距。
(2)在墙面上弹出吊顶标高线,确定吊杆和龙骨的位置。
(3)使用水准仪或线锤检查标高线,确保其准确无误。
2. 安装吊杆(1)在墙面上弹出吊杆位置,使用手电钻在弹线上钻孔。
(2)将膨胀螺丝打入孔内,固定吊杆。
(3)检查吊杆的垂直度,确保其符合要求。
3. 安装龙骨(1)将龙骨与吊杆连接,调整龙骨间距,使其符合设计要求。
(2)检查龙骨的垂直度和水平度,确保其符合要求。
(3)在龙骨上安装扣件,固定铝格栅。
4. 安装铝格栅(1)将铝格栅放入龙骨槽内,调整格栅的间距和位置。
(2)使用螺丝固定铝格栅,确保其牢固。
(3)检查铝格栅的平整度和缝隙,确保其符合要求。
5. 防火处理(1)在铝格栅吊顶两侧安装防火岩棉板,防止火灾蔓延。
(2)检查防火岩棉板的厚度和密度,确保其符合要求。
6. 质量检查(1)检查铝格栅吊顶的平整度、垂直度和水平度,确保其符合要求。
(2)检查铝格栅的缝隙和固定螺丝,确保其牢固。
(3)检查防火岩棉板的安装质量和覆盖范围,确保其符合要求。
四、施工注意事项1. 施工过程中,注意安全,遵守施工现场安全规定。
2. 钻孔时,注意不要损坏墙面和管道。
铝格栅吊顶施工工艺流程
铝格栅吊顶是一种常见的装饰材料,具有美观、耐用和易清洁的特点。
在施工
铝格栅吊顶时,有一套标准的工艺流程需要遵循,以确保安全、高质量的施工结果。
首先,施工前需要进行材料准备和安全措施。
准备好所需的铝格栅材料、吊顶
龙骨、安装配件等,并确保所有工具和设备的安全可靠。
在施工现场进行必要的安全措施,包括穿戴好个人防护装备,确保施工区域没有隐患。
接下来,需要确定铝格栅吊顶的安装位置和尺寸。
根据设计图纸和实际情况,
确定吊顶的高度和尺寸,并标记出吊顶的安装位置。
在确定好吊顶位置后,进行吊顶龙骨的安装。
安装吊顶龙骨时,需要按照设计要求和布置位置,在横向和纵向方向上固定吊
顶龙骨。
使用合适的连接件将吊顶龙骨与墙体或天花板相连接,确保牢固稳定。
此外,要合理安装龙骨悬挂件,确保吊顶的平整和水平度。
安装完吊顶龙骨后,就可以进行铝格栅的安装了。
根据吊顶区域的大小和形状,选择合适尺寸的铝格栅板,并将其逐个安装到吊顶龙骨上。
确保每块铝格栅板的安装位置准确无误,不松动不掉落。
最后,对铝格栅吊顶进行调整和修整。
检查吊顶的水平度和平整度,并根据需
要进行微调。
用工具修整铝格栅板的边缘,确保各个板块之间的连接完美无缺。
清理施工现场,确保无遗留物和杂乱。
总结而言,铝格栅吊顶的施工工艺流程包括材料准备和安全措施、确定安装位
置和尺寸、吊顶龙骨的安装、铝格栅的安装以及调整和修整。
遵循这些流程,可以保证高质量、安全的铝格栅吊顶施工结果。
铝格栅吊顶施工工艺一、作业条件1铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况..2屋面或楼面的防水层施工完成并且验收合格..门窗安装完成并且验收合格..墙面抹灰完成..3施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验..4对吊顶内的管道、设备的安装及水管试压进行验收..5顶棚内其他作业项目已经完成..6墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求..7供吊顶用的电源已经接通并且提供到施工现场..8供吊顶用的脚手架已搭设完成经检查符合要求..9供吊顶用的材料和极具工具已到现场或按现场要求加工成型..10吊顶工程在施工中应做好各项施工记录收集好各种有关文件..11材料进场验收记录和复验报告技术交底记录二、施工工艺流程顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装三、流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线..同时按吊顶平面图在混凝土顶板弹出主龙骨的位置..主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜..如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点..⑵定吊挂杆件采用膨胀螺栓固定吊挂杆件..可以采用ф6的吊杆..吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直..吊杆的一端同L30303角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆;也可以买成品丝杆焊接..制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径..⑶钢龙骨安装轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序..一般采用38轻钢龙骨间距900㎜1000㎜..轻钢龙骨应平行房间长向安装同时应起拱应按房间短向跨度的的1/2001/300..轻钢龙骨的悬臂段不应大于300㎜否则应增加吊杆..主龙骨的接长应采取对接相邻龙骨的对接接头要相互错开..轻钢龙骨挂好后应基本调平;龙骨安装时要注意调平但超过4M跨度或较大面积的吊顶安装要适当起拱跨度大于12m 以上的吊顶应在主龙骨上每隔12m 加一道大龙骨并垂直主龙骨焊接牢固..⑷弹簧片安装用吊杆与轻钢龙骨连接如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序间距900㎜1000㎜再将弹簧片卡在吊杆上..⑸格栅主副骨组装将格栅的主副骨在下面按设计图纸的要求预装好..⑹格栅安装将预装好的格栅天花用吊钩穿在主骨孔内吊起将整栅的天花连接后调整至水平即可..四、质量要求1、主控项目1轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求..2轻钢骨架的吊杆;龙骨安装必须位置正确;连接牢固;无松动..3格栅无翘曲、折裂、变形等缺陷;安装必须整齐..一般项目1整面轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求..2格栅表面平正、洁净、颜色一致;无污染;等缺陷..3格栅吊顶工程允许偏差项目表4安装允许偏差如下表:序号项类项目允许偏差mm检验方法格栅1龙骨龙骨间距2尺量检查2龙骨平直3尺量检查3起拱高度±10拉线尺量4龙骨四周水平±5尺量或水准仪检查5铝格栅表面平整2用2m靠尺检查6接缝平直 1.5拉5m线检查7接缝高低1用直尺或塞尺检查8顶棚四周水平±5拉线或用水准仪检查五、成品保护1铝格栅安装应注意保护顶棚内各种管线..轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备上..2轻钢骨架、木饰面板及其他吊顶材料在人场存放、使用过程中严格管理;板上不宜放置其他材料;保证板材不受潮、不变形..3铝格栅严禁受撞击、冲击;以免造成损坏..4检修口处应做好加固处理;检修时应小心;不可损坏检修口或其他部位吊顶..5施工顶棚部位已安装的门窗;己施工完毕的地面、墙面、窗台等应注意保护;防止污损..6己装轻钢骨架不得上人踩踏..其他工种吊挂件或重物严禁吊于轻钢骨架上..7为了保护成品;铝格栅安装必须在棚内管道、试水、保温等一切工序全部验收后进行..8安装重型灯具、电扇及其他设备时应注意成品保护;不得污染或破坏吊顶..9安装铝格栅时;施工人员应戴线手套;防止污染饰面板..。
铝格栅吊顶施工方案铝格栅吊顶施工方案一、施工前准备工作1.1. 进行吊顶设计方案,确定吊顶安装位置及格栅尺寸。
1.2. 准备所需的施工材料和工具,包括铝格栅板、悬挂龙骨、连接件、吊顶胶水、电动工具等。
1.3. 清理施工现场,确保无障碍物和尘埃。
二、吊顶龙骨安装2.1. 根据设计方案确定吊顶安装位置,标出龙骨的位置。
2.2. 根据标出的位置,使用电动工具将铝龙骨固定在天花板上,确保龙骨的水平度和垂直度。
2.3. 根据吊顶的尺寸,安装龙骨的数量和间距,确保吊顶能够承受自身重量和使用荷载。
三、铝格栅板安装3.1. 按照设计方案确定吊顶的铝格栅尺寸,并将铝格栅板剪裁为合适的尺寸。
3.2. 用胶水或螺丝将铝格栅板固定在龙骨上。
胶水安装时要注意均匀涂抹,不留死角,确保牢固可靠。
螺丝安装时要注意穿过格栅板的孔洞,注意不要损坏格栅板的表面。
3.3. 确保铝格栅板的安装平整、紧密,无缝隙和变形。
四、连接件和整体验收4.1. 在板材的连接部位,使用连接件将板材连接起来,确保安装的牢固性和稳定性。
4.2. 检查吊顶的安装是否平整、牢固,是否满足设计要求。
4.3. 进行整体验收,检查吊顶是否符合设计要求和施工标准,是否存在瑕疵和不合格处。
五、施工安全注意事项5.1. 在施工过程中,要严格遵守安全操作规范,佩戴好相关的劳保用品,确保施工人员的安全。
5.2. 注意施工现场的通风和透光情况,确保良好的施工环境。
5.3. 在施工过程中,要注意防止吊顶及相关材料的损坏或污染,保持施工现场的整洁和有序。
以上是铝格栅吊顶的施工方案,施工过程中要密切配合,确保施工质量和工期。
同时进行施工时要注意施工安全,预防事故的发生。
铝格栅吊顶施工工艺标准一、铝格栅安装施工工艺简介:新型铝材为装饰材料的发展翻开了新的一页,铝格栅在吊顶工程的应用取得了较好装饰效果,在许多商场、等公共场所运用十分广泛,格栅吊顶以其维修简便、装拆灵活、两种高度,颜色众多。
1. 材料及配件准备铝格栅的品种和规格、颜色等必须符合设计要求。
铝格栅使用的配套龙骨及配件也要满足设计和相关行业的标准。
使用的膨胀螺栓、伸缩式吊杆符合要求。
2. 主要施工工具:电锯、无齿锯、手锯、冲击钻、螺丝刀、方尺、钢尺、钢水平尺等相关使用工具。
3. 施工作业的相关条件 1> 施工作业所用的材料准备好,特别是吊顶用的吊杆要提前焊接好。
2> 安装完成顶棚的各种管线、设备及通风道,消防报警、消防喷淋系统施工完毕, 并办理完交接和隐检手续。
管道系统要试水、打压完成。
确定好通风口及各种露明孔口 3> 提前完成吊顶的排板施工大样图, 位置。
4> 顶棚安装搁栅板前必须完成墙面、地面的湿作业分项工程。
特别注意在安装边龙骨前必须完成墙面的找平〔包括墙面腻子或墙面砖等。
5> 准备好施工的操作平台架子或可移动架子。
6> 在铝格栅吊顶大面积施工前,必须做样板间或样板段,对顶棚的起拱、灯槽、通风口、窗口的构造处理,分块及固定方法等应经试装并经鉴定合格后方可大面积施工。
4. 施工工艺 1> 工艺流程:墙面弹水平线安装吊筋安装龙骨隐检吊顶内管线安装、较正、刷漆预装格栅吊装格栅调平饰面清理分项验收 2> 施工方法a. 弹线:根据楼层标高水平线,根据设计标高,沿墙上四周,弹出顶棚标高水平控制线和龙骨分档控制线。
并注意是否与水电的标高相矛盾,如有相矛盾的地方及时解决。
:在弹好顶棚标高水平线后,确定吊杆下端头 b. 安装吊筋〔铁线的标高,将吊杆的上部与预埋钢筋焊接或者用角钢一边打孔用膨胀螺栓固定到结构顶板内,一边与吊杆Ф10 镀锌钢丝焊接牢固,吊好铁线后, 将铁线穿入调节弹簧片内,弹簧片要求为镀锌的。
铝格栅吊顶施工工艺1、施工工艺流程施工准备基层处理放线铝格栅的拼装构件的吊装整体调整及饰面2、施工准备2.2施工条件(1)检验在吊顶施工前,应对吊顶固定处的屋面进行结构检查,施工质量应符合设计要求。
(2)在吊顶施工前,吊顶以上部分的电气布线、空调管道消防管道、供水排水管道必须安装就位,并基本调试完毕。
从吊顶经墙体通下来的积压种开在、插座线路也已安装就绪。
2.2施工材料铝格栅,连接配件、胶粘剂等按设计要求进场到位。
2.3施工机具常用的工具有方尺、卷尺、水平尺、线锤、粉线包、直尺等;常用的机具有:手电钻、冲击钻、电动圆锯、电动线锯等。
3、基层处理对开敞式吊顶来说,吊顶以上部分应进行涂刷黑漆处理,或者按设计要求的色彩进行涂刷处理。
4、放线放线工作包括:标高线、吊挂布局线、分片布置线。
4.1标高线标高线也是开敞式吊顶整齐的控制线,放线时首先要把标高线弹到墙面或柱面上,作为吊顶安装的控制线。
4.2吊挂布局线吊挂布局线应根据开敞式吊顶安装固定方式确定。
确定好吊点的位置,然后再把吊点位置线放在屋(楼)面上。
4.3分片布置线敞开式吊顶也需要分片吊装,而每个分片可以在地面事先组装和饰面处理。
分片布置就是根据吊顶的结构形式、材料尺寸和材料刚度,来确定分片的大小和位置。
分片布置线一般先从室内吊顶直角位置开始逐步展开。
吊挂点的布置需根据分片布置线来设定,以使吊顶分片材料受力均匀。
5、铝格栅的拼装铝合金格栅式标准单体构件的拼装,通常是采用将预拼安装的单体构件、插接、挂接或榫接在一起的方法。
当格栅式吊顶利用普通铝合金板休,通过一定的托架和专用的连接件,亦可构成开敞式格栅吊顶。
6、构件吊装6.1吊杆固定在混凝土天棚和钢筋混凝土梁底吊杆悬挂点的位置上,用冲击钻固定膨胀螺栓,然后将吊杆焊在螺栓上。
也可用18号铝丝系在螺栓上,作为挂构件的吊点。
也可用尾部带孔的射钉,但单个射钉承重量不应超过每平方米50kg。
6.2安装方法开敞式吊顶安装方法有两种:一种是将单体构件固定在可靠的骨架上,然后再将骨架用吊杆与结构相连。
铝格栅吊顶工程施工工艺引言铝格栅吊顶是一种常见的吊顶材料,具有轻巧、耐用、防火等优点,在商业、办公和住宅建筑中得到广泛应用。
本文将介绍铝格栅吊顶工程的施工工艺,包括准备工作、施工流程和注意事项等方面,以帮助读者了解该工程的施工过程。
准备工作在开始铝格栅吊顶工程施工前,需要进行一系列准备工作,包括收集资料、制定施工方案、准备材料和工具等。
1.收集资料:施工前应仔细研究相关资料,了解铝格栅吊顶的特点、安装方式和施工要求,以便合理安排施工流程。
2.制定施工方案:根据实际情况,制定详细的施工方案,包括施工时间、人员配备、工序安排等,以确保施工顺利进行。
3.准备材料和工具:根据施工方案,准备所需的铝格栅吊顶材料、吊顶龙骨、固定件等,并检查它们的质量和数量是否符合要求。
此外,还需准备与铝格栅吊顶施工相关的工具,如电钻、锤子、螺丝刀等。
4.确定施工队伍:根据工程规模和施工时间,确定负责铝格栅吊顶施工的施工队伍,并进行相应的人员安排和培训。
施工流程铝格栅吊顶工程的施工流程一般包括测量定位、安装龙骨、安装铝格栅、检查调整和清理等步骤。
下面将逐步介绍每个步骤的详细施工工艺。
测量定位测量定位是铝格栅吊顶工程施工的第一步,准确的测量定位可以确保铝格栅吊顶的安装位置和尺寸符合设计要求。
1.查阅施工图纸:根据设计图纸,了解吊顶高度、吊顶面积和吊顶的布置方式等信息。
2.定位标高点:在墙体周围等易于定位的位置,使用水平仪和墨线确定吊顶的标高点。
3.定位吊顶主轴线:根据设计图纸,确定吊顶的主轴线,在吊顶的中心位置使用水平仪和墨线标出,以便后续施工定位。
4.划定吊顶区域:根据设计要求,根据主轴线将吊顶的边界线标出,确定吊顶的形状和尺寸。
安装龙骨安装龙骨是铝格栅吊顶工程的核心步骤,龙骨的安装质量直接影响到吊顶的稳固性和平整度。
1.安装主龙骨:根据吊顶的形状和尺寸,在吊顶的主轴线两侧安装主龙骨。
首先,在主轴线两侧的墙壁上打好龙骨的安装位置标记,然后使用电钻在标记处预先打孔,最后将龙骨与墙体固定。
格栅吊顶的施工工艺一、施工准备1. 材料准备:选择合适的格栅吊顶材料,如铝合金格栅、不锈钢格栅等,要求材料表面光洁、无明显划痕、变形等缺陷。
备齐所需的安装配件,如螺丝、胶水等。
2. 工具准备:电钻、螺丝刀、钢尺、水平尺、铅笔、美工刀、清洁布等。
3. 施工人员:确保施工人员具备一定的装修经验,熟悉格栅吊顶的安装工艺。
二、施工步骤1. 测量划线:首先,用钢尺测量吊顶的尺寸,然后在吊顶上用铅笔划出格栅的安装位置。
要求划线清晰、平直。
2. 打孔:根据划线位置,用电钻在吊顶上打孔,孔径应稍大于螺丝直径,以确保螺丝能牢固地固定在吊顶上。
3. 安装龙骨:在吊顶上安装龙骨,龙骨间距一般为300-400mm,具体根据吊顶尺寸和设计要求调整。
确保龙骨安装平整、牢固。
4. 安装格栅:将格栅放置在龙骨上的预定位置,用螺丝将其固定在龙骨上。
螺丝间距一般为200-300mm,具体根据格栅长度和龙骨情况调整。
5. 校正:在格栅安装过程中,随时用水平尺检查格栅的平整度,确保其安装平整、牢固。
6. 打胶:在格栅与龙骨之间的缝隙处,均匀涂抹专用胶水,然后压实格栅,使其与龙骨紧密贴合。
7. 清理:安装完成后,清理格栅表面的污渍,保持其光洁如新。
三、施工注意事项1. 在施工过程中,要确保格栅与龙骨之间的缝隙均匀,避免出现缝隙过大或过小的情况。
2. 螺丝固定时,要保证螺丝垂直于龙骨,避免螺丝歪斜导致格栅变形。
3. 打胶时,要确保胶水涂抹均匀,避免出现涂抹不均或漏涂的情况。
4. 在施工过程中,要注意保护格栅表面,避免划伤、碰撞等造成损伤。
5. 施工完成后,要定期检查格栅的使用情况,发现问题及时处理。
四、施工质量验收1. 格栅吊顶安装完成后,进行外观检查,确保表面光洁、无明显划痕、变形等缺陷。
2. 检查格栅与龙骨的贴合度,确保缝隙均匀、牢固。
3. 检查螺丝的固定情况,确保螺丝垂直、牢固。
4. 检查胶水的涂抹情况,确保涂抹均匀、无漏涂。
5. 对施工过程进行总结,发现问题及时整改,确保施工质量。
铝质龙骨铝格栅板吊顶施工工艺
本文档将介绍铝质龙骨铝格栅板吊顶的施工工艺。
铝质龙骨铝格栅板吊顶是一种经济实用、美观大方的吊顶装饰材料。
以下是施工的具体步骤:
1.材料准备
确保所有施工材料已经到位,包括铝格栅板、龙骨、吊顶连接件、安装螺丝等。
2.布置工地
清理吊顶安装区域,确保地面干净整洁。
根据施工图纸和实际情况,确定吊顶的布局和尺寸。
3.安装龙骨
根据吊顶的设计要求和施工图纸,安装铝龙骨。
铝龙骨应按照要求水平安装,并确保牢固稳定。
4.安装铝格栅板
将铝格栅板安装在已经安装好的龙骨上。
根据需要调整格栅板的尺寸和位置,确保吊顶的整体美观。
5.连接和固定
使用吊顶连接件将铝格栅板连接在一起。
使用安装螺丝将铝格栅板固定在龙骨上。
确保连接和固定牢固可靠,不易松动。
6.检查和修整
完成吊顶的安装后,对整个吊顶进行检查和修整。
检查格栅板的平整度和对齐度,确保吊顶的质量符合要求。
7.清理工地
工程完工后,及时清理工地,清除施工垃圾和杂物。
通过按照以上施工工艺进行操作,可以有效地完成铝质龙骨铝格栅板吊顶的施工。
请务必在施工过程中遵守安全操作规范,确保施工质量和工人的安全。
注意:此文档仅为一般参考,具体施工步骤可能会根据实际情况和工程要求进行调整。
请遵循相关的施工规范和安全要求。
铝合金龙骨铝格栅板吊顶施工工艺
一、施工准备
1. 确定吊顶的设计方案和安装要求;
2. 准备所需的材料和工具,包括铝合金龙骨、铝格栅板、吊顶配件等;
3. 检查施工现场的准备情况,确保平整、清洁。
二、龙骨安装
1. 根据设计方案确定龙骨的位置和间距;
2. 使用钢丝或其他合适的方法将龙骨固定在天花板上;
3. 使用水平仪进行调整,确保龙骨水平并且安装位置准确。
三、铝格栅板安装
1. 根据设计方案的要求,将铝格栅板裁切至合适的尺寸;
2. 将铝格栅板插入到龙骨之间的槽口中,确保牢固固定;
3. 检查铝格栅板的平整度和水平度,调整位置或裁切尺寸以达到要求。
四、吊顶配件安装
1. 根据需要安装吊顶配件,如角接件、连接件等;
2. 使用适当的工具将吊顶配件连接至铝格栅板和龙骨上;
3. 检查吊顶配件的牢固度和安装准确性,进行必要的调整和修正。
五、完成验收
1. 完成铝合金龙骨铝格栅板吊顶的安装工作;
2. 检查吊顶的整体效果和质量,确保符合设计要求;
3. 进行吊顶的最终验收,并做好相关的记录和整理工作。
以上是铝合金龙骨铝格栅板吊顶施工工艺的简要介绍,希望对您有所帮助。
如需更详细的信息,请参考相关专业资料或咨询专业人士。
铝格栅吊顶施工方案
铝格栅吊顶是一种常用的装饰吊顶材料,具有美观、耐用、环保等特点。
下面,就铝格栅吊顶的施工方案进行详细介绍。
一、前期准备工作
1.对吊顶施工的区域进行测量,确定所需的吊顶面积和铝格栅的数量。
2.清理施工区域,确保施工场地平整、干净。
二、安装吊杆
1.确定吊杆的位置和间距,并使用水平仪进行水平校验。
2.用电钻在墙面安装吊钉,并用膨胀螺丝固定。
3.将吊杆安装在吊钉上,确保吊杆平整并与墙面垂直。
三、安装辅助龙骨
1.根据铝格栅的尺寸,确定辅助龙骨的长度,并进行切割。
2.将辅助龙骨用膨胀螺丝固定在吊杆上。
四、安装主龙骨
1.根据吊顶面积和铝格栅的安装要求,确定主龙骨的位置和间距。
2.将主龙骨用膨胀螺丝固定在辅助龙骨上,确保主龙骨平整并与辅助龙骨垂直。
五、安装铝格栅
1.根据吊顶面积和铝格栅的尺寸,将铝格栅进行切割。
2.将铝格栅依次安装在主龙骨上,使用铝格栅专用的连接件进
行固定,确保铝格栅平整、牢固。
六、清理和检查
1.清理施工现场的杂物和垃圾。
2.仔细检查整个铝格栅吊顶的安装情况,确保各个部位的连接牢固、无松动。
七、验收和维护
1.进行验收,检查吊顶的外观和质量。
2.定期维护和清洁吊顶,保持其美观和耐用性。
以上就是铝格栅吊顶的施工方案,通过严格按照以上步骤进行施工,可以保证吊顶安装的质量和效果。
在施工过程中要注意安全,遵守相关施工规范,确保工程的顺利进行。
同时,要选择优质的铝格栅材料和专业的施工队伍,以保证吊顶的质量和使用寿命。
铝格栅吊顶施工技术方案一、作业条件(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。
(2)屋面或楼面的防水层施工完成并且验收合格。
门窗安装完成并且验收合格.墙面抹灰完成。
(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(4)对吊顶内的管道、设备的安装及水管试压进行验收。
(5)顶棚内其他作业项目已经完成.(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求。
(7)供吊顶用的电源已经接通并且提供到施工现场。
(8)供吊顶用的脚手架已搭设完成经检查符合要求。
(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型。
(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件.(11)材料进场验收记录和复验报告技术交底记录二、施工工艺流程顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装-格栅主副骨组装—铝格栅安装三、流程节点做法⑴弹线用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线.同时按吊顶平面图在混凝土顶板弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分最大间距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜1000㎜。
如遇到梁和管道固定点大于设计和规程要求应增加吊杆的固定点。
⑵定吊挂杆件采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将其拉直.吊杆的一端同L30*30*3角码焊接角码的孔径应根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔孔径应稍大于膨胀螺栓的直径.⑶钢龙骨安装轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直接进行下道工序.一般采用38轻钢龙骨间距900㎜1000㎜。
铝格栅吊顶施工技术方案
一、作业条件
(1)铝格栅吊顶工程在施工前应熟悉施工图纸及设计说明书并应熟悉施工现场情况。
(2)屋面或楼面的防水层施工完成并且验收合格。
门窗安装完成并且验收合格。
墙面抹灰完成。
(3)施工前应按设计要求对房间的净高、洞口标高和吊顶内的管道、设备及其支架的标高进行交接检验。
(4)对吊顶内的管道、设备的安装及水管试压进行验收。
(5)顶棚内其他作业项目已经完成。
(6)墙面体预埋木砖及吊筋的数量和质量经检查验收符合规范要求。
(7)供吊顶用的电源已经接通并且提供到施工现场。
(8)供吊顶用的脚手架已搭设完成经检查符合要求。
(9)供吊顶用的材料和极具工具已到现场或按现场要求加工成型。
(10)吊顶工程在施工中应做好各项施工记录收集好各种有关文件。
(11)材料进场验收记录和复验报告技术交底记录
二、施工工艺流程
顶棚标高弹水平线—安装吊杆—轻钢龙骨安装—弹簧片安装—格栅主副骨组装—铝格栅安装
三、流程节点做法
⑴弹线
用水准仪在房间内每个墙柱角上抄出水平点若墙体较长中
间也应适当抄几个点弹出水准线水准线距地面一般为500㎜从水准线量至吊顶设计高度用粉线沿墙柱弹出水准线即为吊顶格栅的下皮线。
同时按吊顶平面图在混凝土顶板
弹出主龙骨的位置。
主龙骨应从吊顶中心向两边分最大间
距为1000㎜并标出吊杆的固定点吊杆的固定点间距900㎜
1000㎜。
如遇到梁和管道固定点大于设计和规程要求应增
加吊杆的固定点。
⑵定吊挂杆件
采用膨胀螺栓固定吊挂杆件。
可以采用ф6的吊杆。
吊杆可
以采用冷拔钢筋和盘圆钢筋但采用盘圆钢筋应采用机械将

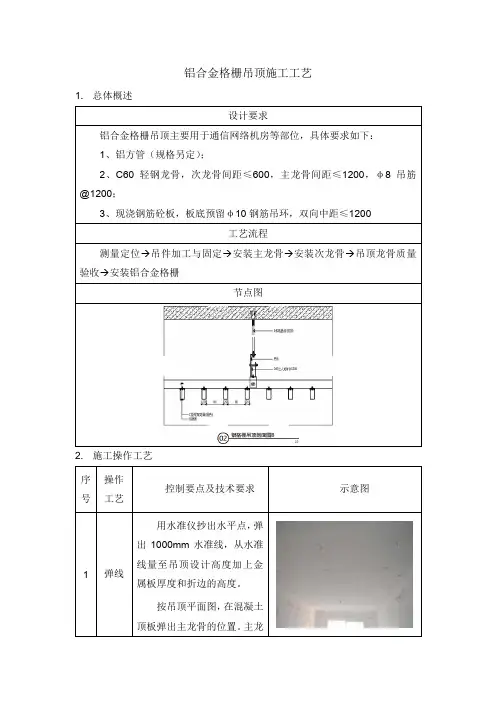

其拉直。
吊杆的一端同L30*30*3角码焊接角码的孔径应
根据吊杆和膨胀螺栓的直径确定另一端可以用攻丝套出大
于100㎜的丝杆,也可以买成品丝杆焊接。
制作好的吊杆应做
防锈处理吊杆用膨胀螺栓固定在楼板上用冲击电锤打孔
孔径应稍大于膨胀螺栓的直径。
⑶钢龙骨安装
轻钢龙骨应吊挂在吊杆上如吊顶较低可以省略掉本工序直
接进行下道工序。
一般采用38轻钢龙骨间距900㎜
1000㎜。
轻钢龙骨应平行房间长向安装同时应起拱应按
房间短向跨度的的1/2001/300。
轻钢龙骨的悬臂段不应
大于300㎜否则应增加吊杆。
主龙骨的接长应采取对接
相邻龙骨的对接接头要相互错开。
轻钢龙骨挂好后应基本调
平,龙骨安装时要注意调平但超过4M 跨度或较大面积
的吊顶安装要适当起拱跨度大于12m以上的吊顶应在
主龙骨上每隔12m加一道大龙骨并垂直主龙骨焊接牢固。
⑷弹簧片安装
用吊杆与轻钢龙骨连接如吊顶较低可以将弹簧片直接安装在吊杆上省略掉本工序间距900㎜1000㎜再将弹簧片
卡在吊杆上。
⑸格栅主副骨组装将格栅的主副骨在下面按
设计图纸的要求预装好。
⑹格栅安装将预装好的格栅天花
用吊钩穿在主骨孔内吊起将整栅的天花连接后调整至水
平即可。
四、质量要求
1、主控项目
(1)轻钢龙骨和格栅的材质、品种、式样、规格应符合设计要求。
(2)轻钢骨架的吊杆,龙骨安装必须位置正确,连接牢固,无松动。
(3)格栅无翘曲、折裂、变形等缺陷,安装必须整齐。
一般项目
(1)整面轻钢骨架应顺直、无弯曲、无变形;吊挂件、连接件应符
合产品组合的要求。
(2)格栅表面平正、洁净、颜色一致,无污染,等缺陷。
(3)格栅吊顶工程允许偏差项目表
(4)安装允许偏差如下表:
铝格栅吊顶工程允许偏差及检验方法
五、成品保护
(1)铝格栅安装应注意保护顶棚内各种管线。
轻钢骨架的吊杆、龙骨不准固定在通风管道及其他设备上。
(2)轻钢骨架、木饰面板及其他吊顶材料在人场存放、使用过程中严格管理,板上不宜放置其他材料,保证板材不受潮、不变形。
(3)铝格栅严禁受撞击、冲击,以免造成损坏。
(4)检修口处应做好加固处理,检修时应小心,不可损坏检修口或其他部位吊顶。
(5)施工顶棚部位已安装的门窗,己施工完毕的地面、墙面、窗台等应注意保护,防止污损。
(6)己装轻钢骨架不得上人踩踏。
其他工种吊挂件或重物严禁吊于轻钢骨架上。
(7)为了保护成品,铝格栅安装必须在棚内管道、试水、保温等一切工序全部验收后进行。
(8)安装重型灯具、电扇及其他设备时应注意成品保护,不得污染或破坏吊顶。
(9)安装铝格栅时,施工人员应戴线手套,防止污染饰面板。
