副井更换罐笼安全技术措施
- 格式:pptx
- 大小:4.38 MB
- 文档页数:32


副立井罐笼升降人员、物料安全技术措施
- 1 - 副立井罐笼升降人员、物料安全技术措施
新景公司副立井升降人员、物料的任务由1、2号两个罐笼负责承担。为保证1、2号罐笼的升降运行安全,特制定如下安全技术措施。
一、1、2号罐笼运行措施
1、井口、井底立井信号工、把罐工岗位设置
(1)井口:1、2号罐笼分别设一名立井信号工,罐笼的二平台和底平台各设一名把罐工,共需立井信号工每班2名、把罐工每班2名。
(2)井底:1、2号罐笼分别设一名立井信号工,罐笼二平台和底平台各设一名把罐工,共需立井信号工每班2名、把罐工每班2名。
(3)人员运输高峰期间、提升大重型货载等特殊情况时,井口、井底的二层和底层各增设一名把罐工,由以上人员共同负责1、2号罐笼的提升任务。
2、立井信号工、把罐工必须经专业技术培训合格后,持证上岗,严禁无证上岗。
3、立井信号工、把罐工必须严格执行交接班制度
(1)接班人未按时到达工作岗位,交班人不得擅自离岗,不准私自让他人代替交班。
(2)交班立井信号工需把当班信号和运行情况交接清楚;交班把罐工要把当班罐笼运行情况,罐内外安全设施运行情况交接清楚。否则,不准接班。
(3)立井信号工、把罐工上岗后必须分别对1、2号罐笼的信号装置,安全设施,井口、井底推车装置及闭锁装置逐一进行检查试验,同时联系1、2号提升机司机试验信号装置,任何一项不完好不准进行提升。
4、立井信号工、把罐工要坚守工作岗位,提升信号发出至此次提升过程完毕,立井信号工必须手不离信号台的停止按钮,把罐工要站在离安全门2米以外的安全地点密切注视罐笼及钢丝绳运行情况,发现异常立即通知信号工打点停车。
5、提升作业期间,在井口、井底10米范围内严禁任何人员逗留,严禁任何人员横穿罐笼通过。
6、所有乘罐人员必须排队,按顺序上下,严格遵守“东进西出,先出后进”的乘罐制度,不得拥挤抢罐,更不得私自打开罐笼内的安全门、防护链及安全挂帘,乘罐人员必须听从把罐工和检身工、安监工的指挥。

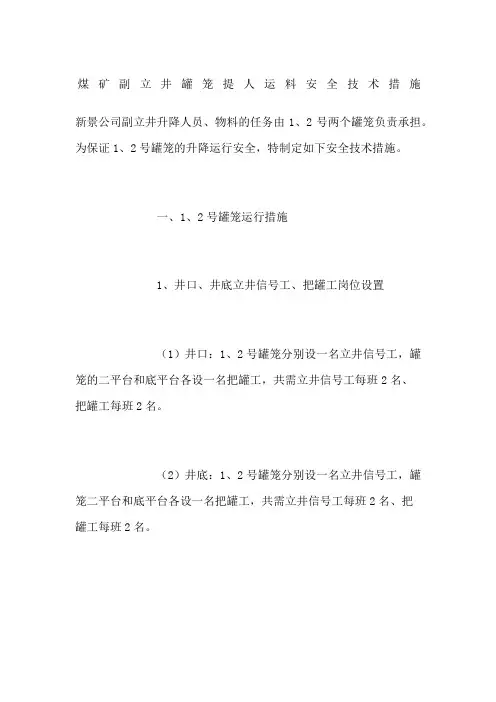

煤矿副立井罐笼提人运料安全技术措施
新景公司副立井升降人员、物料的任务由1、2号两个罐笼负责承担。为保证1、2号罐笼的升降运行安全,特制定如下安全技术措施。
一、1、2号罐笼运行措施
1、井口、井底立井信号工、把罐工岗位设置
(1)井口:1、2号罐笼分别设一名立井信号工,罐笼的二平台和底平台各设一名把罐工,共需立井信号工每班2名、把罐工每班2名。
(2)井底:1、2号罐笼分别设一名立井信号工,罐笼二平台和底平台各设一名把罐工,共需立井信号工每班2名、把罐工每班2名。
(3)人员运输高峰期间、提升大重型货载等特殊情况时,井口、井底的二层和底层各增设一名把罐工,由以上人员共同负责1、2号罐笼的提升任务。
2、立井信号工、把罐工必须经专业技术培训合格后,持证上岗,严禁无证上岗。
3、立井信号工、把罐工必须严格执行交接班制度
(1)接班人未按时到达工作岗位,交班人不得擅自离岗,不准私自让他人代替交班。
(2)交班立井信号工需把当班信号和运行情况交接清楚;交班把罐工要把当班罐笼运行情况,罐内外安全设施运行情况交接清楚。否则,不准接班。
(3)立井信号工、把罐工上岗后必须分别对1、2号罐笼的信号装置,安全设施,井口、井底推车装置及闭锁装置逐一进行检查试验,同时联系1、2号提升机司机试验信号装置,任何一项不完好不准进行提升。
4、立井信号工、把罐工要坚守工作岗位,提升信号发出至此次提升过程完毕,立井信号工必须手不离信号台的停止按钮,把罐工要站在离安全门2米以外的安全地点密切注视罐笼及钢丝绳运行情况,发现异常立即通知信号工打点停车。
5、提升作业期间,在井口、井底10米范围内严禁任何人员逗留,严禁任何人员横穿罐笼通过。
6、所有乘罐人员必须排队,按顺序上下,严格遵守“东进西出,先出后进”的乘罐制度,不得拥挤抢罐,更不得私自打开罐笼内的安全门、防护链及安全挂帘,乘罐人员必须听从把罐工和检身工、安监工的指挥。

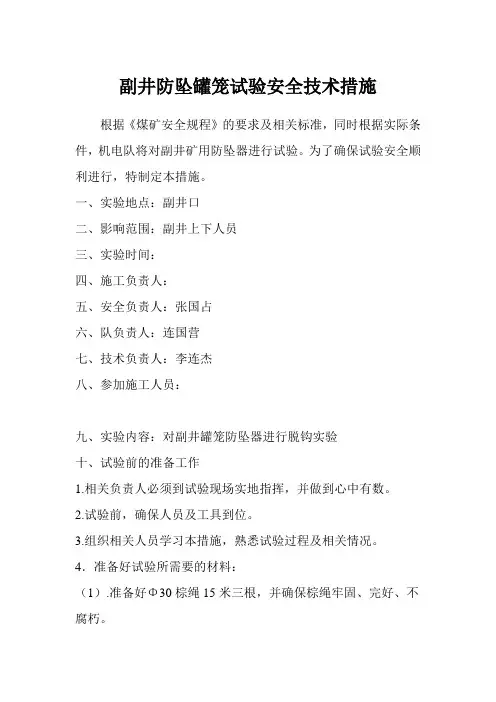

副井防坠罐笼试验安全技术措施 根据《煤矿安全规程》的要求及相关标准,同时根据实际条
件,机电队将对副井矿用防坠器进行试验。为了确保试验安全顺
利进行,特制定本措施。
一、实验地点:副井口
二、影响范围:副井上下人员
三、实验时间:
四、施工负责人:
五、安全负责人:张国占
六、队负责人:连国营
七、技术负责人:李连杰
八、参加施工人员:
九、实验内容:对副井罐笼防坠器进行脱钩实验
十、试验前的准备工作
1.相关负责人必须到试验现场实地指挥,并做到心中有数。
2.试验前,确保人员及工具到位。
3.组织相关人员学习本措施,熟悉试验过程及相关情况。
4.准备好试验所需要的材料:
(1).准备好Φ30棕绳15米三根,并确保棕绳牢固、完好、不
腐朽。
(2).准备好6个装满泥沙的编织袋,其重量在60kg左右,并
确保其完好。
(3).准备一根长约4m的工字钢。
5.调整防过卷装置:在现有的基础上将防过卷装置上调0.8m。
6.试验前对副井提升系统进行检查
(1).检查绞车及信号,确保绞车工作制动、安全制动灵活、平稳、
准确;各电器元件接线紧固,无异常现象;绞车的信号系统完好,
联络信号准确,可靠,铃声响亮;检查防过卷装置是否灵敏。
(2).检查后备保护,确保后备保护功能完好。
(3).对井架进行检查,确保井架连接完好,螺丝无松动,井架各
紧要连接处无锈蚀,并将井架附近卫生清理干净。
(4).对天轮进行细致的检查,确保天轮完好,检查天轮轴承与轴
架之间的润滑,必要时可添加润滑油脂。检查轮毂有无裂缝,轮
槽是否平滑。
(5)对楔形绳环进行检查,确保各处固紧螺栓紧固,承载插销、调
整螺母等紧固完好。
(6).检查主绳,确保主绳完好,无断股、断丝现象。
(7).对罐笼进行细致的检查:检查罐笼、主体板架连接是否牢固;
确保罐笼与钢丝绳的连接组件齐全、无变形、裂缝;确保罐笼内
装置齐全;确保各部位的连接螺栓、平垫、弹垫齐全,螺母无松
动现象。
更换副井罐笼安全技术措施
施 工负责人:蒋剑飞 李运全
安 全负责人:董利华
措 施 编 制:程云波
编 制 时 间:二〇〇九年八月一十三日
一、概 况
我矿副井西罐笼自2004年投入使用至今,罐笼内轨道多次加固,箱板锈蚀,并经多次烧焊,已达到服务年限。经矿研究决定于2009年8月 日更换,停罐时间为 日上午 ,更换时间预计为20个小时,即 日凌晨9点正常提升。
二、罐笼参数
最大终端载荷:33000Kg
罐笼自重:10568kg
每层载人:22人
进出车方式:异侧
罐笼外形尺寸:4750×1256×10370mm
生产厂家:山东煤矿泰安机械厂
三、施工组织
施工总指挥:朱心亮 张红星
现场总指挥:蒋剑飞 李运全
施工负责人:聂书民
安全负责人:董利华
技术负责人:张 磊 程云波
四、施工单项工程负责人
步骤 负责人 参与人员 主要项目 时间
1 机三队 移南平台、拆西罐北边下方滚动罐耳 1.5h
2 邱万里 王磊 拆除东罐笼顶部的配重块 1h
3 聂书民 闫永川 拆除西南角稳罐角钢 1h
5 邱万里 黄传富(锁绳器) 在天轮上锁西罐(用锁绳器) 0.5h
6 聂书民 王磊 20T倒链预紧东罐、东罐四根首绳用5t倒链预紧 1.5h 7 聂书民 王磊 起吊东罐拆四角板与楔形装置连接锁子 1.5h
4 闫永川 黄传富 东罐以下井口棚工字钢,锁东罐尾绳 1h
8 邱万里 王磊 松20T倒链,落东罐,拆尾绳 2h
9 聂书民 一次倒倒链 0.5h
10 聂书民 二次倒倒链 0.5h
11 聂书民 三次倒倒链 0.5h
12 聂书民 旧罐笼移出井口放置好 0.5h
13 聂书民 按旧罐笼的逆程序进行 9h
14 聂书民 徐英东 安装保护,调试运行 2h
合计 24h小时
五、施工准备
工具材料一览表
名 称 型 号 数 量 用途及相关要求
