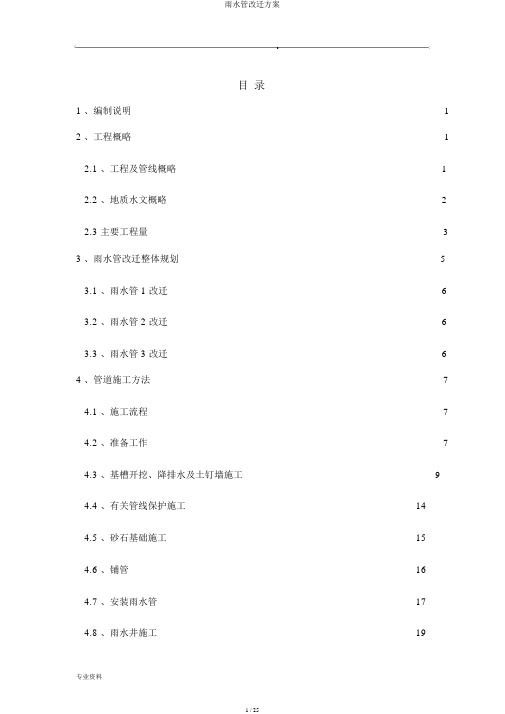

.目录1 、编制说明 (1)2 、工程概略 (1)2.1 、工程及管线概略 (1)2.2 、地质水文概略 (2)2.3 主要工程量 (3)3 、雨水管改迁整体规划 (5)3.1 、雨水管 1 改迁 (6)3.2 、雨水管 2 改迁 (6)3.3 、雨水管 3 改迁 (6)4 、管道施工方法 (7)4.1 、施工流程 (7)4.2 、准备工作 (7)4.3 、基槽开挖、降排水及土钉墙施工 (9)4.4 、有关管线保护施工 (14)4.5 、砂石基础施工 (15)4.6 、铺管 (16)4.7 、安装雨水管 (17)4.8 、雨水井施工 (19)4.9 、通球及闭水试验 (19)4.10 、沟槽覆土 (20)4.11 、检验与查收 (20)5、管道施工安全举措 (20)、沟槽开挖及回填安全举措 (20)、管线封堵及管道拆封安全举措 (21)、增强监测和对建(构)筑物的保护 (21)6、雨期施工举措 (21)7、应急方案 (22)1、编制说明该标段明挖区间雨水管和供水管线盘根错节且危险性很高,为了明确管线改迁详细筹备,指导有关管线的综合改迁及保护施工,特拟订本专项方案。
雨水管改迁设计方案已由设计院达成,本方案仅为施工方案。
2、工程概略2.1 、工程及管线概略合肥市轨道交通 1 号线土建 8 注明挖区间位于锦绣大道与庐州大道交口处,采纳明挖法施工,区间主体构造需横跨锦绣大道。
施工现场存在许多的电力、供水等管线,此中 110 KV 的高压电缆是滨湖地域独一的主电缆;供水管 1 、2、3都是滨湖地域的主要线路,也是供水五厂的供应线;雨水管 1 是滨湖地域雨水汇集的主要管线之一,各种管线改迁施工相互影响,都对现场施工影响较大,且迁移难度很大。
其主要管线详见下表:序号管线名称材质规格走向埋深地点备注1供水 1PCCP 管DN1000东西走向横跨基坑影响雨2供水 2PCCP 管DN1400东西走向横跨基坑水管改3供水 3PCCP 管DN800东西走向横跨基坑迁4电力 1铜线10KV东西走向架空横跨基坑影响雨、5电力 2铜线110KV南北走向斜跨基坑供水管6电力 3铜线10KV南北走向横跨基坑改迁7雨水 1混凝土DN2000南北走向邻近基坑截断并8雨水 2混凝土DN800东西走向横跨基坑改迁9雨水 3混凝土DN2000东西走向横跨基坑高压塔供水管1供水管2雨水管210kv架空高压电缆供水管3井1井2雨水管110kv深埋高压电缆110KV高压电缆雨水管3井4井3图 2-1各种管线现状图图2-2 雨水管与上水管剖面图高压塔基础为人工挖孔灌输桩,直径 2m 、桩长 11m (下端素混凝土 1m ),桩基上端是厚度1m 的防水台,该处的基坑为一级基坑,对沉降的要求很严格,离改移雨水管的基坑距离为18m 。
给排水管线迁改方案
1.路基或桥台占压的管道分别迁改至路基或桥台以外。
2.新建涵洞或涵洞改造延长时占压且管道在涵洞口拐弯的将其迁改至新
建涵洞口以外;管道在涵洞口不拐弯的采用耐腐蚀和抗压性能良好的套管进行防护。
3.管道与铁路交叉穿越时原则上绕性设计立交涵或者从桥下穿过,如果没有条件的可设置专用管道保护涵。
4.需要迁改的管道原则上不提高原管材标准,若考虑到对铁路保护的重要性对个别管材较差的可适当提高。
5.管道迁改方案应符合城市总体规划要求,不得占用规划用地。
6.对特殊重点、难点地段的管道难以实施迁改时可适当调整铁路自身方案,优化设计并做经济技术比较,找到一个合情合理、能实施的措施。
7.对于沿线的各种管线,在施工之前应征求产权单位意见。
各工点迁改方案需得到建设单位、产权单位和城市规划部门的认可。
XXXXXXXXXX排水管沟槽开挖施工方案编 制:复 核:审 核:年 月目 录一、编制依据二、工程概况三、现状排水管情况四、排水管迁改总体施工方案(教工路 )雨、污水管 ( 路)污水管 ( 路)雨水管五、工程量统计六、工期及质量目标工期筹划 工期计划 质量目标七、排水管迁改施工工艺流程八、施工组织管理网络九、施工准备作业条件 材料准备 主要施工机具 劳动力准备 、施工部署 十一、施工方案 十二、管线保护措施 十三、周边建筑物保证措施 十四、质量保证措施 建立健全质量管理体系机械设备和人员的配备 管理和制度保证 过程的技术保证 十五、工期保证措施 十六、施工监测 十七、季节性施工措施 十八、安全及文明施工措施 安全生产措施 文明施工措施 十九、应急保障一、编制依据、华东勘测设计研究院有限公司下发的 施工图设计第九篇 管线综合设计、城市工程管线综合规划规范( , 版)、给水排水管道工程施工及验收规范( )、建质 号:关于印发《危险性较大的分部分项工程安全管理办法》的通知、《建筑地基基础工程施工质量验收规范》( ) 、《混凝土结构工程施工质量验收规范》( )、与本工程相关的施工技术规范、验收标准及相应法规;、施工现场条件和环境;、类似工程施工经验。
二、工程概况工程概括本工程 ,现状 段及 段由于 西延工程施工,对与工程主体结构冲突的雨污水管进行永久迁改。
工程地质根据地基土地质时代、成因类型及其工程特性,参考 工作井及西侧明挖段、 工作井及其东侧明挖段工程地质资料,将排水管开挖过程中各岩土层特性自上而下分述如下:① 层 杂填土:杂色,松散,表层为混凝土和沥青地面,下部主要由碎砖、砼块、碎石、瓦片等建筑垃圾及塑料袋等生活垃圾组成,碎石直径一般 ~ ,最大粒径 以上,成分复杂,均一性差。
该层零星缺失,层顶高程 ~ ,层厚 ~ 。
① 层 素填土:灰、灰黄色,湿,松散,主要由粘性土及粉性土组成,含少量碎石及建筑垃圾,局部孔段见植物根系。
市政排水迁改工程方案一、项目概述市政排水迁改工程是指为了改善城市排水系统,提高城市水环境质量,减少城市内涝情况,保护城市建筑物和基础设施安全,改善城市居民生活环境而进行的排水迁改工程。
本文将围绕市政排水迁改工程方案展开介绍。
二、工程背景随着城市化进程的加快,城市建设规模日益扩大,城市排水系统已经不能满足城市发展的需要。
城市排水系统老化、容量不足、排水管道破损等问题不断凸显,导致城市内涝、水质污染等问题日益严重。
为了解决这些问题,需要进行市政排水迁改工程改善城市排水系统,提高城市水环境质量。
三、工程范围市政排水迁改工程通常包括城市集中式排水系统的改造和城市雨水管网的疏通、清理等工程内容。
具体包括但不限于以下工程范围:1. 改善雨水排水系统,设计泄洪水道,改扩建排水沟、排水渠,提高城市雨水排水系统的排水能力;2. 改善污水排水系统,对污水处理厂进行升级改造,提高污水处理能力;3. 疏通、清理雨水管网,对城市雨水管网进行定期清理,确保雨水管网畅通;4. 建设雨水收集设施,对城市雨水进行有效收集和利用。
四、工程方案1. 检查排水系统首先需要对城市现有的排水系统进行全面检查,包括集中式排水系统和雨水管网等,查找系统存在的问题和隐患,为后续工程提供依据。
2. 制定工程方案根据排水系统检查结果,制定排水迁改工程施工方案,包括排水管道的改造、建设新的排水设施、对污水处理厂进行升级改造等。
根据城市实际情况,确定工程范围和重点治理区域。
3. 设计排水系统根据工程方案,进行排水系统设计,包括设计新的排水管道、泄洪水道、排水沟、排水渠等,确保排水系统能够满足城市的发展需求。
根据设计图纸,对排水系统进行改造、建设工程,包括新的排水管道、泄洪水道、排水沟、排水渠等的施工,以及对污水处理厂的升级改造等。
5. 排水设施运行维护排水设施建成后,需要进行运行维护工作,包括定期检查排水设施的运行情况,及时清理、疏通排水设施,确保排水系统的正常运行。
雨水管迁改专项施工方案项目背景随着城市发展和改造,许多地区的雨水管网出现了老化、堵塞或不足的问题。
为了解决这些问题,我们计划进行雨水管迁改的专项施工。
本文档将详细介绍雨水管迁改的方案,包括施工计划、工序安排、施工注意事项等内容,以确保施工的顺利进行。
目标和目的本次雨水管迁改的目标是优化和扩充现有的雨水排水系统,提高排水效率。
同时,通过迁改,可以解决部分道路积水问题,改善市民的出行环境,提高城市形象和居民生活质量。
施工计划1.前期准备阶段:–确定迁改区域:根据管网检测结果和市政规划,确定雨水管迁改的区域范围。
–设计方案:与相关设计单位进行沟通,制定雨水管迁改的设计方案。
–材料准备:根据设计方案,采购所需的管材、接头、阀门等材料。
2.施工准备阶段:–施工图纸编制:根据设计方案,对迁改区域进行详细测量,编制施工图纸。
–人员组织:确定施工队伍和施工人员,并进行培训和安全教育。
–设备准备:采购所需的施工机械和设备,如挖掘机、管道切割机等。
3.施工阶段:–管道清理:清除旧管道中的杂物和堵塞物,确保新管道的顺利铺设。
–管道铺设:根据施工图纸,将新的雨水管逐段铺设到指定位置,并进行连接。
–支管调整:根据实际情况,对支管进行调整,确保排水的流畅和坡度的合理。
4.完工验收阶段:–验收和测试:对迁改后的管道进行压力测试和流量测试,确保正常工作。
–文档整理:整理施工过程的相关文档和记录,包括图纸、施工日志、验收报告等。
–交接移交:将整理的文档和记录交接给相关部门,并提供必要的培训和技术支持。
工序安排根据施工计划和施工阶段的要求,我们将按照以下顺序进行施工工序的安排: 1. 管道清理:清除旧管道中的杂物和堵塞物。
2. 管道铺设:逐段铺设新的雨水管到指定位置,并进行连接。
3. 支管调整:调整支管的位置和坡度。
4. 压力测试:对迁改后的管道进行压力测试,确保密封性能。
5. 流量测试:对迁改后的管道进行流量测试,确保排水效果。
水管迁改工程实施方案一、项目概况1.1 项目名称水管迁改工程1.2 项目背景在城市建设和发展过程中,经常会遇到原有水管布局不合理或者需要进行扩建、改造等情况。
此时就需要进行水管迁改工程,以满足城市发展的需要,保障居民用水和排水的需求。
1.3 项目地点本次水管迁改工程涉及的地点包括城市各个区域,主要集中在市中心区域及周边地区。
1.4 项目目的本次水管迁改工程的目的是为了改善城市水务系统,提高供水和排水的效率,满足城市居民的生活和生产需求。
1.5 项目范围本次水管迁改工程的范围涉及到市政管网,主要包括供水管道、排水管道、污水处理设施等。
二、实施方案2.1 前期准备在水管迁改工程实施前,需要进行详细的前期调研和规划。
首先,需要对原有的水管布局进行全面的调查和评估,包括水管的类型、直径、材质、敷设深度等。
同时,还需要考虑城市规划和发展的需求,确定水管迁改的具体方案和范围。
2.2 技术方案根据前期调研和评估的结果,确定水管迁改的技术方案。
首先,需要确定迁改的具体范围和内容,包括需要迁改的水管的类型、长度和位置等。
其次,需要确定迁改的技术方案,包括采用的材料、施工方法、施工流程等。
2.3 施工方案在确定技术方案后,制定具体的施工方案。
首先,需要制定施工图纸和设计方案,明确施工的具体内容和要求。
其次,需要制定施工计划和进度安排,确定施工的时间节点和工期。
同时,还需要确定施工的人员配备和技术要求,保障施工的顺利进行。
2.4 施工准备在施工前,需要进行充分的施工准备工作。
首先,需要准备施工所需的设备和材料,包括挖掘机、管道材料、管道连接件等。
其次,需要组织施工人员进行培训和技术交流,提高施工人员的技术水平和安全意识。
同时,还需要进行施工现场的准备工作,包括清理施工现场、标明施工区域等。
2.5 施工过程在进行水管迁改工程时,需要严格按照施工方案和施工计划进行施工。
首先,需要进行严格的施工监督和管理,确保施工的安全和质量。
雨污水管改迁方案近年来,随着城市化的不断推进和人口的快速增长,城市排放的污水也越来越多。
同时,随着城市规划的不断升级,一些老旧小区的污水管道已经无法满足现代城市的城市化需求。
因此,对于这些老旧小区,急需对其雨污水管道进行改建提升。
本文将从改建方案、实施细节和可行性分析三个方面,对雨污水管改迁方案进行深入探讨。
一、改建方案针对老旧小区雨污水管道的改建,应按照以下方案:1.状况调查首先,需要对老旧小区的雨污水管道进行全面的状况调查,了解管道的质量、规格、布局、运行状态等信息,以便制定针对性的改建方案。
2.管道重建对于管道老化严重、污物积存较多的区域,需要对该区域的雨污水管道进行全面重建,为新的排水系统铺下基础。
3.雨水收集在改建过程中,应考虑合理利用雨水资源。
可以采用绿化小区、设置雨水收集桶等方式进行雨水的收集和利用。
收集的雨水可以用于浇灌草坪、花园等,减少雨水的浪费和排放。
4.加强排污处理改建后的雨污水管道可更好地收集污水,并进行初级处理。
但在排放前,还需要经过复杂的处理过程,以保证水质符合国家相关标准。
因此,在改建后,应加强对污水的处理和监管。
二、实施细节在实施改建方案时,需要注意以下细节:1.政府支持老旧小区雨污水管道改建需得到政府的支持和协助。
政府应提供有力的经济和政策保障,鼓励社区居民参与到改建工作中,加快改建进程。
2.建立专业团队改建过程涉及到土地改造、管道改造和环境管理等多个方面,因此需要建立一个专业的改建团队,由专业人士进行技术指导和现场管理。
3.围挡保护在改建过程中,必须设置围挡,以保护施工过程中的行人和自行车,减少安全事故的发生。
4.周围环境保护在改建过程中,应尽可能减少对周围环境的影响。
如果改建过程中出现了扰噪、污染等问题,应积极采取措施加以解决。
三、可行性分析老旧城区的水污染严重影响居民的生活质量,必须对其雨污水管道进行改建提升。
该项工程可实现以下可行性:1.社会效益通过改建,能够大幅度改善城市环境,提高居民生活质量,减少因水污染带来的健康问题,有利于社会长远发展。
第1篇一、工程概况1. 项目名称:XX市XX区域管线迁改工程2. 项目地点:XX市XX区域3. 项目规模:本次管线迁改工程涉及电力、通信、燃气、供水、排水等五类管线,总长度约5公里。
4. 施工周期:预计60天(具体根据现场实际情况调整)5. 施工单位:XX市XX工程有限公司二、施工准备1. 组织机构- 成立项目指挥部,负责整个项目的组织、协调和管理工作。
- 设置工程技术部、质量安全管理部、物资供应部、施工管理部、财务部等部门,确保项目顺利实施。
2. 人员配置- 项目经理:负责项目全面管理。
- 技术负责人:负责技术指导和现场管理。
- 施工队长:负责施工组织和管理。
- 质量安全员:负责质量和安全监督。
3. 材料设备- 管线材料:根据设计要求,准备各类管线材料,如钢管、PVC管、PE管等。
- 施工设备:挖掘机、吊车、切割机、焊接机、测量仪器等。
4. 施工图纸和技术资料- 收集并审核施工图纸和技术资料,确保其完整性和准确性。
三、施工方案1. 施工顺序- 电力管线迁改- 通信管线迁改- 燃气管线迁改- 供水管线迁改- 排水管线迁改2. 施工方法- 电力管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。
- 通信管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。
- 燃气管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。
- 供水管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。
- 排水管线迁改:采用开挖方式,按照设计要求进行管线敷设,并进行回填和压实。
3. 施工工艺- 开挖:按照设计要求,确定开挖范围和深度,采用挖掘机进行开挖,确保开挖质量和安全。
- 管线敷设:按照设计要求,将管线敷设到指定位置,确保管线间距和埋深符合规范要求。
- 焊接:对于钢管等需要焊接的管线,采用电弧焊进行焊接,确保焊接质量。
- 回填和压实:采用土方进行回填,使用压路机进行压实,确保回填土的密实度。
给排水改迁工程专项施工方案一、工程背景近年来,城市化进程不断推进,城市排水系统的建设和改造成为民生工程中的重要一环。
为解决城市排水系统存在的问题,我市决定开展给排水改迁工程。
二、工程目标本专项施工方案的目标在于实施合理的给排水改迁工程,提高城市排水系统的流畅性和可靠性,改善市民居住环境,确保工程施工的顺利进行。
三、施工方案3.1 前期准备在正式施工前,需要进行工程测量、设计、规划等前期准备工作。
确定施工范围、施工周期,制定详细的施工计划,并提前做好材料准备等工作。
3.2 施工流程1.交通封闭:根据施工计划,对施工区域进行交通封闭,确保施工安全。
2.排水管道拆除:对现有排水管道进行拆除,清理施工现场。
3.新建排水系统:根据设计方案,新建排水管道,确保其畅通。
4.检测验收:对新建排水系统进行检测验收,确保质量符合标准。
3.3 施工方法本工程采用XXXX施工方法(具体施工方法根据实际情况确定),确保工程质量和施工进度。
3.4 安全防护施工过程中,全面做好安全防护工作,加强对施工现场的管理,确保施工人员和周边居民的安全。
四、工程管理在整个施工过程中,设立专门的工程管理团队,加强施工现场的管理,做好施工日志记录和工程进度跟踪,及时解决工程中出现的问题,确保施工质量和进度。
五、施工总结经过一段时间的施工工作,给排水改迁工程取得了显著成效。
未来还将继续完善城市排水系统,提升城市的防洪排涝能力,为居民创造更好的生活环境。
以上是给排水改迁工程专项施工方案的相关内容,希望能为本次工程的顺利进行提供有益的参考。
一、编制依据及编制原则 (1)1、编制依据 (1)2、编制原则 (1)3、编制说明 (2)二、工程概况 (2)1、工程概况 (2)2、现状排水管线情况 (2)3、迁改设计内容 (3)4、地质水文概况 (3)4.1、地质条件 (3)4.2、水文条件 (3)三、总体施工方案 (4)1、雨水管 (4)2、污水管 (6)四、施工准备 (6)1、组织机构设置 (6)2、施工总体目标 (7)3、施工现场布置 (7)4、主要材料及机械配备情况 (7)五、排水管施工方法 (9)1、施工工艺流程 (9)2、施工测量放线 (10)3、管沟开挖 (11)4、排水管道铺设 (12)5、顶管施工(详见专项施工方案) (16)6、管道与检查井连接 (17)7、检查井砌筑及井盖选用 (18)8、排水管道严密性试验 (18)9、沟槽回填 (19)六、工程质量保证措施 (20)1、质量组织管理机构 (20)2、施工现场管理 (21)七、雨季施工措施 (22)八、安全保证措施 (22)九、规范化施工及文明施工 (24)十、水土保持措施 (24)十一、监护措施 (25)一、编制依据及编制原则1、编制依据1.1《秀厢大道站综合管线平衡图纸》1.2《秀厢大道站排水管线迁改设计图纸》GH20150501.3《城市排水工程规划规范》GB50318-20001.4《给排水管道施工验收规范》GB50268-20081.5《秀厢大道站交通疏解图纸》1.6《城市工程管线综合规划规范》(GB 50289-98)1.7《给水排水构筑物施工及验收规范》(GB50141-2008)1.8《给水排水管道工程施工及验收规范》(GB50268-2008)1.9《给水排水工程顶管技术规程》(CECS246:2008)2、编制原则2.1、遵循设计文件、规范和质量验收标准的原则。
在编写本专项施工技术方案中,严格按设计标准、现行规范和质量验收标准办理,正确组织施工,确保贯通施工安全、可靠。
2.2、坚持实事求是的原则,在制定本施工方案中,根据现有施工机具设备,结合我单位在类似道路工程施工中的成功经验,坚持科学组织,合理安排,均衡生产,高质量、高效益地完成污水管线改建施工。
2.3、坚持项目法管理的原则,通过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、方法、资金和信息,实现质量和造价的最佳组合。
2.4、坚持施工过程严格管理的原则。
在施工过程中,严格执行业主及监理工程师的指令。
2.5、在认真、全面理解施工图的基础上,使本方案满足技术先进、方案可靠、经济合理的要求。
坚持“科学组织、合理投入、优质安全、快速高效、不留后患”的指导思想。
2.6、重视水土保持和生态环境保护,做到文明施工。
3、编制说明金宁路、兴桂路及秀厢大道施工区域市政管网较为密集,且周边建筑多为居民小区,有金源橘子郡、红日山湖、金源汽车城等。
为了正确履行合同,统一、规范的进行场地内雨污水管线改迁,明确管线改迁具体筹划,保证施工过程中雨污水管的畅通,特制定本专项方案。
二、工程概况1、工程概况南宁市轨道交通3号线第五工区起于邕武路站(不含),止于南梧路站(不含)。
包含两个车站、三个盾构区间。
即沙江路站、秀厢大道站、邕武路站~沙江路站盾构区间、沙江路站~秀厢大道站盾构区间、秀厢大道站~南梧路站盾构区间。
2、现状排水管线情况本工区雨污水管线主要集中在秀厢大道站,沙江路站因地理位置偏僻,还未形成成熟的市政管网体系,暂无任何雨污水管道需要迁改。
秀厢大道范围内雨污水管道主要分布在金宁路与兴桂路,其中金宁路主要有一条∅1200雨水管、一条∅400污水管。
雨水管沿金宁路自物流大道(在建)起,途径中兴小学,一路向南汇集至秀厢大道上的排水箱涵,平均埋深 2.1m。
污水管线与雨水管线并列,在雨水管线西侧约4米位置,途径中兴小学一路向南汇集至秀厢大道上的排水箱涵,平均埋深 2.8m。
两条管线无交汇点。
兴桂路上主要有两条∅400雨水管线,一条∅400污水管线。
两条雨水管线与兴桂路两侧平行布置,汇水面积较小,管线路径较短,于金宁路处与∅1200雨水管交汇,埋深平均为2.0m。
污水管线沿兴桂路北侧横穿金宁路与∅400污水管汇合。
兴桂路东侧(红日山湖小区前)存有一条∅400污水管与一条∅400雨水管,均与市政排水管网相通。
经调查位于兴桂路的排水管线可能为橘子郡小区及红日山湖小区自有排水管线,该路上管线流向均为自东向西汇流。
3、迁改设计内容本次设计将影响主体结构施工的d400污水管及d1200雨水管道迁移出主体结构施工影响范围外,并顺接上下游现状雨、污水管道。
同时为满足地铁施工完毕后路面雨水的收集排放,对地铁附属结构上方敷设布置雨水口及雨水口连接管4、地质水文概况4.1、地质条件场地内广泛分布第四系填土,主要为由为建筑垃圾和生活垃圾、黏性土混砂、碎石等组成,呈松散-稍密状态,欠压实-稍压实,层厚1.9-13.2m,平均层厚 6.28m。
第四系填土自身强度较低,物理力学性质极不均匀,厚度变化大,由此产生沉降差异会导致地面裂缝的产生。
应采取工程措施对其加固处理。
粉质粘土、泥岩、粉砂质泥岩,属膨胀岩土,呈坚硬粘性土状,天然状态下强度较高,压缩性低,但浸水易软化,干后则开裂,力学性质变化较大,施工过程中应充分考虑土体干湿循环过程膨胀的影响(土体强度降低、地面变形开裂、基坑或边坡失稳、基础不均匀沉降等)。
车站采用明挖时注意及时进行支护;泥岩黏粒含量较高,支护时采用钻孔桩时效较低,设计和施工时应做好施工措施和对策。
4.2、水文条件本站无江河水库及鱼塘经过或分布,地表水主要为大气降水。
地表水通过渗透地层对地下水进行补给。
地下水位的变化受地形地貌、地层岩性、地下水补给来源等因素控制。
地下水位的变化与地下水的赋存、补给及排泄关系密切,每年4-10月为雨季,降雨充沛,水位会明显上升,而在冬季因降雨减小,地下水位随之下降。
主要是受大气降水补给,上层滞水的水位、水量、埋深受补给条件影响,勘察期间钻孔混合水位埋深1.8-4.9m,变化幅度3.1m。
本站点排水管线迁改大部分位于地下水位以下。
地下水类型:根据钻探情况,结合地下水赋存条件、含水介质及水力特征的分析,本站地下水水量贫乏,地下水的主要有上层滞水和潜水两类。
地表水在雨季以地面瞬时片流为主,由高处向低洼部位沿地面流淌,汇入市政排水管或沙江河后以短暂洪水形式瞬间流走,部分渗入地下,平常主要通过渗透,向地下水补充,地下水的流场主要是地势高处向低洼部位运动,部分向沙江河渗流排泄,沙江河的部分河水亦通过渗入地下做补给,最后汇入邕江,地下水的补给来源主要来自大气降水的入渗为主,沿含水层向低洼地段渗流排泄。
三、总体施工方案1、雨水管将与车站主体结构标高冲突的d1200雨水管道迁至东侧主体结构施工影响范围外,该管道为永久迁移管道,新建雨水管管径为d1350,管底标高96.01-102.90m,埋深2.7-4.9m,坡度15‰,雨水排向自北向南。
同时,Y7-Y8段管道过出入口通道段雨水管采用钢管,满足出入口通道施工期间悬吊的要求,待通道施工完成后恢复为钢筋混凝土管;施工工艺选择:Y13-Y14采用顶管施工(已针对顶管编制专项施工方案);Y2-Y3段因管线东侧为金源橘子郡小区,为降低施工对小区的影响,该段迁改雨水管采用钢管桩施工;其余管段采用放坡开挖施工工艺。
新旧管道过流量对比表1 现状d1200雨水管道12-20 55102 新建d1350雨水管道15 6540结合附属结构施工期间统筹安排同步实施雨水管线改迁在主体结构施工完成后结合道路恢复新建雨水口以满足现状路面雨水排放的要求。
土质地层施工段直接采用挖掘机开挖(局部强风化地质采用破碎机和人工结合的方式开挖),管道埋深H开挖深度≤5000mm时,开挖坡度为1:0.75;管道埋深H>5000mm时,在地面标高以下4000mm处增加1500mm台阶,开挖坡度为1:0.75。
待开挖至设计标高20cm时,应采用人工方式进行清底。
若发现存有地下水时,应同时在沟槽两侧开挖20cm宽排水沟,并在每段沟槽设集水井并采用泵抽井点降水的施工方法,以防止沟槽底受雨地下水或雨水浸泡。
管槽开挖深度较小时,可采用排水放坡开挖施工。
应注意粉土层和粉砂层渗透系数较大,在基坑开挖过程中易产生流砂或管涌。
管槽开挖深度较大时,采用钢管桩支护,降水开挖施工,要求开挖一段,埋设一段。
施工顺序为:打设钢管桩→开挖支护→管基→排管→坞膀→回填→拔管桩→灌管桩缝。
验槽合格后,浇筑厚12cm-27cmC15混凝土垫层,待砼强度达到30%时弹出中线。
下管采用机械下管,25T吊车将雨水管逐节放置在砼垫层上,吊葫芦人工就位,橡胶密封圈封口。
安装完毕后采用砼楔形预制块稳管。
稳管后立即在管沟两侧用砂砾石对称回填并人工夯实。
经验收合格后,按规范及设计要求进行回填和压实。
管槽开挖机回填断面示意图(埋深≤5000)管槽开挖机回填断面示意图数值表2、污水管本设计将北侧影响车站主体结构施工的现状d400污水管永久改迁至1号风亭施工影响外,并顺接入兴桂路现状污水管。
迁改后管道坡度20‰,埋深3.2-3.8m,采用放坡开挖。
将兴桂路东侧现状d400污水管永久迁改至金宁路西侧主体结构施工影响范围外,横跨车站主体结构WN3-WN4段及横跨车站Ⅱ号出入口通道WN6-WN7段采用DN400钢管悬吊,主体结构施工完毕后该钢管恢复为钢筋混凝土管。
迁改后管道坡度3-15‰,埋深3.2-5.1m,并顺接上下游现状管道。
管道采用放坡开挖施工。
污水管开挖及基础形式同雨水管。
四、施工准备1、组织机构设置根据本合同段的工程内容和基本特点,结合工程数量和施工组织情况,为实现合同工期、保证质量、降低成本,我们对该项目实施项目法管理。
工地设排水施工管理部,设施工总负责一名,技术负责人一名。
项目经理部的相关科室配备足够的各类专业技术人员,以加强施工管理。
以下人员实行轮流制值班,保证现场管理人员岗位24小时在岗。
2、施工总体目标管理目标:精心组织、科学管理、精心施工;工期:2个月;施工中,将严格执行有关《技术规范》,深刻领会设计意图,按图施工,服从业主和监理工程师的指令。
3、施工现场布置(1)、布置原则施工现场布置以有利合理组织施工,加快施工进度,方便现场施工,尽量少占红线外土地,方便工地生活和文明施工为原则。
4、主要材料及机械配备情况针对本工程里程较长,工程内容相对分散性,项目部将在每天深入施工现场的基础上,对工程段机械及劳动力配备情况进行协调、合理的调配使用,使其单一与完整性能充分体现在整个工程施工过程中,保证工程施工顺利进行。
主要机械设备一览表(1)、主要材料A、 DN(600、1350)Ⅱ级混凝土平口管;DN1400钢管(加强型防腐处理)。
