酒泉市污水处理厂伸缩缝处理方案
- 格式:doc
- 大小:30.50 KB
- 文档页数:5
地面伸缩缝工艺流程一、伸缩缝的作用。
地面伸缩缝那可是相当重要的哦。
就像是给地面留个小空间喘口气一样。
咱们的地面呀,不管是室内的还是室外的,会因为温度的变化而热胀冷缩。
如果没有伸缩缝,那地面可能就会因为膨胀而拱起来,或者因为收缩而开裂,那可就不好看啦,就像人脸上突然长了一道疤似的。
而且呀,要是地面有震动或者沉降之类的情况,伸缩缝也能起到缓冲的作用,让地面不至于一下子就坏掉。
二、施工前的准备。
施工之前呢,得先把场地清理干净。
可不能有那些乱七八糟的杂物在上面,就像咱们打扫房间一样,得把地上的小垃圾都扫走。
然后就是材料的准备啦。
材料可得选好呢,比如说伸缩缝的填充材料,像沥青麻丝啊,聚苯乙烯泡沫板之类的。
这些材料就像是给伸缩缝穿的小衣服,得选合适的。
还要准备好切割工具呀,要是手工切割的话,那锯子得锋利的,要是用机器切割,那机器得检查好,可不能在切割的时候出故障,那就像做饭做到一半炉灶坏了一样糟糕。
三、切割伸缩缝。
切割伸缩缝的时候要特别小心呢。
切割的宽度和深度都有讲究的。
宽度不能太宽也不能太窄,太宽了不好看,就像人的嘴巴咧得太大了似的,太窄了又起不到伸缩的作用。
深度呢,要根据地面的厚度和使用情况来定。
切割的时候,得沿着预先画好的线来切,就像小朋友画画的时候沿着线涂颜色一样。
要是切歪了呀,那伸缩缝就不整齐了,就像歪歪扭扭的小蛇。
而且切割的时候会有灰尘,要注意做好防护措施,可不能让灰尘把自己弄得灰头土脸的,就像从烟囱里钻出来一样。
四、清理伸缩缝。
切割完了之后呢,伸缩缝里面肯定有很多残渣呀,就像吃完饭的碗里有剩菜剩饭一样。
这时候就得把这些残渣清理干净。
可以用小刷子呀,或者小铲子之类的工具。
要清理得干干净净的,这样填充材料才能填得好。
如果清理不干净,那填充材料就不能和伸缩缝的边边角角很好地贴合,就像穿不合身的衣服一样,到处都是皱巴巴的。
五、填充伸缩缝。
清理干净之后就到填充这一步啦。
把选好的填充材料慢慢地填进去。
如果是沥青麻丝的话,要填得均匀一些,不能这里多那里少。
伸缩缝工程施工方案一、施工前准备工作1. 踏勘现场:施工前需要对工程现场进行踏勘,了解现场情况,包括地形、气候、交通等情况,为后续施工做好准备。
2. 材料准备:根据设计要求和施工计划,准备好所需的材料和设备,包括伸缩缝材料、施工工具、定位设备等。
3. 施工队伍和安全防护:确定施工队伍的人员构成和分工,确保施工人员具备相关证书和经验,同时做好施工现场的安全防护工作,保障工作安全。
4. 施工图纸和技术资料准备:收集并整理好施工所需的相关图纸、技术资料和标准规范,为工程施工提供依据。
5. 施工方案设计:根据具体的项目需求,设计出符合要求的施工方案,包括施工工艺、工期计划、质量控制等内容。
二、施工工艺流程1. 准备工作:确定好施工现场,清理施工区域,做好基础、墙壁等部位的防护工作,并对施工材料进行检查,确保其质量符合要求。
2. 定位布置:根据设计要求和图纸标注,确定好伸缩缝的具体位置和尺寸,使用专业的定位设备进行精确定位,确保伸缩缝的设置准确无误。
3. 预埋件安装:根据设计要求和标准规范,对需要预埋的伸缩缝金属件进行准确的定位和固定,确保其位置和尺寸符合要求。
4. 密封胶条安装:在预埋件固定好后,对伸缩缝的密封胶条进行安装,确保其与墙体表面完全贴合,同时做好密封胶条的接头处理,保证其密封效果。
5. 金属线条安装:根据设计要求和标准规范,对伸缩缝金属线条进行安装,确保其位置和尺寸符合要求,并做好线条连接的处理,保证其稳固性和美观度。
6. 检验验收:完成上述工艺流程后,对施工质量进行全面的检验和验收,确保其符合设计要求和标准规范,并做好施工记录和档案归档工作。
三、注意事项和质量控制1. 施工过程中应严格按照设计图纸进行操作,保证伸缩缝的位置和尺寸符合要求。
2. 施工现场应保持整洁,避免杂物和灰尘对施工质量的影响。
3. 确保施工人员具备相关证书和经验,做好现场安全防护工作,防止意外事件的发生。
4. 定期对施工质量进行检验和验收,确保施工质量符合设计要求和标准规范。
伸缩缝清理施工方案及流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!伸缩缝清理施工方案与流程详解一、前言伸缩缝是建筑结构中不可或缺的一部分,其主要功能是允许建筑物在热胀冷缩或地震等自然因素下自由变形,以保护整体结构的稳定性。
伸缩缝施工方案(最终版)
一、引言
伸缩缝是建筑结构中十分重要的部分,能够有效减少由于温度变化、物料收缩等原因造成的结构变形问题。
本文将介绍伸缩缝的施工方案,包括施工准备、施工工序、施工要点等内容,以期帮助读者更好地了解伸缩缝的施工过程。
二、施工准备
1.材料准备
–伸缩缝材料
–施工工具:尺子、切割工具等
2.人员配备
–负责人员:施工队长、技术员等
–工人:根据工程规模确定人数
三、施工工序
1.测量与布局
–根据设计图纸确定伸缩缝位置
–使用尺子等工具测量并标注位置
2.切割与清理
–使用切割工具对建筑结构进行切割
–清理切割面,确保表面平整
3.安装伸缩缝材料
–将伸缩缝材料按照设计要求安装到切割口
–确保伸缩缝材料与建筑结构紧密连接
4.固定与调整
–使用固定件固定伸缩缝材料,确保稳固
–根据实际情况进行调整,保证伸缩缝效果
四、施工要点
1.施工质量
–确保伸缩缝材料质量符合要求
–施工过程中严格按照设计要求进行
2.安全措施
–确保施工现场安全,佩戴好安全装备
–遵守施工操作规程,注意防火防护
3.与其他工序协调
–与周围其他工序进行协调,确保施工顺利进行
–沟通好施工进度,避免影响其他工序
五、总结
伸缩缝施工是一项技术活,需要严格按照要求进行。
本文从施工准备、施工工序、施工要点等几个方面介绍了伸缩缝的施工方案,希望能对读者有所帮助。
在实际施工中,需要根据具体情况进行调整,确保施工质量和安全。
以上是伸缩缝施工方案的最终版,希望读者能够从中获得所需信息,谢谢阅读!。
青年人首先要树雄心,立大志,其次就要决心作一个有用的人才

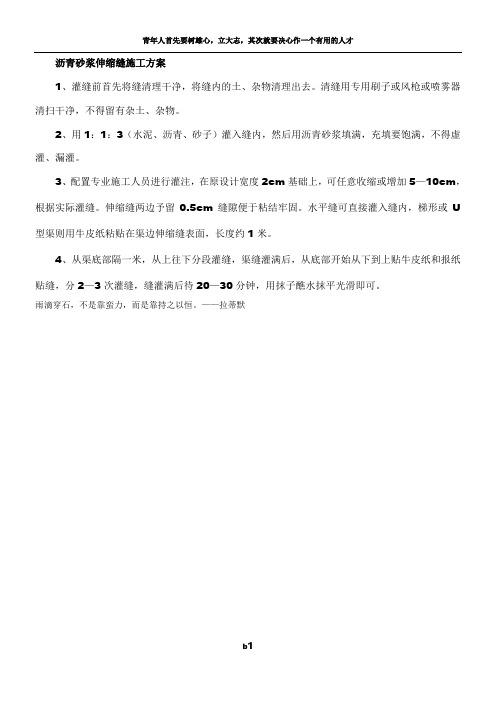

沥青砂浆伸缩缝施工方案
1、灌缝前首先将缝清理干净,将缝内的土、杂物清理出去。
清缝用专用刷子或风枪或喷雾器清扫干净,不得留有杂土、杂物。
2、用1:1:3(水泥、沥青、砂子)灌入缝内,然后用沥青砂浆填满,充填要饱满,不得虚灌、漏灌。
3、配置专业施工人员进行灌注,在原设计宽度2cm基础上,可任意收缩或增加5—10cm,根据实际灌缝。
伸缩缝两边予留0.5cm缝隙便于粘结牢固。
水平缝可直接灌入缝内,梯形或U 型渠则用牛皮纸粘贴在渠边伸缩缝表面,长度约1米。
4、从渠底部隔一米,从上往下分段灌缝,渠缝灌满后,从底部开始从下到上贴牛皮纸和报纸贴缝,分2—3次灌缝,缝灌满后待20—30分钟,用抹子醮水抹平光滑即可。
雨滴穿石,不是靠蛮力,而是靠持之以恒。
——拉蒂默
b1。
伸缩缝堵漏施工方案
伸缩缝是建筑结构中的重要部分,用于容纳建筑物因温度、风力、地震等因素引起的变形和位移。
然而,由于伸缩缝处于接缝位置,常常会出现漏水、漏风等问题。
为了解决这些问题,需要采取科学合理的伸缩缝堵漏施工方案。
首先,伸缩缝堵漏施工方案应从材料选择上进行考虑。
伸缩缝堵漏材料应具有耐温度变化的特性,能够适应建筑物的伸缩变形。
一般建议使用聚合物改性水泥堵漏材料,具有优良的伸缩性能,能够抵抗温度变化和风力的影响。
其次,施工人员需要对伸缩缝进行彻底的清洁和处理。
在施工前,应将伸缩缝内的尘土、杂物等清理干净,并使用清洁剂对其进行除油处理。
这样可以保证堵漏材料与伸缩缝的粘结性,提高堵漏效果。
接下来,施工人员应根据伸缩缝的宽度和深度选择合适的堵漏材料进行填充。
一般采用切割宽度和深度符合要求的聚合物改性水泥,然后将其填充到伸缩缝内,并使用铁板或塑料带等工具进行顶实。
在填充之后,施工人员需要使用手工或机械工具将堵漏材料进行平整处理。
可以采用钢刮板或抹平工具将堵漏材料刮平,确保其与建筑物外墙表面平齐,达到美观的效果。
在堵漏施工完成后,施工人员应进行质量检查和维护工作。
必要时,可以进行试验性的喷水测试,以检验堵漏效果。
如果发现堵漏材料出现开裂、起皮等情况,应及时进行修补,确保堵漏效果的持久性。
总结来说,伸缩缝堵漏施工方案需要选择合适的堵漏材料,进行彻底的清洁和处理,根据伸缩缝的宽度和深度进行填充,然后进行平整处理,
最后进行质量检查和维护工作。
只有科学合理的施工方案,才能有效解决伸缩缝的漏水、漏风等问题,确保建筑结构的安全和稳定。
伸缩缝4.1 一般规定1)伸缩缝应由厂家或专业队伍到现场负责安装施工。
2)伸缩缝材料应固定平放,以防变形。
伸缩缝产品必须有合格证,经验收后才能用于安装。
3)应在桥面铺装前检查和整改预留槽宽度,预埋钢筋应定位准确,并经验收合格。
4)应先安装一条工艺试验伸缩缝,待检验合格后,方可进行大面积施工。
4.2 材料要求1)桥梁伸缩缝安装前应检查桥梁伸缩缝是否有出厂外合格证,使用说明书等。
并经监理、设计及相关人员对伸缩缝的外观质量、几何精度进行检查验收,合格后方可进行使用。
2)混凝土应根据设计选用,一般采用钢纤维混凝土,纤维掺入量应符合相关规范要求。
4.3 施工工序伸缩缝的施工一般采用反开槽法施工。
施工工序:4.4 施工工艺1)放样槽口、开槽①沥青混凝土铺装层完成并验收合格后,根据施工图的要求确定开槽宽度,准确放样,打上线后用切割机锯缝,锯缝线以外的沥青混凝土路面,必须用塑料布覆盖并用胶带封好,以防据缝时产生的石粉污染路面。
据缝应整齐、顺直,并注意将混凝土切透,以免开槽时缝外混凝土松动。
②采用风镐开槽,开槽深度不得小于设计要求,应将槽内沥青混凝土、松动水泥混凝土凿除干净,应凿毛至坚硬层,并用吹风机和高压水枪清除浮沉和杂物。
开槽后严禁车辆通行,严禁施工人员踩踏槽两侧边缘,以免槽两侧沥青混凝土受损。
③梁端间隙内的杂物,尤其是混凝土块必须清理干净,然后用泡沫塑料填塞密实。
如有梁板顶至背墙情形,须将梁端部分凿除。
2)安装伸缩缝①伸缩缝安装之前,应按照安装时的温度调整安装时的伸缩值,伸缩缝定位宽度误差为±2mm,要求误差为同一符号,不允许一条缝不同位置上同时出现正负误差。
②应用水平尺检查伸缩缝顶面标高与桥面沥青铺装高差是否满足要求,一般伸缩缝应比桥面沥青铺装低约2mm。
③控制伸缩缝的标高,然后应对伸缩缝的纵向直线度也要进行调整。
伸缩缝标高和纵向直线度满足设计要求后,方可进行临时固定。
固定时应沿桥宽的一段向另一端将伸缩缝边梁上的锚固装置与预留槽内的预埋钢筋每隔2~3个锚固点进行点焊,两侧对称施焊,保证抄平后的伸缩缝不发生变形,严禁从一端平移施焊,造成伸缩缝翘曲。
伸缩缝施工方案范文一、施工前准备在伸缩缝施工前,需要做好细致的准备工作,以确保施工过程的安全和质量。
准备工作包括:1.确定施工位置:根据建筑结构和设计要求,确定需要设置伸缩缝的具体位置和长度。
2.选择合适的材料:根据不同的施工要求,选择适合的伸缩缝材料,如橡胶、金属、塑料等。
3.制定施工方案:根据建筑的结构类型和使用环境,制定详细的施工方案,包括伸缩缝的设计尺寸、布置方式、施工方法等。
4.准备施工材料和工具:根据施工方案和要求,准备好所需的施工材料和工具,如尺子、锯子、胶水等。
5.保护现场:在施工现场周围设置警示标志,确保施工安全;对施工区域进行清理,保持整洁。
二、施工步骤1.定位和标线:根据设计图纸上的要求,利用线杆、水平仪等工具在建筑物上进行定位和标线。
标定的线条将定义伸缩缝的中心位置,确保施工的准确性。
2.开槽和凿洞:根据设计图纸上的要求,在建筑物表面进行开槽和凿洞。
开槽的深度和宽度要符合设计要求,确保伸缩缝的正常使用和承载能力。
开槽后,要清理槽内的杂物和尘土。
3.安装伸缩缝材料:根据施工方案,将选定的伸缩缝材料进行切割和拼接。
材料的长度要符合设计要求,拼接要牢固稳固。
将伸缩缝材料置于预先开槽的位置,用固定夹具进行固定和扣紧。
4.密封处理:根据施工方案,利用密封胶对伸缩缝进行密封处理。
将密封胶均匀地涂抹在伸缩缝上,确保伸缩缝材料和建筑物之间的紧密连接,防止水和灰尘进入伸缩缝内部。
5.焊接和砂光:如果使用金属材料作为伸缩缝材料,在安装完毕后,进行焊接和砂光处理,使伸缩缝表面平整光滑。
焊接时要注意焊接技术和焊接质量,确保焊缝牢固。
6.施工验收:进行施工验收,检查伸缩缝的安装质量和效果。
检查伸缩缝与建筑物之间的连接是否紧密,是否符合设计要求。
如果有问题,及时修复和调整。
三、施工注意事项1.施工期间要安排专人负责施工现场,确保施工的安全和质量。
2.施工现场要保持整洁,及时清理施工废弃物和杂物,不得堆放在伸缩缝周围。
伸缩缝漏水处理方案伸缩缝漏水处理方案伸缩缝漏水处理方案第一步:1、堰顶伸缩缝表面处理方案对于检修门后至溢流面分缝处的伸缩缝,在缝两侧打交叉25-30厘米深的斜灌桨孔,进行化学灌浆处理。
见溢流面灌浆布置图。
对伸缩缝上层止水带损坏起防渗止水作用,这样使库区的水不能渗入伸缩缝内,达到止水功能。
然后,在灌浆的伸缩缝表面涂刷SK手刮聚脲(或拜铁膜),对伸缩缝进行双重防护。
2、化学灌浆材料及灌浆工艺混凝土伸缩缝宜采用遇水膨胀的灌浆材料和表层涂刷柔性封闭材料处理混凝变形缝。
对于伸缩缝,采用水溶性聚氨脂化学灌浆材料,该材料是一种在防水工程中普遍使用的灌浆材料,其固结体具有遇水膨胀和较好弹性止水的特性,以及吸水后再次膨胀止水的双重止水功能,尤其适用于变形缝的漏水处理。
该灌浆材料可灌性好,强度高,无毒性,当聚氨脂被灌入含水的混凝土伸缩缝中时,迅速与水反应,形成不溶于水和不透水的凝胶体及二氧化碳气体,这样边凝固边膨胀,体积膨胀几倍,形成二次渗透扩散现象(灌浆压力形成一次渗透扩散),从而达到堵水止漏、补强加固作用。
化学灌浆材料的性能指标见表1。
表1 聚氨酯化学灌浆材料主要性能指标试验项目技术要求实测值粘度(25℃,mpa•s)40~70 45凝胶时间(min)≤20 7.7浆液:水=100:3粘接强度(MPa)(干燥)≥2.0 2.6混凝土伸缩缝采用高压灌浆施工工艺。
(1)灌浆孔造孔及清洗沿混凝土伸缩缝两侧打14毫米的斜孔与缝面相交,孔距为0.2~0.4m,孔深距表面25-30cm。
灌浆孔造好后,进行清孔。
用高压气吹出造孔时产生的粉尘,然后再用高压水冲洗灌浆孔,冲出孔内的混凝土颗粒、石块等物质。
清孔验收标准以孔内无任杂物为准。
(2)埋嘴将已洗好的灌浆孔,装上专用的灌浆嘴,进行压气,检查孔与缝是否相通。
若不相通,要检查原因,直到孔与缝相通。
将灌浆嘴轻轻打入斜孔内。
(3)灌浆为了保证灌浆质量,本部位的灌浆采用高压灌浆工艺,灌浆机为美国原装注浆机。
污水池伸缩缝堵漏方案一、原因分析:根据现场实地查看,第一次注水,底板向两侧位移有8mm,第二次注水根据监测点监测底板向两侧位移4mm,以此类推水池的沉降及位移逐渐变小,通过与地下防水专家共同分析,伸缩缝填充物要选用300%的胀缩材料来处理,问题分析主要出现在伸缩缝橡胶止水带与砼咬合力不够,砼振捣时橡胶止水带移位原因造成池内污水从止水带与砼咬合缝隙处渗漏到底部流出。
二、施工主要应用材料:选用水溶性高分子纳米化学灌浆材料。
1、材料简介该产品外观为浅黄色至琥珀色透明液体,它是由高分子纳米聚合物与多种助剂配合而成的单组份高压堵漏材料,一种快速高效既能堵漏又能固结补强的高分子弹性材料。
可应用于各种工程中堵水防渗加固作用。
2、材料特点(1)该材料具有良好的亲水性,能与水反应,同时生成CO2气体,并逆水而上沿来水通道渗透扩散,与周围的混凝土、砂、土等固结,快速硬化形成不透水的固结层,已广泛应用于封堵大压力的涌水与阻止地基中的流水及水的渗透。
(2)该材料与混凝土及土粒粘结力大,可制得高强度的弹性固结体,因此能充分适应地基或其他基层的变形,使其不易发现龟裂、崩塌而得到的加固初强。
(3)在含水的结构中浆液不会被冲散,在其反应过程中,由于气体的扩散使有效固结区迅速增大,可得到比其他类型化学浆液大的多的固结体。
(4)根据工程不同的需要,可调节化灌液体的粘度,对于混凝土工程,如地下室、循环水池等伸缩缝注浆后浆液能很快渗透进去,形成粘结牢固,抗渗性极强。
(5)浆液的固化速度可根据施工需要调节。
(6)施工时采用单给分灌浆设备,易清洗,工艺简单易行,综合费用较低。
(7)固结体在水中浸泡对人体无害、无毒、无污染。
3、材料技术指导项目技术指标外观浅黄~琥珀色透明液体密度:g/m3 1.0~1.10粘度,20℃,Mpa.s 100~400凝胶时间几十秒~几十分粘结强度Mpa ≥1.0膨胀率,%≥300包水量20倍三、施工操作工艺及要点1、施工工艺:确定伸缩缝位置→清理伸缩缝渗漏基面→凿槽→清洗→安装灌浆接嘴→高压灌注高分子浆料→观察→补漏→拆灌浆嘴→槽孔修补→检查→灌浆后用1.2mm厚三元乙丙橡胶防水卷材一遍(注:要留出足够的伸缩量),三元乙丙橡胶防水卷材粘贴方法:将该防水卷材打孔增加粘贴效果,用环氧聚氨酯粘贴。
酒泉市污水处理扩建工程改造升级项目
A2/0生物反应池池壁及伸缩缝的处理方案
一、工程概况:
通过现场调查的实际情况,分析了A2/0生物反应池池壁及伸缩缝渗漏的原因,该A2/0生物反应池水池尺寸86m×43m,底板厚为0.85m,底板顶标高为±0.000m,池顶标高8m,室外地面标高5m。
池壁底宽1m、顶宽0.3m。
长宽两个方向均超过30m,横向设1m宽后浇带两个,间距21.5m。
纵向设30mm宽伸缩缝,间距18.95m。
横向后浇带采用钢板止水板,纵向伸缩缝采用橡胶止水带进行防水,池壁伸缩及水压作用下,出现渗漏。
二、设计依据
1、《混凝土结构加固技术规范》(GB 50367-2006);
2、《混凝土结构设计规范》(GB 50010-2002);
3、《防水工程技术规范》;
4、《地下防水工程质量验收规范》GB50208-2002;
5、《地下工程渗漏治理技术规程》JGJ/T2121-2010。
三、事故原因分析
1、地基沉降不均,建筑物产生变形,使止水带超过极限被拉裂,造成渗漏水。
2、水池混凝土长期浸泡在水中,使混凝土提早变质。
3、由于温差,引起混凝土产生裂缝而渗漏。
四、池壁及伸缩缝防水处理方案
了解到产生渗漏的原因后,依据GB50108-2001《地下工程防水技术规范》,遵循“防、排、截、堵相结合,刚柔并济,因地制宜、综合治理”的原则,制定“以堵为辅,以防为主,综合治理”的处理方案。
1 、剔凿
根据渗漏点检查情况,对渗漏点逐个处理。
以渗漏点为中心对墙体进行剔凿,剔凿时将渗漏点周围松动的石子等骨料剔凿干净,如渗漏点附近存在蜂窝,也要一并剔凿。
墙体剔凿注意深度以 7~8cm 为宜,成“V”字形,尖端指向渗漏点。
剔凿范围形状规则,以矩形为宜。
还应清理出伸缩缝内原有泡沫等,保持伸缩缝内无杂物。
2、清理
渗漏点剔凿完以后,确定渗漏点周围无松动骨料、无蜂窝,然后对剔凿处进行清理。
清理时用清水冲刷剔凿处,保证剔凿范围内无浮砂,无杂物。
清理时特别注意渗漏点位置,一定要清理干净。
基面须牢固、干净、凹凸部位需用砂浆找平,如基面过于干燥,应用水湿润。
3、堵漏
①清理完成之后,用高标号防水水泥砂浆对剔凿处进行修补抹面。
抹面时将基层清理干净,使基层保持湿润、清洁。
水泥砂浆根据厚度分层抹,最后抹至和周围混凝土墙面平齐,终凝前用铁抹子压实抹平。
②布孔、打孔:注浆孔眼的布孔位置和数量,需根据不同漏水情况进行合
理安排,以导出漏水为目的,在集中漏水处布孔,裂缝大,水流量大,则孔距大,缝小则孔距小。
打孔可视施工条件采用手工和机械方法,一般是手工打孔和机械打孔并用。
③用“防泡堵漏剂”灌浆:按工程需要调节好灌浆材料黏度、硬度、固化时间等指标,用高压灌浆机把浆材从管嘴中压入被灌体。
灌浆顺序可从一端开始,单孔逐一进行。
当相邻空开始出浆后,保持压力3-5分钟,即可停止本孔灌浆,改注相邻孔灌浆。
④封口:用EPI防水胶泥和RG堵漏材料进行灌浆口的修补和封口处理。
五、质量保证措施
1、剔凿渗漏点必须找到渗漏点,一般不得超过 7-8cm,防止破坏砼结构。
2、剔凿渗漏点如剔凿出墙板钢筋应对钢筋抹灰前涂刷砼浆液,以便更好的与砂浆的结合。
3、堵漏前必须将漏点位置冲洗干净,确保无松动砼及表面浮尘。
4、堵漏中使用的堵漏剂必须为正规未过期产品,并严格按说明书使用。
5、堵漏完后必须等观察 24 小时后方可进行抹面处理。
6、堵漏应以堵为主的原则。
六、工程验收标准及质量验收
1、工程验收标准
防水工程质量验收按《地下防水工程质量验收规范》GB50208-2002和《地
下工程渗漏治理技术规程》JGJ/T2121-2010标准相关规定进行。
2、质量验收
●地下防水堵漏工程质量应符合规范要求及规定要求;
●地下防水堵漏工程所使用的化学灌浆材料、防水材料等材料应有产品合格证书,材料的品种、规格、性能应符合现行国家产品标准和施工要求;
●地下防水堵漏工程施工完成后,处理部位不得出现渗漏水现象。
●施工中要必须做好施工记录,发现新的问题要及时汇总并给出处理措施方案。
●施工中要及时做好隐蔽工程检查验收工作。
六、安全文明施工措施
(一)安全施工措施
1、严格执行总承包施工单位的现场安全制度。
2、施工和照明用电应严格遵守操作规程,防止触电和搅拌器伤人事故发生。
3、防水施工时应集中精力工作,严禁在施工现场进行打闹和开玩笑。
4、施工人员应持证上岗,进入防水层施工现场必须穿软底胶鞋,不得穿钉子鞋和拖鞋上岗操作,禁止饮酒上岗,带病上岗。
5、防水施工过程中应及时清除边角余料,塑料布、捆扎带等,以保持作业工作面整洁、干净。
6、注浆施工时,操作人员应穿防护服,戴口罩、手套和防护眼睛。
7、挥发性材料应密封贮存,妥善保管和处理,不得随意倾倒。
8、使用易燃材料时,施工现场禁止出现明火。
9、施工现场应通风良好。
(二)文明施工管理
1、严格管理:
所有施工人员必须在配带安全帽后方可进入施工现场。
2、材料堆放:
现场材料堆放由施工员负责,严格根据施工部署集中、分类、标设存放。
对于废弃材料、下脚料和建筑垃圾应及时收积并外运处理。
做到堆放整齐、标牌清楚、工完料尽场地清。
