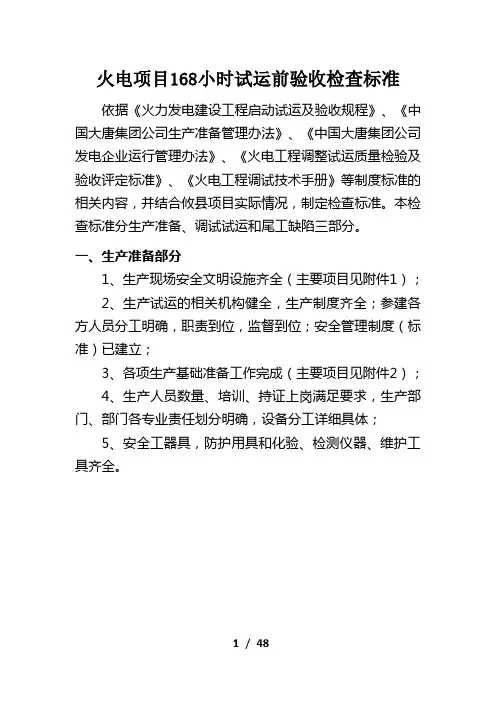

火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
火电工程达标投产汽轮发电机组工程质量检查验收表表4.4.1 汽轮发电机组工程质量检查验收表
4.4.2 汽轮发电机组质量检查验收尚应符合下列规定:
1 汽轮机扣盖后转子与汽缸的相对定位尺寸准确,标记必须清晰。
2 汽轮机扣盖前,汽封及通流部分间隙的调整必须符合制造厂要求。
3 燃气轮机天然气投运前,罩壳、轴承火灾消防必须正常投入。
4 事故放油管道应有两道钢质手动明杆阀门,阀杆应水平或向下布置,阀门与油箱的距离应大于5m,并应有2个以上安全通道,操作手轮应设玻璃保护罩,阀门不得上锁。
5 有毒、有害废水等未经处理合格严禁直接排放。
6 蒸汽吹洗的临时吹扫系统应由有设计资质的单位实际。
7 额定工况下,管道吊架吊杆的偏斜度:刚性吊架吊杆不得大于3°,弹性吊架吊杆不得大于4°。

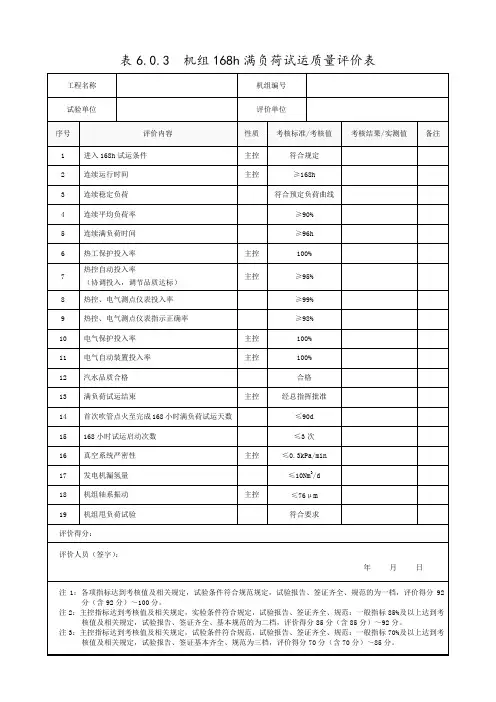

表6.0.3 机组168h满负荷试运质量评价表工程名称机组编号
试验单位评价单位
序号评价内容性质考核标准/考核值考核结果/实测值备注
1 进入168h试运条件主控符合规定
2 连续运行时间主控≥168h
3 连续稳定负荷符合预定负荷曲线
4 连续平均负荷率≥90%
5 连续满负荷时间≥96h
6 热工保护投入率主控100%
7 热控自动投入率
(协调投入,调节品质达标)
主控≥95%
8 热控、电气测点仪表投入率≥99%
9 热控、电气测点仪表指示正确率≥98%
10 电气保护投入率主控100%
11 电气自动装置投入率主控100%
12 汽水品质合格合格
13 满负荷试运结束主控经总指挥批准
14 首次吹管点火至完成168小时满负荷试运天数≤90d
15 168小时试运启动次数≤3次
16 真空系统严密性主控≤0.3kPa/min
17 发电机漏氢量≤10Nm3/d
18 机组轴系振动主控≤76μm
19 机组甩负荷试验符合要求
评价得分:
评价人员(签字):
年月日
注1:各项指标达到考核值及相关规定,试验条件符合规范规定,试验报告、签证齐全、规范的为一档,评价得分92分(含92分)~100分。
注2:主控指标达到考核值及相关规定,实验条件符合规定,试验报告、签证齐全、规范:一般指标85%及以上达到考核值及相关规定,试验报告、签证齐全、基本规范的为二档,评价得分85分(含85分)~92分。
注3:主控指标达到考核值及相关规定,试验条件符合规范,试验报告、签证齐全、规范:一般指标70%及以上达到考核值及相关规定,试验报告、签证基本齐全、规范为三档,评价得分70分(含70分)~85分。
中国电力投资集团公司新建火电机组168小时试运质量验收管理办法1 目的进一步加强集团公司对新建火电机组整套试运(168小时试运)及移交生产的质量管理,明确各级管理部门的管理职责,提高新建火电机组投产水平,保证机组投产后安全、环保、稳定、经济运行。
2 适用范围适用于集团公司系统全资控股新建火电机组。
3 职责3.1 集团公司总部3.1.1 负责制定新建火电机组168小时试运质量验收管理办法。
3.1.2 检查指导新建火电机组168小时试运质量验收执行情况。
3.2 二级单位3.2.1 负责新建火电机组(工程)启动验收委员会组成。
3.2.2 负责审批新建火电机组试运指挥部机构。
3.2.3 负责指导督促项目公司对新建火电机组168小时试运质量验收工作。
3.2.4 负责指导督促新建火电机组168小时试运中质量问题处理。
3.3 项目公司3.3.1 负责组建试运指挥部,组织新建机组整套试运工作。
3.3.2 负责新建火电机组168小时试运条件的自检。
3.3.3 负责组织新建火电机组168小时试运中质量问题处理。
3.3.4 配合上级部门做好新建火电机组168小时试运条件的检查工作。
3.3.5 督促试运指挥部组织168小时试运验收签证。
4 分部试运、整套试运和168小时试运质量验收程序4.1 新建火电机组在移交生产前,应完成分部试运、整套试运和168小时试运工作,并办理质量验收签证手续;未办理签证手续,不得进入下一步试运程序。
4.2 由试运指挥部组织和协调机组移交生产前试运及各阶段的交接验收签证工作。
试运指挥部下设分部试运组、整套试运组、验收检查组、生产运行组和综合管理组。
4.2.1 在单机和分系统首次试运前,由分部试运组组织核查单机试运和系统试运应具备的条件,按试运条件检查确认表完成签证(见附表1和附表2)。
单机和分系统试运结束后应由分部试运组组织建设、生产、施工、调试、监理等单位及时办理单机试运验收签证和分系统试运验收签证工作。
火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
发电机组168小时质量验收表概要引言发电机组在电力设备中起着至关重要的作用,也是投资较大的一项,为了确保发电机组的质量和可靠性,需要进行严格的检测和验收。
本文主要介绍发电机组168小时质量验收表的概要,包括验收内容、验收标准及常见问题等信息。
验收内容1.设备的安装:发电机组的安装位置、基础和固定方式是否符合相关规定。
2.属性能检测:包括输出功率、电压、电流、功率因数、频率等是否符合要求。
3.声压级测试:发电机组在固定距离内是否满足噪声标准。
4.运转试验:按照规定在满负荷、半负荷、空载等工况下进行试车运转。
5.其他:如发电机组的机械结构和电气连线等方面是否符合相关规定。
验收标准1.设备的安装:发电机组的安装位置、基础和固定方式应符合相关规定和技术要求。
2.属性能检测:发电机组的输出功率、电压、电流等应符合合同和技术要求,并且误差应在规定范围内。
3.声压级测试:发电机组在固定距离内的噪声应符合相关标准。
4.运转试验:发电机组在试车运转过程中,不能出现异响,机油、水温等参数应在规定范围内。
5.其他:发电机组的机械结构和电气连线应符合相关规定和技术要求。
常见问题1.检测结果出现偏差:可能是检测仪器不准确,或者检测时环境有干扰等原因所致。
2.运转试验过程中机器出现异响:可能是机器内部的零部件磨损或松动所引起,需要及时检修。
3.检查发现机械结构问题:可能是安装时基础不牢固,或者设备在使用过程中受到外力影响等原因所致。
结论发电机组在质量验收过程中,需要从多个方面进行检测和验收,确保设备的稳定性和可靠性。
发电机组的验收标准应符合相关规定和技术要求,如出现异常情况,应及时处理和修复,确保设备的正常运转。
