炸药库建设方案
- 格式:doc
- 大小:255.50 KB
- 文档页数:4
1吨以下炸药库(库区及库房)设计说明第一篇:1吨以下炸药库(库区及库房)设计说明1吨以下炸药库(库区及库房)设计说明1、炸药库底面积净空为1.5m×1.5m,雷管库底面积净空为1.5m×1.0m,净空高度为2.2m(见平面布置图)2、库区围墙为砖砌,宽24cm,高2m,墙顶要设置防攀越设施,设计为承重墙标准。
3、围墙内侧至库房墙外侧做C15水泥地坪,由库墙向四周做散水坡,并在围墙内侧四周做20×20cm排水沟,由正面向后面按0.5%的坡度由两侧排出。
在后墙留排水出口设置铁栅,墙外15m内不得种针叶树和竹林。
4、投光灯要符合要求灯光必须能照射整个库区。
5、库房通风窗净空尺寸高15cm,宽30cm,离地面高度为40cm,外为金属百叶窗,内为0.2mm.1目的铁丝网,外框要有埋设件,每个库房前后墙各1个。
6、围墙门为1.5m铁栅栏门,库房门为防盗门,所有的门均向外开不设门槛,门栏所用钢筋为ф16mm以上,不得具有攀越条件。
7、防爆墙为C20钢筋砼墙,两墙之间有20cm的减振槽,底部成半圆形作为排水用,由前向后1%的坡度。
8、库房屋面厚度为15cm C20现浇钢筋砼,向后面倾斜1%的坡度以便排水。
除中间通风槽外,其余四边均有20cm滴水檐。
9、库区值班室必须建在离库区15m以外,易观察到整个库区的安全地带。
10、基础部分除防爆墙的基础按正面立面图施工外,其余基础均为50cm×50cm毛石基础。
11、所有砌体所用砂浆均为75#,库房墙体必须满浆砌筑。
贵州中安高能爆破公司遵义分公司2005年9月28日遵义市泗渡镇石井煤矿1吨以下炸药库设计图及设计说明设计:审批:设计单位:贵州中安高能爆破公司遵义分公司****年**月**日第二篇:炸药库自查报告神木县孙家岔镇狼窝渠煤矿炸药库自查报告编制单位:神木县孙家岔镇狼窝渠煤矿编制时间:2016年1月7日神木县孙家岔镇狼窝渠煤矿自查报告一、为了进一步加强火工品安全管理,严格落实火工品安全生产责任主体,提高矿井安全管理,促进煤矿安全高效发展,神木县孙家岔镇狼窝渠煤矿根据上级部门有关要求,结合煤矿实际生产情况于2016年1月7日开展煤矿炸药库安全自查工作。
炸药库施工方案一、项目背景想起那年初春,阳光透过薄薄的云层,洒在工地的一角。
我站在那里,望着手中的设计图纸,心里暗自盘算着如何将这个炸药库施工方案做到尽善尽美。
炸药库,这是一个特殊的工程,既要保证安全,又要确保施工质量。
这个项目的重要性不言而喻,它关乎着无数人的生命财产安全。
二、工程目标1.确保炸药库的安全性能,防止任何意外事故的发生。
2.按照设计图纸和施工规范,保证施工质量。
3.提高施工效率,缩短工期,降低成本。
三、施工准备1.招标采购:找到有经验的施工队伍,通过招标采购的方式,选择最优的施工队伍。
2.技术交底:组织施工队伍进行技术交底,确保每个成员都了解施工方案和施工要求。
3.施工图纸:审查施工图纸,确保图纸的准确性和可行性。
四、施工流程1.土建工程:进行土建工程,包括地基处理、基础浇筑、墙体砌筑等。
2.钢结构工程:土建工程完成后,进行钢结构工程,包括钢柱、钢梁的安装,以及屋面的焊接。
3.电气工程:在土建和钢结构工程的基础上,进行电气工程,包括电缆敷设、灯具安装等。
4.给排水工程:确保炸药库的给排水系统畅通无阻,包括管道安装、阀门安装等。
5.防腐工程:对炸药库进行防腐处理,确保库体不受腐蚀。
五、施工重点与难点1.安全防护:炸药库施工过程中,安全防护是重中之重。
要确保施工现场的安全,防止炸药库在施工过程中发生意外事故。
2.防腐处理:炸药库长期处于潮湿环境,防腐处理是关键。
要选择合适的防腐材料,确保库体不受腐蚀。
3.电气工程:炸药库的电气工程要求严格,要确保电缆敷设、灯具安装等环节的安全。
六、施工保障措施1.安全培训:对施工人员进行安全培训,提高他们的安全意识,确保施工过程中的安全。
2.施工监管:设立专门的施工监管部门,对施工现场进行实时监管,确保施工质量。
3.质量验收:对施工质量进行验收,确保炸药库的施工质量符合设计要求。
七、施工进度计划1.土建工程:预计耗时2个月,包括地基处理、基础浇筑、墙体砌筑等。
目录第1章编制依据 (1)1.1工程概述 (1)1.2炸药库的平面布置及要求 (1)1.3建库规模 (2)第2章施工条件 (3)2.1仓库选址 (3)2.2三通一平条件 (3)2.3施工流程图 (3)第3章施工方法 (4)3.1一般要求 (4)第4章爆炸物品储存库安全规范 (6)4.1消防 (6)4.2电气 (6)4.3防雷 (6)4.4防静电 (8)第5章储存库安全管理 (9)5.1储存管理 (9)5.2存放管理 (9)5.3发放管理 (9)5.4装卸出入库管理 (10)5.5流向管理 (10)5.6治安防范 (10)5.7应急救援 (10)第6章质量保证措施 (13)6.1土方施工质量保证措施 (13)-I-6.2模板施工质量保证措施 (13)6.3混凝土工程质量保证措施 (13)第7章安全保证措施 (14)第8章环境保护措施 (15)-II-第1章编制依据①《建筑结构可靠度设计统一标准》(GB50068-2001);②《建筑结构荷载规范》(GA50009-2001)(2006年版);③《建筑抗震设计规范》(GB50011—2010);④《混凝土结构设计规范》(GB50010-2002);⑤《建筑地基基础设计规范》(GB50007-2002);⑥《民用爆破器材工程设计安全规范》(GB50089-2007)⑦《小型民用爆炸物品储存库安全规范》(GA838-2009);⑧《砌体机构设计规范》(GB50003-2001)本工程按国家现行设计标准进行设计。
施工时应遵守本说明外尚应符合设计说明和标准图集及现行规范的要求。
1.1工程概述本项目建水至元阳段高速公路起于红河州建水县庄子河枢纽互通与鸡石高速进行交通转化,经放马坪、苟街、坡头乡、龙岔、尼格温泉,止于元阳县西北侧呼山公社,设置呼山枢纽与元蔓高速进行衔接。
我局承担标段施工起点为咪的村隧道中部Z3K36+916.807,终点为Z4K43+576,全线长度6659.193m。
炸药库临建方案范文一、项目背景及意义炸药是一种极其危险的物质,具有很强的爆炸性和燃烧性,因此需要安全可靠的存放和管理。
炸药库临建项目的目的是为了在有限的条件下,尽量提高炸药的存放安全性,确保人员和财产的安全,并且满足法律法规的要求。
二、项目规划1.选址:选址应注意远离人口繁华区、居民区、工业区和交通要道,尽量选择地势较高、通风良好的地方,并且离主要道路和河流有一定的距离。
2.设计原则:设计应严格按照炸药库的规范进行,包括库房容量、建筑结构、防爆措施、通风设施等。
3.施工计划:根据设计方案,制定详细的施工计划,确保施工进度和质量。
三、设计方案1.库房容量:根据炸药的存放数量和种类,确定库房的容量。
库房分成主库区和进出库区,分别设置炸药存放区和炸药操作区。
2.建筑结构:库房应采用耐火、耐爆炸的材质进行建造,包括墙体、地面和屋顶。
墙体应采用混凝土或耐火砖等材质,地面应选择防爆地砖,屋顶应选择钢板或防爆材料。
3.防爆措施:库房应设置自动灭火系统,包括火灾报警器、喷淋系统和气体灭火系统。
同时,要设置消防器材,如灭火器、消防栓等。
4.通风设施:库房应设置通风系统,保证空气流通,防止炸药积聚可燃气体。
通风设施包括进风口、出风口和风道,风道应材质防爆、导热系数低。
5.安全出口:库房应设置多个安全出口,以便在紧急情况下人员能够迅速撤离。
出口应符合安全标准,设置疏散指示标志和紧急照明设施。
6.围墙:库房应设置围墙,围墙高度应符合规定,并且设置防爆门,以便库房离墙一定距离的区域进行巡检和维修。
四、施工计划1.前期准备:包括勘察选址、设计方案编制、申请审批等。
2.土建施工:包括库房地基的挖掘、基础的浇筑、墙体和地面的建造等。
3.设备安装:包括灭火系统、通风设施、安全出口等设备的安装。
4.园林绿化:对围墙周围进行绿化美化,提高环境质量。
5.完工验收:对施工质量进行验收,确保符合要求。
五、项目总结炸药库临建项目是一项涉及安全和法律要求的工程,其施工过程应严格按照设计方案执行,确保库房的安全性和可靠性。
炸药库施工方案范文一、项目概述炸药库是用于存放和管理炸药等危险品的专用库房。
炸药的性质具有极高的爆炸性和危险性,因此炸药库的施工必须遵循严格的规范和安全措施。
本文将详细介绍针对炸药库的施工方案。
二、施工前准备工作1.场地选择与准备:炸药库的选址应远离居民区和易燃易爆物品存放场所,周围应畅通无阻,周围地质条件好,通风良好。
施工前应清理场地,确保地面平整,无积水和沉降现象。
2.相关审批手续:在进行炸药库的施工前,必须根据当地政府的要求,提前进行相关审批手续的申请,并取得相关许可证,确保合法施工和运营。
3.施工人员安全培训:所有参与炸药库施工的人员必须接受相关的安全培训,并按照要求佩戴相关的安全设备,如头盔、防护眼镜、耳塞等。
三、施工方案1.施工队伍组建:根据炸药库的规模和需求,组建专业的施工队伍,包括建筑施工人员、电气安装人员、通风和防爆设备安装人员等,并配备专业监理和安全管理人员,确保施工过程中的安全和质量。
2.建筑施工:根据设计图纸,进行炸药库建筑的施工。
建筑材料应选用防火、耐腐蚀和抗震能力强的材料,如钢材和特殊耐火砖。
施工过程中应做好地基处理、基础施工、墙体建造、屋面施工等工作,确保建筑结构的稳固和密封性。
3.电气安装:炸药库的电气设备应选用防爆型或防爆防火型设备,符合相关安全规范。
电气系统的布置应考虑到瞬间断电的需求,并配备应急电源等备用设备。
4.通风和防爆设备安装:炸药库的通风系统应能提供充足的新鲜空气,并排出潮湿和污染空气。
防爆设备包括防爆门、防爆窗、防爆照明等,应根据设计要求进行安装。
5.安全设施布置:在炸药库内设置安全设施,包括灭火器、应急报警系统、监控摄像头等,确保安全管理的便捷和高效。
6.环境保护设施:炸药库施工完成后,需要设置相关的环境保护设施,包括油污水处理系统、排放气体处理系统等,确保周围环境不受污染。
四、施工后安全管理措施1.炸药库的安全管理人员必须接受相关的安全培训,并具备相关的证书和经验,熟悉炸药的性质和使用规范。
目录一、工程概况 (1)二、编制依据 (1)三、炸药库总体布置及前期准备 (1)四、施工方法 (4)五、施工计划 (8)六、质量保证措施 (9)七、安全保证措施 (9)八、民用爆炸物品储存库总平面图 (11)炸药库建设方案一、工程概况本工区施工项目路基挖软石及次坚石、隧道等需采用预裂爆破、光面爆破等爆破方式进行开挖,对炸药的需求量较大,为满足施工需要,拟在本工区建设一座5t炸药库。
二、编制依据1.《爆破安全规程》(GB 6722—2014);2.《小型民用爆炸物品储存库安全规范》(GA838—2009);3.《砌体工程施工及验收规范》(GB50203—2011);4.《建筑地面工程施工质量验收规范》(GB50209—2010);5.《小型民用爆破器材仓库安全标准》(GB15745—1995);6.相关标准化要求三、炸药库总体布置及前期准备1、炸药库布置原则(1)、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库内。
(2)、库区应与居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
储药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离≥30m。
库内应设置自动报警装置。
(3)、库门应为外开式,且开启灵活、关闭严密.库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求.(4)、炸药库应有专人值守.库存量不准超过公安机关批准的容量。
库内货架应保证牢固,距墙≥0。
1m。
库内堆放的物资距墙应≥0。
3m,垫高≥0。
2m,放置雷管时必须铺设胶质皮垫.应坚持先进先出的原则.(5)、工作人员住房和看守房必须设库外。
看守房位置、高度,以能瞭望全库和周围情况为准。
2、炸药库规模建库规模按《民用爆炸物品安全管理条例》和施工需要设置,炸药库最大库存5000kg,雷管库最大库存20000发.3、炸药库选址该处炸药库位于互通终点右侧约650m。
**标段隧道火工品仓库施工方案编制单位:单位主管:技术负责人:审核人:复核人:编制人:编制日期:年月日目录一、编制依据 (1)二、工程简介 (1)2.1工程概述 (1)2.2火工仓库平面布置 (1)2.3建库规模 (2)2.3主要工程量 (3)三、施工条件 (3)3.1火工仓库选址 (3)3.2“三通一平”条件 (3)四、施工流程图 (4)五、施工准备 (4)六、施工方法 (5)6.1消防水池 (5)6.2库房、值班室施工 (5)6.3防雷接地 (10)6.4围墙 (10)七、施工计划 (12)7.1主要机械设备 (12)7.2 劳动力计划 (12)八、工期安排 (12)九、安全保证措施 (12)十、环境保护措施 (13)隧道火工仓库施工方案一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体工程施工及验收规范》(GB50203—2002);④《建筑地面工程施工及验收规范》(GB50209—95);⑤《现场施工平面布置图》二、工程简介2.1工程概述**2.2火工仓库平面布置火工仓库占地面积为㎡,包含有一个㎡的火炸药库房,与炸药库房相距30m处设计一个㎡的雷管库,一个m2的发料室,在炸药库房和雷管库房中间设计一个底宽2m,长6m,高1.5m的沙包堆砌的防护屏障,12㎡的消防水池,3.6㎡的消防砂池,距离火工仓库90m处设置一个20㎡的值班室,修建一条简易便道与施工便道链接。
本库按小型民用火工仓物品储存库安全规范设置(火工仓及制品最大库存kg,雷管发)。
库区围墙采用单排孔混凝土小型空心砌块砌筑,墙厚20cm,墙高2.7米,每隔5m设一壁柱,墙顶砼压顶并附设1.5米高铁丝防护网。
各库房及值班室为框架砖墙结构,墙体24cm砖墙,墙高3m,采用现浇C30砼盖板。
库房内墙面加衬木板墙,高度2米,地面铺导静电胶板;墙高2米处设窗,窗装钢格栅并安装上下开门;窗下方离地0.2米透气孔。

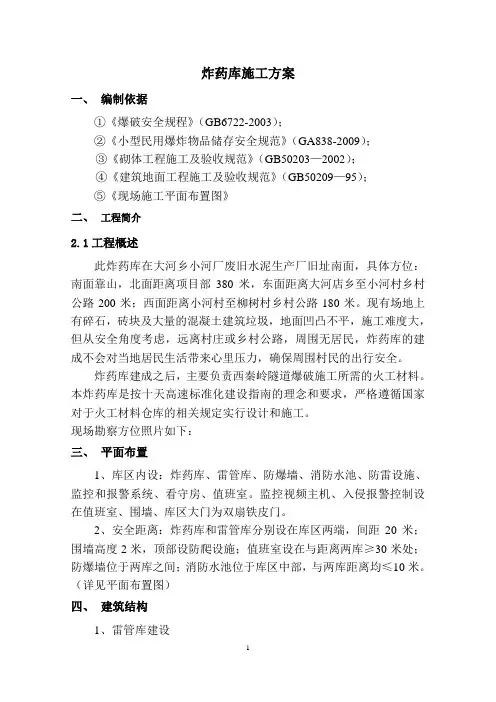

炸药库施工方案一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体工程施工及验收规范》(GB50203—2002);④《建筑地面工程施工及验收规范》(GB50209—95);⑤《现场施工平面布置图》二、工程简介2.1工程概述此炸药库在大河乡小河厂废旧水泥生产厂旧址南面,具体方位:南面靠山,北面距离项目部380米,东面距离大河店乡至小河村乡村公路200米;西面距离小河村至柳树村乡村公路180米。
现有场地上有碎石,砖块及大量的混凝土建筑垃圾,地面凹凸不平,施工难度大,但从安全角度考虑,远离村庄或乡村公路,周围无居民,炸药库的建成不会对当地居民生活带来心里压力,确保周围村民的出行安全。
炸药库建成之后,主要负责西秦岭隧道爆破施工所需的火工材料。
本炸药库是按十天高速标准化建设指南的理念和要求,严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
现场勘察方位照片如下:三、平面布置1、库区内设:炸药库、雷管库、防爆墙、消防水池、防雷设施、监控和报警系统、看守房、值班室。
监控视频主机、入侵报警控制设在值班室、围墙、库区大门为双扇铁皮门。
2、安全距离:炸药库和雷管库分别设在库区两端,间距20米;围墙高度2米,顶部设防爬设施;值班室设在与距离两库≥30米处;防爆墙位于两库之间;消防水池位于库区中部,与两库距离均≤10米。
(详见平面布置图)四、建筑结构1、雷管库建设①雷管库为砖混结构,屋顶采用预制楼板,屋顶做防漏水处理,并设隔热设施。
平面尺寸4×6×2.5米,墙体采用37砖墙;②库房基础先开挖宽0.5×深0.5米,然后采用三合土(碎石土也行)夯沉回填至原低于地面0.4米时为止,最后在回填土的基础上浇筑整体钢筋混凝土圈梁高30cm ×宽40cm ;如房屋基础剖面图1(图中尺寸以mm 计); 2Φ102Φ10?8@200(2)换填土钢筋混凝土圈梁37砖墙图1房屋基础剖面图2、炸药库建设①炸药库采用砖混结构。
炸药库设置方案及管理措施一.依据1.中国铁路工程总公司施工单位爆炸物品安全管理办法(试行)。
2.国家的相关文件及规定。
二.设置地点1.金盆地隧道所用炸药库设置在位于竹根河特大桥DK194+275线路右侧,直线距离约50米处的山顶的平地上,距金盆地隧道进口直线距离约200米。
炸药库四周200米范围内无居民居住,无高压电线经过。
炸药库尺寸为30*20米。
附:《金盆地隧道炸药库设置示意图》2.年家湾隧道所用炸药库设置在石湾大桥DK196+785线路左侧,直线距离约150米处的两山间的平地上,距年家湾隧道进口直线距离约200米。
炸药库四周200米范围内无居民居住,无高压电线经过。
炸药库尺寸为30*20米。
附:《年家湾隧道炸药库设置示意图》3.响山寺隧道和香炉山隧道所用炸药库设置在香炉山特大桥DK196+785线路左侧,直线距离约50米处的两山间的平地上,距响山寺隧道出口直线距离约60米。
距南侧高压线200米,炸药库尺寸为30*20米。
附:《响山寺隧道、香炉山隧道炸药库设置示意图》三.设置方案及管理措施(一)设置方案原则:建库选址本着既便于施工生产,又能确保安全的原则。
设立地点远离人口密集区、风景名胜区、水利设施、交通要道高压电线、通信线路、输油管道等,避开了不良地质地貌环境,防止洪水、泥石流、危岩、落石等意外灾害的破坏。
方案:炸药库施工符合建筑规范的要求,具备较好的防盗、防洪、防爆性能,并符合下列要求:1.炸药库和雷管库分别建造,位于炸药库对角线的两个角,直线距离不小于20米,同时在库区设置独立的看守值班室。
2.库房墙体为24厘米的砖混结构,库顶浇注10cm厚混凝土,房间净高2米;库内为水泥地面;库房门宽度为1米;窗内安装防盗铁栏杆;实行双门、双锁,门锁为防撬暗锁;库房设置通风口、防护网。
3.库区周边设置高度为2米的刺铁丝围墙,墙外设置防洪排水沟,不许堆放易燃、易爆物品,远离火源。
4.库区安装独立避雷针,库内安装防爆灯及通讯联络设备;库房周围设置警戒隔离区和明显的警戒标志。

目录一、编制依据二、工程简介三、施工准备四、施工方法五、施工计划六、工期安排七、安全保证措施八、环境保护措施一、编制依据1、《爆破安全规程》(GB6722-2003);2、《小型民用爆炸物品储存安全规范》(GA838-2009);3、《砌体工程施工及验收规范》(GB50203—2002);4、《建筑地面工程施工及验收规范》(GB50209—95);5、《现场施工平面布置图》二、工程简介三、施工准备我公司将对整个民爆器材库场区进行摸底熟悉,同时对施工图纸认真学习与掌握,进行场地简易规划,现场技术员安排测量人员配合放线,进行放出统一高程标高,并下定位桩。
合理安排进场施工人员与施工进度,并在进场前对施工人员进行安全教育培训和施工技术交底。
四、施工方法(一)库房、值班室施工1、基础施工:库房和值班室为砖混结构,施工前先根据设计图的具体尺寸进行放样,然后人工开挖基础坑,开挖前要定出基础的标高,要求比设计地面标高低50mm。
基础坑开挖完后,在基底按标高人工砌筑砖砌基础,再根据设计要求进行基础施工。
2、墙体:人工砌筑库房墙体,砌筑墙体过程中注意墙体的垂直度和墙体的标高,砂浆要抹足够并控制好砂浆的配合比。
3、屋面:屋面施工按设计图具体的要求和尺寸大小进行模板的安装,模板安装过程要同时进行支撑,加固,安装模板前要先搭建安装平台,做好各项安全措施。
屋面梁模板安装要严格控制平直度和标高。
屋面模板安装好后,再检查模板是否加固足够,模板底支撑是否满足支护要求,然后进行屋面和屋面梁的钢筋配筋。
钢筋按设计要求绑扎固定后,人工浇筑混凝土,屋面板厚均为100mm,利用C30密实性细石混凝土,屋檐设400mm排水槽。
浇筑过程中药同时进行捣振和抹平,控制好屋面混凝土的标高和平整度。
屋面浇筑时要预留落水管洞和浇注库房门口雨帘。
(二)消防水池消防水池基坑由人工进行开挖,底面铺设150mm厚片石垫层压实整平,再在石垫层上浇注200mm厚C25混凝土,捣振后人工抹平;消防池四周用M10砂浆MU10砖砌筑,最后底面和四周人工抹一层20mm厚防水砂浆粉面,严防往地面渗水。
炸药库施工方案范文一、项目概述炸药库是存放爆炸物品和危险品的特定场所,为确保人员和设施的安全,本项目将对炸药库进行施工建设。
本方案分为以下几个部分:前期准备工作、施工流程、安全措施和施工工艺。
二、前期准备工作1.搭建施工现场围栏,并贴上施工警示标志。
2.制定施工方案、安全制度和操作规程,组织所有相关人员参与培训和熟悉施工要求。
3.准备施工所需设备、材料和施工机具,并对其进行检查和试运行。
4.始建立现场指挥部,明确责任分工,制定施工进度计划和质量控制方案。
5.在炸药库周围设置临时警戒线,确保周边环境安全。
6.进行场地勘察,确定施工地点,清理施工现场上的杂物和障碍物,确保施工区域干净整洁。
三、施工流程1.地基处理:首先对施工地点进行地基处理。
根据设计要求进行平整和夯实工作,确保地基的稳定性。
2.结构施工:根据施工图纸进行主体结构施工。
包括布置炸药库的建筑结构、梁、柱、墙体等。
3.室内装修:进行炸药库的室内装修工作,包括墙壁贴面、地面铺设和安装照明设备等。
装修材料选用防火性能好的材料,并进行质量检测。
4.防爆设备安装:安装炸药库内的防爆设备,包括通风系统、防火门、自动灭火装置等。
确保设备的合理布局和正常运行。
5.排水和防水:进行排水和防水工作,确保炸药库不受地下水和雨水的侵蚀。
6.电气设施施工:安装炸药库的电气设施,包括照明设备、插座、开关、火灾报警器和监控设备等。
7.安全检查:完成施工后进行安全检查,确保炸药库的各项设备和装置符合相关安全要求。
四、安全措施1.确保施工现场的消防安全,配备灭火器具,并进行定期检查和维护。
2.施工人员必须穿戴符合要求的个人防护装备,包括安全帽、防护鞋、防护面具和防护手套等。
3.清理施工现场时,禁止使用易燃物品和铁器,以防火灾事故。
4.定期进行安全教育和培训,提高劳动者的安全意识和技能。
5.施工现场周边设置警示牌和警戒线,防止外来人员和车辆进入施工区域。
6.施工中禁止酗酒和吸烟,以防止引发火灾。
第二项目经理部炸药库建设设计方案5篇第一篇:第二项目经理部炸药库建设设计方案中铁十七局集团宁杭铁路客运专线第二项目经理部炸药库建设设计方案一.黄梅山隧道炸药库建设方案黄梅山隧道位于浙江省湖州市长兴县境内,中铁十七局承建370m,起讫里程为DK148+000~DK148+370,一个作业面施工。
炸药库具体建设方案如下:1、炸药库内共设置炸药库房,雷管、导爆索库房和看守房三间库房。
库与库之间间距为20米,库与围墙之间距离2米。
2、炸药库围墙高2m,采用红砖砌筑,围墙顶部抹成斜三角,上插玻璃片,再架1m高铁丝网,围墙外设警示标牌。
围墙与库房净距不小于5m。
内侧设断面60×60cm排水沟。
3、炸药库、雷管库墙高3m,使用红砖砌筑,墙厚24cm,顶面采用钢筋砼现浇,距地面80cm,及200cm处设通风口(见图),内部钉铁丝网。
4、炸药库、雷管库房门采用双层结构,高1.9m、宽1.1m,门框用Φ10槽钢焊接;内部用木制门外包0.2mm铁皮;外部简易防盗门使用Φ20钢筋焊接边框,内用Φ18钢筋焊接框架,外包2mm厚钢板;围墙大门为两扇式高2m、宽3m,外边框用Φ20钢筋焊接,横向用Φ18钢筋按间距40cm,均布焊接(如图示)外包2mm厚钢板;看守房使用2×1m木门,0.8×1.0m木窗户,木窗涂抹一层防火漆。
5、库房内地面先铺10cm沙石料,然后铺塑料薄膜一层,上浇5cm砼地面,面上抹平。
再砌3排砖墙,墙宽12cm、高30cm,最外层砖墙距库房墙身25cm,砖墙上面平铺3cm厚木板。
6、库房顶采用10cm厚预制板,现浇2cm厚砼,铺设沥青油毡纸一层(边口用沥青密封)。
其上用木头搭设人字三脚架,再铺设石棉瓦屋顶。
7、看守房高为两边3m,中间3.5m,顶上搭圆木,铺设一层石棉瓦后铺5cm粘土层,再铺一层石棉瓦。
房内铺砌5cm砼地面,面上抹平。
8、雷管库和炸药库间筑土坯墙(高2.0m),外侧用红砖围筑,壁厚24cm,中间用粘土回填。
地下炸药库规划设计一、编制依据1、《小型民用爆破物品储存库安全规范》GA 838-20092、《爆破安全规程》GB 67223、《民用爆破物品储存库治安防范要求》GA 8374、《建筑物防雷设计规范》GB 500575、《小型民爆器材仓库建设标准》6、《脉冲电子围栏及其安装和安全运行》GB/T79467、《防静电工作服》GB120148、《民用爆破器材工程设计安全规范》GB500899、《个体防护装备职业鞋》GB2114610、《建筑设计防火规范》 GB5001611、中华人民共和国主席令第70号《安全生产法》12、国务院令第446号《民用爆炸物品安全管理条例》二、库区选址根据工程分布,施工生产需要,安全需要火工品库设计5个中心临时存放库,各库均有单独道路与便道相接,出入运输方便;库区处于山坳中,远离居民区和高压电线、主要交通要道及国防设施,四周有山体作为自然屏障,安全环境较好。
三、平面布置和内部距离五库区均按统一标准进行设计,结构和设施相同。
1、库区内设:炸药库、雷管库、消防水池、防雷设施、视频监控系统、入侵报警系统、围墙、库区大门等库区外设值班室、监控和报警系统终端设在值班室内。
2、安全距离:炸药库和雷管库分别设在库区两端,间距35M;围墙高度2M,与库房墙体间距≥5M,顶部设防爬设施;值班室设在围墙外,与库区大门距离≥30M;消防水池位于库区中部,与两库距离均≤10M。
(详见平面布置图)四、建筑结构1、雷管库为砖混结构,钢筋混凝土现浇屋面。
平面尺寸5×6M,室内净高3.5M,墙体采用24砖墙,四角设置37构造柱。
基础施工采用整体钢筋混凝土圈梁,屋面采用整体现浇,铺设10×10cm钢筋网,混凝土厚度10cm,屋面采用中间高四周低的方式排水,并加设隔热设施。
2、炸药库平面尺寸6×9M,结构与雷管库相同,考虑到纵向长度较大,墙体在纵向4.5M处加设37构造柱,顶部设钢筋混凝土横梁一道。
目录一、编制依据 (1)二、工程简介 (1)2.1工程概述 (1)2.2火工仓库平面布置图 (1)2.3建库规模 (2)2.4主要工程量 (2)三、施工条件 (3)3.1火工仓库选址 (3)3.2“三通一平”条件 (3)四、施工流程 (4)五、施工准备 (4)六、施工方法 (5)6.1消防水池 (5)6.2库房、值班室施工 (5)6.3围墙施工 (6)七、施工计划 (6)7.1主要机械设备 (6)7.2劳动力计划 (6)八、安全保证措施 (6)九、环境保护措施 (7)一、编制依据①《爆破安全规程》(GB6722-2003);②《小型民用爆炸物品储存安全规范》(GA838-2009);③《砌体工程施工及验收规范》(GB50203-2002);④《建筑地面工程施工及验收规范》(GB50209-95);⑤《现场施工平面布置图》二、工程简介2.1工程概述隧道火工仓库位于河南省三门峡卢氏县境内,主要负责马家凹隧道爆破所需的火工材料。
严格遵循国家对于火工材料仓库的相关规定实行设计和施工。
2.2火工仓库平面布置图火工仓库占地面积为1735.97m²,包含有一个20.25m²的炸药库房,与炸药库房相距30m处设计一个12m²的雷管库,在炸药库和雷管库房之间右边设计16m³的消防水池,距离炸药库房65m处设置一个47.25m²的值班室及宿舍,修建一条建议便道与施工便道链接。
本库按小型民用火工库物品储存库安全规范设置。
库区围墙采用砖块砌筑,墙厚24cm,墙高2.5米。
各库房及值班室、宿舍均为砖墙结构,墙体24cm砖墙,墙高2.8米,采用现浇C30砼。
围墙大门采用双开铁门,门梁上安置铁丝网防护。
隧道火工仓库平面布置图2.3建库规模本库规模按小型民用火工仓物品储存物库安全规范和施工需要设置,火工品仓库存火工仓及制品最大库存5吨,雷管库存雷管2万发。
2.4主要工程量火工仓库主要工程量:炸药库房一间,雷管库房一间,宿舍和值班室三间,消防水池一个,排水沟等。
标准化炸药库建设⽅案⽬录1、编制依据 (2)2、仓库概况 ..................................................................... 23、施⼯流程图.................................................................. 44、施⼯准备4?5、具体布置4?6、安全管理8?7、施⼯计划.................................................................. 248、安全保证措施24?9、⽂明施⼯ ................................................................... 251、编制依据①《爆破安全规程》(GB6722-2011);②《⼩型民⽤爆炸物品储存安全规范》(GA838-2009);③《砌体⼯程施⼯及验收规范》(GB50203—2002);④《建筑地⾯⼯程施⼯及验收规范》(GB50209—95);⑤《建筑物防雷设计规范》(GB 50057-2010)。
2、仓库概况仓库选址位于K23+750线路左侧约80m,利⽤周围⼭体作为天然防护,周围⼭体情况稳定,地势较⾼,不受暴⾬及⼭洪等灾害影响。
⽕⼯仓库占地⾯积为520m2,包含有⼀个可移动式炸药库⾯积7.5m2,⼀个可移动式雷管库⾯积3.5m2,⼀个发料室⾯积9m2,⼀个消防⽔池及⼀个消防砂池⾯积39m2,距离⽕⼯仓库60m处设置⼀个值班室⾯积16㎡。
本库按⼩型民⽤⽕⼯仓物品储存库安全规范设置。
因储存库区周围为陡峭⼭体,围墙采⽤刺铁丝⽹围墙,围墙距储存库墙⾓得距离为5m。
防雷布置按照GB50057建筑物防雷规范中第⼀类防雷建筑物进⾏布置。
炸药库及雷管库采⽤可移动式库房,可移动式炸药库储存量5t,可移动式雷管库储存量2000发。
火工品库房施工、验工方案1、工程简介兰新铁路第二双线LXSQZ-2标段DK192+100~DK201+400由中铁五局兰新第二双线工程指挥部第一项目部承担施工。
管段内工程:路基81m,二十里铺特大桥3529m/0.5座,西宁隧道5700m/1座。
2、火工品库房位置针对我管段内的工程特点及工程数量,并进行现场调查,结合实际,我工区拟修建2处火工品库房。
1号库房位于线路DK193+500右侧寺台子村,占地1.5亩;2号库房位于线路DK198+200右侧魏家村,占地2亩。
3、工程量预算、收方方案按照安质部门对炸药库的建设验收达标要求,经技术室测量数据和技术交底方案预算,使用CAD模拟结构精确计算,得出1#炸药库砖结构约230m3,围墙砂浆抹面约5963 m2,防爆沙袋1160袋,地面填砂约1120 m2,钢制防盗门1个。
工班应严格按交底尺寸和数量施工,超出本交底方量将按交底方量收方,低于本方量且工程达标将按现场实际予以验工。
(具体布置见后—布置要求、施工图)4、施工方案3.1、总体施工方案勘察→选址(项目部选址完成后报西宁市公安局到现场核实)→征地→平整场地→场地规划放线→场地硬化及库房修建→城北区气象局提供埋设避雷针施工方案并现场指导施工,城北区公安消防支队进行消防设施规划和现场指导施工→验收。
3.2、工期安排根据总工期及节点工期的要求,1#库房再征地完成后15天内完成。
2#库房开工日期为2010年4月12日、完工日期为2010年4月30日,5月1日正式使用。
3.3、人员、机械设备配置成立火工品库房施工领导小组,组长由项目经理担任,领导小组成员由书记、常务副经理、副经理、总工程师、各部门负责人、技术负责人等组成。
火工品库房的施工由领导小组统筹管理,项目经理为总负责,各部门统一协调,人员、机械设备配置实行动态编制。
3.3.1、人员配置施工现场管理和作业人员配置见表3.1-1。
3.1-1 人员配置表3.3.2、机械设备配置根据工作量及工期要求,主要机械设备配置情况见表3.2-1。
炸药库建设方案一、工程简介二、炸药库的位置根据我标段工程特点及工程数量,经现场调查对比,炸药库选在线路右侧格栏坪村,占地1.7亩。
此处地势平坦,整平碾压后便可修建炸药库。
三、布置原则1、施工现场的爆炸物品必须储存在公安机关批准并验收合格的临建炸药仓库。
2、库区居民区、工厂、公共建筑保持安全距离,并隔离。
平面布置合理,设置验收区、发货区。
贮药点至库区外保护对象的安全允许距离,应按保护对象的防护等级确定。
炸药、雷管要分库设置,距离不小于30m。
地形受到限制时可设置环形防暴墙,库内应设置自动报警装置。
3、库门应为外开式且开启灵活、关闭严密。
库房应具有良好的通风和防爆照明设备和防静电措施,必须符合防爆、防雷、防潮、防火、防鼠、防盗等要求。
4、火工品库应有专人值守。
库存量不准超过公安机关批准的容量。
库内货架应保证牢固、距墙不小于0.1m。
库内堆放的物资距墙应不小于 0.3m,垫高不小于0.2m,放置雷管时必须铺设胶质皮垫,应坚持先进先出的原则。
5、工作人员住房和看守房必须设库外,看守房位置、高度,以能隙望全库和周围情况为准。
四、施工方案1、总体施工方案勘察→选址(项目部选址完成后报保康县公安局到现场核实)→征地→平整场地→场地规划放线→场地硬化及库房修建→保康县气象局指导埋设避雷针、保康县公安消防大队指导安装消防设施→验收2、具体布置情况(保康县公安局提供的临建炸药库设计图纸)2.1、上图为保康县公安局提供的炸药库设计图纸,根据此图纸尺寸,结合实际地形设置,具体布置见附图。
2.2、本项目炸药库房按5t的储量设计,炸药库房全部采用24墙砌筑,屋顶采用钢筋混凝土预制板加隔热层,隔热层采用单坡石棉瓦顶,原木支撑,四周压顶。
2.3、炸药库房内设置移动库储藏炸药,尺寸为长×宽×高=5m×1.8m×2m;雷管库内设置长×宽×高=1.3m×1.8m×2m的保险柜存储雷管。
吕梁至临县(孟门)铁路ZNTJ—3标项目部
炸药库建设方案
一、工程概况:
新建吕梁至临县(孟门)支线铁路位于山西省吕梁市境内,ZNTJ —3标位于临县三交镇至碛口镇范围,线路自三交镇义圪垛1号隧道出口开始,沿湫水河东侧向西南方向前行,经光明村、林家坪、高家坪等村镇到碛口,与山西中南部铁路通道(DK135+055.21)相接。
正线起止里程MDⅢK38++250~MDK61+700,长度23.792km,联络线及绕线3.931km,施工线路总长27.723km。
主要工程有铁路桥梁30座7.541km(其中正线桥梁26座6.217km,联络线桥梁4座1.324km),公路桥梁2座135.16m;正线隧道8.074km(其中单线合并为双线隧道1座1.507km);正线路基9.631km;施工内容包括简支T梁单线448孔,20m空心板梁25片,25m空心板梁5片,路基土石方232.22万m3,站场土石方186万m3,涵洞43道2559.95延米,有碴轨道无缝线路铺设正线48.95公里,站线6.34公里。
合同造价15.16亿。
本合同段重难点工程为前陡泉隧道(左右线)、李家塔隧道、严家塔隧道、孙家沟大桥、林家坪湫水河大桥、高家坪湫水河特大桥,其中孙家沟大桥跨越离临高速公路一处为主跨80m预应力砼连续梁,林家坪湫水河大桥跨越河道一处为主跨80m预应力砼连续梁,高家坪湫水河特大桥跨越三碛公路一处为主跨48m预应力砼连续梁。
本合同段合同工期2012年8月20日至2014年9月30日。
二、炸药库建设总体规划
根据现场施工需要,拟建炸药库四座。
按照《铁路施工单位爆炸物品安全管理办法》及中南铁筹[2010]58号《关于对火工品库、油库设置要求的通知》的相关要求,经项目部与临县公安局爆破大队、吕梁市民用爆破器材专营总公司临县分公司相关人员在现场实地查看,规划如下:
1#炸药库选址在改MDIIK57+093的右侧150m位置,距村村通水泥路50m,距平洞洞口约220m。
炸药库占地面积约1亩,按最大库容5t建设,在公安部门专业人员指导下按火工品库建设要求进行建造。
炸药库选址平面布置图见附图。
中铁二十局集团有限公司
吕临支线ZNTJ—3标项目经理部
二〇一二年年九月十六日
1#炸药库平面位置图。
